钢筋套筒连接、绑扎搭接、电渣压力焊一篇全写明白了钢筋直螺纹套筒连接框支柱纵筋、框支梁面筋及底筋应采用机械接头。

钢筋切头整齐,不得倾斜或弯曲,自检合格的钢筋丝头,一头拧上同规格的保护帽,另一头拧上同规格的连接套筒。

螺纹牙型应饱满,连接套筒表面不得有裂纹,表面及内螺纹不得有严重的锈蚀及其他肉眼可见的缺陷。

内螺纹尺寸的检验:用专用的螺纹塞规检验,其塞通规应能顺利旋入,塞止规旋入长度不得超过3P。

丝头表面不得有影响接头性能的损坏和锈蚀。

连接完毕后,连接套筒外露有效螺纹,单边不得超2p(p为螺纹螺距)。

当采用机械连接时,墙柱钢筋接头位置距楼地面尺寸不得小于500mm、hc、Hn/6中最大值,( hc 为柱截面长边尺寸,圆柱为截面直径;Hn为所在楼层柱净高)。

柱相邻纵向钢筋连接接头应相互错开、交错布置,在同一连接区段内钢筋接头面积百分率不宜大于50%。

连接区段长度:机械连接为35d,焊接为35d且≥500mm。

钢筋绑扎搭接钢筋绑扎搭接以搭接连接区段范围内接头位置、接头面积百分率、搭接长度来确定现场施工是否合格。

但凡接头中点位于连接区段长度内,连接接头均属于同一连接区段。

同一连接区段内纵向钢筋搭接接头面积百分率为该区段内有连接接头的纵向受力钢筋截面面积与全部纵向受力钢筋截面面积的比值。

当采用绑扎搭接时,连接区段长度为1.3Ll或1.3LlE,其中Ll代表纵向受拉钢筋搭接长度;LlE代表纵向受拉钢筋抗震搭接长度,详见16G101。

当钢筋直径不相同时,表格中d取较小钢筋直径。

当受拉钢筋直径大于25mm,受压钢筋直径大于28时,不宜采用绑扎搭接。

轴心受拉及小偏心受拉钢筋中纵向受力钢筋不应采用绑扎搭接。

纵向受力钢筋连接位置宜避开梁端、柱端箍筋加密区,如必须在此连接,应采用机械或焊接接头。

钢筋电渣压力焊墙柱纵筋16mm~22mm应采用焊接,焊包应圆润饱满,突出部分最少高出钢筋表面4mm。

接头处的弯折角不大于4°。

连接方式:绑扎连接、机械连接、焊接。

连接方式:绑扎连接、机械连接、焊接。

1连接方式:绑扎连接、机械连接、焊接。

钢筋接头有三种连接方法:即绑扎搭接接头、焊接接头、机械连接接头。

钢筋连接的原则:钢筋接头宜设置在受力较小处,同一根钢筋不宜设置2个以上接头,同一构件中的纵向受力钢筋接头宜相互错开。

⑴直径大于12mm以上的钢筋,应优先采用焊接接头或机械连接接头。

⑵轴心受拉和小偏心受拉构件的纵向受力钢筋;直径d>28的受拉钢筋、直径d>32的受压钢筋不得采用绑扎搭接接头。

⑶直接承受动力荷载的构件,纵向受力钢筋不得采用绑扎搭接接头。

⑶直接承受动力荷载的构件,纵向受力钢筋不得采用绑扎搭接接头。

(一)钢筋绑扎钢筋交叉点用铁丝扎牢;板和墙的钢筋网,除外围两行钢筋的相交点全部扎牢外,中间部分交叉点可相隔交错扎牢,保证受力钢筋位置不产生偏移;梁和柱的箍筋应与受力钢筋垂直设置,弯钩叠合处应沿受力钢筋方向错开设置。

受拉钢筋和受压钢筋接头的搭接长度及接头位置符合施工及验收规范的规定。

(二)钢筋焊接连接1.对焊利用对焊机使两段钢筋接触,通过低电压强电流,把电能转换为热能,钢筋加热到一定程度后,以轴向压力顶煅,两根钢筋焊接在一起。

对焊成本低、质量好、工效高,适用于各种钢筋。

对焊机对焊动画2.电阻点焊已除锈的钢筋交叉点置于点焊机两电极间,通电发热至一定温度后加压使焊点金属焊合。

适用于钢筋骨架成型。

点焊3.电弧焊 1利用弧焊机在焊条与焊件之间产生高温电弧,使焊条和电弧燃烧范围内的焊件熔化,凝固后形成焊缝或接头。

适用于钢筋的搭接接长、钢筋与钢板的焊接、装配式钢筋混凝土结构接头的焊接、钢筋骨架及各种钢结构的焊接等。

帮条焊、搭接焊、坡口(剖口)焊、窄间隙焊、熔槽帮条焊4.电渣压力焊 1利用电流通过渣池产生的电阻热将钢筋端部熔化,然后施加压力使钢筋焊合。

图片a)帮条焊d —钢筋直径;l —帮条长度;l '—搭接长度; c —焊缝余高b)搭接焊d —钢筋直径;l —帮条长度;l '—搭接长度;c —焊缝余高c)剖口焊d —钢筋直径;l —帮条长度;l '—搭接长度;c —焊缝余高d)窄间隙焊;e)熔槽帮条焊d —钢筋直径;l —帮条长度;l '—搭接长度;c —焊缝余高1、闪光对焊闪光对焊广泛用于钢筋连接及预应力钢筋与螺丝端杆的焊接。

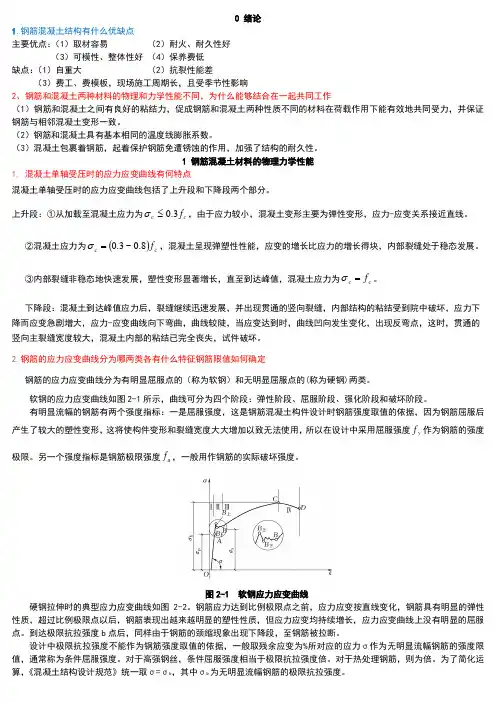

工程结构上简答题资料 2

工程结构上简答题资料 2

0 绪论1.钢筋混凝土结构有什么优缺点?主要优点:(1)取材容易 (2)耐火、耐久性好(3)可模性、整体性好 (4)保养费低缺点:(1)自重大 (2)抗裂性能差(3)费工、费模板,现场施工周期长,且受季节性影响2、钢筋和混凝土两种材料的物理和力学性能不同,为什么能够结合在一起共同工作?(1)钢筋和混凝土之间有良好的粘结力,促成钢筋和混凝土两种性质不同的材料在荷载作用下能有效地共同受力,并保证钢筋与相邻混凝土变形一致。

(2)钢筋和混凝土具有基本相同的温度线膨胀系数。

(3)混凝土包裹着钢筋,起着保护钢筋免遭锈蚀的作用,加强了结构的耐久性。

1 钢筋混凝土材料的物理力学性能 1. 混凝土单轴受压时的应力应变曲线有何特点混凝土单轴受压时的应力应变曲线包括了上升段和下降段两个部分。

上升段:①从加载至混凝土应力为c c f 3.0≤σ,由于应力较小,混凝土变形主要为弹性变形,应力-应变关系接近直线。

②混凝土应力为()c c f 8.0~3.0=σ,混凝土呈现弹塑性性能,应变的增长比应力的增长得块,内部裂缝处于稳态发展。

③内部裂缝非稳态地快速发展,塑性变形显著增长,直至到达峰值,混凝土应力为c c f =σ。

下降段:混凝土到达峰值应力后,裂缝继续迅速发展,并出现贯通的竖向裂缝,内部结构的粘结受到院中破坏,应力下降而应变急剧增大,应力-应变曲线向下弯曲,曲线较陡,当应变达到0.0033时,曲线凹向发生变化,出现反弯点,这时,贯通的竖向主裂缝宽度较大,混凝土内部的粘结已完全丧失,试件破坏。

2.钢筋的应力应变曲线分为哪两类各有什么特征?钢筋限值如何确定?钢筋的应力应变曲线分为有明显屈服点的(称为软钢)和无明显屈服点的(称为硬钢)两类。

软钢的应力应变曲线如图2-1所示,曲线可分为四个阶段:弹性阶段、屈服阶段、强化阶段和破坏阶段。

有明显流幅的钢筋有两个强度指标:一是屈服强度,这是钢筋混凝土构件设计时钢筋强度取值的依据,因为钢筋屈服后产生了较大的塑性变形,这将使构件变形和裂缝宽度大大增加以致无法使用,所以在设计中采用屈服强度y f 作为钢筋的强度极限。

工程结构上简答题资料

工程结构上简答题资料

0 绪论1.钢筋混凝土结构有什么优缺点主要优点:(1)取材容易 (2)耐火、耐久性好(3)可模性、整体性好 (4)保养费低缺点:(1)自重大 (2)抗裂性能差(3)费工、费模板,现场施工周期长,且受季节性影响2、钢筋和混凝土两种材料的物理和力学性能不同,为什么能够结合在一起共同工作(1)钢筋和混凝土之间有良好的粘结力,促成钢筋和混凝土两种性质不同的材料在荷载作用下能有效地共同受力,并保证钢筋与相邻混凝土变形一致。

(2)钢筋和混凝土具有基本相同的温度线膨胀系数。

(3)混凝土包裹着钢筋,起着保护钢筋免遭锈蚀的作用,加强了结构的耐久性。

1 钢筋混凝土材料的物理力学性能 1. 混凝土单轴受压时的应力应变曲线有何特点混凝土单轴受压时的应力应变曲线包括了上升段和下降段两个部分。

上升段:①从加载至混凝土应力为c c f 3.0≤σ,由于应力较小,混凝土变形主要为弹性变形,应力-应变关系接近直线。

②混凝土应力为()c c f 8.0~3.0=σ,混凝土呈现弹塑性性能,应变的增长比应力的增长得块,内部裂缝处于稳态发展。

③内部裂缝非稳态地快速发展,塑性变形显著增长,直至到达峰值,混凝土应力为c c f =σ。

下降段:混凝土到达峰值应力后,裂缝继续迅速发展,并出现贯通的竖向裂缝,内部结构的粘结受到院中破坏,应力下降而应变急剧增大,应力-应变曲线向下弯曲,曲线较陡,当应变达到时,曲线凹向发生变化,出现反弯点,这时,贯通的竖向主裂缝宽度较大,混凝土内部的粘结已完全丧失,试件破坏。

2.钢筋的应力应变曲线分为哪两类各有什么特征钢筋限值如何确定钢筋的应力应变曲线分为有明显屈服点的(称为软钢)和无明显屈服点的(称为硬钢)两类。

软钢的应力应变曲线如图2-1所示,曲线可分为四个阶段:弹性阶段、屈服阶段、强化阶段和破坏阶段。

有明显流幅的钢筋有两个强度指标:一是屈服强度,这是钢筋混凝土构件设计时钢筋强度取值的依据,因为钢筋屈服后产生了较大的塑性变形,这将使构件变形和裂缝宽度大大增加以致无法使用,所以在设计中采用屈服强度y f 作为钢筋的强度极限。

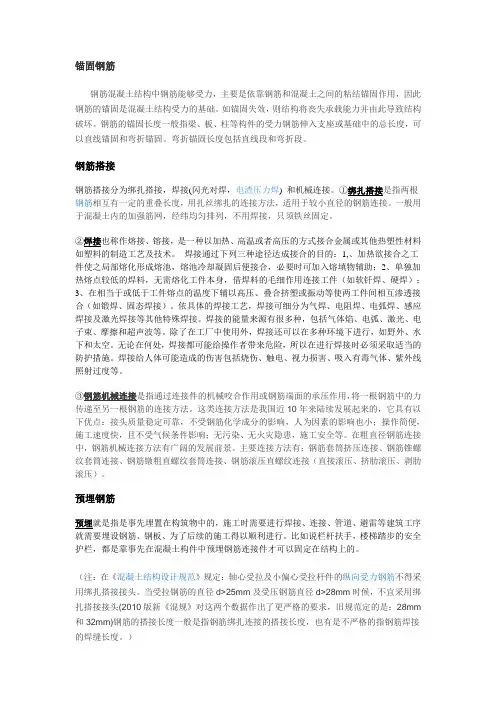

关于钢筋及缝的常识

关于钢筋及缝的常识

锚固钢筋钢筋混凝土结构中钢筋能够受力,主要是依靠钢筋和混凝土之间的粘结锚固作用,因此钢筋的锚固是混凝土结构受力的基础。

如锚固失效,则结构将丧失承载能力并由此导致结构破坏。

钢筋的锚固长度一般指梁、板、柱等构件的受力钢筋伸入支座或基础中的总长度,可以直线锚固和弯折锚固。

弯折锚固长度包括直线段和弯折段。

钢筋搭接钢筋搭接分为绑扎搭接,焊接(闪光对焊,电渣压力焊) 和机械连接。

①绑扎搭接是指两根钢筋相互有一定的重叠长度,用扎丝绑扎的连接方法,适用于较小直径的钢筋连接。

一般用于混凝土内的加强筋网,经纬均匀排列,不用焊接,只须铁丝固定。

②焊接也称作熔接、镕接,是一种以加热、高温或者高压的方式接合金属或其他热塑性材料如塑料的制造工艺及技术。

焊接通过下列三种途径达成接合的目的:1,、加热欲接合之工件使之局部熔化形成熔池,熔池冷却凝固后便接合,必要时可加入熔填物辅助;2、单独加热熔点较低的焊料,无需熔化工件本身,借焊料的毛细作用连接工件(如软钎焊、硬焊);3、在相当于或低于工件熔点的温度下辅以高压、叠合挤塑或振动等使两工件间相互渗透接合(如锻焊、固态焊接)。

依具体的焊接工艺,焊接可细分为气焊、电阻焊、电弧焊、感应焊接及激光焊接等其他特殊焊接。

焊接的能量来源有很多种,包括气体焰、电弧、激光、电子束、摩擦和超声波等。

除了在工厂中使用外,焊接还可以在多种环境下进行,如野外、水下和太空。

无论在何处,焊接都可能给操作者带来危险,所以在进行焊接时必须采取适当的防护措施。

焊接给人体可能造成的伤害包括烧伤、触电、视力损害、吸入有毒气体、紫外线照射过度等。

③钢筋机械连接是指通过连接件的机械咬合作用或钢筋端面的承压作用,将一根钢筋中的力传递至另一根钢筋的连接方法。

这类连接方法是我国近10年来陆续发展起来的,它具有以下优点:接头质量稳定可靠,不受钢筋化学成分的影响,人为因素的影响也小;操作简便,施工速度快,且不受气候条件影响;无污染、无火灾隐患,施工安全等。

钢筋的三种连接方式

钢筋的三种连接方式

=
钢筋的三种连接方式
在我们建筑房子的时候用的最多的材料无非就是我们的钢筋了,那钢筋连接是有很多种方法的。

最主要的就是有三种方式,很多朋友都非常好奇那钢筋的连接方式主要有哪三种?
1、第一种就是我们的绑扎搭接连接,其实这种方法也就是利用了钢筋和混凝土之间有一种粘结力,从而来传递钢筋的应力。

把两根相向受力的钢筋固定在搭接连接区段的混泥土中,然后依靠混凝土与钢筋之间的粘结力,把力传递给到了混凝土这样子就实现了钢筋与钢筋之间应力的相互传递。

2、第二种就是焊接连接,焊接连接就是在两个受力的钢筋之间用一个金属熔融在一起,然后就可以实现两个钢筋的直接传力,这也是现在非常理想的一种连接方式。

3、第三种就是近几年来比较流行的一种连接方式叫做机械连接。

就是用一个套筒通过挤压变形,让套筒跟钢筋咬合在一起或者是通过螺纹之间的契合,或者是灌注一些比较高强力的胶凝材料让钢筋跟套筒相连结,然后通过两个钢筋间的套筒来实现钢筋的传力,这是一种比较间接的传力。

钢筋搭接分为绑扎搭接

钢筋搭接分为绑扎搭接

钢筋搭接分为绑扎搭接,焊接(闪光对焊,电渣压力焊) 和机械连接。

其中绑扎搭接是指两根钢筋相互有一定的重叠长度,用铁丝绑扎的连接方法,适用于较小直径的钢筋连接。

一般用于混凝土内的加强筋网,经纬均匀排列,不用焊接,只须铁丝固定。

在《混凝土结构设计规范》规定:轴心受拉及小偏心受拉杆件的纵向受力钢筋不得采用绑扎搭接接头。

当受拉钢筋的直径d>25mm及受压钢筋直径d>28mm时候,不宜采用绑扎搭接接头(2010版新《混规》对这两个数据作出了更严格的要求,旧规范定的是:28mm和32mm)钢筋的搭接长度一般是指钢筋绑扎连接的搭接长度,也有是不严格的指钢筋焊接的焊缝长度。

这里摘录一些绑扎连接的规定供你参考。

纵向受拉钢筋的最小搭接长度钢筋类型混凝土强度等级C15 C20~C25 C30~ C35 ≥C40 光圆钢筋HPB235级45d 35d 30d 25d带肋钢筋HRB335级55d 45d 35d 30d HRB400级、RRB400级—55d 40d 35d注1:本表适用于纵向受拉钢筋的绑扎接头面积百分率不大于25%的情况;当绑扎接头面积百分率介于25%~50%之间时,表中数值乘以系数1.2取用;当绑扎接头面积百分率大于50%时,表中数值乘以系数1.35取用;当最小搭接长度两根直径不同的钢筋搭接长度,以较细钢筋的直径计算;注2:当带肋钢筋直径Φ>25 mm时,其最小搭接应按相应数值乘以系数1.1取用;对环氧树脂涂层的带肋钢筋,其最小搭接应按相应数值乘以系数1.25取用;在混凝土凝固过程中易受扰动时(如采用滑升模板和爬升模板等方式施工),其最小搭接应按相应数值乘以系数1.1取用;对末端采用机械锚固措施的带肋钢筋,其最小搭接可按相应数值乘以系数0.7取用;当带肋钢筋混凝土保护层厚度大于搭接钢筋直径的三倍且配有箍筋时,其最小搭接可按相应数值乘以系数0.8取用;注3:对有抗震设防要求的结构构件,其受力钢筋最小搭接长度对一、二级抗震等级应按相应数值乘以系数1.15取用,对三级抗震等级应按相应数值乘以系数1.05取用,对四级抗震等级的结构构件不作调整;在任何情况下受拉钢筋的最小搭接长度不应小于300mm。

钢筋连接方式规范要求

钢筋连接方式规范要求

钢筋连接方式规范要求
首先大家要知道钢筋的连接形式最常见有三种:绑扎连接;焊接连接;机械连接。

我们先看绑扎连接,钢筋搭接时,中间和两端共绑扎三处。

当有抗震要求时,绑扎搭接长度为llE,llE为纵向受拉钢筋抗震搭接长度,目前新版的16G101直接给出表格,长度是要按照图集中根据混凝土标号以及钢筋型号来选择,只要对应查找就可以了。

绑扎连接相互错开距离为大于等于0.3倍的搭接长度。

机械或焊接连接接头应相互错开,我们接着看焊接错开长度为35d且≥500mm;且同一根钢筋不得有两个接头。

也就是错开长度为35d和500mm之间取较大值,同一根钢筋不得有两个接头。

机械连接错开长度为大于等于35d,按机械接头中心计算。

大家要特别注意,当不同直径钢筋连接,计算时的直径d为相互连接钢筋的较小直径。

介绍完抗震要求的情况,当非抗震框架柱钢筋连接时,绑扎搭接长度为ll,ll为纵向受拉钢筋搭接长度,目前新版的16G101同样直接给出表格,不需要计算,只要对应查找就可以了。

非抗震要求下,绑扎搭接长度为ll,绑扎连接相互错开距离为0.3ll;机械或焊接连接接头应相互错开,错开距离和非抗震要求一样。

焊接错开长度为35d且
≥500mm;且同一根钢筋不得有两个接头。

机械连接错开长度为大于等于35d,按机械接头中心计算。

人防工程施工术语(3篇)

人防工程施工术语(3篇)

第1篇1. 防护等级:指人防工程在战时能够承受敌方攻击的能力,分为甲、乙、丙、丁四个等级。

2. 抗力级别:指人防工程在战时抵抗敌方攻击的能力,分为核6级/常6级。

3. 防化等级:指人防工程在战时抵御化学、生物武器攻击的能力,分为甲、乙、丙、丁四个等级。

4. 防护密闭段:指人防工程中设置有防护密闭设施的部位,如防护密闭门、防护密闭套管等。

5. 采光井:指人防工程中设置的用于自然采光和通风的井状空间。

6. 防毒井:指人防工程中设置的用于防止有毒气体侵入的井状空间。

7. 防爆井:指人防工程中设置的用于防止爆炸冲击波侵入的井状空间。

8. 防护密闭门:指人防工程中设置的用于战时关闭的密闭门,分为手动和电动两种。

9. 防护密闭套管:指人防工程中用于保护管道、电缆等设施的密闭套管。

10. 预埋件:指在人防工程土建施工过程中,预先埋设的用于安装设备、设施等的构件。

11. 钢筋:指用于人防工程结构构件中的受力钢筋,分为主筋、箍筋等。

12. 混凝土:指用于人防工程结构构件中的建筑材料,分为普通混凝土、防水混凝土等。

13. 防水混凝土:指具有较高抗渗性能的混凝土,用于人防工程中的防水部位。

14. 模板:指用于人防工程混凝土浇筑过程中,支撑混凝土形状和尺寸的构件。

15. 支架:指用于支撑模板和混凝土结构的构件。

16. 钢筋搭接:指钢筋在连接处的连接方式,分为绑扎搭接、焊接搭接等。

17. 钢筋网:指由钢筋组成的网状结构,用于人防工程中的配筋。

18. 钢筋骨架:指由钢筋组成的框架结构,用于人防工程中的支撑结构。

19. 大体积混凝土:指厚度较大、体积较大的混凝土构件,如人防工程中的底板、墙体等。

20. 混凝土浇筑:指将混凝土从搅拌机中倾倒到模板中,使其凝固成型的过程。

21. 隐蔽工程:指在人防工程中,不易直接观察到的施工部位,如钢筋绑扎、预埋件安装等。

22. 验收:指对人防工程施工过程中的各个阶段进行检查、评定,确保工程质量符合要求的过程。

人防工程施工常见问题及处理办法

人防工程施工常见问题及处理办法

《人防工程施工常见问题及处理办法》人防工程施工常见问题及处理办法1、钢筋外观检查常见问题我外观检查是钢筋验收的必要程序。

外观不合格有以下几种情况:(1)标牌异常或标牌缺失每捆钢筋上的标牌是钢制的,是证明钢筋生产厂家、炉号、规格、型号、批号和生产日期的重要质量停息。

一旦发现标牌的异常或缺失,应严格地进行检查检验。

(2)重量差异一般钢筋在生产中由于尺寸差而带来重量差。

在钢筋进场中应抽查1~3捆钢筋进行公称重量的统计并与实际重量对比,允许偏差不得大于国家标准。

(3)表面质量盘条有裂纹、折叠、结疤、耳子、分层及夹杂凸块、凹坑、划痕及其他表面缺陷达不到国家标准。

钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老绣。

(4)形状差异主要是带肋钢筋,有的纵横肋高度不够,有的月牙肋顶宽过大等。

2、钢筋的弯钩或弯折应符合下列规定:(1)HPB300级钢筋末端应做180°弯钩,其弯弧内直径D不应小于钢筋直径的2.5倍,弯钩的弯后平直部分长度不应小于钢筋直径的3倍(图1)(2)HRB335级、HRB400级和RRB400级钢筋末端需做90°或135°弯折时,HRB335级钢筋的弯弧内直径D 不应小于钢筋直径的4倍;HRB400级、RRB440级钢筋不宜不于钢筋直径的5倍;弯钩的弯后平直部分长度应按设计要求确定(图2)。

(3)弯起钢筋中间部位弯折处的弯曲内直径D不应小于钢筋直径的5倍。

(图3)(4)除焊接封闭环式箍筋外,箍筋的末端应做弯钩,弯钩形式应符合设计要求;通常弯钩应为135°,箍筋弯后平直部分长度:对一般结构不宜小于6d(d一箍筋直径)和50mm;对有抗震要求的结构,不应小于10d和75(图4)。

3、钢筋未采用热轧钢筋人防工程钢筋混凝土结构必须采用热轧钢筋,不得采用冷轧带肋钢筋、冷拉钢筋等经冷加工处理的钢筋。

对人防工程中钢筋混凝土结构构件来说,处于屈服后开裂状态仍属正常工作状态,这点与静力作用下结构构件所处的状态有很大不同。

江苏钢筋搭接接头规定

江苏钢筋搭接接头规定

江苏钢筋搭接接头规定高层建筑,竖向钢筋,几乎都在现场进行电渣压力焊连接。

关于采用电渣压力焊工艺连接钢筋问题,涉及到钢筋工程质量可靠性及工程造价结算问题;现把有关规范及规定归纳总结如下,供参考:1.砼结构标准图集16G101、1~3,竖向钢筋连接有;绑扎搭接,机械连接,焊接连接三种形式。

(1).钢筋的连接,绑扎搭接是最主要、基本的连接方式,因其比较可靠且施工简单而得到较广泛应用,且不需要切割连接接头送力学性能检测。

但直径较粗钢筋绑扎搭接施工不便,且容易发生过宽的裂缝;因此《砼结构设计规范》GB50010-2010(2015年版)规定:绑扎搭接,受拉钢筋不宜大于直25mm,受压不宜大于直径28mm。

(2).粗直径钢筋宜采用机械连接形式。

质量相对可靠,但成本较高。

(3).焊接连接,因施工现场焊接受环境及操作人员技术水平多种因素影响,质量较难保证,各种人工焊接不能采取有效的检验方法,仅凭肉眼观察,对于焊缝内在质量不能有效检出。

国内外地震灾害也证明电焊接头质量较差。

美国际等国外规范对钢筋电焊连接作出限制。

2.《砼结构设计规范》GB50010-2010(2015年版)规定:第8.4.1. 条.钢筋连接可采用绑扎搭接、机械连接或焊接。

机械连接接头及焊接接头的类型及质量应符合国家现行有关标准的规定。

混凝土结构中受力钢筋的连接接头宜设置在受力较小处。

在同一根受力钢筋上宜少设接头。

在结构的重要构件和关键传力部位,纵向受力钢筋不宜设置连接接头。

第8.4.2 .条.轴心受拉及小偏心受拉杆件的纵向受力钢筋不得采用绑扎搭接;其他构件中的钢筋采用绑扎搭接时,受拉钢筋直径不宜大于25mm,受压钢筋直径不宜大于28mm。

该规范把钢筋连接以质量可靠按:绑扎搭接→机械连接→焊接为先后顺序;粗钢筋优先机械连接。

3.《高层建筑砼结构技术规程》JGJ3-2010,对框架结构第6章,关于钢筋连接规定:第6.5.1 .条.受力钢筋的连接接头应符合下列规定:1 .受力钢筋的连接接头宜设置在构件受力较小部位;抗震设计时,宜避开梁端、柱端箍筋加密区范围。

钢筋连接的三种方式:绑扎、焊接、机械,如何选择

钢筋连接的三种方式:绑扎、焊接、机械,如何选择

钢筋连接方式选择的正确是否直接关系到工程质量的优劣,现结合规范、标准对三种常见的钢筋连接方式进行分析对比:①绑扎搭接、②焊接连接、③机械连接,以方便工程设计和施工人员正确选用。

一绑扎搭接钢筋绑扎连接应满足国标GB50010《混凝土结构设计规范》的相应要求。

1适用和不适用范围国家标准GB50010《混凝土结构设计规范》中“钢筋的连接”里“轴心受拉及小偏心受拉杆件的纵向受力钢筋不得采用绑扎搭接;其它构件中的钢筋采用绑扎搭接时,受拉钢筋直径不宜大于25mm,受压钢筋直径不宜大于28mm”。

钢筋绑扎搭接接头的不适用范围为:“需进行疲劳验算的构件,其纵向受拉钢筋不得采用绑扎搭接接头”;轴心受拉和小偏心受拉杆件的纵向受力钢筋;直径超过25mm的受拉钢筋和直径超过28mm的受压钢筋不宜采用。

2优点一般钢筋工在任何环境条件下均可操作,无需额外加工、安装和检测设备,施工速度较快,质量有完全保证。

3缺点与不足1)在搭接区域内多出一倍的接头钢筋,钢筋过多占用截面面积,杆件节点处钢筋打架放不开,不利用浇筑和振捣密实混凝土;2)使用钢材最多;3)传力性能最差。

二钢筋焊接连接有闪光对焊、电弧焊、电渣压力焊、气压焊和预埋件钢筋埋弧压力焊这5种,应满足国标GB50010《混凝土结构设计规范》和行标JGJ18《钢筋焊接及验收规程》的相应要求。

1适用和不适用范围由GB50010《混凝土结构设计规范》中“钢筋的连接”里“需进行疲劳验算的构件,其纵向受拉钢筋不得采用绑扎搭接接头,也不宜采用焊接接头,除端部锚固外不得在钢筋上含有附件”可知:除需进行疲劳验算的构件的纵向受拉钢筋不宜采用外均可适用;但细晶粒热轧带肋钢筋以及直径大于28mm的带肋钢筋,其焊接应经试验确定,余热处理钢筋不宜焊接。

2优点有些焊接接头价格较便宜,可在允许留接头的范围内任何位置施焊(若具备焊接条件)。

3缺点与不足1)需要专门的施工设备和材料及电力,能源消耗最大;2)对人员要求严格,对施工环境有一定要求,不能随时随地采用:如电渣压力焊只能用于竖向钢筋连接,闪光对焊、气压焊只能在加工场施焊和连接有限长度钢筋;3)质量不能完全保证,易出不合格品,浪费较多。

柱、梁、构造柱钢筋接头位置

柱、梁、构造柱钢筋接头位置

中华人民共和国国家标准混凝土结构设计规范Code for design of concrete structuresGB 50010-2002主编部门:中华人民共和国建设部批准部门:中华人民共和国建设部施行日期:2002年4月1日9.4 钢筋的连接第9.4.1条钢筋的连接可分为两类:绑扎搭接;机械连接或焊接。

机械连接接头和焊接接头的类型及质量应符合国家现行有关标准的规定。

受力钢筋的接头宜设置在受力较小处。

在同一根钢筋上宜少设接头。

第9.4.2条轴心受拉及小偏心受拉杆件(如桁架和拱的拉杆)的纵向受力钢筋不得采用绑扎搭接接头。

当受拉钢筋的直径d>28mm及受压钢筋的直径d>32mm时,不宜采用绑扎搭接接头。

第9.4.3条同一构件中相邻纵向受力钢筋的绑扎搭接接头宜相互错开。

钢筋绑扎搭接接头连接区段的长度为1.3倍搭接长度,凡搭接接头中点位于该连接区段长度内的搭接接头均属于同一连接区段。

同一连接区段内纵向钢筋搭接接头面积百分率为该区段内有搭接接头的纵向受力钢筋截面面积与全部纵向受力钢筋截面面积的比值(图9.4.3)。

位于同一连接区段内的受拉钢筋搭接接头面积百分率:对梁类、板类及墙类构件,不宜大于25%;对柱类构件,不宜大于50%。

当工程中确有必要增大受拉钢筋搭接接头面积百分率时,对梁类构件,不应大于50%;对板类、墙类及柱类构件,可根据实际情况放宽。

纵向受拉钢筋绑扎搭接接头的搭接长度应根据位于同一连接区段内的钢筋搭接接头面积百分率按下列公式计算:ll=ζla (9.4.3)式中ll--纵向受拉钢筋的搭接长度;la--纵向受拉钢筋的锚固长度,按本规范第9.3.1条确定;ζ--纵向受拉钢筋搭接长度修正系数,按表9.4.3取用。

在任何情况下,纵向受拉钢筋绑扎搭接接头的搭接长度均不应小于300mm。

纵向受拉钢筋搭接长度修正系数表9.4.3纵向钢筋搭接接头面积百分率(%) ≤25 50 100ζ 1.2 1.4 1.6第9.4.4条构件中的纵向受压钢筋,当采用搭接连接时,其受压搭接长度不应小于本规范第9.4.3条纵向受拉钢筋搭接长度的0.7倍,且在任何情况下不应小于200mm.第9.4.5条在纵向受力钢筋搭接长度范围内应配置箍筋,其直径不应小于搭接钢筋较大直径的0.25倍。

钢筋搭接设置

钢筋搭接设置

钢筋搭接设置1. 引言钢筋搭接是混凝土结构中一个重要的施工工艺,用于将钢筋连接在一起,增强构件的承载能力。

本文将介绍钢筋搭接的概念、分类、常用的搭接形式以及搭接的设置要求和注意事项。

2. 钢筋搭接的概念钢筋搭接是指在混凝土构件中,将两根或多根钢筋的一段或全部交迭连接在一起的施工方法。

搭接连接能够实现钢筋的延伸和连接,对于提高构件的整体强度和抗震性能至关重要。

3. 钢筋搭接的分类根据搭接的位置和传力方式,钢筋搭接可以分为以下几种类型:3.1 铺放搭接铺放搭接是将两根钢筋的末端平行铺放在一起,通过绑扎或焊接等方式固定在一起。

这种搭接方式适用于构件截面高度较小的情况,常用于板、墙等构件的搭接连接。

3.2 弯曲搭接弯曲搭接是将钢筋的一段或全部弯曲后与另一根钢筋连接。

通过弯曲后的钢筋与另一根钢筋的交迭,实现传力。

弯曲搭接通常用于梁、柱等构件的搭接连接。

3.3 焊接搭接焊接搭接是采用焊接方法,将两根钢筋焊接在一起的方式。

这种搭接方式能够保证搭接连接的刚性和传力效果,常用于需要更高强度和刚性的构件,如框架的搭接连接。

4. 钢筋搭接的常用形式在实际工程中,钢筋搭接常采用以下几种形式:4.1 钢筋直接交迭搭接钢筋直接交迭搭接是指将两根钢筋的末端直接交迭在一起,然后通过绑扎、焊接等方式固定。

这种形式的搭接简单方便,适用于对搭接长度要求不高的情况。

4.2 钢筋错开交迭搭接钢筋错开交迭搭接是将两根钢筋末端错开一段距离后交迭在一起,然后通过绑扎、焊接等方式固定。

这种形式的搭接能够增加搭接长度,提高搭接连接的强度和抗震性能。

4.3 纵筋与箍筋的搭接在柱子等构件中,纵筋与箍筋的搭接是一种常见形式。

通过将纵筋与箍筋的交迭部分固定在一起,能够提高构件的整体强度和稳定性。

5. 钢筋搭接的设置要求和注意事项在进行钢筋搭接设置时,需要注意以下要求和注意事项:5.1 搭接长度的要求搭接长度是指钢筋交迭的长度,具体的长度要求需要根据构件的受力性能和设计规范进行确定。

工程结构上简答题资料

工程结构上简答题资料

0 绪论1.钢筋混凝土结构有什么优缺点?主要优点:(1)取材容易 (2)耐火、耐久性好(3)可模性、整体性好 (4)保养费低缺点:(1)自重大 (2)抗裂性能差(3)费工、费模板,现场施工周期长,且受季节性影响2、钢筋和混凝土两种材料的物理和力学性能不同,为什么能够结合在一起共同工作?(1)钢筋和混凝土之间有良好的粘结力,促成钢筋和混凝土两种性质不同的材料在荷载作用下能有效地共同受力,并保证钢筋与相邻混凝土变形一致。

(2)钢筋和混凝土具有基本相同的温度线膨胀系数。

(3)混凝土包裹着钢筋,起着保护钢筋免遭锈蚀的作用,加强了结构的耐久性。

1 钢筋混凝土材料的物理力学性能1. 混凝土单轴受压时的应力应变曲线有何特点混凝土单轴受压时的应力应变曲线包括了上升段和下降段两个部分。

上升段:①从加载至混凝土应力为c c f 3.0≤σ,由于应力较小,混凝土变形主要为弹性变形,应力-应变关系接近直线。

②混凝土应力为()c c f 8.0~3.0=σ,混凝土呈现弹塑性性能,应变的增长比应力的增长得块,内部裂缝处于稳态发展。

③内部裂缝非稳态地快速发展,塑性变形显著增长,直至到达峰值,混凝土应力为c c f =σ。

下降段:混凝土到达峰值应力后,裂缝继续迅速发展,并出现贯通的竖向裂缝,内部结构的粘结受到院中破坏,应力下降而应变急剧增大,应力-应变曲线向下弯曲,曲线较陡,当应变达到0.0033时,曲线凹向发生变化,出现反弯点,这时,贯通的竖向主裂缝宽度较大,混凝土内部的粘结已完全丧失,试件破坏。

2.钢筋的应力应变曲线分为哪两类各有什么特征?钢筋限值如何确定?钢筋的应力应变曲线分为有明显屈服点的(称为软钢)和无明显屈服点的(称为硬钢)两类。

软钢的应力应变曲线如图2-1所示,曲线可分为四个阶段:弹性阶段、屈服阶段、强化阶段和破坏阶段。

有明显流幅的钢筋有两个强度指标:一是屈服强度,这是钢筋混凝土构件设计时钢筋强度取值的依据,因为钢筋屈服后产生了较大的塑性变形,这将使构件变形和裂缝宽度大大增加以致无法使用,所以在设计中采用屈服强度y f 作为钢筋的强度极限。

工程钢筋施工方案钢筋的连接

工程钢筋施工方案钢筋的连接

工程钢筋施工方案钢筋的连接一、概述钢筋连接施工是混凝土结构中关键的一环,直接关系到整个结构的安全性和稳定性。

正确的钢筋连接施工方案能够保证钢筋连接的牢固性和可靠性,从而确保整个工程的质量和安全。

因此,在钢筋连接的施工中,必须严格按照规范和标准进行操作,确保施工质量。

二、钢筋连接的种类1. 搭接连接:搭接连接是指两根钢筋在长度方向上连接在一起。

一般情况下,搭接长度不小于20倍钢筋直径,搭接区域内的钢筋应保持原有的受力性能,搭接长度不得小于构件的最小配筋长度。

2. 焊接连接:焊接连接是指采用焊接方法将两根钢筋连接在一起。

在进行钢筋焊接时,应该采用相应的焊接电流和焊接时间,确保焊接质量,同时对焊接接头进行检测,确保焊接质量符合要求。

3. 螺纹连接:螺纹连接是指通过连接套筒或连接套筒来连接两根钢筋,使其形成一个整体。

螺纹连接应采用对应的连接套筒和螺纹套筒,确保连接的牢固性和可靠性。

4. 手续连接:手动连接是指通过对钢筋进行打结、撞压等方法来实现连接。

手动连接需要经验丰富的操作工人进行操作,确保连接的牢固性和可靠性。

5. 节段焊接:节段焊接是将长钢筋截成短段,然后再进行连接。

三、钢筋连接施工方案1. 施工前准备(1)制定施工方案:根据设计图纸和相关规范,制定钢筋连接的施工方案,明确连接的种类、连接点以及连接长度等。

(2)准备材料和工具:根据施工方案需要准备好焊接机、锤子、连接套筒、螺纹套筒、焊条、焊接熔剂等工具和材料。

(3)进行检查:检查施工现场和设备是否符合施工要求,排除安全隐患。

2. 施工操作(1)对搭接连接进行清理:在进行搭接连接前,需要对两根钢筋的连接部位进行清理,清除杂物和锈蚀物。

(2)搭接连接的施工:根据设计要求,在连接区域进行搭接连接的施工。

连接时,需要确保连接长度充足,同时采用钢筋连接套筒固定连接,保证连接牢固。

(3)焊接连接的施工:在进行焊接连接前,需要对焊接接头进行清理,确保焊接质量。

钢筋单方含量指标

钢筋单方含量指标

钢筋单方含量指标一、钢筋类型和规格钢筋的类型和规格对钢筋单方含量有着重要的影响。

通常情况下,钢筋的类型包括HRB400、HRB500等,规格则包括Φ6、Φ8、Φ10、Φ12、Φ14、Φ16、Φ18、Φ20、Φ22、Φ25、Φ28等多种。

在确定钢筋类型和规格时,需要结合工程设计和施工需求进行选择。

二、钢筋布置钢筋的布置也是影响钢筋单方含量的重要因素。

在建筑物中,钢筋的布置通常包括竖向和水平向两类。

竖向钢筋一般布置在墙、柱、梁等结构构件中,水平向钢筋则通常布置在板、梁、墙等构件中。

合理的钢筋布置既能保证建筑物的承载能力和稳定性,又能有效地降低钢筋的使用量。

三、钢筋锚固钢筋锚固是影响钢筋单方含量的另一个因素。

在建筑物中,钢筋锚固通常分为弯钩锚固和机械锚固两种形式。

弯钩锚固一般用于混凝土墙体和柱子的竖向钢筋,机械锚固则多用于梁、板等水平向钢筋。

选择适当的锚固方式可以有效减少钢筋的使用量,同时保证建筑物的稳定性和耐久性。

四、钢筋搭接钢筋搭接也是影响钢筋单方含量的因素之一。

在建筑物中,钢筋搭接通常分为绑扎搭接和机械连接两种形式。

绑扎搭接适用于钢筋直径较小的场合,机械连接则适用于钢筋直径较大的场合。

选择适当的搭接方式可以有效减少钢筋的使用量,同时保证建筑物的承载能力和稳定性。

五、钢筋支撑钢筋支撑是保证建筑物稳定性和承载能力的重要因素之一。

在建筑物中,钢筋支撑通常分为墙撑和板撑两种形式。

墙撑主要用于支撑墙体,板撑主要用于支撑楼板。

选择适当的支撑方式和支撑位置可以有效减少钢筋的使用量,同时保证建筑物的稳定性和承载能力。

六、钢筋固定钢筋固定是保证建筑物中钢筋位置准确和稳定的重要因素。

在建筑物中,钢筋固定通常采用焊接、绑扎等方式进行。

焊接适用于钢筋直径较大的场合,绑扎则适用于钢筋直径较小的场合。

选择适当的固定方式可以有效减少钢筋的使用量,同时保证建筑物的稳定性和承载能力。

七、钢筋保护层厚度钢筋保护层厚度是影响建筑物耐久性和承载能力的重要因素之一。

安全生产日志内容

安全生产日志内容

安全生产日志内容我是一名安全员,我就要让人人都来重视安全,尽对的遵章遵法,不折不扣地遵操纵规程之章,守安全生产之法!我清楚地熟悉到违章就是走向事故,就是伤害自我、伤害他人,甚至走向死亡。

熟悉到违章的重要性,就不会抱有任何侥幸心理。

我还深刻地领悟到:或许一次不经意的违章,造成大的伤害或损失,就变成了违法。

我会深刻感受到安全的重要性。

企业成于安全,败于事故。

任何一起事故对企业都是一种不可挽回的损失,对家庭、个人更是造成无法弥补的伤痛,所以我必须从这一刻起认真履行职责。

我清楚地熟悉到违章就是走向事故,就是伤害他人,甚至走向死亡,当一天安全监视员,就要让安全思想牢牢扎根在每个人的心中,让大家明白若职责心不到位就会酿成事故,让我们正确熟悉到安全不是一个人的题目,而是你中有我我中有你,是一个上下关联人人互保环环相扣的链,是一张错综复杂紧密相连的网。

我要让人人成为安全员,我会把单位倡导的“职责连带安全互保”体系真正落实,我绝不搞形式上的安全,而是要追求资料上的真实,一线岗位安全隐患和死角多,习惯性违章较普遍,从而制约采油一线的安全生产治理水平。

假如只在形式上讲安全,应付检查,那么即使是投入再大付出再多,安全环境也不能得到本质改善,安全治理水平永远不能得到本质提升!仅有每个职工在逐日的工作中相互监视、相互提醒、相互检查,查找漏洞和薄弱环节,防止不安全的因素存在;杜尽事故隐患,从小事做起,点点滴滴汇集在一起,就能筑起安全大堤。

无危则安,无损则全,安全就是人们在生活和生产过程中,生命得到保证,身体免于伤害,财产免于损失。

安全生产是我们油田企业治理的重点,是我们发展的根本保证,安全就是效益。

假如我是一名安全员,我会把这种观点根植于每个人的心中。

首先武装好自我,熟知熟会各项操纵规程安全制度,认真学习安全有关法律法规;其次,养成良好的安全操纵习惯,杜尽习惯违章,敢于同身边的甚至是上级的不安全行为较真儿;第三,勤于检查,及时发现整改事故隐患。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钢筋搭接分为绑扎搭接,焊接(闪光对焊,电渣压力焊) 和机械连接。

其中绑扎搭接是指两根钢筋相互有一定的重叠长度,用铁丝绑扎的连接方法,适用于较小直径的钢筋连接。

一般用于混凝土内的加强筋网,经纬均匀排列,不用焊接,只须铁丝固定。

在《混凝土结构设计规范》规定:轴心受拉及小偏心受拉杆件的纵向受力钢筋不得采用绑扎搭接接头。

当受拉钢筋的直径d>25mm及受压钢筋直径d>28mm时候,不宜采用绑扎搭接接头(2010版新《混规》对这两个数据作出了更严格的要求,旧规范定的是:28mm和32mm)
钢筋的搭接长度一般是指钢筋绑扎连接的搭接长度,也有是不严格的指钢筋焊接的焊缝长度。

这里摘录一些绑扎连接的规定供你参考。

纵向受拉钢筋的最小搭接长度
钢筋类型
混凝土强度等级
C15 C20~C25 C30~ C35 ≥C40 光圆钢筋HPB235级45d 35d 30d 25d
带肋钢筋HRB335级55d 45d 35d 30d HRB400级、RRB400

—55d 40d 35d
注1:本表适用于纵向受拉钢筋的绑扎接头面积百分率不大于25%的情况;
当绑扎接头面积百分率介于25%~50%之间时,表中数值乘以系数1.2取用;
当绑扎接头面积百分率大于50%时,表中数值乘以系数1.35取用;
当最小搭接长度两根直径不同的钢筋搭接长度,以较细钢筋的直径计算;
注2:当带肋钢筋直径Φ>25 mm时,其最小搭接应按相应数值乘以系数1.1取用;
对环氧树脂涂层的带肋钢筋,其最小搭接应按相应数值乘以系数1.25取用;
在混凝土凝固过程中易受扰动时(如采用滑升模板和爬升模板等方式施工),其最小搭接应按相应数值乘以系数1.1取用;
对末端采用机械锚固措施的带肋钢筋,其最小搭接可按相应数值乘以系数0.7取用;
当带肋钢筋混凝土保护层厚度大于搭接钢筋直径的三倍且配有箍筋时,其最小搭接可按相应数值乘以系数0.8取用;
注3:对有抗震设防要求的结构构件,其受力钢筋最小搭接长度对一、二级抗震等级应按相应数值乘以系数1.15取用,对三级抗震等级应按相应数值乘以系数1.05取用,对四级抗震等级的结构构件不作调整;
在任何情况下受拉钢筋的最小搭接长度不应小于300mm。

注4:纵向受压钢筋搭接时,其最小搭接应按上述规定确定后,乘以系数0.7取用。

在任何情况下,受压钢筋的最小搭接长度不应小于200mm。


编辑本段搭接长度应用举例
【例d2.1】某构件二级抗震等级,混凝土强度等级C35,纵向受拉钢筋采用RRB400(III)级Φ28环氧树脂涂层钢筋,绑扎接头面积百分率介于40%,试确定其搭接长度。

解: 最小搭接长度=40d×1.2×1.1×1.25×1.15=75.9d=2126mm。

钢筋每个接头可按增加2150mm长度备料。

【例d2.2】某构件无抗震设防要求,混凝土强度等级C25,纵向受压钢筋采用HRB335(II)级Φ18带肋钢筋,绑扎接头面积百分率介于60%,试确定其搭接长度。

解: 最小搭接长度=45d×1.35×0.7=42.525d=765.45mm。

钢筋每个接头可按增加800mm长度备料。

【例d2.3】某无垫层基础梁构件,最小混凝土保护层厚度70mm,按3级抗震等级要求设防,混凝土强度等级C30,纵向受拉钢筋采用HRB400(III)级Φ22带肋钢筋,绑扎接头面积百分率40%,试确定其搭接长度。

解: 最小搭接长度=40d×1.2×0.8×1.05=40.32d=887.04mm。

钢筋每个接头可按增加900mm长度备料。

编辑本段钢筋电弧焊
也说说熔焊中的电弧焊连接。

钢筋电弧焊可分为搭接焊、帮条焊、坡口焊、熔槽帮条焊和窄间隙焊五种接头形式。

1.搭接焊接头
搭接焊接头适用于焊接直径10~40mm的HPB235、HRB335、HRB400钢筋。

钢筋搭
接焊宜采用双面焊。

不能进行双面焊时,可采用单面焊。

焊接前,钢筋宜预弯,以保证两钢筋的轴线在一直线上,使接头受力性能良好。

2.帮条焊接头
帮条焊接头适用于焊接直径10~40mm的HPB235、HRB335、HRB400钢筋。

钢筋帮条焊宜采用双面焊,不能进行双面焊时,也可采用单面焊。

帮条宜采用与主筋同级别或同直径的钢筋制作;如帮条级别与主筋相同时,帮条直径可以比主筋直径小一个规格;如帮条直径与主筋相同时,帮条钢筋级别可比主筋低一个级别。

钢筋搭接焊接头或帮条焊接头的焊缝厚度h应不小于0.3倍主筋直径;焊缝宽度b不应小于0.7倍主筋直径。

对于直径大于等于10mm的热轧钢筋,其接头采用搭接,帮条电弧焊时,应符合下列要求:
1)焊接接头当设计有要求时应采用双面焊缝,无特殊要求时一般可采用单面焊缝。

对于Ⅰ级钢筋的搭接焊或帮条焊的焊缝总长度应不小于8d;对于Ⅱ、Ⅲ级钢筋,其搭接焊或帮条焊的焊缝总长度应不小于10d,帮条焊时接头两边的焊缝长度应相等。

2)帮条的总截面面积应符合下列要求:当主筋为Ⅰ级钢筋时,不应小于主筋截面面积的1.2倍;当主筋为Ⅱ、Ⅲ级钢筋时,不应小于主筋截面面积的1.5倍。

为了便于施焊和使帮条与主筋的中心线在同一平面上。

帮条宜采用与主筋同钢号,同直径的钢筋制成,如帮条与主筋级别不同时,应按设计强度进行换算。

帮条的长度应满足相应的焊缝要求。
