大工《工程项目管理》课程考试模拟试卷A
大工《工程项目管理》试卷a答案
2014年3月份《工程项目管理》课程考试试卷类型:(A)一、单项选择题(本大题共6小题,每小题3分,共18分)1、(项目的前期策划阶段)又称为概念阶段。
2、可行性研究中,(初步可行性研究)需要解决工程建设所需要的时间。
3、(直线型项目组织)中,信息流通快,决策迅速,项目容易控制。
4、我国常用的工程网络计划中,以箭线及其两端节点的编号表示工作的网络图称为(双代号网络图)。
5、不同阶段及不同成本对象的计划成本估算方法不同。
其中,(使用定额资料,如概算定额)为设计和计划阶段的概预算常采用的方法。
6、工程项目质量计划编制的依据不包括(风险分析)。
二、判断题(本大题共10小题,每小题2分,共20分)1、工程项目在结束时,项目目标允许和刚开始时确立的目标有根本性的改变。
(错)2、常用的项目系统分解方法有结构化分解方法和过程化分解方法。
(对)3、通常独立的单个中小型工程项目都采用矩阵式项目组织的形式。
(错)4、如果计划和实际成本模型曲线完全不吻合,偏差较大,则说明项目实施肯定存在很大的问题。
(错)5、工期计划的目的是按照项目的总工期目标确定各个层次项目单元的持续时间、开始和结束时间。
(对)6、项目经理部以项目经理为核心,一般按项目管理职能设置职位(部门),按照项目管理规程工作。
(对)7、监理工程师在工程中只能处处维护业主的利益,而不必考虑承包商的利益。
(错)8、质量验收是对项目的工作和成果质量进行认可、评定和办理验收交接手续的过程。
(对)9、如果计划和实际成本模型曲线完全吻合,则说明项目实施肯定没有任何问题。
(错)10、通常采购时间与货源有关:对具有稳定的货源,市场上可以随时采购的材料,采购周期一般7~180天。
(错)三、名词解释题(本大题共4小题,每小题5分,共20分)1、详细可行性研究:答:详细可行性研究是一门运用多种科学知识,寻求使投资项目达到最好经济效益的综合研究方法;它的任务是论证建设项目在市场的发展前景,技术上可行,财务上实施的可能性,经济上的合理和有效性,最终评价项目是否可行。
《工程项目管理》考试试题(AB卷)含标准答案
《工程项目管理》考试试题(AB卷)含标准答案《工程项目管理》考试试题(AB 卷)含答案————————————————————————————————作者:————————————————————————————————日期:《工程项目管理》考试试题(A卷)姓名:学号:成绩:一、单项选择题(共15题,每题2分,共30分)1.对于一个建设工程项目来说,()是管理的核心。
A. 设计方的项目管理B. 施工方的项目管理C. 业主方的项目管理D. 供货方的项目管理2.每个部门只有唯一的上级部门,指令来源是唯一的,这种组织结构是()的组织结构。
A. 线性B. 职能C. 矩阵D. 事业部3.工程项目策划是()的过程。
A.知识管理 B. 风险管理 C. 人力资源管理 D. 设备采购管理4.下列说法错误的是()。
A.在设计准备阶段,通过对投资目标的风险分析、项目功能与使用要求的分析和确定,编制建设项目的投资规划。
B.在工程设计阶段,以投资规划控制方案设计阶段和初步设计阶段的设计工作,编制设计概算。
C.在工程设计阶段,以投资规划控制方案设计阶段和初步设计阶段的设计工作,编制设计预算。
D.在工程施工阶段,以投资规划、施工图预算和工程承包合同价格等控制工程施工阶段的工作,编制资金使用计划。
5.在施工过程中,投资控制的正确步骤是()。
A.预测、比较、分析、纠偏、检查B. 分析、预测、检查、比较、纠偏C.比较、预测、分析、检查、纠偏D. 比较、分析、预测、纠偏、检查6.在单代号网络计划中,设A工作的紧后工作有B和C,总时差分别为3天和5天,工作A、B之间间隔为8天,工作A、C之间的间隔时间为7天,则工作A的总时差为()。
A.9天 B. 10天 C. 11天 D. 12天7.建设工程项目的总进度目标指的是整个项目的进度目标,它是在项目()阶段确定的。
A.设计准备阶段 B. 决策阶段 C. 设计阶段 D. 施工阶段8.全质量控制指的是()。
大工23春《工程项目管理》在线作业1答卷-参考资料
大工23春《工程项目管理》在线作业1-00001
试卷总分:100 得分:100
一、单选题 (共 10 道试题,共 60 分)
1.在工程项目建设的()阶段,需要对实施方案进行全面的技术经济论证。
\A.\项.可行性研究
\B.\项.项目建议书
\C.\项.构思
\D.\项.项目定义和总体方案策划
参考选择:A
2.()是项目前期决策阶段最重要的工作。
\A.\项.项目目标设计
\B.\项.项目构思的产生
\C.\项.项目可行性研究
\D.\项.提出项目建议书
参考选择:C
3.()中,信息流通快,决策迅速,项目容易控制。
\A.\项.直线型项目组织
\B.\项.职能式项目组织
\C.\项.矩阵式项目组织
参考选择:A
4.在工程项目建设的()阶段,需要对项目总目标和总体实施方案进行全面的技术经济论证。
\A.\项.可行性研究
\B.\项.项目管理组织筹建
\C.\项.土地的获得
\D.\项.工程招标
参考选择:A
5.()通过全包可以减少业主面对承包商的数量,这给业主带来很大的方便,业主事务性管理工作较少。
\A.\项.“分阶段分专业工程平行承包”方式
\B.\项.“设计——采购——施工”方式
\C.\项.非代理型的CM承包方式
\D.\项.风险型“项目管理总承包”方式
参考选择:B
6.()的质量直接影响项目实施的投资(或成本)、进度和质量。
\A.\项.设计
\B.\项.施工
\C.\项.监理
\D.\项.项目管理
参考选择:A。
大工《工程项目管理》课程考试模拟试卷B

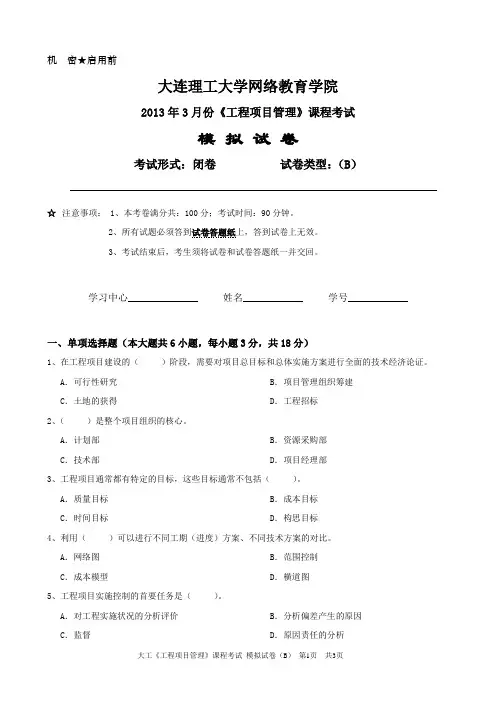

机密★启用前大连理工大学网络教育学院2013年3月份《工程项目管理》课程考试模拟试卷考试形式:闭卷试卷类型:(B)☆注意事项: 1、本考卷满分共:100分;考试时间:90分钟。
2、所有试题必须答到试卷答题纸上,答到试卷上无效。
3、考试结束后,考生须将试卷和试卷答题纸一并交回。
学习中心______________ 姓名____________ 学号____________一、单项选择题(本大题共6小题,每小题3分,共18分)1、在工程项目建设的()阶段,需要对项目总目标和总体实施方案进行全面的技术经济论证。
A.可行性研究B.项目管理组织筹建C.土地的获得D.工程招标2、()是整个项目组织的核心。
A.计划部B.资源采购部C.技术部D.项目经理部3、工程项目通常都有特定的目标,这些目标通常不包括()。
A.质量目标B.成本目标C.时间目标D.构思目标4、利用()可以进行不同工期(进度)方案、不同技术方案的对比。
A.网络图B.范围控制C.成本模型D.横道图5、工程项目实施控制的首要任务是()。
A.对工程实施状况的分析评价B.分析偏差产生的原因C.监督D.原因责任的分析6、以下各选项中,()可作为工程项目进度控制的依据。
A.横道图B.计划成本曲线C.风险应对计划D.合同分析资料二、判断题(本大题共10小题,每小题2分,共20分)1、工程项目组织通常是一次性的,多变的,不稳定的。
()A.正确B.错误2、前期策划阶段通常是指项目批准立项到开始施工的这段时间。
()A.正确B.错误3、任何工程项目从总体上来说都是一次性的,不重复的,目标一经完成,项目就结束了。
()A.正确B.错误4、资源计划是成本计划的前提条件和计算基础。
()A.正确B.错误5、在工期计划中,事件表示状态,它通常需要持续一段时间,一般为一个工程活动或阶段的开始或结束。
()A.正确B.错误6、成本计划是进行投资分解和进行限额设计的基础,是成本(投资)控制的尺度。
大工《工程项目管理》课程考试模拟试卷A

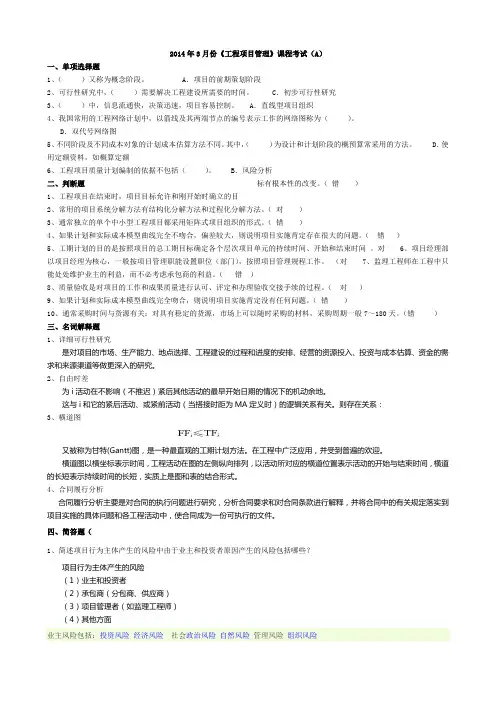

2014年3月份《工程项目管理》课程考试(A)一、单项选择题1、()又称为概念阶段。
A.项目的前期策划阶段2、可行性研究中,()需要解决工程建设所需要的时间。
C.初步可行性研究3、()中,信息流通快,决策迅速,项目容易控制。
A.直线型项目组织4、我国常用的工程网络计划中,以箭线及其两端节点的编号表示工作的网络图称为()。
D.双代号网络图5、不同阶段及不同成本对象的计划成本估算方法不同。
其中,()为设计和计划阶段的概预算常采用的方法。
D.使用定额资料,如概算定额6、工程项目质量计划编制的依据不包括()。
B.风险分析标有根本性的改变。
(错)二、判断题1、工程项目在结束时,项目目标允许和刚开始时确立的目2、常用的项目系统分解方法有结构化分解方法和过程化分解方法。
(对)3、通常独立的单个中小型工程项目都采用矩阵式项目组织的形式。
(错)4、如果计划和实际成本模型曲线完全不吻合,偏差较大,则说明项目实施肯定存在很大的问题。
(错)5、工期计划的目的是按照项目的总工期目标确定各个层次项目单元的持续时间、开始和结束时间。
对6、项目经理部以项目经理为核心,一般按项目管理职能设置职位(部门),按照项目管理规程工作。
(对7、监理工程师在工程中只能处处维护业主的利益,而不必考虑承包商的利益。
(错)8、质量验收是对项目的工作和成果质量进行认可、评定和办理验收交接手续的过程。
(对)9、如果计划和实际成本模型曲线完全吻合,则说明项目实施肯定没有任何问题。
(错)10、通常采购时间与货源有关:对具有稳定的货源,市场上可以随时采购的材料,采购周期一般7~180天。
(错)三、名词解释题1、详细可行性研究是对项目的市场、生产能力、地点选择、工程建设的过程和进度的安排、经营的资源投入、投资与成本估算、资金的需求和来源渠道等做更深入的研究。
2、自由时差为i活动在不影响(不推迟)紧后其他活动的最早开始日期的情况下的机动余地。
这与i和它的紧后活动、或紧前活动(当搭接时距为MA定义时)的逻辑关系有关。
大工《工程项目管理》课程考试模拟试卷A答案
机密★启用前大连理工大学网络教育学院2013年3月份《工程项目管理》课程考试模拟试卷答案考试形式:闭卷试卷类型:A一、单项选择题(本大题共6小题,每小题3分,共18分)1.A 2.B 3.C 4.D 5.D 6.C二、判断题(本大题共10小题,每小题2分,共20分)1.A 2.A 3.A 4.A 5.B 6.A 7.B 8.A 9.A 10.A三、名词解释题(本大题共4小题,每小题5分,共20分)1、在网络分析的基础上,将计划成本分解落实到各个项目单元上,将计划成本在相应的工程活动的持续时间上进行平均分配,这样可以获得“工期——计划成本”累计曲线,被称为该项目的成本模型。
2、根据项目投入(如工艺、材料、人力、气候、信息、技术方案)分析研究将产生的或可能产生的结果,将这种结果与目标相比较,再采取预防措施,控制投入和实施过程。
3、工程质量是指工程的使用价值及其属性,是一个综合性指标,体现符合项目任务书或合同中明确提出的,以及隐含的需要与要求的功能。
4、项目风险管理是对项目风险进行识别、分析和应对的系统化过程。
四、简答题(本大题共4小题,每小题7分,共28分)1、答:(1)业主的支付能力差,企业的经营状况恶化,资信不好,企业倒闭,撤走资金,或改变投资方向,改变项目目标;(2)业主违约、苛求、刁难、随意变更但又不赔偿,错误的行为和指令,非程序地干预工程;(3)业主不能完成合同责任,不及时供应他负责的设备、材料,不及时交付场地,不及时支付工程款。
2、答:(1)外界环境的变化。
(2)资源供应不足或未达到实际的生产能力,各项目参加者的协调出现问题。
(3)设计和计划的错误,如设计频繁修改,使正常的施工秩序被打乱,实施过程中管理工作或技术工作失误,管理者缺少经验。
(4)业主新的要求,政府新的干预,均可能造成对项目目标的干扰。
3、答:(1)在确定项目目标和范围的基础上,对WBS中的工程活动进行定义并计算工作量。
(2)确定各工程活动之间的逻辑关系,即可得到网络图,它描述了整个工程项目的工作流程。
大连理工大学大工21秋《工程项目管理》在线作业3-00001
大连理工大学大工21秋《工程项目管理》在线作业3-000011.()主要是成本分析工作,应编写详细的成本分析报告,从各个成本角度列明成本支出状况,确定实际与计划的偏差,确保成本报告能准确反映项目成本状况。
A.资源消耗控制B.成本监督C.成本跟踪D.成本核算第1题正确答案:C2.进度偏差值SV是指BCWP与BCWS之间的差异,当SV为正值时,表示()。
A.进度提前B.进度延误C.实际进度与计划进度相吻合第2题正确答案:A3.工程项目控制的依据不包括()。
A.项目建议书B.可行性研究报告C.合同文件D.工程竣工决算报告第3题正确答案:D4.下列选项中属于进行成本控制重点的是()。
A.上期末的实际控制结果B.本控制期内实际成本信息C.本期末项目全部实际成本值D.整个项目的总成本预测值第4题正确答案:B5.工程项目实施控制的首要任务是()。
A.对工程实施状况的分析评价B.分析偏差产生的原因C.监督D.原因责任的分析第5题正确答案:C6.在横道图中通过()可以较好地反映工期的拖延或提前。
A.前锋线B.关键线路C.网络图D.里程碑事件第6题正确答案:A7.()是对项目风险发生的条件、概率及风险事件对项目目标的影响等进行分析和评估,并按它们对项目目标的影响程度进行排序。
A.风险识别B.风险分析C.风险评价D.风险监测与控制第7题正确答案:B8.合同管理贯穿于项目运作的全过程,其中,招投标和签约管理工作主要在()阶段进行。
A.项目决策B.项目计划、实施准备C.工程施工D.项目结束第8题正确答案:B9.()指不采取任何行动,也不改变项目管理计划,准备自己承担风险产生的损失。
A.风险规避B.风险减轻C.风险自担D.风险转移第9题正确答案:C10.在()中,工程最终合同价格按照承包商的实际成本加上一定比率的酬金(间接费)计算。
A.单价合同B.固定总价合同C.成本加酬金合同D.目标合同第10题正确答案:C11.工程项目的变更令中应该包含产生变更的原因和详细的变更内容说明。
大工21春《工程项目管理》在线作业1-辅导答案
大工21春《工程项目管理》在线作业1-辅导答案大工21春《工程项目管理》在线作业1试卷总分:100得分:100一、单选题(共10道试题,共60分)1.()也可称为EPC模式。
A.“分阶段分专业工程平行承包”方式B.“设计——采购——施工”方式C.非代理型的CM承包方式D.风险型“项目管理总承包”方式正确选项:B2.项目的()是指从现场开工直到工程竣工并通过验收为止。
A.施工阶段B.设计阶段C.计划阶段D.前期策划阶段正确选项:A3.在工程项目建设的()阶段,需要对项目总目标和总体实施方案进行全面的技术经济论证。
A.可行性研究B.项目管理组织筹建C.土地的获得D.工程招标正确选项:A4.工程项目通常都有特定的目标,这些目标通常不包括()。
A.质量目标B.成本目标C.时间目标D.构思目标精确选项:D5.项目组织形式的选择必须按照具体情况分析,若企业同时承担的项目(或子项目)很多,必须采用()的组织形式。
A.矩阵式B.职能式C.直线型D.寄生式正确选项:A6.()又称为概念阶段。
A.项目的前期策划阶段B.项目的设计与计划阶段C.施工阶段D.扶植过程的结束阶段正确选项:A7.()中项目管理公司直接与业主签订条约,承受整个工程管理委托,再与分包商、供应商签订条约。
A.分阶段分专业工程平行承包B.“设计——采购——施工”(EPC)总承包C.非代理型的CM承包方式D.风险型“项目管理总承包”正确选项:DA.一般机会研究B.特定项目机会研究C.开端可行性研究D.详细可行性研究精确选项:C9.财务评价的内容不包括()。
A.项目财务评判B.不确定性分析C.财务评判结论D.融资方案分析精确选项:D10.()通常是项目的投资者(或发起者)。
A.战略决策层B.战略管理层C.项目管理层D.施行层的项目管理精确选项:A二、判断题(共10道试题,共40分)11.采购和供应计划包括劳动力、材料、设备等的使用总量计划和资源曲线。
正确选项:错误12.直线型项目组织形式中权力过于分散,有碍于命令的统一性,往往容易形成多头领导。
工程项目管理模拟试题及参考答案
0908 考试批次适用《工程项目管理》模拟题一一、单项选择题(下列每小题的备选答案中,只有一个符合题意的正确答案,多选、错选、不选均不得分。
本题共30 个小题,每小题 1 分,共 30 分)1.项目最主要的特征是(B)。
A.特定性B.单件性C. 系统性D. 多样性2.项目管理的核心任务是(C)。
A.环境管理B.信息管理C.目标控制D.组织协调3. 在某工程网络计划中,工作M的最早开始时间为第7 天,其持续时间为 5 天。
工作 M共有三项紧后工作,它们的最早开始时间分别为第15 天、第 16 天和第 18 天,则工作M 的自由时差为( D )天。
A. 10B. 8C. 6D. 34. 在工程网络计划执行过程中,如果只发现工作P 进度出现拖延,且拖延的时间已超过原计划中的自由时差,则工作P将( C )。
A.影响工程总工期B.变为关键工作C.影响其紧后工作的最早开始时间D.不影响其后续工作的计划安排5. 在工程索赔中,各种会计核算资料( B )。
A.不可以作为索赔证据B.可以作为索赔证据C.只能作为索赔参考D.是索赔的物证6.项目评估就是在( C )的基础上,在最终决策之前,对其市场,资源等方面的问题进行再分析,再评价,以选择最佳投资项目的一种科学方法。
A.项目执行B.筹划立项C.可行性研究D.投资机会研究7.FIDIC 代表的是最具权威的(C )组织。
A.发包人B.承包人C.咨询工程师D.建筑师8. 关于工程监理的正确叙述是(B)。
A.监理单位不是建筑市场的主体B.监理服务属于工程咨询服务C.建设监理单位是一种高智能的低回报的服务D.工程监理单位不需承担任何责任9. 关于施工任务委托的模式不正确的叙述是(A)。
A.不提倡对建筑工程实行总承包,可将建筑工程肢解发包B.业主方委托一个施工单位作为施工总承包C.业主方委托多个施工单位,但成为施工联合体,作为施工总包管理单位D.业主平行委托多个施工单位进行施工10. 《工程施工招标投标管理办法》中规定,招标人采用邀请招标方式的,应当向(A)以上符合资质条件的施工企业发出投标邀请书。
大工《工程项目管理》在线作业1附标准答案
大工《工程项目管理》在线作业1附标准答案试卷总分:100 得分:100试卷总分:100 得分:100一、单选题 (共 10 道试题,共 60 分)1.在工程项目建设的()阶段,需要对实施方案进行全面的技术经济论证。
A.可行性研究B.项目建议书C.构思D.项目定义和总体方案策划答案:A2.下列关于工程项目的表述中不正确是()。
A.工程项目具有唯一性B.工程项目是指建设领域中的项目C.工程项目不一定具有确定的终点D.工程项目一般指为特定目的而进行投资建设并含有一定建筑或安装工程的建设项目答案:C3.工程项目的职能计划中的资源计划中不包括()。
A.资源使用计划B.工程招标计划C.人力资源的招聘计划D.资金筹集计划答案:D4.项目的()主要是上层管理者的工作。
A.前期策划B.施工阶段C.设计阶段D.计划阶段答案:A5.决定工程项目组织的主要因素不包括()。
A.工程项目的资本结构B.工期安排C.承发包模式D.项目管理模式答案:B6.从项目构思到项目批准正式立项的阶段称为()。
A.项目的前期策划阶段B.项目构思阶段C.项目目标设计阶段D.项目可行性研究阶段答案:A7.项目的()是指从现场开工直到工程竣工并通过验收为止。
A.施工阶段B.设计阶段C.计划阶段D.前期策划阶段答案:A8.()通常是项目的投资者(或发起者)。
A.战略决策层B.战略管理层C.项目管理层D.实施层的项目管理答案:A9.()是整个项目组织的核心。
A.计划部B.资源采购部C.技术部D.项目经理部答案:D10.()又称为概念阶段。
A.项目的前期策划阶段B.项目的设计与计划阶段C.施工阶段D.建设过程的结束阶段答案:A二、判断题 (共 10 道题,共 40 分)11.一般情况下,对于独立的单个中小型工程项目,都只会采用矩阵式项目组织的形式。
答案:错误12.项目范围指为了成功达到项目的目标,完成项目可交付成果而必须完成的所有工作的组合。
答案:正确13.项目经理部主要负责相关的管理工作,包括质量、进度、投资、合同、资源、信息和组织等管理。
大工《工程项目管理》课程考试模拟试卷A
⼤⼯《⼯程项⽬管理》课程考试模拟试卷A《⼯程项⽬管理》试卷类型:(A)⼀、单项选择题(本⼤题共6⼩题,每⼩题3分,共18分)1、对于⼀个建设⼯程项⽬⽽⾔,(A )的项⽬管理往往是该项⽬的项⽬管理的核⼼。
A.业主⽅B.施⼯⽅C.项⽬的整体利益D.供应⽅2、施⼯成本预测是在⼯程的施⼯以前,运⽤⼀定的⽅法(D )。
A.对成本因素进⾏分析B.分析可能的影响程度C.估算计划与实际成本之间的可能差异D.对成本进⾏估算3、⼤中型⼯程项⽬的项⽬组成中,通常构成单项⼯程的是(A )。
A.单位⼯程B.单体⼯程C.单个⼯程D.单元⼯程4、挣值法作为⼀项先进的项⽬管理技术,可以⽤来综合分析和控制⼯程项⽬的( D )。
A.质量和费⽤B.安全和进度C.费⽤和安全D.进度和费⽤5、⼯程施⼯质量控制中,( A )应该对施⼯质量负责。
A.施⼯承包商B.材料供应单位C.设计单位D.业主6、下列各选项中不属于进度指标的为( A )。
A.预算定额B.持续时间C.已完成⼯程的价值量D.资源消耗指标⼆、判断题(本⼤题共10⼩题,每⼩题2分,共20分)1、在进⾏项⽬总⽬标分析,环境调查和制约条件分析前需确定项⽬的实施组织策略。
( B )A.正确B.错误2、在⼯程项⽬全过程中,相关的管理⼯作可分为战略决策层、战略管理层、项⽬管理层以及实施层等四个层次。
( A )A.正确B.错误3、直线型项⽬组织形式强调职能部门和职能⼈员专业化的作⽤,⼤⼤提⾼了项⽬组织内的职能管理的专业化⽔平。
( B )A.正确B.错误4、⼯程活动持续时间是活动开始和完成之间以⼯期计划单位表⽰的时间段。
( A )A.正确B.错误5、为找出差别和分析偏差产⽣的原因,施⼯成本控制的⼯作是将实际情况与⼯程承包合同相⽐较。
(B )A.正确B.错误6、双代号⽹络图中⼯作是泛指⼀项需要消耗⼈⼒、物⼒和时间的具体活动过程,⽤⼀条箭线表⽰。
( A )A.正确B.错误7、关键路线是总的⼯作持续时间最长的线路。
{}大工18春《工程项目管理》在线作业2答案
{}大工18春《工程项目管理》在线作业2答案大工18春《工程项目管理》在线作业2试卷总分:100得分:100一、单选题(共10道试题,共60分)1.详细的工期计划通常在承包合同签订后由( )作出,并经业主的项目经理批准或同意后执行。
A.承包商B.监理工程师C.设计单位D.材料供应方满分答案:A2.下列方法中,不能用来确定项目的总工期目标的是( )。
A.分析过去同类或相似工程项目的实际工期资料 B.采用工期定额C.由上层领导者从战略的角度确定D.采用费用定额满分答案:D3.对于有确定的工作范围和工作量,又可以确定劳动效率的工程活动,可以比较精确地计算持续时间,其计算过程不包括( )。
A.按过去工程的经验或资料分析B.工程范围的确定及工作量的计算C.劳动组合和资源投入量的确定D.确定劳动效率满分答案:A4.工程举动的逻辑关系又称为搭接关系,搭接的持续时间称( )。
A.工期B.关键线路C.流水节拍D.搭接时距满分答案:D5.工程活动的逻辑关系中STS表示( )。
A.紧前活动结束后一段时间,紧后活动才能结束B.紧后活动的开始时间受紧前活动结束时间的制约C.紧前活动开始后一段时间,紧后活动才能开始D.紧前活动开始后一段时间,紧后活动才能结束满分答案:C6.( )实质上是图和表的结合方式。
A.网络图B.线形图C.成本模型D.横道图满分答案:D7.网络分析的步骤不包括( )。
A.作网络图B.最早时间计算C.成本分析D.总时差计算满分答案:C8.下列关于双代号网络的叙述中,不正确的为( )。
A.以箭线作为工程活动B.箭线两端用编上号码的圆圈连接C.箭线下表示工作名称D.常用来表示两个活动之间FTS=0的关系满分答案:C9.( )是指具体成本项目(成本对象)的预期成本值。
A.打算成本B.预测成本C.预算成本D.实际成本满分答案:A10.通常,资源计划采用将资源消耗总量在工程活动持续时间上( )分配的模型。
A.间隔B.平均C.连续D.并行满分答案:B二、判别题(共10道试题,共40分)1.工期计划往往是随着项目的技术设计的细化,项目结构分解的深入而逐渐细化的,它经历了由计划总工期,粗横道图、细横道图、网络,再输出各层次横道图(或时标网络)的过程。
大连理工大学《工程项目管理》在线作业答卷附标准答案 (7)
B.对供应商,承(分)包商进行严格的资格审查
C.根据天气预报以调整下期计划
D.通过严密的组织落实责任,建立管理程序和规章制度,在各职能管理之间建立权力制衡
正确答案:D
5.工程竣工验收一般分为3个阶段进行,其中不包括( )。
A.检查阶段
B.设计阶段
8.( )指不采取任何行动,也不改变项目管理计划,准备自己承担风险产生的损失。
A.风险规避
B.风险减轻
C.风险自担
D.风险转移
正确答案:C
9.能够有效解决进度拖延的措施有( )。
A.增加资源投入、采用加班制施工
B.增加监理力量
C.增加工作范围
D.减少施工设备和现场人员
B.正确
正确答案:B
2.与工程的质量、进度和成本三大目标相比,HSE目标具有更高的优先级,HSE管理应有更大的强制性。
A.错误
B.正确
正确答案:B
3.工程项目的变更通常要经过一定的申请手续,变更申请表的格式和内容可以按具体需要设计。
A.错误
B.正确
正确答案:B
4.在工程施工和运行两个重要阶段之间,还需要有试运行环节。
B.正确
正确答案:B
7.质量验收是对项目的工作和成果质量进行认可、评定和办理验收交接手续的过程。
A.错误
B.正确
正确答案:B
8.成本控制需要及时、准确和适当详细程度的信息反馈。
A.错误
B.正确
正确答案:B
9.只要经过严密的质量管理,工程可能达到100%的质量状态。
A.错误
大连理工大学《工程项目管理》在线作业答卷附标准答案
大工14春《工程项目管理》在线测试1~3作业及答案
大工14春《工程项目管理》在线测试1~3作业及答案(总3页)本页仅作为文档封面,使用时可以删除This document is for reference only-rar21year.March大工14春《工程项目管理》在线作业1、2、3大工14春《工程项目管理》在线作业1一、单选题(共 10 道试题,共 60 分。
)1.(B)是指将项目的总工期目标分解,确定项目范围内各工程活动的工作量、持续时间,通过逻辑关系安排和网络分析,确定各个工程活动开始和结束时间。
A. 资源计划B. 工期计划C. 资金计划D. 成本计划2.项目的投资目标、进度目标和质量目标是(D)的关系。
A. 对立B. 统一C. 矛盾D. 对立统一3.()是项目前期决策阶段最重要的工作。
A. 项目目标设计B. 项目构思的产生C. 项目可行性研究D. 提出项目建议书融资方式中的“O”代表( C )。
A. 建造B. 设计C. 运营D. 移交5.从项目构思到项目批准正式立项的阶段称为(A)。
A. 项目的前期策划阶段B. 项目构思阶段C. 项目目标设计阶段D. 项目可行性研究阶段6.项目组织形式的选择必须按照具体情况分析,若企业同时承担的项目(或子项目)很多,必须采用( A )的组织形式。
A. 矩阵式B. 职能式C. 直线型D. 寄生式7.( A )指投资者(项目所有者)委派业主代表,成立项目经理部,以业主的身份开展项目的整个管理工作,直接管理承包商、供应商和设计单位。
A. 业主自行管理B. 混合式的管理模式C. 代理型管理模式D. 其他形式8. 工程项目的( B),即项目任务的委托方式。
A. 组织结构B. 承发包模式C. 融资方式9.工程项目通常都有特定的目标,这些目标通常不包括( D )。
A. 质量目标B. 成本目标C. 时间目标D. 构思目标10.工程项目的( C )决定了工程项目所有者的组成方式,进而决定业主的组织。
A. 承发包模式B. 管理模式C. 资本结构D. 融资方案二、判断题(共 10 道试题,共 40 分。
大工《工程项目管理》在线作业1附标准答案
大工《工程项目管理》在线作业1附标准答案试卷总分:100 得分:100试卷总分:100 得分:100一、单选题 (共 10 道试题,共 60 分)1.在工程项目建设的()阶段,需要对实施方案进行全面的技术经济论证。
A.可行性研究B.项目建议书C.构思D.项目定义和总体方案策划答案:A2.下列关于工程项目的表述中不正确是()。
A.工程项目具有唯一性B.工程项目是指建设领域中的项目C.工程项目不一定具有确定的终点D.工程项目一般指为特定目的而进行投资建设并含有一定建筑或安装工程的建设项目答案:C3.工程项目的职能计划中的资源计划中不包括()。
A.资源使用计划B.工程招标计划C.人力资源的招聘计划D.资金筹集计划答案:D4.项目的()主要是上层管理者的工作。
A.前期策划B.施工阶段C.设计阶段D.计划阶段答案:A5.决定工程项目组织的主要因素不包括()。
A.工程项目的资本结构B.工期安排C.承发包模式D.项目管理模式答案:B6.从项目构思到项目批准正式立项的阶段称为()。
A.项目的前期策划阶段B.项目构思阶段C.项目目标设计阶段D.项目可行性研究阶段答案:A7.项目的()是指从现场开工直到工程竣工并通过验收为止。
A.施工阶段B.设计阶段C.计划阶段D.前期策划阶段答案:A8.()通常是项目的投资者(或发起者)。
A.战略决策层B.战略管理层C.项目管理层D.实施层的项目管理答案:A9.()是整个项目组织的核心。
A.计划部B.资源采购部C.技术部D.项目经理部答案:D10.()又称为概念阶段。
A.项目的前期策划阶段B.项目的设计与计划阶段C.施工阶段D.建设过程的结束阶段答案:A二、判断题 (共 10 道题,共 40 分)11.一般情况下,对于独立的单个中小型工程项目,都只会采用矩阵式项目组织的形式。
答案:错误12.项目范围指为了成功达到项目的目标,完成项目可交付成果而必须完成的所有工作的组合。
答案:正确13.项目经理部主要负责相关的管理工作,包括质量、进度、投资、合同、资源、信息和组织等管理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2014年3月份《工程项目管理》课程考试(A)
一、单项选择题
1、()又称为概念阶段。
A.项目的前期策划阶段
2、可行性研究中,()需要解决工程建设所需要的时间。
C.初步可行性研究
3、()中,信息流通快,决策迅速,项目容易控制。
A.直线型项目组织
4、我国常用的工程网络计划中,以箭线及其两端节点的编号表示工作的网络图称为()。
D.双代号网络图
5、不同阶段及不同成本对象的计划成本估算方法不同。
其中,()为设计和计划阶段的概预算常采用的方法。
D.使用定额资料,如概算定额
6、工程项目质量计划编制的依据不包括()。
B.风险分析
标有根本性的改变。
(错)
二、判断题
1、工程项目在结束时,项目目标允许和刚开始时确立的目
2、常用的项目系统分解方法有结构化分解方法和过程化分解方法。
(对)
3、通常独立的单个中小型工程项目都采用矩阵式项目组织的形式。
(错)
4、如果计划和实际成本模型曲线完全不吻合,偏差较大,则说明项目实施肯定存在很大的问题。
(错)
5、工期计划的目的是按照项目的总工期目标确定各个层次项目单元的持续时间、开始和结束时间。
对
6、项目经理部以项目经理为核心,一般按项目管理职能设置职位(部门),按照项目管理规程工作。
(对
7、监理工程师在工程中只能处处维护业主的利益,而不必考虑承包商的利益。
(错)
8、质量验收是对项目的工作和成果质量进行认可、评定和办理验收交接手续的过程。
(对)
9、如果计划和实际成本模型曲线完全吻合,则说明项目实施肯定没有任何问题。
(错)
10、通常采购时间与货源有关:对具有稳定的货源,市场上可以随时采购的材料,采购周期一般7~180天。
(错)
三、名词解释题
1、详细可行性研究
是对项目的市场、生产能力、地点选择、工程建设的过程和进度的安排、经营的资源投入、投资与成本估算、资金的需求和来源渠道等做更深入的研究。
2、自由时差
为i活动在不影响(不推迟)紧后其他活动的最早开始日期的情况下的机动余地。
这与i和它的紧后活动、或紧前活动(当搭接时距为MA定义时)的逻辑关系有关。
则存在关系:
3、横道图
又被称为甘特(Gantt)图,是一种最直观的工期计划方法。
在工程中广泛应用,并受到普遍的欢迎。
横道图以横坐标表示时间,工程活动在图的左侧纵向排列,以活动所对应的横道位置表示活动的开始与结束时间,横道的长短表示持续时间的长短,实质上是图和表的结合形式。
4、合同履行分析
合同履行分析主要是对合同的执行问题进行研究,分析合同要求和对合同条款进行解释,并将合同中的有关规定落实到项目实施的具体问题和各工程活动中,使合同成为一份可执行的文件。
四、简答题(
1、简述项目行为主体产生的风险中由于业主和投资者原因产生的风险包括哪些?
项目行为主体产生的风险
(1)业主和投资者
(2)承包商(分包商、供应商)
(3)项目管理者(如监理工程师)
(4)其他方面
业主风险包括:投资风险经济风险社会政治风险自然风险管理风险组织风险
2、简述工程项目管理模式主要有哪些?
工程项目管理模式是指业主所采用的项目管理任务的分配与委托方式,以及相应的项目管理组织形式。
1、业主自行管理
2、业主将项目管理工作按照职能分别委托给其他专门单位。
3、业主可以将整个工程项目的管理工作以合同形式委托出去
4、混合式的管理模式
5、代理型管理模式
6、其他形式
3、在项目全过程中,成本计划的准确性随着项目的进展而提高。
简述在项目的各阶段,成本计划精确度的大致范围?
在项目全过程中,成本计划的准确性随着项目的进展而提高。
与工程最终实际成本相比较,常见的项目:
目标设计时的计划成本可能有±30%的误差。
可行性研究时可能有±20%的误差。
初步设计时可能有±15%。
施工图预算误差可能有±(5%—10%)。
4、简述合同条件的选择应注意哪些问题?
1)合同条件应该与双方的管理水平相配套;
2)最好选用双方都熟悉的标准的合同条件;
3)合同条件的使用应注意到其他方面的制约。
五、计算题(本大题1小题,共14分)
1、某种产品市场预测,在10年中销路好的概率为0.7,销路不好的概率为0.3。
相关工厂的建设有两个方案:方案A:新建大厂需投入5000万元,如果销路好每年可获得利润1500万元;销路不好,每年亏损20万元。
方案B:新建小厂需投入2000万元,如果销路好每年可获得利润600万元;销路不好,每年可获得利润300万元。
试用决策树方法分析应该选择哪个方案?。
