工期延误情况说明模式【工期延误情况说明】

合集下载

XXX工程工期延期情况说明

XXX工程工期延期情况说明

XXX工程工期延期情况说明尊敬的领导:我是XXX工程的项目经理,我写此信是为了向您说明工程工期延期的情况及原因。

首先,我要非常诚挚地向您致以深深的歉意。

我对工程延期这一事实感到非常遗憾,并对给您带来的不便和困扰表示诚挚的道歉。

我们一直以来都致力于按时按质完成工程,但是由于一些不可抗力因素的影响,导致了工期的延迟。

首先,工程施工过程中遇到了一系列的人力和物力不足的问题。

由于一些工种的工人数量不足,我们不得不将工人的工作时间延长,以弥补工人人数的不足。

这样导致的结果是工人的劳动强度提高,工作效率降低,从而导致了延期。

此外,原材料供应的延迟也是导致工期延长的一个重要原因。

由于一些原材料供应商的原因,我们无法按时获得所需的材料。

这不仅导致了工程进度的延误,而且也使我们不得不重新安排前期计划和进度。

另外,在施工中虽然我们尽力确保施工质量,但是由于一些工序存在技术难题,施工周期比预期要长。

我们在解决技术问题时尽最大努力,但是由于技术难题较为复杂,需要更多的时间来完成。

最后,由于新冠疫情的爆发,我们无法按时组织工人和设备到工地,施工工程一度停滞。

尽管疫情已得到一定程度的控制,但是工人的流动性和物流运输的受限仍然存在,这也极大地影响了工程的进度。

针对以上所述的问题和原因,我将会采取以下措施来加快工程进度,并努力争取尽快完成工程:首先,我将增加工人数量,提高工人的工作效率。

同时,我还会加强对工程队伍的管理,确保施工的有序进行。

其次,我将与原材料供应商密切合作,加强沟通与协调,确保及时供应所需的材料。

另外,我将与技术人员紧密合作,共同解决出现的技术难题,并采取合理的方案来加快进度。

最后,我将密切关注疫情的发展,与相关部门合作,制定有效的疫情防控措施,以确保工人和设备的顺利进入工地,从而保证工程的正常进行。

此致敬礼。

工程施工逾期说明(3篇)

工程施工逾期说明(3篇)

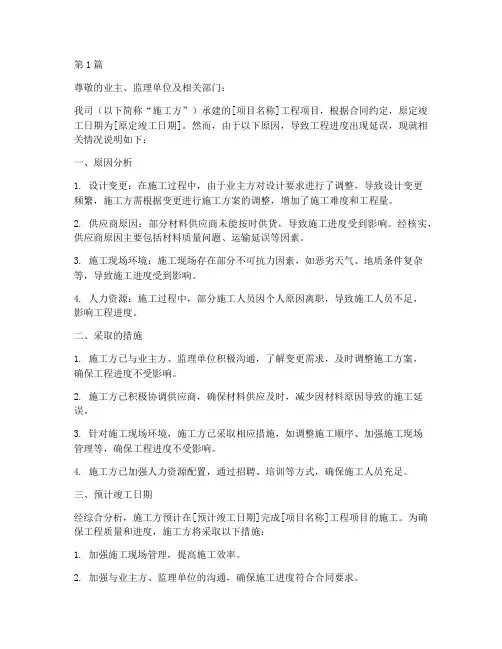

第1篇尊敬的业主、监理单位及相关部门:我司(以下简称“施工方”)承建的[项目名称]工程项目,根据合同约定,原定竣工日期为[原定竣工日期]。

然而,由于以下原因,导致工程进度出现延误,现就相关情况说明如下:一、原因分析1. 设计变更:在施工过程中,由于业主方对设计要求进行了调整,导致设计变更频繁,施工方需根据变更进行施工方案的调整,增加了施工难度和工程量。

2. 供应商原因:部分材料供应商未能按时供货,导致施工进度受到影响。

经核实,供应商原因主要包括材料质量问题、运输延误等因素。

3. 施工现场环境:施工现场存在部分不可抗力因素,如恶劣天气、地质条件复杂等,导致施工进度受到影响。

4. 人力资源:施工过程中,部分施工人员因个人原因离职,导致施工人员不足,影响工程进度。

二、采取的措施1. 施工方已与业主方、监理单位积极沟通,了解变更需求,及时调整施工方案,确保工程进度不受影响。

2. 施工方已积极协调供应商,确保材料供应及时,减少因材料原因导致的施工延误。

3. 针对施工现场环境,施工方已采取相应措施,如调整施工顺序、加强施工现场管理等,确保工程进度不受影响。

4. 施工方已加强人力资源配置,通过招聘、培训等方式,确保施工人员充足。

三、预计竣工日期经综合分析,施工方预计在[预计竣工日期]完成[项目名称]工程项目的施工。

为确保工程质量和进度,施工方将采取以下措施:1. 加强施工现场管理,提高施工效率。

2. 加强与业主方、监理单位的沟通,确保施工进度符合合同要求。

3. 严格按照施工方案进行施工,确保工程质量。

4. 加强施工人员培训,提高施工技能。

四、承诺施工方承诺,将全力以赴,确保[项目名称]工程项目按期竣工。

如因施工方原因导致工程延期,施工方将承担相应的违约责任,并积极配合业主方、监理单位处理相关事宜。

敬请业主方、监理单位及相关部门予以关注和支持,感谢大家对施工方工作的关心与理解。

特此说明。

施工方:[日期]第2篇一、项目背景本项目为XX工程,建设单位为XX公司,施工单位为XX公司。

工程施工拖时间说明(3篇)

工程施工拖时间说明(3篇)

第1篇尊敬的甲方领导及相关部门:您好!首先,我代表施工单位就近期工程项目施工过程中出现的时间延误问题,向您表示诚挚的歉意。

为了确保您能够全面了解情况,现将具体原因及解决方案说明如下:一、施工拖时间的原因1. 设计变更:在施工过程中,由于设计单位对部分设计方案进行了修改,导致施工图纸变更频繁,影响了施工进度。

2. 材料供应:部分材料供应商未能按照合同约定的时间供货,导致施工现场材料短缺,影响施工进度。

3. 天气原因:近期我国部分地区遭遇强降雨天气,施工现场受到严重影响,导致部分施工工序无法正常进行。

4. 施工人员不足:施工现场施工人员不足,无法满足工程进度要求。

5. 施工单位管理不善:部分施工管理人员对施工进度把控不严,导致施工过程中出现延误。

二、解决方案1. 加强与设计单位的沟通:积极与设计单位沟通,确保设计变更的及时性和准确性,减少施工过程中的变更。

2. 优化材料采购计划:合理安排材料采购计划,确保材料供应充足,减少因材料短缺导致的施工延误。

3. 加强施工现场管理:密切关注天气变化,做好防雨、防暑降温等措施,确保施工现场的正常施工。

4. 调整施工人员配置:合理调配施工人员,确保施工现场人员充足,提高施工效率。

5. 加强施工管理人员培训:对施工管理人员进行培训,提高其对施工进度把控的能力,确保工程按期完成。

三、后续措施1. 优化施工组织:调整施工方案,合理安排施工工序,确保施工进度。

2. 加强现场巡查:加强对施工现场的巡查,及时发现并解决问题,确保施工进度不受影响。

3. 定期汇报:定期向甲方领导及相关部门汇报施工进度,确保信息畅通。

4. 完善施工管理制度:建立健全施工管理制度,规范施工流程,提高施工效率。

我们深知,工程施工时间延误给您带来了诸多不便,对此我们深感抱歉。

为了尽快解决这一问题,我们将全力以赴,确保工程按期完成。

同时,也希望甲方领导及相关部门给予我们更多的支持和理解。

感谢您的关注与支持,我们将以更加严谨的态度,确保工程质量和施工进度,为我国建筑事业贡献力量。

工期延误的情况说明

工期延误的情况说明

工期延误的情况说明
尊敬的领导:
您好!关于本次工程项目的进展情况,我特此说明。

由于种种原因,我们正在进行的工程项目出现了工期延误的情况。

以下是对工期延误的原因及相应改进措施的说明:
一、工期延误原因
1.设计变更:在项目实施过程中,根据实际需要,对项目设计进行了调整,以满足客户需求。

这一变更导致原有工期安排无法满足新的设计要求,从而出现工期延误。

2.材料供应问题:由于供应商的原因,部分关键材料出现延迟供应,影响了工程进度。

3.恶劣天气:近期气候条件不佳,如雨雪、大风等恶劣天气对施工现场产生了一定影响,导致施工进度受到影响。

4.人员问题:由于部分施工人员技能水平参差不齐,导致施工效率降低,进而影响了工程进度。

二、改进措施
1.优化设计方案:加强与客户的沟通,尽快完成设计方案的优化,以便尽快恢复正常的施工进度。

2.加强材料供应管理:与多个供应商进行联系,确保关键材料的及时供应。

3.加强天气应对措施:密切关注天气变化,提前做好防
范措施,确保施工进度。

4.提高人员素质:对施工人员进行专业培训,提高他们的技能水平,提高施工效率。

三、后续工作计划
1.根据新的设计方案,重新制定施工进度计划,确保工程按时完成。

2.加强现场管理,提高施工效率,确保工程质量。

3.及时向领导汇报工程进展情况,确保领导对项目进展的了解。

通过以上措施,我们相信能够尽快解决工期延误问题,确保项目的顺利进行。

希望领导对此给予关注和支持。

此致
敬礼!
工程项目负责人:
日期:。

工程施工工期延期情况说明

工程施工工期延期情况说明

工程施工工期延期情况说明我司在执行贵公司的工程项目期间,不幸发生了一些不可预测的问题,导致工程施工工期延期。

在此,我谨向贵公司表示诚挚的歉意,并就延期情况向贵公司作出详细说明和解释。

延期原因一:突发天气情况在工程施工过程中,我们遇到了十年难遇的极端恶劣天气情况。

连续数天的暴雨和狂风不仅严重影响了施工进度,还对现场设备和材料造成了严重损坏,需要进行紧急维修与更换。

由于天气状况的持续恶化,我们不得不暂停了施工工作,以确保工人的安全和施工质量。

这让原本严格的工程进度受到了极大的推迟。

延期原因二:材料供应问题在项目进行中,我们也遇到了一些材料供应方面的问题。

一些关键材料的供应商出现了生产延误,导致我们无法按照计划时间获得足够的材料进行施工。

为了解决这个问题,我们不得不寻找其他可靠的供应商,并重新调整了工程的进度安排。

这种不可避免的问题也是导致工期延期的原因之一。

延期原因三:人力短缺在施工过程中,我们还遇到了人力短缺的问题。

由于项目需要大量的熟练技工和操作工人员,但是在当地招工市场上,这些人才的供应量却远远不足以满足我们的需求。

我们不得不花费大量的时间和精力去寻找合适的工人,培训他们适应项目的要求,并调整工程进度以适应这种人力不足的情况。

这也是导致工期延期的一个重要原因。

对于以上延期的问题,我司深感抱歉,也深知延期对于贵公司的影响和损失。

在此,我们郑重承诺,将全力以赴解决以上问题,并尽最大努力加快工程进度,确保项目尽快完工。

我们已经采取了一系列有效措施,包括增加工作人员,加班加点进行施工,加强和优化供应链管理,以及加强与相关部门的沟通和协调等,以确保项目可以按时交付。

同时,我们也诚恳希望贵公司能够理解和支持我们,在这种特殊情况下给予我们一定的宽容和信任。

我们将竭尽全力,尽快解决问题,恢复工程进度,确保项目的顺利进行和完工。

最后,再次向贵公司致以最诚挚的歉意,并对延期给贵公司带来的不便和损失表示深深的歉意。

工期延误情况说明.doc

工期延误情况说明.doc

工期延误情况说明工期延误情况说明篇一纵观整个施工过程,工期延误主要有以下几点原因:一、环境因素1、现场的可利用场地较小,许多材料不能一下子全部进场,必须使用完一些材料才能进其他材料,材料供应不及时导致部分窝工现象,影响了进度。

2、土方开挖阶段,我施工现场恰逢市区繁华路段配合我市扬尘治理整体部署。

白天不允许渣土车上路,夜间开挖又受机械效率下降及附近居民阻挠影响,基础开挖持续时间35天,原计划9天完成,比原计划延长了26天。

3、土方回填阶段受附近居民阻挡及我市施工扬尘治理影响,只能在晚7点至晚10点进行土方回填作业,回填作业从2016年6年25日持续到2016年7月23日,原计划7天完成,比原计划延长了21天。

二、天气因素1、2016年12月20日-2017年1月19日天气较为寒冷,气温起伏不定,间断式在0℃以下,此时正进行内外墙的粉刷,为了保证工程质量,避免因寒冷天气导致粉刷层上冻空鼓、开裂;寒冷的天气也较大程度的影响了粉刷的施工进度,暂停此阶段的施工。

2、2017年1月28日逢中国传统节日春节,项目部计划从1月26日到2月5日放假,但又遇连续的阴雨、雨雪天气,导致室外外墙粉刷工作不能进行,从2017年1月20日-2017年2月10日处于无法施工阶段,停工20天。

三、外部因素1、为了响应颍州区质量监督局的质量意识号召,本项目争创市级质量标准化示范工地,在施工过程中安排质量标化现场部署及相关验收人员时间安排,停工15日。

2、阜阳市颍州区计划生育服务站业务楼整个项目根据专业不同划分若干标段,如:室内装修,智能一体化化,室内电梯等;我单位在合同范围内基本完成后,为了配合室内装修垂直运输我单位的施工电梯未拆除,在电梯所在的外墙数道工序无法施工。

垂直运输的施工电梯在装修阶段持续时间约90天。

综上所述各种因素在土建施工过程影响的施工天数为110天左右,在停工等待其他专业完成天数为90天左右,这些因素是一个有经验承包商在投标过程中难以预料的影响因素。

工程延期施工证明(3篇)

工程延期施工证明(3篇)

第1篇尊敬的业主单位:您好!我单位(单位名称)承建的贵单位(业主单位名称)的(工程名称)项目,自(开工日期)以来,严格按照国家相关法律法规和合同约定进行施工。

然而,由于以下原因,导致工程出现延期,现将具体情况说明如下:一、客观原因1. 自然灾害:在施工过程中,由于(具体自然灾害名称,如:地震、洪水、台风等)等自然灾害的影响,导致施工现场出现部分设施损坏,施工进度受到影响。

2. 不可抗力:在施工过程中,由于(具体不可抗力事件,如:战争、政府行为等)等原因,导致施工进度受阻。

3. 设计变更:在施工过程中,由于设计变更等原因,导致部分工程量增加,施工周期延长。

二、主观原因1. 施工单位原因:在施工过程中,我单位对施工现场的管理、施工技术、人员配备等方面存在不足,导致施工进度受到影响。

2. 供应商原因:在施工过程中,由于部分材料供应商未能按时供货,导致工程进度受到影响。

3. 交叉施工:在施工过程中,与其他施工单位交叉作业,协调不当,导致施工进度受到影响。

针对以上原因,我单位已采取以下措施:1. 优化施工组织,加强施工现场管理,确保施工进度。

2. 积极与供应商沟通,确保材料供应及时。

3. 加强与其他施工单位的协调,确保交叉施工顺利进行。

4. 严格按照合同约定,对延期原因进行评估,提出合理的延期申请。

根据以上情况,现申请将(工程名称)项目的工期延期至(延期后的完工日期)。

在此期间,我单位将继续加大人力、物力、财力投入,确保工程质量和安全,争取早日完成施工任务。

为确保项目顺利进行,我单位将严格按照以下要求执行:1. 加强施工过程中的监督和管理,确保工程质量。

2. 加强与业主单位的沟通,及时汇报工程进度和问题。

3. 严格按照合同约定,履行合同义务。

4. 积极配合业主单位进行工程验收,确保工程顺利交付。

最后,我单位再次对因工程延期给贵单位带来的不便表示诚挚的歉意,并承诺将继续努力,确保工程按期完工,为贵单位提供优质的服务。

工期延误情况说明

工期延误情况说明

工期延误情况说明尊敬的相关部门及领导:首先,对于本次工程出现的工期延误情况,我们深感抱歉,并向您作出如下详细说明。

一、工程概述本次工程项目为具体工程名称,位于工程地点,项目涵盖了具体工程内容等方面。

工程原计划于计划开工日期开工,预计在计划竣工日期竣工。

然而,实际情况却未能按照原计划顺利推进。

二、延误原因1、不可抗力因素在工程施工期间,遭遇了具体不可抗力事件,如恶劣的天气条件(暴雨、洪水、强风等),这对施工进度造成了严重的影响。

恶劣天气导致工地积水、道路泥泞,施工设备无法正常运作,施工人员的安全也受到威胁,从而不得不暂停施工,累计耽误了具体天数。

2、设计变更在施工过程中,由于业主提出了新的需求和要求,或者在实际施工中发现原设计存在不合理之处,需要进行设计变更。

这些变更涉及到具体变更内容,例如结构调整、建筑布局改变等。

设计变更的审批和重新规划耗费了大量时间,累计延误工期具体天数。

3、施工条件限制施工现场存在一些事先未预料到的情况,如地下管线复杂、地质条件不佳等。

在处理这些问题时,需要进行额外的勘察、设计和施工方案调整,这也导致了工期的延误。

例如,在挖掘地基时,发现地下存在大量岩石,需要采用爆破等特殊手段进行处理,此过程比预计花费了更多的时间,约具体天数。

4、材料供应问题部分关键材料的供应出现了延误。

供应商方面由于具体供应问题原因,导致材料未能按时送达施工现场。

这不仅影响了施工的连续性,还造成了部分已完成的工程因为等待材料而无法进行下一步工序,累计延误具体天数。

5、劳动力短缺在施工高峰期,出现了劳动力短缺的情况。

由于具体劳动力短缺原因,如工人流失、招工困难等,导致部分施工环节无法按计划进行,从而影响了整体工期,约延误具体天数。

三、应对措施在工期延误发生后,我们采取了一系列积极有效的应对措施,以尽量减少延误带来的影响,并努力追赶工期。

1、优化施工方案针对施工中出现的问题,重新评估和优化施工方案。

通过合理调整施工顺序、增加施工班组、延长工作时间等方式,提高施工效率。

建设工程工期延误情况说明范文

建设工程工期延误情况说明范文

建设工程工期延误情况说明范文尊敬的[相关方]:一、前期的美好计划。

刚开始的时候啊,那计划就像一张精心绘制的地图,每个阶段都安排得明明白白。

我们就想着按照这个路线稳稳当当的,就像火车沿着铁轨一样,准能按时完成工程。

就拿基础建设这块来说吧,我们预计[具体时长]就能完成打地基这些基础活儿,然后顺利进入下一个建筑主体施工的阶段。

二、那些“捣乱”的因素。

# (一)天气这个调皮鬼。

老天爷可真是不给面子。

您也知道,咱们这工程最怕下雨下雪这种天气了。

就说[具体时间段]吧,那雨就像老天爷倒下来的一盆盆水,哗哗的下个不停。

这一下雨,工地就成了泥塘,大型机械根本就施展不开,工人师傅们也只能躲雨,啥活儿都干不了。

这就像我们正在冲刺呢,突然被人拉住了后腿,一下子就耽误了[具体延误时长]的工期。

而且这种天气还不是偶尔来一次,就像小孩子调皮,隔三差五就来闹一闹,对工程进度影响可不小。

# (二)材料供应的小插曲。

# (三)不可预见的地下状况。

这工程啊,就像拆盲盒一样,你永远不知道地下会藏着啥。

我们在施工的时候,突然发现地下有一些[描述地下特殊状况,如复杂的地下管道或者地质结构复杂等]情况。

这可把我们难住了,就像走路突然遇到了大坑,得先想办法把这个坑填平了才能继续走。

为了处理这些地下问题,我们不得不请专家来研究方案,然后按照新方案施工,这一来二去的,又耗费了[具体延误时长]的时间。

这就像是原本平坦的道路突然出现了一个大障碍,我们得小心翼翼地绕过去或者把它挪开,这速度能不慢下来嘛。

三、我们的努力和补救措施。

虽然遇到了这么多麻烦事儿,但我们可没有闲着。

就像战士在战场上遇到困难了不会退缩一样,我们一直在努力补救。

一方面,我们调整了施工计划。

把一些可以提前做的小活儿,在天气稍微好点或者材料部分到位的时候,就赶紧安排工人师傅们去做,就像在缝隙里找机会干活儿一样。

另一方面,我们也和材料供应商重新协商,让他们加快供应速度,还找了备用的供应商,就是为了防止再出现供应不上的情况。

工期延误情况说明模式【工期延误情况说明】

工期延误情况说明模式【工期延误情况说明】

工期延误情况说明模式【工期延误情况说明】工期延误情况说明模式【工期延误情况说明】工期延误情况说明篇一纵观整个施工过程,工期延误主要有以下几点原因:一、环境因素1、现场的可利用场地较小,许多材料不能一下子全部进场,必须使用完一些材料才能进其他材料,材料供应不及时导致部分窝工现象,影响了进度。

2、土方开挖阶段,我施工现场恰逢市区繁华路段配合我市扬尘治理整体部署。

白天不允许渣土车上路,夜间开挖又受机械效率下降及附近居民阻挠影响,基础开挖持续时间35天,原计划9天完成,比原计划延长了26天。

3、土方回填阶段受附近居民阻挡及我市施工扬尘治理影响,只能在晚7点至晚10点进行土方回填作业,回填作业从2021年6年25日持续到2021年7月23日,原计划7天完成,比原计划延长了21天。

二、天气因素1、2021年12月20日-2021年1月19日天气较为寒冷,气温起伏不定,间断式在0℃以下,此时正进行内外墙的粉刷,为了保证工程质量,避免因寒冷天气导致粉刷层上冻空鼓、开裂;寒冷的天气也较大程度的影响了粉刷的施工进度,暂停此阶段的施工。

2、2021年1月28日逢中国传统节日春节,项目部计划从1月26日到2月5日放假,但又遇连续的阴雨、雨雪天气,导致室外外墙粉刷工作不能进行,从2021年1月20日-2021年2月10日处于无法施工阶段,停工20天。

三、外部因素1、为了响应颍州区质量监督局的质量意识号召,本项目争创市级质量标准化示范工地,在施工过程中安排质量标化现场部署及相关验收人员时间安排,停工15日。

2、阜阳市颍州区计划生育服务站业务楼整个项目根据专业不同划分若干标段,如:室内装修,智能一体化化,室内电梯等;我在范围内基本完成后,为了配合室内装修垂直运输我单位的施工电梯未拆除,在电梯所在的外墙数道工序无法施工。

垂直运输的施工电梯在装修阶段持续时间约90天。

综上所述各种因素在土建施工过程影响的施工天数为110天左右,在停工等待其他专业完成天数为90天左右,这些因素是一个有经验承包商在投标过程中难以预料的影响因素。

建设工程工期延误情况说明范文

建设工程工期延误情况说明范文

建设工程工期延误情况说明范文尊敬的[相关方]:一、工程基本情况。

这个工程啊,叫[工程名称],打从[计划开工日期]开始动工,原计划是在[计划竣工日期]就欢欢喜喜竣工的。

工程的规模不小,有[简要描述工程规模,比如建筑面积多少、包含哪些建筑结构之类的]。

二、工期延误情况。

可现在呢,眼瞅着已经过了计划竣工日期,工程还没完工。

就像那火车晚点,大家都在站台干等着,心里着急啊。

到目前为止,按照原计划工期,已经延误了[具体延误时长,比如X天或者X月]。

三、导致工期延误的原因。

# (一)天气这个“捣蛋鬼”老天爷可没少给我们捣乱。

您也知道,这工程一多半时间都是露天作业,天气好坏直接影响进度。

就说前段时间吧,那雨就跟天上漏了个大洞似的,淅淅沥沥下个不停。

[具体描述下雨持续时长和对工程的影响,例如“连续下了半个月的雨,工地就像个大泥塘,挖掘机都陷进去好几回,根本没法正常施工。

”]还有那风啊,大得像要把人都吹跑。

有几天刮大风,为了安全起见,一些高空作业和塔吊吊运工作都不得不停了下来。

这天气就像个任性的孩子,我们也没办法,只能干着急。

# (二)材料供应的“小插曲”本来材料供应应该是顺顺当当的,就像火车沿着铁轨跑一样。

可是呢,供应商那边出了点状况。

[详细说明供应商的问题,比如“供应商的原材料产地出了环保检查方面的问题,生产停滞了好一阵子。

我们订的[材料名称]就像被卡在半路的快递,迟迟到不了工地。

”]等材料好不容易到了一部分,又发现有些材料质量不符合要求。

这就好比我们要做一顿大餐,结果送来的食材是坏的,只能重新换货。

一来二去的,就耽误了不少时间。

# (三)设计变更这个“意外来客”工程干着干着,设计那边突然有了变更。

这就像我们正在按照一张地图盖房子,突然有人说这地图有些地方画错了,得改改。

比如说[具体描述设计变更的内容,像“原本设计的楼层布局要调整,增加了几个隔断墙,这就涉及到重新规划水电线路,之前做的一部分工作都得推倒重来。

”]设计变更虽然是为了让工程更完美,但是这一变,就像在平静的湖水里投了个大石头,涟漪一圈圈地把工期给搅乱了。

工程施工工期延误证明(3篇)

工程施工工期延误证明(3篇)

第1篇证明编号:[证明编号]尊敬的[相关单位或个人]:我单位[单位名称],在承接[项目名称]工程过程中,由于以下原因导致工程施工工期延误,现将具体情况证明如下:一、工期延误原因1. 甲方责任:(1)[具体原因1],导致工程材料无法按时进场,延误工期。

(2)[具体原因2],甲方提供的施工图纸存在设计缺陷,导致施工过程中出现多次返工,延误工期。

2. 设计方责任:(1)[具体原因1],设计方提供的施工图纸未充分考虑现场实际情况,导致施工过程中出现多次设计变更,延误工期。

(2)[具体原因2],设计方未能及时配合现场施工,导致施工进度受到影响,延误工期。

3. 乙方责任:(1)[具体原因1],施工队伍技术水平不足,导致施工过程中出现质量问题,需返工处理,延误工期。

(2)[具体原因2],施工过程中,乙方未能严格按照施工方案进行施工,导致工程进度受到影响,延误工期。

4. 监理影响:(1)[具体原因1],监理单位未能及时发现问题,导致施工过程中出现安全隐患,需停工整改,延误工期。

(2)[具体原因2],监理单位对施工过程中的变更审批不及时,导致施工进度受到影响,延误工期。

5. 外界客观条件限制:(1)[具体原因1],施工过程中,遇到恶劣天气,导致工程无法正常进行,延误工期。

(2)[具体原因2],施工过程中,遭遇周边环境因素,如地下管线、周边建筑物等,导致施工进度受到影响,延误工期。

二、工期延误情况根据以上原因,我单位在[项目名称]工程中,实际工期延误[具体天数]天。

现将具体延误情况如下:1. 材料延误:[具体天数]天。

2. 设计变更延误:[具体天数]天。

3. 施工质量问题延误:[具体天数]天。

4. 监理问题延误:[具体天数]天。

5. 外界客观条件限制延误:[具体天数]天。

三、对策及后续安排针对以上工期延误原因,我单位已采取以下措施:1. 积极与甲方、设计方沟通,争取尽快解决材料、设计问题。

2. 加强施工队伍培训,提高施工技术水平,确保施工质量。

施工工程延期的情况说明(3篇)

施工工程延期的情况说明(3篇)

第1篇一、项目概况项目名称:XX建设项目项目地点:XX市XX区XX街道项目业主:XX房地产开发有限公司项目负责人:XX施工单位:XX建筑工程有限公司设计单位:XX建筑设计研究院监理单位:XX工程监理有限公司二、延期原因1. 设计变更(1)由于业主方在项目实施过程中提出了新的需求,导致原设计方案需要进行调整。

设计单位对设计方案进行了多次修改,增加了设计周期。

(2)设计变更涉及多个专业,需要各专业设计人员进行沟通协调,影响了设计进度。

2. 材料供应问题(1)部分原材料供应商未能按时交付材料,导致施工进度受到影响。

(2)部分材料质量不达标,需要重新采购,增加了采购和验收时间。

3. 施工单位自身原因(1)施工队伍素质参差不齐,施工过程中存在返工现象,影响了施工进度。

(2)施工现场管理不善,存在安全隐患,导致施工暂停进行整改。

4. 外部因素(1)施工现场周边环境复杂,施工过程中遇到地下管线、文物遗迹等不可预见的因素,导致施工进度受到影响。

(2)施工期间遭遇恶劣天气,如连续降雨、高温等,影响了施工进度。

三、延期影响1. 业主方经济损失由于施工延期,业主方需要承担额外的资金成本,如贷款利息、土地租赁费用等。

2. 业主方声誉受损施工延期可能导致业主方在市场中的形象受损,影响后续项目的合作。

3. 施工单位信誉受损施工延期可能导致施工单位在行业内的信誉受损,影响后续项目的承接。

四、应对措施1. 加强与设计单位的沟通协调,确保设计方案尽快确定。

2. 优化材料采购流程,确保材料按时交付。

3. 加强施工队伍管理,提高施工质量,减少返工现象。

4. 加强施工现场管理,确保施工安全。

5. 针对外部因素,制定应急预案,确保施工进度不受影响。

五、延期处理1. 施工单位将严格按照合同约定,承担因延期造成的经济损失。

2. 施工单位将积极采取措施,确保工程尽快恢复正常施工进度。

3. 双方将共同协商,制定切实可行的解决方案,以减少延期带来的损失。

工期延误说明书

工期延误说明书

工期延误说明书第一篇:工期延误说明书工期延误说明一、开工日期对工期的影响合同中,的开工日期要求为2009年3月15日,合同签订后,经过施工准备后,经建设方与监理单位批准的开工日期为2009年4月20日(附①、工程开工报告),后于2009年6月5日工地列会,双方认可的实际开工日期为2009年4月25日(附②、工地列会纪要048号),按合同约定的时间推后了36天,按开工报告时间推后了5天。

故工期顺延5天。

二、竣工验收时间1、工程竣工初验时间为2010年12月30日2、工程竣工验收报告时间为2011年元月7日,我方已经完成了施工合同中所规定的施工内容,因甲方影响未能组织验收。

(实际竣工日期应为我方提交竣工报告之日。

附③、工程竣工报告)三、施工过程影响1、因材料供应影响的工期19天。

(附④签证003号水泥供应不到位影响3天;⑤签证015号水泥供应不到位影响16天)2、因政府通知停工影响工期26天。

(附○62010年度高考禁止施工两天的通知及017号签证;○7 2009年度高考禁止施工两天的通知;○8 2009年9月28日所发的《建设局关于切实做好2009年“十一”国庆节及中秋节期间建设工地工作》的通知,其中因9月26至27日第二届国际滑翔赛禁止施工2天,9月30至10月4日60华诞大笑歌咏比赛禁止施工5天;○9 2010年2月23日所发《关于在建筑工地做好环境卫生工作的紧急通知》2月27至3月5日禁止施工7天;○102010年6月13日所发《关于在建筑工地做好环境卫生工作的紧急通知》6月18至6月20日禁止施工3天;○11 2010年12月15日所发的《关于建市60周年第三届国际文化旅游节活动期间禁止货车入城的通告》和12月28日《关于2011年元旦期间严格控制施工时间的紧急通知》2010年12月29日至2010年元月2日禁止施工5天。

)3、因不可抗力停止施工12天。

(附○12监理工作联系单017号2010年6月26日停电1天;○13下雨签证019号影响正常施工11天)4、因分包单位影响工期:第二篇:工期和工期延误36工期和工期延误36.1工期计算合同工程的工期,由合同双方当事人根据《广东省建筑安装工程工期定额》等有关规定,结合合同工程拟实施的施工组织设计或施工方案等情况予以确定,并在合同中约定。

工期延误的情况说明

工期延误的情况说明

工期延误的情况说明尊敬的相关方:首先,对于本次工程出现的工期延误情况,我们深感抱歉。

在此,我们将详细地向您说明工期延误的具体原因和相关情况。

一、工程概况本次工程为_____项目,位于_____,工程内容包括_____等。

原计划开工日期为_____,竣工日期为_____,总工期为_____天。

二、工期延误的具体情况实际竣工日期为_____,较原计划竣工日期延误了_____天。

三、工期延误的原因1、不可抗力因素在工程施工期间,遭遇了_____等不可抗力事件。

这些事件对工程进度造成了严重的影响,导致施工无法正常进行。

例如,_____(具体描述不可抗力事件对工程的影响)。

2、业主方原因(1)业主方在施工过程中提出了设计变更要求,涉及到_____等方面的调整。

这些变更需要重新进行设计和审批,耗费了大量的时间,导致工程进度滞后。

(2)业主方未能及时提供施工所需的场地、材料和设备等,影响了施工的连续性。

例如,_____(举例说明)。

3、施工方原因(1)施工方在前期的施工组织和计划安排上存在不足,导致部分工序之间的衔接不够紧密,出现了施工等待的情况。

(2)施工过程中,部分施工人员的技术水平和工作效率未能达到预期,影响了施工进度。

(3)施工方在材料采购和管理方面存在问题,部分材料的供应不及时或质量不符合要求,需要重新采购和更换,耽误了施工时间。

4、外部环境因素(1)施工期间,当地的环保政策加强,对施工时间和施工方式进行了限制,导致施工进度受到影响。

(2)工程所在地的地质条件复杂,超出了前期勘察的预期,在施工过程中需要进行额外的地质处理和加固措施,增加了施工难度和时间。

四、采取的应对措施为了尽量减少工期延误带来的影响,我们采取了以下措施:1、针对不可抗力因素,我们及时与相关部门沟通协调,争取尽快恢复施工条件,并对受损的工程部位进行修复和重建。

2、对于业主方提出的设计变更,我们积极配合业主和设计单位,加快变更的审批流程,并及时调整施工计划和安排。

关于工程延期的情况说明

关于工程延期的情况说明

关于工程延期的情况说明第一篇:关于工程延期的情况说明关于工程延期的情况说明1、车棚由于方案的变更,在原有的基础上增加了至少三分之一的工作量(每个弧形加一道悬梁、三根支撑,东西增加四根穿管);耐力板不能及时到位(主要原因所需耐力板需要定制适合我们的规格)2、餐厅由于进入梅雨季节空气湿度比较大,涂料不容易干,故需要延迟2天。

3、遇雨水天气顺延。

第二篇:工程延期说明四川省成都市中和中学中和中学校舍提升改造及安全整改工程施工(一标段)工程工期延误的情况报告由我单位组织建设,四川省维博建设工程有限公司施工的四川省成都市中和中学中和中学校舍提升改造及安全整改工程施工(一标段)工程,合同总工期90日历天。

本项目于2014年10月8日开工,2015年8月27日竣工。

工期延误原因如下:一、水箱基础和旧一教钢楼梯无施工图,在2015年3月27日领到施工图纸;二、水箱设备调试需四川省成都市中和中学中和中学校舍提升改造及安全整改工程施工(二标段)总平施工完成,通电后水箱设备才能进行调试;三、后期新增大量工程内容:旧一教公共区域增加铝方通吊顶、天棚乳胶漆,教室增加矿棉板吊顶、软橡木黑板帖,屋面增加防水,3~4层教室增加给排水、A立面增加书架;科技楼公共区域增加矿棉板吊顶、墙面乳胶漆,5层变更、增加装饰工程、安装工程内容较多;垃圾房变更部分工程内容。

由于以上原因,导致施工单位在合同工期内完成施工任务,造成总工期延误231日历天,因非施工单位原因造成工期延误,对施工单位延误工期的情况不做违约处理,施工单位承诺放弃工期延期相关费用索赔,竣工结算时,人工及材料调差按照合同约定做相应调整。

成都高投建设开发有限公司2015年8月27日第三篇:工程延期情况说明工程延期情况说明兹有XXXX,本公司于2013年3月28号承接了XX国有土地上房屋征收与补偿中心出包的XXXX共八个厂的建筑拆除工程。

故此我公司在中国太平洋保险公司购买了人身工伤意外伤害保险三份,每份一千元,共计三千元,保单号()因甲方即大安区房管局与现有的龙翔包装厂的赔付问题而导致了该厂房不能按时进行。

工程延期施工情况说明(3篇)

工程延期施工情况说明(3篇)

第1篇尊敬的甲方领导:您好!我司承建的[项目名称]工程,自[开工日期]以来,严格按照合同约定和相关规范进行施工。

然而,由于一系列不可预见和难以控制的因素,工程进度出现了一定的延期。

现将具体情况说明如下:一、延期原因分析1. 设计变更:在施工过程中,因设计单位对部分细节进行了优化调整,导致部分施工图修改,影响了原定施工计划。

2. 材料供应:受市场环境影响,部分主材价格上涨,且供应商交货周期延长,导致材料采购进度滞后。

3. 施工条件限制:施工现场周边环境复杂,部分路段交通管制,影响了大型设备进场和材料运输。

4. 自然灾害:在施工期间,[地区]地区遭遇了罕见的强降雨,导致部分施工现场出现积水,影响了正常施工。

5. 人力资源不足:部分施工人员因个人原因离职,导致施工人员短缺,影响了工程进度。

二、应对措施及进展1. 优化施工组织:我司及时调整施工方案,优化施工组织,确保施工进度不受影响。

2. 加强材料采购管理:积极与供应商沟通,确保材料供应及时,降低材料成本。

3. 改善施工条件:加强与相关部门的协调,争取放宽交通管制,确保施工顺利进行。

4. 采取应急措施:针对强降雨等自然灾害,采取排水、加固等措施,确保施工现场安全。

5. 加强人力资源配置:积极招聘新员工,补充施工人员不足,确保工程进度。

三、延期对工程的影响及解决方案1. 工期延误:根据目前进度,预计工程延期[延期天数]天,影响总工期[影响天数]。

2. 解决方案:我司将加大人力、物力投入,确保剩余工程按计划完成,最大限度地减少工期延误。

3. 质量保证:在确保进度的同时,我司将继续加强质量管理,确保工程质量达到合同要求。

四、后续工作计划1. 加强施工进度管理,确保剩余工程按计划完成。

2. 严格控制施工成本,降低工程延期带来的经济损失。

3. 加强与甲方沟通,及时汇报工程进度和延期原因。

4. 严格按照合同约定,履行工程质量保修义务。

敬请甲方领导予以关注和支持,我司将竭诚为您提供优质服务,确保[项目名称]工程圆满完成。

工期延误的情况说明

工期延误的情况说明

工期延误的情况说明尊敬的_____:首先,对于本次工程项目中出现的工期延误情况,我们深感抱歉,并在此向您作出详细的说明。

一、项目背景及基本情况本次项目为_____,项目的预期工期为从_____年_____月_____日至_____年_____月_____日。

然而,实际的竣工日期为_____年_____月_____日,导致工期延误了_____天。

该项目的主要内容包括_____、_____、_____等方面,旨在满足_____的需求。

二、工期延误的原因1、不可抗力因素在项目执行过程中,遭遇了_____等不可抗力的自然灾害。

这些灾害给工程的施工带来了极大的困难,导致施工场地受损、设备损坏以及材料运输受阻等问题,从而严重影响了工程的进度。

2、设计变更由于在项目实施过程中,业主提出了新的需求和功能变更,导致设计方案需要进行多次调整和修改。

这不仅增加了设计工作的时间和难度,也使得后续的施工无法按照原计划进行,从而造成了工期的延误。

3、施工条件限制施工现场存在_____等不利条件,例如场地狭小、周边环境复杂等,这给施工的组织和推进带来了很大的挑战。

施工设备和材料的运输、堆放都受到了限制,影响了施工效率。

4、材料供应问题部分关键材料的供应商未能按时供货,或者提供的材料质量不符合要求,需要重新采购和检验,这也导致了施工的停滞和延误。

5、人力资源问题施工过程中,部分关键岗位的技术人员和工人短缺,新招聘的人员需要一定时间的培训和熟悉工作流程,从而影响了施工的进度。

6、管理协调问题项目团队内部以及与各相关方之间的沟通协调不够顺畅,信息传递不及时、不准确,导致一些问题不能及时得到解决,工作衔接出现了失误和延误。

三、采取的应对措施在发现工期延误的情况后,我们立即采取了一系列的应对措施,以尽可能减少延误带来的影响,并努力追赶进度。

1、加强与业主的沟通及时向业主汇报工程进展情况和遇到的问题,积极听取业主的意见和建议,共同商讨解决方案,确保业主的需求得到满足。

工程施工工期延期情况说明

工程施工工期延期情况说明

工程施工工期延期情况说明一、工程概况本项目为XX市某住宅小区建设工程,位于XX市市区,占地面积约为XX平方米,总建筑面积约为XX平方米。

工程包括住宅楼、配套设施及绿化等。

工程承包方为XX建筑有限公司,工程于XX年XX月正式开工,原定于XX年XX月竣工交付。

二、工期延期情况然而,在工程实施过程中,由于多种因素的影响,工程进度出现了延期。

以下是具体的工期延期情况说明:1. 拆迁及土地问题:在工程开工初期,由于拆迁及土地问题未完全解决,导致工程施工延期至现在。

经过有关部门通力合作,解决了现场部分问题,工程才得以继续进行。

2. 设计变更:在工程实施过程中,由于设计方对部分设计进行了调整,导致工程进度受到影响。

经过与设计方的沟通和协调,工程终于重新启动。

3. 施工材料供应问题:在工程施工过程中,由于施工材料供应不稳定,导致工程进度受到一定程度的影响。

经过与材料供应商的协商,材料供应问题得到解决,工程进度得以恢复。

4. 不可抗力因素:在工程施工过程中,遭遇了不可抗力因素,如恶劣天气、自然灾害等,导致工程进度受到影响。

5. 其他因素:除了上述原因外,还有一些其他因素,如人工成本上涨、施工设备故障等,也对工程进度产生了一定的影响。

三、工期延误的处理针对工期延误情况,我单位采取了以下措施进行处理:1. 与相关部门密切沟通,加快拆迁及土地问题的解决,为工程施工提供良好的外部环境。

2. 与设计方加强沟通,尽量减少设计变更,确保工程进度不受影响。

3. 与材料供应商签订长期供应合同,确保施工材料的稳定供应。

4. 加强施工现场的管理和协调,合理调整施工计划,确保工程进度尽快恢复。

5. 加强与施工队伍的沟通,积极解决人工成本上涨和施工设备故障等问题。

四、工期延期对工程的影响工期延期对工程产生了一定的影响,主要包括:1. 工程总投资增加:工期延期导致工程总投资增加,主要包括人工成本、材料成本等方面的增加。

2. 工程交付时间推迟:工期延期导致工程交付时间推迟,可能对业主的居住计划产生一定的影响。

安装工程工期延误说明(3篇)

安装工程工期延误说明(3篇)

第1篇一、引言尊敬的甲方、监理方及各相关单位:为确保安装工程项目的顺利进行,按照合同约定,本工程原定于XX年XX月XX日竣工。

然而,由于多种原因,工程进度受到了影响,导致工期延误。

现将工期延误的原因、预计延误时间及后续措施进行说明,敬请各方予以理解和支持。

二、工期延误原因分析1. 设计变更在施工过程中,由于甲方提出部分设计变更,导致部分施工图纸需重新修改,影响了施工进度。

设计变更主要包括以下内容:(1)甲方要求调整部分设备位置,以满足现场实际需求。

(2)甲方要求增加部分功能模块,以满足使用需求。

2. 材料供应问题(1)部分材料供应商未能按时提供合格材料,导致施工进度受到影响。

(2)部分材料价格波动较大,影响了材料采购成本,进而影响了工程进度。

3. 施工单位原因(1)施工人员技能水平参差不齐,导致施工质量不达标,返工现象严重。

(2)施工现场管理混乱,材料堆放不规范,影响施工进度。

4. 天气原因施工期间,连续出现强降雨天气,导致施工现场积水严重,影响施工进度。

5. 不可抗力因素在施工过程中,发生了地震等不可抗力因素,导致部分施工设备损坏,影响了工程进度。

三、预计延误时间根据以上原因分析,预计工期延误时间为XX天。

具体延误时间如下:1. 设计变更:预计延误5天。

2. 材料供应问题:预计延误10天。

3. 施工单位原因:预计延误7天。

4. 天气原因:预计延误3天。

5. 不可抗力因素:预计延误2天。

四、后续措施1. 加强与甲方的沟通,尽快完成设计变更审批,确保施工进度不受影响。

2. 加强材料采购管理,确保材料供应及时、质量合格。

3. 加强施工人员培训,提高施工质量,减少返工现象。

4. 加强施工现场管理,规范材料堆放,确保施工进度。

5. 做好应急预案,应对可能出现的天气变化和不可抗力因素。

6. 积极争取政府及相关部门的支持,协助解决施工过程中遇到的问题。

五、结语工期延误给各方带来了诸多不便,我们深感抱歉。

在后续工作中,我们将全力以赴,确保工程进度尽快恢复,力争按期完成工程任务。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工期延误情况说明模式【工期延误情况说明】
工期延误情况说明模式【工期延误情况说明】
工期延误情况说明篇一
纵观整个施工过程,工期延误主要有以下几点原因:
一、环境因素
1、现场的可利用场地较小,许多材料不能一下子全部进场,必须使用完一些材料才能进其他材料,材料供应不及时导致部分窝工现象,影响了进度。

2、土方开挖阶段,我施工现场恰逢市区繁华路段配合我市扬尘治理整体部署。

白天不允许渣土车上路,夜间开挖又受机械效率下降及附近居民阻挠影响,基础开挖持续时间35天,原计划9天完成,比原计划延长了26天。

3、土方回填阶段受附近居民阻挡及我市施工扬尘治理影响,只能在晚7点至晚10点进行土方回填作业,回填作业从2021年6年25日持续到2021年7月23日,原计划7天完成,比原计划延长了21天。

二、天气因素
1、2021年12月20日-2021年1月19日天气较为寒冷,气温起伏不定,间断式在0℃以下,此时正进行内外墙的粉刷,为了保证工程质量,避免因寒冷天气导致粉刷层上冻空鼓、开裂;
寒冷的天气也较大程度的影响了粉刷的施工进度,暂停此阶段的施工。

2、2021年1月28日逢中国传统节日春节,项目部计划从1月26日到2月5日放假,但又遇连续的阴雨、雨雪天气,导致室外外墙粉刷工作不能进行,从2021年1月20日-2021年2月10日处于无法施工阶段,停工20天。

三、外部因素
1、为了响应颍州区质量监督局的质量意识号召,本项目争创市级质量标准化示范工地,在施工过程中安排质量标化现场部署及相关验收人员时间安排,停工15日。

2、阜阳市颍州区计划生育服务站业务楼整个项目根据专业不同划分若干标段,如:室内装修,智能一体化化,室内电梯等;
我在范围内基本完成后,为了配合室内装修垂直运输我单位的施工电梯未拆除,在电梯所在的外墙数道工序无法施工。

垂直运输的施工电梯在装修阶段持续时间约90天。

综上所述各种因素在土建施工过程影响的施工天数为110天左右,在停工等待其他专业完成天数为90天左右,这些因素是一个有经验承包商在投标过程中难以预料的影响因素。

特此说明!
工期延误情况说明篇二
我项目部于2021年3月15日正式进场施工,于2021年4月10日进行办公楼和生产辅助楼基础验收,与提交的总进度计划(经审核通过)基本符合,生产工作顺利进行,但是在后续施工中存在以下几点主要原因严重影响了施工进度,我项目部在此说明下。

1、二次结构施工时,业主于2021年5月14日通知我项目部暂停办公楼和生产辅助楼内墙施工,待图纸变更出来后再施工,2021年6月14日我项目部才拿到有关变更草图,继续施工,整整延误一个月的工期。

2、墙体砌筑基本结束后,业主又几次通知我们部分门洞需做调整,故又不得不敲砸、清理,至今仍在施工,办公楼共计11扇门。

3、2012.6.19核定单当天给业主,但是业主直到7月初才给与我们答复。

4、按照我项目部提交的维修车间甲供构件进场计划,最早的部分构件应该于2021年5月15日进场而至今仍有部分构件尚未进场,严重影响施工进度。

5、按照我项目部提交的空压站甲供构件进场计划,钢吊车梁应该于2021年5月20日进场,而至今仍未进场,并且业主要求暂停外墙施
工,延误工期20天左右。

6、2021年5月3日业主通知我们暂停施工1#门卫,直到2021年5月15日才拿到变更图纸继续施工。

7、2021年5月3日提出2#门卫标高的问题,到2021年5月15日才给与我项目部答复。

8、办公楼外墙干挂大理石,二次设计方案至今未出来,影响施工进度。

9、砌体施工基本结束后,本该可以进行消防箱子安装,但是由于内墙更改,导致部分消防箱子无法安装,2021年7月20日,已向业主提出此问题,直到2021年8月3日才给出初步方案,最终方案仍未确定。

10、业主未按合同支付进度款,造成我项目部资金流转十分困难,影响项目正常运转,严重影响施工进度,这也是造成整个工程工期延误的最重要原因。

希望业主本着实事求是的原则,会同业主、监理单位与我们共同协商一个合理竣工时间,以便我项目部重新制定一个进度计划,更好的指导我项目部工作。

工期延误情况说明篇三
市审计局:
洛水镇朱家桥村特色村落大王庙李冰纪念馆工程2021年8月3日由发改委批准立项(什邡市发改【2010】570号),由什邡市风景名胜旅游管理局负责实施。

工程于2021年5月3日由四川沅龙建筑装修有限公司中标(现更名为四川沅龙环境建设有限公司)。

该项目因征地、迁坟、青苗补偿、沟渠改道、土地等问题一直到2021年3月3日正式开工建设。

2021年3月23日什邡市领导调研大王庙李冰纪念馆时,要求大王庙门前区域建成具有道教文化特色的主题广场,同时要求正在建设中的李冰纪念馆工程暂停施工,待文化主题广场方案确定后再施工建设。

此时施工进度为:偏殿施工至屋面部分,屋面板模板,钢筋均已施工完毕,并完成了屋面钢筋的隐蔽验收工作;
厢房地梁以下部分已完成。

停工期间要求施工单位积极配合建设单位,监理单位做好现场的安全防范,成品保护工作。

该项目于2021年10月23日通知复工,施工单位于10月24日进场进行复工前的准备工作,由于停工时间较长,已绑扎好的钢筋锈蚀严重,请什邡市质量监督站、设计院等相关单位现场勘查处理方案,按照施工规范要求,对已经锈蚀的钢筋进行更换,重新搭设及加固临时设施,清除场地杂草等,于2021年11月24日浇筑完成偏殿屋面砼。

在办公用房及山门施工过程中,什邡市洛水镇政府开始修建幸福美丽新村综合体项目(登山健步道),修建登山健步道无及机械的出入道路,必须从大王庙李冰纪念馆工程施工区域内通行,为配合幸福美丽新村(登山健步道)施工,大王庙李冰纪念馆工程再次暂停施工。

该中标后,由于现场场地、施工方案变更、配合洛水镇政府等等因素,已无法按照原定合同工期要求进行,经过建设单位、监理单位、施工单位多次根据实际情况协商,确定施工单位于2021年6月28日完工竣工验收。

特此说明!。

相关文档
最新文档
