深基坑施工技术实例分析
某深基坑支护工程实例分析
随着 我 国经 济 建 设 的发 展 , 基 础 建 设 不 断 扩 增, 越来 越多 的高 层建 筑拔 地而 起 。加之 土地 资源
1 工 程概 况
度, 故 能有 效 的控 制 基 坑侧 向 变形 , 由 于用 地 条 件
2 ) 粉质粘 土层 : 灰黄色 , 可塑 状 , 土 质 较 均匀 , 结 构较 致 密 , 中等压缩 性 , 工 程 性 质 一 般 。层 厚
1 . 5 0 —3 . 3 0 m.
有限 , 这种 双排 桩支 护形 式经 常得 到应 用 。深层 搅 拌 桩 一般 用在 一些地 下 水位较 高 的场地 条 件下 , 这 种情 况下 基坑 支护 必须 要考 虑到 止水 的 问题 , 以减 少 对 周 围建筑 物 的影响 , 因此 有 时加入 深层 搅拌 桩
缩 性 。层厚 2 . 2 0— 5 . 7 0 m .
2 . 2 0 —4 . 5 0 r n .
本文 以一 实 际基坑 工程 为研 究载 体 , 其 支 护结
构形 式有 深层 搅拌 桩加 双排 桩联 合 支护 , 深 层搅 拌
5 ) 粉 质粘 土层 : 灰色 , 软 塑 一可 塑 , 干 强 度 中 等, 韧 性 中等 。 中等 压 缩 性 , 工程 地质条件 一般。
6 ) 粘 土层 : 暗绿色 , 可塑状 , 结构致密 , 中等压 缩
性。强度较高 , 工程性质 良好 , 层厚 3 . 5 0— 5 . 0 5 m .
根据 勘察 资料 , 本 场 地 地 下 水按 其 埋 藏 条 件 ,

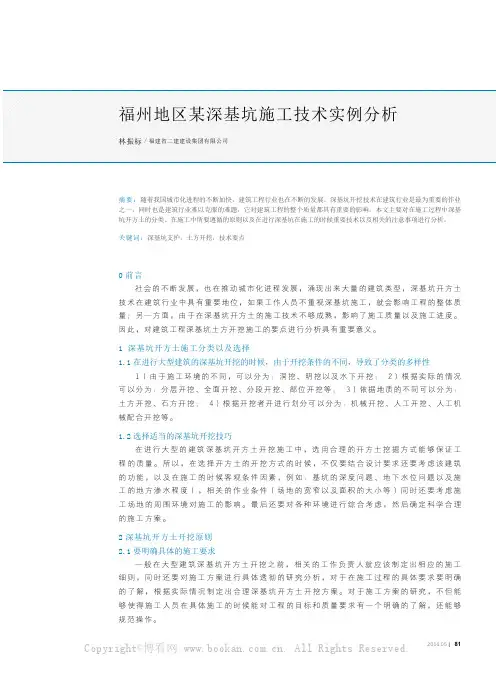

福州地区某深基坑施工技术实例分析
812016.05|Copyright©博看网 . All Rights Reserved.82 | CHINA HOUSING FACILITIES 2.2科学合理的施工原则大型建筑的深基坑开方土具有一定特殊性,只有按照科学的施工原则进行施工才能保证工程质量。
所以,在实际的施工过程中,要根据制定好的施工方案进行施工,对开方土要采取“先支后挖”,此外还要充分考虑到时空效应,及时的调整开方土的施工流程,以保证施工的科学合理性。
总的来说,在进行大型建筑深基坑开方土的工作时,要严格按照先进行支撑槽的做工,然后在进行整体开挖的流程,同时还要注意在进行开方土施工时要采取分层开挖,避免出现超挖的施工错误,只有这样才能够保证工程的施工进度和施工质量。
2.3做好相应的施工配套工作在进行开方土施工的时候,要对施工现场的环境进行勘察调查,要特别重视地面物品的清理工作,这样才能够保证开挖的顺利开展,同时还要保障施工现场水电资源的供给,另一方面,在进行施工前要确保施工场地的地面平整性,同时对于情况特殊的地面,要及时做好处理措施,在进行相关的测量完成之后才能进行施工。
在大型建筑施工过程中,深基坑开挖是一重要的环节,它具有一定的复杂性、系统性。
因此,对于施工要求相对而言就显得尤为重要。
3 工程概况本文主要以福州地区某工程为例进行分析,该工程位于仓山区城门镇清富村、福厦高速西侧,地下建筑面积16442m 2,由7栋27层建筑及一栋2层配套用房组成,下设一层连体地下室。
本工程桩基采用冲孔灌注桩,一期先施工2#、3#、4#楼及周边地下室,一期基坑场地整平标高约5.00m ,基坑周长约325m ,开挖深度约2.3m ~3.9m ,基坑主要采用放坡+喷锚支护,基坑南侧靠近现有便道处采用锚管支护;基坑外侧设置ф650@450三轴搅拌桩作为落底式止水帷幕,并在基坑内侧设置ф450降水井进行降水疏干。
地下水主要为杂填土、填中砂中的上层滞水和(含泥)中细砂中的孔隙承压水,场地地下水初见水位埋深约为4.08m ~6.59m 之间,稳定水位埋深约在3.97m ~6.59m 之间。
深基坑支护开挖技术分析
关于深基坑支护开挖的技术分析摘要:论文以某建筑大楼深基坑为例,研究了该深基坑工程中的靠近居民点、场地狭窄等问题,并分析了该工程分层分级开挖,深基坑高位桩开挖,支护结构、钻孔注桩等技术。
关键词:深基坑;支护;开挖;技术中图分类号:tu94+2文献标识码: a 文章编号:在城市建设中,深基坑的工程常常会在人防工程、道路桥梁、密集建筑物或者隧道地铁旁进行,深基坑工程虽然属于临时工程,但与常见的基础结构建设工程相比较,却具有特殊性,施工的安全十分重要[1]。
必须运用复杂成熟的技术,否则除会对基坑施工造成影响之外,还有可能对附近的桥梁、建筑等多种设施造成危害,带来无法弥补的损失,因此加强深基坑支护开挖技术的研究分析十分重要[2]。
一、深基坑工程实例分析某建筑大楼有3层地下室,共有18至23层,处于广东省某市的居民住宅小区之内,一面朝着工业道路,另外三面环绕着该住宅小区的道路。
该大楼总共建筑的面积约为90000 m2,距离深基坑的距离最近间距为7m,该深基坑进行开挖的深度保持在11.5m至12.5m 以内,形似183.4m*36m长方形,基坑周围进行施工的场地狭窄有限。
该深基坑工程的工期预计为80d,总体工程情况如图一。
图一某建筑大楼深基坑施工平面图经过对这一深基坑的土质进行分析,可以发现,施工场地的地层土质包含以下几类(自下而上划分):含砾的细(粗)砂岩、残积土层(主要为粉质粘土以及0.81至9.60m厚度的中密粉土层)、坡积土层(主要为粉质粘土,1.29至3.01m的厚度)、第四系的冲积土层(包括0.59至3.90m厚的粉细砂土层以及1.59至4.45m厚的粘土土层等)、人工填土层(厚度为1.49至5.50m)。
这一建筑大楼与住宅小区的主要通道进行交叉,因此该深基坑工程的实施困难在于:施工会带来周边居民生活上的不便,因此,住户要求尽可能缩短工期,对小区周围的管线设置、道路、建筑加强保护;另外,整个作业现场面积较小,开展施工、堆放设施设备也成为了基坑正常进行开挖支护的主要障碍。
实例分析深基坑支护施工现状及应用
实例分析深基坑支护施工现状及应用随着我国城市经济的迅速发展,城市人口数量日益增多,从中给城市土地的开发和空间的利用带来了一些限制和阻碍。
因此,为了缓解城市土地的限制,在一些大型的建筑工程建设中,人们开始大量兴建地下工程,在这种情况下,深基坑支护技术在建筑建设中得到了广泛的应用及发展。
近年来,随着深基坑支护施工技术的不断改进与创新,在实际的应用过程中发挥了更好的功效,取得良好的应用效果。
下面主要就深基坑支护工程的现状及施工技术要点进行了论述。
1 高层建筑深基坑支护工程现状及作用1.1 深基坑支护工程现状随着城市化进程的不断加快、城市用地越来越紧张,在这种情况下,在建筑建设中充分考虑到地下室的兴建,一是为缓解城市用地紧张的问题,而是满足了越来越多的人口需求。
目前,在高层建筑工程中,为了确保建筑的整体质量,需要做好深基坑的支护结构的质量控制。
但是,目前有大部分技术人员缺乏对深基坑支护工程的意识,不注重施工成效,从而也就影响到了整个建筑的质量。
另外,在建筑施工中,建筑单位为了能够获得更多的利益,增加工程的进度,往往忽略了深基坑支护工程的重要性和安全性,他们简单的认为只有将建筑整体完成,没有垮塌掉,就不存在任何安全问题。
甚至还有一些施工单位,只是认为在施工过程中,挖一个很大的坑,然后简单进行处理,这样就能够确保基坑的质量。
这些做法将会给基坑质量甚于整个建筑的质量埋下隐患,不仅影响到工期的完成,而且损害人们的生命财产安全,造成不必的经济损失。
1.2 基坑支护施工作用基坑支护施工是建筑基础施工的重点部分,它起到了一个承上启下的作用,不仅能够保证低下结构的稳定,还能够承载来自高层建筑的压力。
基坑支护施工是对坑壁以及周边的建筑物起到加固与保护的作用。
目前,我们常見的基坑支护的形式有:排桩支护,桩撑、桩锚、排桩悬臂;地下连续墙支护,地连墙+支撑;水泥土挡墙;钢板桩支护;土钉墙(喷锚支护);逆作拱墙:放坡;基坑内支撑等等。
土木工程建设中的深基坑支护技术分析
土木工程建设中的深基坑支护技术分析摘要:随着各行各业建设的发展,在建筑深基坑支护施工操作中,需要明确深基坑支护的规范操作标准,提升建筑工程深基坑支护质量水平。
结合建筑工程操作技术规范标准要求,以符合当地施工环境和建筑规范标准的方式,确定建筑基坑支护技术操作方案。
完善建筑施工流程,规范建筑工程实施顺序。
本文将从建筑深基坑支护技术的标准入手,结合建筑深基坑工程的施工要点和规范标准,全方位加强建筑工程施工管理水平,重视深基坑支护规范操作中存在的各类问题,以提升建筑工程深基坑作业技术水平,建立多效建筑工程质量管理标准。
制定符合建筑监理机制规范操作的方案,明确施工规范的质量管理依据,以便为后续建筑工程提供参考。
关键词:土木工程建设;深基坑支护;技术分析引言在城镇化进程日趋加快的当前社会,许多工程项目数量不断增多,程序相对繁琐,使得建筑物的高度也在时代发展和行业发展的背景之下不断的增加。
高层建筑物的施工难度相较低层建筑物要大了许多,并且在现场施工的过程当中,每一层和每一个环节的施工都直接影响到整栋建筑的整体质量,无法保证地基施工的质量,就直接给整个建筑物带来毁灭性的打击。
因此,对于高层建筑物来说,具有着坚实的地基基础,维持基坑的牢固性,是后续施工得以安全实施的前提。
本文针对建筑工程当中的深基坑支护施工技术进行详细探讨,希望能够在高层建筑物最初环节把关。
1深基坑施工的支护技术分析深基坑支护技术是指高层建筑施工的过程,由于当地的施工条件,没有办法保证工人和建筑物的安全,临时支护设备在边坡中,这样的临时工程可分为自支支护和桩锚支护、喷锚支护、联合支护等。
深基坑支护结构的技术原理是依靠支护结构的水平压力进入支护结构和上部锚杆或支架提供相同的水平压力方向来抵抗坑壁土和水的水平压力,保证坑壁土的稳定,限制坑壁土的变形,保证基坑开挖和基础结构施工能够安全、顺利。
2土木工程建设中的深基坑支护实例分析2.1工程概况某综合性建筑体,占地55080万平方米,地下390,000平方米,118,000平方米。
浅谈某高层建筑深基坑逆作法施工实例分析
3 . 4 土方 工程
井降水一凿桩一地上一层土方开挖一结构层工程一砖胎膜 工程一 钢筋绑 扎一混凝士工程一地下一层土方开挖一砖胎膜工程一钢筋绑扎一混凝土工 程 一 地下 二 层 土方 开 挖一 砖 胎 膜 工程 一 钢 筋 绑扎 一 混 凝 土 工程 一 侧 板及 竖
现 阶段 , 随 着 我 国建 筑 事业 的大 力 发 展 和人 们 生 活水 平 的 提 高 , 建筑 物 地 下工 程 越来 越 成为 人们 重 视 的一 环 。在地 下 施工 空 间越 来 越深 , 越 来越 大
在施工过程中, 结构剪力墙一部分施工从第一层开始, 逐渐往上方进行 , 故在向上施工前, 必须先要保证 某 高 层 建 筑 地 上2 8 层, 地下2 层, 建筑面积共5 8 2 5 0 r d, 地 下面积1 2 0 0 0 上部结构剪力墙利用立柱及托梁进行支承 , 如地上一层剪力墙未达设计强 地下 室 还分 为 主楼 区及 纯地 下 室 区 , 基础 为 梁板 承 台式 桩筏 , 基坑 开挖 深 剪力墙托梁达到设计强度的要求。具体来说 , 地 上剪 力 墙必 须控 制在 5 层 以 内。于使 用 过程 中 , 需要 外 包混 凝 土 的 度为1 1 . 6 0 m, 面积 7 2 0 0 r d。施 工地 质 条件 以杂 填 土 、 淤泥、 中砂 、 圆砾 、 泥 质粉 度要 求 , 钢管 混凝 土柱 及 角钢 格构 柱 , 在施 工 过 程 中 , 同时 浇 筑结 构 粱 板标 高 范 围 内 砂岩等为主。 的结 构柱 外 的混 凝土 及 结构 梁板 。
预 留开 口 , 做好 支 撑 。
该施工地 区具有潜水型的地下水 , 而且地下土壤渗透性不太好 。施工人 员考察施工场地的具体地质 、 水文特点 , 借鉴周边地区的以往施工案例 , 总结 经验 , 降水 方法 采 用多 滤头 真空 深 井降 水法 。也 就 是 于深 井 内运用 真 空 集水 方法 , 抽水采用水泵 , 降水井每2 0 0 — 2 5 0 r d 就设置一 口。对于每一 口井 , 需要 设置水泵 1 台, 而对于每3 口井 , 需要共同使用真空泵1 台。 同时 , 为了确保土方
临近地铁的超高层建筑深基坑施工技术
临近地铁的超高层建筑深基坑施工技术摘要:本文以罗湖区城建大厦为实例,分析临近地铁的超高层建筑,在其深基坑施工过程中的地铁保护、深基坑施工及过程监测等一系列问题及相应解决方案。
关键词:临近地铁;超高层;深基坑0项目介绍深圳某超高层项目总高度333m,四周被主干道和民用建筑环绕,地铁运营线自西侧基坑下部由南北方向穿过。
工程总建筑面积19万余平方米,由一栋72层塔楼、5层地下室与6层裙房组成。
由于该项目位于深圳市中心区,场地面积仅9950.67㎡,其中东侧深基坑占地面积达到5581㎡,西侧浅基坑1300m2,如图1所示。
图1 城建大厦设计效果图1深基坑概况本工程西南部紧邻深圳地铁9号线,红岭南站至鹿丹村站从本工程西南侧地下穿过。
场地东北侧塔楼深坑距地铁轨道边线5m,地下室5层,基坑长约80m,宽约70m,面积约5581m2;场地现状地面高程约为4.5m,基坑底高程-18.05m,塔楼坑中坑底高程为-21.05m,基坑深度约为22.55~25.55m,采用“地下连续墙+钢筋混凝土支撑”方案,并进行全面的基坑和地铁的位移、形变监测。
图2 项目深基坑情况1.1 地铁保护本项目深基坑最大深度达25.85m,基坑支护安全性等级为一级,浅基坑最大深度达6.5m,基坑支护安全性等级为二级。
地铁9号线位于项目红线内西南侧,最浅处地铁隧道顶离地面约9m。
根据城市轨道交通保护规定,隧道结构变形允许量如下所示:1)隧道结构绝对沉降量及水平位移量不大于20mm;2)隧道纵向变形曲线的曲率半径R不小于15000m;3)隧道的相对变曲不大于1/2500;4)由于建筑物垂直荷载(包括基础地下室)及降水、注浆等施工因素而引起的隧道外壁附加荷载不大于20kPa(不大于2t/m2);5)轨道竖向变形±4mm,两轨道横向高差<4mm,水平及水平三角坑高低差<4mm/18m;轨距+3mm,-2mm;深基坑采用地连墙+基岩裂隙注浆技术,减小开挖对于临近土体的应力释放,并控制地块所处发育裂隙的地下水流动,从而控制地铁变形。
某软土深基坑开挖支护实例研究分析
某软土深基坑开挖支护实例研究分析摘要:本文以宁波某处软土基坑工程开挖支护为例,阐述了工程技术人员如何在复杂工程地质情况下选择深基坑开挖支护方案,通过监测适时掌握基坑开挖中支护结构的动态变化,及时采取处理措施,做到防患于未然。
关键词:软土,深基坑,基坑监测随着城市建设的高速发展,出现越来越多的超高层建筑及各种地下设施,在施工过程中经常遇到愈来愈多的软土基坑支护处理问题。
基坑支护方案的选择及完善,应建立在对地质条件尽可能的准确了解,对周边环境的分析评估实地勘察,及对邻近工程的仔细调研的基础上。
工程技术人员在选择软土基坑支护方案时,不能够生搬硬套,应该因地制宜,做到安全适用。
1工程概况2、工程地质、水文地质条件2.1岩土工程地质场地内主要由第四系湖沼相、海相、冲积相及湖相地层构成。
根据基底标高推算:基坑开挖深度范围内主要地层为:①层杂填土、②-1层粘土、②-2层淤泥质粘土、③-1层粘土、③-2层淤泥质粘土。
2.2工程地下水类型场地内地基土透水性较差,以浅部孔隙潜水和深部弱承压水为主,地下水位为黄海高程0.26~2.29m。
地下室底板、承台、电梯井、集水井基本位于③-1层淤泥质粉质粘土和③-2层淤泥质粘土层,开挖范围土质具有含水率高,孔隙比大、高压缩性、抗剪强度低,为可塑、流塑状态,土体稳定性差,容易产生扰动和底部隆起现象。
2.3基坑安全等级本工程基坑开挖范围无地下管线通过,但基坑东侧人行道范围布置有电力、蒸汽管道,埋深1~2m左右。
北侧东部为带一层地下室的商务楼有一独立浅基础弧形石墙距本工程基坑仅5.33m。
对环境及安全要求严格,本工程基坑的安全等级为一级,主体结构的基坑变形保护等级为一级。
3、方案设计3.1前期准备工作由于本工程地质情况复杂,地质勘探报告不能完全准确反映场地工程地质情况,如何选择合理的基坑支护方案造成较大困难。
基坑开挖施工前,首先做好基坑四周地面硬化工作。
根据水文地质情况和现场条件做好降水方案,在基坑外侧宜设置截水沟及集水井,由于杭州地区在八月份雨水较多,必须准备足够的抽水设备,防止基坑被泡水。
深基坑围护施工技术与实例分析
深基坑围护施工技术与实例分析【摘要】文章结合深基坑实例,重点分析了其围护设计、支撑施工与土方开挖等工序,施工过程中严格按照围护设计和专家评审要求的挖土施工流程操作,并将施工过程和环境监测相结合,以科学的数据来指导施工,确保了基坑工程安全、顺利的施工。
【关键词】深基坑;支护设计;土方开挖;环境监测1、工程概况1.1 建筑概况某现代综合大楼地下2层,地上28层,总建筑面积为63045m2,其中地上建筑面积10903m2,地下建筑面积51585m2;建筑标高±0.000相对于绝对标高5.320m,室内外高差为0.45m;本工程场地自然地坪标高为-1.08m;建筑地面上部高99.95m。
1.2 周围环境本工程东侧为办公楼与多层住宅,基础均采用预制桩,8层办公楼桩长36m,多层住宅桩长26m,距离本基坑围护内边线约12m。
工程南侧为某道路,道路下有1根φ1500mm的雨水管,最近距离本基坑围护内边线约13m,1根dn400mm的污水管,最近距离本基坑围护内边线约9m。
工程西侧、北侧均为空地,场地内遍布着大量杂草、碎石砖块等建筑垃圾。
1.3 地质情况据勘察设计研究院提供的《岩土工程勘察报告》,场地地貌为滨海平原地貌,场地地势较平坦,自然地面相对标高约-1.130m,勘探深度65.45m范围内土层按其成因类型与工程特性的不同可分为7层,其中第②、⑥、⑦层按工程地质特性又可分为若干亚层。
拟建场区西北侧、东北侧发现有暗浜,均已被回填,局部回填物较杂,暗浜深度在3.2m~4.3m。
2、围护概况2.1 基坑围护概况本工程基坑采用明挖顺作法施工。
围护墙体分为两部分:一部分为东侧采用钻孔灌注桩排桩,φ1200mm@1350mm、φ1000mm @1150mm,桩底标高为-29.85m,φ1200mm桩内外二侧采用三轴水泥土搅拌桩止水,φ1000mm桩外侧采用三轴水泥土搅拌桩止水,钻孔灌注桩桩位中间采用压密注浆止水;南、北、西侧采用3φ1000mm@750mmsmw 工法水泥土地下连续墙,内插800mm×300 mm×14mm×26mmh型钢(满插),型钢底标高为-26.85m、-27.85m;钻孔桩和smw工法桩接头处的外侧设置旋喷桩作为加固和止水措施(图1)。
深基坑支护施工技术实例分析
3施 工 技 术
31施 工 程 序 .
( 4)只要作 业面 许可 ,可上 多 台锚索机 同时施 工 ,施 工工 期缩
短 。
本工 程采用深基坑 支护与土方 开挖 、工程桩 同时施工相 结合 的办 法 ,总体 施工顺序 为 : 南、北侧基坑支 护桩及 冠梁施 工北侧 、南侧支
护 桩 施 工 一 土方 开挖 至 一 . m一 第 一道 土钉 及 护 坡 混 凝 土 施 工 一土 方 开 32 挖至 一 . 4 4 5 m一第 一 道 预 应 力 锚 索 施 工 同 时工 程 桩 进 行 施 工 一土 方 开 挖 至 一 . 8 一 第 二 道 土 钉 及 护 坡混 凝 土施 工 一土 方 开挖 至 一 . 2 一 第 二 5 8m 7 2m
1 程 概 况 工
本工程基 坑平面形状呈不规则梯形 ,南北长 1 5 0 0 . m,东西宽 3 . 0
匿 日磊 I ■搿 - l0m
O ,开挖深度 1 . m m O 。该基坑 周边环境较为复杂 ,四周近邻市政道路 2 及 既有建筑物 。北侧 临市 政道路 和四层建筑 物 ( 距基坑 边线 6 9 : . m)
建 筑 与发 展
・
工 程 实 录
Gorg Cheng ShiL , u
12・ 6
J an Zhu Yu o i F Zhan
深基坑支护施工技术实例分析
刘 瑜 十四冶建设 集团云 南勘察设计有限公 司 云南 昆明 60 3 50 1
【 摘 要 】 本文结合某 办公楼施 工的工程实例 , 阐述建 筑工程 深基坑 综合支护方案的施工技术。 预应力锚索 土钉墙 【 关键词 】 深基坑支护 钢 筋混凝 土灌 注桩
21 . 钢筋混凝 土灌注桩 ( 排桩 ) 预应力锚 索支护 结构体 系 加
对某高层建筑深基坑逆作法施工实例的分析
现阶段 , 随着我 国建筑事业 的大力 发展和人们生 活水 平的 提高, 建筑 物地下工程越来越成为人们重视 的一环 。在地 下空 间越来越深 , 越 来越大 的条件下 , 一种 新型 的施 工技术 即逆 作
法 发 展起 来 。逆 作 法 施 工 一 般 是 在 进 行 基 坑 开挖 时 , 融 合 地 下
对 某高层建筑深基坑 逆作法施工实例 的分析
陈树 艺
( 汕头市建筑工程总公司 , 广东 汕头 5 1 5 0 4 1 )
摘 要: 逆作法作为一种新兴 的基坑支护技术 , 逐渐受到工程人员的青睐。结合某 工程实例 , 探讨 了在建筑物所处地理环 境较为复杂 的 前提 下, 如何利用逆作法施工 以达到理想 的施工效果, 提高经济效益, 可供同行人员参 考。 关键词 : 深基 坑; 逆作法 ; 施工
应用在较 为复杂 的地理环境 中, 施工效果较为理想。
l 工 程概 况
汕头市建筑工程 总公司某高层建筑地上 2 8层, 地 下 2层 , 建筑 面积共 5 8 2 5 1 m2 , 地下面积 1 1 9 8 5 m z 。按照功 能划 分, 地 下 室还分为主 楼区及纯 地下室 区, 基础 为梁板承 台式桩筏 , 基 坑 普 遍 区域 的 开 挖 深度 分 别 为 1 1 . 1 O m和 1 1 . 6 0 m,基 坑 面积
作法施工 , 故我们需要先做好工程交接验收工作 。复核平面轴
线 网并建 立首级平 面控 制网,采用混凝土加固控制点 的桩位 ,
标 记 以突 出测 量 点 。
3 - 3 基 坑 降水 3 . 3 . 1 降水设计
该施工地区具有潜水型的地下水 , 而且地下土壤渗透性不
工程 。
3 . 1 工 程 交接和 工 程测量
施工技术--最详细的深基坑工程安全事故总结及坍塌案例分析(工程人必读)
施工技术最详细的深基坑工程安全事故总结及坍塌案例分析(工程人必读!!)深基坑工程是最近30多年中迅速发展起来的一个领域,由于高层建筑、地下空间的发展,深基坑工程的规模之大、深度之深,成为岩土工程中事故最为频繁的领域,给岩土工程界提出了许多技术难题,当前,深基坑工程已成为国内外岩土工程中发展最为活跃的领域之一。
深基坑工程概念住房和城乡建设部《危险性较大的分部分项工程安全管理办法的通知》规定:深基坑工程指开挖深度超过5m(含5m)或地下室3层以上(含3层),或深度虽未超过5m,但地质条件和周围环境及地下管线特别复杂的基坑土方开挖、支护、降水工程。
深基坑工程特点当前我国各大城市深基坑工程主要突出了以下四个特点:①深基坑距离周边建筑越来越近由于城市的改造与开发,基坑四周往往紧贴各种重要的建筑物,如轨道交通设施、地下管线、隧道、天然地基民宅、大型建筑物等,设计或施工不当,均会对周边建筑造成不利影响。
②深基坑工程越来越深随着地下空间的开发利用,基坑越来越深,对设计理论与施工技术都提出的更难的要求。
如无锡恒隆广场基坑深近27m,上海中心深基坑达30m,均已挖入了承压水层。
下图为宁波嘉和中心二期项目基坑,平均开挖深度18.3m,最大挖深25.9m,整体为3层地下室布局,局部有夹层。
③基坑规模与尺寸越来越大图为天津西站二期项目基坑,总面积为39000m2,基坑周长达855m。
④施工场地越来越紧凑图为宁波春江花城二期项目基坑全景,地下室距离外墙用地红线仅3.5m。
深基坑工程安全质量问题深基坑工程安全质量问题类型很多,成因也较为复杂。
在水土压力作用下,支护结构可能发生破坏,支护结构形式不同,破坏形式也有差异。
渗流可能引起流土、流砂、突涌,造成破坏。
围护结构变形过大及地下水流失,引起周围建筑物及地下管线破坏也属基坑工程事故。
粗略地划分,深基坑工程事故形式可分为以下三类:1)基坑周边环境破坏在深基坑工程施工过程中,会对周围土体有不同程度的扰动,一个重要影响表现为引起周围地表不均匀下沉,从而影响周围建筑、构筑物及地下管线的正常使用,严重的造成工程事故。
基于实例的深基坑支护施工技术分析
图1 典 型排 桩剖 面
表1 工 程地 质参 数 桩 采用 8 5 0 @6 0 0 。 止水 帷 三轴 水 泥搅 拌桩 采 用全 断 面套 打施工 ,西侧 坑 内加 固搅 拌桩 采 用搭 接2 5 0 a r m施工 。水 泥 采用 4 2 . 5 普 通硅 酸 盐 水泥 , 水 泥用 量坑 外 为2 5 %。桩底 进入 到 淤泥 质 土 中2 m。
及 具体 应用 。
坑工 程 安全 等 级 的重要 性 系数 Y 0 为1 . 1 。③周 边环 境 比较 复 杂 , 须有 效 控制 基
坑变形。 ④东侧上部粉土厚1 4—2 2 m, 土质条件较好 , 西侧上部粉土厚5~1 4 m 下部 为 淤泥 质 土 、 软 粘性 土 等 , 土 质条 件差 。 综 合开 挖 深度 、 场地 地质 条件 及 周 边环 境情 况 , 根据 “ 安全 、 经济、 方 便 施
东侧 采 用 9 0 0 @1 2 0 0 ,其余 三 侧 采用 1 0 0 0 @1 2 0 0 , 由于 坑底 下 为厚 层
状淤 泥 质 土 , 桩 底 在 淤 泥 质土 中 , 因此 1 2水 文工程 地 质条 件 桩长 2 7—3 1 m不 等 ( 典 根 据岩 土 工程 勘察 资 料 , 将 场地 内涉及 基 坑 围护 的土 层及 土 的 物理 力 学 设 计 桩 长 较 长 , 型剖 面见 图 1 ) 。砼 强 度 为C 3 0 。 性质 等 见表 1 :
工” 原则 , 采 用 排桩 + 二道 混 凝 土 内支撑 支 护 。 坑边 采用 三 轴水 泥 搅拌 桩止 水 , 坑 内采 用 自流 深井 降水 , 坑 外 采用 集 水 井+ 排水 沟 降排水 。局部 地 段 坑 内被 动 区采 用 三轴 水 泥搅 拌桩 加 固处 理 。 东 侧 由 于地 铁 地 下 连续 墙 深 度 达4 1 m, 基 坑 外利 用 地下 连续 墙 作 为止 水 帷幕 , 排 桩 外侧 不 施工 三 轴水 泥搅 拌 桩 。 其余 三 侧 钻 孔灌 注桩 外 施 工 三 轴 水 泥搅 拌 桩 作 止水 帷 幕 。
实例分析建筑工程深基坑技术施工工艺
实例分析建筑工程深基坑技术施工工艺摘要:随着我国工程建设的快速发展,深基坑随处可见,基坑工程呈现出场地狭窄、工程距离近、越来越深、规模及尺寸大等特点。
如何保证深基坑施工的安全,同时又能降低造价, 是值得加以探讨的课题。
关键词:深基坑;施工工艺;应用中图分类号: TU761 文献标识码:A1 工程概况某工程为地下钢筋混凝土结构,上部为现浇钢筋混凝土框架结构。
工程施工场地狭窄,西侧、北侧、东侧已建构筑物,只有南侧有空地,但必须作施工道路与材料堆场。
场区自然标高11.5m,建筑基坑开挖实际深度9m。
1.1 施工难点分折本工程场地狭窄,三侧有建筑物,土方边坡最大不超过1:1,施工时必须确保三面已建构筑物的安全。
由于地下水位较高,且土质相对差,降水措施的好坏成为工程施工的关键。
施工期为4~6月份,正值雨季,基坑降水、排水及土体边坡稳定是安全施工的保证。
1.2 主要技术措施1)水泥搅拌桩围护和止水使用水泥搅拌桩加固四周土体,阻止四周地下水向基坑渗透,同时增加边坡稳定性。
水泥搅拌桩设计:搅拌桩直径φ700,相邻两桩搭接长200mm,桩长10m。
沿桩长方向每2m在桩内侧加两根桩,以增强桩的抗折强度。
桩施工完毕养护28天。
2)深井和轻型井点降水相结合采取深井降水降低地下水位,减小放坡系数在1:1以内;使用轻型井点降水降低边坡内水位,减小土体内含水量,增加基坑边基抗滑稳定性。
深井设计:深井直径φ360,深使用JQ-90轻型井点,土方挖至-4m时开始作轻型井点。
总管使用φ100、支管φ50、滤管1m、深度6m。
3)边坡防护土方边坡浇80mm厚C20混凝土,防止下雨冲刷边坡,使土体产生滑移。
在基坑四周作砖砌挡墙,防止使地面水流入基坑,使基底土不被外侵雨水浸泡而降低地基承载能力。
2 施工工艺流程2.1 深层水泥搅拌桩施工1)施工工艺流程施工工艺流程见图1。
图1深层水泥搅拌桩施工工艺图2)施工注意事项:①场地平整:清除地表的淤泥与杂草及粘土层。
实例分析建筑基坑施工技术
实例分析建筑基坑施工技术摘要:本文作者结合工程实例,分析探讨了建筑基坑施工技术,提出了质量控制的措施。
关键词:实例分析;深基坑;施工技术1 地基基础分析及水文特征某工程主楼施工开挖深度较大,基坑深度可达7m~8m,坑壁大多由松散的素填土、杂填土及粘土构成,施工开挖中坑壁整体稳定性较差,易产生坑壁土体坍塌,要考虑基坑支护措施。
由于场地较开阔,可采用土钉墙支护结构与放坡相结合的方法。
主楼为筏式基础,基础持力层灰卵石层,局部基础底部存在粘土层,应挖除并以毛石混凝土换填。
裙楼及连廊可采用独立基础,以粘土作天然地基持力层;基础置于持力层中0.3m~0.5m。
该工程有地下水源,主要分布在人工填土中,其埋深为0.3m~3m。
根据基坑底内的实际情况,若出现地下水时,则采取在基坑底设1800mm×1800mm×1500mm的积水沉降井,并配备污水泵将坑内积水抽出排至施工场地外城市排水管网。
2 支护方案的选择该工程主楼为筏板基础,根据现场实际情况及地勘报告,采用机械大开挖方式进行土方施工。
由于基坑深7m~8m,为防止边坡垮塌,对基坑边坡壁进行土钉锚喷支护。
裙楼为独立基础,基础埋深5.5m~6.0m,采用1:1.75放坡并支护。
3 施工工艺3.1 基坑土方开挖根据土质要求,合理选择放坡系数放坡。
采用斗容量pc260型履带挖掘机配合自卸车进行基坑土方开挖以保证施工机械的连续作业,挖出土方全部外运出场。
挖至设计深度以上200mm处停止挖土,最后采用人工清基。
挖土方施工方法:开挖时根据基坑支护设计要求应分层进行。
当土方开挖快接近基底标高时,在边坡上放出基底标高控制线,控制线采用红色油漆进行标注。
挖掘机应使用平刮方式进行挖土,现场配合测量人员随时测量挖土的标高,避免土方超挖。
基坑开挖完毕,应全面进行钎探,然后会同勘察、设计、业主、监理等有关部门进行验槽,在确定已达到设计标高及容许承载力,并办完隐检手续,签证齐全后方可进行基础施工。
建筑工程基坑支护施工技术实例分析
建筑工程基坑支护施工技术实例分析【摘要】:本文结合国内某建筑工程与作者自身工作经验,对建筑工程深基坑支护施工技术发表自己的简介,希望对类似工程具有参考借鉴作用。
【关键词】:建筑工程;深基坑;施工技术;分析1.工程概况某建筑工程基坑面积为1lO00m2。
基坑深度为7m,周边环境为:南、东、北三面距离基坑边约1530m都是人行道边西面,距离基坑边90m范围内是本项目绿化广场。
支护方案简介:(1)采用+550深层水泥土搅拌桩防水,单排桩中心水平间距350,桩间搭接200,南面位较高,经图纸会审,南边桩中心水平间距改为300,搭接250,其中东北角4-4剖面用三排桩,桩中心间距400,桩间搭接150,桩长约8.O16.Om,4-4剖面前后两排桩中另施工+130孔,+90x4钢管超前支护桩,桩长12m,间距O.80m。
(2)各剖面上部均放坡1.2m,坡度l:1,平台宽度2.Om,坡面喷混凝土处理。
(3)各支护剖面均设置5排锚杆,最低条离基坑底面600高,上面锚杆垂直间距1200,水平间距1300,锚杆长度1018m,钢筋用Φ22-28。
(4)基坑南面考虑可能在锚杆锚固土层有比较厚的填土,在下部三排锚杆倾角加大5°,并适应增加了锚杆的长度。
(5)东北角在坑底面位置有比较厚的淤泥,此处另在顶部压顶梁处增设水平型钢角支撑,支撑用240a。
水平支撑的中部加设条Φ250的6厚钢管立柱,立柱支承于Φ350小直径钻孔桩内。
(6)喷射混凝土面板厚度120,设计强度C20。
2.主要施工参数2.1深层搅拌桩(1)桩长:根据地质剖面确定,最长不超过16m,约桩长8-16m;(2)桩径:Φ550mm;(3)桩排数:一排,东北角三排;(4)桩芯距:350mm,东北角400mm、南边300mm(5)水泥掺入量:12~15%,东北角18%;(6)水泥强度等级:P.O.32.5;(7)水灰比:O.50~0.55;(8)严格控制搅拌桩垂直度和桩搭接长度,要求垂直度偏差小于O.5%桩长。
结合工程实例对深基坑施工技术及安全措施进行探讨
结合工程实例对深基坑施工技术及安全措施进行探讨摘要: 随着我国建筑企业的发展,建筑的安全工作越来越受到建筑企业的关注。
深基坑作为建筑工作的基础,在安全工作当中已经成为了重要的影响因素之一。
本文结合本人在工作中的实际经验,认为制定切实可行的、合理的、安全的施工方案对确保深基坑工程施工的安全致关重要。
现对某市3起深基坑工程施工的安全事故进行分析, 并提出一些相应的施工安全与技术措施,以供参考。
关键词: 深基坑实例事故分析处理措施0.前言开挖深度超过5m( 含5m) 或地下室三层以上( 含三层) , 或深度虽未超过5m( 含5m) , 但地质条件和周围环境及地下管线极其复杂的工程称为深基坑工程。
在施工中, 深基坑工程是一个危险性较大的分部工程, 它包括: 土方开挖、降水排水、基坑支护、止水帷幕、临边防护等工作内容, 且在深基坑施工过程中受水文地质、周边环境、气候条件等制约因素影响较大, 很容易发生一些安全事故。
1 .工程事故实例分析实例一: 某商务大楼工程地下二层, 该地基基础为静力沉桩, 边坡采用了三重摆喷止水帷幕, 喷锚墙与预应力锚索综合边坡支护。
2003年9月, 基坑支护、止水帷幕已施工完成, 但东北角- 9. 3m标高处在前后相隔不到50分钟时间相继出现两处管涌, 管涌直径分别为15cm和30cm, 西东北坑内30m×25m范围内积水约达1. 5m高左右并趋于稳定。
此次事故造成西南角周边的民房、厕所、道路和小学球场等相继出现不同程度的沉降开裂, 严重的影响了周边建筑物的安全。
实例二: 某办公楼工程地下一层, 静压方桩桩基、基坑护壁支护为土钉锚杆支护结构。
2004年6月,在锚杆施工过程中出现了距坑边5m左右的工地办公室地面沉降开裂, 但经观察记录没有进一步发展的趋势。
7 月28日, 因连续下一个多小时的暴雨, 大量雨水渗透到边坡的土体内, 致使该工程①×轴的基坑护壁有水流急速涌出, 约几分钟后, 水流突然加大并从该处倾盆而下, 造成①~⑥×轴段边坡护壁失稳坍塌, 基坑积水达1m多深, 事故没有造成人员伤亡。
深基坑围护施工与支护技术实例分析
0 引言
能。 但是连续墙作为单独的支护体 系工程造价高 , 如果连续墙作 为地下室 随着城市地下建筑 的发展 ,深基坑愈来愈多 ,基坑 支护方式各种各 的结构 一部分 , 需要 土建设计单位 的密切 配合 , 施工难 度较大 , 工期也要 样。采取钻孑 L 灌注桩挡土 、 搅拌桩止水钢筋混凝土水平支撑 的支护设计方 相应增加 , 目前 , 启东还不具备这种方案的施 工条件 。 式, 适用于在紧凑场地 和复杂地质条件下的深基 坑工程 。在基 坑支护 中比 传统的支护方 式优 点更加 明显 , 具有 施工方法简 单 , 施工速 度快 , 对 环境
表l 土 层 地 质 构 造 表
土层名
① 壤 土 营 耪 质 轱 士
拟建场地位 于上海市浦 东新 区金港 路、 金沪路 交叉 口, 地貌类 型为滨
3 . 2 i 醢 力诗 算
确 定作用在支护结构体上的土压力分布是基坑支护设计 的重要 的一
项, 是进行 围护桩断面设计 , 计算 内力 , 变形分析和稳定性分析 的关键 。 一
般作用 在基坑 围护结构 内外侧的土压力按R a n k i n e 土压力理论计算。在 软 土地区基坑非开挖侧的实测土压力值 与Ra n k i n e 主动土压力理论 的结果 比
层厚 )
0 . 8 O ~2 . O O
Y k N , I 3
● 《 度)
C ( K P a )
l 4 2 9 . 5 l O l 2 2 4 . 5
l O . 5 4 . 5 l O . 5 l 2 l 2
3 . 6 4 9 . 1 5 2 . 2 6 3 . 4 0 7 . 6 4
4 . 0 E 一 6 3 . O E 一 4 3 . 0 E 一 7 3 . O E 一 7
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
深基坑施工技术实例分析
摘要本文以某深基坑支护工程为例,介绍扩大头锚索在深基坑支护工程中的应用,阐述了施工工序以及它的控制要点,并比较了它同普通锚索的联系与区别,分析了扩大头锚索的优缺点和它的适用范围、发展前景。
具有较强的现实指导价值,可为相关技术人员参考。
关键词基坑支护;扩大头;锚索;新技术
中图分类号tu473 文献标识码a 文章编号 1674-6708(2011)40-0070-02
1 工程基本情况
1.1 工程概况
某滨海中心基坑支护工程位于宁波市,基坑长度约400m,宽度为60m~75m,基坑周长约915m,基坑面积约2.93万m2,深度15.15m。
1.2 工程地质条件
本工程场地地层按成因类型自上而下共计5个工程地质层,15小层。
场地中不良土层如填土、砂土、淤泥质土层数较多,总厚度较厚,埋藏深度也在基坑深度范围内。
地下水埋藏深度在
1.65m~3.44m之间,平均深度
2.51m。
其主要补给方式是大气降水和滨海潮汐。
2 本例基坑锚索的方案选择
该深基坑坑底标高-15.15 m,基坑支护方案为桩锚+内支撑。
原
设计锚索为1~2道普通锚索,规格为3~5根7φ5钢绞线,长度30.0m~45.0m。
但普通型锚索比较适合应用于岩层,而在软弱的土层中,由于锚索锚固体与土层的摩阻力较低。
在淤泥质土中只有20kpa~30kpa左右,在粘性土、砂土中一般在50kpa~80kpa左右。
故普通锚索存在的缺陷是单根抗拔力较小,锚索设计长度较大,位移相对也较大。
在土层中采用锚索,要满足设计的抗拔力,一般采用加大锚索长度或减小锚索水平间距这两种办法。
但锚索间距过小会产生“群锚效应”;而依靠增加锚索长度来提高抗拔力也是有一个限度的,且锚索越长施工难度越大,施工质量越没有保证。
扩大头锚索的出现,恰好有效弥补了普通锚索的缺陷,它单根抗拔力较高、位移较小、可靠性好。
它应该是以后锚索技术发展的一个新方向。
所以设计单位在综合上述优缺点并兼顾施工难度、经济效益来考虑,基坑支护方案决定把普通预应力锚索更改为扩大头预应力锚索。
本例采用扩大头预应力锚索,设置为2道,竖向间距为4m。
第一排水平间距为2.4m,第二排水平间距为1.2m,锚索长度为26.2m (包括自由段6m,扩大头6m,扩大头孔径为0.5m,13m普通锚固段,1.2m张拉操作长度)。
如图1所示。
3 扩大头锚索的施工工艺
扩大头锚索的具体工艺流程:施工准备→测放孔位→钻机就位→成孔→扩大头注浆→安放锚索→二次注浆→养护→锚头安装→
张拉锁定。
施工方法:采用锚杆钻机带套管护壁钻进,分别采用水与水泥浆液分层高压旋扩并置换填浆形成高压旋喷扩大头锚杆主体。
主要为以下几方面:
1)成孔和扩大头的形成:锚杆成孔采用锚杆钻机套管护壁钻进。
钻孔孔径150mm ,本工程是采取水与水泥浆液分层高压旋扩并填浆形成扩大头锚杆主体;
2)锚索制作及安放:锚索采用钢绞线制作,由导向帽、定位托架等组成,锚杆自由段外加pvc 软管,将灌浆管安放在架线环及定位托架中间。
锚索的安放与注浆管同时进行,两者一起徐徐伸进孔内到设计位置;
3)置换注浆:使用水泥为32.5r普通硅酸盐水泥,采用水灰比为0. 8~1.0的纯水泥浆,置换注浆量以锚索孔口流出纯水泥浆液为准;
4)养护安装承压板及锚固传力装置:锚索施工完成后养护15d ,砼腰梁浇注完成进行7d 养护后,试块7d抗压强度达到75 %的设计强度后,方可进行锚索的张拉锁定;
5)张拉:预应力锚索施工前应进行锚索抗拔力试验,以便设计调整抗拔力参数。
本项目共做了四条锚索的抗拔力试验,试验结果如表1所示。
4 扩大头锚索适用性和局限性
通过本次扩大头锚的工程应用,总结出以下两点:
1)扩大头锚索的适用性
扩大头锚杆特别适合于深度大、土质条件差、临近有建筑物,对变形要求高的基坑,当采用锚拉排桩或锚拉地下连续墙时,可以用一排扩大头锚索替代2~3 排普通锚杆,经济效益显著,并且限制基坑变形位移。
而且更重要的是扩大头锚杆位移小的特点特别适合于地下室的抗浮要求。
而且可推广在抗浮锚杆的应用中。
(1)受周围施工条件限制小:扩大头锚索比普通锚索长度要减小许多,对周围环境的影响和受周围环境的制约较小;
(2)基坑变形:据有关资料和已施工扩大头锚索工程基坑变形监测统计,扩大头锚索应用在基坑支护中基坑变形虽然比较大,但安全性比较好;
(3)成本分析:通过最终施工方案(主要为扩大头施工)与初步设计(普通锚索施工)进行对比,在相同的桩锚技术结构中,采用扩大头锚索后,受地域条件影响解决了,锚索长度也减小了。
与普通锚索施工相比经济效益更好。
2)扩大头锚索的局限性
(1)施工速度及难易程度:扩大头锚索施工速度慢,全日单机日可完成7 根,而普通锚索日可完成15 根,而且机械损耗大,维修困难,施工进度难以保证;
(2)应力集中问题:通过实际施工,我们发现此工艺存在对基
坑周围土体应力过于集中的缺点,容易产生地表裂缝,即“群锚效应”;
(3)在地下水丰富,砂层较厚,特别是存在粉砂层的情况下,扩大头锚索施工困难,质量极难保证。
5 结论
总的来说,扩大头锚索具有单根抗拔力高,位移较小,受周围环境影响小,在一定条件下经济效益好的优势,虽然它也存在上述的一些局限性。
但我们相信,经过广大工程技术人员对其受力机理和施工工艺的不断研究和完善。
扩大头锚索在工程中的应用一定有一个美好的明天。
参考文献
[1]曾庆义,李爱国.高吨位土层锚杆扩大头技术的工程应用.岩土工程界,2004(8).
[2]中国建筑科学研究院.建筑基坑支护技术规程 jgj120-99.。
