工程部绩效考核管理办法及实施细则(修订)
绩效考核实施细则(工程管理部)
工程管理体系绩效考核实施细则一、总则绩效考核指标源自岗位职责的提炼;工程管理体系绩效考核重点为进度和质量指标;项目里程碑、1级及2级节点计划由运用管理部统一制定,项目3级及专项计划由工程管理部(项目管理部)制定并备案到运营管理部,作为考核的依据。
公司所有的计划考核数据由运营管理部负责收集。
二、工程管理体系的考核方向三、岗位考核指标说明1、工程副总考核指标说明2、工程管理部经理3、工程管理部土建副经理4、工程管理部安装副经理5、工程管理部报建副经理6、工程管理部维修工程师(按土建和安装专业方向设置指标和目标)7、工程管理部文员8、工程管理部档案管理员9、项目管理部经理10、项目管理部副经理(按土建和安装管理方向设置指标和目标)11、项目管理部工程师(按土建、安装、景观和装饰设置指标和目标)12、项目管理部资料员四、指标计分方法明绩效考核的计分方式主要是根据指标的计算公式得出的结果,赋予考核指标的分值。
本次设定考核指标的计分方法有五种:分档计分法、否定法、扣分法、定性评价法。
下面分别介绍本次绩效考核方案中用到的几种计分方法:1、分档计分法分档计分法是将考核结果分为几个层次,实际执行结果落在哪个层次内,该层次所对应的分数即为考核的分数(含时间维度和完成比率维度)。
例如:项目开发节点计划———北石桥会所土方开挖(待拆迁)的计分方法✓5分:提前完成任务;✓4分:按时完成任务;✓3分:延迟10天内完成,但不影响后续节点;✓0分:延迟10天以上或影响后续节点。
2、扣分法扣分法是针对标准分进行减扣的方法。
在执行指标过程中当发现有异常情况时,就按照一定的标准扣分,扣分方法在本次绩效考核方案中包含俩种情况:(1)该项指标计入权重:例如:项目管理部资料员——保证公司各部门沟通文件及时传递(权重设定为10%)的计分方法,根据延误次数累计扣分✓公司各部门沟通文件每传递延误1次,累计扣0.1分,扣完5分为止。
该项加权得分为实际得分*权重。
(完整版)管理制度:工程部绩效考核实施细则
工程部绩效考核实施细则目录1 目的 (2)2 适用范围 (2)3 参考文件 (2)4 基本原则 (2)5 考核细则 (2)5.1绩效考核对象 (2)5.2考核细则 (2)5.3考核等级划分 (3)5.4年度考核 (4)5.5考核结果的应用 (4)5.6考核结果及反馈面谈 (4)5.7考核申诉 (4)6 附录 (4)附录1:项目部绩效考核表 (5)附录2:工程项目目标责任书 (6)附录3:项目专工考核绩效表 (9)附录4:本部人员绩效考核表 (10)附录5:工程部绩效考核明细 (11)1 目的为规范工程部绩效考核管理体系,配合公司绩效管理及考核,有效激发部门员工热情,强化部门绩效管理,保证各项目控制目标按合同要求顺利实现,特制订本标准。
2 适用范围本标准适用于公司工程部各项目及全体人员,本标准在满足公司《绩效管理标准》相关要求的前提下进行。
3 参考文件《项目绩效考核管理标准》《绩效管理标准》4 基本原则以项目部进度控制目标为导向,结合安全管理、质量管理、合规性、成本管理、收款管理等方面的考核结果,本着公平、公正、公开的原则进行,考核结果将直接与员工绩效工资、奖金分配、岗位调整及职位晋升直接挂钩。
每月初的5号前完成考核工作,并将结果报送至综合部等相关部门。
5 考核细则5.1 绩效考核对象5.1.1 项目部经理室成员由工程部对项目经理室成员进行集体考核,具体详见附录1《项目部绩效考核表》;参考公司《项目绩效考核管理制度》要求,工程部经理与各项目经理签订项目责任书,具体详见附录2《工程项目目标责任书》。
5.1.2 项目部各专业工程师项目经理和质量安全经理根据项目专工实际工作内容,对项目专工进行考核,具体详见附录3。
5.2 考核细则5.2.1对各项目经理室成员的考核➢对项目部的考核,由工程部本部各专业工程师根据各项目部的计划执行情况进行考核;➢着重对项目经理进行考核,促进项目经理个人水平的提高;➢项目经理室成员包括:项目经理、项目执行经理、施工经理、质量安全经理;➢考核主控要素包括:进度管理、质量安全合规性、收款、工作安排执行情况、客户投诉以及公司内部相关部门或人员投诉;➢项目主体施工完成后收尾工作超过1个月,项目人员工资按80%发放;➢根据项目月度目标(见附录1)考核情况进行核算评分,考评表见附录1,根据个人职责不同,个人考核比例如下:5.2.2 其他员工考核项目部专工考核:项目经理和质量安全经理根据项目专工实际工作内容打分,其中项目经理考核得分占60%,质量安全经理考核得分占40%。
工程部考核细则
服务中心工程部绩效考核实施方案一、推行绩效考评的指导思想为充分调动各中心工程人员的工作积极性,加强工程各班组的凝聚力和竞争意识,充分发挥全体员工的爱岗敬业精神,确保完成设备设施运行、维护及管理工作,提高物业服务质量和管理水平,提高业户的满意率,确保公司年度工作目标的完成.二、实行绩效考核的目的和作用1. 考评目的是提高员工在工作中的主动性和有效性,进一步提升服务意识,充分发挥员工的潜能,加强他们对公司的认同感和团队意识,提高维修质量,降低维修成本.因此对工程人员每月工作进行考核,实行奖优罚劣,以提高工作效率,同时也优胜劣汰,建设一支出色的团队。
2。
考评结果主要作用是促进中心工程部的工作改进。
三、考核对象服务中心工程部班长、工程人员。
四、绩效考核的程序及其他事项1. 考评程序(1)公司对各服务中心的班长、工程人员考核情况进行督导;(2)服务中心助理与主管负责对班长考核评定、主管与班长负责对工程人员考核评定;(3)工程主管、班长每日对相关人员进行考评,日考评分计入月总分;(4) 考评人员每日依据(日)考核细则考评员工工作,进行动态考核,每月月底进行总分评定;2。
其他事项(1)公司月检,各服务中心的周检、日检以级抽检情况也纳入考核;(2) 中心工程部绩效考评工作由工程部统一直接负责;(2) 考评结果及考评文件交由事务部统一存档;(3)月考评结果班长不得告诉无关人员;(4) 考评结果只对被考评人、考评负责人、公司领导进行公开;(5) 每月每人考评基本分为100分,与工资相挂钩,每违反一项根据不同标准给予减分,达到加分条件根据标准给予加分奖励,员工每月总考评一次。
(6)本考核标准适用人员:工程部班长、工程部工程人员(试用人员),加分标准在当月考评使用.每人考核加分项每周总评加分一次,由班长上报主管批准,扣分项次每日不限。
(7) 考评人员不得利用职务之便对被考评人进行随意考评,如被查实将视情节轻重按每项不低于10分的标准进行扣分。
绩效考核制度工程部
工程部绩效考核管理办法第一章总则第一条:目的为发现员工工作中存在的问题,扬长避短,持续改进提高工作绩效,将员工工作目标与企业战略目标以及个人绩效相结合,确保员工工作目标与企业目标保持一致;为建立和完善公司人力资源绩效考核体系和激励与约束机制,对员工业绩进行客观、公平、公正地评价,并通过此评价合理地进行价值分配,特制订本办法。
第二条:范围工程部正式录用员工。
(试用期员工除外)第三条:考核原则客观原则:对被考核者的任何评价都应明确的评价标准,以事实为依据,客观地反映员工的实际情况,避免因个人和其他主观因素影响绩效考核的结果;自主原则:各部门可根据自身工作特点在一定范围内制定相应的考核规程和评价标准,形成部门的考核实施细则,部门内所有岗位均有对应的考核指标;公开原则:各级考核指标(含项目、达到状态、权重和评价标准)的制定与过程调整,对员工公开;反馈原则:过程监控结果和考核结果要及时反馈给被考核者本人,肯定成绩,指出不足,并提出今后努力改进的方向;改进原则:考核目的在于监督责任者的职能履行与实施,促进责任者对公司/部门经营目标的有效贯彻与实现,因此在考核中要注重对责任者的自我纠正和改进情况的评价;第二章考核体系第四条:考核对象Ⅰ类员工:工程项目部全体在职人员Ⅱ类员工:非标车间全体在职人员第五条:考核内容考核根据工作标准的关键指标进行考核。
第六条:考核类型员工绩效考核分为月度、半年度考核、年度考核3种,具体以实际操作为准。
第三章考核实施第七条:考核权责主管副总:对于工程部及工程项目部经理进行考核评价。
工程项目部经理:工程项目部副经理、设备主管、电气主管、非标车间主任、项目经理进行考核评价。
项目经理:对于现场施工员、资料员、安全员、预算员、助理施工员、电控技术人员进行考核评价。
非标车间主任:对于焊工、铆工、氩弧焊工、学徒工进行考核评价。
第八条:考核等级对照表(Ⅰ、Ⅱ类人员适用)第九条:考核程序1.主管副总每月30日对工程项目部管理人员进行月绩效考核评分,确定等级;2.工程部经理每月29日对工程部人员进行月绩效考核评分,确定等级并上报;3.项目经理每月28日对现场技术人员进行月绩效考核评分,确定等级并上报;4.非标车间每月28日对车间加工人员进行月绩效考核评分,确定等级并上报;第十条:考核计算月考核得分=员工月度考核表得分×70%+公共项考核得分×30%第十一条:考核流程第四章考核面谈与绩效改进第十二条:考核面谈员工考核的核心是结合工作计划和目标,管理者对下属的工作进行监督、指导和对工作思路和绩效改进上提供帮助,因此每次考核结束后,考核者应与被考核者进行考核面谈。
工程部员工绩效考核实施细则
工程部员工绩效考核实施细则一、绩效考核目标和原则1.1目标1.2原则1)公平性原则:绩效考核结果公正、公平、透明,不偏袒任何个人或小团体。
2)客观性原则:绩效考核依据实际工作表现和能力,尽可能客观地评价员工,避免主观偏见和个人情感的影响。
3)激励性原则:绩效考核结果与员工薪资、晋升等管理决策相关联,激励员工积极进取,提高工作表现。
4)连续性原则:绩效考核应具有连续性,以便跟踪员工的进步和不足之处,并提供持续性的改进机会。
5)反馈性原则:绩效考核结果应及时反馈给员工,明确优点和改进空间,并制定个人发展计划。
二、绩效考核指标体系2.1能力指标2.2工作质量指标2.3工作效率指标2.4积极性指标2.5创新能力指标三、绩效考核流程3.1目标制定3.2考核计划通过制定详细的考核计划,明确绩效考核的时间节点、考核标准和评分方法,提前通知员工参与绩效考核。
3.3考核评价根据考核指标体系,主管对员工进行绩效评价,可以采用直接观察、定期面谈、问卷调查等方式,全面了解员工的工作表现和能力。
3.4绩效排名和结果通知根据考核结果,对员工进行绩效排名,将绩效排名结果通知员工,并进行解释,提供具体的绩效反馈和改进意见。
3.5薪资调整和晋升根据绩效考核结果,结合公司薪资政策,对员工进行薪资调整或晋升,并给予相应的奖励和激励。
四、绩效考核结果的使用和保密4.1使用绩效考核结果将作为员工薪资调整、晋升、培训等管理决策的重要依据,并用于员工个人发展计划和团队建设。
4.2保密绩效考核结果应严格保密,只有相关管理人员有权查看和使用,禁止随意传阅和外泄。
五、改进机制5.1员工反馈机制员工可以对绩效考核制度提出意见和建议,并将其作为改进的重要参考。
5.2定期评估和调整定期评估绩效考核的实施情况和效果,并根据实际情况进行调整和改进,以确保绩效考核的科学性和公正性。
综上所述,工程部员工绩效考核实施细则应包括考核目标和原则、考核指标体系、考核流程、绩效结果的使用和保密以及改进机制等内容。
工程部绩效考核细则新

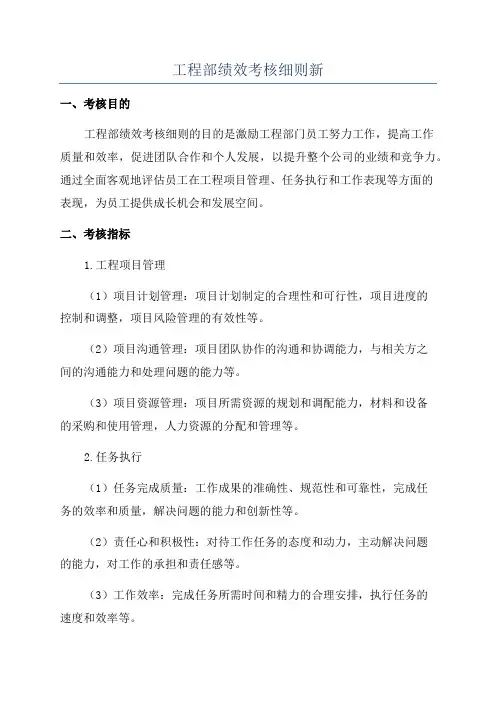

工程部绩效考核细则新一、考核目的工程部绩效考核细则的目的是激励工程部门员工努力工作,提高工作质量和效率,促进团队合作和个人发展,以提升整个公司的业绩和竞争力。
通过全面客观地评估员工在工程项目管理、任务执行和工作表现等方面的表现,为员工提供成长机会和发展空间。
二、考核指标1.工程项目管理(1)项目计划管理:项目计划制定的合理性和可行性,项目进度的控制和调整,项目风险管理的有效性等。
(2)项目沟通管理:项目团队协作的沟通和协调能力,与相关方之间的沟通能力和处理问题的能力等。
(3)项目资源管理:项目所需资源的规划和调配能力,材料和设备的采购和使用管理,人力资源的分配和管理等。
2.任务执行(1)任务完成质量:工作成果的准确性、规范性和可靠性,完成任务的效率和质量,解决问题的能力和创新性等。
(2)责任心和积极性:对待工作任务的态度和动力,主动解决问题的能力,对工作的承担和责任感等。
(3)工作效率:完成任务所需时间和精力的合理安排,执行任务的速度和效率等。
3.工作表现(1)团队合作:与他人的合作和团队意识,积极参与团队活动和建设,互助精神等。
(2)自我发展:参加培训学习的热情和效果,对新知识和新技术的掌握和应用能力等。
(3)业务知识和专业技能:对工程项目的理解和掌握程度,相关专业知识和技能的熟练程度等。
三、考核流程1.考核周期2.考核方式(1)定期评估:每季度对员工的绩效进行定期评估,主要以与员工的面谈为主。
(2)绩效考核表:每年底由员工主管填写绩效考核表,对员工进行全面评估。
3.绩效评分(1)定期评估:每季度根据员工的工作表现和完成情况,给予相应的评分,结算到员工的绩效考核表中。
(2)绩效考核表:由主管根据员工的定期评估结果和年度综合评估结果进行填写,综合评估员工的全年工作表现。
四、奖惩机制1.奖励(1)绩效奖励:根据员工的绩效评分,每年度末对绩效优秀的员工进行奖励,奖金金额根据公司具体情况确定。
(2)荣誉称号:对在特定项目或领域中表现突出的员工,授予荣誉称号,以鼓励和表彰员工的卓越表现。
工程公司绩效考核实施细则范文(二篇)
工程公司绩效考核实施细则范文一、考核目的和原则1. 考核目的:本考核实施细则的目的在于评估公司员工的绩效,并以此为依据进行薪酬、晋升和奖惩等决策,借此激励员工持续提高工作效率和质量,推动公司整体发展。
2. 考核原则:(1)公正性原则:考核过程和结果要公平、公正、透明,避免人为主观因素对考核结果产生不正当影响。
(2)科学性原则:考核内容和指标要科学合理,符合公司发展战略和岗位要求。
(3)动态性原则:绩效考核要以动态的、持续的方式进行,及时反馈员工的工作表现,帮助其不断改进和成长。
二、考核内容和指标1. 考核内容:(1)个人目标达成情况:评估员工是否能够按照制定的目标和任务要求,按时、高质量完成工作。
(2)工作表现及质量:评估员工在工作过程中的表现和工作成果的质量。
(3)团队合作精神:评估员工在团队合作中的作用和贡献。
(4)职业道德和行为规范:评估员工是否遵守公司的职业道德和行为规范。
2. 考核指标:(1)个人目标达成情况:完成工作任务的进度和质量指标。
(2)工作表现及质量:工作态度、工作效率和工作成果的质量指标。
(3)团队合作精神:团队内外沟通合作、协调配合和团队共同目标的实现情况。
(4)职业道德和行为规范:遵守公司规章制度、职业道德,积极向上的工作态度。
三、考核流程和方法1. 考核流程:(1)确定考核期限:每年末确定下一年度的考核开始和结束的时间。
(2)目标制定:公司向员工传达年度目标和绩效指标,员工根据目标和指标制定个人工作计划和目标。
(3)工作执行和跟进:员工根据个人工作计划进行工作执行,并定期向领导汇报工作进展情况。
(4)考核评估和总结:公司领导根据员工的工作表现、目标达成情况等进行评估,给予绩效评定和总结。
(5)反馈和奖惩:根据绩效评定结果,及时给予员工反馈,进行奖惩和决定薪酬晋升等事项。
2. 考核方法:(1)个人目标达成情况:包括任务完成进度评估、工作量评估、工作质量评估等。
(2)工作表现及质量:采用360度评估、自评及部门评估相结合的方法,评估员工的工作态度和效率。
工程部绩效考核管理办法及实施细则
工程部项目管理绩效考核实施细则第一章总则第一条项目绩效考核的目的为更好的发挥项目绩效考核的激励作用,以项目综合管理指标为依据,以促进项目各项管理工作高效务实、保障优秀项目经理的工资待遇,切实提高项目经理的管理和专业技能水平,充分调动项目经理的工作积极性和创造性,保障项目的顺利实施,结合项目实际情况,制定本管理办法。
第二条项目绩效考核的原则(一)绩效考核按照定量及定性指标相结合的原则,以项目为单位,实施考核。
(二)绩效考核根据项目经理与公司签订的《xx项目项目管理目标责任书》及各项考核指标完成情况,采用评分的办法进行。
第三条试用范围本办法适用于公司EPC类项目,EP、BOT及BOO类项目根据项目具体情况参照执行。
第二章组织机构及职责第四条组织机构公司组成项目绩效考核管理委员会(以下简称“委员会”),负责对具体项目及实施的考核评价。
组长由工程部经理担任,组员包括财务部、技术部、采购部、市场部、运行部相关负责人或窗口。
第五条职责项目绩效考核工作由组长牵头,各部门协作配合,具体职责如下:1.由组长拟定项目奖金基数并报财务总监批准。
2.起草并签订《xx项目项目管理目标责任书》。
3.审核并批复项目经理提出的《项目组织计划》。
4.组织项目现场考核,审核项目经理提出的《项目总结报告》。
5.根据《xx项目项目管理目标责任书》及各项考核指标完成情况完成评分。
6.向公司管理层递交考核结果。
第三章考核内容第六条定量考核内容定量考核内容主要包括:工程质量控制、工程辅材利用情况、工期控制及工程安全考核评价。
定量考核指标在《xx项目项目管理目标责任书》中予以明确。
其中关于项目工期控制,目标工期以经批准的《项目组织计划》为准,《项目组织计划》根据项目进展情况需调整时,经委员会批准同意后,可相应调整考核指标。
定量考核指标及评分标准见《项目绩效考核----定量考核指标及评分标准》(附表一)。
出现重大安全事故或因项目经理原因给公司造成重大经济损失或不良影响,则直接取消定量考核部分得分。
工程公司绩效考核实施细则
工程公司绩效考核实施细则
以下是工程公司绩效考核的实施细则:
1. 考核指标:根据公司的整体战略目标和各部门的具体职责,确定适合的绩效考核指标。
常见的考核指标包括项目质量、项目进度、项目安全、项目利润等。
2. 考核周期:通常以年度为一个考核周期,但也可以根据实际情况进行调整,如季度考核、半年考核等。
3. 考核权重:根据各项考核指标的重要性,为每个指标设定相应的权重,以体现其在绩效考核中的重要程度。
4. 绩效评估方法:绩效评估可以采用定量和定性相结合的方式。
对于定量指标,可以根据实际数据进行评估和排名;对于定性指标,可以通过员工自评、上级评价、同事评价等方式进行评估。
5. 绩效奖励与惩罚:根据绩效评估的结果,进行绩效奖励和惩罚。
对于表现优秀的员工,可以给予奖金、晋升、培训等奖励;对于表现不佳的员工,可以进行警告、降职、解聘等惩罚措施。
6. 绩效反馈与改进:绩效考核结果应及时向员工反馈,明确其优点和不足,并给予相应的指导和建议。
同时,公司也应根据绩效考核结果,总结经验教训,及时调整绩效考核的指标和方法,以不断提高绩效管理的效果。
以上是工程公司绩效考核的一般实施细则,具体的细节可以根据公司的实际情况进行调整和补充。
某公司工程部绩效考核管理办法
某公司工程部绩效考核管理办法工程部绩效考核管理办法,修订版,为了认真贯彻公司绩效考核管理的有关精神~正确评价工程部全体员工的工作业绩和工作表现~根据集团公司、公司有关规定~制定本办法。
一、考核原则:1、公开、公平、公正。
2、综合考虑工作饱满情况、工作实绩、工作质量、学习创新和特殊贡献等因素~分级拉开内部分配的差距.3、以鼓励为主~以惩罚为辅。
4、轻奖励、勤奖励与重处罚、少处罚结合。
5、物质激励与精神激励相结合。
二、具体考核细则:1、实行积分考核制度~每月每人120分~与绩效工资直接挂钩。
2、主管以下员工,不含主管,由分管副部长,主管,、部长分别评分~最终得分为二者的加权得分~权重分别为40%、60%。
主管以上人员由部长直接评分。
3、部门月度绩效工资分配根据考核得分情况确定~综合得分在100分以上者~除按本人系数的100%发放绩效工资以外~还由部长根据当月绩效工资总额的具体情况进行额外奖励,90,99分者~按其本人系数的100%发放绩效工资,得分在85,89者~按其本人系数的85%发放绩效工资,得分在75,84者~按其本人系数的80%发放绩效工资,得分在75分以下者~绩效工资仅发放一半,连续两月得分在75分以下者~部门将向公司建议对其工作安排进行调整。
4、有关量化标准:1,迟到在十分钟之内者~一次扣2分,迟到在十分钟,以上者~一次扣5分~并在当月绩效中扣罚50元,早退一次扣5分~并在当月绩效中扣罚50元,在公司办公室考勤检查中被发现缺勤的,含迟到、早退、旷工,~一次扣5分~并在当月绩效中扣罚50元。
当月扣满5分者~如再次发生迟到现象~报公司办公室进行处理。
,2,没有合理原因~未按时完成部门安排的任何一项工作任务的~每次扣5分。
,3,与部门同事或其他相关部门人员发生争吵~未造成影响的~一次扣5分,造成影响的~一次扣10分,当月扣完10分者~再次发生争吵现象~一次处罚100元~情节严重者~报公司办公室进行处理。
工程公司绩效考核实施细则范文(三篇)
工程公司绩效考核实施细则范文1. 引言本细则旨在规范和实施工程公司的绩效考核制度,确保公平、公正、科学的评估员工的工作表现和业绩,并促进公司和员工共同成长。
2. 考核目标2.1 提高员工工作效率和业绩2.2 鼓励员工持续学习和专业成长2.3 识别和发现员工的优点与不足,为进一步发展提供依据2.4 激励员工对公司的忠诚度和归属感3. 考核指标3.1 业绩目标绩效考核主要以员工的业绩为核心指标,通过量化和可衡量的数据来衡量员工在工作中的表现。
具体指标包括完成的工程项目数量、工期、质量等。
3.2 行为规范除了业绩目标外,员工的行为规范也是绩效考核的重要指标。
评价员工的工作态度、团队合作能力、沟通能力、创新能力等。
3.3 自我评估员工可以根据自己的职责和工作内容,对自己的工作进行评估,体现自我反思和成长的意愿。
4. 考核流程4.1 目标设定公司将与员工一起制定年度绩效目标,明确工作任务和职责,确保目标的合理性和可衡量性。
4.2 年度评估每年底,公司将对员工的绩效进行评估。
评估内容包括业绩目标的实现情况、行为规范的表现等。
评估由直属上级、同事和部门负责人完成。
4.3 评估结果反馈评估结果将向员工进行反馈,包括绩效优秀、表现良好、需要改进或不合格等评分。
同时,将给予员工详细的评估意见和改进建议,以帮助员工提高。
4.4 个人发展计划根据评估结果,公司将与员工一起制定个人发展计划,明确下一阶段的目标和培训需求,并提供相应的支持和资源。
5. 考核结果和激励措施基于绩效评估结果,公司将为员工提供相应的激励措施,以激励员工的积极性和创造性,如晋升、薪资调整、培训机会等。
同时,对于表现不佳的员工,将采取适当的纠正措施,并提供必要的培训和辅导。
6. 绩效考核的监督和改进为确保绩效考核的公正性和科学性,公司将建立绩效考核的监督机制,由人力资源部门负责监督和检查绩效考核的过程和结果,并提出改进意见和建议。
7. 绩效考核的权责绩效考核是公司和员工的共同责任,公司对员工的绩效进行评估,员工也有权利对公司的绩效进行评估,建立双向的沟通机制,以促进共同成长。
工程部绩效考核管理办法
项目部部绩效考核管理办法
一、总则
1、目的
为了对项目部人员的工作业绩、能力、态度进行客观评价,建立激励与约束机制,提高
工作绩效,实现保员工工作目标与公司管理目标保持一致性;特制订本办法。
2、范围
项目部部门经理及以下在册人员。
3、考核原则
项目部根据公司工程管理制度,质量、进度、安全、投资四方面制定单项100分的考核规程和评价标准,形成部门的考核实施细则。
绩效奖按公司比重即质量管理15%,进度管理30%,投资管理45%,安全管理15%的系数折算。
二、考核体系
1、考核内容
2、考核时间
1)质量、进度、安全按季度进行考核,考核时间在每季度最后一个月25日至28日。
2)成本考核,考核时间每年6月25日-6月28日与12月25日-12月28日
三考核实施
1、考核权责
项目部:按照本办法负责本部门的考核具体实施,并对本部门人员绩效评分认定;送副
总审核,再报总经理审批。
2
3、考核程序
1)副总每季度末29日前对项目部质量、进度、安全绩效考核评分;成本考核在6月29日与12月29日前进行考核评分,审核确定等级。
2) 项目部每季度末28日前对项目部质量、进度、安全绩效进行考核评分;成本考核在6月28日与12月28日前进行考核评分;确定等级。
工程公司绩效考核实施细则(5篇)
工程公司绩效考核实施细则一、绩效管理考核的目的建立健全规范、科学、有效的员工工作业绩评价机制,极大限度的激励员工的内在潜能,提升企业管理水平,提高员工自我管理能力,加强本司的执行效率与效力,引导员工职业发展,始终保持员工绩效目标与企业组织目标相一致。
二、考核对象、主体和体系(一)绩效考核对象为公司各级管理人员、专业技术人员,劳动协议用工、实习人员不在考核之列。
(二)考核主体为管理主体。
部门经理负责部门员工的考核;分管副总经理、总经理助理、财务总监等分别负责分管部门经理、副经理考核,总经理负责副总经理、总经理助理、财务总监等考核。
(三)行政人事部负责绩效考核管理的组织实施,包括指标确定、跟踪评价反馈结果、考评结果存档等。
三、考核周期和程序(一)考核基本周期为日历月度,月度考核结果累积为季度结果,并综合评定全年考核结论。
月度考核指标、结果综合为季度考核指标、结果。
(二)考核程序1、确定指标。
被考核对象根据公司战略目标和对项目开发建设要求,按照岗位职责,确定年度、季度、月度工作目标和计划,填报《绩效考核表》,经考核主体审定后生效。
2、实施考评。
根据考核指标跟踪评价、持续沟通。
3、确定结果。
下月初____日前,按职级和考核管理体系完成考核;____日前完成考核结果沟通和公示,并提交行政人事部和记载考核档案。
四、考核指标与权重绩效考核分为工作任务、态度、技能三类指标。
(一)工作任务指标。
由被考核者根据公司、部门总体工作任务、计划和目标分解确定,主要评价被考核者完成工作任务的结果、贡献和价值。
按重点工作顺序分项填列任务指标。
该项指标总权重为____%,单项指标权重不低于____%。
(二)工作态度指标。
主要评价员工完成任务过程中的行为、表现和素质。
工作态度总权重为____%,单项指标权重为____%。
(三)技能指标。
根据管理、工程技术、行政工作、销售工作四类岗位履岗要求确定的固定指标,主要评价履岗能力和效果。
工程部绩效考核的管理办法
工程部绩效考核的管理办法工程部绩效考核的管理办法有很多的公司单位都会有绩效考核这种制度,包括许多公司的工程部。
下面是店铺为你精心推荐的工程部绩效考核管理技巧,希望对您有所帮助。
工程部绩效考核管理办法一、绩效考核宗旨:为了建立基于战略的绩效管理体系,完善价值评价标准和利益分配机制,挖掘人的最大潜能,保证2010年项目全年的发展战略的实现,保证部门各项规章制度得到落实,保证部门年度计划和各项任务的完成;同时为了规范项目管理,明确公司与工程部的关系,确定工程部团队和个人的责、权、利,实现2010年项目项目进度、质量、、投资控制目标,完成相关管理任务,全面履行职责,经共同商讨,在确定我部2010年度目标任务的基础上(详见2010年度工程部工作计划表),特制订工程部绩效考核方案。
本方案的建立,将把工程部职能考核的主要指标整合起来,考核结果将与被考核者的绩效工资、奖金、薪酬调整、职务升降、岗位调动、培训、安排待岗和辞退等挂钩。
(当然仍须与集团公司人力资源部相关制度一致)二、绩效考核管理目标:2.1技术管理指标建立技术管理平台,归纳、整理、完善与项目建设相关的技术标准。
全面推广、落实“结构优化作业指引”;进一步扩展优化范围,如对土建、机电、工艺、水工方案等进行优化。
配合设计院,修订设计任务书,提前控制相关设计质量;加强审图环节强化执行法规、规范以及标准的意识;考察、研究、试用和推广新材料、新产品和新工艺。
及时完成工程质量问题或安全事故的调查处理。
2.2项目标准化、规范化、精细化管理统一工作标准要求,全面执行集团公司制度要求,发现问题及时采取纠正或预防措施;统一现场形象,所有项目现场达标,为集团提供良好形象和有力保障。
2.3建立工程管理评价体系,杜绝系统性偏差每月/季按计划对各项目进行工程管理检查,提出现场存在的问题;根据检查结果进行定量评分和三个单项评比,并及时发出检查报告,要求一周内完成整改回复;督促、跟踪整改落实情况,在下次工程检查时进行整改复查(实际为抽查);完成每月工程检查管理综述,并组织召开工程系统月例会,综合评述工程管理状况,提出工程管理重点;督促各项目按时完成对总包、监理进行月度考核,促进监理和总包不断提高施工管理水平;2.4质量体系指标建立自我诊断、持续改进和健全开放的工程管理体系。
管理制度工程部绩效考核实施细则
管理制度工程部绩效考核实施细则一、目的工程部绩效考核实施细则的目的是制定科学、公正、公平的考核制度,以评价工程部员工在岗位上的工作表现和业绩,并为员工提供发展方向和晋升机会。
二、考核指标1.项目完成情况:根据工程部负责的项目进度、质量和成本等指标,对相关员工进行评估。
评估将考虑项目的及时完成程度、质量达标率、成本控制等因素。
2.团队合作能力:评估工程部员工在团队合作中的表现,包括员工间的沟通协作能力、对其他成员的支持和帮助、能否胜任领导分配的任务等。
3.问题解决能力:评估工程部员工解决问题的能力,包括发现问题、分析问题、提出解决方案和执行方案的能力。
考核将关注问题解决的效率和解决方案的创新性。
4.学习能力和自我提升:评估工程部员工的学习能力和自我提升的意愿,包括参加专业培训、读书学习、独立研究等方面的表现。
5.专业知识和技能:评估工程部员工在相关领域的专业知识和技能,包括工程设计、项目管理、技术应用等方面的能力。
考核将根据员工的实际岗位要求和业务需求进行评估。
三、考核流程和权重分配1.考核周期:每年一度。
2.考核方式:综合考核,包括员工自评、上级评价、同事评价和客户评价。
3.考核权重分配:a)项目完成情况:30%b)团队合作能力:20%c)问题解决能力:20%d)学习能力和自我提升:15%e)专业知识和技能:15%四、考核结果与奖惩激励1.考核结果将根据员工得分进行排名。
a)前10%的员工将被认定为优秀员工,将获得特别奖励和晋升机会。
b)排名在11%~30%之间的员工将被认定为良好员工,将根据绩效和岗位要求进行激励和发展。
c)排名在30%以下的员工将被认定为亟需改善的员工,将接受必要的培训和辅导。
2.奖励和激励方式:a)优秀员工将获得奖金、晋升机会和其他额外激励。
b)良好员工将获得适当的奖金和激励。
c)亟需改善的员工将接受培训和辅导,并在一定期限内进行重新考核。
五、监督和改进机制1.监督机制:考核委员会将对工程部绩效考核实施细则的执行情况进行监督,并定期收集员工和上级的反馈意见,确保考核的公正和准确性。
工程公司绩效考核实施细则范文(三篇)
工程公司绩效考核实施细则范文第一章总则第一条为了加强对公司员工的管理,提高公司整体绩效和个人绩效,根据公司发展需要,制定本细则。
第二条本细则适用于公司内所有员工,包括正式员工、合同制员工和临时员工。
第三条绩效考核是以全面客观的方式,对员工进行工作表现的评价和反馈。
绩效考核的结果将直接关系到员工的职务晋升、奖惩和薪资调整等。
第四条绩效考核的目标是激励员工积极性,提高工作效率,促进公司整体发展。
第五条绩效考核将以定期评估和年度考核相结合的方式进行。
第二章考核内容第六条考核内容应包括员工的工作责任、工作态度、工作效率和创新能力等。
第七条工作责任是指员工对于自身工作所承担的责任和义务,包括职位职责的履行和工作结果的达成。
第八条工作态度是指员工对工作的态度和沟通能力,包括是否积极主动、是否有团队合作精神等。
第九条工作效率是指员工在工作中所表现出的工作速度和工作质量。
第十条创新能力是指员工在工作中是否能够不断提出新观点和解决问题的能力。
第三章考核方式第十一条绩效考核分为定期评估和年度考核两个阶段。
第十二条定期评估将在每个季度结束时进行,由部门负责人对员工的工作表现进行评估。
第十三条年度考核将在每年年底进行,由公司高级管理人员对员工的综合表现进行评价。
第十四条定期评估和年度考核的评分将根据考核指标进行打分,考核指标将由公司制定并告知员工。
第四章考核结果与奖惩第十五条绩效考核将根据员工的评分结果进行奖惩。
第十六条根据绩效评分,将员工分为五个等级:优秀、良好、合格、亚合格和不合格。
第十七条绩效考核优秀的员工将享受薪资调整、职务晋升和奖金发放等激励措施。
第十八条绩效考核不合格的员工将接受相应的惩罚,包括薪资调整、职务调整和绩效警告等。
第十九条员工对于自身绩效评价有异议的,可以向上级领导申诉,并提供相关证明材料。
第五章绩效考核的完善和落实第二十条公司将建立绩效考核的资料档案,确保绩效考核的过程和结果的透明性和公正性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程部项目管理绩效考核实施细则
第一章总则
第一条项目绩效考核的目的
为更好的发挥项目绩效考核的激励作用,以项目综合管理指标为依据,以促进项目各项管理工作高效务实、保障优秀项目经理的工资待遇,切实提高项目经理的管理和专业技能水平,充分调动项目经理的工作积极性和创造性,保障项目的顺利实施,结合项目实际情况,制定本管理办法。
第二条项目绩效考核的原则
(一)绩效考核按照定量及定性指标相结合的原则,以项目为单
位,实施考核。
(二)绩效考核根据项目经理与公司签订的《xx项目项目管理目
标责任书》及各项考核指标完成情况,采用评分的办法进行。
第三条试用范围
本办法适用于公司EPC类项目,EP、BOT及BOO类项目根据项目具体情况参照执行。
第二章组织机构及职责
第四条组织机构
公司组成项目绩效考核管理委员会(以下简称“委员会”),负责对具体项目及实施的考核评价。
组长由工程部经理担任,组员包括财
务部、技术部、采购部、市场部、运行部相关负责人或窗口。
第五条职责
项目绩效考核工作由组长牵头,各部门协作配合,具体职责如下:
1.由组长拟定项目奖金基数并报财务总监批准。
2.起草并签订《xx项目项目管理目标责任书》。
3.审核并批复项目经理提出的《项目组织计划》。
4.组织项目现场考核,审核项目经理提出的《项目总结报告》。
5.根据《xx项目项目管理目标责任书》及各项考核指标完成情
况完成评分。
6.向公司管理层递交考核结果。
第三章考核内容
第六条定量考核内容
定量考核内容主要包括:工程质量控制、工程辅材利用情况、工期控制及工程安全考核评价。
定量考核指标在《xx项目项目管理目标责任书》中予以明确。
其中关于项目工期控制,目标工期以经批准的《项目组织计划》为准,《项目组织计划》根据项目进展情况需调整时,经委员会批准同意后,可相应调整考核指标。
定量考核指标及评分标准见《项目绩效考核----定量考核指标及评分标准》(附表一)。
出现重大安全事故或因项目经理原因给公司造成重大经济损失或不良影响,则直接取消定量考核部分得分。
第七条定性考核内容
集及整理情况、项目经理工作主动性及方法效果评价、甲方评价。
定性考核指标在《xx项目项目管理目标责任书》中予以明确。
定性考核指标及评分标准见《项目绩效考核----定性考核指标及评分标准》(附表二)。
第八条其他考核内容
其他考核内容主要包括项目经理在完成本项目的基础上,为公司做出了突出的贡献,具体考核内容详见《项目绩效考核----其他考核指标及评分标准》(附表三)。
其他考核指标在《xx项目项目管理目标责任书》中予以明确。
第四章考核实施流程
第九条项目考核前准备工作
项目确定实施后,由委员会组长根据项目情况制定项目奖金基数,经公司财务总监批准后,制定《xx项目项目管理目标责任书》,并完成责任书的签订工作。
《xx项目项目管理目标责任书》中应明确项目经理的责任、项目奖金基数及发放形式、考核指标。
第十条项目考核实施阶段
在项目完成48h(或72h)试运行之后30天内由委员会组长协调成员开展项目绩效考核工作。
考核结果主要依据项目经理自评、公司现场检查及委员会成员对项目参与过程中的反馈。
其中项目经理以《项目总结报告》的形式向委员会提出自评结果。
项目绩效考核以评分的形式完成,由委员会共同确定最终考核分数并报公司管理层批准。
第五章考核结果及运用
第十一条考核结果
根据绩效考核得分,将考核结果分为优秀、良好、合格、不合格四个等级。
具体为:
优秀:考核得分在110分及以上;
良好:考核得分在95分-110分;
合格:考核得分在80分-95分;
不合格:考核得分在80分以下。
第十二条考核结果的运用
(一)绩效考核得分直接与实际取得项目奖金数关联,即项目奖
金数=项目奖金基数×绩效考核得分÷100。
(二)绩效考核等级评定结果作为月绩效工资主要评定依据,并
作为次年工资薪酬分配和评优提干的主要依据。
(三)考核结果为优秀的,由工程部推荐评选公司“优秀员工”。
(四)考核结果累积两次“不合格”,取消项目经理资格。
第六章附则
第十三条本细则由工程部制定、解释和修订;未尽事宜按公司有关管理办法执行。
第十四条本办法自颁布2018年5月1日起实施。
