信息化项目验收规范课件.doc
(完整版)信息化项目验收方案

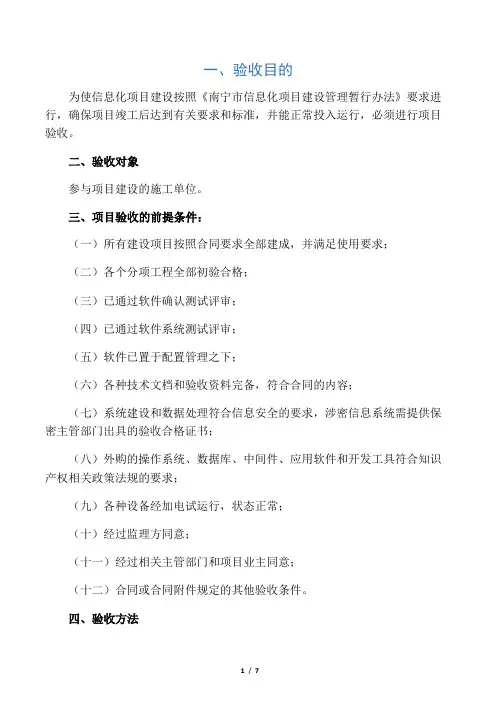

一、验收目的为使信息化项目建设按照《南宁市信息化项目建设管理暂行办法》要求进行,确保项目竣工后达到有关要求和标准,并能正常投入运行,必须进行项目验收。
二、验收对象参与项目建设的施工单位。
三、项目验收的前提条件:(一)所有建设项目按照合同要求全部建成,并满足使用要求;(二)各个分项工程全部初验合格;(三)已通过软件确认测试评审;(四)已通过软件系统测试评审;(五)软件已置于配置管理之下;(六)各种技术文档和验收资料完备,符合合同的内容;(七)系统建设和数据处理符合信息安全的要求,涉密信息系统需提供保密主管部门出具的验收合格证书;(八)外购的操作系统、数据库、中间件、应用软件和开发工具符合知识产权相关政策法规的要求;(九)各种设备经加电试运行,状态正常;(十)经过监理方同意;(十一)经过相关主管部门和项目业主同意;(十二)合同或合同附件规定的其他验收条件。
四、验收方法项目验收,是项目开发建设中有组织的主动性行为,它是对项目建设高度负责的体现,也是项目建设成功的重要保证。
切实做好项目建设中的验收工作至关重要,应当采取有效措施,实实在在做好。
为保证项目验收质量,针对不同的验收内容,在实施验收操作中,可以采取以下不同的方法:(一)登记法对项目中所涉及的所有硬件、软件和应用程序一一登记,特别是硬件使用手册、系统软件使用手册、应用程序各种技术文档等一定要登记造册,不可遗漏,并妥善保管。
对项目建设中根据实际进展情况双方同意后修订的合同条款、协调开发建设中的问题进行登记。
(二)对照法对照检查项目各项建设内容的结果是否与合同条款及工程实施方案相一致。
(三)操作法这是项目建设最主要的验收方法。
首先,对项目系统硬件一一实际加电操作,验证是否与硬件提供的技术性能相一致;其次,运行项目系统软件,检验其管理硬件及应用软件的实际能力是否与合同规定的一致;第三,运行应用软件,实际操作,处理业务,检查是否与合同规定的一致,达到了预期的目的。
信息化项目验收管理规范
信息化项目验收管理规范目录1 文档目的2 适用范围3 验收规范3.1 建设项目3.1.1 验收条件3.1.2 验收组织3.1.3 资料归档要求3.2咨询项目3.2.1 验收条件3.2.2 验收组织3.2.3 资料归档要求3.3系统集成项目3.3.1 验收条件3.3.2 验收组织3.3.3 资料归档要求3.4 设备采购、租赁项目3.4.1 验收条件3.4.2 验收组织3.4.3 资料归档要求附件1:信息化建设项目验收材料清单附件2:信息化咨询项目验收材料清单附件3:信息化系统集成项目验收材料清单附件4:信息化设备采购项目验收材料清单1. 文档目的为了规范和指导信息化项目的验收工作,明确各方职责边界,确保信息化资金使用合规、高效、有序,依据《信息化项目资金管理办法》,特编制此管理规范。
2. 适用范围本规范适用于使用信息化项目,具体指XX投资建设,用于支撑部门履行管理和服务职能的信息化项目,包括各类信息化应用、信息资源库、信息化基础设施的建设、运维、运营及相关服务等。
常用办公设备(个人计算机、打印机、复印机、扫描仪、投影仪等)、通用基础系统软件(操作系统、数据库软件、日常办公软件等),以及土建工程、普通装修工程、专业领域设备的购买,不适用于本规范。
3. 验收规范项目验收应当以国家标准、行业标准、地方标准和实施过程中有效的技术资料为依据。
验收过程可分为验收准备、验收组织、资料归档等。
具体流程和要求如下:3.1. 建设项目3.1.1.验收条件1.完成合同规定的工作,根据合同要求完成相应成果产出;2.原则上,建设项目须通过第三方专业测试机构的交付性测试(其中软件系统的功能测试、性能测试为基本要求,对于面向公众服务的功能,原则上,除满足基本要求外,还应经过安全性测试。
)3.按照政务云的部署要求完成系统部署,并完成《软件项目部署确认表》;4.完成系统试运行,原则上试运行时间不少于一个月,并形成用户单位确认的《信息化建设项目用户试用报告》。
信息化项目验收标准
信息化项目验收标准信息化项目验收是指在信息化建设完成后,对项目成果进行检查和确认,以验证项目是否符合规划和要求,是否能够满足用户需求和预期目标。
信息化项目验收标准是对信息化项目验收过程中所需遵循的一系列规范和要求的总称,它是信息化项目验收的依据和指导,对于保证信息化项目验收的公正、合理和有效具有重要意义。
一、验收标准的制定原则。
1. 用户需求为导向。
信息化项目的最终目的是为了满足用户的需求,因此,验收标准的制定应当以用户需求为出发点和归宿,充分考虑用户的实际需求和利益。
2. 可操作性和可验证性。
验收标准应当具有明确的操作性和可验证性,即能够通过一定的方法和手段对项目成果进行验证和检查,以保证验收结果的客观和可信。
3. 综合性和全面性。
验收标准应当全面考虑信息化项目的各个方面,包括技术、管理、服务等多个层面,以确保项目的全面性和综合性。
二、验收标准的内容要点。
1. 技术标准。
包括硬件设备的性能指标、软件系统的功能要求、数据安全和网络稳定性等方面的要求,以保证项目的技术实施符合规范和标准。
2. 服务标准。
包括服务水平协议、用户培训计划、售后服务保障等内容,以保证项目实施后能够提供稳定、可靠的服务。
3. 管理标准。
包括项目管理的规范性、流程性、文档化程度等要求,以保证项目的管理具有规范性和可控性。
4. 成本效益标准。
包括项目实施的成本控制、效益评估、投资回报周期等内容,以保证项目实施的成本和效益达到合理的比例。
5. 风险控制标准。
包括项目实施中可能存在的风险和应对措施,以保证项目实施过程中的风险可控、可预测。
三、验收标准的实施方法。
1. 制定验收方案。
在项目实施前,应当制定详细的验收方案,包括验收的时间节点、验收的内容要点、验收的方法手段等,以便于实施验收工作。
2. 确定验收人员。
应当明确验收的责任人员和验收的参与人员,包括项目管理方、用户代表、第三方专家等,以保证验收的客观性和公正性。
3. 进行验收过程。
(完整版)信息化项目验收方案
一、验收目的为使信息化项目建设按照《南宁市信息化项目建设管理暂行办法》要求进行,确保项目竣工后达到有关要求和标准,并能正常投入运行,必须进行项目验收。
二、验收对象参与项目建设的施工单位。
三、项目验收的前提条件:(一)所有建设项目按照合同要求全部建成,并满足使用要求;(二)各个分项工程全部初验合格;(三)已通过软件确认测试评审;(四)已通过软件系统测试评审;(五)软件已置于配置管理之下;(六)各种技术文档和验收资料完备,符合合同的内容;(七)系统建设和数据处理符合信息安全的要求,涉密信息系统需提供保密主管部门出具的验收合格证书;(八)外购的操作系统、数据库、中间件、应用软件和开发工具符合知识产权相关政策法规的要求;(九)各种设备经加电试运行,状态正常;(十)经过监理方同意;(十一)经过相关主管部门和项目业主同意;(十二)合同或合同附件规定的其他验收条件。
四、验收方法项目验收,是项目开发建设中有组织的主动性行为,它是对项目建设高度负责的体现,也是项目建设胜利的严重保证。
切实做好项目建设中的验收工作至关严重,应当采取有用措施,实实在在做好。
为保证项目验收质量,针对例外的验收内容,在实施验收操作中,可以采取以下例外的方法:(一)登记法对项目中所涉及的所有硬件、软件和应用程序一一登记,特别是硬件使用手册、系统软件使用手册、应用程序各种技术文档等一定要登记造册,不可遗漏,并妥善保管。
对项目建设中根据实际进展情况双方同意后修订的合同条款、协调开发建设中的问题进行登记。
(二)对照法对照检查项目各项建设内容的结果是否与合同条款及工程实施方案相一致。
(三)操作法这是项目建设最主要的验收方法。
首先,对项目系统硬件一一实际加电操作,验证是否与硬件提供的技术性能相一致;其次,运行项目系统软件,检验其管理硬件及应用软件的实际能力是否与合同规定的一致;第三,运行应用软件,实际操作,处理业务,检查是否与合同规定的一致,达到了预期的目的。
信息化项目验收标准规范
验收标准规范
1 编写目的
写此文档的目的,主要是指导后续公司信息化项目的竣工验收工作,以确保项目顺利 的完成验收收尾。文档依照浙江省里项目的要求,明确了验收文档清单,文档内容要求、 验收一般流程等。供各位项目经理在项目管理和项目验收时进行参考。
3.1 成立验收小组.................................................................................................................. 1 3.2 验收资料准备.................................................................................................................. 1 4 注意事项..................................................................................................................................... 3 4.1 第三方测试报告(验收测试报告).............................................................................. 3 4.2 用户使用报告.................................................................................................................. 3 4.3 项目总结报告.................................................................................................................. 3 4.4 项目技术总结报告.......................................................................................................... 3 4.5 项目财务分析报告.......................................................................................................... 3 4.6 软件需求规格说明书...................................................................................................... 3 4.7 项目初验.......................................................................................................................... 4 4.8 项目阶段性总结.............................................................................................................. 4 4.9 验收功能演示.................................................................................................................. 4 5 验收过程..................................................................................................................................... 4 6 总结............................................................................................................................................. 5
信息化项目验收规范(完整资料).doc
【最新整理,下载后即可编辑】广州市财政投资信息化项目验收规范广州市信息化办公室二〇〇七年八月十五日目录1 总则为了加强广州市财政投资信息化项目验收环节的管理,规范项目验收流程,提高项目建设质量和资金使用效率,依照《广州市财政投资信息化项目验收管理办法》(穗信息化字〔2007〕6号)的规定,特制定本规范。
1.2 适用范围本规范适用于经广州市信息化办公室(以下简称市信息办)立项审核通过的广州市财政投资新建、扩建信息化项目(包括市级财政补助的项目,以下简称“信息化项目”)的验收。
1.3 验收依据和标准项目验收依据和标准主要有:(1)市财政局和市信息办有关批复文件,签定的项目有关合同、合同附件及有关技术文件;(2)硬件、软件、布线、信息安全、网络等领域的国际、国家、行业和地方标准。
1.4 测评测评是对信息化项目进行检测和评价,信息化项目应根据建设内容开展信息网络系统、信息应用系统、信息资源开发三类中的一类或多类测评。
(1)信息化项目根据检测内容不同以及对项目质量影响的大小,分别由承建单位、第三方信息工程测评机构进行。
具体分工见第4章。
(2)由承建单位进行的检测,监理单位须进行现场监督和签字。
2.1 信息化项目以计算机技术、数据库和通信技术为主要手段建立的信息采集、处理、存储、传输、应用及信息安全保障的系统,包括各信息化系统的新建、升级、改建,但不包括零星的设备添置。
2.2 验收验收是项目建设单位和市信息办依据立项审核意见(市信息办出具)和财政批复文件(市财政局出具),在信息化项目按招标文件和合同的约定事项完成并试运行,用户出具用户试用报告后,依照相关标准组织设计、承建、监理、测评等单位,对信息化项目工程质量的认定。
本规范中,验收为综合验收,不同于建设单位组织的竣工验收,在大型及重大项目验收中要求的工程尾款也不同于质保金。
2.3 建设单位具有信息化工程发包主体资格和支付工程价款能力的单位。
2.4 承建单位具有独立企业法人资格,取得信息产业部相应等级资质,为建设单位提供信息工程建设服务的单位。
信息化项目验收标准规范
信息化项目验收规范******有限公司目录目录 (i)1编写目的 (1)2提出验收申请 (1)3验收准备 (1)3.1成立验收小组 (1)3.2验收资料准备 (1)4注意事项 (3)4.1第三方测试报告(验收测试报告) (3)4.2用户使用报告 (3)4.3项目总结报告 (3)4.4项目技术总结报告 (3)4.5项目财务分析报告 (3)4.6软件需求规格说明书 (3)4.7项目初验 (4)4.8项目阶段性总结 (4)4.9验收功能演示 (4)5验收过程 (4)6总结 (5)1编写目的写此文档的目的,主要是指导后续公司信息化项目的竣工验收工作,以确保项目顺利的完成验收收尾。
文档依照浙江省里项目的要求,明确了验收文档清单,文档内容要求、验收一般流程等。
供各位项目经理在项目管理和项目验收时进行参考。
2提出验收申请当到达项目验收时间节点时,项目经理应及时向建设单位提出验收申请。
编制验收申请文件,填写项目基本情况、试运行情况,提出验收申请并加盖公司公章,建设单位同样需签字盖章。
验收申请双方签字盖章后,标志着项目验收工作正式启动。
3验收准备3.1成立验收小组当验收工作正式启动后,应立即组织成立验收工作小组,将验收工作中相应的工作具体划分到人,快速高效的完成项目验收的准备工作,小组负责人由项目经理承担,整体把控工作质量和进展。
如项目有监理单位,验收小组成员应包含监理单位人员。
3.2验收资料准备根据软件项目全生命周期的特点,在验收时根据项目整个流程,应至少收集以下文档:表1:验收资料准备清单12《需求确认单》是纸质客户签字盖章13《数据库设计说明书》(含数据字典)是纸质14《接口设计说明书》(如果有)否纸质15《概要设计说明书》是纸质16《详细设计说明书》是纸质17(5)编码阶段《编码规范》是纸质18(6)测试阶段《内部测试报告》是纸质公司盖章19《第三方测试报告》(含功能、性能、安全。
其中,若安全测试结果存在漏洞,需提供相应的问题处理报告)是纸质建设单位认可的第三方测试机构;如试运行时没有要求则在验收之前完成即可20(7)部署阶段《安装部署手册》是纸质21《用户操作手册》是纸质22《应急维护手册》是纸质23(8)培训阶段《培训材料》是纸质24《培训人员签到表》是纸质25《培训总结》是纸质26(9)初验阶段(如果有)《初验申请》否纸质如有初验必须提供27《初验意见》否纸质如有初验必须提供28(10)试运行阶段《试运行总结报告》是纸质29(11)终验阶段《项目总结报告》是纸质公司盖章30《技术总结报告》是纸质公司盖章31《财务分析报告》是纸质公司盖章32《终验申请》是纸质公司盖章、客户签字盖章33《用户使用报告》是纸质用户签字盖章34(12)其他文档《项目周报》(如果有)否纸质35《项目月报》(如果有)否纸质36《会议纪要》(如果有)否纸质37《项目阶段性总结报告》否纸质38《需求变更单》(如果有)否纸质4注意事项4.1第三方测试报告(验收测试报告)验收测试必须委托建设单位认可的第三方检测机构开展,验收测试的标准依据合同、招标文件、软件需求规格说明书三者之一描述的需求为准。
最新信息化项目验收流程资料
信息化项目验收流程由于信息化项目验收一般均比较复杂,因此,一般将信息化项目的验收划分为四个步骤:验收准备、初步验收、最终验收、报告总结。
详细流程请见下页流程图:信息化项目验收流程一、验收准备验收准备阶段主要是根据项目的情况组建验收组织,并确定验收方式、验收内容、标准以及验收条件等。
1.成立验收小组。
验收小组的主要组成为使用部门、信息技术部、招标部门、财务等部门,该项工作需要领导的参与和批准,另外,对于金额比较大的项目,有条件也可以请股东代表参与。
2.确定验收策略。
验收小组根据项目的特点确定项目验收的方式,即是否需要分阶段验收,完成验收阶段的划分,并制定相关的验收计划,一般对于比较复杂的项目均需要划分阶段进行初步验收,而且阶段的划分也需要与供应商进行沟通和确认。
3.确定验收内容和标准。
根据前面确定的验收策略明确各阶段验收的条件、需要验收的内容、验收通过的标准,以及需要提交的资料清单等,其中值得一提的是验收内容包括时间进度的验收项目。
4.领导审批。
由领导审批验收小组确定的验收阶段和验收内容以及标准等是否合理。
二、初步验收初步验收主要是完成软硬件系统的初步运行情况,信息化项目可能涉及硬件设备的验收,也可能涉及软件系统的验收,也可能同时涉及软件和硬件的验收,由于对于机房装修这样复杂的项目,涉及到几个硬件子系统和软件子系统的验收;对于硬件系统的验收,存在两个验收步骤,在设备到货后需要验收设备到货情况,在调试完成后需要进行设备试车验收(试运行),一般付款条件为试车验收通过,不是到货验收通过。
5.验收申请。
当供应商认为符合验收条件后会提请进行验收。
6.检验验收条件是否合格。
验收小组接到供应商的验收申请后,审查是否符合验收条件。
7.供应商进行整改。
如果验收小组认为不符合验收条件,将要求供应商进行整改,供应商根据验收小组提出的整改意见进行相关的整改,整改完成后再次提请验收。
8.验收类型的判断。
验收小组会根据项目的性质,分别按照软硬件系统进行初步验收。
信息化项目验收规范.doc
信息化项⽬验收规范.doc⼴州市财政投资信息化项⽬验收规范⼴州市信息化办公室⼆〇〇七年⼋⽉⼗五⽇⽬录1 总则1.1 ⽬的为了加强⼴州市财政投资信息化项⽬验收环节的管理,规范项⽬验收流程,提⾼项⽬建设质量和资⾦使⽤效率,依照《⼴州市财政投资信息化项⽬验收管理办法》(穗信息化字〔2007〕6号)的规定,特制定本规范。
1.2 适⽤范围本规范适⽤于经⼴州市信息化办公室(以下简称市信息办)⽴项审核通过的⼴州市财政投资新建、扩建信息化项⽬(包括市级财政补助的项⽬,以下简称“信息化项⽬”)的验收。
1.3 验收依据和标准项⽬验收依据和标准主要有:(1)市财政局和市信息办有关批复⽂件,签定的项⽬有关合同、合同附件及有关技术⽂件;(2)硬件、软件、布线、信息安全、⽹络等领域的国际、国家、⾏业和地⽅标准。
1.4 测评测评是对信息化项⽬进⾏检测和评价,信息化项⽬应根据建设内容开展信息⽹络系统、信息应⽤系统、信息资源开发三类中的⼀类或多类测评。
(1)信息化项⽬根据检测内容不同以及对项⽬质量影响的⼤⼩,分别由承建单位、第三⽅信息⼯程测评机构进⾏。
具体分⼯见第4章。
(2)由承建单位进⾏的检测,监理单位须进⾏现场监督和签字。
2 术语2.1 信息化项⽬以计算机技术、数据库和通信技术为主要⼿段建⽴的信息采集、处理、存储、传输、应⽤及信息安全保障的系统,包括各信息化系统的新建、升级、改建,但不包括零星的设备添置。
2.2 验收验收是项⽬建设单位和市信息办依据⽴项审核意见(市信息办出具)和财政批复⽂件(市财政局出具),在信息化项⽬按招标⽂件和合同的约定事项完成并试运⾏,⽤户出具⽤户试⽤报告后,依照相关标准组织设计、承建、监理、测评等单位,对信息化项⽬⼯程质量的认定。
本规范中,验收为综合验收,不同于建设单位组织的竣⼯验收,在⼤型及重⼤项⽬验收中要求的⼯程尾款也不同于质保⾦。
2.3 建设单位具有信息化⼯程发包主体资格和⽀付⼯程价款能⼒的单位。
信息化项目验收标准
信息化项目验收标准信息化项目验收是指在项目实施结束后,对项目成果进行检查、评估和确认,以确定项目是否达到预期目标,并最终接受项目交付的过程。
信息化项目验收标准是对信息化项目成果进行评价和确认的依据,是保证项目交付质量的重要手段。
一、项目目标达成情况。
首先,信息化项目验收标准的核心是项目目标的达成情况。
在进行验收时,需要明确项目的目标和预期效果,对项目的成果进行量化评估,确保项目的实际效果与预期目标一致。
例如,如果项目的目标是提高工作效率,那么在验收时需要通过数据统计和用户反馈来确认工作效率的提升情况。
二、系统功能完备性。
其次,信息化项目验收标准还需要对系统的功能完备性进行评估。
这包括系统是否满足了用户的需求,是否具备良好的稳定性和可靠性,以及系统是否具备良好的扩展性和灵活性。
在验收时,需要对系统的各项功能进行全面的测试和评估,确保系统能够稳定运行并满足用户的需求。
三、数据安全性和合规性。
另外,信息化项目验收标准还需要对系统的数据安全性和合规性进行评估。
数据安全是信息化项目的重要考量因素,需要确保系统能够保护用户的隐私信息和重要数据,同时需要符合相关的法律法规和行业标准。
在验收时,需要对系统的数据加密、权限控制、备份恢复等方面进行评估,确保系统能够保障数据的安全和合规。
四、用户培训和支持。
此外,信息化项目验收标准还需要对用户培训和支持情况进行评估。
信息化项目的成功与否,很大程度上取决于用户的接受和使用情况。
在验收时,需要评估用户对系统的接受程度和使用情况,同时需要评估项目团队对用户的培训和支持情况,确保用户能够熟练使用系统并得到及时的支持服务。
五、项目交付文件和知识转移。
最后,信息化项目验收标准还需要对项目交付文件和知识转移情况进行评估。
在项目交付后,需要提供完备的交付文件和相关的知识转移,确保用户能够独立维护和管理系统。
在验收时,需要评估交付文件的完整性和可用性,同时需要评估知识转移的效果和用户的学习情况,确保项目能够顺利交付并得到有效使用。
信息化项目验收规范标准[详]
项目验收规1.项目结束制度一个项目从启动到结束将经历复杂的过程,可能出现许多意料之外的情况,在项目即将结束之际,对项目进行完整的回顾和总结,是非常必要,也是对项目的负责、对历史负责的具体表现,项目结束制度以下工作要做:检查项目的总体实施规划,确认每一项阶段都经过验收检查项目的验收标准,确认项目的每一阶段都经过验收检查项目的项目目标,确认项目目标全部实现检查项目的问题管理,确认所有问题和待办事项已完成审查项目的全部文档,确认所有文档齐全、规、容翔实审查项目的规章制度,确认所有规章制度完整,紧急处理手段齐备完整的项目总结正式办理交接,完满的完成项目。
项目启动制度确保项目规地开始,确定项目管理规则;日报、月报及周例会制度使项目透明地进行,使项目组成员良好沟通,及时暴露出实施中的问题、矛盾;里程碑会议制度及时总结项目没一阶段的工作成果,确定下一阶段的计划;问题和变更管理制度使出现的问题得到规的解决;文档管理制度确保了项目的质量控制;项目结束制度使项目圆满收尾,检查项目完成情况,正式的交接。
通过以上各项项目制度,可以清楚地确认项目是否达到了预期的目标,确认没有隐患存在,并通过规的文档,使项目顺利地延续。
为确保本项目的服务质量,我们严格遵守质量控制标准,并应用在项目服务的各个阶段。
详尽的审体制要求我们的每一位服务人员,在自己的岗位上,完成每一步工作,都将分享同事经验,接受项目经理控制。
这样每个人工作的成功聚集成小组的成功、项目的成功和客户的满意。
我们将依照既定的项目实施进度完成本次招标的项目实施服务工作,本项目各单位用户可以在项目进展过程的各个阶段提出意见和建议,经项目经理确认后,由相关部门进行处理。
2、项目验收过程2 .1验收测试项目1. 卖家应买方要求提供测试报告及接受检验来证明卖方所提供系统合本合同技术规署的各项要求。
2.验收项目包括:1)环境验收测试;2)可靠性验收测试;3)维护性验收测试;4)功能验收测试;5)稳定性验收测试;6)性能验收测试;7)仿真测试;8)可移植性、兼容性、可靠性、错误的恢复功能等测试。
信息化系统项目验收规范(2017-10-8)
1.2 中型项目 .................................................................................................................................... 1
4.1.2.6 设备间验收(基本格式) ...............................................................................................8 4.1.2.7 单机测试验收表(基本格式) .......................................................................................9 4.1.2.8 机房与布线结构表 ...........................................................................................................9 4.1.2.9 设备配置说明(基本格式) .........................................................................................10 4.1.2.10 网络设置信息(基本格式) .......................................................................................11 4.1.2.11 网络路由、交换设备设置信息(基本格式) ...........................................................12 4.1.2.12 网络设置信息(基本格式) .......................................................................................12 4.1.2.13 连通性测试验收表(基本格式) ...............................................................................13 4.1.2.14 VLAN 功能验收表(基本格式) .................................................................................13 4.1.2.15 网管测试验收表(基本格式) ...................................................................................14 4.1.2.16 网络重点端口的流量表(基本格式) .......................................................................14 4.1.2.17 网络协议流量统计表(基本格式) ...........................................................................14 4.1.2.18 大用户流量统计表(基本格式) ...............................................................................15 4.1.2.19 网络拓扑结构图(基本格式) ...................................................................................15 4.1.2.20 系统结构图(基本格式) ...........................................................................................15
信息化项目验收与移交
信息化项目验收与移交本项目工程验收分到货验收、合同完工验收、竣工验收三个阶段。
成立由五莲县智慧城市建设各部门、监理方、其它相关单位人员、专家组成的验收小组,负责对项目进行各项验收。
1、验收通用要求项目部提出本项目部的验收方案,并与招标人讨论协商,报监理人审批后实施。
本项目检验前,项目部提前5天通知监理人和招标人。
验收过程中项目部与招标人在验收程中应密切合作,以完成本项目验收。
招标人对验收的认可、参加或放弃参加验收和测试,项目部均不认为减轻对合同的任何责任。
招标人有权拒绝接收有缺陷的产品(服务)或要求进行改造,由此引起的一切费用应由项目部负责。
经改造后的产品(服务)应重新进行验收。
所有验收结果和结论,都应详细记录并由项目部的有关当事人正式签字。
验收报告一式四份,其中二份交招标人,一份交监理人,一份交中标人。
2、验收依据招标书、投标书、合同、产品设备说明书、相关的国家标准、行业标准、规范以及检测规程、开发报告、测试报告、技术开发文档等。
3、工厂验收项目中标后,本公司将与招标人、设计人和监理人商议所要进行厂验的产品类别及具体厂验时间,工厂验收人员应包括招标人、设计人、监理人。
4、到货验收设备到货后,由本公司组织发包人代表、监理人、本公司代表参加,依据承包人的发货清单和合同规定的交货状态,进行货物的外观检查和品种及数量清点,符合要求后,货物方可进行安装。
验收不合格的,由本公司采购人员负责退换货等事宜。
5、设备验收的有关规定设备(材料)验收严格按照订货合同及技术协议以及相应的国家和行业规范进行。
具体分为以下几个方面:验收准备:验收前供应科和设备厂家应提供合同和技术协议,以及发货清单或装箱单等有关资料。
外观验收:按照合同和技术协议核对到货设备名称、型号规格、数量等是否与合同和技术协议相符,并做好记录。
察看有无因装卸和运输等原因导致的残损,如有残损应做好残损情况的现场记录,必要时要拍照留存。
设备技术资料的交接验收:设备技术资料(图纸、设备使用与保养说明书和备件目录等)、产品合格证、随机配件、专用工具、监测和诊断仪器、特殊材料、润滑油料和通讯器材等,是否与合同和技术协议内容相符。
信息化项目验收标准规范
4.9 验收功能演示
验收小组应有专人负责验收时系统功能演示的准备工作,依据软件需求规格说明书、 项目合同、招标需求等文件,确定演示的内容,配置演示账号,演示数据等。在验收当天, 需专人确保演示系统的稳定,防止出现系统宕机等情况。
序号
项目阶段
资料名称
是否必须 形式
1 (1)项目前期
2
《现场调研报告》(如果有) 《解决方案》(如果有)
否 纸质 否 纸质
3
《招标文件》
是 纸质
4 (2)招投标阶段 5 6
《中标通知书》 《合同》【原件的扫描件】 《项目建设方案》
是 纸质 是 纸质 是 纸质
7
《项目开发实施计划表》
8 (3)开工阶段 9
3.1 成立验收小组.................................................................................................................. 1 3.2 验收资料准备.................................................................................................................. 1 4 注意事项..................................................................................................................................... 3 4.1 第三方测试报告(验收测试报告).............................................................................. 3 4.2 用户使用报告.................................................................................................................. 3 4.3 项目总结报告.................................................................................................................. 3 4.4 项目技术总结报告.......................................................................................................... 3 4.5 项目财务分析报告.......................................................................................................... 3 4.6 软件需求规格说明书...................................................................................................... 3 4.7 项目初验.......................................................................................................................... 4 4.8 项目阶段性总结.............................................................................................................. 4 4.9 验收功能演示.................................................................................................................. 4 5 验收过程..................................................................................................................................... 4 6 总结............................................................................................................................................. 5
信息化项目测试与验收规定
信息化项目测试与验收规定X区X信息化服务中心信息化项目测试与验收规定目录第一章总则 (4)第二章测试与验收对象和依据 (4)第三章测试与验收内容 (4)第四章方法及程序 (4)第五章验收结论确认和处理 (5)第六章附则 (6)附件1: (6)附件2: (7)第一章总则第一条为了规范X市X区X所辖信息化工程项目验收的管理,确保项目建设质量达到有关要求和标准,并正常投入运行 ,制定本实施细则第二条X市X区内使用X性资金投资建设的信息化工程(含X配套补助的信息化工程),社会投资建设的重大信息化工程的验收,适用于本实施细则. 第二章测试与验收对象和依据第三条X市X区X信息化工程项目总投资额在50万元人民币以的项目验收。
第四条依据项目合同书及合同附件,有关技术说明文件,按照X和X市的相关法律,法规,X标准,地方标准,行业标准进行验收.具体验收标准和依据可根据具体项目情况提出.第三章测试与验收内容第五条验收内容及标准根据具体项目实际情况制定,一般由项目监理单位编写,报X市X区X信息化服务中心审定.第六条验收内容一般包括测试(复核),资料评审,质量鉴定三部分.(一)验收评测工作主要包括:文档分析,方案制定,现场测试,问题单提交,测试报告;(二)验收测试内容主要包括:检查"合同"或"验收标准"要求的所有功能,所有质量特性,以及商定的一些特殊测试.(三)资料评审标准一般包括:文档完备性,内容针对性,内容充分性,内容一致性,文字明确性,图表详实性,易读性,文档价值等.第四章方法及程序第七条验收方法(一)登记法- 对项目中涉及的所有硬件,软件和应用程序登记造册,特别是硬件使用手册,系统软件使用手册,应用程序各种技术文档.(二)对照法- 对照检查项目各项建设内容的结果是否与合同条款及工程实施方案相一致.第八条验收程序1. 申请:项目业主根据合同,招标书,任务书,检查,总结项目组织实施和完成情况后向X市X区X信息化服务中心提出验收申请,并提交验收方案.2. 经过审核,材料齐全则由X市X区X会同相关部门组织验收. 验收工作可分为两个步骤:验收小组验收和验收专家组评审.(1)验收小组验收验收小组一般由3-5人组成,成员由X市X区X和相关部门以及监理单位专业技术人员共同组成.验收时参照相关验收内容及标准进行,验收后提交验收报告.(2)验收专家组评审验收专家组一般由3-7人组成,成员由相关行业专家和验收小组代表组成.验收专家组评审一般采取会议评审方式进行.包括以下几个步骤: 业主单位作关于项目背景的报告;施工单位作关于项目建设情况,自检情况及竣工情况的报告;监理单位作关于工程监理内容,监理情况以及竣工意见的报告;业主单位作试用情况报告;验收小组代表作验收小组验收报告;验收专家组进行现场检查;验收专家组对关键问题进行抽样复核和资料评审;验收专家组对工程进行全面评价并给出验收意见.3. 验收签字经过验收,评审形成的验收报告和评审报告,验收专家组成员签字,并提交、X 市X区X以及相关部门和项目业主存档.第五章验收结论确认和处理第九条由X市X区X会同相关部门根据验收意见和相关资料得出结论,并进行确认.第十条项目验收结论的处理(一)验收结论为验收合格的,项目业主将全部验收材料统一装订成册并连同相应的电子文档,分别报X区X以及相关部门备案.(二)验收结论为需要复议的,X区X以书面形式通知建设单位在三个月内补充有关材料或者进行相关说明.(三)验收结论为验收不合格的,X区X以书面形式通知项目业主和设计施工单位,限期整改,整改后试运行合格的,项目业主重新申请验收.第十一条项目交接项目竣工验收合格后,应办理项目交接手续.项目的移交包括项目实体移交和项目文件移交部分.第六章附则第十二条本实施细则由X市X区X负责解释.第十三条本实施细则自公布之日起实施.第十四条X区X每年统一检查和评估本管理规定,并做出适当更新。
信息应用系统项目验收规范
xxxx二期建设项目信息应用(软件)系统验收规范一、验收目的验证信息应用(软件)系统是否符合设计需求,功能实现的正确性及运行安全可靠性。
通过系统的软件验收测试,发现软件存在的,潜在的重大问题,最大限度保证软件工程质量。
二、验收单位信息应用系统验收由用户单位组织,监理单位协助,承建单位支持完成。
三、验收依据合同及合同附件、有关技术说明文件及适用的标准。
四、验收准则1、软件产品符合“合同”或“验收标准”规定的全部功能和质量要求;2、文档xx、符合“合同”或“验收标准”要求及有关标准的规定。
3、文档和文档一致,程序和文档相符;4、对被验收软件的可执行代码,在验收测试中查出的错误总数,依错误xx 不超过业主单位事先约定的限定值;5、配置审核时查出的交付文档中的错误总数不超过业主单位事先约定的限定值。
五、项目初验1、初验条件(1)承建单位提交了合同规定的文档;(2)软件产品已纳入配置管理并可交付;(3)软件系统已通过测试,必要时,监理机构应要求承建单位提交第三方测试机构出具的测试报告,第三方测试机构应经业主单位和监理机构同意。
(4)承建单位已完成相关的培训工作;(5)软件系统已在业务部门投运;2、初验流程21、提交验收申请承建单位以书面形式向业主单位和监理单位提交初验申请表(见附表一)。
同时按照合同要求提交技术文档包括(软件配置内容、软件源代码及编译配置说明;验收方案草案、培训报告等)。
22、评审初验申请业主单位、监理单位审核承建单位初验申请是否符合合同约定的初验条件;审核承建单位验收方案(验收计划、验收目标、责任双方、验收范围、验收提交清单、验收标准、验收方法等)的符合性及可行性。
若审核通过,则通知承建单位,并三方共同确定验收计划和验收方案,开启以下验收流程。
未通过审核,通知承建单位进行整改。
23、组建验收组织业主单位与监理单位协调成立专门的验收小组,作为验收的组织机构。
验收小组由业主单位代表、监理单位代表、承建单位代表及邀请的技术专家组成员组成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
项目验收规范1.项目结束制度一个项目从启动到结束将经历复杂的过程,可能出现许多意料之外的情况,在项目即将结束之际,对项目进行完整的回顾和总结,是非常必要,也是对项目的负责、对历史负责的具体表现,项目结束制度以下工作要做:检查项目的总体实施规划,确认每一项阶段都经过验收检查项目的验收标准,确认项目的每一阶段都经过验收检查项目的项目目标,确认项目目标全部实现检查项目的问题管理,确认所有问题和待办事项已完成审查项目的全部文档,确认所有文档齐全、规范、内容翔实审查项目的规章制度,确认所有规章制度完整,紧急处理手段齐备完整的项目总结正式办理交接,完满的完成项目。
项目启动制度确保项目规范地开始,确定项目管理规则;日报、月报及周例会制度使项目透明地进行,使项目组成员良好沟通,及时暴露出实施中的问题、矛盾;里程碑会议制度及时总结项目没一阶段的工作成果,确定下一阶段的计划;问题和变更管理制度使出现的问题得到规范的解决;文档管理制度确保了项目的质量控制;项目结束制度使项目圆满收尾,检查项目完成情况,正式的交接。
通过以上各项项目制度,可以清楚地确认项目是否达到了预期的目标,确认没有隐患存在,并通过规范的文档,使项目顺利地延续。
为确保本项目的服务质量,我们严格遵守质量控制标准,并应用在项目服务的各个阶段。
详尽的内审体制要求我们的每一位服务人员,在自己的岗位上,完成每一步工作,都将分享同事经验,接受项目经理控制。
这样每个人工作的成功聚集成小组的成功、项目的成功和客户的满意。
我们将依照既定的项目实施进度完成本次招标的项目实施服务工作,本项目各单位用户可以在项目进展过程的各个阶段提出意见和建议,经项目经理确认后,由相关部门进行处理。
2、项目验收过程2 .1 验收测试项目1. 卖家应买方要求提供测试报告及接受检验来证明卖方所提供系统合本合同技术规范署的各项要求。
2. 验收项目包括:1)环境验收测试;2)可靠性验收测试;3)维护性验收测试;4)功能验收测试;5)稳定性验收测试;6)性能验收测试;7)仿真测试;8)可移植性、兼容性、可靠性、错误的恢复功能等测试。
9)文档验收。
2.2 验收测试过程系统验收应包括系统初步验收(验收)和系统最终验收(终验)两个阶段。
系统验收应履行正式手续,成立专门的系统验收委员会,负责组织、监督和裁决整个系统的验收过程。
依据合同的有关规定,对卖方提供的系统按照如下的步骤实施验收:1、卖方申请验收的准备工作;2、卖方提出系统验收申请;3、卖方制定系统验收计划,买方审核计划;4、成立系统验收委员会;5、进行系统验收委员会;6、进行系统验收评审;7、形成系统验收报告;8、产品及系统移交。
卖方申请验收的准备工作根据用户系统的特点,系统验收都应在最终买方的实际系统运行环境中进行。
要系统验收申请前应完成如下的工作:卖方应在系统交付买方验收之前,对完整产品的运行进行确认;卖方在完成确认测试后,证实系统已满足合同规定的条件及需求说明书中对系统功能和性能的要求;卖方应准备好提交验收的各种文档、系统软硬件配置清单,并做好产品的交付准备;卖方的实施小组应准备好《测试分析报告》和《技术总结报告》,作为系统验收的必备文件提供验收委员会;卖方应支持买方对系统的验收测试和评审;卖方应作出向买方提供人员培训和技术支持的计划。
系统验收申请卖方在完成规定的系统验收申请前的各项准备工作以后,应适时向买方正式提出系统验收申请报告,扼要说明申请系统验收的准备情况和系统所具备的验收条件。
卖方在提交系统验收申请报告进,必须按合同书的有关规定,交付有关的产品资料,其中包括系统设备及系统软件配置清单、文档、技术总结报告和测试分析报告等。
系统验收申请报告应有卖方的技术负责人签字。
买方的经办人必须了解要验收系统的功能、性能和系统配置与文档等方面的要求,掌握合同书中规定的系统验收条款,对卖方提交的系统验收。
申请报告进行审查,提出处理意见。
买方技术负责人经审查后,在申请报告上签字并对卖方的申请作出答复。
买方将按合同有关条款做好系统验收的全部准备工作,包括对测试用例、测试数据、测试过程和测试环境的准备。
系统验收计划在系统验收活动进行之前,卖方应制定一套完整的系统验收测试计划。
系统验收计划应由系统的卖方和买方共同制订或由买方委托卖方单位制订。
该计划要由买方认可,而且还要包括一些由买方提供的测试方案。
该计划应包括系统验收工作的活动程序、验收测试要求、技术条件、设备资源、验收准则、工作人员的组成以及日程安排等内容。
该计划由买方提交验收委员会审定后执行。
2.3 组织机构及人员组成买方负责成立专门的系统验收委员会,作为系统验收的组织机构。
委员会设主任一人委员若干人,并由该委员会组织成立系统验收测试组、技术组和文档审查组,配备若干测试员和记录员。
验收委员会由买方代表、特邀专家及最终买方代表组成,必要时,也可吸收卖方代表参加。
特邀专家必须是行业信息领域的权威,熟悉国内外该领域技术发展的状况。
验收委员会的任务与权限1、验收委员会的任务验收委员会主持整个系统的验收工和,包括如下任务;审定系统验收计划;听取卖方的《技术总结报告》和《测试分析报告》;判定所验收的系统是否符合合同及系统需求说明书的要求;审定验收测试计划。
验收委员会应讨论和审定验收测试计划,以保证此计划能满足验收要求;组织验收测试和进行系统验收评审,并形成系统验收报告;监督系统验收后的产品移交。
2、验收委员会的权限a. 有权要求卖方和买方对系统开发过程中的有关问题进行说明,提出质疑并要求作出解释;b. 在验收过程中,协调卖方和买方之间可能发生的纠纷;c. 决定系统是否通过验收。
验收记录验收工作的全部过程必须详细记录,记录验收过程中验收委员会提出的所有问题与建议,卖方的解答和验收委员会对被验收系统的评价,并形成文件供评审时查阅及存档。
验收测试计划系统的验收测试是系统验收活动中最关键的步骤,被验收的系统必须满足合同条款与系统需求说明书中规定的要求。
测试计划及程序包括下列几项:测试计划及程序的目的;各项功能测试所需输入的数据;测试结果记录的说明;观察、测试结果的设备、工具及程序;测试进度表;2.有关的测试结果要以书面报告的形式由卖方向买方提交,内容包括:测试的系统功能;为纠正系统缺点需做的变动;为提高系统性能提出的建议。
2.4 系统验收a. 系统设备验收;b.验收测试前的检查;c.系统演示;d.验收测试;e.系统验收评审;f .系统验收报告;g.产品移交。
系统设备验收验收委员会的技术组根据卖方提供的系统设备、计算机网络设备、和系统软件、数据库和工具软件配置清单,并对照合同或项目建议书的有关规定,检查这些设备及其各项性能指标是否符合要求并将审查结果写进《系统设备验收报告》。
验收测试前的检查在系统验收测试开始之前,买方必须提前将验收的有关资料分发给验收委员会的委员。
验收委员会必须进行以下各项检查以确定是否应进入验收测试。
验收环境与条件的检查验收委员会在审定系统验收测试计划时,要检查测试环境是否符合要求,检查全部测试项目的测试用例是否准备好,有关测试人员是否全部到位。
系统演示卖方应向验收委员会演示被验收系统的全部买方界面、系统包括的主要功能、性能,以证明系统实现的功能与合同要求一致。
通过演示活动让验收委员会成员对系统有一个直观和概括的了解。
验收委员可现场选用实例对被验收系统时行演示考核,以证实与系统需求的一致性、程序和文档的一致性。
验收测试系统验收测试组应按系统验收测试计划对系统进行功能测试、可靠性测试、安全性测试、性能测试、一致性测试和文档测试。
测试员按分工分别对被验收系统进行逐项测试,并详细记录每一项测试结果,将这些结果分别与预期的结果对照分析,然后写出《系统验收测试报告》,该报告将作为验收委员会评价系统的主要依据,也是买方确定是否接收该系统的主要依据。
系统验收评审在验收测试完成以后,验收委员会应及时主持评审会,听取有关报告和审议验收结果,并对系统作出综合评价。
评审会的议程如下:听取卖方的《测试分析报告》和《技术总结报告》;听取系统验收测试组的《系统设备验收报告》、文档审查组的《文档审查报告》及测试组的《系统验收测试报告》;按以下的验收准则对系统进行评价:(1)系统是否满足用户信息系统要实现的目标。
(2)系统采用的技术和实现方案是否做到可靠、先时、灵活、实用。
(3)设备选型是否达到以下要求:选用目前在国际上技术先进、性能优异的设备,确保系统的先进性和可靠性。
所选用的设备不仅能满足目前用户信息系统业务在功能和性能上的要求,而且具有良好的开放性和扩充性。
所选用的应用开发平台和开发工具先时、简便、有效。
便于与其他系统的衔接,实现资源共享。
(4)运行系统的可靠性是系统建设的首要出发点。
因此,要求卖方提供高可靠性的产品和技术,确保系统的安全和可靠。
要求系统具有较强的容错能力,使系统不易崩溃。
(5)关键系统设备与数据备份的设施是否达到安全可靠。
验收委员会应进行认真地讨论,对被验收的系统给出实事求是的评价,内容包括系统的先进性、功能性、可靠性和安全保密性。
最后由验收委员会进行表决,决定系统是否通过验收。
系统验收报告在验收评审后,验收委员会应写出“系统验收报告”,详尽地记录验收中对系统的评价及验收意见。
尤其要明确系统在验收中发现的问题和缺陷,以及需要改进的意见和卖方对些所作的承诺。
验收委员会全体成员在验收报告上签字。
根据验收委员会表决情况,由验收委员会主任在验收报告上签署验收意见。
验收结论分为以下两种;a. 通过。
表示同意验收的委员超过三分之二;b. 不通过。
表示同意验收的委员不超过三分之一。
如果系统验收不能通过,验收委员会将根据合同书的规定与供需双方协商处理意见,可能的结果是:要求卖方限期完成开发任务,重新提出验收申请或者终止合同。
系统验收通过后,要确定系统进入试运行的时间结束时间,明确卖方在试运行期间要解决的遗留问题以及改进系统的意见,对此卖方的代表要作出承诺。
产品移交系统通过验收以后,验收委员会的技术组和文档审查组应分别卖方提供的系统设备清单和文档资料清单进行验收,逐项核实后移交给买方。
移交结束后形成产品移交文件,该文件应包括以下内容:a. 移交产品清单卖方向买方移交的产品清单分别包括系统构成的硬件和软件部分。
硬件部分包括卖方在应和开发或系统配置时,受买方委托代购的各种计算机与外部设备,移交清单中应包括设备名称、单价、数量、供货厂商、保修期限;软件部分包括系统软件、数据库软件等软件的名称、单价、供货厂商。
b. 移交的时间、地点、收授人签字。
11。
