浅架空输电线路工程造价影响因素分析

合集下载

输电线路工程影响工程造价的风险因素控制浅析

输电线路工程影响工程造价的风险因素控制浅析

输电线路工程影响工程造价的风险因素控制浅析摘要:随着我国电网工程建设进度的不断加快,对电网可靠性的要求越来越高,以及新技术的广泛使用和社会经济环境的变化,我国输电线路工程投资也呈现出逐步增加的态势,如何把握影响输电线路工程造价的关键因素,有效控制输电线路的工程造价,是我国电网工程建设当前面临的重要问题。

关键词:输电线路;工程造价;影响因素引言进入21世纪后,科学技术的飞速发展带动了社会生产力水平的提高,也使输配电行业得到了前所未有的发展和进步,大量新技术和新工艺的应用,促进了输电线路工程施工质量和施工效率的提高,同时对其薄弱环节进行了改善,不过也对造价管理工作提出了更高的要求。

1输电线路工程造价控制各阶段影响因素1.1立项决策阶段输电线路工程立项决策阶段造价控制,其主要通过对项目投资估算进行科学分析和判断,优选技术上可行、经济上优越的建设方案,确保项目投资具有较高经济效益。

在输电线路项目立项决策阶段,其影响工程造价管理的主要因素有:项目建设规模的科学决策、建设标准的合理确定、建设地点的准确比选、施工技术工艺及设备材料的合理选定、资金筹措及阶段投资额度的科学确定等。

1.2规划设计阶段输电线路在立项决策确定后的规划设计阶段是工程建设的灵魂,同时也是处理技术、经济等内容的全面权衡关键阶段。

但由于受传统“重施工、轻设计”等投资和建设管理理念的制约,输电线路工程造价控制主要集中在施工建设实施阶段,而普遍忽视规划设计阶段在项目造价控制管理中的重要性,进而造成“概算超估算、预算超概算、决算超预算”的“三超”问题时有发生,严重影响项目投资的经济效益。

在规划设计阶段项目建设标准、设计师综合素质和技能水平、设计方案科学合理性等是规划设计阶段项目造价控制水平的主要影响因素。

1.3招投标阶段输电线路工程招投标阶段涉及机构部门较多,在招投标阶段影响工程造价管理水平的主要因素有:工程建设所需技术装备市场的供需状况、业主和施工方的价值取向、招投标人员市场信息掌握情况等。

浅析影响架空电力线路工程造价的因素

浅析影响架空电力线路工程造价的因素

4 . 4 实现发 电端、 输 电网络 、 需求端 的电力节能
发 电端 的节能减排要求 定时周期性的对发 电机组进行检查 , 保证运 行可靠性 。 发 电机组 的启停或者故障维修造成的经济损 失和 能源 消耗更 大, 发电侧原料购买管理都应该有详细 的计 划和标准, 提高能源利用率 。 发电侧应该加强对废气和废物的处理力度 , 尽量实现资源的循环利用。 输 电线路 的能源 消耗量在我 国电力 消耗中 占有的份额极大 , 合理规 划输 电线 路, 采用环 形输 电方式 , 或者 进行多路供 电, 减小 电能 分级 , 降 低空载损耗具有重要 意义 。变压器 的选 用也十分重要 , 通过科学定量计 算和无功功率补偿 , 能够减轻三相 负荷 的不平衡。相关部 门可 以采用新 型电力监控系统对整个供 电线路进行全方位 的监控, 提高用 电质量和效
率。
可 以通过 改变 用户用 电方式实现 电力系统 的节能减排 , 主要 的措施 有: 直接控制和 间接控制 。 直接控制就是指直接控制负荷要求, 工 作人 员 通过控制负荷控制装置直接控制 用户 终端的用 电设备 , 主要遵循 的原则 是停 电损失最小 ; 间接控制主要是通 过实践控制和 需求控制 , 实现 电力 负荷 的间歇性控制 ,比如在用 电低谷 期将 多余的 电量通过设备 存储 起 来, 再用点高峰期将存储了 电能释放 出来。
2 架 空 电力线 路工程 造价 影响 因素
2 . 1 设 计 方 面
电力 线路工程施工前需要有全面具体 的施工指 导, 同时将经 济同技 术做出较 好的整合 。 因此, 设计阶段是控制工程造价的重点环 节。 工程 设 计人员在设计之初就应 当采取限额设计。可 以将总体的定额分解 到不 同 的专业 内容 中, 其次分解到分部 工程以及单位 , 这 样可 以实现 整体投 资 额度 的控制 , 也能将设计标准 、 总体预算做 出优化 。对施 工方 案进行优 化, 可以从以下几 点考虑 : ①路径优化。不论是工程的施工设计还是图纸 设计 , 每个阶段 都应该认真完成 路径优化 , 在便 于施工和管理 的基础上 选择尽量 短的路径 , 避免 穿越大江 、 大河 、 森林、 矿 区等 ; ②合 理选择 地 线。工程材料 的选 择也会影响到工程造价, 在符合技术要求 的同时可 以 选 择经济 合理的材料 ; ③合理设计杆塔长度、 距离及容量 。 杆塔的设计 影 响到施工 中材料 的用量, 其选型也对造价有敏感 的影 响。设计 中结合 实 际地区 的气候 、 地理信息 , 以降低走廊 宽度 、 减 少周 围建筑拆迁 为 目标 ,

架空输电线路工程造价主要影响因素分析

架空输电线路工程造价主要影响因素分析

架空输电线路工程造价主要影响因素分析摘要:本文研究的主要目的是为了明确架空输电线路工程造价的影响因素,通过相关案例的研究来分析架空输电线路工程造价的因素,进而推动我国电力工程的发展。

此次研究选用的是案例分析法,通过对相关架空输电线路工程造价的样本进行分析,为文章提供理论基础。

通过文章的分析可知,影响架空输电线路工程造价的因素从大到小的顺序为:杆路长度、输送容量、地形、风速、线材量、覆冰率、塔材量、耐张塔比例。

通过对架空输电线路工程造价的影响因素进行上述分析,能在一定程度上控制输电工程的造价成本。

关键词:架空输电线路;工程造价;因素分析前言:架空输电线路工程较为复杂,其工程造价的影响因素相对较多,对输电线路工程质量具有深远的影响。

其中,杆路长度对架空输电线路工程造价的影响最大,需要对杆路长度进行分析和检测,方能有效地控制输电工程的造价成本。

因此,本文此次研究的内容与案例分析对丰富架空输电线路工程造价的内容具有理论性意义,对指导架空输电线路工程造价影响因素的控制具有现实意义。

一、架空输电线路工程造价的主要构成按固定资产投资来分,架空输电线路的工程造价主要分为动态投资和静态投资两种,但在利率与物价相对平稳的情况下,动态投资的变化幅度并不明显,因此,本文关于架空输电线路工程造价的主要构成是从静态投资的角度来分析的。

从静态投资的角度来划分,架空输电线路的工程造价可分为主体费用和其他费用,两者的划分依据是资金的基本用途[1]。

主体费用一般是指架空输电工程本身需要的资金,如架设导线、组立杆塔、施工及运输费用等;其他费用是指工程实施的土地费用,以及一些与施工相关的费用。

本文以某架空输电工程为例,采用ABC分析法对上述工程的相关费用进行了分析,以静态投资在工程中占有的比重将以上费用分为A、B、C三个等级,A等级为工程造价的主要因素,B等级为次要因素,C等级为一般性因素,具体如图一所示:图一二、架空输电线路工程造价的主要影响因素(一)地形地形对于架空输电线路工程造价的影响是比较大的,地形不同施工难度就有所不同。

架空输电线路工程造价影响因素分析

架空输电线路工程造价影响因素分析

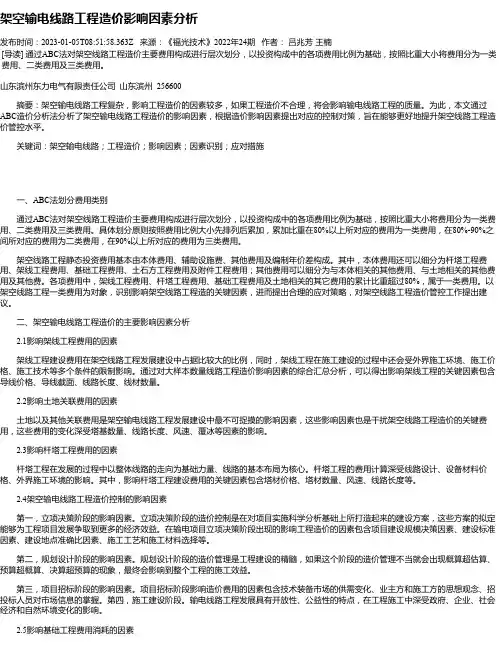

架空输电线路工程造价影响因素分析发布时间:2023-01-05T08:51:58.363Z 来源:《福光技术》2022年24期作者:吕兆芳王楠[导读] 通过ABC法对架空线路工程造价主要费用构成进行层次划分,以投资构成中的各项费用比例为基础,按照比重大小将费用分为一类费用、二类费用及三类费用。

山东滨州东力电气有限责任公司山东滨州 256600摘要:架空输电线路工程复杂,影响工程造价的因素较多,如果工程造价不合理,将会影响输电线路工程的质量。

为此,本文通过ABC造价分析法分析了架空输电线路工程造价的影响因素,根据造价影响因素提出对应的控制对策,旨在能够更好地提升架空线路工程造价管控水平。

关键词:架空输电线路;工程造价;影响因素;因素识别;应对措施一、ABC法划分费用类别通过ABC法对架空线路工程造价主要费用构成进行层次划分,以投资构成中的各项费用比例为基础,按照比重大小将费用分为一类费用、二类费用及三类费用。

具体划分原则按照费用比例大小先排列后累加,累加比重在80%以上所对应的费用为一类费用,在80%-90%之间所对应的费用为二类费用,在90%以上所对应的费用为三类费用。

架空线路工程静态投资费用基本由本体费用、辅助设施费、其他费用及编制年价差构成。

其中,本体费用还可以细分为杆塔工程费用、架线工程费用、基础工程费用、土石方工程费用及附件工程费用;其他费用可以细分为与本体相关的其他费用、与土地相关的其他费用及其他费。

各项费用中,架线工程费用、杆塔工程费用、基础工程费用及土地相关的其它费用的累计比重超过80%,属于一类费用。

以架空线路工程一类费用为对象,识别影响架空线路工程造的关键因素,进而提出合理的应对策略,对架空线路工程造价管控工作提出建议。

二、架空输电线路工程造价的主要影响因素分析2.1影响架线工程费用的因素架线工程建设费用在架空线路工程发展建设中占据比较大的比例,同时,架线工程在施工建设的过程中还会受外界施工环境、施工价格、施工技术等多个条件的限制影响。

浅谈影响架空电力线路工程造价的因素

浅谈影响架空电力线路工程造价的因素

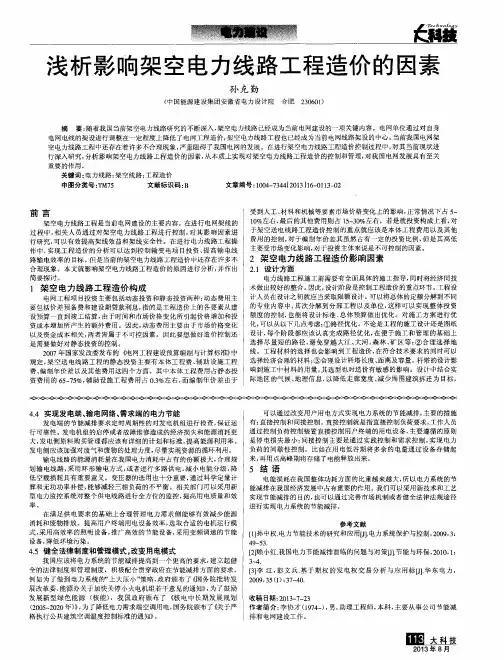

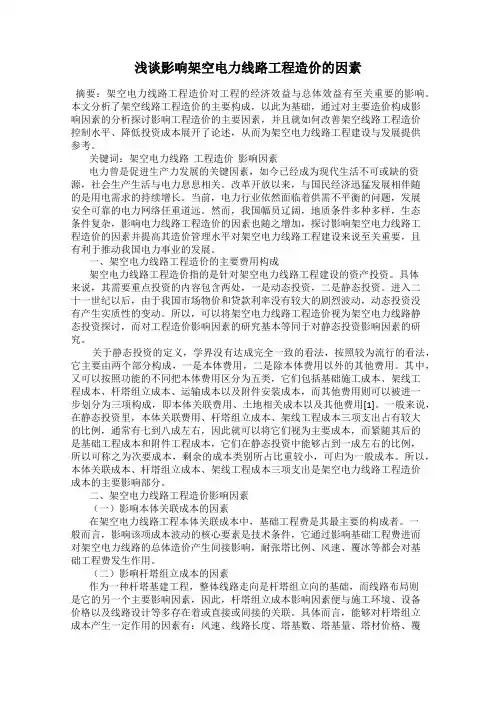

浅谈影响架空电力线路工程造价的因素摘要:架空电力线路工程造价对工程的经济效益与总体效益有至关重要的影响。

本文分析了架空线路工程造价的主要构成,以此为基础,通过对主要造价构成影响因素的分析探讨影响工程造价的主要因素,并且就如何改善架空线路工程造价控制水平、降低投资成本展开了论述,从而为架空电力线路工程建设与发展提供参考。

关键词:架空电力线路工程造价影响因素电力曾是促进生产力发展的关键因素,如今已经成为现代生活不可或缺的资源,社会生产生活与电力息息相关。

改革开放以来,与国民经济迅猛发展相伴随的是用电需求的持续增长。

当前,电力行业依然面临着供需不平衡的问题,发展安全可靠的电力网络任重道远。

然而,我国幅员辽阔,地质条件多种多样,生态条件复杂,影响电力线路工程造价的因素也随之增加,探讨影响架空电力线路工程造价的因素并提高其造价管理水平对架空电力线路工程建设来说至关重要,且有利于推动我国电力事业的发展。

一、架空电力线路工程造价的主要费用构成架空电力线路工程造价指的是针对架空电力线路工程建设的资产投资。

具体来说,其需要重点投资的内容包含两处,一是动态投资,二是静态投资。

进入二十一世纪以后,由于我国市场物价和贷款利率没有较大的剧烈波动,动态投资没有产生实质性的变动。

所以,可以将架空电力线路工程造价视为架空电力线路静态投资探讨,而对工程造价影响因素的研究基本等同于对静态投资影响因素的研究。

关于静态投资的定义,学界没有达成完全一致的看法,按照较为流行的看法,它主要由两个部分构成,一是本体费用,二是除本体费用以外的其他费用。

其中,又可以按照功能的不同把本体费用区分为五类,它们包括基础施工成本、架线工程成本、杆塔组立成本、运输成本以及附件安装成本,而其他费用则可以被进一步划分为三项构成,即本体关联费用、土地相关成本以及其他费用[1]。

一般来说,在静态投资里,本体关联费用、杆塔组立成本、架线工程成本三项支出占有较大的比例,通常有七到八成左右,因此就可以将它们视为主要成本,而紧随其后的是基础工程成本和附件工程成本,它们在静态投资中能够占到一成左右的比例,所以可称之为次要成本,剩余的成本类别所占比重较小,可归为一般成本。

浅析影响架空电力线路工程造价的若干因素

浅析影响架空电力线路工程造价的若干因素

浅析影响架空电力线路工程造价的若干因素发布时间:2022-12-08T07:59:58.691Z 来源:《工程管理前沿》2022年第15期作者:邓晓蓉[导读] 影响架空送电线路工程造价的不确定性因素很多,导致造价控制难度大,文章从工程项目及架空送电线路工程邓晓蓉国网湖南省电力有限公司长沙供电分公司,湖南省长沙市摘要:影响架空送电线路工程造价的不确定性因素很多,导致造价控制难度大,文章从工程项目及架空送电线路工程的投资构成分析入手,针对性地提出了架空送电线路工程造价控制的措施,以更有效地控制架空送电线路工程的造价,提高投资效益。

关键词:架空送电线路;工程造价;因素前言:我国国民经济的高速增长带动社会用电量的持续增长,输变电工程项目建设投资规模不断增加,近几年,拟建和在建的输变电建设项目增多。

由于项目的纷纷上马,带来管理上的不同问题,特别是不少项目存在着忽视工程造价控制的问题。

架空送电线路工程影响工程造价的不确定因素较多,造成工程造价控制的难度进一步加大。

如何采取有效措施,使架空电力线路工程的造价控制更为有效,已是当务之急。

1架空电力线路工程造价管理中存在的问题目前电力系统工程造价管理主要是对概预算定额、费用定额、材料信息价等方面的管理,无论是建设单位还是电力施工企业都必须按此规定执行。

1.1概预算定额方面在概预算定额方面,现行电力定额虽能满足事先确定工程造价的需要,但把电力施工企业属于竞争性的因素人为化了,包括施工手段、技术装备、管理水平等,必然造成技术与经济的分离,不利于电力施工企业发挥各自的优势。

架空电力线路工程施工市场的改革步伐随着电力体制改革的发展也在日益加快。

在施工工艺、材料、技术项目等更新方面,定额不能及时更新或补充,不能迅速响应电力建设发展的需要,缺项较多,造成临时性估价项目过多,满足不了架空电力线路工程概预算编制的需要,影响了架空电力线路工程概预算编制质量。

建设标准是否合理,对控制工程造价有很大影响。

输电线路工程影响工程造价的风险因素控制浅析

输电线路工程影响工程造价的风险因素控制浅析

输电线路工程影响工程造价的风险因素控制浅析摘要:输电线路工程施工期间或许会有若干对工程造价产生影响的不确定性因素存在,倘若存在影响工程造价的风险因素,通常会导致项目造价增多。

为此,本文将重点探究如何在开展输电线路工程项目施工工作期间将风险控制做到位。

关键词:风险因素;输电线路;造价;控制;工程1风险识别风险识别指的是在搜集资料以及开展调研工作的前提下,风险管理人员采取多元化方式归纳汇总并系统识别客观存在的风险与还没有形成的潜在风险。

之所以要进行风险识别,主要在繁杂的环境内明确会对工程造价控制产生影响的风险因素。

根据运作模式,我们首先应该建立影响工程造价的风险因素控制流程图(如图一)风险识别的方式有两种:其一,结合历史经验,并利用感性认识作出判定;其二,系统地归纳汇总并分析风险事故的记录以及客观信息资料,在必要情况下进行专家访问,以此明确潜在的风险与现有风险,挖掘其损失规律。

由于风险是可变的,所以风险识别工作具有全面性、持续性、系统性特征,为此风险管理者要高度重视原有风险发生的波动,及时、尽早找出新风险。

下文中,将具体地介绍输电线路工程项目中或许会产生的风险:1.1地质变化在开展项目施工工作的过程中,若地质构造发生了改变,原造价核算的真实性将会受到显著影响。

同时,会对造价控制形成不利,导致工程造价增多。

1.2施工组织设计因施工现场的实际情况和投标有所不同,工程项目的施工组织设计或将脱离实际,这或许会导致项目部的费用增多。

1.3 材料价格的波动在工程造价中,材料造价的占比一般大于一半。

倘若无法及时了解并掌握市场发展的实际状况,一味地进行采购,那么往往会导致工程造价增多。

1.4 合同管理合同管理意识不强,对提供服务、承包工程、购货、分包工程等合同知识的了解较少,关于合同效力、权利义务等要素的认识不到位,造成合同管理无序。

1.5 工程质量如果项目质量有问题,那么将引起返工,导致工程质量造价增加。

1.6 安全风险与输电线路工程有关的作业中以高空作业居多,安全风险高,易引发安全事故。

架空输电线路工程造价相关影响因素分析

架空输电线路工程造价相关影响因素分析

架空输电线路工程造价相关影响因素分析摘要:在架空输电线路工程建设中,工程造价管理和控制对整个工程的管理发展有着深刻的影响。

对架空输电线路工程造价的水平、结构变动、影响因素和发展趋势的分析,能有效控制造价,对合理核定输电成本、提高电网投资效益和强化项目投资管理有重大意义。

但是从发展实际情况来看,在输变电工程施工建设中,会存在比较多的外界影响因素。

基于此,本文主要就针对架空输电线路工程造价相关影响因素进行综合分析和探讨。

关键词:架空输电线路;工程造价;影响因素1架空输电线路工程内容架空输电线路工程主要包括以下部分:第一,基础工程,这包括杆塔基础和电缆线路的构筑物,它们共同支撑着架空线路和电缆线路。

杆塔基础通常分为岩石基础、混凝土基础等。

第二,杆塔组立,这是将杆塔按照设计要求进行搭建的过程,包括直线杆塔、终端杆塔、耐张杆塔等。

第三,架线施工及附件安装,这是将导地线、绝缘子等按照设计要求架设到杆塔上,以完成电力传输的过程。

第四,接地施工,这是为了保障架空线路和电缆线路的安全运行,通过将线路与大地相连,以防止电流过大或雷电对线路造成损害。

第五,辅助工程,这包括清理施工现场、修复施工破坏的地形地貌等,以确保线路运行安全可靠。

具体来说,每个部分都有详细的结构和工艺要求。

例如,杆塔组立根据塔型有不同的组立类型,钢管杆等还包括分段组立和整体组立两种方式,需要掌握基础的施工顺序、杆塔的组装顺序等。

架线施工需要对导地线进行展放、连接等,绝缘子也需要进行安装和调整。

接地施工需要选择合适的接地材料、确定接地电阻值等。

辅助工程需要对现场进行清理、修复等,以确保线路运行安全可靠。

此外,架空输电线路工程还包括线路巡检、维护和检修等方面的工作,以确保线路的安全稳定运行。

这些工作都需要对架空输电线路的结构和运行原理有一定的了解和掌握。

2架空输电线路工程造价影响因素2.1影响架线工程费用因素架空输电线路工程中一项十分重要的建设环节就是架线工程,架线工程在实际建设过程中容易受到各种外界因素的影响,包括施工环境、工程建设技术、施工价格等。

浅析影响架空电力线路工程造价的若干因素

浅析影响架空电力线路工程造价的若干因素

浅析影响架空电力线路工程造价的若干因素摘要:随着新设计的不断创新,架空线路的建设项目越来越多。

复杂长度是决定项目成本的主要因素,长度与投资分布之间存在较大的离散,说明单个因素的长度是影响项目成本的因素的组成,不能有效反映。

因此,有必要对影响架空接触网造价的因素及其相应的理论依据进行研究,因此,本文主要采用定量研究和定性研究相结合的方法,以确定影响架空发电厂电价的因素,去分析获得更精确的影响技术成本的因素。

关键词:架空电力线路;工程造价;影响因素1影响架空电力线路工程造价的若干因素(1)架空电力线路工程造价投资,本体投资的占比较大。

因此,线路技术参数,如价格、杆塔数量、材料、地形、覆冰量、线路容量、风速、结构紧凑、导线截面,电压水平、线路长度、电网输电容量等因素对架空电力线路的成本有着非常重要的影响,需要对这些因素进行详细分析,找出造成实际成本的主要原因。

(2)电力线路工程施工前,应提供全面、具体的施工指导,同时,设计阶段是工程造价管理的中心环节,因此,设计阶段是工程造价管理的中心环节。

立项会计在设计之初应采用定额设计。

在专业内容上,可将总预算分为不同的项目、子项目和单位,实现总投资、控制金额,优化设计标准和总预算。

施工方案变更的优化可以从以下几点考虑:首先路径优化。

无论是工程设计、建筑设计还是图纸设计,每一阶段都要认真完成路径优化,在简单施工和管理的基础上选择尽可能短的路线,避免跨越大江大河、河流、森林、矿区等。

其次工程材料的选择也会影响工程造价,在满足技术要求的前提下,可以选择经济合理的材料,合理设计塔长、塔距和塔容。

塔的设计对建筑材料的使用也要保障其质量,其选择对成本有敏感的影响。

结合国际地区气候地理信息的实际设计,以减小走廊宽度和周边建筑物的拆除为目标,从而控制各方面的影响。

在目前架空电力线路工程的设计和施工过程中,影响架空电力线路施工成本的因素很多。

例如材料价格、材料工程平均指标数量。

上述因素是造成架空电力线路工程的主要原因,其成本与建设项目的效益密切相关。

影响架空电力线路工程造价原因分析

影响架空电力线路工程造价原因分析

影响架空电力线路工程造价原因分析随着国民经济和国家现代化进程的迅猛发展,使得在经济建设中需要越来越多的电力线路,通过掌握架空电力线路工程造价主要影响因素,并有针对的进行成本预算,对于电力工程建设单位控制工程成本而言至关重要。

本文就对架空电力线路工程造价原因进行阐述分析。

标签:架空电力线路;工程造价;因素一、架空电力线路工程造价主要费用构成(一)工程造价具体指用于建设架空电力线路工程的资产投资。

架空电力线路工程所需投资的地方主要包括兩方面,分别是静态投资和动态投资。

因最近几年内贷款利率和市场物价变化较为平稳,动态投资没有太大波动。

因此,将静态投资中的主要影响工程造价的因素作为主要研究部分。

(二)静态投资参照目前较为主流的定义,静态投资主要包括两部分,分别是本体费用和其他费用,根据其用途再将本体费用具体细分为五点,分别是架线工程成本、杆塔组立成本、基础施工成本、附件安装和运输成本;将其他费用细分为土地相关成本、本体关联费用和其他费用。

二、架空电力线路工程造价影响因素架空输电线路工程造价形成因素受到多方面的影响,但主要包括该地区的地域、地质状况,以及电网结构规模等技术特征,架空输电线路工程的技术特征对造价的影响是根本的,是工程造价管控的关键因素;另外还有施工主体即分包队伍人员的整体素质、技能、机具装备和管理水平,特别是架空输电线路工程作为小专业建设施工,分包队伍的素质无法通过充分的市场竞争来达到优化技术进步和成本降低,而直接影响工程造价的形成;还有该地区的市场环境、竞争秩序和法规监管也是工程造价形成的主要因素。

(一)输电线路杆塔基础工程的特点对造价形成的影响地质、地形条件决定线路杆塔基础形式。

中国地域辽阔,岩土类别多、分布广,各地区地形地貌和地质条件相差很大,区域性输电线路杆塔基础型式也较为多样。

在对架空电力线路工程造价的影响因素进行分析时,地形是必不可少需要考虑的因素,电网公司下发的《典型造价》中根据实际情况将其分成五类,分别是地势平坦的平原、地形有起伏的丘陵、一般山地、河网泥沼、峻岭。

影响输变电工程造价的因素分析及对策

影响输变电工程造价的因素分析及对策

影响输变电工程造价的因素分析及对策输变电工程造价是指输电线路和变电站的建设和运行所需的总费用。

影响输变电工程造价的因素有很多,包括以下几个方面:1. 地理环境因素:地理环境的复杂性会对输变电工程的造价产生较大的影响。

地形的陡峭、河流湖泊的交汇以及地下管线的复杂性等,都会增加输变电工程施工的难度和造价。

对策:在项目初始化阶段,应进行详细的地理勘察和环境评估,充分了解工程所处地理环境的复杂性,制定相应的施工方案和预算,并采取合适的措施降低施工风险。

2. 材料与设备因素:输变电工程所需的材料和设备的价格波动也会对工程造价造成较大的影响。

这些波动来源于市场供求关系的变化、原材料价格的上涨、进出口政策的调整等。

技术更新换代、质量要求的提高等也可能导致材料设备的价格变动。

对策:在工程设计阶段,充分了解材料和设备的市场行情,选择性价比高的供应商,与供应商签署长期合作协议,以稳定价格并降低成本。

还要加强对材料和设备的质量监控,防止因质量问题导致的额外费用。

3. 劳动力成本因素:劳动力成本是影响输变电工程造价的另一个重要因素。

随着经济的发展和社会福利的提高,劳动力成本不断上升,导致施工人工费用的增加。

对策:在工程计划编制中,尽量提前预测和安排劳动力需求,从而避免因劳动力紧缺导致的施工延误和额外费用。

可以采取培训和引进技术工人的方式,提高劳动力的技术水平和生产效率。

4. 设计与施工因素:设计与施工的质量和效率也会对造价产生影响。

设计的合理性和施工的标准化与规范化程度会直接影响项目的费用。

设计不合理或施工不规范会导致对材料和设备的浪费,增加额外的费用。

对策:建立完善的项目管理体系,加强设计与施工的协同工作,确保设计和施工的质量和效率。

在设计阶段,加强设计审核和技术交底,确保设计方案准确完整。

在施工阶段,加强施工监督和质量检查,确保施工按照设计要求进行,避免浪费。

5. 市场竞争因素:市场竞争的激烈程度也会对输变电工程造价产生影响。

浅析影响架空电力线路工程造价的若干因素_1

浅析影响架空电力线路工程造价的若干因素_1

浅析影响架空电力线路工程造价的若干因素发布时间:2021-05-27T02:09:10.603Z 来源:《中国电业》(发电)》2021年第3期作者:蔡宗攀[导读] 近些年,我国的电力行业在社会发展下快速进步。

安庆横江集团有限责任公司安徽省安庆市 246000摘要:近些年,我国的电力行业在社会发展下快速进步。

目前,随着我国架空电力线路研究的不断深入,架空电网已成为当前电网的重要组成部分,并且架空电力线路建设已成为当前电力线路建设的中心。

目前中国电网结构不合理的现象严重阻碍了中国电力网络的发展。

在架空电力线路工程造价控制中,架空电力线路的现状得到改善是影响我国电网发展的关键因素,深入研究和分析架空电力线路工程造价,基本实现了架空电力线路工程造价控制和管理的重要作用。

关键词:架空电力线路;工程造价;影响因素;探究分析引言在架空电力线路工程施工工艺落实前,施工单位需要做好万全准备,确保工艺实施过程中的材料、设备等落实到位,逐一排除影响施工工艺的因素,落实安全设施,为电力线路工程施工创造良好的现场环境,同时准备相关的工序条件,使施工工艺与工序对应起来。

1架空电力线路工程的经济造价内容在架空电力线路工程建设过程中,必须重视经济造价控制管理工作,这样才能提高电力线路的经济效益。

电力线路工程的经济造价一般包括工程建设的成本费用,如征地拆迁费用、清障赔付费用等。

在开展电力线路工程建设过程中,需要充分考虑建设工人的经济造价,节约建设过程中的人员投入成本。

因此,需要建立规范的工程招投标机制,可以以劳务招标的方式将电力线路工程承包给专门的施工队伍,也可以以分包的方式对电力线路工程进行划分,承包给信用比较高、施工水平比较高的施工队伍。

在施工过程中,必须要严格按照合同完成电力线路施工,按照施工合同执行工程结算工作,这样能够在确保架空电力线路工程施工质量的基础上,降低线路工程的建设成本,达到对工程经济造价进行合理控制的目的。

架空输电线路工程造价影响因素分析

架空输电线路工程造价影响因素分析

架空输电线路工程造价影响因素分析摘要:在架空输电线路工程施工中,要给予工程造价控制更多的重视。

结合实际情况,要将工程造价控制工作融入架空输电线路工程施工各环节,通过了解各阶段成本关系等不同方式更好地解决架空输电线路工程造价问题,将各阶段工程花费控制在合理范围内。

通过这种方式,增强电力企业在市场中的竞争力,实现企业可持续发展。

关键词:架空输电线路;工程造价;影响因素;对策1架空输电线路工程造价的重要作用和具体内容1.1架空输电线路工程造价的重要作用无论是在人们的日常生活中,还是在行业发展、工业生产的过程中,都需要电力的支持与保障,由此可以看出电力在人们的生产生活中具有非常重要的意义。

在架空输电线路工程项目规划以及建设过程中,造价控制有着非常重要的意义。

一方面,造价控制工作贯穿于整个架空输电线路工程项目施工过程中,影响着工程项目决策、项目设计以及施工工作的落实;另一方面,依托于高效且科学的电力造价管理,能够切实提升架空输电线路工程造价的管控水平,也能够全方位推动架空输电线路工程有序发展。

1.2架空输电线路工程造价的具体内容在架空输电线路工程造价管理的过程中,要精准全面地厘清其具体内容。

第一,在前期规划与设计中要做好造价管理。

在架空输电线路工程项目前期规划与设计工作中,制定和应用可行性报告时会涉及很多不同内容。

基于此,架空输电线路工程项目初期设计工作要与工程项目现实要求之间进行有机结合,并做好初步设计概算的全面分析。

该项工作落实的主要目的是确保施工图纸设计的科学性与合理性。

第二,做好精细化的施工图纸预算工作。

在施工图纸设计工作开展中,需要相关工作人员做好施工图预算工作,为后续结算工作以及竣工打下良好基础。

在这一过程中,非常重要的一项工作是接受审计检验,整个检验工作要严格按照规定流程进行,这样最终检验结果的准确性与合理性才能得到保障。

2架空线路工程造价管理的影响因素2.1施工因素从架空输电线路工程施工开始,就必须严格执行设计作业,落实设计图纸中包含的作业计划。

影响架空电力线路工程造价原因分析 王国富

影响架空电力线路工程造价原因分析 王国富

影响架空电力线路工程造价原因分析王国富摘要:架空电力线路工程的建造,不可避免的受多种因素影响,且这些影响因素大多存在不确定性,因此,架空电力线路工程的造价也就受到很大影响。

在工程的建造中,我们既希望工程本身快速、顺利的进行,也希望在建造的好工程的同时,将工程的造价控制到最低程度,故此,本文就如何在架空电力线路工程过程中采取有效的措施以控制工程造价进行了简单的分析。

关键词:架空电力线路;影响因素;工程造价随着我国经济实力的不断提升,国民的生活条件不断改善,人们的日常所需也大大提升。

就电力供给而言,目前我国现有的电力工程设施已出现了供不应需的现象,因此,我们需要尽快建设一个强大而完善的电力供给网络,以满足现代人们的生活所需。

故此,能够担负超高压的输电线路应运而生,但由于我国幅员辽阔,各地环境、地形、地质等均存在较大的差异,且随着科学技术的不断发展,对于架空电路的设计方案也不断变化。

通过分析多个线路长度与工程造价的分布图可以发现,这种看法存在片面性,工程的造价不仅仅受线路长度这一因素影响,还受到其他各种因素多方面的影响。

1 架空电力线路工程项目的构成及分析1.1 工程造价的构成及分析想要有效的控制电力工程的造价,首先我们因明确其构成。

在实际工程中,用于建设架空电力工程的投资主要包括两方面,即静态投资和动态投资,就国内目前情况而言,动态投资相对较为稳定,因此,影响架空电力线路工程造价的主要因素便是静态投资。

1.2 静态投资的构成及分析静态投资主要由工程本体费用以及其他相关费用构成,其中本体费用又包括架线工程费用、杆塔组立费用、基础施工费用、附件的安装费用以及工程运输费用。

对国内多个架空电力线路工程的造价构成进行分析可发现,影响静态投资费用的主要是架线工程费用和杆塔组立费用两项,这两项在静态投资所耗费用中占近80%。

因此,可认为架线工程费用和杆塔组立费是架空电力线路工程造价的主要影响因素。

1.3 地形因素的构成及分析国家电力网络公下发的《典型造价》中将地形主要分为以下几种:山地、峻岭、河网地带、平原以及丘陵。

浅析影响架空线路工程造价的因素

浅析影响架空线路工程造价的因素

浅析影响架空线路工程造价的因素摘要:架空线路工程的建设成本对项目的经济效益有着至关重要的影响。

在此基础上,通过对影响架空电力线路工程成本主要组成部分的分析,探讨了影响架空电力线路工程成本的主要因素,探讨了如何提高其成本控制水平,有效降低投资,为电力线路工程的设计、施工、运行和发展提供参考。

关键词:架空线路工程造价影响因素引言电力是促进生产力发展的关键因素。

如今,它已成为中国现代生活不可或缺的重要能源。

社会生产和生活与电力密切相关。

改革开放后,能源需求伴随着国民经济的快速发展持续增长。

目前,能源行业仍面临供需不平衡的问题,要发展安全可靠的电网还有很多工作要做。

我国幅员辽阔,地质条件各异,生态条件复杂,影响电力线路工程造价的因素非常多。

探讨影响架空电力线路工程成本的主要组成部分,提高其成本控制水平,对架空电力线路工程的建设具有重要意义,有利于促进我国电力建设工程的发展。

1影响架空电力线路工程成本的不同因素(1)架空线路项目的设计方案对一般电力线路的成本和电网的输送电能力有着非常重要的影响,如土壤、冰量、线路容量、风速、紧凑结构、导线截面、电压等级、线路长度、杆塔选型、杆塔数量和其他因素。

无论是电气设计,还是结构设计,每个专业都需相互配合仔细完成路径优化,在方便施工和管理的基础上选择最短路线,避免穿越河流、山脉、森林、矿区等。

同时,结合区域气候和地理等信息进行有效方案设计,可以通过控制走廊宽度和周围建筑物的拆除量来减少相应的成本支出。

(2)设计用料的选择也会影响工程造价。

根据技术要求,需要选择经济合理的材料,满足设计塔长、塔距和塔重需要,同时也要确保使用质量过硬的建筑材料,故塔材、线材等的选择对成本有着重大影响。

(3)在架空线项目施工之前,须提供完整和具体的施工指南、技术交底。

同时,设计阶段是项目成本管理的主导环节,确定方案就能大致确定工程投资与造价设计。

就专业内容而言,总预算可分为若干分项和单项,通过对子项进行严格管控,有利于实现总投资、控制金额、优化设计标准和总预算。

浅析在设计阶段影响高压架空送电线路工程造价的因素

浅析在设计阶段影响高压架空送电线路工程造价的因素

浅析在设计阶段影响高压架空送电线路工程造价的因素作者:李利生来源:《城市建设理论研究》2013年第08期摘要:本文尝试从架空送电线路工程建设预算费用和电力工程预算定额(第四册送电线路工程)的分部分项出发,阐述影响架空送电线路工程造价的因素,实现对送电线路工程造价控制的有效措施。

关键词:工程造价;送电线路工程;控制措施中图分类号: TU723.3文献标识码:A 文章编号:电网建设项目工程造价是通过科学控制行为、科学管理方法和先进管理手段,合理地确定和有效地控制项目的投资。

造价控制贯穿于评价决策、设计招标、工程发包、竣工验收等工程建设的全过程,每个阶段都对工程造价有不同程度的影响,而技术与经济相结合是控制工程造价最有效的手段。

本文从送电线路工程建设预算费用及电力工程预算定额的构成分别浅析在设计阶段对工程造价的影响。

一、影响架空送电线路工程造价要素架空送电工程造价包括静态投资和动态投资。

从工程造价的构成可以看出,静态投资是架空送电线路工程造价构成中最主要的要素,是工程建设项目中重要的部分,也是交易行为的主要评定内容,而影响工程静态投资构成的要素主要是架空送电线路本体工程和其他费用。

本体工程费从工程名称上又分为工地运输、土石方工程、基础工程、杆塔工程和附件工程。

影响其他费用的主要因素是建设场地及清理费。

二、架空送电线路工程的造价控制影响架空线路工程总造价的主要因素为静态投资。

本文依据电力工程预算定额(第四册送电线路工程),分别从本体工程和其他费用两个方面分析影响工程总体造价的因素。

(一)架空送电线路本体工程定额的项目排列一般是根据工程结构、施工程序或施工对象等为单位划分,大体划分为工地运输、土石方工程、基础工程、杆塔工程、架线工程和附件安装等6项内容。

本工程中工地运输包括在各个分项工程中。

(1)工地运输是送电线路工程所特有的项目,是指装置性材料自工地集散仓库运至沿线各杆塔位的装卸、运输及空载回程等全部工作。

试析影响架空电力线路工程造价的若干因素

试析影响架空电力线路工程造价的若干因素

试析影响架空电力线路工程造价的若干因素摘要:改革开放后,随着中国经济的高速增长,电力需求快速增长。

原有的电力设施和数量已经不能满足高耗电的要求。

所以,要适应经济发展的步伐,就要跟上社会主义现代化的步伐。

在建设过程中,建设经济、可靠、安全可靠的电力网络势在必行。

承载着输电任务的输电线路也在祖国的南北方兴起。

事实和经验告诉我们,由于中国地貌类型众多,经济建设改变了原有的发电环境,给输电线路的架设带来了诸多影响因素。

该项目的施工技术是多样化的。

随着新设计和施工技术的不断创新,架空线路的施工方案也越来越复杂,做好架空电力线路工程造价影响因素分析对于承建单位控制工程成本而言至关重要。

本文对架空电力线路工程造价概念进行论述,并分析影响工程造价的主要因素,针对这些因素寻求降低工程造价的措施。

关键词:架空电力线路;工程造价;影响因素1、架空电力线路工程造价管理概述1.1架空电力线路工程造价管理的意义所谓架空电力线工程造价管理是通过一系列总体规划和计划,然后通过组织指挥、协调控制等方式,针对具体的项目建设投资决、,材料招投标和施工其他全过程的施工控制和管理,利用相关的人力、物力、财力等资源,解决项目建设难度大、投入大、项目持续时间长等特点,实现利用最短时间和投资消耗,获得最大的经济效益项目的目的和效果也有助于社会和经济效益。

1.2架空电力线路工程造价的特点分析1.2.1投资金额较大架空电力线路的工程造价,其具体的额度由于一系列电力行业的技术特征决定的,对实际设备的安全性、稳定性以及可靠性都有着极其严格的要求。

因此,对于架空电力线路的工程建设来讲,造价往往会很高,具体的节约空间较大,所以,有效的控制工程造价,意义很明显。

1.2.2不可预测性较强在架空电力线路工程建设中,其具体建设受到一系列不可预测因素的影响,且不确定性也很强。

在中国的电网建设管理体系中,发电企业只负责管理电力供应的稳定。

在实际的架空电力线路中,管理人员通常是电力建设公司。

浅析影响架空电力线路工程造价的若干因素

浅析影响架空电力线路工程造价的若干因素

浅析影响架空电力线路工程造价的若干因素摘要:随着近些年来我国社会经济的快速发展,当前我国越来越多的地区对于电力的使用需在不断地增多,因此我国越来越多的地区开始建设新一轮的电力工程供电项目。

当前我国使用的电力工程供电项目主要是以架空电力线路为主,其中最为突出的便在两个连接点之间为中空进行电力线路的连接,这种方法不仅可以降电力线路运输的相关成本,同时也可以有效地保障在电力运输过程中尽可能地避免对其他物品造成的影响,但是在架空电力线路是建设过程中也存在着一些工程造价不合理的现象,而出现的这种情况不仅使得架空电力线路出现了建设成本上升的问题,同时也使得在具体的施工中出现了一些问题影响架空电力线路的建设。

关键词:架空电力线路;工程造价;因素引言:在我国当前的社会发展中,电力一直是支撑经济发展和其他行业发展的一个关键所在,尤其是近些年来社会科技的不断普及,越来越多的先进设备都需要电力的持续供应,所以电力的发展对于许多行业来讲都有着很重要的作用。

但在当前的经济建设我国的电力企业也开始通过架空电力线路运输来满足各个地区的用电需求,但是在具体的工程项目建设中却一直是存在着工程造价问题,而工程造价问题也对于具体的电力运输造成了影响。

所以在我国当前的架空电力线路建设中也需要找到影响工程造价的相关因素,通过对相关因素的有效解决有效地保障架空电力线路的顺利完成,从而更好地推动我国各个地区的用电需求发展。

1影响架空电力线路工程造价的因素1.1施工现场地形造成的因素在我国当前进行的架空电力线路建设施工项目在施工过程中需要不断的进行各种电线杆或者是铁架的搭建,而这些搭建的地理位置都要根据具体的路线进行,而在我国当前的架空电力路线建设中由于各个地区的地形存在着很大的不同,也就使得地形因素对于具体的架空电力路线成本造成了一定的影响。

其中最为突出的便是平原地区建设和山地地区建设,这两个地区都要通过架空电力路线才可以有效地满足各个地区的用电需求,但是平原地区相比于山地地区所使用的建设成本更低同时建设效率也更快,也可以有效地保障建设过程中的建设质量,但是由于山地在建设过程中位置以及图纸有所不同,所以在具体的施工建设中需要根据施工现场的情况进行科学合理的投资,而这种情况也就使得工程造价可能会出现上升的情况,所以在具体的架空电力线路建设过程中应该充分考虑各种各样的因素。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

浅架空输电线路工程造价影响因素分析
摘要:架空输电线路工程较为复杂,其工程造价的影响因素相对较多,对输
电线路工程质量具有深远的影响。

其中,杆路长度对架空输电线路工程造价的影
响最大,需要对杆路长度进行分析和检测,方能有效地控制输电工程的造价成本。

因此,本文此次研究的内容与案例分析对丰富架空输电线路工程造价的内容具有
理论性意义,对指导架空输电线路工程造价影响因素的控制具有现实意义。

关键词:架空输电线路;工程造价;因素分析
1.架空电力线路工程的主要成本结构
项目成本。

项目成本是指在整个电力项目组合活动中需要消耗的经济资源,包括工资和机械设备的消耗、原材料的
使用、必要的维护费用等,工程造价工作过程的正确发展需要保证一个正确的工程造价体系,这对工程建设的成本有着很好
的直接影响。

预算成本是工程造价的重要组成部分,需要事先准备和制作参考资料,只有这样,才能保证施工方案的质量和
进度。

工程造价预算能反映工程造价,能反映整个工程对资源的需求,合理设计。

评价工程经济效益的技术方案和技术支持
措施,有助于降低工程造价,保证工程进度。

静态投资。

静态投资是近年来我们研究的主体,主要分为本体投资和其他费用2大类。

本体工程投资指直接发生在
工程建设本体中的费用,主要由六个单位工程构成,包括基础工程、杆塔工程、接地工程、架线工程、附件工程和辅助工程;其他费用是指间接发生在工程本体建设过程中的费用,主要由辅助设施费用、场地征用及清理费用、预规和基本预备费。

2.架空输电线路工程造价影响因素
2.1物资费用影响因素分析
输电线路工程材料费首要是指供钉材料费,包含杆塔工程、架线工程的导线和地线、耐张串、悬垂串、跳线串、复
合绝缘子及隶属装置工程的其他配件的材料费。

经过对材料成本的剖析,得出塔架工程材料成本所占份额最高,隶属装置
工程材料成本所占份额最低的定论。

材料成本的首要影响要素是材料的数量和单价。

材料成本中的材料数量首要取决于规划,尤其是塔的材料成本。


果规划单位能优化路径,塔间距合适,塔身尺寸和结构合理,塔头布置轻盈,将有用减轻塔的重量;第二个是导线和地线
的重量。

导线和地线的重量由导线和地线的长度、材料、截面、分区号和其他要素决议,这些要素由规划单位的规划水平
决议。

因而,要进步规划质量,不断优化规划,合理确认材料数量,确保材料数量满意施工需要和规划要求。

材料成本中的材料单价首要由材料公司在投标收购时确认。

关于材料单价的管理,材料公司能够加强集约化管理,
采用大规模会集收购,这不仅能够节省时间,而且有助于取得更低的价格。

此外,咱们应该与供货商建立良好的联系,以
确保安稳合理的价格。

2.2工程造价影响要素剖析
输电线路工程建设成本包含固定直接成本、装置材料成本(不含甲供材料)、测量成本、监管费(五险一金、风险
作业意外损伤稳妥)、企业管理费、,施工企业合作调试费、赢利、筹建年价差、税金及根本预备费。

输电线路工程造价首要由基础工程造价、杆塔工程、接地工程、架线工程、配套装置工程和辅佐工程等组成。

基础
工程包含材料的现场运送、土方工程、基础砌体、地基防腐、地基处理等。

塔架工程包含塔架材料的现场运送和塔架的装置。

接地工程包含材料现场运送、接地土石方工程和接地装置装置。

架线工程包含现场运送线材、架起导线和地线、交叉
架起导线和地线等。

隶属装置工程包含运送绝缘子和配件等附件,以及装置绝缘子串和配件。

辅佐工程包含尖桩、建筑基
础面上的土方工程、护坡、挡土墙和泄洪水沟。

经过对输电线路工程造价构成的统计剖析和挑选,能够确认影响输电线路工程造价的要素首要有线路长度、塔基数量、张力塔数量、导线的重量、土方量、基础钢、基础混凝土、杆塔钢、导线和地线的交叉和架起,以及张力绝缘子串和
配件的装置。

线路长度、塔基数量和张力塔数量是影响施工成本的最根本要素。

这些要素是线路规划中考虑的根本指标,对施工
成本有最直接的影响。

2.3其他费用影响要素剖析
输电线路的其他费用首要包含辅佐设备工程费、施工现场置办及整理费、项目施工管理费、项目施工技能服务费、
出产预备费和施工期贷款利息。

经过对其他成本的剖析,得出施工场所征用和整理成本所占份额最大,其次是项目施工技
能服务成本,而辅佐设备工程成本和出产预备成本所占份额最小。

施工场所征用和整理费用首要由路线、规划规范和补偿
规范决议。

在其他费用中,除施工场所征用和清洁费用外,大多数费用是经过一定的收费基数(装置工程费等)乘以固定
费率确认的,该固定费率受施工成本和材料成本的影响。

因而,其他成本的影响要素涵盖了施工成本和材料成本的所有影
响要素。

3架空输电线路工程造价控制措施
3.1塔楼工程类型
架空输电线路铁塔是用来支撑电线的支撑结构。

它主要由钢或钢筋混凝土制成,也有木杆。

根据其力学性能,可分
为悬索塔和张力塔。

悬索塔可分为悬索直线塔和悬索转角塔;张力型塔可分为张力直线塔、张力角塔和终端塔。

根据电路
的数量,它可以分为交流、直流和交流紧凑型。

交流电源为三相电源;直流为两级电源,塔头按正负两级布置;交流紧凑
型将交流三相排列成倒三角形,以减小相间距离并降低传输阻抗。

在选择杆塔类型之前,首先了解线路工程的电压类别(交流和直流)、电压等级、气象条件、回路数、海拔、交叉
口等实际情况,并收集以下数据:沿线地质、水文、树木等植被分布,变电站进、出线、相序等;是否有人口密集区和保
护区;是否有微地形和微气象断面,是否有重冰区和舞动区。

铁塔是高压输电线路上最常用的支架。

国内外的网架结构大多选用热轧等边角钢和螺栓拼装而成,少量工程选用冷
弯型钢、钢管或钢管混凝土结构。

根据结构类型和受力特色,铁塔可分为拉线塔和自支撑塔。

拉线塔由塔头、主柱和拉线
组成。

塔头和主柱一般由角钢组成的空间桁架组成,整体稳定性好,能接受较大的轴向压力。

拉线一般选用高强度钢绞线,能接受较大的拉力。

因此,斜拉塔能够充分利用材料的强度特性,减少材料用量。

3.2挑选导体
输电线路的导线和地线长时间在荒野、山区或湖海边缘运转。

它需要经常接受外部载荷的效果,如风和冰、温度的
剧烈变化和化学气体的侵略。

同时,受国家资源、线路成本等要素的约束。

因此,在规划中,尤其是在大跨度截面中,必
须细心挑选导线的材料和结构。

导体材料应具有高导电性,但考虑到国家资源,一般不运用铜线;导线和地线应具有较高
的机械强度和抗振动性;导线和地线应具有必定的耐化学腐蚀性和抗氧化性;在挑选导线材料和结构时,除了满足输电能
力外,还应保证线路成本经济合理,技术合理。

3.3绝缘子类型的选择
就制造材料而言,它大致可以分为瓷器、玻璃和复合材料。

目前,我国高压输电线路广泛使用三种绝缘子。

悬式瓷
绝缘子在我国高压、超高压输电线路中应用广泛。

它们有着悠久的生产历史和丰富的运行经验,但瓷绝缘子存在老化问题,不同制造商的产品也有很大差异。

钢化玻璃绝缘子具有零值自爆特性,消除了零值检测,大大减少了线路运行维护工作量。

然而,钢化玻璃绝缘子由于自身爆炸率的问题,对居民和农田有潜在的危险。

复合绝缘子重量轻,防污性能好,但防雷性
能较差。

它主要用于污染严重的地方。

结束语:
电力的广泛使用促进了社会生产力和经济的快速发展,保障电力供应是社会生产力、经济可持续发展的关键因素,电力线路的建设意义重大。

随着经济的快速发展和国家现代化建设对电线的需求量不断增加,工程造价及接触网工程造价预
算的管理对控制工程造价具有重要意义。

架空电力工程造价包括很多内容,但在分析影响因素的基础上,基本上可以对其主
要组成部分进行分析,如本体的相关成本、铁塔的施工成本和施工成本线。

针对这些影响因素,应采取阶段性措施,转变观念,努力控制工程造价,降低投资成本。

总之,架空电力线路工程造价控制关系到架空电力线路工程的经济效益和综合效益,
加强造价控制势在必行。

参考文献:
[1]李亚运.浅析影响架空电力线路工程造价的若干因素[J].工程技术:文摘版,2019(7):342.
[2]宋海丽.试析影响架空电力线路工程造价的若干因素[J].城市建设理论研究:电子版,2019,5(12):2610.
[3]缪胜光,文凯.特高压架空输电线路工程造价的敏感因素分析[J].中国工程咨询,2019(5):62-65.。
