二级公路设计总说明

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

二级公路设计总说明

————————————————————————————————作者: ————————————————————————————————日期:

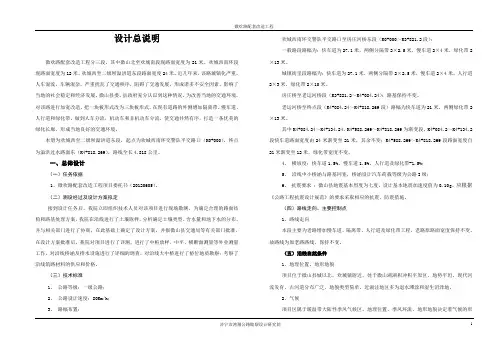

总 说 明

一、任务依据及勘设经过 1.1任务依据

***经**至**公路工程项目勘察设计任务是通过公开招标方式确认设计单位的,*

*****勘察设计有限公司(以下简称我公司)中标承担本项目勘察设计任务,主要依据有以下有关文件:

①**县交通运输局与我公司签定的《***经**至**公路工程勘察设计合同书》

(以下简称《合同书》)。

③《***经**至**公路工程可行性研究报告》(以下简称工可报告);

④《******区发展和改革委员会关于***经**至**公路工程可行性研究报告的批

复》(以下简称工可批复);

⑤交通部颁布的有关技术标准、规范、规程等; ⑥******区现行有关技术规定及有关会议纪要、规定。 1.2测设经过

在接到《中标通知书》后,我公司立即成立了“***经**至**公路工程项目组”,并组织有关技术人员认真研究《工可》及相关资料,通过现场踏勘,落实大致线位走廊,初拟桥梁方案。经过现场踏勘后,利用1:2**数字化地形图进行选线,定出较为合理的线位;向业主提交路线初步设计方案,路线比选方案。初步设计方案取得了业主的认可,对路线比选方案进行确认并提出了路线设计方案进行局部优化设计的意见和建议;大部分人员进场后,外业选线组对线位内的相关公路、学校、河流、村庄等影响路线方案的重要控制点进行实地穿线检验,收集相关资料,然后对线形作进一步的调整与优化,基本完成合同段的定测外业调查工作;2016年11月下旬,我公司完成外业验收资料。

**县交通运输局于2016年11月28日在**县组织召开了***经**至**公路工程一阶段施工图设计外业勘察成果验收会议。与会代表一致认为,设计单位详测路线方案基本采用《工可报告》推荐路线方案;所采用的主要技术指标符合部颁有关标准、

规范、规程要求;详测资料收集基本齐全,经自检及各专项外业验收小组抽检,各项测量精度基本符合要求,同意验收并形成了会议纪要。

2016年12月底,根据《外业验收会议纪要》精神再次进场对平、纵线形进行优化,补充收集及完善有关资料,并完成了本项目的施工图设计。

2017年1月******研究院有限公司对《***经**至**公路工程一阶段施工图设

计》进行了审查。2017年2月,我公司根据审查意见修改完成了本项目的施工图设计。

二、采用的主要技术指标

根据《工可》、《合同书》的要求及交通部部颁《公路工程技术标准》(JT G B01-201

4)和《公路路线设计规范》(JT G D20-2006)的有关规定,本项目采用的技

术标准如下:

主要技术指标表

序号

指标名称

单位

**村至**亭路段(K0+**~K**+**)

**亭至终点路段(K**+**~K**+***.***)

备注

1 地形类别 山岭重丘区 山岭重丘区

2 公路等级 二级 二级

3 设计速度 km/h 60 60 4

会车视距 米 150 150 5 圆曲线最小

半径 米

125

125

6 不设超高最小圆曲线半

米 1500 1500

7 最大纵坡 % 6 6 8

最小坡长

150

150

9 凸形竖曲线

最小半径

米1***1***

10 凹形竖曲线

最小半径

米1** 1**

11 路基宽度米10 12

1

行车道宽度米2×3.5 2×3.5

**桥涵设计荷

公路-Ⅰ级公路-Ⅰ级

14 桥涵设计洪

水频率

大、中桥采用1/

100,

小桥采用1/50,涵洞

1/50

大、中桥采用1/100,

小桥采用1/50,涵洞1/50

三、路线起讫、中间控制点、全长、沿线主要城镇、河流、公路及铁路等及技术标准、工程概况

3.1路线起讫点

本项目路线起点位于**村附近,与S**线K1+100处相接,向南沿着**至**村乡道布线,经**乡后,沿*江东侧布线经**口、**村、***、***至***村,沿着Y***乡道布线,过了**村后,沿X***县道布线,在**亭附近,沿**县规划往南侧展新线,经过**家、**家后,在**中桥桥头接上**绕城线,然后完全利用**绕城线至终点,终点在**大桥附近与G**线相接。路线全长:**.**Km,实际修建里程长**.0310**Km。

3.2中间控制点

主要控制点:起点、**乡、**口、**口、***、**镇、终点

3.3沿线主要城镇

沿线主要城镇:**乡、**镇

3.4沿线主要河流

沿线主要河流:*江、**

3.5沿线主要公路

沿线主要公路:省道S**、国道G**、Y***乡道、X***县道

3.6工程概况

路基土石方(1**0m3):挖土方:78.7509;挖石方:162.55**;填方:***.2683。

水泥混凝土路面(1** m2):**3.**。

排水及防护圬工(1** m3):52.370。

桥梁(米/座)大桥:492/3;中桥:58.974/2。

涵洞(米/道):涵洞2069.2米/143道。

平面交叉(处):渠化交叉2处;加铺转角57处

不良地质(米):4500。

征用土地:1243.5**亩。

建筑物拆迁(m2):1**6.4

管线拆迁(1**m):24.058

四、《工可》执行情况

(一)、《工可》基本情况

本项目《工可》路线起点位于**村附近,与S**线K1+100处相接,向南沿着**至**村乡道布线,经**乡后,沿*江东侧布线经**口、**口至**村,沿着Y***乡道布线,过了**村后,沿X***县道布线,接近**县城后,沿南侧**县县城规划区边缘布线,然后利用**大桥跨越*江与G**相接,并完全利用G**二级公路直到终点,终点在**大桥附近与G**线相接。《工可》采用的主要技术指标如下表:技术等级:二级公路

地形类别:山岭重丘

设计行车速度:60 km/h

路基宽度:10m/12m

路面:采用水泥混凝土路面

汽车荷载:公路-Ⅰ级

相关文档
最新文档
