B2 监理工程师通知单(示范)
监理工程师通知单
工程名称:洋河新城工业路(滨河路—外环南路)新建工程编号:B2
事
由
关于现场水稳基层含水量过大的处理意见
签收人姓名及时间
致:江苏华实市政建设集团有限公司
巡视工地,发现以下问题:
你单位在铺筑工业路K0+330—K0+430段水泥稳定碎石二层水稳时,车辆通过此段第一层水稳出现大面积车辙轮迹,最深处达10cm以上,且第一层水稳碾压后出现明显轮迹,根本原因是你单位水泥中含水量过大导致。在前期摊铺中我监理组多次向你单位要求严控含水量。现我监理组就此事向业主汇报,在征得业主同意且授权下,处理意见如下:
1.对你单位进行五万元人民币罚款;
2.对你单位在洋河新城内进行通报批评;
3.如下次在发生类似情况,你单位将做清场处理;
4.此段水稳碎石基层,在7d后进行现场取芯,如不成型,作返工处理。
望你单位在接到此通知单后立即整改,加强内部技术交底及现场控制。于2013年12月10日前将此罚款额交新城管委会财务专用账户,负责将加倍处罚。
附件共页,请于2013年12月10日前填报回复单(A5)。
抄送:
项目监理机构(章):
专业监理工程师:总监理工程师:日期:2013.12.08
上报哦注:本通知单分为进度控制类(B21)、质量控制类(B22)、造价控制类(B23)、安全文明类(B24)、工程变更类(B25)。
江苏省建设厅监制
监理工程师通知范本
监理工程师通知范本1.监理工程师通知单范本监理工程师通知单工程名称:致:事由:关于施工现场安全隐患事宜内容:监理人员现场巡视发现存在以下安全问题:一、L座升降机接料平台防护门未关严,安全防护不到位;二、AB座楼内临边防护栏杆拆除后未及时恢复完善,存在着安全隐患。
三、D座东侧使用的加压泵设备,接线未接PE保护线,开关箱未关箱门防护;四、施工现场多人未戴安全帽,有流动吸烟现象;五、层间箱用电接线不规范,接线较乱,存在一闸多用现象。
对上述安全隐患事宜,望施工项目负责人对施工现场安全防护措施,进行自检自查,加强安全管理、安全教育、安全技术交底工作,在施工过程中杜绝安全隐患,保证施工安全,对上述存在的安全隐患抓紧整改,自检合格后报监理项目部复查,限期三天整改。
编号:项目监理机构:总/专业监理工程师:日期:2.房建监理通知单应该怎么写呀房建工程监理人员职责一)、驻地正(副)高监的职责:1、组织本监理处人员完成驻地监理处担负的各项工作,向总监办负责;2、主持驻地监理处的监理业务工作,制定本监理处的监理计划;3、全面熟悉合同条款、技术规范及设计图纸等合同文件,及时解决在合同履行过程中出现的问题;4、主持审核承包商提交的施工设计详图,对其中技术比较复杂的设计图进行初审后,经工作上报总工室审批;5、组织检查承包商的质量自检体系和质量责任制度;6、审批承包商提交的分项工程开工申请报告,下达分项工程开工令;7、审核承包商的总体施工组织设计和年度计划,审批月进度计划,报工作站备案;8、检查工程进度计划的落实情况,监督承包商的进度计划是否达到合同要求;9、巡视工地,检查管辖合同段的施工质量,审签质量验收单;10、主持中间交工验收,审签中间交工证书和中间计量证书;11、主持关键计量工作;12、在总监授权的范围内,签署或签发返工令、停工令、复工令等监理指令;13、初审承包商提交的支付报表、延期和索赔报告及其他函件,按本办法有关规定报送工作站、总监办;14、初审重大和重要工程变更并提出处理建议;审批一般工程变更,签发一般工程变更令;初审变更的单价;15、审查合同履行中出现的分包问题;16、主持工地会议、尽可能地及时解决施工中出现的各种问题;17、主持对质量事故的调查、取证、分析、评价及处理工作;18、会同工程部组织工程的交工验收;19、组织检查环保工作;20、协调与相邻合同段承包商之间的施工纠纷,协调承包商与地方之间的各种矛盾;21、组织承包商到相关施工现场考察学习,交流经验;22、完成工作站及其上级交办的其他监理工作;23、驻地副高监协助驻地高监履行上述职责,当驻地高监离开时,履行驻地高监的职责。
B2 监理工程师通知单试块
监理工程师通知单(质量控制类)工程名称滨海港城初中一期工程编号:B222013105
事由Leabharlann 承台基础梁混凝土试块取样和制作
签收人及时间
致:江苏荣威建设有限公司
经施工现场查得,贵公司港城初中项目部正在施工的三幢(楼宿舍楼B食堂楼学楼B)工程已进入承台基础梁砼工程,按照国家有关法律法规,必须在施工现场随机取样制作留置混凝土试块以备送检,对此,我部早在九月十日前后,曾多次提醒贵公司项目部做好承台基础梁砼浇筑前有关试模工具等工作,实际施工开始时,贵公司项目部却以塑料模具使用不便为由,仅在现场宿舍楼施工时做了一组砼试块,远不能满足设计质量检测要求,为做好工程质量的事前控制工作,以实际行动做好商品混凝土的交货质量检确保该一期工程能够合格达优,请贵公司接此通知后做好下以下二方面工作:
附件共页,请于年月日前填报回复单(A5)。
抄送:建设单位
项目监理机构(章):
专业监理工程师:总监理工程师:日期:
注:本通知单分为进度控制类(B21)、质量控制类(B22)、造价控制类(B23)、安全文明类(B24)、工程变更类(B25)。
江苏省建设厅监制
1.认真审读和学习《混凝土结构工程施工质量验收规范》和地方有关强制性条款,结合本一期工程的特点和施工现场的实际情况,按照标准养护试块取样与留置原则和同条件养护试块取样与留置原则做好商混凝土现场取样等系列工作。
2.加强对做好的试块的保护工作,各幢各部位做好的砼试块要有有固定的地方存放管理。
3.请贵公司项目部暂时准备三组砼试块模具,分别是标养检一组,同条件检一组,拆模强度检一组。今后凡涉关混凝土工序检验,首查试模的准备情况,如数量不足,我部将视为不具备验收条件,如擅自施工,我部将视为强行施工,由此而造成的一切后果由贵公司承担和我部无关。
表B02 监理通知单红大
总/专业监理工程师
日 期
表B 06监理工程师通知单
工程名称
吉林市红大蓝湾小区工程
编 号
B06-013
致二标段项目部(施工总承包单位/专业承包单位)
事由:关于施工现场未佩戴安全帽罚款决定
内容:
巡查中发现,你标段地下车库四区木工支模时,一人没有佩戴安全帽,2#楼钢筋施工时,有一人没有佩戴安全帽,根据红大蓝湾指挥部和监理部10月19日联合下发的通知,罚款本人50元,班长100元,安全员200元,项目经理500元,合计人民币850元。850元×2=1700元,望你标段引以为戒,加强对施工人员的安全教育,杜绝此类事件的再次发生。
工程名称
吉林市红大蓝湾小区工程
编 号
B06-019
致三标段项目部(施工总承包单位/专业承包单位)
事由:关于越冬维护等问题
内容:
在检查过程中发现以下问题:
1、地下车库后浇带没有保温,要求马上做上。
2、地下车库要设立临时用电照明,方便值班人员巡视。
3、地下车库未设测温点,要设立测温点。
4\、1#、4#楼与地下车库高低跨立面没做保温。
二、冬季休工之前必须完成以下工作:
1、箱变门上锁,四周严禁堆放杂物,特别是易燃易爆物品。箱变电缆沟封堵,防止小动物出入。同时做好防渗漏检查及防护,确保箱面雪水不能渗漏到里面。
2、做好配电箱、电线、电缆、电器设备的越冬保护,以免损坏,耽误明春施工。值班用电单设开关回路及配电箱,其余用电回路均断电,保证冬季用电安全。
3、做好各点防雷引下线的标记,以免明春施工弄错。
4、做好电气配管的保护,采取有效措施,防止线管的损坏和堵管。
监 理 单 位
总/专业监理工程师
b2 监理工程师通知单防台风
b2 监理工程师通知单防台风
尊敬的B2监理工程师:
根据当前气象预报,我们将面临一场台风的威胁。
为确保工地的安全以及施工的顺利进行,特向您发出以下通知:
1. 安全检查:请您确保所有的施工设备、材料和临时设施都已经妥善固定和加固,以防止被台风风力吹倒。
同时,检查施工现场周围是否有可能威胁到安全的物体或建筑物,及时处理。
2. 施工计划:请您与施工方协商,制定出应对台风的计划。
将可能受到风力影响较大的作业暂时停止或调整时间表,以确保工人的安全。
3. 合作沟通:请您与项目各方进行充分沟通,确保大家对于应对台风的措施有一致的认识,并明确各自的责任。
4. 监督检查:请您对施工现场的防台风措施进行监督检查,确保其符合安全规范,并及时提出改进建议。
如发现安全隐患,必须立即采取措施进行纠正。
5. 持续跟踪:请您与气象部门保持密切联系,及时了解台风的动态,以便做出及时应对的决策。
任何与台风相关的紧急情况,请您及时向项目经理和相关部门报告,并协助采取适当的紧急措施。
感谢您在这次台风来临之际的合作和支持。
只有共同努力,我们才能保障工地的安全和施工的顺利进行。
祝工作顺利!
此致
B2监理工程师敬礼
日期:。
监理工程师通知单模板

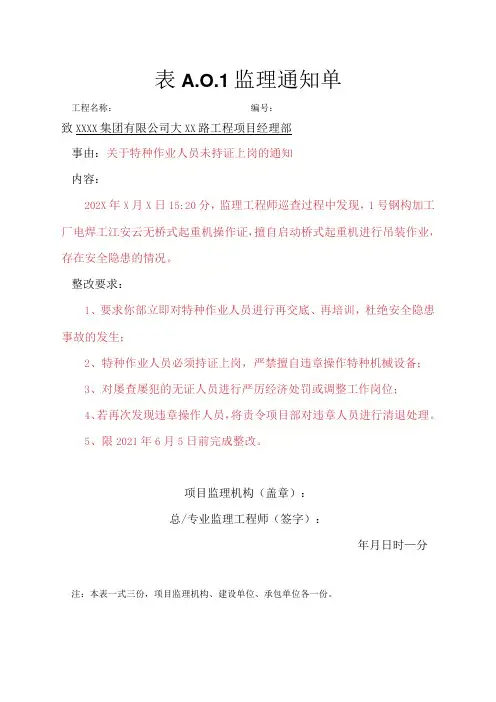

表A.O.1监理通知单
工程名称:编号:
致XXXX集团有限公司大XX路工程项目经理部
事由:关于特种作业人员未持证上岗的通知
内容:
202X年X月X日15:20分,监理工程师巡查过程中发现,1号钢构加工厂电焊工江安云无桥式起重机操作证,擅自启动桥式起重机进行吊装作业,存在安全隐患的情况。
整改要求:
1、要求你部立即对特种作业人员进行再交底、再培训,杜绝安全隐患事故的发生;
2、特种作业人员必须持证上岗,严禁擅自违章操作特种机械设备;
3、对屡查屡犯的无证人员进行严厉经济处罚或调整工作岗位;
4、若再次发现违章操作人员,将责令项目部对违章人员进行清退处理。
5、限2021年6月5日前完成整改。
项目监理机构(盖章):
总/专业监理工程师(签字):
年月日时—分注:本表一式三份,项目监理机构、建设单位、承包单位各一份。
监理工程师通知单(安全类)范本
B2
监理工程师通知单(安全文明类)
工程名称:常熟市碧溪镇污水管网收集工程编号:B24-1007001
事由
关于做好工地防暑降温的事宜
签收人姓名及时间
致:江苏港城建设工程有限公司碧溪污水管网项目部:
注:本通知单分为进度控制类(B21)、质量控制类(B22)、造价控制类(B23)、安全文明类(B24)、工程变更类(B25)。
江苏省建设厅监制
为确保夏季高温施工现场人员的健康,你部施工现场须做好以下事宜:
1、认真落实政府部门对夏季施工时的管理规定,并做好高温施工时的降温。
2、高温施工时,个人防护用品仍然要按规范佩戴。
3、高温红色预警信号发布时,中午高温段严禁施工。
4、防暑降温用品要按人头发放到位,务必使现场人员人手一份。
5、做好夏季高温施工时的防暑降温措施人员教育。
6、对可能出现的中暑等高温施工时的紧急情况,现场需做好应急预案。
以上问题请你方足够重视,及时消除安全隐患。监理部将对你方整改进行跟踪复查,督促你方落实整改(自查),保证本工程安全文明施工。
附件共0页,请于2010年7月25日前填报回复单(A5)。
抄送:业主代表
项目监理机构(章):
专业监理工程师:总监工程师:日期:2010-7-23
监理工程师通知单(安全类)范本
抄送:业主代表
工程监理机构(章):
专业监理工程师:总监理工程师:日期:2021-7-23
注:本通知单分为进度操纵类〔B21〕、质量操纵类〔B22〕、造价操纵类〔B23〕、平安文明类〔B24〕、工程变更类〔B25〕。
江苏省建设厅监制
2、高温施工时,个人防护用品仍旧要按标准佩戴。
3、高温红色预警信号公布时,中午高温段严禁施工。
4、防暑降温用品要按人头发放到位,务必使现场人员人手一份。
5、做好夏季高温施工时的防暑降温措施人员教育。
6、对可能出现的中暑等高温施工时的紧急情况,现场需做好应急预案。
以上问题请你方足够重视,及时排除平安隐患。监理部将对你方整改良行跟踪复查,催促你方落实整改〔自ቤተ መጻሕፍቲ ባይዱ〕,保证本工程平安文明施工。
B2
监理工程师通知单〔平安文明类〕
工程名称:常熟市碧溪镇污水管网搜集工程编号:B24-1007001
事由
关于做好工地防暑降温的事宜
签收人姓名及时间
致:江苏港城建设工程碧溪污水管网工程部:
为确保夏季高温施工现场人员的健康,你部施工现场须做好以下事宜:
1、认真落实政府部门对夏季施工时的治理规定,并做好高温施工时的降温。
监理通知单
总/专业监理工程师:
日期:2010年9月26日
表B2-2监理工程师通知单
工程名称:水印荣庭(种子博览城)#住宅楼
致:荣达建筑公司水印荣庭项目部
事由:关于安全文明施工检查一事
内容:收到《平建发[2010]341号》建设局文件。文件内容对水印荣庭(种子博览城)施工现场进行检查,查出以下问题:
5、特殊工种上岗证。
6、塔吊安装水准仪、经纬仪、磅秤检测报告。
7、总施工进度计划及月、周施工进度计划。
8、工程材料送检计划。
9、必须建立消防保卫组织,健全消防保卫领导小组,配备义防队员,定期进行安教育培训,设置消防器材专用棚,按规定配备消防器材,定期检查更换。材料场地、库房、宿舍、办公室等必须有防火措施。
`总/专业监理工程师:
日期:2010年7月16日
表B2-2监理工程师通知单
工程名称:水印荣庭(种子博览城)#住宅楼
致:荣达建筑公司水印荣庭项目部
事由:关于工程质量、资料综合大检查一事
内容:收到《平建发[2010]326号》建设局文件。文件内容对施工现场以下内容进行检查:
1.工程实体质量结构安全情况,施工作业面的质量;;
3、施工现场无消防设施。
4、施工现场无五牌一图。
5、施工现场无围挡,施工现场水池无围挡。
6、钢筋加工棚无防雨措施,钢筋调直机使用倒顺开关且无接地,所有开关箱及机具无接地线。
7、搅拌机棚双层硬防护不到位无防雨措施,操作台无垫板,开关箱损坏。
8、施工现场未硬化
9、施工现场所有机具及配电箱接地均不符合要求
1.未办理施工许可证擅自开工建设。
2脚手架高度不够,首层无防护,作业面临边防护不到位,剪刀撑未连续设置,架体宽度不够,拉墙杆少,未搭设安全通道。
监理工程师通知单
工程名称:
编号:
致:***工程有限公司
事由:关于施工现场电缆敷设施工质量的相关事宜
内容:电缆數设施工中存在以下质量隐悲:
1、电线敷设施工中存在拖拽电缆,表皮擦伤现象,针对此质量隐患,要求施工单位在敷设电缆时
注意选择适当數设方法,严禁在地面强行拖拉野蛮施工:
2、开挖电缆沟时严格按照图纸设计走向及开挖深度(过路电缆套管直埋深度不小于1.2米)施工
要求两标段施工单位对此监理通知高度重视,加强现场安全、质量管控,加大技术交底力度,针对以上注意事项,要求各施工单位认真履行施工管理职责,施工中选择合理施工方法。否则由此所产生的一系列不良后果均由施工单位自己负责。
抄报:***光伏电力开发有限公司
Hale Waihona Puke 项目监理机构:______________
总/专业监理工程师:______________
日 期:2008年05月18日
填报说明:本表一式3份,由项目监理机构填写,抄送相关单位。
B2监理工程师通知单、砌体
17、___轴至__轴砖砌体的垂直度允许偏差实测值为11mm,规范要求砖砌体全高≤10m的垂直度允许偏差为10mm。违反《砌体工程施工质量验收规范》(GB50203-2002)5.2.5条款规定。
2、___轴至__轴搁置预制板的砌体顶面未找平,安装时未座浆。违反《砌体工程施工质量验收规范》(GB50203-2002)3.0.9条款规定。
3、水泥进场使用前未分批对其强度、安定性进行复验。检验批未以同一生产厂家、同一编号为一批。水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)未复查试验。违反《砌体工程施工质量验收规范》(GB50203-2002)4.0.1条款规定。
11、___轴至__轴竖向灰缝出现透明缝。违反《砌体工程施工质量验收规范》(GB50203-2002)5.1.11条款规定。
12、___轴至__轴砖砌体施工临时间断处补砌时,未将接槎处浇水湿润。违反《砌体工程施工质量验收规范》(GB50203-2002)5.1.6条款规定。
13、砖和砂浆的强度等级未符合设计要求。违反《砌体工程施工质量验收规范》(GB50203-2002)5.2.1条款规定。
江苏省建设厅监制
如对本通知单内容有异议,请在24小时内向项目监理机构提出书面报告。
附件共××页,请于××年××月××日前填报回复单(A5)
抄送:建设单位
项目监理机构(章):××××××××
专业监理工程师:××××总监理工程师:××××日期:××××
注:本通知单分为进度控制类(B21)、质量控制类(B22)、造价控制类(B23)、安全文明类(B24)、工程变更类(B25)。
(完整word版)监理通知单
监理工程师通知单
表B2-2监理工程师通知单
表B2-2监理工程师通知单
表B2-2监理工程师通知单
工程名称:水印荣庭(种子博览城)楼JLT—10—00
表B2-2监理工程师通知单
#
表B2-2监理工程师通知单
表B3-1监理工作联系单
表B3-1监理工作联系单
表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)住宅楼
表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)C9# 住宅楼
表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)C8#、C9#住宅楼
表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)C6#、C7#住宅楼
表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)C4#住宅楼
表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)C6#、C7#住宅楼
表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)C4#住宅楼
表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)住宅楼
表B2-2监理工程师通知单
表B2-2监理工程师通知单
表B2-2监理工程师通知单。
监理通知单(DOC)
表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)#住宅楼表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)A7、A8 #住宅楼JLT—08—00表B2-2监理工程师通知单B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)JLT—10—0B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)A9、A10 #住宅楼JLT—08—0表表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)B7、B9 #住宅楼JLT—08—0表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)JLT—08—0表B2-2监理工程师通知单工程名称:种子博览城楼JLT—10—00表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)楼JLT—10—00表B2-2监理工程师通知单#表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)A5#—A10#、B3#—B10#、C4#—C9#楼JLT—08—00表B3-1监理工作联系单表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)#住宅楼表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)#住宅楼表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)#住宅楼表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)#住宅楼表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)#住宅楼表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)住宅楼表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)C7#住宅楼表B3-1监理工作联系单表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)住宅楼表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)C9# 住宅楼表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)C8#、C9#住宅楼表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)C6#、C7#住宅楼表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)C4#住宅楼表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)C6#、C7#住宅楼表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)C4#住宅楼表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)住宅楼表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)住宅楼表表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)#住宅楼JLT—08—0表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)住宅楼表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)住宅楼表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)住宅楼。
监理通知单
表B2-2监理工程师通知单
表B2-2监理工程师通知单
表B2-2监理工程师通知单
表B2-2监理工程师通知单
工程名称:水印荣庭(种子博览城)楼JLT—10—00
表B2-2监理工程师通知单
#
表B2-2监理工程师通知单
表B3-1监理工作联系单
表B3-1监理工作联系单
表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)住宅楼
表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)C9# 住宅楼
表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)C8#、C9#住宅楼
表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)C6#、C7#住宅楼
表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)C4#住宅楼
表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)C6#、C7#住宅楼
表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)C4#住宅楼
表B2-2监理工程师通知单工程名称:水印荣庭(种子博览城)住宅楼
表B2-2监理工程师通知单
表B2-2监理工程师通知单
表B2-2监理工程师通知单。
监理通知单范例
B2监理工程师通知单(质量类)
工程名称:XXX 工程编号:B22-XX
事由预留洞口未加筋;X#楼剪力墙、临空墙拉筋
问题
签收人姓
名及时间
致: XX建设工程有限公司
1、水电预留洞口加筋未按图纸施工;
2、X#主楼的剪力墙和临空墙的拉筋未按图纸施工;
3、地下室外墙东南角的内阴角、外阴角的加筋未放;
4、东边框架拄筋有几个拄筋需调整钢筋保护层;
5、X#主楼南边框架部位多余的拄内钢筋清理,木工无法支模、见拄模未合拢处。
6、木工X#主楼部位不得双面封模、待验收后才可封;
7、防密门的模板不能封,待门框安装后;
8、后浇带制模按强制性规范要求施工。
附件共1 页,请于XX年XX月XX 日前填报回复单(A5)。
抄送:
项目监理机构(章): 专业监理工程师:总监理工程师:日期:
注:本通知单分为进度控制类(B21)、质量控制类(B22)、造价控制类(B23)、安全文明类(B24)、工程变更类(B25)。
江苏省建设厅监制。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
监理工程师通知单(类)
工程名称:编号:B2-
事
由
签收人姓名及时间
致:
总体原则:凡需施工(承包)单位执行的,都应签发本通知单。
质量控制类:
1、未经监理验收或验收不合格的工程材料、构配件、设备,监理人员应拒绝签认,并应签发监理通知,书面通知承包单位限期将不合格的工程材料、构配件设备清场;
2、对施工过程中出现的质量缺陷,专业监理工程师应及时下达监理通知,书面要求承包商整改。
进度控制类:
1、当发现实际进度滞后于计划进度或总工期、阶段计划时,应书面通知指令承包商采取调整措施。
安全文明类:
1、对工地施工中存在的安全隐患,书面通知承包商整改。
附件共页,请于年月日前填报回复单(A5)。
抄送:
项目监理机构(章):
专业监理工程师:总监理工程师:日期:
注:本通知单分为进度控制类(B21)、质量控制类(B22)、造价控制类(B23)、安全文明类(B24)、工程变更类(B25)。
江苏省建设Leabharlann 监制
