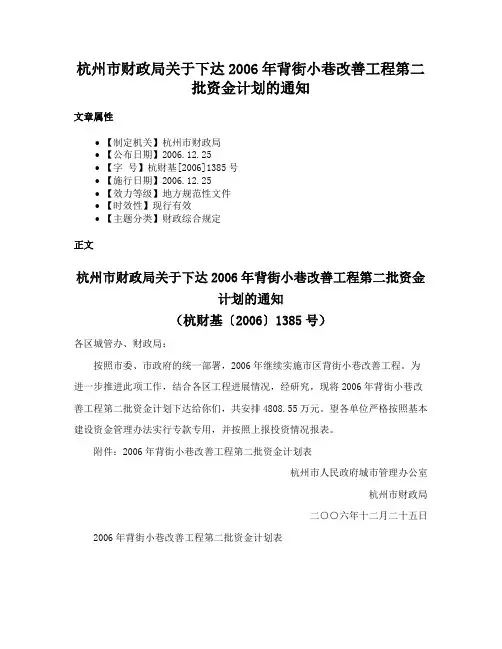

附件:2006年背街小巷改善工程第二批资金计划表杭州市人民政府城市管理办公室杭州市财政局二○○六年十二月二十五日2006年背街小巷改善工程第二批资金计划表┌────────┬────────┬────────┬────────┬────────┐│城区│计划条数│投资估算│ 第一批资金计划│ 第二批资金计划│├────────┼────────┼────────┼────────┼────────┤│上城区│228│15747│3400│1108.55│├────────┼────────┼────────┼────────┼────────┤│下城区│290│27604│4000│700│├────────┼────────┼────────┼────────┼────────┤│江干区│138│13222│3600│1900│├────────┼────────┼────────┼────────┼────────┤│拱墅区│183│9179│3200││├────────┼────────┼────────┼────────┼────────┤│西湖区│216│18829│3800│1100│├────────┼────────┼────────┼────────┼────────┤│ 西湖风景名胜区│││1000││├────────┼────────┼────────┼────────┼────────┤│合计│1055│84581│19000│4808.55│└────────┴────────┴────────┴────────┴────────┘。
某街道综合整治工程安全文明监理细则
某街道综合整治工程安全文明监理细则前言本文旨在规范某街道综合整治工程监理的安全和文明行为,以保障工程质量和参与人员的安全。
一、监理人员要求1.具有工程监理相关专业资格证书,并熟悉有关法律法规和规章制度。
监理人员应当参加监理人员资格考试,并取得考试合格证书。
2.严格遵守工程监理相关规章制度的要求,按照工程监理管理计划的要求,履行监理职责,全程监督工程施工,合理控制工程质量,确保工程安全。
3.能够严格执行监理计划,对工程施工中的安全隐患进行发现、纠正和处置,并及时向建设单位或者分管领导报告。
4.能够在工程周边安排监理办公室及监理设施,维护安全秩序。
二、工地管理1.架设现场标志牌,指示安全温馨提示语,提醒施工人员关注周围环境,注意安全。
2.在工程现场周围设置围栏,严禁非施工人员进入内部。
同时加强现场保卫力量,防止窃盗等不法行为。
3.实行进、出制度,严格登记人员、车辆及货物通行情况,搬运施工材料的车辆应停靠在规定地点。
4.工地内禁止吸烟、燃放烟花爆竹和引火行为,防止火灾事故发生。
三、施工管理1.施工前应制定工作方案,明确作业区域,严格根据方案施工,避免影响到周围居民的正常生活。
2.保证施工区的交通顺畅,避免对交通安全的影响。
3.施工期间应该设置固定施工时间,保证对周边居民不会造成噪音扰民。
4.保持工地卫生,实行垃圾分类管理,保持施工现场整洁。
四、安全防护1.施工期间应加强安全管理,确保操作人员的个人防护设备完好无损,建立人身安全档案,见证现场安全帽、安全带、防护鞋等的佩戴。
2.在施工时要使用合格的工程材料和设备,严禁使用假冒伪劣材料,确保施工质量。
3.在施工现场应设有消防器材和安全警示标识,定期组织安全演练,提高施工人员应急处置的能力。
五、文明施工1.施工现场应根据施工进度,规划建立的“五点一线文明施工”制度,包括工程布置文明、作业安全文明、“五无”文明、环境卫生文明、材料管理文明、劳动用品文明等项目,并加强文明施工考核和奖惩机制。
背街小巷管理方案

背街小巷管理方案一、引言背街小巷作为城市交通微循环的重要组成部分,其管理状况直接影响到市民的出行体验和城市的整体形象。
随着城市化进程的加快,背街小巷的管理面临诸多挑战,如交通拥堵、环境脏乱、安全隐患等。
为此,我们结合本项目所在区域的实际情况,制定出一套具有针对性、实用性和可行性的背街小巷管理方案。
本方案旨在通过对背街小巷的交通、环境、设施等方面进行综合整治,提高道路通行能力,改善市民出行环境,提升城市管理水平。
在具体实施过程中,我们将紧密围绕项目目标,遵循规划原则,运用科学方法,确保方案的有效性和持续性。
首先,本方案将针对背街小巷的交通拥堵问题,提出合理的交通组织措施,如设置单行线、调整信号灯配时、优化公交路线等,以提高道路通行效率。
同时,结合智慧交通技术,实现交通流量的实时监控,为市民提供便捷的出行指导。
其次,针对环境脏乱问题,我们将加强背街小巷的环卫保洁工作,提高清扫频率,确保垃圾及时清运。
此外,通过绿化、美化、亮化工程,提升背街小巷的整体环境品质,营造宜居宜业的氛围。
再者,针对安全隐患问题,我们将加大对背街小巷设施的检查和维护力度,确保消防、排水、供电等设施正常运行。
同时,加强治安巡逻,提高见警率,保障市民的人身和财产安全。
二、目标设定与需求分析本方案的目标是通过系统化的管理,全面提升背街小巷的通行能力、环境品质和安全性,具体目标如下:1. 交通优化:降低背街小巷交通拥堵现象,提高道路通行效率,确保高峰时段车辆通行速度不低于规定标准,减少市民出行时间。
2. 环境提升:改善背街小巷环境卫生状况,实现垃圾日产日清,提升绿化覆盖率,打造整洁、优美的街巷环境。
3. 安全保障:加强背街小巷的安全设施建设和维护,提高治安管理水平,确保市民生活安全。
需求分析:1. 交通组织需求:根据背街小巷的交通流量、路网结构和周边用地性质,合理规划交通组织方案,满足不同时段、不同方向的交通需求。
2. 环境整治需求:针对背街小巷环境卫生问题,加大环卫设施投入,提高清扫保洁水平,满足市民对美好生活环境的需求。
小型社区小区改造监理细则

小型社区小区改造监理细则1. 监理范围该细则适用于小型社区中的小区改造项目的监理工作。
监理范围包括但不限于施工过程的监督、质量检查、材料使用监控等。
2. 监理责任2.1. 监理人员应负责监督施工工程的合理性、合法性,并确保工程符合当地相关法律法规标准和设计要求。
2.2. 监理人员应及时发现并纠正施工过程中的质量问题,及时报告相关责任方。
2.3. 监理人员应参与施工计划的制定和审核,确保项目按时完成。
2.4. 监理人员应定期向业主提交监理报告,报告内容应详细描述施工进度、质量情况等。
3. 监理流程3.1. 前期准备:监理人员应与业主和承建方沟通,明确工程目标和要求。
3.2. 施工监督:监理人员应全程监督施工过程,包括但不限于工人素质、施工进度和质量控制。
3.3. 质量检查:监理人员应定期进行质量检查,确保工程质量符合相关标准。
3.4. 材料使用监控:监理人员应监控材料的选择和使用,确保使用合格、符合要求的材料。
3.5. 问题处理:监理人员应及时发现和解决施工过程中的问题,并与相关方协商解决争议。
4. 监理报告监理人员应定期向业主提交监理报告,报告内容应包括但不限于以下内容:- 施工进度:详细描述施工进度情况,包括已完成和待完成的工程节点。
- 质量情况:记录对施工质量进行的检查和评估结果,指出存在的问题和改进建议。
- 材料使用情况:监督材料的选择和使用情况,报告材料是否符合要求。
- 比较分析:对不同施工阶段的工程情况进行比较和分析,为业主决策提供参考。
5. 监理合同监理工作应通过合同方式与业主和承建方进行约定,明确双方的权益和责任。
以上为小型社区小区改造监理细则的主要内容,请根据实际情况进行补充和完善。
杭州市工程建设监理管理规定
杭州市工程建设监理管理规定部门: xxx时间: xxx制作人:xxx整理范文,仅供参考,可下载自行修改市政府令第122号<1998年4月27日杭州市人民政府令第122号发布,根据2004年7月21日《杭州市人民政府关于修改〈杭州市机动车辆清洗站管理办法〉等24件市政府规章部分条款的决定》<市政府令第206号)修正)杭州市工程建设监理管理规定第一章总则第一条为加强工程建设监理的管理,提高工程建设工程投资效益和工程建设水平,根据国家有关规定,结合本市实际情况,制定本规定。
第二条本规定所称的建设监理,是指监理单位受工程建设业主的委托,依据有关工程建设的法律、法规、规章和合同,对工程建设实施的监督管理。
第三条本规定适用于杭州市市区范围内的工业及民用建筑安装、市政公用等工程监理。
交通、水利、电力、电信等专业建设工程参照本规定实施监理。
第四条杭州市城乡建设委员会主管全市工程建设监理管理工作,其主要职责是:(一>贯彻、执行国家和省有关工程建设监理的法律、法规和规章。
(二>负责监理单位资质的审核、申报和管理。
(三>负责监理工程师资格的审核、申报和管理。
(四>负责工程建设监理的招投标管理。
(五>组织建设监理业务培训、研讨、信息交流工作。
(六>查处工程建设监理中的违法行为。
第五条监理单位和监理人员必须遵守法律、法规和行业道德准则,恪守科学、公正、诚实、信用的原则。
监理单位和监理人员依法执业,受法律保护。
第二章监理范围第六条监理分为建设前期阶段监理、设计阶段监理、施工准备阶段监理、施工阶段监理。
第七条建设前期阶段监理包括:(一>建设工程的决策咨询。
(二>建设工程的可行性研究。
(三>编制设计任务书。
第八条设计阶段监理包括:(一>协助业主提出设计要求,参与评选设计方案。
(二>参与选择勘察、设计单位,协助业主签订勘察设计合同并监督合同的实施。
(三>督促设计单位限额设计、优化设计。
城市道路改造监理细则.doc

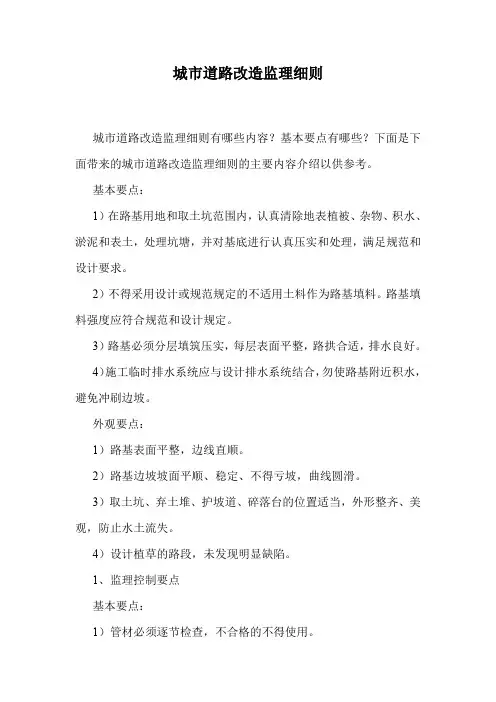

城市道路改造监理细则城市道路改造监理细则有哪些内容?基本要点有哪些?下面是下面带来的城市道路改造监理细则的主要内容介绍以供参考。
基本要点:1)在路基用地和取土坑范围内,认真清除地表植被、杂物、积水、淤泥和表土,处理坑塘,并对基底进行认真压实和处理,满足规范和设计要求。
2)不得采用设计或规范规定的不适用土料作为路基填料。
路基填料强度应符合规范和设计规定。
3)路基必须分层填筑压实,每层表面平整,路拱合适,排水良好。
4)施工临时排水系统应与设计排水系统结合,勿使路基附近积水,避免冲刷边坡。
外观要点:1)路基表面平整,边线直顺。
2)路基边坡坡面平顺、稳定、不得亏坡,曲线圆滑。
3)取土坑、弃土堆、护坡道、碎落台的位置适当,外形整齐、美观,防止水土流失。
4)设计植草的路段,未发现明显缺陷。
1、监理控制要点基本要点:1)管材必须逐节检查,不合格的不得使用。
2)基础混凝土强度达到5MPa以上时,才可进行管节铺设。
3)管节铺设应平顺、稳固,管底坡度不得出现反坡,管节接头处流水面高差不得大于5mm。
管内不得有泥土、砖石、砂浆等杂物。
4)管道内的管口缝,当管径大于1000mm时,应在管内作整圈勾缝。
5)管口内缝砂浆平整密实,不得有裂缝、空鼓现象。
6)抹带前,管口必须洗刷干净,管口表面应平整密实,无裂缝现象。
抹带后应及时覆盖养生。
7)设计中要求防渗漏的排水管须做渗漏试验,渗漏量应符合要求。
外观要点:1)管道基础混凝土表面平整密实,侧面蜂窝不得超过该表面积的1%,深度不超过10mm。
2)管节铺设直顺,管口缝带圈平整密实,无开裂脱皮现象。
监理部背街小巷监理规划word范文
B12六合区背街小巷道路改造工程监理规划2010年7月1日至2010年10月1日内容提要:工程概况监理工作范围、目标和依据监理组织机构、岗位职责、人员配备及进退场计划监理工作内容、方法和措施监理工作制度、工作程序履行监理安全责任监理设施监理单位(章):总监理工程师:公司技术负责人:日期:2010.6.28江苏省建设厅监制目录一、工程项目概况 (2)二、监理工作范围 (3)三、监理工作内容 (3)四、监理工作目标 (3)五、监理工作依据 (4)六、项目监理机构的组织形式 (4)七、项目监理机构的人员配备及进退场计划 (5)八、项目监理机构的人员岗位职责 (6)九、监理工作程序 (7)十、监理工作方法及措施 (17)十一、监理工作制度 (18)十二、贯标要求 (20)十三、安全生产管理(履行监理安全责任) (21)十四、旁站监理方案 (31)十五、本工程特点及相应监理对策 (33)一)工程测量监理的控制要点和监理对策 (34)二)雨水管道施工监理要点 (34)三)灰土路基施工监理要点 (35)四)二灰碎石施工监理要点 (36)五)老混凝土板块利用监理要点 (36)六)沥青面层施工监理要点 (37)七)人行道舒布洛克砖铺设的监理要点 (38)八)路灯控制监理要点 (38)九)绿化控制监理要点 (40)十)进度控制重点及监理控制措施 (41)十一)工程内、外部组织协调,尤其是交通组织协调 (42)十五、监理设施 (42)一、工程项目概况一)建设工程名称:六合区背街小巷道路改造工程二)建设工程地点:南京市六合区三)建设工程组成及建设规模六合区背街小巷道路改造工程,包含公园南路、米巷、泰山路、东泰步行街、城东路等多条小巷。
本次道路改造,对于完善城市的路网结构,改善道路交通的拥堵状况,道路提挡升级具有十分重要的意义。
四)施工内容1、路面结构选择本着因地制宜、合理选材、方便施工,利于养护、节约投资的原则,设计大多采用沥青混凝土路面结构。
背街小巷整治工程主要分项工程施工方法
背街小巷整治工程主要分项H程施H方法第一节沥青於路面施工采用1台ABG525摊铺机全幅摊铺。
沥青混合料从有资质并经甲方及质量监督站认可的厂家采购,用自卸车运至现场。
施工准备阶段,对本工程中使用的沥青混合料的供货厂家进行实地考察,对其资质等级、履约能力、质量监督站备案情况进行了摸底,在此基础上,选定沥青厂并将厂家的名单上报业主和总监办,由业主和总监办审核,确定供货厂家,及时对供货厂家的进场原材料进行抽样检测,优化配合比。
1、沥青混合料的运输为确保沥青混合料的运输质量,采用15t以上自卸汽车运输。
为防止沥青与车厢板的粘结,车厢底板和侧板喷涂一薄层油水混合液(柴油和水的比例为1:3),但不得有余液积聚在车厢底部。
每天施工结束将车槽清理干净,不得有凝结成团的混合料粘在车厢中。
为保温、防雨、防遗洒及其环境保护的要求,运料车加装液压式自动蓬盖,运料车经外观和温度检测合格后,关闭蓬盖,运送至现场。
进场路口前50m用彩条布、麻袋铺路,设专人负责清理运料车车轮在路上粘的尘土。
运料车在卸料前打开蓬盖检查温度和外观,有问题的暂停使用,待进一步查证后再作取舍。
卸料由专人指挥,运料车不得主动与摊铺机接触,缓慢倒车向摊铺机靠近,停在摊铺机前30-50CnI处,待摊铺机向前行驶与之接触,两机接触后即可卸料。
这时卸料车挂空档,由摊铺机推动向前行驶,直至卸料完毕离去。
卸料后的自卸汽车不得擅自起斗卸油渣,剩余的油渣必须卸到指定位置,以确保作业面的清洁,避免对施工周边地区的环境污染。
为确保摊铺作业的连续性,每天按日产量和摊铺能力计算调配运输车辆,保证施工过程中摊铺机前方始终保持有运料车在等候卸料,开始摊铺时等侯卸料的运车不少于5辆。
施工中保证拌和机、运输车与摊铺机的生产能力互相协调,以减少摊铺机停机待料或运料车严重积压的情况。
拌合站驻地质量员监控混合料拌和质量及出厂温度,外观或出厂温度有问题的混合料禁止出厂。
保证运输车的保温、遮盖措施有效,减少运输过程中的温度损失。
杭州市人民政府办公厅转发市城管办等部门关于背街小巷改善后长效管理实施意见的通知
杭州市人民政府办公厅转发市城管办等部门关于背街小巷改善后长效管理实施意见的通知文章属性•【制定机关】杭州市人民政府•【公布日期】2005.09.12•【字号】杭政办函[2005]258号•【施行日期】2005.09.12•【效力等级】地方规范性文件•【时效性】失效•【主题分类】城市建设正文杭州市人民政府办公厅转发市城管办等部门关于背街小巷改善后长效管理实施意见的通知(杭政办函〔2005〕258号)各区人民政府,市政府各部门、各直属单位:市城管办、财政局、公安局交警支队《关于背街小巷改善后长效管理的实施意见》已经市政府同意,现转发给你们,请认真组织实施。
杭州市人民政府办公厅二○○五年九月十二日关于背街小巷改善后长效管理的实施意见(市城管办、财政局、公安局交警支队二○○五年八月二十三日)为充分发挥改善后的背街小巷的功能效果,确保实现城市“四化”长效管理目标,特制定如下实施意见:一、长效管理的依据《中共杭州市委、杭州市人民政府关于加强城市长效管理和提升综合服务功能的若干意见》(市委发〔2004〕38号)。
二、长效管理责任主体的确定原则(一)专业管理原则。
背街小巷改善后的各类地下管线、路灯、多杆合一、交通标志等专业性强的配套设施按专业管理的原则由相关专业单位负责长效管理。
其中自来水、燃气、热力、污水管、通信共同管等设施由市城建资产经营公司负责管理;电力(含电力通信)设施由市电力局负责管理,路灯和多杆合一照明设施由市电力局路灯所负责管理;电信设施由杭州电信公司负责管理;交通标志、标牌等设施和标线的维护(不含保洁)由市公安局交警支队负责管理。
(二)属地管理原则。
背街小巷改善后,除由专业单位负责长效管理的设施外,原已明确的长效管理责任主体保持不变,原未明确长效管理责任主体或新增的设施按照属地管理、“谁管理、谁收费、谁负责”的原则由各区政府确定长效管理责任主体。
三、长效管理的标准(一)市政府办公厅《转发市建委等单位关于杭州市区街景市貌长效管理实施意见的通知》(杭政办函〔2004〕6号)有关要求。
【模板工程】浙江下城区某住宅小区监理实施细则(word版)
工程监理实施细则(模板)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师: 总监理工程师: 日期:江苏省建设厅监制一、实施细则编制依据1.专业工程1.《建筑工程施工质量验收统一标准》(GB50300-2020);2.《中华人民共和国工程建设标准强制性条文——房屋建筑部分》(2020年版);3.《混凝土结构工程施工质量验收规范》(GB5020202020);4.《混凝土结构设计规范》(GB50010-2020);5.《组合钢模板技术规范》(GB50214-2020);6.该工程主体结构施工图纸及说明;7.该工程有关合同、文件及技术资料;8.经审批的主体结构工程施工组织设计;9.工程《监理规划》二、专业工程特点1、富安小区安置房基础均为筏板基础,主体结构均为短肢剪力墙框架结构,地上12层,无地下室.2、加气砌体中部设有腰梁,门边有门框柱,窗台设板带(顶、底层厚度为12CM,其余为6CM)三监理工作流程四监理工作的控制要点及目标值审核施工单位报送的<<模板分项工程的施工方案>>.根据工程特点工程结构形式、荷载、地基土类别施工设备和材料供应等条件.选择合理的施工方案.模板的支撑系统,要进行强度、扰度、稳定性验算.模板及其支架具有足够的承载能力、刚度和稳定性,能可靠的承受浇筑混凝土的重量,侧压力以及施工荷载. 督促承包商向工人进行技术交底,并把有关质量标准交待给工人。
以便他们自检与互检。
必要时,监理工程师可以参加交底会,适时地给予指导A模板安装1、模板安装应遵循的原则1)、根据会审后的施工图纸、支模方案,并与钢筋安装、水电埋管、各种予埋件、予留孔洞配合进行。
2)、模板必须具有足够的强度、刚度和稳定性,能可靠地承载住新浇筑混凝土的重量和侧压力,以及在施工过程中所产生的荷载。
3)、构造简单,装拆方便,并便于钢筋绑扎、安装和混凝土的浇筑及养护等工艺要求。
下城区2006年背街小巷改善工程第二批项目计划表-中(精)
豆腐巷3弄
豆腐巷西-豆腐巷东
√
√
√
√
武林街道
△53
豆腐巷4弄
豆腐巷西-豆腐巷东
√
√
√
√
武林街道
△54
豆腐巷5弄
豆腐巷西-豆腐巷东
√
√
√
√
武林街道
△55
龙兴桥河下
孩儿巷西段-凤起路
√
√
√
√
√
√
√
武林街道
△56
武林路支弄
武林路351-357号
√
√
√
√
√
武林街道
△57
镜瑞弄
麒麟街-观巷-凤起路
√
√
√
√
长庆街道
△64
水陆支路
水陆寺巷-水陆25幢
√
√
√
√
长庆街道
△65
吴牙巷
庆春路-吴牙小公园
√
√
√
√
长庆街道
△66
小福清巷
大福清巷-吴牙小公园
√
√
√
√
√
√
长庆街道
△67
石匠巷
林司后-环北市场
√
√
√
√
长庆街道
△68
濮家弄
林司后-环北市场
√
√
√
√
长庆街道
△69
珠冠支路
长庆街-池塘巷
√
√
√
√
长庆街道
△70
十五家园支路1
△33
浙通路
延安路-直戒坛寺巷
√
√
√
天水街道
△34
喜井路
杭州市人民政府办公厅转发市改善办、市城管办关于杭州市区背街小巷改善工程考核评比办法的通知
杭州市人民政府办公厅转发市改善办、市城管办关于杭州市区背街小巷改善工程考核评比办法的通知文章属性•【制定机关】杭州市人民政府•【公布日期】2005.11.25•【字号】杭政办函[2005]307号•【施行日期】2005.11.25•【效力等级】地方规范性文件•【时效性】失效•【主题分类】机关工作正文杭州市人民政府办公厅转发市改善办、市城管办关于杭州市区背街小巷改善工程考核评比办法的通知(杭政办函〔2005〕307号)各区人民政府,市政府各部门、各直属单位:市改善办、市城管办拟订的《杭州市区背街小巷改善工程考核评比办法》已经市政府同意,现转发给你们,请认真贯彻执行。
杭州市人民政府办公厅二○○五年十一月二十五日杭州市区背街小巷改善工程考核评比办法(市改善办市城管办二○○五年十月二十六日)为推动背街小巷改善工作的开展,营造比、学、赶、帮、超的良好氛围,按照统一标准、统一政策、统一组织、统一考核的要求,结合实际情况,制定本考核评比办法。
一、考核范围杭州市上城区、下城区、江干区、拱墅区、西湖区。
二、评比对象(一)集体类:组织、参与、配合、宣传背街小巷改善工程的市、区单位和部门,为改善工程作出突出贡献的社会团体和企事业单位。
(二)个人类:改善工程中涌现的先进个人、热心市民和为改善工程作出突出贡献的专家。
(三)工程类:列入当年度改善计划的背街小巷改善工程。
三、评比组织由市背街小巷改善工作领导小组(以下简称市改善领导小组)牵头组织各成员单位并邀请有关专家和市民群众进行考核评比,市改善领导小组办公室(以下简称市改善办)负责具体实施。
四、考核依据市政府办公厅《关于实施背街小巷改善工程的若干意见》(杭政办函〔2005〕22号)、杭州市区背街小巷改善工程工作目标责任书、杭州市背街小巷改善工程工作方案中确定的各项工作内容和工作要求;市政府布置的工作任务和要求;专家和市民群众的要求和满意度。
五、考核时间原则上安排在12月,具体时间另行通知。
城市管理与执政能力——杭州背街小巷改善工程思考
城市管理与执政能力——杭州背街小巷改善工程思考
徐祖荣
【期刊名称】《城市管理与科技》
【年(卷),期】2006(8)5
【摘要】加快构建"和谐杭州",把杭州建设成民主法治、公平正义、诚信友爱、充满活力、安定有序、人与自然和谐相处的社会,是城市管理者必须认真研究和破解的重要课题.杭州在转变政府职能、创新政府治理方式、推动协调发展、创建人民满意政府等方面取得了比较明显的成效,体现了高度重视和维护人民群众最现实、最关心、最直接的利益要求,对深入研究加强党的执政能力建设问题提供了许多有益的启示.
【总页数】3页(P195-197)
【作者】徐祖荣
【作者单位】杭州市社会科学院社会学研究所,杭州,310006
【正文语种】中文
【中图分类】TU98
【相关文献】
1.旧城整治中的公众参与实证探讨——以杭州市背街小巷改善工程为例 [J], 饶传坤;李军洪;侯建辉;陈丽;周舟;任艳
2.重塑失落的历史街巷空间--杭州背街小巷整治改造工程的意义解析 [J], 徐雷;毛丽敏
3.城市有机更新的行政管控体系建构——以杭州背街小巷改善工程为例 [J], 韩明
清;张越;黄杉
4.杭州城市有机更新的实践与探索——背街小巷改善工程的由来与创新解析 [J], 韩明清;黄杉;张越
5.重拾城市的历史记忆——杭州市背街小巷整治改造工程对城市历史人文旅游资源开发之影响初探 [J], 张必萱
因版权原因,仅展示原文概要,查看原文内容请购买。
浅谈背街小巷改善工程的组织管理要点
浅谈背街小巷改善工程的组织管理要点摘要:为解决旧城区制约社会经济快速发展这一问题,旧城改造已经成为各大中城市建设的热点内容,而背街小巷改善工程则是其中重要的一项。
由于背街小巷改善工程的施工现场多位于主城区或城郊结合部,人流车流比较拥挤密集,对施工技术、组织管理的要求相对较高。
本文以杭州市江干区太平门直街改造项目为例,探讨在施工前期准备、施工过程中,背街小巷改善工程的若干组织管理要点,以有效提高背街小巷施工及管理水平。
关键词:背街小巷;道路改造;组织管理;要点1.工程概况太平门直街位于杭州市江干区,道路东西走向,道路总长约1688.127米,红线宽度为20m。
随着时代的变迁和杭州城市建设的不断深入,太平门直街承担的交通负荷在不断增加,各方面矛盾也随之凸现,尤其是道路路面及人行道的破损,道路景观与周边发展不协调等,已渐渐不能跟上杭州市区城市更新的要求。
此次太平门直街改造项目的内容主要是路面及人行道改善、管线上改下以及道路景观,以期为城市的发展创造良好的基础设施条件,更好地发挥现代化大都市地位的重要作用。
太平门直街现状路面分为两段,秋涛北路以西段为沥青路面,路面损坏严重,裂缝多;以东段为砼路面,路面状况良好。
经研究,设计考虑针对不同路段进行不同处理。
现状为沥青路面路段,由于道路基层无破损及沉降现象,设计考虑对现状沥青面层进行铣刨然后再加铺,路面比高基本不变。
局部根据排水要求可进行调整;现状为砼路面的则考虑在现状砼路面上进行加铺沥青面层,道路标高原则上比现状高4cm,提高道路行驶的舒适性。
2. 背街小巷改善施工前期准备2.1项目的施工组织管理体系在背街小巷改善工程当中,科学的施工组织管理体系是组织管理的基础。
在太平门直街改造项目当中,为了提高施工组织管理水平,确保工程施工质量和工期要求,优质、高效、均衡地组织背街小巷改善施工管理工作,江干区特别成立了背街小巷改善指挥部,下设太平门直街改造项目部,具体负责该项目的施工组织管理工作。
杭州市人民政府关于印发杭州市市区违法建筑处置办法的通知
杭州市人民政府关于印发杭州市市区违法建筑处置办法的通知文章属性•【制定机关】杭州市人民政府•【公布日期】2014.09.17•【字号】杭政函[2014]139号•【施行日期】2014.10.17•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城乡规划正文杭州市人民政府关于印发杭州市市区违法建筑处置办法的通知(杭政函〔2014〕139号)各区、县(市)人民政府,市政府各部门、各直属单位:《杭州市市区违法建筑处置办法》已经市政府同意,现印发给你们,请认真组织实施。
杭州市人民政府2014年9月17日杭州市市区违法建筑处置办法为提高城乡人居环境质量,深入推进违法建筑的防控和治理工作,根据《中华人民共和国城乡规划法》、《浙江省违法建筑处置规定》、《浙江省城市管理相对集中行政处罚权条例》等有关法律法规规定,结合本市实际,特制定本办法。
一、本办法适用于杭州市市区范围内违反城乡规划等法律法规的违法建筑的处置。
违反土地、水利、交通运输等法律、法规的违法建筑,还应当由有关部门依照有关法律、法规的规定进行处置。
杭州西湖风景名胜区内的违法建筑,还应当依照风景名胜区保护法律、法规的规定进行处置。
二、本办法所称违法建筑,是指违反城乡规划等法律法规,未依法取得规划许可或未按照规划许可内容建设的建筑物和构筑物,以及超过规划许可期限未拆除的临时建筑物和构筑物,包括城市、镇规划区内的违法建筑(以下简称城镇违法建筑)和乡、村庄规划区内的违法建筑(以下简称乡村违法建筑)。
三、市、区人民政府(管委会)应当建立由城乡规划、城管执法、建设、国土资源、房管等行政主管部门和乡镇人民政府(街道办事处)等参加的违法建筑处置协调机制,协调解决违法建筑处置中的有关问题。
四、城管执法部门经初步调查发现上城区、下城区、江干区、拱墅区、西湖区、杭州高新开发区(滨江)、杭州经济开发区、杭州西湖风景名胜区、杭州之江度假区国有土地上属历史遗留问题的未登记建筑,应当征求建设、城乡规划、国土资源、房管等部门意见,经确认属于下列情形的,不列入违法建筑认定与查处范畴。
下城区2005年背街小巷改善工程项目建设计划
序号
道路名称
拟实施的主要内容
道路
平整
排水
设施
改造
立面
整治
绿化
照明
设施
上改
下
拆违
交通
改造
增设
公厕
完善
服务
功能
★1
万寿亭街
√
√
√
√
★2
耶酥堂弄
√
√
√
√
√
√
★3
银泰周边道路
√
★4
狮虎桥路
√
√
★5
健康路
√
√
★6
东园街
√
√
√
√
√
★7
武林桥河下
√
√
★8
戒坛寺巷
√
√
√
√
√
√
△62
永丰巷
√
√
△63
竹竿巷
√
√
√
√
△64
麒麟街
√
√
√
△65
大和弄
√
√
√
△66
东清巷
√
√
△67
仓河下
√
√
√
△68
大营盘
√
√
△69
青龙街
√
√
△70
大树路
√
√
√
△71
醋坊弄
√
√
√
△72
潮鸣寺巷
√
√
√
△73
莫衙营
√
√
√
△74
羊千弄
√
√
△75
杭州市下城区背街小巷整治工程监理细则 建筑相关推荐
修剪时结合树冠形状,先将枯枝、死株及损坏的
枝叶剪去,然后再整形。剪口平整稍倾斜,必要 修剪与整形
时剪口采取封口措施。绿篱和造型植物必须按照
设计要求进行修剪和整形。
浇水
浇水必须浇透。
观察、尺量 观察、尺量 观察、尺量
尺量 观察、尺量
观察 观察
验单,监 理工程师
签认
现场检查 监理工程 师认可
载植土壤质量标准
工程项目的质量是项目建设的核心,是决定工程建设成败的关键
,施工阶段的质量控制是工程项目质量的要点。 (一)施工阶段质量控制的程序: 1、从原材料的质量控制开始,直到完成工程质量检验为止的全过程的
系统控制(如图示) 施工阶段质量控制
对投入品的质量 施工工序 对成品的质量 控制 过程的质量控制 控制
定 后签认使用
四、各分项工程验评标准 1、抹灰工程 材料的品种,质量必须符合设计要求;各抹灰层之间必须粘结牢固,无
脱层,空鼓和裂缝等缺陷。当抹灰厚度大于35mm时,应采取加强措施,不
同材料基体交接处表面的抹灰,应采取防止开裂的加强措施。
一般抹灰工程的允许偏差和检验方法
项次
项目
允许偏差(mm)
普通抹灰
二、工程施工主要内容:
2.1工程主要特点是立面三米线以下整治,围墙修补,沿街店面店 招施工等装饰装修部分及小区绿化种植等。
三、监理工作的主要控制要点及目标值:
(一)装饰装修分部工程监理细则 一、监理依据: (一)根据国家、地方现行有关建筑工程质量管理规定、方法等:
(二)设计图纸及设计变更联系单; (三)施工合同、监理合同、监理规范 (四)《建筑工程施工质量验收统一标准》(GB50300—2001) (五)《建筑装饰装修工程质量验收规范》(GB50210-2001) 二、监理控制内容: 1、参加设计交底和施工图纸会审,提出优化改进意见; 2、审核承建单位提出的开工报告、审查承建单位编写的施工组织设
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
图3-1 原材料监理控2) 图3.2 成品、半成品监理控制程序图
表3.1 建筑材料监控措施
监控项目
控制方法
必须明确总监理工程师、现场监理员、见证员在材料控制方 建立监理项目
面的责任,把材料质量控制作为关键控制内容,制定具体实施细则, 组的质量责任制
11、 代表建设单位处理工程质量事故,监督事故的技术处理方案实 施;并对事故处理后的工程质量验收,签证;
12、 参加承建单位的现场例会,发表监理方的意见及要求; 13、 审查建设单位的保修书,在工程一年保养期间负责检查工程使
用状况,签定工程质量并明确责任。
三、原材料、成品、半成品预控措施和程序: 原材料监理控制程序(图3-1)
分品种、规格分类堆放,并插上醒目的标牌以便区分。有些材料 的存放和保管
应做到先进先用,如水泥超过三个月必须重新取样复试。
严格执行材料
要求施工单位按计划对进场材料提前一天以书面形式向监理
进场预报告制度
报审,并严格执行见证送样制度,未经监理认可的材料不得使用
认真审核材料
审核中不但要审查质量证明文件,同时,还要查看材料实物
定 后签认使用
四、各分项工程验评标准 1、抹灰工程 材料的品种,质量必须符合设计要求;各抹灰层之间必须粘结牢固,无
脱层,空鼓和裂缝等缺陷。当抹灰厚度大于35mm时,应采取加强措施,不
同材料基体交接处表面的抹灰,应采取防止开裂的加强措施。
一般抹灰工程的允许偏差和检验方法
项次
项目
允许偏差(mm)
普通抹灰
计(或施工方案); 3、审查承建单位的质量保证体系,检查承建单位机械设备、试验设备
等的性能; 4、对各项工程的各工序,各分项及分部工程进行质量跟踪、监督和
管理,进行抽检、预验,严格对隐蔽工程的检查验收、签证。对保证 项目,监理抽检率应大于20%; 5、对工程所使用的原材料、苗木进行全面质量监理,检查其性能、规 格、质量及其试验报告资料、苗木检疫证明或质量保证书等; 6、检查和督促承建单位及时建立、整理各项工程技术资料,以及对 其质量保证资料进行定期审查,审查工程竣工资料并移交建设单 位; 7、定期向业主提供工程监理报告; 8、 参与各分部分项工程的质量评定,组织中间验收和质量综合 自评,代表建设单位组织竣工初验、竣工验收,向建设单位和政府 质量监督部门提交工程竣工验收报告和工程质量等级建议书;
报审表及附表
、包装、标志是否符合设计要求
监理工程师要建立自己的材料登记台账,台账应记录材料的 建立材料登记
品种、规格、数量、进场日期、证明文件以及测试报告,也要定期 台账
检查施工单位的材料登记台账 对新型材料的使用应在使用前组织由专家、设计、施工、供
新型材料的审 应单位参加的专题论证,确定施工方法、检查验收标准,经审定
并在第一次工地会议上向施工单位交底
审查施工单位
要求施工单位建立材料管理制度,明确项目经理、质量员、
的质量管理制度
施工员、材料员、库管员、取样员的责任
审查施工单位 材料供应计划
应审查施工单位各分部工程主要材料需用量和进场进度计划 ;搞清各分部工程所需的材料品种、规格和数量。
材料堆放应符合施工组织设计总平面布置图的要求,材料应 控制进场材料
9、 检查和督促承建单位严格按图纸施工,执行工程技术规范和标 准,有权对承包单位不符合国家规范、规定、操作规程要求的工 序、分项和分部工程作整改、返工的指令;对严重违反国家规范 、规定、操作规程、设计文件的施工行为,经与建设单位协商同意 后,有权做出暂时停止施工的指令;
10、 有权对不符合国家规范、标准或质量有怀疑的材料,苗木作出 替换、试验及禁止使用的指令;
一、监理实施细则编制依据:
1、 本工程项目《监理合同》 2、 本工程项目《施工承包合同》 3、 《建设工程质量管理条例》(国务院第279号令) 4、 本工程项目施工设计图纸、设计总说明、重要设计图纸或联
系单及其他有关资料 5、 《建设工程监理规范》GB 50319---2000 6、 《建筑工程施工质量验收统一标准》(GB50300—2001) 7、 《建筑装饰装修工程质量验收规范》(GB50210-2001) 8、 《城市绿化工程施工及验收规范》CJJ/T82-99 9、 国家和省市有关工程建设的法律、法规、政策和有关规定。
高级抹灰
1
立面垂直度
4
3
2
表面平整度
4
3
3
阴阳角方正
4
3
4
分格条(缝)
4
3
直线度
5
墙裙、勒脚上
4
3
口直线度
检验方法
用2m垂直检 测尺检查
用2m靠尺和 塞尺检查
用直角检测尺 检查
拉5m线,不足5 m拉通线,用钢
直尺检查 拉5m线,不足5 m拉通线,用钢
直尺检查
2、涂饰工程 涂饰工程所使用材料必须符合设计要求,旧墙面在涂饰前应清除疏松 的旧装修层,并涂刷界面剂。基层腻子应平整、坚实、牢固、无粉化、起 皮和裂缝。涂饰工程应涂饰均匀、粘结牢固,不得漏涂、透底、起皮和 掉粉。 薄涂料的涂饰质量和检验方法
项次 1 2 3
4
5
项目
普通涂饰
高级涂饰
检验方法
颜色
均匀一致
均匀一致
泛碱、咬色 允许少量轻微
二、工程施工主要内容:
2.1工程主要特点是立面三米线以下整治,围墙修补,沿街店面店 招施工等装饰装修部分及小区绿化种植等。
三、监理工作的主要控制要点及目标值:
(一)装饰装修分部工程监理细则 一、监理依据: (一)根据国家、地方现行有关建筑工程质量管理规定、方法等:
(二)设计图纸及设计变更联系单; (三)施工合同、监理合同、监理规范 (四)《建筑工程施工质量验收统一标准》(GB50300—2001) (五)《建筑装饰装修工程质量验收规范》(GB50210-2001) 二、监理控制内容: 1、参加设计交底和施工图纸会审,提出优化改进意见; 2、审核承建单位提出的开工报告、审查承建单位编写的施工组织设
杭州市下城区背街小巷整治工程
监 理 细 则
编制人:
日期:
审核人: 日期:
二00九年七月
目 录
一、监理实施细则编制依据: 二、工程施工主要内容: 三、监理工作的主要控制要点及目标值:
(一)装饰装修分部工程监理实施细则 (二)绿化种植部分监理实施细则
杭州市下城区背街小巷整治工程
