(整理)陕西省中小河流治理项目单元工程验收评定表新
单元工程施工质量验收评定汇总表(DOC 46页)

单元工程施工质量验收评定汇总表(DOC 46页)陕西省中小河流治理项目单元工程施工质量验收评定汇总表(初稿)陕西鑫联建设监理咨询有限责任公司韩城市涺河段防洪工程监理部二○一四年.六月·韩城市目录1、基础清理(隐蔽工程)单元工程施工质量验收评定表2、砂壤土料填筑单元工程施工质量验收评定表3、砂砾石料填筑单元工程施工质量验收评定表4、基础开挖(隐蔽工程)单元工程施工质量验收评定表5、砂卵(砾石)垫层单元工程施工质量验收评定表6、浆砌石基础单元工程施工质量验收评定表7、铅丝笼石护根单元工程施工质量验收评定表8、土工布铺设单元工程施工质量验收评定表9、浆砌石护坡单元工程施工质量验收评定表10、预制连锁砼块生态护坡砌筑单元工程施工质量验收评定表11、泥结石路面铺设单元工程施工质量验收评定表12、草皮护坡绿化单元工程施工质量验收评定表13、防汛道路工程标志牌、千米桩、百米桩制安单元工程施工质量验收评定表14、附属建筑物工程施工质量验收评定表(1) 上堤路填筑单元工程施工质量验收评定表(2) 下河踏步现浇砼单元工程施工质量验收评定表(3) 现浇C20砼压条单元工程施工质量验收评定表(4) 现浇C25砼排水沟单元工程施工质量验收评定表(5) 轨水河(白水河)支沟涵闸单元工程施工质量验收评定表(另行编制)基础清理单元工程施工质量验收评定表单位工程名称单元工程量分部工程名称施工单位单元工程名称、部位施工日期年月日~~ 年月日项次工序编号工序质量验收评定等级1 △基面平整压实2 基面清理施工单位自评意见各工序施工质量全部合格,其中优良工序占%,且主要工序达到等级。
单元质量等级评定为:质检负责人:(加盖公章)年月日监理单位复核意见经抽查并查验相关检验报告和检验资料,各工序施工质量全部合格,其中优良工序占%,且主要工序达到等级。
单元质量等级评定为:监理工程师:(加盖公章)年月日注1:对重要隐蔽单元工程和关键部位单元工程的施工质量验收评定应有设计、建设等单位的代表签字,具体要求应满足SL176的规定。
河道疏浚单元工程施工质量验收评定表填表说明

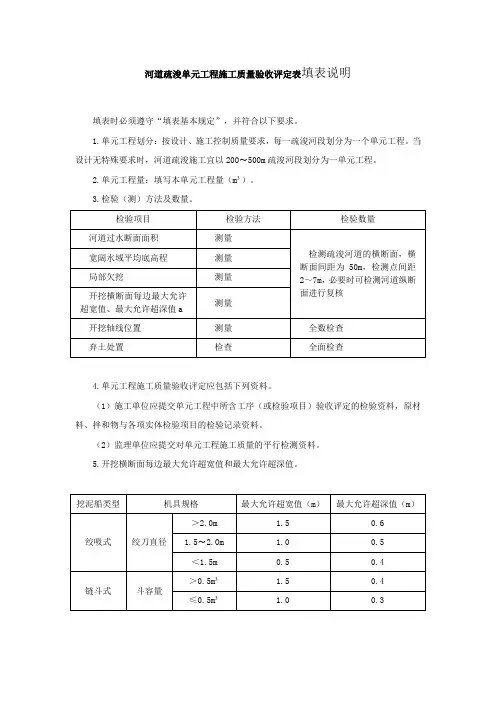

河道疏浚单元工程施工质量验收评定表填表说明
填表时必须遵守“填表基本规定”,并符合以下要求。
1.单元工程划分:按设计、施工控制质量要求,每一疏浚河段划分为一个单元工程。
当设计无特殊要求时,河道疏浚施工宜以200~500m疏浚河段划分为一单元工程。
2.单元工程量:填写本单元工程量(m³)。
3.检验(测)方法及数量。
4.单元工程施工质量验收评定应包括下列资料。
(1)施工单位应提交单元工程中所含工序(或检验项目)验收评定的检验资料,原材料、拌和物与各项实体检验项目的检验记录资料。
(2)监理单位应提交对单元工程施工质量的平行检测资料。
5.开挖横断面每边最大允许超宽值和最大允许超深值。
续表
6.单元工程质量标准。
(1)合格标准。
1)主控项目,检验结果应全部符合SL634—2012的要求。
2)一般项目,逐项应有70%及以上的检验点合格,且不合格点不应集中。
3)各项报验资料应符合SL634—2012的要求。
(2)优良标准。
1)主控项目,检验结果应全部符合SL634—2012的要求。
2)—般项目,逐项应有90%及以上的检验点合格,且不合格点不应集中。
3)各项报验资料应符合SL634—2012的要求。
水利工程验收与质量评定常用表格(word版)

(cm)
允许偏差
(cm)
实测值或实测偏差值(cm)
1
2
3
4
5
6
7
8
9
10
1
坑(槽)长
+300
2
坑(槽)宽
+300
3
边坡
不陡于设计边坡
检测结果
共检测点,其中合格点,合格率%
施工单位自评意见
自评
质量等级
项目法人(监理单位)
复核意见
复核
质量等级
主要检查项目全部符合质量标准,一般检查项目符合质量标准。检测项目实测点合格率%。
2
地表水和地下水
已作妥善引排或封堵
3
△断层及裂隙密集带
按规定挖槽。槽深为宽度的1~1.5倍,规模较大时,按设计要求处理
4
△多组切割的不稳定岩体
按设计要求处理
5
岩溶洞穴
按设计要求处理
6
软弱夹层
厚度>5cm者,挖至新鲜岩层或设计规定的深度
7
夹泥裂隙
按1~1.5倍断层宽度,清除夹泥或按设计要求处理
项次
检测Байду номын сангаас目
5
有
结
构
要
求
或
有
配
筋
底部标高
+200
6
径 向
+200
7
侧 墙
+200
8
开挖面平整度
10
检测结果
共检测点,其中合格点,合格率%
施工单位自评意见
自评
质量等级
项目法人(监理单位)
复核意见
复核
质量等级
2020年河道疏浚单元工程验收评定表

作者:旧在几作品编号:2254487796631145587263GF24000022时间:2020.12.13表4.19河道疏浚单元工程施工质量验收评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。
1.单元工程划分:按设计、施工控制质量要求,每一疏浚河段划分为一个单元工程。
当设计无特殊要求时,河道疏浚施工宜以200~500m疏浚河段划分为一单元工程。
2.单元工程量:填写本单元工程量(m³)。
3.检验(测)方法及数量。
4.单元工程施工质量验收评定应包括下列资料。
(1)施工单位应提交单元工程中所含工序(或检验项目)验收评定的检验资料,原材料、拌和物与各项实体检验项目的检验记录资料。
(2)监理单位应提交对单元工程施工质量的平行检测资料。
5.开挖横断面每边最大允许超宽值和最大允许超深值。
续表6.单元工程质量标准。
(1)合格标准。
1)主控项目,检验结果应全部符合SL634—2012的要求。
2)一般项目,逐项应有70%及以上的检验点合格,且不合格点不应集中。
3)各项报验资料应符合SL634—2012的要求。
(2)优良标准。
1)主控项目,检验结果应全部符合SL634—2012的要求。
2)—般项目,逐项应有90%及以上的检验点合格,且不合格点不应集中。
3)各项报验资料应符合SL634—2012的要求。
水利水电工程表4.19 河道疏浚单元工程施工质量验收评定表作者:旧在几作品编号:2254487796631145587263GF24000022 时间:2020.12.13。
水利水电(中小河流)单元工程质量评定表格

表1.1 土方开挖单元工程施工质量验收评定表表1.1-1 表土及土质岸坡清理工序施工质量验收评定表水利水电工程表1.2 岩石岸坡开挖单元工程施工质量验收评定表表1.2-1 岩石岸坡开挖工序施工质量验收评定表表1.2-2 岩石岸坡地质缺陷处理工序施工质量验收评定表水利水电工程表1.3 岩石地基开挖单元工程施工质量验收评定表表1.3-1 岩石地基开挖工序施工质量验收评定表表1.3-2岩石地基地质缺陷处理工序施工质量验收评定表表1.6 土料铺填单元工程施工质量验收评定表表1.6-1 结合面处理工序施工质量验收评定表表1.6-2 卸料及铺填工序施工质量验收评定表表1.6-3 土料压实工序施工质量验收评定表表1.6-4 接缝处理工序施工质量验收评定表表1.9 反滤(过渡)料铺填单元工程施工质量验收评定表表1.9-1 反滤(过渡)料铺填工序施工质量验收评定表表1.9-2 反滤(过渡)料压实工序施工质量验收评定表表1.13 水泥砂浆砌石体单元工程施工质量验收评定表表1.13-1 水泥砂浆石体层面处理工序施工质量验收评定表表1.13-2 水泥砂浆石体砌筑工序施工质量验收评定表续表1.13-2 水泥砂浆石体砌筑工序施工质量验收评定表表1.13-3水泥砂浆砌石体伸缩缝(填充材料)工序施工质量验收评定表表4.13 混凝土预制块护坡单元工程施工质量验收评定表表4.17植草护坡单元工程施工质量验收评定表水利水电工程水利水电工程表2.1 混凝土单元工程质量评定表表2.1-1 基础面或混凝土施工缝处理工序质量评定表表2.1-2 混凝土模板工序质量评定表水利水电工程表2.1-5 混凝土浇筑工序质量评定表水利水电工程表2.1-6 混凝土外观质量评定表。
河道疏浚单元工程施工质量验收评定表样本

河道疏浚单元工程施工质量验收评定表表11.0.2
河道疏浚单元工程施工质量标准表11.0.2
浆砌石护坡单元工程施工质量标准表10.0.7
浆砌石护坡单元工程施工质量验收评定表表10.0.7
土料碾压施工质量标准表 5.0.6
土料碾压施工质量验收评定表表 5.0.6
基面清理施工质量标准表 4.0.4
基面清理施工质量验收评定表表 4.0.4
水泥砂浆勾缝单元工程施工质量标准表7.5.4
水泥砂浆勾缝单元工程施工质量验收评定表表7.5.4
水泥砂浆砌石体伸缩缝(填充材料)施工质量标准表73.5
水泥砂浆砌石体伸缩缝(填充材料)施工质量验收评定表表73.5
水泥砂浆砌石体层面处理施工质量标准表733
水泥砂浆砌石体层面处理施工质量验收评定表表7.3.3
水泥砂浆砌石体砌筑施工质量标准表73.4-1
水泥砂浆砌石体砌筑施工质量验收评定表表7.3.4-1
单元工程施工质量验收评定表(不划分工序)
土方开挖单元工程质量评定表。
中小河流治理项目绩效评价指标表.xls

2
地方资金落实情况
4
项目清单报送情况
1
初步设计报告 项目绩效评价指标 (75分) 前期工作质量 (9分) 施工图阶段
5
1、编制质量高,建设内容明确,建设方案符合规划要求,得3分;基本满足得1分。 2、编制进度较快,符合规划目标要求,得2分。 施工图设计质量好,严格执行批复文件和规程规范,设计变更较少,得4分; 施工图设计质量较好,基本执行初设批复和规程规范要求,不存在重大设计变更,得3分。 基本执行初设批复和规程规范要求,按要求履行设计变更程序的,得2分。 施工图设计质量差,存在重大设计变更未履行报批程序的,或者未按初设批复要求补充相关勘察设计工作 的,得0分。
信息管理
1
开工审批、动用预备费审批 建设管理其他程序 质量监督手续
1
按规定报批的,得1分;未按规定进行开工报批的,或已经动用预备费但未按要求报批的,得0分。
1
开工前按规定办理质量监督手续的,得1分;开工后补办或未办理的,得0分。 1、除质保金外,中央资金按时、全额拨付到项目,得2分;全额拨付,但拨付不 及时的,或按时拨付80%以上的,得1分;拨付到项目不足80%的,得0分。 2、除质保金外,省级资金按规定比例按时、足额拨付到项目,得2分;全额拨 付,但拨付不及时的,或按时拨付80%以上的,得1分;拨付到项目不足80% 的,得0分。 3、市县资金按时足额拨付到位的,得2分;拨付到项目80%以上的,得1分;拨付 到项目80%以下的,得0分。 政府采购制度程序合法,无重大问题。 项目单位按照合同约定支付工程款,无拖欠工程款现象,得3分。未按合同规定的程序、计量支付、时间等支 付工程款,出现1次扣1分,扣完为止。
资金拨付 情况
6
政府采购制度执行 项目资金管理 (18分)
(完整)XX中小河流治理工程监理细则(样本)

目录第一章总则 (2)第二章土方开挖工程监理实施细则 (3)第三章土方填筑工程监理实施细则 (6)第五章雷诺护岸及格宾工程监理实施细则 (26)第六章松木桩工程监理实施细则 (34)第七章砼工程(含普通砼及无砂砼)施工监理实施细则 (39)第八章施工进度控制细则 (50)第九章工程投资控制 (51)第十章合同管理 (52)第十一章信息管理 (52)第十二章组织协调 (53)第十三章设计变更和合同索赔 (53)第十四章安全生产与文明施工监理实施细则 (54)第一章总则一、编制依据1、《水利水电建设工程验收规程》SL233-2008;2、《水利水电工程施工质量评定与验收规程》SL176-2007;3、《水利工程建设项目施工监理规范》SL288—2003;4、《混凝土结构工程施工及验收规范》GB50204-2002;5、《混凝土质量控制标准》GB50164—92;6、《钢筋混凝土用热扎带肋钢筋》GB1499-1998;7、《钢筋焊接及验收规范》JGJ18—2003;8、《水工混凝土施工规范》DL/T5144—2001;9、《水工混凝土试验规范》SL352—2006;10、《砌体工程施工质量验收规范》GB50203—2002;11、《水利水电工程施工测量规范》SL52-9312、《堤防工程施工规范》SL260-98;13、《堤防工程施工质量评定与验收规程》SL239—1999;14、《水利水电工程施工通用安全技术规范》SL398-2007;15、《水利水电工程土建施工安全技术规程》SL399—2007;16、《施工现场临时用电安全技术规范》JGJ46—2005;二、适用范围本细则适用XX县XX项目土建工程施工,本细则没有涉及到的问题,施工单位应及时报监理部研究,提出意见后按监理部意见执行。
三、本工程项目监理人员及职责分工总监理工程师:XXX监理工程师:XXX第二章土方开挖工程监理实施细则一、总则1、本细则根据XX项目施工承包合同文件及《水利水电工程施工测量规范》(SL52-93)、《水利水电工程施工质量检验与评定规程》(SL176-2007)、《水利水电建设工程验收规程》(SL223-2008)等有关工程规范和工程招标技术条款编写。
水利工程单元工程质量评定汇总表-范本

合格
合格
7
SMP1-3-2-4
C15埋石混凝土 (纵0+032.55~0+015.80、▽727.5~729.5)
123.81m³
合格
合格
8
SMP1-3-2-5
C15埋石混凝土 (纵0+032.55~0+015.80、▽729.5~731.5)
176.44m³
合格
合格
9
SMP1-3-2-6
SMP1-3-2-1
C15埋石混凝土 (纵0+032.55~0+047.55、▽723~725)
381.44m³
合格
合格
6.45
5
SMP1-3-2-2
C15埋石混凝土 (纵0+032.55~0+047.55、▽725~727)
820.86m³
合格
合格
6
SMP1-3-2-3
C15埋石混凝土 (纵0+032.55~0+047.55、▽727~729)
14.25m³
合格
合格
47
SMP1-3-3-13
△C25混凝土防渗墙 (纵0+047.55~0+032.55,▽737~739)
15.00m³
合格
合格
48
SMP1-3-3-14
△C25混凝土防渗墙 (纵0+032.55~0+015.80,▽737.5~739.5)
16.43m³
合格
合格
49
SMP1-3-3-15
223.50m³
合格
合格
17
SMP1-3-2-14
C15埋石混凝土 (纵0+032.55~0+015.80、▽737.5~739.5)
《水利水电工程单元工程施工质量验收评定表填写指导与示例》填表基本规定

填表基本规定水利水电工程单元工程施工质量验收评定表(以下简称“验评表”)是检验与评定施工质量及工程验收的基础资料,是施工质量控制过程的真实反映,也是进行工程维修和事故处理的重要凭证。
工程竣工验收后,验评表作为档案资料长期保存。
1.单元工程(工序)施工质量验收评定应在熟练掌握《水利水电工程单元工程施工质量验收评定标准》(本书涉及SL631~SL634—2012)和有关工程施工规程规范及相关规定的基础上进行。
2.单元工程(工序)完工后,在规定时间内按现场检验结果及时、客观、真实地填写验评表。
3.现场检验应遵循随机布点与监理工程师现场指定区位相结合的原则,检验方法及数量应符合SL631~SL634标准和相关规定。
在布点检验之前应全面查看是否有明显不合格部位。
4.验评表与备查资料的制备规格采用国标标准A4(210mm×297mm)。
验评表一式四份,签字、复印后盖章;备查资料一式二份。
手签一份(原件)单独装订。
验评表应加盖单位公章或加盖该单位以文件形式授权报项目法人认可的现场派出机构的公章。
5.验评表中的检查(检测)记录可以使用黑色水笔手写,字迹应清晰工整;也可以使用激光打印机打印,输入内容的字体应与表格固有字体不同,以示区别,字号相同或相近,匀称为宜,表尾施工单位的自评意见、监理单位复核意见,包括签名、日期等,必须手写。
本书例表以斜体字表示必须手写的内容。
施工单位的三检资料和监理单位的现场检测资料应使用黑色水笔手写,字迹清晰工整。
6.应使用国家正式公布的简化汉字,不要使用繁体字。
应横排填写具体内容,可以根据版面的实际需要进行适当处理。
7.计算数值应符合《数值修约规则与极限数值的表示和判定》(GB/T8170)要求,数据使用阿拉伯数字,使用国家法定计量单位,并以规定的符号表示(如:MPa、m、m3、t…)。
数据与数据之间用逗号“,”隔开,小数点要用圆点“.”。
经计算得出的合格率用百分数表达,小数点后保留一位数,如为整数,则小数点后面加“0”,例如90.0%。
陕西省中小河流治理项目《建设管理工作报告编制指南》

陕西省中小河流治理项目县河(段)防洪工程建设管理工作报告编制指南建设管理单位名称(盖章)年月批准:审核:编制:目录1、工程概况 (1)1.1工程位置 (1)1.2 立项、初设文件批复 (1)1.3 工程建设任务及设计标准 (2)1.4 主要技术特征指标 (2)1.5 工程主要建设内容 (4)1.6 工程布置 (4)1.7 工程投资 (4)1.8 主要工程量和总工期 (5)2、工程建设简况 (5)2.1施工准备 (5)2.2工程标段划分、招投标情况及参建单位 (5)2.3 工程开工报告及批复 (6)2.4主要工程开工完工日期 (6)2.5主要工程施工过程 (7)2.6主要设计变更 (8)2.7施工期防汛度汛 (8)3、专项工程和工作 (8)3.1征地补偿和移民安置 (8)3.2环境保护工程 (9)3.3水土保持 (9)3.4工程建设档案 (9)4、项目管理 (10)4.1机构设置及工作情况 (10)4.2工程概算与投资计划完成情况 (10)4.3合同管理 (11)4.4材料及设备情况 (11)4.5资金管理与合同价款结算 (11)5、工程质量 (12)5.1工程质量管理体系和质量监督 (12)5.2工程项目划分 (14)5.3质量控制和检测 (14)5.4质量事故及质量缺陷处理情况 (15)5.5质量等级评定 (15)6、安全生产与文明施工 (15)7、工程验收 (16)7.1单位工程验收 (16)7.2专项验收 (16)7.3竣工验收自查 (17)8、历次验收鉴定遗留问题处理情况 (17)9 工程运行管理情况 (17)9.1管理机构人员和经费 (17)9.2工程移交 (18)10 工程初期运行及效益 (18)10.1工程初期运行情况 (18)10.2工程初期运行效益 (18)11 竣工财务决算编制与竣工审计情况 (18)12存在问题及处理意见 (19)13工程尾工安排 (19)14经验与建议 (19)15附件 (19)陕西省中小满足要求流治理项目县河(段)防洪工程建设管理工作报告该工程实施以来,在省水利厅、财政厅相关部门大力支持下,在县委、县政府坚强领导下,通过参建各方共同努力,现已圆满完成建设任务,确保了受益区人民生命财产安全,为我县经济持续发展奠定了坚实基础,项目验收的各类报告及资料准备已全部到位,竣工验收已具条件。
河道清淤阶段验收样表(质监站认可)

河道工程阶段性验收申请(苏州华欧[2016]验报001号,总第001号)合同名称:吴中区2016年中央财政小型农田水利重点县项目四标段-木渎灌排一区(二)合同编号:SDJ.CL2016-21说明:本表一式份,由承包人填写,监理机构审核后,随同审核意见承包人、监理机构、发包人、设代机构各1份。
河道通水段落验收施工管理报告一、标段工程概况1、工程基本情况:吴中区2016年中央财政小型农田水利重点县项目四标段(木渎二标),位于吴中区木渎镇天池村,包括共长2.474km 的5条河道清淤,其中,杨木桥河、庄郎、墙丘上有生态护岸共1.908km,高家郎浜、钱家墩浜为纯河道淤泥清理。
另外在墙丘上河道上拆建3*3.6m人行桥1座,村庄段新建护岸根据实际需要设置河埠头若干。
合计清淤土方13533m3,陆上开挖土方9437 m3。
2、工程工期:合同128日历天,计划开工日期2016年2月23日,完工日期2016年6月30日,因征迁协调难度较大,建管处提供排泥场滞后,实际于2016年4月15日开工,推定完工日期为2016年8月22。
3、参建单位建设单位:吴中区中央财政小型农田水利重点县项目管理处设计单位:苏州市水利设计研究院有限公司监理单位:苏州市水利建设监理有限公司施工单位:苏州华欧园艺建设工程有限公司业主委托第三方检测单位:苏州市恒正工程质量检测有限公司业主委托第三方测量单位:苏州市宏佳安测绘科技工程有限责任公司跟踪审计:苏州泛亚万隆建设工程咨询有限公司二、本次阶段验收工程情况1、河道阶段工程名称及位置:墙丘上河道K0+450-K0+730,庄郎K0+000-K0+130。
2、河道设计标准:河道无标准断面,清淤至硬土层为止。
两岸有生态砌块挡墙。
3、阶段工程施工过程:于2016年5月1日开工,2016年5月11日完工。
施工投入机械:1m3挖掘机1台、6吋泥浆泵1台、5T自卸式汽车3辆等;测量仪器:水准仪、全站仪各1台;4、验收准备工作:2016年5月11日上午施工方与监理方联合测量,质量合格(见测量表、断面图)。
河道疏浚单元工程验收评定表

表4.19河道疏浚单位工程施工质量验收评定表
令狐采学
填表说明
填表时必须遵守“填表基本规定”,并合适以下要求。
1.单位工程划分:按设计、施工控制质量要求,每一疏浚河段划分为一个单位工程。
当设计无特殊要求时,河道疏浚施工宜以200~500m疏浚河段划分为一单位工程。
2.单位工程量:填写本单位工程量(m³)。
3.检验(测)办法及数量。
4.单位工程施工质量验收评定应包含下列资料。
(1)施工单位应提交单位工程中所含工序(或检验项目)验收评定的检验资料,原资料、拌和物与各项实体检验项目的检验记
录资料。
(2)监理单位应提交对单位工程施工质量的平行检测资料。
5.开挖横断面每边最年夜允许超宽值和最年夜允许超深值。
续表
6.单位工程质量标准。
(1)合格标准。
1)主控项目,检验结果应全部合适SL634—的要求。
2)一般项目,逐项应有70%及以上的检验点合格,且不合格点不该集中。
3)各项报验资料应合适SL634—的要求。
(2)优良标准。
1)主控项目,检验结果应全部合适SL634—的要求。
2)—般项目,逐项应有90%及以上的检验点合格,且不合格点不该集中。
3)各项报验资料应合适SL634—的要求。
水利水电工程
表4.19 河道疏浚单位工程施工质量验收评定表。
水利部关于印发加强中小河流治理项目验收管理指导意见的通知

水利部关于印发加强中小河流治理项目验收管理指导意见的通知文章属性•【制定机关】水利部•【公布日期】•【文号】水建管[2014]234号•【施行日期】•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】水利综合规定正文水利部关于印发加强中小河流治理项目验收管理指导意见的通知(水建管[2014]234号)部机关各司局,部直属各单位,各省、自治区、直辖市水利(水务)厅(局),各计划单列市水利(水务)局,新疆生产建设兵团水利局:为加强中小河流治理项目验收管理,明确验收责任,规范验收行为,保障验收工作质量,根据有关规定,我部制定了《关于加强中小河流治理项目验收管理的指导意见》,现印发给你们,请结合实际贯彻执行。
关于加强中小河流治理项目验收管理的指导意见为加强中小河流治理项目验收管理,明确验收责任,规范验收行为,保证验收工作质量,根据中小河流治理项目管理有关规定,参照《水利工程建设项目验收管理规定》(水利部令第30号)和《水利水电建设工程验收规程》(SL223-2008),结合中小河流治理项目特点,制定本指导意见:一、总则(一)中小河流治理项目验收分为法人验收和政府验收,法人验收包括分部工程验收和单位工程验收,政府验收为竣工验收。
(二)中小河流治理项目具备验收条件时,应当及时组织验收。
未经验收或者验收不合格的,不得进行后续工程施工。
(三)中小河流治理项目验收的依据是国家有关法律、法规、规章和技术标准,有关主管部门的规定,经批准的初步设计文件、调整概算文件、设计变更文件,施工图纸及技术说明,设备技术说明书,施工合同等。
(四)各级人民政府水行政主管部门按照规定权限负责本行政区域内中小河流治理项目验收的监督管理工作。
二、关于法人验收(五)分部工程或单位工程完工并具备验收条件时,施工单位应向项目法人提出验收申请,项目法人应在收到验收申请之后10个工作日内决定是否同意进行验收。
(六)法人验收由项目法人主持,项目法人可以委托监理单位主持分部工程验收,涉及隐蔽工程、穿堤涵闸、险工险段整治等关键部位(以下简称“关键部位”)的分部工程验收应由项目法人主持。
《水利水电工程单元工程施工质量验收评定表填写指导与示例》填表基本规定

《水利水电工程单元工程施工质量验收评定表填写指导与示例》填表基本规定填表基本规定水利水电工程单元工程施工质量验收评定表(以下简称“验评表”)是检验与评定施工质量及工程验收的基础资料,是施工质量控制过程的真实反映,也是进行工程维修和事故处理的重要凭证。
工程竣工验收后,验评表作为档案资料长期保存。
1. 单元工程(工序)施工质量验收评定应在熟练掌握《水利水电工程单元工程施工质量验收评定标准》(本书涉及SL631?SL634—2012)和有关工程施工规程规范及相关规定的基础上进行。
2. 单元工程(工序)完工后,在规定时间内按现场检验结果及时、客观、真实地填写验评表。
3. 现场检验应遵循随机布点与监理工程师现场指定区位相结合的原则,检验方法及数量应符合SL631?SL634标准和相关规定。
在布点检验之前应全面查看是否有明显不合格部位。
4. 验评表与备查资料的制备规格采用国标标准A4 (210mn X 297mr)。
验评表一式四份,签字、复印后盖章;备查资料一式二份。
手签一份(原件)单独装订。
验评表应加盖单位公章或加盖该单位以文件形式授权报项目法人认可的现场派出机构的公章。
5. 验评表中的检查(检测)记录可以使用黑色水笔手写,字迹应清晰工整;也可以使用激光打印机打印,输入内容的字体应与表格固有字体不同,以示区别,字号相同或相近,匀称为宜,表尾施工单位的自评意见、监理单位复核意见,包括签名、日期等,必须手写。
本书例表以斜体字表示必须手写的内容。
施工单位的三检资料和监理单位的现场检测资料应使用黑色水笔手写,字迹清晰工整。
6. 应使用国家正式公布的简化汉字,不要使用繁体字。
应横排填写具体内容,可以根据版面的实际需要进行适当处理。
7. 计算数值应符合《数值修约规则与极限数值的表示和判定》(GB/T8170)要求,数据使用阿拉伯数字,使用国家法定计量单位,并以规定的符号表示(如:MPa m卅、t…)。
数据与数据之间用逗号“,”隔开,小数点要用圆点“.”。
单元工程施工质量验收评定汇总表

陕西省中小河流治理项目单元工程施工质量验收评定汇总表(初稿)陕西鑫联建设监理咨询有限责任公司韩城市涺河段防洪工程监理部二○一四年.六月·韩城市目录1、基础清理(隐蔽工程)单元工程施工质量验收评定表2、砂壤土料填筑单元工程施工质量验收评定表3、砂砾石料填筑单元工程施工质量验收评定表4、基础开挖(隐蔽工程)单元工程施工质量验收评定表5、砂卵(砾石)垫层单元工程施工质量验收评定表6、浆砌石基础单元工程施工质量验收评定表7、铅丝笼石护根单元工程施工质量验收评定表8、土工布铺设单元工程施工质量验收评定表9、浆砌石护坡单元工程施工质量验收评定表10、预制连锁砼块生态护坡砌筑单元工程施工质量验收评定表11、泥结石路面铺设单元工程施工质量验收评定表12、草皮护坡绿化单元工程施工质量验收评定表13、防汛道路工程标志牌、千米桩、百米桩制安单元工程施工质量验收评定表14、附属建筑物工程施工质量验收评定表(1) 上堤路填筑单元工程施工质量验收评定表(2) 下河踏步现浇砼单元工程施工质量验收评定表(3) 现浇C20砼压条单元工程施工质量验收评定表(4) 现浇C25砼排水沟单元工程施工质量验收评定表(5) 轨水河(白水河)支沟涵闸单元工程施工质量验收评定表(另行编制)基础清理单元工程施工质量验收评定表基面清理工序施工质量验收评定表基面平整压实工序施工质量验收评定表砂壤土料填筑单元工程施工质量验收评定表砂壤土料碾压分层报验单一式两份,送监理一份,自存一份。
施工单位技术负责人:年月日砂壤土料碾压分层报验单一式两份,送监理一份,自存一份。
施工单位技术负责人:年月日土方回填实验报告单(环刀法)试验单位:年月日记录计算:校核:监理工程师:说明:含水量(w)=[(湿土重+干土重)/干土重]×100% 湿容重=湿土重/环刀体积干容重=湿容重/(1+0.01w)(w为含水量)压实度=(干容重/最大干容重) ×100%9砂砾石料填筑单元工程施工质量验收评定表砂砾石填筑碾压工序施工质量验收评定表砂砾石填筑工序施工质量验收评定表泥结石路面铺设、砂砾石填筑碾压压实度(灌砂法)试验记录表施工技术负责人:计算:试验:试验日期:年月日13砂砾石填筑干密度(灌水法)检测记录工程名称:韩城市涺河金城办段防洪工程监理单位:陕西鑫联建设监理咨询有限责任公司备注:堤身填筑设计相对密度Dr设计≥0.60. 试验结果与设计相对密度对应的填筑干密度为 g/㎝³。
河道整治工程质量评定表_secret

河道整治工程质量评定表目录水利工程部分. (3)水工建筑物外观质量评定表 (3)水利水电工程房屋建筑单位工程观感质量评定表 (4)CB33验收申请报告 (5)分部工程施工质量评定表 (6)重要隐蔽单元工程(关键部位单元工程)质量等级签证表 (7)隐蔽工程验收单 (8)混凝土试块质量评定表 (9)单位工程施工质量评定表 (10)单位工程施工质量检验资料核查表 (11)工程项目施工质量评定表 (12)CB18 单元工程施工质量报验表 (13)河道疏浚单元工程质量评定表 (14)软基和岸坡开挖单元工程质量评定表 (15)土方、石渣回填单元工程质量评定表 (16)松木桩单元工程质量评定表 (17)水泥稳定层单元工程质量评定表 (18)石渣垫层单元工程质量评定表 (19)水泥搅拌桩施工记录 (20)水泥搅拌桩施工记录汇总表 (21)水泥深层搅拌桩单元工程质量评定表 (22)CB17 混凝土浇筑开仓报审表 (23)基础面或混凝土施工缝处理工序质量评定表 (24)混凝土模板工序质量评定表 (25)混凝土钢筋工序质量评定表 (26)混凝土止水、伸缩缝和排水管安装工序质量评定表 (27)混凝土浇筑工序质量评定表 (28)砼单元工程质量评定表 (29)浆砌料石镶面单元工程质量评定表 (30)浆砌石(墩墙)单元工程质量检查评定表 (31)干砌块石护底、护坡单元工程质量评定表 (32)砼压顶单元工程质量评定表 (33)交通工程部分 (34)工程报验单 (34)压实度检查评定汇总表 (35)基层或底基层分项工程质量检验评定表 (36)水泥混凝土面层分项工程质量检验评定表 (37)管道基础及管节安装分项工程质量检验评定表 (38)桥梁总体单元工程质量检验评定表 (39)钻孔记录表 (40)钻孔灌注桩分项工程质量检验评定表 (41)钻孔桩终孔后灌注混凝土前检验记录表 (42)钻孔桩水下混凝土记录表 (43)混凝土工程施工记录 (44)钻孔桩成桩检验记录表 (45)墩、台帽或盖梁分项工程质量检验评定表 (46)钢筋加工及安装分项工程质量检验评定表 (47)现浇混凝土整体式模板安装质量检验表 (48)支座分项工程质量检验评定表 (49)预制梁(板)分项工程质量检验评定表 (50)梁、板安装分项工程质量检验评定表 (51)伸缩缝安装分项工程质量检验评定表 (52)就地浇筑梁(板)分项工程质量检验评定表 (53)钢筋网分项工程质量检验评定表 (54)桥面铺装分项工程质量检验评定表 (55)栏杆安装分项工程质量检验评定表 (56)建筑部分 (57)土方开挖单元工程质量评定表 (57)土方回填单元工程质量评定表 (58)水泥砂浆防水层单元工程质量评定表 (59)模板安装单元工程质量评定表 (60)钢筋加工及安装单元工程质量评定表 (61)混凝土施工单元工程质量评定表 (62)现浇结构尺寸偏差单元工程质量评定表 (63)砖砌体单元工程质量评定表 (64)金属门窗安装单元工程质量评定表 (65)一般抹灰单元工程质量评定表 (66)溶剂型涂料涂饰单元工程质量评定表 (67)护栏和扶手制作与安装单元工程质量评定表 (68)找平层单元工程质量评定表 (69)水泥砂浆面层单元工程质量评定表 (70)水利工程部分建筑物外部尺寸轮廓线顺直表面平整度立面垂直度2102(4)分,实得水落管、屋面CB33验收申请报告(承包【】验报号)(监理机构)、零星未完工程施工计划。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
陕西省中小河流治理项目
单元工程施工质量验收评
定汇总表
(初稿)
陕西鑫联建设监理咨询有限责任公司
韩城市涺河
段防洪工程监理部
二○一四年.六月·韩城市
目录
1、基础清理(隐蔽工程)单元工程施工质量验收评定表
2、砂壤土料填筑单元工程施工质量验收评定表
3、砂砾石料填筑单元工程施工质量验收评定表
4、基础开挖(隐蔽工程)单元工程施工质量验收评定表
5、砂卵(砾石)垫层单元工程施工质量验收评定表
6、浆砌石基础单元工程施工质量验收评定表
7、铅丝笼石护根单元工程施工质量验收评定表
8、土工布铺设单元工程施工质量验收评定表
9、浆砌石护坡单元工程施工质量验收评定表
10、预制连锁砼块生态护坡砌筑单元工程施工质量验收评定表
11、泥结石路面铺设单元工程施工质量验收评定表
12、草皮护坡绿化单元工程施工质量验收评定表
13、防汛道路工程标志牌、千米桩、百米桩制安单元工程施工质
量验收评定表
14、附属建筑物工程施工质量验收评定表
(1) 上堤路填筑单元工程施工质量验收评定表
(2) 下河踏步现浇砼单元工程施工质量验收评定表
(3) 现浇C20砼压条单元工程施工质量验收评定表
(4) 现浇C25砼排水沟单元工程施工质量验收评定表
(5) 轨水河(白水河)支沟涵闸单元工程施工质量验收
评定表(另行编制)
基础清理单元工程施工质量验收评定表
基面清理工序施工质量验收评定表
基面平整压实工序施工质量验收评定表
砂壤土料填筑单元工程施工质量验收评定表
砂壤土料碾压分层报验单
一式两份,送监理一份,自存一份。
施工单位技术负责人:年月日
砂壤土料碾压分层报验单
一式两份,送监理一份,自存一份。
施工单位技术负责人:年月日
精品文档
精品文档土方回填实验报告单(环刀法)
试验单位:年月日
记录计算:校核:监理工程师:
说明:含水量(w)=[(湿土重+干土重)/干土重]×100% 湿容重=湿土重/环刀体积干容重=湿容重/(1+0.01w)(w为含水量)压实度=(干容重/最大干容重) ×100%
砂砾石料填筑单元工程施工质量验收评定表
砂砾石填筑碾压工序施工质量验收评定表
砂砾石填筑工序施工质量验收评定表
泥结石路面铺设、砂砾石填筑碾压压实度(灌砂法)试验记录表
施工技术负责人:计算:试验:试验日期:年月日精品文档
砂砾石填筑干密度(灌水法)检测记录
工程名称:韩城市涺河金城办段防洪工程监理单位:陕西鑫联建设监理咨询有限责任公司
备注:堤身填筑设计相对密度Dr设计≥0.60. 试验结果与设计相对密度对应的填筑干密度为 g/㎝³。
校核:检测:
精品文档
基础开挖单元工程施工质量验收评定表
表土及土质岸坡清理工序施工质量自检表
软基或土质岸坡开挖工序施工质量自检表
砂卵(砾)石垫层单元工程施工质量验收评定表
浆砌石基础单元工程施工质量验收评定表
浆砌石体层面处理工序施工质量验收评定表
浆砌石砌筑工序施工质量验收评定表
浆砌石伸缩缝(填充材料)工序施工质量验收评定表
浆砌石基础砌筑工序施工质量自检表
铅丝笼块石护根单元工程施工质量验收评定表
土工布铺设单元工程施工质量验收评定表
泥结石路面铺设单元工程施工质量验收评定表
草皮护坡绿化单元工程施工质量验收评定表
防汛道路工程标志牌、千米桩、百米桩制安单元工程质量验收评定表
上堤路填筑单元工程施工质量验收评定表
砂砾石填筑碾压工序施工质量验收评定表
泥结石路面铺设工序施工质量验收评定表
下河踏步现浇砼单元工程施工质量验收评定表
砂砾石垫层工序施工质量验收评定表
现浇砼踏步工序施工质量验收评定表
水泥砂浆抹面工序施工质量验收评定表
现浇C20砼压条单元工程施工质量验收评定表
现浇C25砼排水沟单元工程施工质量验收评定表。
