建筑物垂直运输费和超高费讲解材料37页PPT

合集下载

垂直运输费用的计算

垂直运输费用的计算

技术措施项目-垂直运输工程第一节工程范围、工作內容及项目划分一、工程范围及工作內容1、工程范围:按建筑物性质分为建筑物垂直运输和构筑物垂直运输;按运输机械分为卷掦机、塔吊及施工电梯。

2、工作内容:包括单位工程在合理工期内完成全部运输工程(原材料、构配件、设设备、人员交通等)所需卷扬机、塔吊及施工电梯台班量。

3、另按《…有关问题解释》说明:塔吊基础、卷扬机门架基础(含基础承台和桩基)及场内路基压实和修筑等费用均未包括在定额内,发生时根据甲方批准的施工方案据实计算。

4、对2003年版超高垂直运输及增加费项的拆分关于2003年版高层(20m以上或6层以上)垂直运输及增加费子目拆分为2008年版两个子目:高层垂直运输费子目和20m以上外脚手架增加费子目的对照分析表分析得出:1、2003年版综合工日等于2008年版两个子目普工、技工工日之和;2、2003年版材料消耗量等于2008年版20m以上外脚手架增加费子目材料消耗量(有些材料单位改变后含量也不同了);3、2003年版机械消耗量等于2008年版两个子目机械消耗量之和;结论:2003年版高层垂直运输及增加费=2008年版高层垂直运输费+20m以上外脚手架增加费高层垂直运输费和20m以上外脚手架超高增加费的工程量计算规则为同一规则。

二、项目划分垂直运输工程量及运输机械的选用处决于三个因素:建筑面积、层数、高度。

定额以建筑面积为工程量指标,按层数、高度划分不同基价套项(地下室、屋顶有围护结构的楼梯间、电梯间、水箱间、塔楼等只计建筑面积,不计高度和层数):1、檐高20m以内且层数为:(1)6层以内(2)7层2、20m<檐高H<23.3m(与层数无关)3、23.3m≤檐高H≤28m,且层数为:(1)8层以内;(2)9层及以上;4、28m<檐高H≤29.9m(与层数无关)5、檐高H>29.9m(与层数无关)6、构筑物垂直运输(烟囱、水塔、筒仓)第二节定额说明1、定额基价由檐高或层数决定,套项时就高不就低2工用水加压、排渣、人员交通、通讯、照明、避雷3、当上层建筑面积小于下层面积的50%时,应垂直分割成两部分,分别按不同高度、层数套用定额计算第三节工程量计算与定额套用一、一般规则1、建筑物垂直运输工程量按建筑面积计算2、构筑物以座计算二、具体规定1、檐高H≤20m(1)6层以内:6层以内垂直运输基本费=1~6层基价×总建筑面积(含地下室及屋面楼梯间等)(2)7层:6层以内垂直运输基本费=1~6层基价×1~6层建筑面积(含地下室)7层垂直运输基本费及增加费=7~8层基价×7层建筑面积(含屋面楼梯间、机房)2、20m<H<23.3m(与层数无关)最高一层垂直运输基本费及增加费=7~8层基价×最高一层面积(含屋面楼梯间、机房)余下面积垂直运输基本费=l~6层基价×余下面积(含地下室)3、23.3m≤H≤28m(1)8层以内(即不足9层)超高增加层垂直运输基本费及增加费=7~8层基价×超高折算层层数×折算层面积余下面积垂直运输基本费=1~6层基价×余下面积(含地下室)其中:超高折算层层数=(H-20)÷3.3 余数不计,此数为虚拟折算层数。

第二十四讲垂直运输机械、建筑物超高增加费

第二十四讲垂直运输机械、建筑物超高增加费

• ③建筑物檐口高度在100m以内时,每层建筑 面积在3000m2以内配1500KN.m自升式塔 式起重机1台,每增加2500m2以内时增加1 台1500KN.m自升式塔式起重机; • ④建筑物檐口高度在100m以上时,每层建筑 面积3500m2以内配1台2000KN.m自升式 塔式起重机,每增加3000m2以内时增加1台 2000KN.m自升式起重机1台;
• 三、编制预算、标底或上限值时,如无施工组 织设计或施工方案时,其垂直运输机械使用时 间可按以下规定计算;投标报价时应按施工组 织设计方案确定。
• 5)编制预算、招标控制价时,如无施工组织 设计或施工方案时,其垂直运输机械使用时间 可按以下规定计算;投标报价时应按施工组织 设计方案确定。
• (1)塔吊按工期定额确定使用时间。仅用于 裙楼以下辅助塔吊使用时间,可按该塔吊使用 部分的建筑楼层数占主塔吊施工建筑楼层总数 比例乘以主塔吊的使用时间计算。 • (2)卷扬机使用时间按工期定额计算。 • (3)外用施工电梯使用时间,按25m以上建 筑楼层数占建筑楼层总数比例乘以塔吊的使用 时间计算。
第二十四讲
垂直运输机械、建筑物超高增加费
ቤተ መጻሕፍቲ ባይዱ 1、垂直运输机械
• 1)建筑物檐高或构筑物高度在3.6m以内的, 不计算垂直运输机械费。 • 2)同一建筑物有多个檐高时按最高檐高套定 额。 • 3)垂直运输机械使用费按垂直运输机械数量 和使用时间计算。 • 4)编制预算、招标控制价时,如无施工组织 设计或施工方案时,可按以下规定计算垂直 运输机械使用台数:
• ⑤当檐口高度超过25m在100m以下时,按 每台自升式塔式起重机配1台单笼施工电梯, 檐口高度在100m以上配2台单笼施工电梯;
• ⑥当裙楼每层建筑面积过大,可按上述标准增 加辅助塔式起重机。

4.13垂直运输工程

4.13垂直运输工程

4.13 垂直运输工程及超高费
4.13.2 垂直运输工程及超高费计算 1、工程量计算 垂直运输及超高人工、机械降效按脚手架章节综合脚手架 计算规定计算面积。同一建筑檐高不同时,不分结构(除 单层工业厂房外),用途分别按不同檐高项目计算。 构筑物垂直运输按座计算。

谢谢!
4.13 垂直运输工程及超高费
4.13.1 垂直运输工程及超高费概述 1、定义 垂直运输及超高人工、机械降效包括单位工程在合理工期 内完成全部工程项目所需的垂直运输机械台班和建筑檐口 高度20m以上的人工、机械降效及加压水泵的增加台班。 不包括机械的场外运输、一次安拆及路基铺垫和轨道铺拆 等的台班。 凡建筑物檐口高度超过20m以上者都应计算建筑物超高人 工、机械降效费。 檐高3.6m以内的单层建筑,不计算垂直运输机械。

建筑物垂直运输费和超高费讲解材料共37页文档

建筑物垂直运输费和超高费讲解材料共37页文档

21、要知道对好事的称颂过于夸大,也会招来人们的反感轻蔑和嫉妒。——培根 22、业精于勤,荒于嬉;行成于思,毁于随。——韩愈
23、一切节省,归根到底都归结为时间的节省。——马克思 24、意志命运往往背道而驰,决心到最后会全部推倒。——莎士比亚
25、学习是劳动,是充满思想的劳动。——乌申斯基
谢谢!
1、不要轻言放弃,否则对不起自己。
2、要冒一次险!整个生命就是一场冒险。走得最远的人,常是愿意 去做,并愿意去冒险的人。“稳妥”之船,从未能从岸边走远。-戴尔.卡耐基。
梦 境
3、人生就像一杯没有加糖的咖啡,喝起来是苦涩的,回味起来却有 久不会退去的余香。
建筑物垂直运输费和超高费讲解材料 4、守业的最好办法就是不断的发展。 5、当爱不能完美,我宁愿选择无悔,不管来生多么美丽,我不愿失 去今生对你的记忆,我不求天长地久的美景,我只要生生世世的轮 回里有你。

垂直运输、高层建筑增加费计算

垂直运输、高层建筑增加费计算

2
二、说 明 1、本定额适用于建筑物檐高20m(层数6层)以上的工程。 当檐高或层数两者之一符合定额规定时,即可套用相应定 额子目。 2、檐高是指设计室外地坪到檐口的高度。突出主体建筑屋 顶的楼梯间、电梯间、屋顶水箱间、屋面天窗等不计入檐 高之内。 3、层数是指建筑物地面以上部分的层数。突出主体建筑屋 顶的楼梯间、电梯间、水箱间等不计算层数。 4、同一建筑物高度不同时,按不同高度的定额子目分别计 算。 5、建筑物超高增加费的内容包括:人工降效、其他机械降 效、用水加压等费用。 6、吊装机械降效费按第六章吊装项目中的全部机械费用乘 以下列定额系数计算。
¥=[(16-6)×600+50]÷100×1863.87+(10-6)×500÷100×1232.97 =137423.54元
6
垂直运输工程 一、定额内容 (一)建筑物垂直运输 20M(6层)内卷扬机施工 20M(6层)内塔式起重机施工 20M(6层)以上塔式起重机施工 20M(6层)以上卷扬机施工 (二)构筑物垂直运输
5、定额中现浇框架系指柱、梁全部为现浇的钢筋混凝土框架 结构,如部分现浇(柱、梁中有一项现浇)时按现浇框架 定额乘以0.96系数,如楼板也为现浇混凝土时,按现浇框 架定额乘以1.04系数。 6、预制钢筋混凝土柱、钢屋架的单层厂房按预制排架定额计 算。 7、单身宿舍按柱宅定额乘以0.9系数。 8、本定额是按一类厂房为准编制的,二类厂房定额乘以1.14 系数。厂房分类如下: 一类是指机加工、机修、五金、缝纫、一般纺织(粗防、制 条、洗毛等)及无特殊要求的车间。 二类是指厂房内设备基础及工要求较复杂、建筑设备或建筑 标准较高的车间。如铸造、锻压,电酸碱、电子、仪表、 手表、电视、医药、食品等车间。 建筑标准较高的车间,指车间有吊顶或油漆的顶棚、内墙面 贴墙纸(布)或油漆墙面、水磨石地面等三项,其中一项 所占建筑面积达到全车间建筑面积50%及以上者,即为建 筑标准较高m 以 内

垂直运输及超高费的计算

垂直运输及超高费的计算

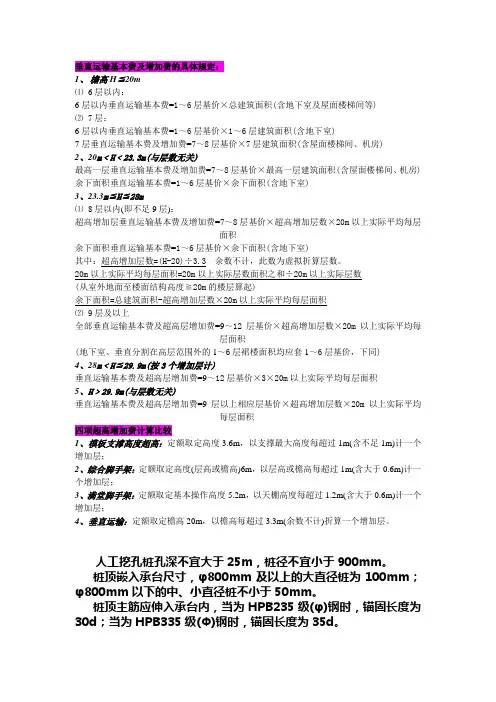

垂直运输基本费及增加费的具体规定:1、檐高H≦20m⑴6层以内:6层以内垂直运输基本费=1~6层基价×总建筑面积(含地下室及屋面楼梯间等)⑵ 7层:6层以内垂直运输基本费=1~6层基价×1~6层建筑面积(含地下室)7层垂直运输基本费及增加费=7~8层基价×7层建筑面积(含屋面楼梯间、机房)2、20m﹤H﹤23.3m(与层数无关)最高一层垂直运输基本费及增加费=7~8层基价×最高一层建筑面积(含屋面楼梯间、机房) 余下面积垂直运输基本费=1~6层基价×余下面积(含地下室)3、23.3m≦H≦28m⑴8层以内(即不足9层):超高增加层垂直运输基本费及增加费=7~8层基价×超高增加层数×20m以上实际平均每层面积余下面积垂直运输基本费=1~6层基价×余下面积(含地下室)其中:超高增加层数=(H-20)÷3.3 余数不计,此数为虚拟折算层数。

20m以上实际平均每层面积=20m以上实际层数面积之和÷20m以上实际层数(从室外地面至楼面结构高度≧20m的楼层算起)余下面积=总建筑面积-超高增加层数×20m以上实际平均每层面积⑵ 9层及以上全部垂直运输基本费及超高层增加费=9~12层基价×超高增加层数×20m以上实际平均每层面积(地下室、垂直分割在高层范围外的1~6层裙楼面积均应套1~6层基价,下同)4、28m﹤H≦29.9m(按3个增加层计)垂直运输基本费及超高层增加费=9~12层基价×3×20m以上实际平均每层面积5、H﹥29.9m(与层数无关)垂直运输基本费及超高层增加费=9层以上相应层基价×超高增加层数×20m以上实际平均每层面积四项超高增加费计算比较1、模板支撑高度超高:定额取定高度3.6m,以支撑最大高度每超过1m(含不足1m)计一个增加层;2、综合脚手架:定额取定高度(层高或檐高)6m,以层高或檐高每超过1m(含大于0.6m)计一个增加层;3、满堂脚手架:定额取定基本操作高度5.2m,以天棚高度每超过1.2m(含大于0.6m)计一个增加层;4、垂直运输:定额取定檐高20m,以檐高每超过3.3m(余数不计)折算一个增加层。

建筑物垂直运输费和超高费讲解材料共37页

建筑物垂直运输费和超高费讲解材料共37页
建造就一个人,显然比用法律来约束他更有价值。—— 希腊
12、法律是无私的,对谁都一视同仁。在每件事上,她都不徇私情。—— 托马斯
13、公正的法律限制不了好的自由,因为好人不会去做法律不允许的事 情。——弗劳德
14、法律是为了保护无辜而制定的。——爱略特 15、像房子一样,法律和法律都是相互依存的。——伯克
谢谢你的阅读
❖ 知识就是财富 ❖ 丰富你的人生
71、既然我已经踏上这条道路,那么,任何东西都不应妨碍我沿着这条路走下去。——康德 72、家庭成为快乐的种子在外也不致成为障碍物但在旅行之际却是夜间的伴侣。——西塞罗 73、坚持意志伟大的事业需要始终不渝的精神。——伏尔泰 74、路漫漫其修道远,吾将上下而求索。——屈原 75、内外相应,言行相称。——韩非

15垂直运输费与超高费

15垂直运输费与超高费

垂直运输工程概述
(1)、垂直运输工具 建筑工程中垂直运输工具常为卷扬机和自升式塔式起重机。 一般6~8层以下采用卷扬机,9层及其以上均采用塔式起 重机。 (2)、垂直运输分部工程定额项目 2 建筑物垂直运输定额子目是按建筑物檐高和层数两个指标划 分的,套用定额时,凡檐高达到上一级而层数未达到时, 以檐高为准,如层数达到上一级而檐高未达到时,以层数 为准。 层数指室外地面以上自然层,2.2m设备管道层也应算层数 垂直运输分部工程应以建筑面积计算工程量,但地下室和屋 顶有维护结构的楼梯间、电梯间、水箱间、塔楼、望台等, 只计算建筑面积,不计算层数和层高。
二类 厂房内设备基础及工艺要求 较复杂、建筑设备或建筑标 准较高的车间。如锻造、锻 压、电镀、酸碱、电子、仪 表、手表、电视、医药、食 品等车间
注:建筑标准较高的车间,指车间有吊顶或油漆的 顶棚、内墙面贴墙纸(布)或油漆墙面、水磨石地 面等三项,其中一项所占建筑面积达到全车间建筑 面积50%及以上者,即为建筑标准较高的车间。
• 9.檐高3.6m以内的单层建筑不计算垂直运输机 械费。 • 10.本项目划分是以建筑物的檐高及层数两个指 标同时界定的,凡檐高达到上限而层数未达到时, 以檐高为准;如层数达到上限而檐高未达到时以 层数为准。 • 11.采用卷扬机、塔式起重机施工已包括构件安 装,因建筑物造型所限,构件安装不能就位时, 部分构件安装必须使用其他起重机械安装时,应 另行计算。不扣除项目垂直运输台班量。
• 5.预制钢筋混凝土柱、钢屋架的单层厂房 按预制排架项目计算。 • 6.单层钢结构工程按预制排架项目计算。 • 7.多层钢结构工程套用其他结构乘以0.5 系数。 15-4 15-10 15-46 等 • 8.本章是按 Ⅰ类厂房为准编制的,Ⅱ类厂 房项目乘以1.14系数。厂房分类如下表:

建筑钢结构工程技术 垂直运输及其他措施费

建筑钢结构工程技术 垂直运输及其他措施费

❖ (三)二次搬运及完工清理费 ❖ 1二次搬运费指材料、成品、半成品的二次装卸、
运输费。 ❖ 2完工清理费指工程交付使用前,对工程和施工场
地进行的卫生清扫和垃圾清理费。 ❖ 3二次搬运及完工清理费无论发生与否,施工单位
包干使用。 ❖ 4下列情况虽然不计算建筑面积,但应计取二次搬
运及完工清理费: ❖ (1)建筑物内的技术层、设备管道夹层、骑楼、
式铺拆定额乘以系数115。 ❖ 2本定额不包括轨道和枕木之间增加其他型钢或钢
板的轨道。 ❖ (二)特、大型机械安装、拆卸 ❖ 1安拆费中包括机械安装完毕后的试运转费用。 ❖ 确定的,如塔高超过45m时,每增高10m,安拆费
定额乘以系数12。
❖ (三)特、大型机械场外运输
❖ 特、大型机械场外运输指机械整体或分件自停放场地运至施工 现场,运距为50公里以内的机械进出场费用,运距50公里以外 的另行补充。
❖ (二)建筑物超高增价
❖ 以上的工程。
❖ 2突出主体建筑屋顶的电梯间、水箱间等不计 入檐高之内。
❖ 3本定额工作内容综合考虑了由于建筑物高
❖ 度超过20m时,操作工人上下班降低工效, 上楼工作前休息及自然休息增加的时间,垂 直运输影响的时间,以及由于人工降效引起 的机械降效,由于水压不足所发生的加压水 泵台班。但不包括垂直运输,各类构件水平 运输的降效费用。
输 (3)计算基础、安拆、运输 2垂直运输及超高增价 (1)以上才计算垂直运输费 (2)垂直运输按建筑面积计算 (3)超高增价按20m以上面积计算
❖ 9采用泵送的现浇剪力墙工程,按垂直运 输定额乘以系数08其它工程采用泵送时,按 垂直运输相应定额乘以系数09。
❖ 10下列情况虽然不计算建筑ห้องสมุดไป่ตู้积,但应计 取垂运及超高费:

《垂直运输》PPT课件

《垂直运输》PPT课件

A11-1=600×6=3600㎡
.
A11-3=600×2+100=1300㎡



术A11-1|A11-2:20m(6层)以内垂直运输
措 施A11-3|A11-4:20~28m(7~8层)以内垂直运输及增加费






输工程凡余套下用建A筑1面1-积3|A还1应1-4套,A11-1|A11-2
措施项目3×=×6(36(76+.+090.82.m424)2+)+(1(45..62++105.2.64+) 0(6.2+40).24) ×5
-垂檐高=21.6m,20<21.6<23.3





A11-3
= (6+0.24) ×(15.6+0.24)=98.84㎡
A11-1=637.98-98.84=539.14㎡
建筑工程垂直运输→结构定额 单独承担的装饰工程,需计算垂直运输时→装饰定额
构筑物 垂直运输
工程量以座计
3
建筑物 垂 直运输

A11-1|A11-2 20m(6层)以内垂直运输
工 技
A11-3|A11-4 20~28m(7~8层)以内垂直运输及增加费














1-8
A11-1=4×500=2000㎡
第4章 土建单位工程 施工图预算的编制
施工技术措施项目——垂直运输工程
1
垂直运输工程
垂直运输 工程定额项目的内容
