630高炉方案(1概述)
高炉施工方案

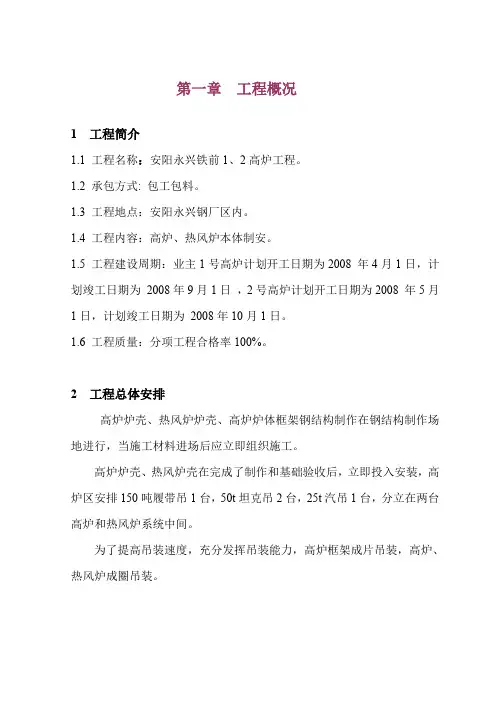

第一章工程概况1 工程简介1.1 工程名称:安阳永兴铁前1、2高炉工程。
1.2 承包方式: 包工包料。
1.3 工程地点:安阳永兴钢厂区内。
1.4 工程内容:高炉、热风炉本体制安。
1.5 工程建设周期:业主1号高炉计划开工日期为2008 年4月1日,计划竣工日期为2008年9月1日,2号高炉计划开工日期为2008 年5月1日,计划竣工日期为2008年10月1日。
1.6 工程质量:分项工程合格率100%。
2 工程总体安排高炉炉壳、热风炉炉壳、高炉炉体框架钢结构制作在钢结构制作场地进行,当施工材料进场后应立即组织施工。
高炉炉壳、热风炉壳在完成了制作和基础验收后,立即投入安装,高炉区安排150吨履带吊1台,50t坦克吊2台,25t汽吊1台,分立在两台高炉和热风炉系统中间。
为了提高吊装速度,充分发挥吊装能力,高炉框架成片吊装,高炉、热风炉成圈吊装。
第二章施工总平面布置1 施工测量控制网1.1 施工测量控制网设置依据业主提供的厂区总平面布置图及厂区测量控制点。
1.2 施工测量控制网设置1.2.1 根据业主提供的基准点为测量依据,进场后首先对基准点进行复测,并将测量精度和结果及时上报业主、监理。
1.2.2 测量控制网选用高精度的全站仪进行测量,按一级厂房控制网进行。
在施工过程中对业主提供的基准点测量数据,定期复测,并将复测的结果提供给业主和监理,作为测量依据。
1.2.3 测量控制网的基桩必须稳固,四周用素混凝土固定,防止基准控制网桩遭到破坏。
1.3 测量控制网的管理1.3.1本工程测量管理工作由项目部测量组检查,上报监理工程师复核认可后进入下道工序。
1.3.2 所有的测量数据的检查复核均根据测量控制网的基准数据进行,不允许将前道工序的转测点作为后道工序的基准点进行测量。
测量控制网基准点定期进行复核检查并修正其偏差值。
2 施工总平面布置施工总平面布置图见附图1。
第三章施工进度计划1 工期网络计划1.1 工期目标安阳永兴铁前1、2高炉工程,拟计划于:1号高炉计划开工日期为2008 年4月1日,计划竣工日期为2008年9月1日;2号高炉计划开工日期为2008 年5月1日,计划竣工日期为2008年10月1日。
高炉专项方案

一、方案背景随着我国钢铁工业的快速发展,高炉作为钢铁生产的核心设备,其稳定运行对于整个钢铁产业链的稳定具有重要意义。
然而,高炉在长期运行过程中,面临着各种技术难题和设备故障。
为了确保高炉的稳定运行,提高生产效率,降低生产成本,特制定本高炉专项方案。
二、方案目标1. 提高高炉生产效率,降低生产成本;2. 提高高炉设备可靠性,延长设备使用寿命;3. 优化高炉操作工艺,提高产品质量;4. 建立健全高炉运行监测与维护体系。
三、方案内容1. 高炉设备改造(1)对高炉本体进行改造,提高其容积、炉缸寿命和炉顶压力;(2)对高炉炉衬进行修复,延长炉衬使用寿命;(3)对高炉风机系统进行改造,提高风机性能和可靠性;(4)对高炉冷却系统进行改造,降低高炉热负荷,提高冷却效率。
2. 高炉操作工艺优化(1)优化高炉配料结构,提高炉料利用率;(2)优化高炉冶炼制度,提高炉温、炉压和冶炼强度;(3)优化高炉操作参数,降低高炉能耗,提高生产效率;(4)加强高炉操作人员培训,提高操作技能。
3. 高炉运行监测与维护(1)建立高炉运行监测系统,实时监测高炉运行状态;(2)定期对高炉设备进行检查和维护,确保设备正常运行;(3)对高炉故障进行快速诊断和修复,降低故障率;(4)建立高炉运行档案,为高炉生产提供数据支持。
4. 人员培训与安全管理(1)对高炉操作人员进行专业培训,提高操作技能和安全意识;(2)加强高炉安全管理,确保生产安全;(3)定期开展安全检查,消除安全隐患;(4)制定应急预案,提高应对突发事件的能力。
四、方案实施与保障1. 制定详细实施计划,明确责任人和时间节点;2. 加强项目协调,确保项目顺利推进;3. 设立专项经费,保障项目实施;4. 建立项目考核机制,确保项目达到预期目标。
五、预期效果通过实施本高炉专项方案,预计可达到以下效果:1. 高炉生产效率提高10%以上;2. 高炉设备故障率降低30%以上;3. 高炉能耗降低5%以上;4. 高炉产品质量稳定提高。
高炉工程基础施工方案模板

高炉工程基础施工方案模板1. 工程概述高炉是冶炼铁矿石的设备,它是由一系列的基础工程组成的,包括地基、基础、支承、固定和安装系统等。
高炉道四周的土石方一般称矿石堆场,炉腹为承矿炉前灌铁池。
输入矿石的输送设备和煤气硫化铁的输送设备也常视为基础组件。
2. 工程内容基础施工的主要内容包括:平整基础场地,挖土填方,预留地脚螺栓孔,浇筑混凝土基础,安装支撑系统。
3. 施工前的准备工作(1)施工前的测量在施工前需要对基础场地进行测量,确定地面的高度和平整度,并根据确定的高程设计挖土填方计划。
(2)地质勘察根据基础施工地点的地质情况,进行地质勘察,了解地下水位、土壤类型和地基承载力等情况,以便合理设计基础结构。
(3)环境保护和安全措施在施工前需要对施工场地进行环境评估,保护周围环境,同时对施工人员进行安全教育,确保施工过程中安全生产。
4. 场地平整在进行基础施工前需对施工场地进行平整,清除杂物和杂草,确保施工场地的整洁,并进行场地复尺验收。
5. 挖土填方(1)挖土根据设计要求和测量结果,确定挖土的具体位置和深度,进行挖土作业。
(2)填方将挖出的土方用于填方,根据设计要求进行填方,保证填方后的土层平整和致密。
6. 预留地脚螺栓孔地脚螺栓是高炉基础结构中的重要支撑组件,需要根据设计要求,在基础中预留地脚螺栓孔,用于固定支撑系统。
7. 浇筑混凝土基础(1)基础浇筑前的准备在进行混凝土浇筑前,需要准备混凝土模板和支撑设备,保证浇筑过程中的平整度和结构稳定。
(2)混凝土浇筑根据设计要求进行混凝土浇筑,确保混凝土的密实度和表面平整度。
8. 安装支撑系统根据设计要求和现场测量结果,进行支撑系统的安装,确保支撑系统的稳固性和安全性。
9. 施工验收在完成基础施工后,进行基础结构的验收,包括基础的平整度、密实度和支撑系统的稳固性等方面的验收。
10. 现场管理在施工过程中,需要加强对现场施工人员的管理,确保安全生产,合理安排施工进度,保证基础施工的质量和进度。
炉缸炉底烧穿应急预案(安12)

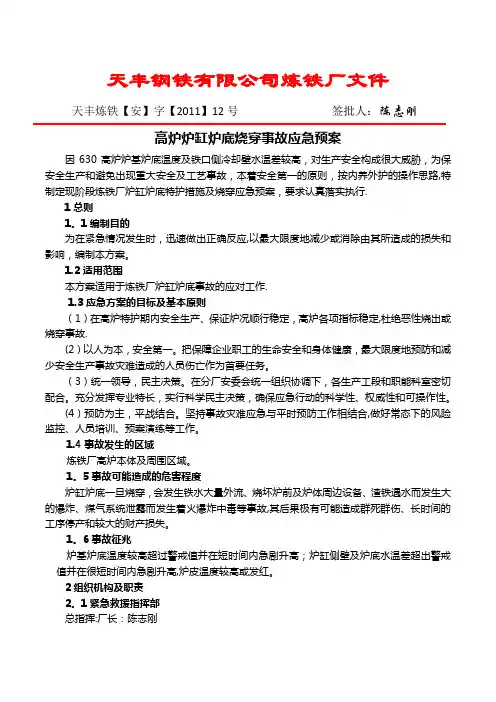

天丰钢铁有限公司炼铁厂文件天丰炼铁【安】字【2011】12号签批人:陈志刚高炉炉缸炉底烧穿事故应急预案因630高炉炉基炉底温度及铁口侧冷却壁水温差较高,对生产安全构成很大威胁,为保安全生产和避免出现重大安全及工艺事故,本着安全第一的原则,按内养外护的操作思路,特制定现阶段炼铁厂炉缸炉底特护措施及烧穿应急预案,要求认真落实执行.1总则1。
1编制目的为在紧急情况发生时,迅速做出正确反应,以最大限度地减少或消除由其所造成的损失和影响,编制本方案。
1.2适用范围本方案适用于炼铁厂炉缸炉底事故的应对工作.1.3应急方案的目标及基本原则(1)在高炉特护期内安全生产、保证炉况顺行稳定,高炉各项指标稳定,杜绝恶性烧出或烧穿事故.(2)以人为本,安全第一。
把保障企业职工的生命安全和身体健康,最大限度地预防和减少安全生产事故灾难造成的人员伤亡作为首要任务。
(3)统一领导,民主决策。
在分厂安委会统一组织协调下,各生产工段和职能科室密切配合。
充分发挥专业特长,实行科学民主决策,确保应急行动的科学性、权威性和可操作性。
(4)预防为主,平战结合。
坚持事故灾难应急与平时预防工作相结合,做好常态下的风险监控、人员培训、预案演练等工作。
1.4事故发生的区域炼铁厂高炉本体及周围区域。
1。
5事故可能造成的危害程度炉缸炉底一旦烧穿,会发生铁水大量外流、烧坏炉前及炉体周边设备、渣铁遇水而发生大的爆炸、煤气系统泄露而发生着火爆炸中毒等事故,其后果极有可能造成群死群伤、长时间的工序停产和较大的财产损失。
1。
6事故征兆炉基炉底温度较高超过警戒值并在短时间内急剧升高;炉缸侧壁及炉底水温差超出警戒值并在很短时间内急剧升高,炉皮温度较高或发红。
2组织机构及职责2。
1紧急救援指挥部总指挥:厂长:陈志刚副指挥:生产厂长:姚廷利厂长助理:陈荣华成员:杨子广门树柏解辉品王雄刘聚云王海波秦树海翟雪平陈国秀程云杰应急指挥部实行缺位替补、责任下延制度应急指挥部下设办公室为生产科调度室2。
年产50万吨大型、精密铸件及配套建设630m3高炉技改项目建议书

年产50万吨大型、精密铸件及配套建设630m3高炉技改项目建议书年产50万吨大型、精密铸件及配套建设630 m3高炉技改项目项目建议书山西XX冶炼有限公司二00九年十一月目录第一章总论………………………………………………… (3-4)一、项目提要二、可行性研究报告编制依据三、综合评价和论证结论第二章项目背景及必要性……………………………………(4-8)一、项目建设背景二、项目建设的必要性及目的意义第三章建设条件…………………………………………… ( 8 ) 第四章建设单位的基本情况………………………………(8-10)第五章项目建设方案……………………………………(10-30)一、建设方案二、建设地点三、技术改造方案1 项目各子项目2工时制度和年时基数3项目各子项目技术方案4配套土建、公用设施5人员、面积及设备四、项目实施进度计划第七章投资估算和资金筹措………………………………(30-31)一、建设投资估算二、编制方法及依据1、建筑工程2、设备购置费3、其他费用4、预备费三、投资构成第八章经济效益测算 (32)一、项目总投资及来源二、初步财务评价附表1 建设投资估算表2 项目总投资使用计划和资金筹措表3 销售收入、增值税及附加表4 损益表5 项目投资现金流量表第一章总论一、项目提要1.项目名称:山西XX冶炼有限公司年产50万吨大型、精密铸件及配套建设630m3高炉技改项目2. 建设性质:改扩建3. 项目申报单位:山西XX冶炼有限公司4. 项目负责人:5. 项目建设地点:山西省XX县XX(XX县经济开发区)6. 建设规模:(1)扩建铸件车间20-40吨大型铸件生产线,建设年产30万吨矿用、专用大型铸件生产线及配套设施;(2)对原有发动机缸体生产线进行改造达年产20万吨发动机精密铸件生产线及配套设施;(3)配套建设年产50万吨铸造用铁水630 m3高炉一座;(4)新增主要生产设备和检测设备、自动化上料设备、布袋除尘系统、热风系统、高炉鼓风机、水冲渣设施、高炉水处理设施等。
高炉施工方案

第1篇
高炉施工方案
一、项目背景
随着我国经济的持续快速发展,钢铁产业作为国民经济的重要支柱产业,其产能和需求不断扩大。为满足市场需求,提高企业经济效益,某钢铁公司决定新建一座高炉。为确保高炉施工的顺利进行,特制定本施工方案。
二、施工目标
1.确保施工安全,降低安全事故发生率。
2.保证施工质量,满足设计要求。
1.建立健全质量、安全、环保管理体系,确保施工过程中各项措施得到有效执行。
2.加强施工现场监督检查,对施工过程进行动态管理。
3.对施工现场进行定期安全、环保检查,发现问题及时整改。
4.提高施工人员质量、安全、环保意识,加强培训和教育。
八、验收
工程完成后,组织相关单位进行验收,确保工程质量满足设计要求。
本施工方案旨在为高炉施工提供全面、严谨的指导,以确保工程顺利进行。在实际施工过程中,应结合现场实际情况,灵活调整施工方法及措施。全体施工人员应严格遵守国家法律法规,确保施工安全、质量、进度及环保目标的实现。
第2篇
高炉施工方案
一、项目概述
本高炉施工项目为响应我国钢铁产业升级和结构调整的要求,旨在提高生产效率,降低能耗,提升企业竞争力。为确保施工顺利进行,特制定本方案。以下内容将详细阐述施工过程中的关键环节、技术要求及管理措施。
4.调试与试运行
(1)制定调试与试运行方案,明确调试流程和职责分工。
(2)对设备进行单机调试、联动调试,确保设备正常运行。
(3)按照试运行方案,分阶段进行高炉烘炉、煮炉及试运行。
5.环保设施施工
(1)严格按照环保设计要求,进行环保设施土建及设备安装。
(2)对环保设施进行调试,确保其正常运行,满足环保要求。
(3)加强施工现场环保管理,降低对周边环境的影响。
630m3高炉自动控制系统技术方案_secret

目录公司简介........................................................................................................... 错误!未定义书签。
第一章方案综述 (3)1、概述 (3)1.1系统范围: (3)1.2设计选型原则 (3)2、PLC系统配置 (4)3、电气部分 (5)4、西门子系统简介 (5)4.1 硬件性能 (5)4.2 WINCC 功能结构 (6)第二章高炉本体方案 (8)1、PLC系统硬件 (8)2、控制功能 (9)2.1实现温度、流量、冷却水压力等检测数据的报警功能 (9)2.2实现炉顶压力的手动/自动调节功能 (9)2.3监控画面功能 (10)第三章高炉上料方案 (12)1、PLC系统配置及设备 (12)2、控制功能 (13)2.1槽下配料功能 (13)2.2主卷上料功能 (14)2.3监控画面功能 (16)3、电气和仪表部分 (18)第四章除尘方案 (19)1、PLC系统配置及设备 (19)2、控制功能 (19)2.1定时清灰 (20)2.2定压差清灰 (20)2.3监控画面 (20)第五章热风炉方案 (21)1、PLC系统配置及设备 (21)2、控制功能 (22)2.1阀门内容及连锁 (22)2.2工作制度 (23)2.3综合功能 (25)业绩介绍 (26)第一章方案综述1、概述1.1系统范围:该系统范围为高炉基础级自动化三电控制部分,即:仪表、电气、计算机。
主要有:槽下高炉上料、炉顶控制系统,高炉本体测控系统,热风炉控制系统,煤气干式净化控制系统,供料控制系统,系统网络通讯等系统的基础级自动化控制。
1.2设计选型原则(1)尽量采用先进、成熟、可靠的控制技术,本着经济实用、安全可靠及先进的原则,集多年冶金自动化系统设计、维护之经验,进行系统优化设计,实现低成本、高效率自动化系统;(2)采用三电(EIC)一体化控制,主体工艺采用三电合一(EIC)的控制思想,实现仪表、电气及自动控制系统的集成控制。
高炉大修改造工程方案

高炉大修改造工程方案一、工程概述高炉是冶金生产中的重要设备,是铁矿石还原成铁的关键装置。
随着冶金技术的不断进步,高炉设备也需要不断进行改造与更新,以适应新的生产要求,提高生产效率和产品质量。
本次工程包括对现有高炉进行大修改造,涉及到工程量大、周期长、技术复杂等特点。
二、工程背景我国经济的快速发展对冶金行业提出了更高的要求,高炉作为冶金生产的核心设备之一,需要不断提高其效率和技术水平。
在这种背景下,对现有高炉进行大修改造已经成为企业的必然选择。
通过大修改造工程,可以提高高炉的冶炼能力,提高产品的质量,减少环境污染,增加生产效益,提高企业的竞争力。
三、工程目标1. 提高高炉的冶炼能力,增加产量;2. 提高产品质量,减少生产成本;3. 减少环境污染,提高企业形象;4. 增加工程设备的使用寿命,延长设备更新周期;5. 提高企业的市场竞争力。
四、工程内容1. 对高炉本体进行全面检修,包括高炉本体的砌筑、冷却壁的更换、风口的更换等;2. 更换高炉冷却系统,采用新型的冷却设备,以提高冷却效果;3. 对高炉的炉缸进行新的设计,采用新型的材料,以提高抗渣能力;4. 对高炉的喷吹系统进行改造,采用新型的喷吹设备,以提高燃烧效率;5. 对高炉的排烟系统进行改造,采用新型的净化设备,减少排放的污染物。
五、工程流程1. 工程准备阶段:包括开展工程前的准备工作,包括对设备和材料的采购、工程人员的培训等;2. 设备更换阶段:包括对高炉的各个部件进行更换,安装新的设备;3. 工程调试阶段:对新安装的设备进行调试,保证设备的正常运行;4. 工程验收阶段:对工程过程中的各个环节进行检验,保证工程的质量。
六、工程特点1. 工程量大,需要大量的设备和材料;2. 工程周期长,需要时间的积累来保证工程的质量;3. 工程技术复杂,需要技术人员的指导和操控;4. 工程投入大,需要保证资金的充足。
七、工程风险1. 工程环境复杂,需要保证工程的安全;2. 工程设备的使用寿命不确定,需要进行合理的保养和维护;3. 工程周期长,需要考虑工程过程中的变化;4. 工程资金充足,需要保证工程的资金来源和使用。
630高炉施工组织设计

山东传洋集团630m3高炉热风炉制作安装工程中冶润丰建设股份有限公司传洋项目部目录一、工程概况 (2)二、施工部署 (2)1、施工部署的依据 (2)2、施工部署 (2)三、施工进度 (6)四. 施工准备 (7)1技术准备 (7)2、劳动力组织 (7)3、施工物资准备 (7)(3)钢材(甲供) (8)(4)焊材 (9)(5)涂料 (9)五、高炉主要项目的施工方法与措施 (10)1、高炉炉壳制作安装 (10)2、高炉框架及平台结构制作安装 (11)3、高炉设备安装 (12)4、热风炉壳体 (16)5、重力除尘制作安装 (18)6、布袋除尘钢结构制作工艺 (20)7、布袋除尘钢结构安装方案 (24)六、确保工程质量的技术组织措施 (26)1、质量体系的保证措施 (26)2、质量管理的保证措施 (27)3、质量控制的保证措施 (28)七、确保安全生产的技术组织措施 (29)1、安全管理目标: (29)2、安全管理 (29)3、安全技术措施: (30)八、确保文明施工的技术组织措施 (30)九、确保工期的技术组织措施 (31)1、利用项目管理网络技术,科学合理安排施工进度计划: (31)2、计划保证: (31)3、组织保证: (31)4、制度保证: (31)5、实施动态管理的控制手段 (31)一、工程概况1、业主名称:山东传洋集团公司2、工程名称:山东传洋集团630M3高炉工程3、工程地点:山东省邹平县4、工程内容:新建一座630M3高炉,除土建工程外全部钢结构制作安装工程。
包括所有的钢结构制安、设备安装、除尘、管道、筑炉等。
分项工程包括:630M3高炉一座,配套热风炉三座、重力除尘一座、布袋除尘十座,另与高炉配套的机械设备,风、水、气设备及管道。
金结制安总量约3000吨,设备安装量约1600吨,管道制安量约300吨。
5、质量标准:合格6、安全文明要求: 安全文明样板工地7、工期要求:135日历天8、工程特点:⑪、高炉主体结构高,施工区域布置紧凑,主要构件自重大,起吊高度高、起重量大;因此对投入该工程施工的运输机械和起重机械的能力要求高。
年产50万吨大型精密铸件及配套建设630m3高炉技改项目项目建议书

结构要合理,文字通顺流畅,以展现项目的实用性、可行性和可持续性,具体包括:
一、项目概况
1、项目概述
项目名称:50万吨/年大型、精密铸件及配套630m3高炉技改项目
建设规模:50万吨/年大型、精密铸件及其配套630m3高炉
投资规模:总投资额50亿元
建设单位:XXXX
建设地点:XXXX
建设内容:50万吨/年大型、精密铸件及其配套630m3高炉。
2、市场需求和经济效益
该项目的建设,将会满足市场用户对大型铸件的需求,及其配套高炉
的技术改造,该项目可以带动周边行业发展,为我国经济发展注入新的动力,在短期内可以使经济获得可观的收益,有利于形成新的经济格局。
3、项目技术特点
该项目采用了国内外先进技术,完全实现了环保绿色制造,技术达到
了国际先进水平,产品满足了国家不同等级要求,优化了企业的生产结构,提高了企业的竞争力,加强了企业的实力,为企业的发展搭建了良好的基础。
二、项目建设内容
1、总体设计
该项目的总体设计将充分考虑当前市场需求,采用技术最先进的设备,运用最新的技术,完成整个项目生产线的建设。
2、整体配套。
630高炉开炉方案

630高炉开炉方案一、成立高炉开炉指挥小组:总指挥:副总指挥:成员:具体负责如下:1、炉内工艺组:负责开炉工作中的技术指导和工艺监督,确保开炉成功。
具体负责制定方案,配料计算和达产计划,现场操作指导。
组长:组员:2、设备仪电:负责各机电设备和液压设备,电器,仪表,计算机在开炉达产期间的正常运行及安全用电。
秦树海3、炉前组:负责炉前设备,出铁场,风口平台,渣铁沟,高炉开炉炉前操作指挥工作。
组长:组员:4、热风除尘组:负责开炉期间热风和煤气系统正常运转指挥工作及开炉后的风温供给。
组长:组员:5、卷称组:负责开炉后的上料系统的操作指挥。
组长:组员:6、水工组:负责开炉期间高炉冷却系统的操作指挥。
组长:组员:7、原燃料供应和渣铁平衡组:负责开炉及达产的原燃料供应及渣铁处理。
组长:8、材料及备件组:负责开炉和达产期间各种材料和备件的催办和落实。
组长:9、生产调配组。
组长:组员:当班调度10、安全保卫组:负责开炉达产期间安全检查,安全措施的落实,安全保卫防火等工作。
组长:11、煤气系统的检测和应急处理组:负责煤气的检测和煤气泄漏的应急处理。
组长:12、后勤保障组:负责开炉达产期间的后勤保障工作。
组长:以上各小组准备工作必须在开炉指挥小组的统一指挥下,按计划有步骤地进行,各小组分片负责,相互协调,保证信息的畅通。
二、开炉前期准备(一)送风系统及热风炉试漏1.0目的:为确保开炉后的安全生产,对送风系统系统的试漏、检漏和堵漏工作。
1.1查出漏点进行堵漏,确保开炉后送风系统不漏风;1.2检查送风系统、热风炉等各系统的密封性和工况运行状况;1.3检查相关阀门的工作状况和密封性。
2.0试漏介质:鼓风机输出的冷风3.0通风试漏的必备条件:3.1送风系统、热风炉系统维修工作结束;3.2送风系统、热风炉系统各阀门开关正常;3.3测量热风炉炉运行主要参数的仪表工作正常,并在微机中正常显示;3.4送风系统、热风炉系统人孔全部封闭;3.5制氮机工作正常、炉顶气密箱通氮气;4.0热风炉本体试漏热风炉系统试漏包括:冷风管道、热风炉及所属阀门等。
高炉工程安装施工方案

高炉工程安装施工方案高炉工程是冶金行业中重要的设备之一,主要用于生产铁和钢铁。
在高炉的安装施工过程中,需要进行详细的方案制定,确保施工工作的顺利进行。
下面是一份高炉工程安装施工方案,供参考。
一、项目背景高炉工程是钢铁公司的新建项目,旨在扩大生产能力,提高钢铁产量。
项目总投资为X亿元,计划建设一座X立方米的高炉。
二、施工方案制定1.概述根据项目需求和施工条件,制定施工方案。
方案包括高炉工程的总体布置、主要设备的安装方法、工期计划、安全措施等内容。
2.工作组织成立高炉工程施工组织小组,负责方案的制定和实施。
该小组由项目经理、施工经理、技术员、质检员等专业人员组成。
每个人员的职责需明确,并制定相应的工作计划。
3.工期计划根据工程量和施工条件,制定详细的工期计划。
包括各个施工阶段的时间安排、人力资源需求、材料配送等。
确保工程按时完成。
4.安装方法高炉工程的安装包括总体设备的安装和各个细节的施工安装。
根据设备的特点和施工条件,制定相应的安装方法。
在施工过程中,保证设备的准确安装,避免任何损坏。
5.安全措施高炉工程的施工过程中存在一定的安全隐患,需要采取相应的安全措施。
制定详细的安全规程和作业指导书,保证施工人员的安全。
其中包括工人的防护设备、设备的安全操作、施工现场的安全管理等。
6.质量控制高炉工程是重大工程,质量控制至关重要。
建立完善的质量控制体系,对施工过程中的每一个环节进行严格的把关。
包括材料的采购、设备的安装、工艺流程的控制等。
确保高炉的运行效果达到设计要求。
7.操作培训完成高炉工程的安装后,需要对操作人员进行培训,使其熟悉设备的操作和维护。
制定详细的操作规程和维护手册,逐一进行培训。
确保设备的正常使用和维护。
三、总结高炉工程安装施工方案的制定是保证工程顺利进行的重要步骤。
在方案中明确每个工作环节的职责,制定详细的工作计划,采取必要的安全措施和质量控制措施。
确保工程安全、质量和进度的达到设计要求。
630高炉方案(1概述)

630m3高炉生产组织方案一、概述开炉前几项重点工作:1、1号炉停炉前15天开始备落地烧结矿,要求含[Ti]尽量低,建议用巴西精粉代替南非精粉,各主要原燃料用量如下:2、提前23天热风炉具备烘炉条件(具体要求见热风炉烘炉方案)3、提前10天高炉具备烘炉条件(具体要求见高炉烘炉方案)4、开炉料及第一周物料总需求量如下5、热风炉及高炉烘炉期间,炼铁需增加煤气消耗量1000-15000m3/h,届时送外网煤气量应根据烘炉进度进行限制。
6、开炉后由于[Si]高,流动性差,需放干渣2-5炉。
7、铁水过撇渣器后,因[Si]高,需铸铁3-4天。
8、开炉期间因铁水流动性差,铁水罐容易粘结,需备铁罐砖5套应急。
9、热风炉烘炉前,热风工需补员3人;高炉烘炉前,上料工需补员3人,以满足烘炉期间现场操作需要。
10、高炉开炉达产后,由于块矿球团用量大幅增加,须把落地烧结矿移到1#料场,蛇纹石、硅石运走腾出地方才能满足生产需要。
二、开炉前后节点计划1、按照公司计划2#高炉(630m3)定于2016年1月10日开炉,以此推算,高炉开炉前生产准备各重要节点计划如下:(表一)2、630m3高炉开炉后,由于烧结产量有限(平均日产3050吨),熟料比会大幅下降,对提高产量及维持高炉长期稳定顺行非常不利,加上630高炉单铁口出铁,难以接受高冶强,从全国范围看,该级别高炉普遍水平均在利用系数3.6以下(见表二),因此,建议2#高炉达产后前6个月按照日产2100—2200吨/天(系数3.33—3.5)组织,重点抓好节能降耗,降低燃料比和用料成本。
6个月后高炉操作炉型达到最佳状态且新烧结投产后可进行产量攻关,往全国先进水平靠拢。
(转第2部分)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
630m3高炉生产组织方案
一、概述
开炉前几项重点工作:
1、1号炉停炉前15天开始备落地烧结矿,要求含[Ti]尽量低,建
议用巴西精粉代替南非精粉,各主要原燃料用量如下:
2、提前23天热风炉具备烘炉条件(具体要求见热风炉烘炉方案)
3、提前10天高炉具备烘炉条件(具体要求见高炉烘炉方案)
4、开炉料及第一周物料总需求量如下
5、热风炉及高炉烘炉期间,炼铁需增加煤气消耗量
1000-15000m3/h,届时送外网煤气量应根据烘炉进度进行限制。
6、开炉后由于[Si]高,流动性差,需放干渣2-5炉。
7、铁水过撇渣器后,因[Si]高,需铸铁3-4天。
8、开炉期间因铁水流动性差,铁水罐容易粘结,需备铁罐砖5套
应急。
9、热风炉烘炉前,热风工需补员3人;高炉烘炉前,上料工需补
员3人,以满足烘炉期间现场操作需要。
10、高炉开炉达产后,由于块矿球团用量大幅增加,须把落地烧结
矿移到1#料场,蛇纹石、硅石运走腾出地方才能满足生产需要。
二、开炉前后节点计划
1、按照公司计划2#高炉(630m3)定于2016年1月10日开炉,以此推算,高炉开炉前生产准备各重要节点计划如下:
(表一)
2、630m3高炉开炉后,由于烧结产量有限(平均日产3050吨),熟料比会大幅下降,对提高产量及维持高炉长期稳定顺行非常不利,加上630高炉单铁口出铁,难以接受高冶强,从全国范围看,该级别高炉普遍水平均在利用系数3.6以下(见表二),因此,建议2#高炉达产后前6个月按照日产2100—2200吨/天(系数3.33—3.5)组织,重点抓好节能降耗,降低燃料比和用料成本。
6个月后高炉操作炉型达到最佳状态且新烧结投产后可进行产量攻关,往全国先进水平靠拢。
(转第2部分)。
