堤防工程吹泥管袋资料
充泥管袋方案要点
舟山经济开发区新港园区钓梁吹填成陆一期工程(C区)施工方案一、施工总体安排本工程先进行新建围堤施工,围堤施工分为土工布护底、堤心袋装砂、土工布护坡。
吹填分南北两个区,北区设计吹填标高+2.5m,吹填面积约0.57km²,方量211万m3 ,南区设计吹填标高+2.0m,吹填面积约0.71km²,方量211万m3,总吹填面积1.28 km²。
在南北两个吹填区各设一个泄水口。
袋装砂充灌和吹填同时进行,在吹填区取砂,袋装砂共281146 m3。
二、吹填施工工艺1、施工部署根据施工实际情况和业主要求,整个吹填区分为2大区,本工程吹填顺序暂安排为北区→南区。
2、施工准备1)材料准备①材料规格吹填土质应满足设计要求:粒径≥0.075mm 颗粒含量≥60%,粘粒(d≤0.005mm)含量≤10%。
在监理见证下进行取样送检,每50000m3取样一个。
②砂源确定本工程确定取砂区:采用从距工程区72.7 海里的杭州湾外购砂进行吹填。
3、工期要求北区3个月完成,南区在2014年6月底完工。
4、质量要求合格5、施工工艺1)、功效分析依据以往经验,吹砂船吹填施工效率平均取235m3/h,每天时间利用率平均为75%,即吹砂船每天吹砂量各约4230 m3,根据业主要求北区3月完工,北区共211万m3,需船只:2110000/90/4230=6条,南区共215万m3,2)、泄水口布设本工程吹填区被规划河道一分为二,互不连通。
因此,在规划河道两岸新建围堤上,靠近工程区域西北角原闸门处各设置一个泄水口,采用溢流堰式泄水口结构。
由于新建围堤分两级施工,一级泄水口与二级泄水口错开布置,根据现场实际情况进行调整。
3)、吸砂、运砂、吹砂施工过程吸砂船在指定的采砂区下吸管固定船位。
空载驳船靠泊吸砂船旁,吸砂船把吸取的砂装入驳船。
驳船装满砂后,自航至吹砂船旁,重载驳船靠泊吹砂船,然后,吹砂船将吸砂管伸入驳船舱内进行吹砂作业,砂经预先布设的吹砂管线吹至吹填区。
充泥管袋在入海口围堤工程吹填施工中的技术应用
充泥管袋在入海口围堤工程吹填施工中的技术应用摘要:在沿海地区围海造地与应急水库等土建项目开发中,按照经济、适用、就地取材等原则,采用充泥管袋吹填作围堤和围海造地的项目很多,发展前景较好。
本文笔者结合实例就某围堤工程充泥管袋吹填施工,可供参考。
1 工程概况某围堤工程位于长江流域上游入海口边滩,水库主要由新建北堤、东堤、南堤和西堤加固后组成。
围堤工程含新建围堤386m,原大堤加宽加固并绿化462 m,底层有清淤绿化隔离带。
围堤堤身采用充泥管袋和吹填砂筑成,堤身采用底层通长管袋和内外充泥管袋双棱体断面形式,底层通长砂袋厚度为1.0 m,其余袋层砂袋厚度为0.5 m,其断面形式如图1。
图1断面图示围堤工程主要施工项目包含:底层充泥管袋、内外棱体充泥管袋、堤芯采砂吹填、充泥管袋子堰、砂肋软体排铺设、护坡灌砌块石结构、钢筋混凝土栅栏板护坡、钢筋混凝土防浪墙、堤顶沥青混凝土道路等。
二、材料挑选底层通长充泥管袋厚1.0 m,袋材为190 g/m2 土工编织袋,其余通长充泥管厚0.5 m 厚,袋材为160g/ m2 土工编织袋,通长充泥管袋充填料为江砂。
管袋制作均采用聚丙烯编织土工布,其物理力学指标见表1。
三、管袋袋体制作工艺及方法(1)加工工艺流程原材料检验→裁剪、划线→缝制加筋带、套环→袋体缝制成型→验收包装→存放、出运。
(2)通长充泥管袋制作①尺寸确定北堤、东堤底层通长管袋尺寸(长×宽)分别为:96 m×24 m、96 m×35 m,在堤身横断面方向(袋长)整块制作,纵向(袋宽)依据铺排船的滚筒长度确定,为保证袋体之间有效搭接,其长度和宽度在设计的基础上适当加长。
②充灌口布设充灌口16~20 m2布设一个,充灌口纵向间距在5 m(主要根据铺排船滑板的宽度确定),横向布置4个(35 m 宽通长充泥管袋),且充灌口均匀布设。
充灌口原材料和袋体材料相同,充灌口直径25 cm,伸入袋体30 cm,袋体外0.5~1.5 m,充灌口和袋体采用包缝缝接。
土工袋围堰及陆地吹填施工方案(DOC)
土工袋围堰及陆地吹填施工方案(DOC)
一、引言
土工袋围堰及陆地吹填是一种有效的水利工程施工方式,具有较好的灵活性和
适应性,适用于各种地形条件下的堤防建设和陆地填筑工程。
本文将详细介绍土工袋围堰及陆地吹填的施工方案。
二、土工袋围堰施工方案
1. 材料准备
•选材:土工袋材料选用耐磨、耐腐蚀、耐高温的复合材料,确保堤岸工程的耐久性和稳定性。
•数量:根据设计要求确定土工袋的数量,尽量保证均匀分布。
•质量:对土工袋的质量进行严格检查,确保符合相关标准要求。
2. 施工工艺
•土工袋的摆放:根据设计要求将土工袋按照规定的位置和高度进行摆放,并保持均匀稳固。
•围堰固结:采用适当的固结措施,如使用石头、水泥等材料填充土工袋间隙,增强围堰的稳定性。
•防护措施:在围堰施工过程中,要注意加强防护措施,确保工程安全顺利进行。
三、陆地吹填施工方案
1. 环境准备
•土地勘测:在施工前进行详细的土地勘测工作,了解地形地貌和地质条件,为施工提供依据。
•资源准备:准备好所需的吹填土方资源,确保供应充足。
2. 施工技术
•吹填土方:采用机械设备将土方输送到施工现场,进行陆地填筑工程。
•压实处理:在陆地吹填过程中,采用合适的压实设备对土方进行压实处理,保证填筑工程的稳定性。
四、总结
土工袋围堰及陆地吹填是一种重要的水利工程施工方式,通过本文详细介绍了土工袋围堰及陆地吹填的施工方案,包括材料准备、施工工艺、环境准备和施工技术等内容,希望对相关工程的施工提供参考和指导。
充泥管袋、袋装碎石、抛石等工程监理实施细则
监理实施细则充泥管袋、袋装碎石、抛石等工程目录一、工程概况及专业工程特点 0二、监理工作依据 0三、监理工作内容 0四、施工过程中的质量控制 0五、施工过程的进度控制/投资控制 0六、应形成的资料: 0七、施工中有关安全注意事项 0八、堤身吹填工程的施工和监理程序流程图: 0一、工程概况及专业工程特点1、工程概况:青草沙水库及取输水泵闸工程QSK-C1标(北堤、东堤、下游水闸)位于长江口长兴岛西北侧水域。
南侧水域则为长江口南支南港河段,北侧水域为长江口南支北港河段。
青草沙水库为蓄淡避咸水库,水库设计总库容5.27亿m3,为大(Ⅰ)型水库,是上海市“特别重要"供水水源工程,工程等别为Ⅰ等。
水库工程的环库大堤、水闸等主要建筑物级别按1级建筑物设计,与大堤分离的保滩防冲护底等次要建筑物为2级,围堰等临时建筑物为4级.本工程永久水工建筑物设计使用年限为50年,设计防洪(潮)标准采用100年一遇高潮位加同频率风浪,校核防潮标准采用300年一遇高潮位加同频率风浪。
本工程场地区设计地震分为一组,抗震设防烈度为7度,设计基本地震加速度0.10g,设计特征周期0.9s.2、工程规模本工程总长19890m,工程起点紧挨上游取水泵闸下游(桩号12+564)至终点S(桩号32+454),桩号:北堤(12+564~29+424),东堤(29+424~32+454),下游水闸(27+231)总净宽20m,。
3、结构形式北堤长为16860m,桩号(12+564~29+424),堤顶路面高程为7。
85m,断面形式:高滩部分为内外棱体加填芯土。
基础为砂肋软体排或砼铰链排处理;长江侧护底采用宽度20m以上的抛石护底和抛石棱体护脚,库区侧采用理砌护面及抛石棱体护脚加理砌块石;堤身长江侧采用混凝土栅栏板护坡,平台处为灌砌块石护砌,库区侧为灌砌块石护坡,坡脚为干砌块石护面;堤身防渗形式为三轴搅拌桩防渗墙;堤顶为沥青混凝土路面和钢筋混凝土防浪墙.东堤长为3030m,桩号(29+424~32+454),堤顶路面高程7.85-8。
吹砂管袋在海涂水闸围堰施工中的运用

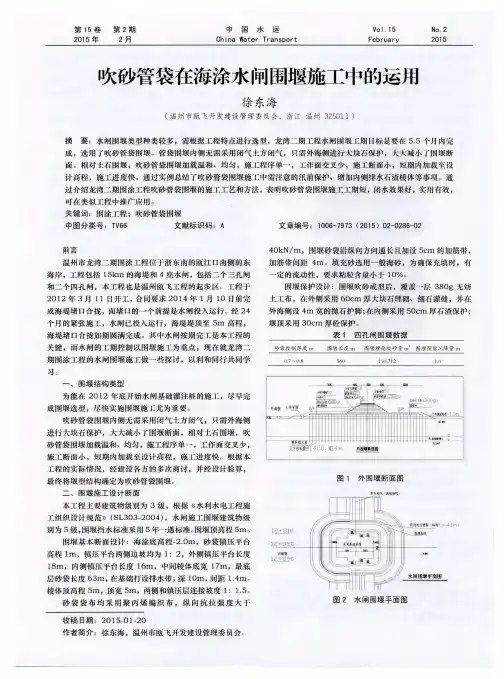

堰经受考验 ,前 2个 台风 ,围堰过水而不垮 ,“ 菲特”超强台
风 ,四个 围堰顶部不 同程度都 有损伤 ,但修复难度不大。主要 是 因为 :围堰表面有土工布覆盖,保护 了砂袋,围堰过水但不 损伤 围堰 ,外海侧有大块石外护面 ,且做 了细石砼灌缝处理,
砂库布置 :在 围堰外海部位设 6 , O 0 0 m。 的砂库 ,供砂船 将砂卸至砂库 内。
围堰基本完成至 6 m 高程 ( 超高 l m) 。5 . 0个月完成 围堰 吹
砂 ,( 4孔 闸围堰全长 5 6 0 m ,吹砂量 1 5万左右) ,具备水 闸
基 础 施 工 设 备 进 场 条 件 。在 2 01 4年 1月 完 成 拆 堰 ,按 期 、
按5 m 间距控制 , 然后根据第一个砂袋 的灌注情况适 当加大 。 砂袋加工 完成 后 ,进行编号 ,然 后放于 阴凉干燥处 。为加强
1 . 5 m 的情况下安全距离为 1 2 m。汛前 围堰检查十分重要 ,
四 、 砂 袋 缝 制
输 ,挖机理砌 。大块石 单体重量 大于 4 0 0 k g ,表 面平整度不 做 要求 ,然后采用细石砼灌缝 。
八 、 排 水 系 统
为确保围堰基坑 内保持 干地施工条件 ,在 围堰 吹砂 结束 后 ,沿堰体内侧四周填 筑 5 m 宽的石渣道路做为排水棱体 , 在四个角设集水坑 ,坑 内各设 1个污水潜水泵 ,接聚 乙烯管
砂袋 的整体性 ,在通长袋袋布 上垂 直于 围堤轴线 方向加缝宽 5 c m 的丙纶加筋带 ,加筋 带纵 向间距 4 . O m。
五 、管 袋 充灌
保质 完成施工任务 。
十 、施 工 中 的 经验 和 收 获
1 .在 2 01 3年 的 “ 苏力” 、“ 潭美” 、“ 菲特”台风 中,围
吹泥管袋在淤泥堆放区基底修复中的应用

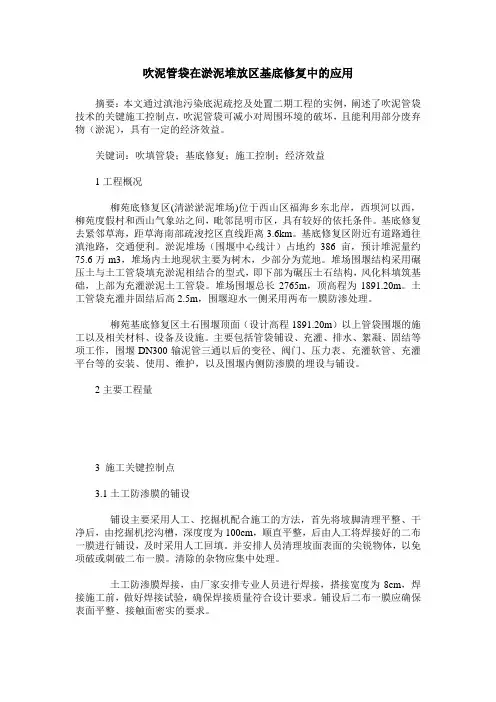

吹泥管袋在淤泥堆放区基底修复中的应用摘要:本文通过滇池污染底泥疏挖及处置二期工程的实例,阐述了吹泥管袋技术的关键施工控制点,吹泥管袋可减小对周围环境的破坏,且能利用部分废弃物(淤泥),具有一定的经济效益。
关键词:吹填管袋;基底修复;施工控制;经济效益1工程概况柳苑底修复区(清淤淤泥堆场)位于西山区福海乡东北岸,西坝河以西,柳苑度假村和西山气象站之间,毗邻昆明市区,具有较好的依托条件。
基底修复去紧邻草海,距草海南部疏浚挖区直线距离3.6km。
基底修复区附近有道路通往滇池路,交通便利。
淤泥堆场(围堰中心线计)占地约386亩,预计堆泥量约75.6万m3,堆场内土地现状主要为树木,少部分为荒地。
堆场围堰结构采用碾压土与土工管袋填充淤泥相结合的型式,即下部为碾压土石结构,风化料填筑基础,上部为充灌淤泥土工管袋。
堆场围堰总长2765m,顶高程为1891.20m。
土工管袋充灌并固结后高2.5m,围堰迎水一侧采用两布一膜防渗处理。
柳苑基底修复区土石围堰顶面(设计高程1891.20m)以上管袋围堰的施工以及相关材料、设备及设施。
主要包括管袋铺设、充灌、排水、絮凝、固结等项工作,围堰DN300输泥管三通以后的变径、阀门、压力表、充灌软管、充灌平台等的安装、使用、维护,以及围堰内侧防渗膜的埋设与铺设。
2主要工程量3 施工关键控制点3.1土工防渗膜的铺设铺设主要采用人工、挖掘机配合施工的方法,首先将坡脚清理平整、干净后,由挖掘机挖沟槽,深度度为100cm,顺直平整,后由人工将焊接好的二布一膜进行铺设,及时采用人工回填。
并安排人员清理坡面表面的尖锐物体,以免项破或刺破二布一膜。
清除的杂物应集中处理。
土工防渗膜焊接,由厂家安排专业人员进行焊接,搭接宽度为8cm,焊接施工前,做好焊接试验,确保焊接质量符合设计要求。
铺设后二布一膜应确保表面平整、接触面密实的要求。
3.2土工布铺设土工布搭接长度不小于10cm,用手提缝纫机粗涤纶线缝合二道。
充泥管袋专项施工方案
充泥管袋专项施工方案充泥管袋是一种用于土石坝、堤坝、陆域堤防、河道、河岸等工程中的一种防护措施,用于提高抗冲刷性能和防止土质溢流的措施。
下面是一个充泥管袋专项施工方案的详细步骤,供参考。
一、前期准备工作1.确定充泥管袋施工的具体位置和范围,根据设计要求进行放样。
2.人员组织:根据工程量确定施工人员的数量,保证施工进度。
3.材料准备:准备好充泥管袋、填充料、填充材料袋、施工工具、劳动防护用品等所需材料。
二、施工操作1.清理工作:对充填区域进行清理工作,清除上面的浮土、杂草等。
2.安装装置:按照设计要求,首先需要在充填区域的两端安装预设的固定装置。
3.铺设管袋:在充填区域内侧的端部,按照设计要求对管袋进行绑扎,确保其稳定性。
4.填充材料:将填充材料装入填充材料袋中,通过充泥管袋顶部的孔口进行填充。
5.整饰管袋:当填充材料袋填充完毕后,需要进行整饰,使其保持良好的外观和形状。
6.挤压管袋:用手或脚等进行轻轻挤压充泥管袋,加固填充材料的密实度。
7.拉平管袋:用工具将管袋上的填充材料拉平,确保填充材料的均匀分布。
8.加固管袋:根据设计要求,对充泥管袋进行必要的加固,如加固线或加固带等。
9.清理工作:施工结束后,对充填区域进行清理工作,清除施工垃圾和杂物。
三、安全措施1.施工现场设置明显的警示标志,提醒工人和过往车辆注意施工区域。
2.工人须穿戴劳动防护用品,如安全帽、安全鞋、工作服,必要时配备防护器具。
3.施工过程中,严禁跳跃、奔跑,以免发生意外事故。
4.施工现场设备要稳定牢固,设备安全使用,避免发生设备倾倒、滑动等事故。
5.注意施工过程中的人员流动和物料运输,避免堵塞施工道路。
6.注意天气和地质条件,遇到恶劣天气或地质条件时,暂停施工。
四、验收标准1.充泥管袋的安装位置和施工范围符合设计要求。
2.管袋的绑扎牢固,不松动、开裂等。
3.填充材料的填充程度均匀,密实度符合要求。
4.填充材料的整体外观平整、美观,不留有明显堆积、凸起等。
吹砂管袋围堰在海堤水闸围堰的运用
吹砂管袋围堰在海堤水闸围堰的运用作者:颜文华来源:《价值工程》2014年第20期摘要:水闸围堰是否能安全度汛,是本工程按期完工的一个关键。
围海中的吹砂管袋围堰结构可行,易于施工,可以在类似工程中推广应用。
Abstract: Whether the project can be completed on schedule mainly depends on whether the sluice cofferdam can safely pass through the flood season. The blown sand bags cofferdam structure in coastal reclaim is doable, and easily to carry out, so it can be applied on similar construction.关键词:水闸围堰;吹砂管袋;施工Key words: sluice cofferdam;blown sand bags;construction中图分类号:TV551.3 文献标识码:A 文章编号:1006-4311(2014)20-0110-021 概况某围海工程,海堤全长6km,中间设三孔水闸一座,闸孔净宽6m,工程工期24个月,开工日期2012年2月19日。
水闸围堰是否能安全度汛,是本工程按期完工的一个关键。
现在将本工程水闸围堰的施工介绍如下。
2 围堰设计①一般围堰结构有钢板桩围堰、标准堤围堰(抛石+闭气土)、冲砂管袋围堰,建设各方从经济、可靠、可操作性角度比较,采用冲砂管袋围堰。
②设计标准:水闸建筑物级别为3级,外海侧堤:防洪设计重现期为10年,3级堤防,港工结构安全等级为三级;围区侧及纵向堤按临时工程标准设计,结构安全等级为三级。
③围堤结构方案:基础处理采用砂被+塑料排水板,堤心材料采用袋装砂+堤心砂,外海侧外坡护面结构采用大块石理砌、及抛石护脚;围区侧采用无纺土工布护面。
【河道治理方案】某堤防抢险工程充泥管袋施工方案
xx北岸堤防防汛抢险通道工程XX标段充泥管袋施工方案xx建筑安装工程有限公司二○XX年XX月XX日充泥管袋施工方案一、充泥管袋施工进度计划1.1、本标段充泥管袋位于K22+901~K23+930之间,中间通过xx排灌站长150米,施工总长度为879米,工程量21万立方米。
2、充泥管袋施工时间2012年4月20日至6月10日。
二、主要材料及质量要求充泥管袋施工主要材料为袋布和充填砂,冲填砂采用自卸汽车(20T)从8km处采砂运至施工处,然后配合15kw的高压泵、泥浆泵进行冲灌管袋。
本工程充泥管袋选用380g/m2聚丙烯裂膜丝编织布,各项指标见表一,要求充填砂中粘粒含量小于10%。
表一土工布技术指标充泥管袋填料根据土工织物袋指标和《疏浚工程技术规范(JTJ319-99)》要求,并达到经济、高效、可行。
三、人力资源配置3.1、人员配备铺袋工15人,取砂工10人,充灌袋体工8人。
3.2、设备配备500m3/h吸沙船一艘、400-1000m3运砂船2艘、泥浆泵机组4套及铺排船1艘。
四、充泥管袋制作①砂袋制作宽度根据设计断面确定,每只砂袋视大小不同设置多个充填袖口,正方型布置。
②砂袋的拼接缝制必须与围堤轴线方向垂直,平行堤轴线方向的一条接缝设在袋体的一端,拼接强度必须满足设计要求,砂袋加工好后,折叠成形,堆放于阴凉干燥处,并注明尺寸及铺放位置。
五、充泥管袋施工工艺(1)充泥管袋施工是本工程的关键工序,是确保工程质量,加快工程进度,确保施工工期的重要工序。
(2)人工将袋体摊铺就位,作好固定和管口联接,启动15kw泥浆泵开始充填。
充填过程中注意观察泥浆的流量、流向和流速,及时调整输送管口的方向,以免袋体受力不均而导致变形移位。
(3)当袋体逐步充满后,要十分注意对屏浆压力的控制,防止布袋破裂。
(4)每层袋体厚度控制在0.5~0.6m。
如袋体一次充填不到理想厚度,采用二次充填。
施工时还特别注意同一层袋体的厚度基本上保持一致,以便于下一层的施工和质量控制。
吹泥管袋方案
施工组织设计(方案)报审表崇明江口副业外侧小圩海塘达标工程2标吹泥灌袋施工方案上海崇明水利工程有限公司崇明江口副业外侧小圩海塘达标工程2标项目部二○一三年二月二十日吹泥灌袋施工方案一、概况崇明江口副业场外侧小圩海塘达标工程2标位于上海市崇明岛西北角,在崇明跃进水闸与界河水闸之间,本工程内侧为崇明江口副业场,本标段为本工程项目三个标段之一,位于本工程项目的中段,工程主要内容包括:新建大堤工程起始桩号为2+210.63至桩号4+217.81,全长2007.18m 大堤堤身由堤芯吹填土和充泥管袋构成,堤顶道路结构为20cm厚碎石垫层、30cm厚粉煤灰三渣垫层、8cm厚中粒式沥青砼和3cm厚细粒式沥青砼,堤顶道路靠近外坡边缘设置防浪墙,外坡角边缘设置60cm×40cmC20素砼大方脚。
外坡坡比为1:3,结构为230g/m2机织土工反滤布、10cm厚碎石垫层、10cm厚封底、30cm厚C30砼螺母块。
内坡坡比为1:2.5,结构为30cm厚耕植土和草皮护坡,草皮护坡采用马尼拉草:黑麦草=3:1(重量比),内坡内青坎纵向设置40cm排水沟。
是上海市水务局堤防(泵闸)设施管理处对该区域内海塘达标治理的重要举措。
二、施工位置崇明江口副业场外侧小圩海塘达标工程2标位于上海市崇明岛西北角,在崇明跃进水闸与界河水闸之间,本工程内侧为崇明江口副业场,本标段为本工程项目三个标段之一,位于本工程项目的中段,工程主要内容包括:新建大堤工程起始桩号为2+210.63至桩号4+217.81,全长2007.18m。
三、计划施工时间计划施工时间:2013年1月25日~2013年3月20日实际施工时间:2013年2月20日~2012年4月15日围堰断面结构形式:具体断面尺寸见下图:详见附图四、施工流程本次施工采用吹砂管袋围堰进行导梁施工,施工流程如下:1、前期准备:(1)顺利完成吹砂管袋围堰施工任务的前提是保证砂源的供应,为此,根据施工强度分析,外购泥沙通过运输船直接运至施工地点,再由泥浆泵吹至管袋内,以保证满足最大施工强度需要。
充泥管袋在上海青草沙水库工程中的应用
充泥管袋在上海青草沙水库工程中的应用张国泉陈小刚摘要:充泥管袋用于中、高滩筑堤的新技术,在青草沙水库工程中得到成功应用。
从袋布选择、施工工艺诸方面阐述了充泥管袋在节省工程造价、加快施工进度等方面所具有的优势,同时也对施工的主要控制要点、难点及袋体稳定、经济效益等进行了分析。
关键词:充泥管袋充填错缝充泥管袋作为沿海筑堤挡潮的一种新技术,我国在1989年开始应用于水下充泥袋的研究和应用,取得了较好的效果。
经过近几年的实践和试验,它主要用于地基承载力较高的中高滩部位,并要求冲填土体有较好的渗透性,易于排水固结。
在上海青草沙水库施工中获得成功。
与传统的块石和混凝土构件相比,充泥管袋具有降低工作量、缩短施工周期、节省工程费用、就地取材、降低工程维修费用等特点,尤其对于砂石料较短缺的地区,采用充泥管袋技术不失为一种经济、高效的好方法。
一、工程概况青草沙水库工程位于长江口长兴岛西北侧水域。
南侧水域则为长江口南支南港河段,北侧水域为长江口南支北港河段。
本工程围堤总长约22.988km,共分为10个单位工程进行施工。
施工区域受潮流和径流的双重作用,潮汐类型为非正规半日浅海潮。
土质为粘性土夹粉性土,以(淤泥质)粘性土为主。
比贯入阻力值为0.55~1.39MPa,一般为0.65MPa,呈流塑~软塑状态。
主要物理力学指标见下表:主要物理力学指标二、施工内容及袋布选择1、大堤采用目前常用的充泥管袋子斜坡堤结构,筑堤方式采用充泥管袋和堤芯砂吹填筑堤。
堤身底下铺设砂肋软体排一层,采用内外充泥管袋双棱体断面,棱体间吹砂形成围堤,下部堤身标高▽3.5m,外棱体外坡1:3.0,内坡1:1.0;内棱体外坡1:2.0,内坡1:1.0。
平台以上土方采用吹泥管袋小棱体(内外棱体外坡均为1:3)内吹填砂土,堤顶吹填高程▽7.3m,并满覆一层袋装砂土体。
2、主要设计要求及选择依据袋布是采用聚丙烯、聚乙烯土工布缝制成袋体,用泥浆泵进行充填时,袋布必须满足抗拉强度,透水保沙性能等方面的要求。
充泥管袋专项-施工设计方案(范本)
嘉兴独山海河联运围堤工程充泥管袋工程专项施工方案浙江省第一水电建设集团有限公司浙能独山码头围堤工程项目经理部2010年9月1日一、工程概况嘉兴独山海河联运围堤工程位于杭州湾北岸,地处平湖市黄姑镇与全塘镇境内,白砂湾至水口围堤西侧和独山、嘉兴电厂码头之间0m~-2.5m的杭州湾滩地上。
工程东接白砂湾至水口围涂工程海堤,西接嘉兴电厂围堤。
属东南亚季风气候,四季分明,全年平均气温为15.8°C,历年最高、最低气温分别为38.4°C(1978)和-10.6°C(1977),多年平均降雨量1250.4mm,历年最大降雨量1566.9mm、历年最小降雨量879.9mm,并有明显的季节性变化,雨量主要集中在4~6月份的梅雨期和7~10月的台风雨期,此时的潮汐和风浪较大,对本工程施工不利。
全年平均每月施工天数约22天,冬季11月~2月受寒流影响较大,对工程施工造成一定困难。
本工程围堤为Ⅱ等水利工程、2级水工建筑物,防洪(潮)标准为50年一遇。
围垦面积0.7593km2,折1139亩。
堤轴线全长2.634km,设2个龙口,1条隔堤,隔堤为3级建筑物。
本工程土方工程位于堤身内侧,中隔堤共计闭气土方6017m3,充泥管袋27554m3;围堤:堤身闭气土方250703m3,充泥管袋273553m3,吹填土208857m3,螺母块内粘性土填筑26399m3。
本工程吹填土、闭气土方、充泥管袋取土位置:内河港池可挖约10万m3、嘉兴电厂煤码头前后侧能挖近10万m3,不足部分取自堤外侧2、3公里以外的深槽土源,取土质量必须满足设计要求。
二、施工准备2.1用电在施工现场配置2台120kv的发电机作为整个工程杯用电源。
主供电源由业主供电源接入,供电功率为400KW/h。
2.2用水施工船舶供水通过专门交通船供应,以供施工船舶、人员之用。
2.3加工区布置管袋加工区设置在项目部作业区内。
2.4、技术准备组织技术人员熟悉审核图纸,做好图纸会审和技术交底工作。
航道围堤充泥管袋的施工技术
航道围堤充泥管袋的施⼯技术2019-10-18摘要:充泥管袋吹填施⼯是围堤⼯程中⽐较常⽤的施⼯技术,具有适⽤、经济、取材⽅便等⽅⾯的优点,有良好的发展前景。
基于此本⽂对航道围堤充泥管袋吹填的施⼯技术进⾏探讨。
关键词:航道围堤冲泥管袋吹填施⼯技术1.⼯程简介某⽔库主要由加固后的西堤、南堤和东堤构成,⽔源地的总容积为1723万m3,有效容积为1323万m3,围堤堤⾝使⽤吹砂填筑和充泥管袋修筑⽽成,堤⾝使⽤内外充泥管袋双棱体断⾯形式和底层通长管袋进⾏修建,底层为厚度为1.0m的通畅砂袋,断⾯的形式如图1所⽰。
2.施⼯材料的选⽤本⼯程使⽤189g/m2,的⼟⼯编织袋作为袋材,底层通长充泥管袋的厚度为1.0m,其它通常充泥管带材为160g/m2的⼟⼯编制袋,充泥管的厚度为0.5m,使⽤当地的江砂作为充泥管带充填材料,使⽤聚丙烯编制⼟⼯布进⾏管带的制作。
3.制作管袋的⽅法3 . 1管袋袋体的制作在制作管袋袋体时,要先检查加⼯材料,然后对施⼯材料进⾏划线、剪裁,进⾏加筋带的缝制和套环,最后缝制袋体,将缝制好的袋体进⾏包装和验收,并将其运出。
3 . 2制作通常⽔泥管袋3 . 2 . 1充泥管袋⼤⼩的确定通常情况下,东堤和北堤使⽤的管带⼤⼩为36m×97m、25m×96m,按照整块制作的原则沿着堤⾝横端⾯⽅向进⾏制作,根据铺排船的滚筒长度确定袋宽的长度,确保袋体搭接的有效性,可以根据具体的情况,在设计的基础上对长度和宽度进⾏加长。
3 . 2 . 2 布置充灌⼝每间隔17~20m2布置⼀个充灌⼝,充灌⼝按照纵向距离进⾏布置,灌⼝之间的纵向间隔距离根据铺排船滑板的宽度进⾏确定,本⼯程中,宽度定为5m,横向共布置了四个长充⽔泥管袋,管袋的长度为35m,袋体的材料和充灌灌⼝使⽤的材料是⼀致的,使⽤包缝对袋体和充灌⼝进⾏缝接。
3 . 2 . 3 对所有的⼟⼯布进⾏整拼⼟⼯布加⼯好后,就需要将全部加⼯好的⼟⼯单元⽚进⾏拼织,使⽤双线进⾏缝制,按照每11cm长缝11~15针要求控制针脚的密度,缝制的强度要控制在原织物强度的81%以上。
浅论管袋围堰吹填砂技术应用
浅论管袋围堰吹填砂技术应用20年前小型袋装土开始应用于围堰工程施工中,直至今日已经发展成为编织袋内装吹填粉砂土用于海塘、大坝堤堰的施工。
上世纪八十年代海塘围垦施工中使用的小型装土包围堰为管袋吹填砂技术的雏形,随着管袋尺寸的加大,技术的不断改进,提升了围堰的综合稳定性、抗冲击、防渗漏的能力。
使用新型的土工织物制成大型的填充袋,将砂性土装入填充袋内,将其应用于斜坡堤的堤心建造,并渐渐取代了一般斜坡堤施工中应用的碎石倒滤层或是粘土防渗层。
一、吹填围堰技术的优点及不足(一)吹填围堰的优点1、提高了施工效率。
水力吹填方法与碾压方法对比,减少了四道相对费时、费力的工序。
从而提高了工程的施工效率,降低了劳动的强度以及节省了劳动力。
使用碾压方法每个工时能够完成土方1-2立方米,使用水力吹填每个工时则能够完成10-20立方米。
2、降低成本。
节约了运输、人工费用等,吹填方法筑堤所需成本仅为碾压筑堤的二分之一至三分之一。
3、施工质量优良。
吹填土泥浆沉积凝固后非常密实,其质量远远高出于碾压技术,能够承重可达到每立方米14.8-15.8千牛。
泥浆的超强的渗透性能决定吹填土能够与地基以及之前堤坝紧密结合到一起。
(二)吹填围堰的不足1、在施工进行时,围堰体需要高含水量,若没有加以注意容易脱水固结,可能会出现移位、鼓肚或者围堰漏通等问题,形成深沟,从而影响整个工程的进度以及质量。
2、为了脱水固结施工更为有效,吹填的速度会相应放慢,工程的工期受到了一定制约。
3、由于固结沉量过大时,会出现开裂或者是倾斜,严重时影响整个工程质量。
4、施工过程中受到水量、电力的约束。
二、吹填围堰设计(一)内土体力学的特性以受力的角度出发,袋装砂本质上就是种加筋土坝。
土工管袋筋材的应用改变了土坝没有拉力的特性,进而达到了巩固围堰整体以及局部稳定性的要求。
故此,吹填围堰设计一定要考虑加筋,其为影响围堰稳固性的重要问题。
(二)袋装吹填砂围堰稳定性的解析1、破坏的形式(1)滑动破坏。
感潮区围堤充泥管袋吹填施工工法(2)
感潮区围堤充泥管袋吹填施工工法感潮区围堤充泥管袋吹填施工工法一、前言感潮区围堤的充泥管袋吹填施工工法是一种用于围堤防潮并增强土体抗液化能力的工法。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点该工法采用充泥管袋吹填的方式,在感潮区围堤建设中具有以下几个特点:1)充泥管袋可有效改善土体的抗液化能力;2)工法施工简便、工期短、成本较低;3)施工过程中不需要大量人力,减轻了劳动强度;4)施工后形成的堤身能够有效防潮,并有一定的吸水排压功能。
这些特点使得该工法在感潮区围堤建设中得到了广泛的应用。
三、适应范围该工法适用于滨海地区、河口地区等感潮区围堤建设。
在这些区域,地下水位较高,土壤具有较明显的液化倾向,传统的围堤施工方式难以满足工程要求。
而该工法通过充泥管袋吹填的方式,可以提高土体的抗液化能力,保证围堤的稳定性和安全性。
四、工艺原理充泥管袋吹填施工工法采用了充泥管袋和土方填充两种工艺。
充泥管袋主要是利用了泥土的一些特性,如吸水膨胀、抗液化等,来提高土体的抗液化能力;而土方填充则是通过填充泥土,形成围堤的堤身。
充泥管袋和土方填充两种工艺之间存在着紧密的联系和相互影响,通过采取一系列的技术措施,可以有机地将两种工艺结合起来,使得施工过程更加顺利和高效。
五、施工工艺施工工艺主要包括土地整理、充泥管袋制作、充泥管袋吹填、土方填充和堤身修整等多个阶段。
具体步骤包括:1)清理施工区域,确保施工的顺利进行;2)制作充泥管袋,根据设计要求和实际需要进行制作;3)进行充泥管袋的吹填,采用吹填机具将泥土吹入管袋;4)进行土方填充,将土方填充到充泥管袋的两侧;5)进行堤身修整,使得堤身形成良好的形状。
六、劳动组织充泥管袋吹填施工工法需要充分组织施工人员,包括工艺技术人员、各个施工班组的负责人员以及现场施工人员等。
在施工过程中,需要各个班组之间的协作和配合,合理分配工作任务,确保施工进度和质量。
吹沙管袋作为打粧平台的施工要点
随工技7t t/2o n s t r u c t i o n T e c h n o l o g吹沙管袋作为打粧平台的施工要点Sand Filling Pipe Bag Applied as Piling Platform赵四倍(上海城建水务工程有限公司,上海200083)摘要:近年来,吹沙管袋在水利工程施工中的应用愈发广泛,特别是沿海地区中的围围垦造田、海上施工作业平台、航道治理等方面。
吹 沙管袋在加快施工进度、节省资金等方面具有一定的优势。
为保证验潮站及引桥工程桩基施工不受涨潮影响,将吹沙管袋作为桩基施工的 施工平台,对吹沙袋平台施工的要点进行分析,并强调施工质量控制要点。
关键词:吹沙管袋;布袋;潮位;水利工程;海上施工中图分类号:TU745.39 文献标识码:A文章编号:2096-3815 (2021) 02-0060-031工程概況杭州湾北岸位于上海市金山区,属金山岛水域。
根据 1989年《金山县志》记载可知,金山大岛岛面积为30万 m2。
2012年诸岛普查时,经实际测算,岛屿覆盖面积为23 万m2,岛屿面积缩小了 23.3%。
其主要原因为海水侵蚀。
要了解潮汐就必须对周围岛屿的水文状況建一个潮汐观测平 台站。
潮汐检查站的位置必须长时间放置于海水中,因此,操作平台的建设尤为重要。
本项目验潮站及引桥工程基础由必800钻孔灌注桩构 成,钻孔灌注桩端部进入岩体2〜4m。
全部为端承桩,粧长为9.736〜32.100 m不等,最外侧泥面线的高程为 -3.5 m,且常年浸泡于海水中,最里侧高程为4.2 m,涨 潮时被海水淹没,退潮时暴露出来。
2施工平台方案选择2.1搭设平台的必要性钻孔灌注粧由泥面线以下及泥面线以上两部分组成。
由于泥面线以上部分在涨潮时被海水淹没(泥面线以下部分常年浸泡在海水中),为保证验潮站及引桥工程在施工时不因涨潮而停止施工,需要搭设一个施工作业平台以满足钻孔灌注粧施工的连续性和安全性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
堤防防汛抢险通道工程
CB18 单元工程施工质量报验单
([2012]质报号)
合同名称:堤防防汛抢险通道工程堤防工程
说明:本表一式 4 份,由承包人填写。
监理机构审签后,承包人2份,监理机构、发包人各1份。
堤防防汛抢险通道工程
模袋法护坡单元工程质量评定表
重要隐蔽单元工程(关键部位单元工程)质量等级签证表
CB11 施工放样报验单
([2012]放样号)
合同名称:堤防防汛抢险通道工程堤防工程
说明:本表一式 4 份,由承包人填写。
监理机构审签后,承包人2份,监理机构、发包人各1份。
CB29 工程计量报验单
([2012]计量号)
合同名称:堤防防汛抢险通道工程堤防工程
说明:本表一式4 份,由承包人填写。
监理机构签认后,承包人作为当月已完工程量汇总表的附件使用。
