基坑支护降排水
基坑开挖支护与降排水安全专项施工方案
基坑开挖支护与降排水安全专项施工方案前言基坑开挖是土木工程中一个重要的施工环节,而开挖过程中涉及到支护与降排水问题是至关重要的。
本文将针对基坑开挖中的支护与降排水安全进行专项施工方案的探讨,旨在确保施工过程中的安全与稳定。
1. 设计与规划在进行基坑开挖支护与降排水安全工程之前,需要进行详细的设计与规划工作。
设计应考虑到基坑周围的环境条件、土质情况、开挖深度等因素,以确定最合适的支护方式和降排水方案。
2. 支护方案2.1 地表支护地表支护是基坑开挖中常用的一种支护方式,包括挡土墙、桩墙、护土墙等。
根据实际情况选择合适的地表支护方式,并采取加固措施保障支护墙的稳固性。
2.2 深层支护对于深基坑,需要采用深层支护措施,如深基坑支撑系统、横向支撑、锚杆支护等。
确保支护系统能够有效地分担土压力,保证基坑周围建筑物和地下管线的安全。
3. 降排水方案3.1 地下水降在基坑开挖过程中,地下水位的控制至关重要。
采取地下水降解决方案,包括井点水井、水泵抽水等方式,确保基坑内地下水位处于可控范围内。
3.2 表面排水除了降低地下水位外,需要合理设计表面排水系统,包括排水沟、排水管道等设施,确保雨水及地表水及时排除基坑,避免积水对施工的不利影响。
4. 安全监测与应急预案在基坑开挖支护与降排水施工过程中,应配备必要的安全监测设备,进行实时监测基坑变形和地下水位情况。
同时,制定完善的应急预案,一旦发生意外情况能够及时处置,保障施工安全。
结语基坑开挖支护与降排水安全专项施工方案是保障土木工程施工安全与质量的重要环节。
通过科学设计、精心规划和有效施工,能够有效降低基坑施工风险,确保工程顺利完成。
基坑施工支护与降排水技术
基坑施工支护与降排水技术摘要:随着经济建设的快速发展,高层建筑、地下工程不断涌现,基坑支护和降排水技术应用也越来越普遍。
由于基坑支护和降排水技术类型多,施工环节多且复杂,因此本文对相关技术应用进行了探讨。
关键词:基坑工程;支护;降排水随着高层建筑的大量兴建以及地下空间的利用,基坑工程也越来越多。
基坑施工过程中,为了支撑和加固侧壁就要采用支护措施,而向下开挖又会受到地下水的影响,故需控制地下水——采取降排水措施。
基坑支护是临时工程,需要平衡好投资和安全的关系,又因为很多基坑工程受到城市空间狭窄的限制,多不具备放坡开挖的条件,因而基坑工程支护与降排水在建筑工程中具有一定的挑战性。
因此,本文针对相关技术内容进行了分析和探讨。
1 基坑支护类型与施工技术1.1 基坑支护类型按照《建筑基坑支护技术规程》(JGJ 120-2012)的分类方法,基坑支护分为四大类,即支挡式结构、土钉墙、重力式水泥土墙和放坡。
支挡式结构是指以挡土构件、锚杆及或支撑为主的支护结构,可再细分为锚拉式结构、支撑式结构、悬臂式结构、双排桩、支护结构与主体结构结合的逆作法。
土钉墙是由土钉群、喷射混凝土面层及原位土体共同构成的支护结构,再细分为单一土钉墙和复合土钉墙两个类别,复合土钉墙可以进一步分为预应力锚杆复合土钉墙、水泥土桩复合土钉墙和微型桩复合土钉墙。
重力式水泥土墙是由水泥土桩(深层水泥搅拌桩)相互搭接成格栅或实体的支护结构。
放坡分为满足土的自稳条件的无支护放坡(放大坡)和结合支护结构放坡,一般来说很少有条件满足放大坡,多数情况下是结合支护结构放坡。
1.2 基坑支护施工技术基坑支护类型很多,但一个基坑工程只会采用其中的一两种或几种支护类型,下面以最常见的土钉墙支护类型为例说明。
1.2.1施工流程开挖工作面→修整边坡→放线定位→成孔→插筋(放置土钉杆体)→注浆→铺设钢筋网→喷射混凝土→混凝土面层养护→下一层工作面开挖[1,2]。
1.2.2开挖工作面与修整边坡土钉墙一般采用分层分段开挖方式。
基坑降、排水施工方案
基坑降、排水施工方案一、工程概况(1)二、地层岩性(1)1、岩土层结构及其物理力学性质(1)2、水文地质简况(4)3 基坑支护使用土层设计参数天然地基设计参数建议值(4)三、设计要求(5)四、降水方案设计(6)1、降水技术要求(6)2、降水方案得选择(6)3、抽水设备得选择(6)4、设备材料计划,劳动组织及工期(7)五、基坑周边排水措施(7)六、安全文明施工措施(9)七.施工质量控制(10)八、施工应急预案(10)1、变形应急预案(10)2、流砂、管涌(11)3、支护结构渗水(11)4、支护结构漏水(11)5、基坑周边地面出现裂缝(12)基坑降、排水施工方案一、工程概况恒邦置地B301-0030宗地项目地处侨香路与侨城东路交汇处东南角,侨香路肩负成为深圳新东西商务轴带得重任,侨城东路东西衔接福田与南山两大商务区,南北连通深南大道、滨河大道、北环大道三条深圳主干道。
项目占地面积8073平方米。
建筑高度153米,地下4层。
容积率≤7、3,用地性质为新型产业用地+教育设施用地。
拟建建筑物高度约150米,有三层裙楼,塔楼功能为办公,裙楼、塔楼坐落在一、二级退线范围内,目前暂无建筑设计图纸。
项目东侧与警察学校为临,西临侨城东路,北临侨香路,南侧为耀荣园住宅小区,场地基本平整,东北略高,周边市政、道路设施基本齐全。
侨香路及侨城东路下管线众多,有雨水管、污水管、电信管、给水管、燃气管等。
目前暂无建筑设计图纸,北侧可按红线退线5、3米考虑地下室范围,其余三侧可按红线退线3、0米考虑地下室范围,地下室按4层考虑,±0、00标高暂按绝对标高18、1米考虑,基坑底标高按-1、5米考虑。
地下室层高从上至下分别暂按6、6米(含0、8-1、3米顶板覆土)、4、0米、4、0米、4、0米考虑。
地下室底板暂按1、0米(含垫层)考虑。
基坑开挖深度根据场地四周地面标高不同,约为18、2m~21、2m,开挖周长约343、3m。
基坑降排水
明沟
9
B、盲沟排水:
排
对坑底以下的渗
水
出的地下水;以及
盲
地下室底板与支护
管
结构间不能设置明
沟时,基坑坡脚处
可采用盲沟排水。
10
管道排水
C、管道排水 管道排水是利用设在
地下的相互连通的管道 及相应设施,汇集和排 除道路的地表水。
排 水 管 铺 设
11
D、排水要求 明沟和盲沟坡度不宜小于0.3%。明沟排水时,沟底应
采用高压喷射注浆、压力注 浆或渗透注浆和深层搅拌等 技术方法,在地下形成一道 连续的墙幕,既可以起到很 好的防渗阻水效果,又能有 效地支撑边坡,截水帷幕的 底部宜插入不透水层。
特点:此法简单,适用广
泛,在国内得到了广泛的应 用
高压喷射注浆防渗加固
⑵防渗水平帷幕法 防渗水平帷幕法是在基坑底部
采用高压注浆、搅拌方法,形成 一道地下水平连续帷幕,用于基 坑底的防渗和抗坑底隆起、变形 等。一般用于防渗垂直帷幕不5 能 解决问题的工程中。
(一)基坑降水方法
目前,截水法和降水法是解决深
基坑中降水问题的两种有效措施其中 基坑降水方法主要有:明沟加集水井 降水、轻型井点降水、喷射井点降水、 电渗井点降水、深井井点降水等等
1、截水法
堵截地下水在城市中心区建筑密
集的地区开挖基坑,降水时还要考虑 对周围环境的影响。当因降水造成的 土体固结下沉,会危及地上建筑物安 全与使用时,宜采用截水的方法来控 制地下水。

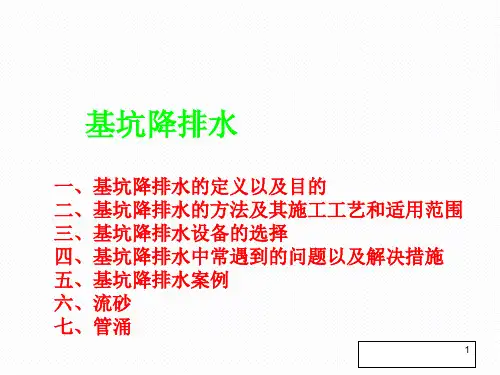

基坑降排水
一、基坑降排水的定义以及目的 二、基坑降排水的方法及其施工工艺和适用范围 三、基坑降排水设备的选择 四、基坑降排水中常遇到的问题以及解决措施 五、基坑降排水案例 六、流砂 七、管涌
降水、排水与基坑支护施工方案
降水、排水与基坑支护施工方案1基坑降水本工程基坑降水采用管井降水,由甲方分包施工,并报基坑降水施工方案。
1.1管井降水1.1.1本工程采用大口井点降低坑内地下水位,无砂混凝土井管滤料宜采用6mm左右中粗砂或无粉碎石屑,滤料厚度宜为100mm。
降水井成孔直径700mm。
3.1.1.2管井井点由滤水井管、吸水管和抽水机械等组成。
3.1.1.3管井布置:编制降水施工方案1.2材料要求管井采用无砂管,直径400mm(外径),每节长度1000 mm,插口连接。
过滤层采用2-5 mm的级配碎石,层厚100 mm。
1.3施工方法1.3.1管井成井采用回转钻进,泥浆护壁,加压泥浆泵注水返土方法成孔,钻孔完成后应将管井安装成井,并及时洗井。
1.3.2管井降水系统由两寸潜水泵(扬程20米)、井内连接铁管、外排水龙带、水位自动控制仪、磁力吸合开关等组成,洗井后应尽快将降水系统安装就位,投入运行。
1.3.3降水设施的运行应保证连续性,中断时间不应超过四个小时,否则应采取急措施。
1.4技术质量要求1.4.1井位应准确,误差不超过1.00米,井深偏差不超过0.5米,自动控制水位偏差不超过0.5米。
1.4.2降水设施离基坑上口边线间距不应小于1.0米,避免受土方和基础施工的干扰。
1.4.3因停电等原因使降水系统停止运行时间应不超过2小时,否则,应备有发电机供电以保证降水效果。
1.4.4基础完成后,基坑回填到自然水位线夯实后,方可停止降水。
2基坑排水本工程基坑内排水采用排水沟+集水井的方法排水;基坑外采用集水管排水。
2.1排水沟+集水井降水视基坑大小在开挖基坑的四侧和基坑中部设置排水明沟,排水沟内满铺碎石,在基坑四角和基坑内每隔20m设集水井,使地下潜水汇聚到集水井中,在用潜水泵将潜水排出基坑以外。
排水沟深度始终保持比挖土面低0.5m,集水井低于排水沟1.0m,并随基坑的挖深而加深,保证地下水位始终在挖土面以下0.5m。
排水沟宽为0.4m,集水井截面尺寸为0.8×0.8m。
基坑降排水方案范文
基坑降排水方案范文
一、基坑降水方案:
1.地面降水措施:
a.进行排水井及地沟,引导地表水流入排水井并快速排除;
b.避免堆放材料、设备或仪器在工地上,以免在雨水季节导致积水。
2.基坑降水设计:
a.确定基坑底板降水孔排列方式及数量,以保证基坑内水位始终低于地下水位;
b.根据地下水位情况选择降水孔直径和间距;
c.使用井壁沉管式降水孔,并使用经防腐处理的管道;
d.在选择降水孔位置时,应确保基坑内的降水孔排水范围覆盖整个基坑面积。
3.基坑降水井施工:
a.根据设计要求,确定降水井的数量和位置;
b.进行降水井的开挖,并根据地质情况进行支护;
c.安装井筒和井盖,确保其密封性;
d.选择适当的降水泵进行降水。
4.基坑降水安全:
a.定期检查降水井的排水情况,并清理井内积水;
b.监测基坑内部水位,并及时采取措施防止溢水。
二、基坑排水方案:
1.周边地下水排水设计:
a.在基坑周边设置排水井,降低地下水位,避免向基坑内渗水;
b.使用打井注水的方式,将地下水通过排水管道引导至井外。
2.地下巷道和泵站排水设计:
a.在基坑周边设置地下巷道,用于收集和排放周边地下水;
b.安装相应的排水泵站,将积水引出基坑。
3.地下防渗排水设计:
a.在基坑周边设置防渗帷幕,用于防止周边地下水进入基坑内部;
b.在边坡和基坑墙壁设置排水管道,将渗入的地下水引导至排水井。
4.基坑内部排水设计:
a.根据基坑内部地质条件,选择适当的排水方式,如设置抽水井、吸入式水泵等;
b.定期检查基坑内部排水设施的运行情况,并及时修复或更换故障设备。
基坑支护与降排水工程安全施工方案
基坑支护与降排水工程安全施工方案基坑支护与降排水工程是建筑工程中的一项重要内容,它涉及到施工期间的地基稳定和水平降低工作,对于保证施工期间的安全和顺利进行具有重要意义。
本文将从基坑支护与降排水工程的概述、安全施工原则、解决措施等方面来探讨其安全施工方案。
一、基坑支护与降排水工程概述基坑支护与降排水工程是指在建筑工程中首先开挖的开挖坑以及为了保持开挖坑的稳定性、排除地下水的影响而进行的支护和降水工作。
其目的主要有以下几点:1.保证工程施工期间的安全:开挖的基坑在施工期间是一个暴露的地方,如果不进行支护和降水处理,容易发生坍塌、松动、滑坡等安全事故。
2.保证工程质量:基坑支护与降排水工程能够保证工程的质量,提高土质的稳定性,为后续的施工提供条件。
3.保证施工进度:通过进行基坑支护与降排水工程,可以有效地控制施工的进度,避免由于地下水的干扰而导致的延误。
二、基坑支护与降排水工程的安全施工原则1.科学合理的设计:根据实际情况制定科学合理的设计方案,选择适当的支护和降水方式,确保施工的顺利进行。
2.合理选择材料和设备:在进行基坑支护和降水处理时,需要选择适当的材料和设备,确保其质量和性能符合要求。
3.严格遵守施工规范:执行国家和行业的施工规范,确保各项工作按照规范要求进行,不盲目操作。
4.强化安全教育和培训:对施工人员进行安全教育和培训,提高他们的安全意识和技能水平,遵守操作规程和安全操作规范。
5.加强监督和管理:建立有效的监督和管理机制,对施工过程进行现场监督和检查,及时发现和解决问题,确保施工质量和安全。
三、基坑支护与降排水工程的安全施工措施1.基坑支护措施:建立和完善支护工程施工质量管理制度,严格控制各项施工参数,确保支护结构的稳定性和安全性。
同时,施工中要加强监测和检查,及时发现和处理存在的问题,确保支护工程的顺利进行。
2.降水工程措施:采用适当的降水措施,如井筒降水、渗流井降水等,有效降低基坑内的地下水位,确保施工区域的安全和稳定。
基坑支护及降水方案
基坑支护及降水方案基坑支护及降水方案是在地下工程施工中,为确保基坑的稳定和安全而采取的措施。
基坑的支护主要指的是对基坑周围土体进行加固和防护,而降水方案则是指在地下水位较高的情况下,如何将地下水排除出基坑,以确保施工的顺利进行。
本文将详细介绍基坑支护及降水方案的内容。
一、基坑支护方案1.地表防护:在基坑周围的地表进行封堵,以避免地表土体的坍塌和水土流失。
可以使用钢板桩、混凝土墙等结构物进行围护,并且加固地表土体。
2.土钉墙:在基坑周围挖掘带有倾斜支护土层的槽,然后在土体内打入预制的土钉,形成钉挡土墙,以增加基坑的稳定性。
3.拱形支护结构:在基坑周围设置拱形支护结构,通过其自重和相邻土体的作用,形成一定的支撑力和抗倾覆能力。
4.加固支撑:对于较大的基坑,在基坑周围设置加固支撑结构,如预应力锚杆和混凝土护坡等,以增加基坑的稳定性和防护能力。
5.排土坡:在基坑周围设置合理的排土坡,以降低基坑周围土体的倾斜度和抗滑稳定性。
二、降水方案1.降低地下水位:通过井点降水的方式,设置抽水井,将周围地下水抽出,从而降低基坑内的地下水位。
根据具体情况,可以设置单井点抽水、连续井点抽水或联合井点抽水等方式。
2.周边围堰:在基坑周围设置围堰,以防止地下水进入基坑。
围堰可以使用沉箱围堰、钢板桩围堰或深层围堰等结构,具体选择取决于地质条件和工程规模。
3.地下连续墙:在基坑围护结构中设置水密性较好的地下连续墙,通过其储存的地下水容积和渗流的阻隔作用,将地下水排出。
4.预埋导水槽:在基坑围护结构中设置预埋导水槽,将地下水引导到周边排水系统中,通过排水管道将地下水排出。
5.加设水泥浆层:在基坑周围的土体上部加设一层水泥浆层,以防止地下水的渗流进入基坑。
水泥浆层可以通过注浆或喷浆的方式施工。
总结起来,基坑支护及降水方案主要包括地表防护、土钉墙、拱形支护结构、加固支撑和排土坡等支护措施,以及降低地下水位、周边围堰、地下连续墙、预埋导水槽和水泥浆层等降水措施。
深基坑降排水方案
深基坑降排水方案
深基坑降排水的方案可以采取以下措施:
1. 明沟加集水井降水:这是一种人工排降法,具有施工方便、用具简单、费用低廉的特点,在施工现场应用的最为普遍。
在高水位地区基坑边坡支护工程中,这种方法往往作为阻挡法或其他降水方法的辅助排降水措施,主要排除地下潜水、施工用水和天降雨水。
在地下水较丰富地区,若仅单独采用这种方法降水,由于基坑边坡渗水较多,锚喷网支护时使混凝土喷射难度加大(喷不上),有时加排水管也很难凑效,并且作业面泥泞不堪阻碍施工操作。
因此,这种降水方法一般不单独应用于高水位地区基坑边坡支护中,但在低水位地区或土层渗透系数很小及允许放坡的工程中可单独应用。
2. 集水明排的措施:在基坑四周设置适当数量的排水沟及集水坑,用潜水泵将水抽走。
另外,基坑四周的地表也应设置排水措施。
排水采取基坑外排水和基坑内集排水。
例如,在基坑离坡顶处自然地坪处设置300×300的排水沟,每隔30m设一集水井,直径为1000mm,并配置水泵,不让地面水流入基坑内。
在距基坑坡脚1m处设300×300排水沟,每隔30m设一集水井。
这样,自然降水及部分地面积水通过上层排水沟排至集水井,由潜水泵排至城市排水管网,自然雨水及地表渗水可通过基坑内排水沟和集水坑至基坑外排水沟内,由潜水泵排至城市排水管网。
以上方案仅供参考,建议根据实际情况选择合适的降排水方案。
土方开挖基坑支护及降排水方案
白山12栋住宅+幼儿园工程土方开挖、基坑支护及降排水方案目录第一章工程概况 (1)一、编制依据 (1)二、工程概况 (1)三、地基条件及水文特征 (2)四、支护方案的选择 (2)第二章施工方案 (2)一、基坑土方开挖方案 (2)二、降排水工程施工方案 (5)三、基坑支护方案 (11)四、边坡变形观测方案 (14)五、基坑后期维护 (14)第三章质量控制措施 (14)一、修整面壁质量控制措施 (14)二、排水沟质量控制措施 (14)第四章施工中有关问题的影响及处理措施 (15)一、施工噪音 (15)二、环境保护 (15)第五章基坑支护施工过程中的应急预案 (15)第六章安全施工措施 (15)一、管理目标 (15)二、组织管理 (16)三、安全防护管理 (16)第七章应急预案 (17)第八章文明施工措施 (18)一、施工操作现场文明施工管理措施 (18)二、消防管理措施 (18)第一章工程概况一、编制依据1.本工程岩土工程地质勘察报告2.本工程业主有关要求3.本工程有关设计图纸4.选用规范1)《建筑地基基础工程施工质量验收规范》GBJ50202-20022)《建筑基坑工程技术规范》YB9258-973)《工程测量规范》GB50026-20074)《建筑变形测量规程》JGJ/T8-975)《建筑工程施工质量验收统一标准》GB50300-20016)《建筑施工安全检查标准》JGJ59-20117)《建筑机械使用安全技术规程》 JGJ33-20018)《基坑支护设计与施工》中国建筑工业出版社 1997.39)《混凝土结构设计规范》GBJ10-2010 中国建筑工业出版社10)《基坑土钉支护技术规程》(CECS96:97) 中国工程建设标准化协会标准1997;11)《国家一、二等水准测量规范》(GB12897-91)12)《建筑物变形测量规程》二、工程概况1、本工程为12栋住宅+幼儿园工程,建设地点位于白山市浑江区,长白山大街路以北,博雅路以东,星雨华府以东。
水厂供水工程基坑开挖降排水及支护
水厂供水工程基坑开挖降排水及支护本工程建筑物或构筑物基础挖出土方全部运在场内堆放,结合本工程特点,土方采用机械开挖,基坑降排水采用明沟排水与深井井点降水二种方式。
一、基坑开挖、降排水及支护要求(一)基坑开挖要求1、考虑采用放坡开挖,沟槽开挖采用机械反铲挖掘机挖土、人工修正的并用方法。
基底20~30cm 土方人工清理至设计标高,边坡配以人工修整,拟定沟槽开挖边坡为1:0.75,沟槽边坡必须满足规范要求并根据现场土质情况进行调整。
施工时不得扰动原状土,严禁超挖,如发生超挖或扰动,必须按规程要求进行地基处理后,方可进行基础施工。
2、基坑开挖后应立即对基坑进行封闭,防止水浸和暴露,同时通知有关单位进行验槽,并及时进行地下结构施工。
如不能当天施工时,必须将基底土方留住,等到做基础的当天再挖至设计标高,以免沟槽长时间暴露。
基底不应泡水。
3、为防止地表水或雨水涌入基坑,计划在基坑上边开设截水明沟,尺寸为50cm×50cm,明沟过路采用DN300 砼管。
在基底边开设排水明沟,尺寸为50cm×30cm,每隔20m 左右设置一个集水井,集水井内安装一台水泵,通过水泵将水排入地面排水系统。
4、基坑施工中应在基坑周边设置监测点,定期对支护结构的水平、垂直变形量进行监测。
(二)深井井点布置要求1、深井采用D600 钻孔成孔原理,采用原土造浆,井筒采用D300PVC管井或蜂窝砼管,外包2 层60 目滤网,井与孔间采用石英砂或粗砂作过滤层,一口井完成后,必须及时洗井,在井内安装30 米扬程的潜水泵连续抽水。
2、深井降水影响半径计算按12 米左右考虑,间距22 至25 米;较大池体中间相应设置深井降水,池体底板设置深井的位置必须避开变形缝3米以上,间距控制在25 米左右。
3、挖土顺序应从深井逐渐向远处挖掘。
为防止雨水冲刷坡面,保证排水畅通,工作平台上分别设置排水沟和集水井。
4、深井井点应设专人进行管理,并应注意的出水量情况、发现情况应及时进行维修。
降排水专项方案
一、编制依据1. 《建筑工程施工质量验收统一标准》GB50300-20132. 《建筑工程基坑支护技术规范》GB50202-20183. 《建筑工程施工组织设计规范》GB50502-20094. 工程地质勘察报告5. 工程水文勘察报告二、工程概况1. 项目名称:XX建筑工程2. 项目地点:XX市XX区XX路3. 项目规模:占地面积XX平方米,总建筑面积XX平方米4. 施工工期:XX个月三、降排水方案1. 降水目的:确保基坑施工过程中的稳定,防止基坑边坡失稳、涌水涌砂等事故发生。
2. 降水范围:基坑周边及基坑底部。
3. 降水方法:(1)明排法:在基坑周边设置排水沟,将地表水引入集水井,通过水泵排出。
(2)井点降水法:在基坑底部及周边设置降水井,通过井点降水系统将地下水抽出。
4. 降水设备:(1)排水沟:采用C20混凝土浇筑,尺寸为500mm×500mm,埋深0.5m。
(2)集水井:采用C20混凝土浇筑,直径为1.5m,深为2m。
(3)水泵:选用QJY-60/15型污水泵,扬程为15m,流量为60m³/h。
(4)井点降水系统:选用JDY-50型井点降水系统,直径为50mm,长度为20m。
5. 降水施工步骤:(1)测量放线:根据设计图纸,对基坑周边进行测量放线,确定排水沟、集水井及降水井的位置。
(2)开挖排水沟:按照设计尺寸开挖排水沟,并进行混凝土浇筑。
(3)开挖集水井:按照设计尺寸开挖集水井,并进行混凝土浇筑。
(4)设置降水井:按照设计要求,在基坑底部及周边设置降水井,并安装井点降水系统。
(5)调试水泵:将水泵与井点降水系统连接,进行调试,确保设备运行正常。
(6)运行降水:在基坑施工过程中,根据水位变化,调整水泵运行,确保降水效果。
6. 降水注意事项:(1)降水过程中,密切关注水位变化,及时调整水泵运行。
(2)排水沟、集水井、降水井等设施应保持畅通,防止堵塞。
(3)基坑周边地面应做好排水措施,防止地表水流入基坑。
基坑降排水施工方案(3篇)
第1篇一、工程概况本工程为某大型住宅小区地下室基坑工程,基坑面积约为10000平方米,深度约为6米。
根据地质勘察报告,该地区地下水丰富,地下水位较高,对基坑施工安全及质量造成一定影响。
为确保基坑施工顺利进行,特制定本基坑降排水施工方案。
二、施工目标1. 确保基坑施工安全、顺利进行。
2. 降低地下水位,减少对周边环境的影响。
3. 提高基坑土方开挖效率,缩短施工周期。
4. 保证基坑施工质量,确保地下室结构安全。
三、施工准备1. 施工人员:组织具备相关资质和经验的施工队伍,包括项目经理、技术负责人、施工员、测量员、安全员等。
2. 施工设备:准备挖掘机、装载机、自卸汽车、水泵、排水管、抽水井、电缆等设备。
3. 施工材料:准备水泥、砂石、钢筋、模板、防水材料等施工材料。
4. 施工图纸:熟悉并掌握施工图纸,明确施工要求。
四、施工工艺1. 地下水位观测:在基坑周边设置水位观测点,定期观测地下水位变化,以便及时调整降排水方案。
2. 基坑降水井布置:根据地质勘察报告和现场实际情况,合理布置降水井,确保降水效果。
(1)降水井深度:根据地下水位深度和降水要求,确定降水井深度。
(2)降水井间距:根据基坑面积和降水井布置原则,确定降水井间距。
(3)降水井数量:根据基坑面积、地下水位深度和降水要求,计算降水井数量。
3. 降水井施工:(1)降水井施工方法:采用钻孔机进行钻孔,确保钻孔垂直、准确。
(2)降水井施工质量:严格控制钻孔深度、直径和垂直度,确保降水井质量。
4. 降水井验收:降水井施工完成后,进行验收,确保降水井符合设计要求。
5. 基坑排水系统:(1)排水沟布置:在基坑周边设置排水沟,收集地表水。
(2)排水沟施工:采用现浇混凝土或预制混凝土排水沟,确保排水沟质量。
(3)排水沟验收:排水沟施工完成后,进行验收,确保排水沟符合设计要求。
6. 基坑内排水:(1)排水沟布置:在基坑内部设置排水沟,收集基坑内积水。
(2)排水沟施工:采用现浇混凝土或预制混凝土排水沟,确保排水沟质量。
基坑支护结构施工及降水排水
基坑支护结构施工及降水排水3.1 基坑支护基坑支护是指为保护地下主体结构施工和基坑周边环境的安全,对基坑采用临时性支挡、加固、保护与地下水控制的措施(图3.1)。
支护结构是指支挡或加固基坑侧壁用以承受荷载的结构。
图3.1 基坑支护3.2 深基坑支护结构施工深基坑是指开挖深度超过5 m的基坑,或深度未达到5 m但地质情况和周围环境较复杂的基坑。
①基坑支护应能保证基坑周边建(构)筑物、地下管线、道路的安全和正常使用,确保主体地下结构的施工空间。
②根据《建筑基坑支护技术规程》(JGJ 120—2016)规定,各类支护结构及其形式的适用条件如表3.1所示。
表3.1 各类支护结构的适用条件注:①基坑不同部位的周边环境条件、土层性、基坑深度等不同时,可在不同部位分别采用不同的支护形式。
②支护结构上、下部可采用不同结构类型组合的形式。
3.2.1 支挡式结构施工支挡式结构是以挡土构件和锚杆或支撑为主要构件,或以挡土构件为主要构件的支护结构。
支挡式结构的形式有锚拉式结构(图3.2)、支撑式结构、悬臂式结构、双排桩、逆作法。
这里主要介绍排桩施工。
1)排桩排桩是指由沿基坑侧壁排列设置的支护桩及冠梁所组成的支挡式结构部件或悬臂式支挡结构。
其中,冠梁是设置在挡土构件顶部的钢筋混凝土连梁。
图3.2 锚拉式结构2)排桩的桩型排桩的桩型与成桩工艺应根据桩所穿过土层的性质、地下水条件及基坑周边环境要求等选择,有钢板桩、混凝土灌注桩、型钢桩、钢管桩、型钢水泥土搅拌桩等桩型(图3.3、图3.4)。
图3.3 钢板桩图3.4 混凝土灌注桩排桩3)混凝土灌注桩排桩①采用混凝土灌注桩时,支护桩桩身混凝土强度等级、钢筋配置和混凝土保护层厚度应符合下列规定:a.桩身混凝土强度等级不宜低于C25;b.支护的纵向受力钢筋宜选用HRB400、HRB335钢筋;c.箍筋可采用螺旋式箍筋,箍筋直径不应小于纵向受力钢筋最大直径的1/4,且不应小于6 mm;d.箍筋间距宜取100~200 mm,且不应大于400 mm及柱的直径;e.沿桩身配置的加强箍筋应满足钢筋笼起吊、安装要求,宜选用HPB300、HR335钢筋,其间距宜取1 000~2 000 mm;f.纵向受力钢筋的保护层厚度不应小于35 mm,采用水下灌注混凝土工艺时,不应小于50 mm。
基坑开挖、支护与降排水施工方案
基坑开挖、支护与降排水施工方案一、开挖前准备工作在进行基坑开挖、支护与降排水施工前,首先需要进行详细的准备工作。
这包括确定开挖范围、制定安全施工方案、清理现场杂物、调查地质情况等。
1.1 确定开挖范围在确定基坑开挖范围时,需要考虑到周边环境、已有建筑物、地下管线等因素。
确保开挖范围的准确定位,避免对周边环境造成影响。
1.2 制定安全施工方案制定安全施工方案是保障施工人员和周边居民安全的重要步骤。
在施工中,需严格按照制定的方案执行,确保施工过程中的安全。
1.3 清理现场杂物在施工前,需要对现场进行彻底清理,清除杂物和障碍物,确保施工过程中不受干扰。
1.4 调查地质情况调查地质情况是为了了解开挖区域的地质特征,避免在施工过程中遇到地质灾害。
根据地质调查结果,制定相应的支护方案。
二、支护设计方案在基坑开挖过程中,支护设计方案至关重要。
良好的支护设计可以保障基坑周围的建筑物和管线安全,确保施工的顺利进行。
2.1 支护方法选择常用的支护方法包括土方支护、钻孔桩支护、梁柱支撑等。
根据开挖深度、地质条件等因素选择合适的支护方法。
2.2 支护结构设计支护结构设计需要考虑到土壤的力学特性、周边建筑物的承载能力等因素。
确保支护结构的稳定性和安全性。
2.3 监测与反馈在支护施工过程中,需要对支护结构进行定期监测,及时发现问题并采取相应的修复措施。
三、降排水施工方案基坑开挖和支护过程中,降排水施工是不可或缺的一环。
有效的降排水方案可以保障基坑周围环境的稳定性,避免水土流失等问题的发生。
3.1 排水设计根据基坑周围的地质条件和水文情况,设计合理的排水方案。
包括排水管道的布置、排水泵的选择等内容。
3.2 水土保持在排水施工中,需注意水土保持工作,防止因排水而导致的土壤侵蚀和坡面崩塌等问题。
3.3 水质监测在排水过程中,需要对排出的水质进行监测,确保排水达标,不对周边环境造成影响。
四、总结基坑开挖、支护与降排水施工是一个复杂的工程过程,需要多方面的工作协同配合。
基坑降排水技术要点
基坑降排水技术要点(一)一般规定1.当基坑开挖深度范围内有地下水时,地下水控制应根据工程地质和水文地质条件、基坑周边环境要求及支护结构形式选用截水、降水、集水明排或其组合方法。
2.基坑降排水的设计与施工应按照《建筑基坑支护技术规程》JGJ120有关规定执行。
3.当降水会对基坑周边建筑物、地下管线、道路等造成危害或对环境造成长期不利影响时,应采用截水方法控制地下水。
采用悬挂式帷幕时,应同时采用坑内降水,并宜根据水文地质条件结合坑外回灌措施。
4.地下水控制设计应符合《建筑基坑支护技术规程》JGJ120中对基坑周边建(构)筑物、地下管线、道路等沉降控制值的要求。
5.当坑底以下有水头高于坑底的承压水含水层时,各类支护结构均应进行承压水作用下的坑底突涌稳定性验算。
当不满足突涌稳定性要求时,应对该承压水含水层采取截水、减压措施。
(二)集水明排1.集水明排就是用排水沟、集水井、泄水管、输水管等组成的排水系统将地表水、渗漏水排泄至基坑外的方法。
2.对基底表面汇水、基坑周边地表汇水及降水井抽出的地下水,可采用明沟排水;对坑底以下的渗出的地下水,可采用盲沟排水;当地下室底板与支护结构间不能设置明沟时,基坑坡脚处也可采用盲沟排水;对降水井抽出的地下水,也可采用管道排水。
3.明沟和盲沟的截面应根据设计流量确定,坡度不宜小于0.3%。
采用明沟排水时,沟底应采取防渗措施。
采用盲沟排出坑底渗出的地下水时,其构造、填充料及其密实度应满足主体结构的要求。
4.沿排水沟宜每隔30m~50m设置一口集水井;集水井的净截面尺寸应根据排水流量确定。
集水井应采取防渗措施。
采用盲沟时,集水井宜采用钢筋笼外填碎石滤料的构造形式。
5.基坑坡面渗水宜采用渗水部位插入导水管排出。
导水管的间距、直径及长度应根据渗水量及渗水土层的特性确定。
6.采用管道排水时,排水管道的直径应根据排水量确定。
排水管的坡度不宜小于0.5%。
排水管道材料可选用钢管、PVC管。
基坑降排水施工方案
基坑降排水施工方案
《基坑降排水施工方案》
基坑降排水施工是城市建设中常见的工程项目之一,其施工方案的设计对于工程质量和施工安全至关重要。
在基坑降排水施工方案中,需要考虑深度、周边建筑物、地下水位、土质等多种因素,以确保降排水施工的顺利进行。
首先,在基坑降排水施工方案中,需要对基坑的深度进行合理评估。
在地下水位较高的地区,基坑深度较大,降排水施工方案需要配备相应的抽水设备,并严格控制水位,以防止降水和地下水窜入基坑,影响施工进度和质量。
其次,在降排水施工方案中,需要考虑周边建筑物的影响。
基坑降排水施工可能会对周边建筑物造成一定程度的影响,需要在施工前评估周边建筑物的稳定性,并采取相应的支护措施,以确保降排水施工过程中不会对周边建筑物造成损坏。
另外,在降排水施工方案中,需要对地下水位和土质进行充分的调查和分析。
地下水位和土质的情况会直接影响基坑降排水施工的方式和范围,需要根据地下水位和土质的情况设计合理的降排水施工方案,以确保施工的顺利进行。
综上所述,基坑降排水施工方案的设计需要充分考虑多种因素,以确保施工的顺利进行和工程质量的提高。
只有通过科学合理的施工方案设计,才能确保基坑降排水施工的高效进行。
基坑支护降水工程专项方案
基坑支护降水工程专项方案一、前言基坑支护降水工程是建筑施工中常见的工程项目,它主要用于在施工过程中对地下水进行封闭和排水处理,以保证建筑物的安全。
本方案将针对基坑支护降水工程的设计、施工及管理等方面进行详细论述,并提出相应的专项方案,以期能够对工程实施过程中遇到的问题进行有效解决。
二、工程概况1. 工程地点:该项目位于城市中心区域,地下水位较高,土壤层次复杂。
2. 工程规模:基坑深度15米,地下水位在基坑底部上方3米。
基坑支护面积约3000平方米。
3. 工程内容:基坑支护采用深基坑支护方案,支护结构包括横向钢支撑(锚杆)、纵向支撑(桩柱)、垂直支撑(地下墙)等。
4. 工程难点:由于地下水位较高,降水难度大,施工过程中需加强对地下水的控制。
三、工程设计方案1. 基坑支护设计(1)横向钢支撑设计:采用交叉式钢支撑结构,确保支撑稳定性和整体刚度。
(2)纵向支护设计:选用钢筋混凝土桩柱,保证基坑周边土体的稳定。
(3)地下墙设计:采用橡胶隔水墙,防止地下水渗透入基坑。
2. 降水设计(1)降水井布置:布置降水井以最大限度地降低地下水位,保证施工过程的安全。
(2)降水设备选型:选择高效、可靠的抽水设备,以应对降水量大的情况。
(3)降水管网设计:合理布置降水管网,确保降水系统的畅通和稳定性。
四、施工方案1. 基坑支护施工(1)横向钢支撑施工:采用钢支撑自升式平台进行安装,提高施工效率和安全性。
(2)纵向支护施工:采用专业的钻孔机械进行桩柱的打桩,确保桩柱的牢固性。
(3)地下墙施工:采用橡胶隔水墙滚压机进行墙体的施工,确保隔水墙的完整性。
2. 降水施工(1)降水井的布置:根据地下水位和基坑形状合理布置降水井,以保证降水系统的效率。
(2)降水设备的安装:选择合适的降水设备,并采用专业人员进行设备的安装和调试。
(3)降水管网的敷设:采用专用的降水管道,确保降水管网的耐用性和稳定性。
五、管理方案1. 施工管理(1)加强安全管理,做好施工人员的安全教育和培训,确保施工过程的安全。
1 基坑支护及降排水
1.3.2基坑支护施工技术1、开挖深度超3M(含3M)或虽未超过3M但地质条件和周边环境复杂的基坑支护,属于危险性较大的分部分项工程范围;开挖深度超5M(含5M)或虽未超过5M但地质条件、周边环境和地下管线复杂,或影响比邻建筑物安全的的基坑支护,属于超一定规模的危险性较大的分部分项工程范围。
2、浅基坑的支护(小于等于5米)3、深基坑支护基坑侧壁安全等级为一级,或对构件质量有怀疑的安全等级为二级和三级的支护结构应进行质量检测,其质量检测报告内容包含:1检测点分布图;2检测方法与仪器设备型号;3资料整理及分析方法;4结论及处理意见4、技术要求1.3.3人工排降地下水施工技术1、开挖深度超3M的降水工程,属于...;..5m...,属于...2、地下水控制应根据工程地质情况、基坑周边环境、支护结构形式选用截水、降水、集水明排或组合的技术方案;开挖超3m,一般要采用井点降水,当降水危及到基坑及周边环境安全时,宜采用截水或回灌的方法。
当坑底为隔水层且底层作用有承压水时,应进行坑底突涌验算;必要时采用水平封底隔渗或钻孔减压措施。
31、当基坑底为隔水层或有承压水时,应进行突涌验算,必要时可采用水平封底隔渗或钻孔减压措施保证坑底土层稳定。
2、当基坑侧壁出现分层渗水时,可按不同高程设置导水管、导水沟等明排系统;当水量较大或不宜明排时,宜采用导水降水方法。
3、地表水对基坑侧壁产生冲刷时,宜在基坑外采取截水、封堵、导流措施。
4、降水井布置:宜在基坑边缘封闭式布置,井间距大于井径的15倍,在地下水补给方向适当加密;基坑面积较大时,可在坑内设置降水井。
5、降水井的深度:根据设计降水深度、含水层的埋藏分布和降水井的出水能力。
深度不小于基坑地面以下0.5M.6、井点管的布置依据:基坑平面与大小、地质和水文情况、工程性质、降水深度等。
7、当地下水含水层渗透性较强,厚度较大时,可采取悬挂式竖向截水与坑内井点降水相结合或悬挂式竖向降水与水平封底相结合的方案。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
基坑排水
开挖底面低于地下水位的基坑(槽)时,地下水会不断渗入坑内,当雨季施工时,地表水会流入基坑内。
如果坑内积水,不及时排走,不仅会使施工条件恶化,还会使土被水后,造成波塌方和坑底承载能力下降。
因此为保证安全生产,在坑基(槽)开挖前和开挖时,必须做好排水工作,保持土体干燥才能保障安全。
因此必须做好以下排水工作:
1、雨季施工时,应在基坑四周或水的上游,开挖截水沟或修筑土堤,以防地表水流入坑槽内。
2、基坑(槽)开挖过程中,在坑底设置集水井,并沿坑底的周围或中央开挖排水沟,使水流入集中井内,然后用水泵抽去,抽出的水应予以引开,严防倒流。
3、四周排水沟及集水井应设在基础范围以外,地下水去向的上游,并根据地下水量的大水,基坑平面状况及水泵能力,集水井每隔20~40米设置一个。
集水井的直径或宽度,一般为0.6~0.8米,其深度随着挖土的加深而加深,随时保持低于挖土面0.7~1.0米,井壁可用竹、木等进行简单加固。
当基坑(槽)挖至设计标高后,井底应低于坑底1~2米,并铺设碎石滤水层,以避免在抽水时间较长时,将泥砂抽出及防止井的土被扰动。
当土为细砂或粉砂时,抽出地下水流会带走细粒而发生流砂现象,造成边坡坍塌,坑底隆起,无法排水和难以施工,此时应改用人工降低地下水位的方法。
基础支护与降水工程安全施工组织设计
基础支护采用钢板桩、钢筋混凝土预制桩作坑壁支护时,要符合下列规定:
1、应尽量减少打桩时对邻近建筑物和构筑物的影响。
2、当土质较差时,宜采用齿合式板桩。
3、采用钢筋混凝土灌注桩时,要在桩身混凝土达到设计强度后,方可开挖空心思。
4、在桩身附近挖土时,不能伤及桩身。
采用钢板桩,钢筋混凝土桩作坑壁支撑并设有锚杆时,要符合下列规定:
1、锚杆宜选用螺纹钢筋,使用前应清除油污和浮锈,以便增强粘结的握震力和防止发生意外。
2、锚固段应设置在稳定性较好的土层或岩层中,长度应大于或等于计算规定。
3、钻孔时不应损坏已有管沟,电缆等地埋没物。
4、施工前先测定锚杆的抗拉力,验证可靠后,方可施工。
5、锚杆段要用水泥砂浆灌注密实,需经常检查锚头紧固和锚杆周围土质情况。
干土或天然温度的黏土类土,深度在2M以内,两侧挡土板水平放置,用撑木和木楔顶紧,挖一层土支顶一层。
挖掘湿度小的黏性土及挖土深度小于3M时,挡土板水平放置,中间留出间隔,然后两侧同时对称立上竖木方,再用工具式横撑上下顶紧。
挖掘较潮湿的或散粒的土及挖空心思土浓度小于5M时,挡土板水平放置。
相互靠
紧,不留间隔,然后两侧同时对称立上竖木方上下各顶一根撑木,端头加木楔顶紧。
挖掘松散的或温度很高的土(挖土深度不限),挡土板垂直放置,然后每侧上下各水平放置木方一根用撑木顶紧,再用木楔顶紧开挖较大基坑或使用较大型的机械挖土,而不能安装横撑时,挡土板水平顶在柱桩的内侧,桩柱一端打入土中,另一端用拉杆与外锚桩拉紧,挡土板,内侧回填土。
开挖较大基坑或使用较大型的机械挖土,而不能采用锚拉支撑时,挡土板1水平钉在柱桩的内侧,柱桩外侧由斜撑支牢,斜撑的底端只顶在斜桩上,然后在挡土板内侧回填土。
开挖宽度大的基坑,当部分地段下部放坡不足时,打入小短木桩,一半露出地平,一半打入地下,地上部分背面钉上横板,在背面填土。
开挖宽度大的基坑,当部分地段下部放坡不足时,坡角用砖,石叠砌或用草袋装土叠砌,使其保持稳定。
人工降水
人工降低地下水位,就是在坑基开前,预先在基坑(槽)四周埋设一定数量的滤水管(井),利用抽水设备从中抽水,使地下水位降落到坑底以下,同时在基坑开挖过程中仍然继续不断地抽水,使所挖的土始终保持干燥状态,从根本上防止细砂和粉土产生流砂现象,改善挖土工作的条件,同时土内的水分排出后,边坡长度可变动,以便减小挖土量。
人工降水的方法采用轻型井点,喷射井点,管井井点,深井泵以及电渗井点等,究竟采用何种方法,可根据土的渗透系数,降低水位的深度,工程特点及设备条件等确定。
1、轻型井点一般用于土壤渗透数K不小于0.1M/昼夜,最好用于K=5~20M/昼夜的土壤中。
2、对渗透系数K〈0.1M昼夜的土壤,可在轻型井点管的内圈增设一些电极(用钢筋或钢管)通入直流电,以加速地下水向井点渗透,加速排水。
3、当地下水位较高,基坑开挖较深时,应采用“喷射井点”进行降水,喷射井点的设备,主要是喷射井管,高压水泵和管网系统,(进水总管、排水总管等)。
4、管井井点就是沿基坑每隔一定距离(20~50M)设置一个管井,(深度8~15M),每个管井单独用一台水泵,(潜水泵或离心泵)不断抽水以降低地下水位,适用于渗透系数较大,(K=20~200M/昼夜),地下水量大的土层。
5、当降水深度较大,在管井内用一般水泵满足不了要求时,可改用深井泵降水法。
