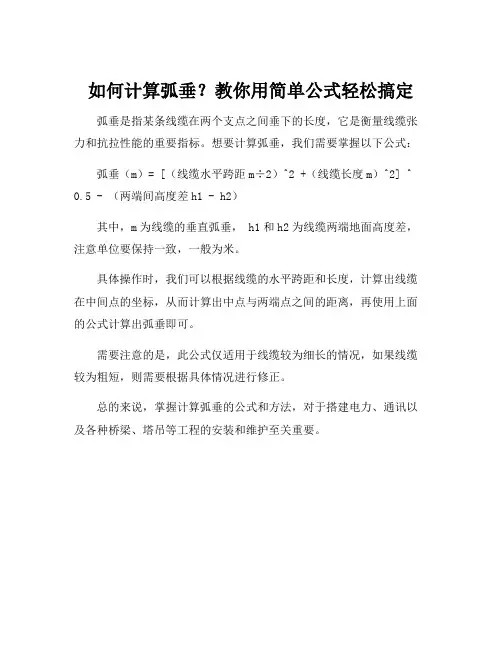

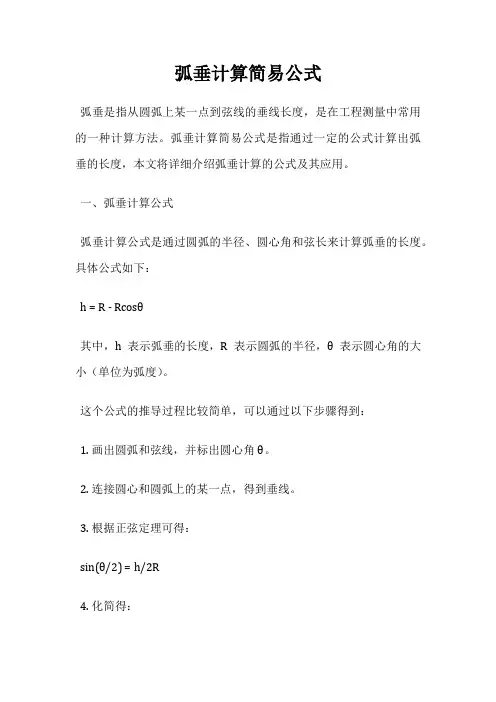

弧垂计算很简单,根据三角函数就可以推算出来,这个要自己思考。
1、弧垂观测
(1)弧垂观测档选择规定:
A.紧线段在5档及以下时靠近中间选择一档。
B.紧线段在6~12档时靠近两端各选择一档。
C.紧线段在12档以上时靠近两端及中间各选择一档。
D.观测档宜选档距较大和悬挂点高差较小及接近代表档距的线档。E.弧垂观测档的数量可以根据现场条件适当增加,但不得减少。(2)弧垂观测的选择:为保证观测精度,弧垂观测点,即观测视线与电线的相切点,应尽量设法切在最小处或其附近。当利用仪器观测时,切点的仰角或俯角不宜过大,以保证弧垂有微小改变亦能引起仪器读数的明显变化。一般限制不宜超过10°,且视角应尽量接近高差角。
工程验收
一、隐蔽工程验收检查
隐蔽工程是指该项工序施工结束后,难以检查的工程项目,因此必须在隐蔽前检查验收。送电线路隐蔽工程一般包括以下项目:
1、基础坑深基地及处理情况。
2、现场浇筑基础中钢筋和预埋件的规格、尺寸、数量位置、保护层厚度、底座断面尺寸以及混凝土的浇注质量。
3、预制基础中钢筋和预埋件的规格、尺寸、安装位置、立柱倾斜与组装质量。
4、岩石基础的成孔尺寸、孔深埋入铁件及混凝土浇筑质量。
5、导线、避雷线钳压、液压与爆压的接续管及耐张线夹管:
(1)连接前的内、外径,长度。
(2)管及线的清洗情况。
(3)钢管在铝管中的位置。
(4)钢芯与铝线断头在连接管中的位置。
6、导线或避雷线补修管处线股损伤情况。
7、接地体的埋设情况。
二、中间验收检查
当施工单位完成一个分部工序后,要转入下一个工序施工时,为了下一个工序能顺利地开展,必须认真地对上一个工序进行自检,并交有关单位组织验收。这种对某一工序(基础、杆塔、架线、接地)进行的检查验收,称为中间验收。中间验收包括以下项目:(1)基础的地脚螺栓或主角钢的根开及对角线的距离偏差,同组地脚螺栓中心对立柱中心的偏差。
(2)基础顶面或主角钢操平印记的相互高差。
(3)基础立柱断面尺寸。
(4)整基基础的中心位移及扭转。
(5)混凝土强度。
(6)回填土情况。
2、杆塔及拉线
(1)混凝土电杆焊接后,焊接弯曲及焊口焊接质量,周边混凝土裂缝。
(2)混凝土电杆的根开偏差,迈步及整基对中心的位移。
(3)结构倾斜。
(4)双立柱杆塔横担与立柱连接的高差及立柱弯曲。
(5)各部件规格及组装质量。
(6)螺栓紧固程度、穿入方向、打冲等。
(7)拉线的方向、安装质量及应力情况。
(8)NUT线夹螺栓、花篮螺栓的可调范围。
(9)保护帽浇筑情况。
(10)回填土情况。
3、架线
(1)弧垂各项偏差。
(2)悬垂绝缘子串倾斜、绝缘子清洁及绝缘检测。
(3)金具的规格、安装位置及连接质量,螺栓、销子针及弹簧
销子的穿入方向。
(4)杆塔在架线后的倾斜与挠度。
(5)引流线连接质量、弧垂及对各部位的电气间隙。
(6)接头和修补的安装位置及数量。
(7)防震装置的安装位置、数量及质量。
(8)间隔棒的安装位置及数量。
(9)导线及避雷线的换位情况。
(10)导线对建筑物的接近距离(应换算到最高气温和最大风速时的距离)
(11)导线对地及跨越物的距离(应换算到最高气温的距离)
4、接地
(1)实测接地电阻。
(2)接地引下线与杆塔连接情况。
三、竣工验收检查
竣工验收检查是整个工程全部结束后进行的。有时往往把中间验收的架线工序放在竣工验收同时进行,竣工验收时除了中间验收检查所列项目外,还应检查下列项目:
1、中间验收检查中发现问题的处理情况。
2、障碍物的处理情况。
3、杆塔上的固定标志。
4、临时接地的拆除。
5、各项记录。
6、遗留未完的项目。
