拱形骨架护坡技术交底(修改)
修改拱形骨架护坡施工技术交底
![修改拱形骨架护坡施工技术交底](https://img.taocdn.com/s3/m/c0893d0a773231126edb6f1aff00bed5b9f37318.png)
3、浇筑骨架前按设计要求在每个骨架起讫点挂线放样,然后开挖骨架沟槽,沟槽尺寸根据骨架尺寸而定.
4、每4个拱设一道伸缩缝,缝宽0.02m,缝内填塞沥青麻筋,深0.3m.

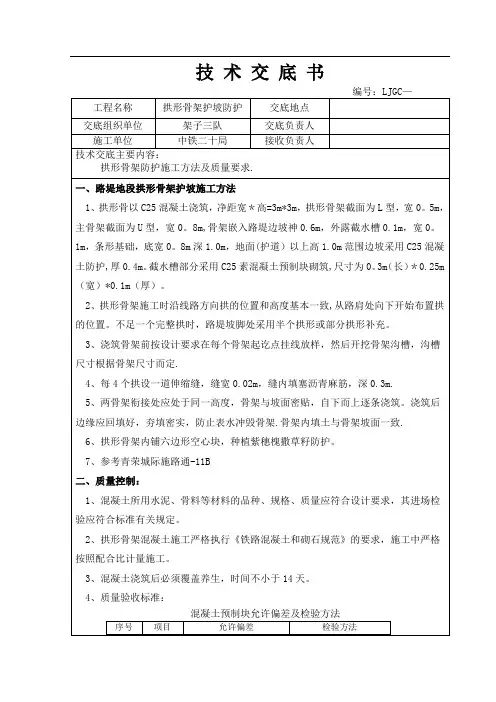

技术交底书
编号:LJGC—
工程名称
拱形骨架护坡防护
交底地点
交底组织单位
架子三队
交底负责人
施工单位
中铁二十局
接收负责人
技术交底主要内容:
拱形骨架防护施工方法及质量要求.
一、路堤地段拱形骨架护坡施工方法
1、拱形骨以C25混凝土浇筑,净距宽*高=3m*3m,拱形骨架截面为L型,宽0。5m,主骨架截面为U型,宽0。8m,骨架嵌入路堤边坡神0.6m,外露截水槽0.1m,宽0。1m,条形基础,底宽0。8m深1.0m,地面(护道)以上高1.0m范围边坡采用C25混凝土防护,厚0.4m。截水槽部分采用C25素混凝土预制块砌筑,尺寸为0。3m(长)*0.25m(宽)*0.1m(厚)。
序号
项目允许偏差施工单 Nhomakorabea检查数量
检验方法
1
平面位置
±100mm
护坡每25m检查3处
经纬仪测
2
坡顶高程
±30mm
护坡每25m检查3处
水准仪测
3
坡率
0.5%设计值
护坡每25m检查3处
吊垂线测
4
厚度
±20mm
每25m检查6点上、中、下各2点
尺量
5
底面高程
±50mm
每护坡长25m检查1点
水准仪测
6
表面平整度
拱型骨架护坡技术交底_建筑土木_工程科技_专业资料word资料7页
![拱型骨架护坡技术交底_建筑土木_工程科技_专业资料word资料7页](https://img.taocdn.com/s3/m/76eeba2ea8956bec0975e381.png)
一、工程概况路堤边坡坡率为1:1.5,路堑边坡坡率为1:1.5。
D K284+020.00~DK284+059.49段左侧路堤边坡采用C25混凝土拱形骨架防护,骨架厚度0.6m,埋入深度0.6m。
骨架内种植灌木撒播草籽。
其余边坡采用C25混凝土六边形空心块防护,块内种植灌木并撒草籽。
边坡平台及堑顶平台、路堤坡脚平台采用C25混凝土浇筑,厚0.2m,于平台上设置绿化槽,槽内种植种植灌木播撒草籽。
二、施工技术要求1)拱形骨架1.本段拱型骨架净距3m×3m,主骨架为U型,宽0.6m,支骨架为L型,宽0.4m,深均为0.6m,埋入深度0.6m,外露截水槽高0.1m,条形基础,底宽0.6m,深1.0m。
骨架、截水槽、基础均以C25混凝土现浇。
2.骨架从路肩至坡脚至上而下布置,最上一排采用矩型骨架形式护坡形式,骨架内距离1m,最下一拱至坡脚顶面不应大于3.0m。
3.本段于边坡右侧设置一道C25混凝土踏步,宽1.5m,4.每隔10-15m(拱顶中心处),设一道沉降缝,缝宽2cm,缝内沿内、外、顶三边填塞沥青麻筋深0.2m。
5.于坡脚设置护脚,宽0.8m,厚0.3m。
采用条形基础,底宽0.6m,深1.0m。
2)六边形空心块护坡于护坡顶部设1.0m宽帽石,采用C25混凝土与镶边及肋柱浇为一体,厚0.3m。
其边坡设护脚,宽0.8m,厚0.3m;采用条形基础,底宽0.6m,深1.0m。
护坡起、终点及沿护坡长每隔10.0~15.0m设一道宽0.60m,厚0.4m的肋柱,镶边下部及肋柱两侧设高0.1m的截水槽。
镶边、护脚、基础、肋柱、截水槽均采用C25混凝土现浇。
肋柱间铺正六边形空心块,块内撒草籽并种灌木防护,灌木每隔一块空心砖设置一穴,每穴种植两株。
正六边形空心块采用C25混凝土预制,边长0.20m,壁厚0.04m,高0.12m。
空心块表面应与肋柱镶边平齐,纵横向起终点不足一块时,采用C25混凝土补齐,沿空心块护坡长每隔5m(避开肋柱位置)设一道伸缩缝,缝宽0.02m,缝内填塞沥青麻筋,深0.2m。
拱形骨架护堤施工技术交底
![拱形骨架护堤施工技术交底](https://img.taocdn.com/s3/m/8bfb7c2749d7c1c708a1284ac850ad02de8007b0.png)
拱形骨架护堤施工技术交底
介绍
拱形骨架护堤施工技术是一种用于堤防修建的先进技术。
本文档旨在对该技术进行交底,确保施工人员了解并能正确应用。
施工过程
1. 土地准备:在施工区域进行清理和平整,确保土地表面平稳可靠。
2. 基础处理:根据设计要求进行基础处理,包括挡土墙和打桩等工作。
3. 骨架组装:根据设计图纸和施工方案,按照拱形骨架的形状进行骨架组装。
确保组装牢固可靠,并采取措施防止骨架移动或倾斜。
4. 填充材料:使用设计要求的填充材料,将其均匀地填充到拱形骨架之间和周围。
确保填充材料的密实性和稳定性。
5. 排水系统:安装有效的排水系统,确保堤防上的水能迅速排出,减少压力。
6. 周边环境保护:在施工过程中,要注意保护周边环境,不要将废弃物或污染物排入水源或土壤中。
7. 安全措施:施工过程中,必须进行必要的安全措施,包括佩
戴安全帽、防护用具等,确保施工人员的安全。
注意事项
- 在施工前,要详细查阅设计图纸和施工方案,确保施工按照
要求进行。
- 施工过程中,要严格遵守相关法律法规和安全操作规程。
- 如遇到问题或困难,及时与相关技术人员或负责人协商解决。
以上是拱形骨架护堤施工技术交底的内容,请施工人员按照要
求进行施工,并确保施工质量和安全。
拱形骨架护坡施工技术交底
![拱形骨架护坡施工技术交底](https://img.taocdn.com/s3/m/f8bfa3f5370cba1aa8114431b90d6c85ec3a88be.png)
(1)骨架沟槽开挖
开挖前按技术部门放出的设计边坡线及现场骨架布置图定出每道主骨架位置。路堑主骨架沟槽深0。8m,宽0.6m,拱骨架沟槽深0.6m, 宽0。5m,路堤主骨架沟槽深0。7m,宽0。6m,拱骨架沟槽深0。6m, 宽0。5m,骨架净距均3m。采用人工配合机械开挖,预留10cm土层人工清理;开挖要上下拉通,同时严格控制好开挖的宽度和深度,不得超挖和欠挖,保证其骨架边线顺直,从上往下进行开挖,不得有松土留在沟槽中,并用人工拍打密实。一般根据施工能力及天气情况确定开挖长度,不得将开挖好的沟槽长时间晾置。
允许偏差
施工单位检验数量
检验方法
1
平面位置
±50mm
每段护坡抽样检验4点
采用符合精度要求的仪器量测
2
基底高程
±50mm
每段护坡抽样检验3点
3
坡顶高程
0,架净距
±50mm
每段护坡抽样检验6点(上、中、下部各2处)
尺量
5
骨架宽度及边槽高度
》设计值
尺量
6
骨架厚度及嵌置深度
8、应定期检查用电安全,及时消除隐患。施工现场使用统一的标准配电箱.严格做到三级配电二级漏电保护.施工电器设备的保护接地、接零措施必须严格按照规定实施.
9、主要施工工点悬挂、张贴相关的宣传标语、宣传牌。
10、工地现场施工材料必须堆放整齐,统一标识清楚。
四、质量标准
1、混凝土表面应光滑平整,不得有蜂窝、麻面。
(2)装模完成后,应复核护脚的平面位置及标高,确认无误后,报请监理工程师到现场检查验收,进行浇筑.注意必须采用人工插钢钎振捣密实.骨架为C25混凝土,由搅拌站集中供应混凝土。由于混凝土需要在坡面上浇筑,将混凝土坍落度控制在3~5cm,且和易性好.主骨架采用土模,人工修整时应立杆挂线,使坡面整体平顺.拱骨架浇筑前用预先加工好的模具现场固定位置,混凝土面顺着模型线形,收光抹实。浇筑砼时,应从下往上进行,施工速度不能太快,以免上部混凝土下流,为防止混凝土下滑可采取隔段加挡板横隔的方式浇筑,(例如先镶入0.1*0。1方木,待混凝土初凝后取出),浇筑时采用人工插钢钎振捣。混凝土浇筑后应及时覆盖土工布洒水,保持砼表面湿润。养护期不得少于14天。混凝土养护结束后,骨架拱圈内应换填20cm厚普通土。
拱型骨架护坡施工技术交底!word精品文档13页
![拱型骨架护坡施工技术交底!word精品文档13页](https://img.taocdn.com/s3/m/f80983d5172ded630a1cb609.png)
拱形骨架技术交底书沟槽断面示意图一工作总结怎么写:医院个人工作总结范文一年的时间很快过去了,在一年里,我在院领导、科室领导及同事们的关心与帮助下圆满的完成了各项工作,在思想觉悟方面有了更进一步的提高,本年度的工作总结主要有以下几项:1、工作质量成绩、效益和贡献。
在开展工作之前做好个人工作计划,有主次的先后及时的完成各项工作,达到预期的效果,保质保量的完成工作,工作效率高,同时在工作中学习了很多东西,也锻炼了自己,经过不懈的努力,使工作水平有了长足的进步,开创了工作的新局面,为医院及部门工作做出了应有的贡献。
2、思想政治表现、品德素质修养及职业道德。
能够认真贯彻党的基本路线方针政策,认真学习马列主义、毛泽东思想、医学教,育网邓小平理论和“三个代表”的重要思想。
坚持“以病人中心”的临床服务理念,发扬救死扶伤的革命人道主义精神,立足本职岗位,踏踏实实做好医疗服务工作。
向各位局领导以及全体教职工进行述职,请予批评指正。
一、工作目标完成情况我校一年来,秉承“质量是生命,师德是灵魂,公平是民心,安全是保障”的教育理念,以全面提升教育教学质量为核心,以标准化学校建设为突破口,以“让教育接地气,创建新学校”为学校发展目标,团结一心,攻坚克难,大打翻身仗,学校办学条件和办学效益实现了“质”的飞越。
在全体教职工的努力下,我们基本完成了《XX年目标管理责任状》中的德育管理、教学管理、两基、师训、标准化学校建设、特色学校建设、艺体卫、财务管理、捐资助学、组织工作、信访监督、工会及团队、行风建设、安全、政务等xx项工作任务。
3、专业知识、工作能力和具体工作。
能严格遵守医院的各项规章制度,刻苦严谨,视病人为上帝,始终把他们的利益放在第一位。
能及时准确的完成病历、病程录的书写,对一些常见疾病能独立诊断、治疗。
较好的完成了自己的本职工作。
遇到问题能在查阅相关书籍仍不能解决的情况下,虚心的向上级医生请教,自觉的做到感性认识和理性认识相结合,从而提高了自己发现问题、分析问题、解决问题的能力。
拱形骨架护坡施工技术交底
![拱形骨架护坡施工技术交底](https://img.taocdn.com/s3/m/e08068d950e79b89680203d8ce2f0066f4336466.png)
(3)施工机械设备应有专人负责保养、维修和看管,确保安全生产。
(4)施工现场各种机械操作手、电工必须持证上岗,同时加强对司机、电工的教育。
(5)现场操作人员必须按规定佩戴防护用具。
6、环保要求
施工现场100%湿法作业,施工作业面移动式雾炮车按照施工面积每100平方米或30米配备1台,确保作业时正常使用且保证雾炮车连续喷淋到作业区域。场地清理完成后,及时覆盖防尘网。
4.配备临时用电、混凝土振捣、养生设备。
三、施工工序
1.施工工艺流程
测量放样→基槽开挖→基底检查→模板安装→混凝土浇筑→混凝土养生→踏步及伸缩缝施工
测量放样
根据设计边坡与线路中心线的相对位置,由测量人员放出边坡坡顶、坡脚线,平台位置线,水沟位置线,附近设立临时水准点,挂线并进行边坡平整,根据设计形式放出骨架起终点侧边,镶边线,护脚线,骨架线,并撒白灰线标示。拱形骨架拱圈由上往下布设,由下向上砌筑,间距不足时调整拱间间距,增加设拱一道。
3.基槽开挖
基槽采用机械配合人工开挖,开挖时从上到下进行开挖,并修筑方便施工人员上下的台阶。基槽开挖沿线路方向不能太长,能保证两个伸缩缝混凝土循环施工即可,在基槽开挖清理后应立即进行模板支设,避免基槽暴露时间太长,遭受雨水冲刷。基槽挂线开挖,以确保基槽尺寸符合设计要求。
4.基底检查
基槽开挖完成后,及时通知现场技术员验槽,自检合格后报监理工程师现场验收,验收合格后,方可进行下道工序施工。
5.模板安装
骨架模板采用定型钢模拼装,镶边及踏步模板采用竹胶板拼装,模板安装是采用双面胶带纸塞缝,确保接缝良好不漏浆。模板支设完成后挂线进行精调,并对模板进行加固确保尺寸符合设计要求。经现场技术员复核无误后报监理工程师现场验收,验收合格后,方可进行下道工序施工。
路堤拱形骨架护坡技术交底
![路堤拱形骨架护坡技术交底](https://img.taocdn.com/s3/m/d6ab6112f78a6529647d536c.png)
骨架护坡各部允许偏差、检验数量及检验方法
序号
检验项目
允许偏差(mm)
检验数量
检验方法
1
平面位置
±50
每段护坡抽样检验4点
采用符合精度要求的仪器量测
2
基底高程
±50
每段护坡抽样检验3点
3
坡顶高程
0-20
每段护坡抽样检验3点
4
骨架净距
±50
每段护坡抽样检验6处(上、中、下部各2处)
4、施工方法
①骨架沟槽开挖
由于在坡面上作业,且骨架宽度只有60cm,不宜采用机械作业,全部采
用人工开挖沟槽,人工开完前根据测量放样确定的位置,上下拉通,同时严格
控制好开挖的宽度和深度,不得超挖和欠挖,保证其骨架边线顺直,从上往下
进行开挖,不得有松土留在沟槽中,并用人工拍打密实。一般根据施工能力及
天气情况确定开挖长度,不得将开挖好的沟槽长时间晾置。
⑦检测
原材料检验:材料进场前,要提取碎石、砂、水泥样品,报送监理、试验室,检验合格后才能进场,材料进场后要经监理现场检验合格后才能使用。
混凝土要按试验室提供的配合比、拌和站集中拌和,按要求对混凝土性能进行检测,并做好试块,送试验室检测。
护坡检测:护坡砌石完成一段时间后,要按护坡检测评定标准进行线位、高程、平整度、断面尺寸等按要求检测评定,不符合要求,坚决返工,总之施工过程中,坚决保证质量,精益求精。
3、砼材料及浇筑要求
拱形骨架材料为C25混凝土,拟采用从搅拌站集中供应混凝土。由于混凝土需要在坡面上浇筑,将混凝土坍落度控制在3~5cm,且和易性好。因骨架尺寸较小,且处在斜坡上,浇筑时采用人工插钢钎振捣。为防止混凝土下滑,可采取隔段加挡板横隔的方式。
拱形骨架护坡技术交底
![拱形骨架护坡技术交底](https://img.taocdn.com/s3/m/6ec5cc1eb42acfc789eb172ded630b1c59ee9b70.png)
拱形骨架护坡技术交底技术交底书目录一、目的 (1)二、编制依据 (1)三、材质要求 (1)四、施工准备 (2)1、技术准备 (2)2、施工现场准备 (2)3、测量准备 (2)4、试验准备 (2)五、路基拱形骨架边坡施工 (2)1、拱形骨架技术指标 (2)2、施工工艺 (4)六、施工要点及注意事项 (7)七、质量检验及标准 (7)八、质量控制措施 (8)九、安全生产 (8)十、环境保护及文明施工 (8)浆砌片石拱形骨架护坡技术交底一、目的明确路基拱形骨架护坡施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范路基拱形骨架护坡作业施工。
二、编制依据《浆砌片石拱形截水骨架护坡设计图》《铁路路基施工技术规范》《铁路工程施工质量通病防治手册》三、材质要求1、水泥:采用P.C325硅酸盐水泥,水泥质量符合规范及设计要求,同时进行进货检验,合理规划水泥场地,水泥不能露天堆放,严禁受潮、雨淋和暴晒。
2、砂:采用级配良好、质地坚硬、颗粒粒径小于5mm的河砂。
3、碎石:采用质地坚硬、不易风化,无裂纹,无水锈迹,不得使用风化严重、无工作面、含有泥土的片石,片石在使用前用水冲洗并将尖锐部分凿除。
片石的抗压强度不小于30Mpa。
由于浆砌片石主骨架嵌入路堤边坡50cm,支骨架嵌入路堤边坡40cm,所以片石厚度应在25~40cm之间(太大太小均不宜控制砂浆饱满度和砌体表面平整度),不能使用卵石及薄片石,片石进场后经过细心筛选,必要时要加工处理,使得片石至少有一个面为平面且色泽一致。
4、水:拌制混凝土用水不得含有油脂、糖类等物质。
四、施工准备1、技术准备组织质检部、试验室、测量队、作业队等有关人员进行熟悉边坡拱形骨架设计图纸以及施工技术规范要求,并认真组织学习施工方案及工艺要求,质量检测标准及质量操作要点,材料质量要求及检测方式频率等。
2、施工现场准备根据施工现场清理坡面,修整坡面填补坑凹,保持坡面平顺,做好临时排水设施。
拱形骨架护坡施工安全交底
![拱形骨架护坡施工安全交底](https://img.taocdn.com/s3/m/20c9ca14443610661ed9ad51f01dc281e43a5674.png)
拱形骨架护坡施工安全交底1. 施工概述本项目的施工目标是在指定区域内建造拱形骨架护坡。
该护坡结构是为了保护斜坡,防止土壤侵蚀和滑坡。
2. 安全要求2.1 施工人员必须具备相关的专业技能和经验,熟悉施工流程和安全规范。
2.2 施工现场必须设立明显的安全标识,包括警示牌和安全警戒线,以确保施工区域的安全。
2.3 施工现场必须保持整洁有序,避免杂物和障碍物妨碍施工和交通。
2.4 施工人员必须佩戴个人防护装备,包括安全帽、安全鞋、手套等,并且正确使用和维护。
2.5 施工现场必须配备必要的消防器材,并且进行定期检查和维护。
2.6 施工过程中,严禁酗酒、吸烟或使用任何影响工作安全的物品。
3. 施工措施3.1 施工前,必须进行必要的现场勘察和土壤分析,确定施工的可行性和安全性。
3.2 施工过程中必须按照相关规范和流程进行,确保施工质量和工期的可控性。
3.3 施工现场必须设立安全通道,方便人员和设备的进出,并确保通道的安全和畅通。
3.4 施工过程中必须按照操作规程进行,禁止擅自改变或省略施工步骤。
3.5 施工过程中必须定期检查施工设备和工具的安全状况,发现问题及时处理和修复。
3.6 施工结束后,必须进行相关的验收和整理工作,确保施工结果的合格和安全。
4. 突发事件应急措施4.1 如果发生火灾,立即启动紧急疏散计划,通知所有人员迅速撤离施工现场,并使用灭火器进行初期灭火。
4.2 如果发生天气恶化(如雷暴、大风等)或发生地震等自然灾害,立即停工并撤离施工现场,确保人员的生命安全。
4.3 如果发生人身意外伤害事故,立即进行紧急救治,并及时报告相关部门和上级领导。
5. 监督和检查5.1 监理人员必须定期对施工现场进行检查,核实施工质量和安全情况,并及时提出改进意见和建议。
5.2 施工单位必须配合监理人员的检查工作,并积极整改存在的问题和隐患。
5.3 监理人员和施工单位必须定期开展安全培训和交流,提高工作人员的安全意识和技能水平。
拱形骨架植草护坡施工技术交底
![拱形骨架植草护坡施工技术交底](https://img.taocdn.com/s3/m/6eab75f3fab069dc502201cb.png)
当砌体强度满足要求后即可进行回填种植土,种植土土质应符合设计要求,人工摊铺回填,经监理工程师认可后即进行种植草。
植草护坡采用客土喷播植草,喷混植生作业时注意要保持风压稳定,使草籽分布均匀。喷播后及时覆盖土工膜,防止雨水及养护水冲刷致使草籽分布不均匀。造浆时要搅拌均匀,控制好喷混厚度。
护脚完成后进行骨架划分,在整理好的坡面上拉线,挖沟,沟的断面尺寸及深度依浆砌骨架而定。砌石过程中,浆砌砌体咬口要紧密、错缝。禁止出现通缝、叠砌、贴砌和浮塞。每天收工时在砌体上面进行覆盖,防止烈日暴晒或暴雨冲走灰浆。
骨架浆砌片石完成后即安装混凝土镶边石,镶边石安装要直顺,弧形美观。砌筑采用M10水泥砂浆,坐浆饱满,安装牢固。
安全注意事项
1、施工现场全体人员必须严格执行《建筑安装工程安全技术规定》和《建筑安装工人安全技术操作规程》。
2、开工前由施工负责人组织有关人员,进行一次安全知识教育和一次安全检查,发现问题及时处理。
3、建立统一的调度指挥制度和机械管理制度。施工中人员、工程车辆、工程机械进行统一指挥。定期进行安全和
1)石料的质量和规格及砂浆所用材料的质量和规格应符合设计要求,按规定的配合比施工。
2)砌块应错缝砌筑、相互咬紧;浆砌时砌块应坐浆挤紧,嵌缝后砂浆饱满,无空洞现象。
二、检测项目
浆砌片石砌体施工质量标准
项次
检查项目
规定值或允许偏差
检查方法和频率
权值
1
砂浆强度(MPa)
在合格标准内
按附录F检查
骨架施工应先清理施工场地,修整边坡使砌筑地带的标高和边坡坡度与图纸要求相一致。然后按图纸所示的地点进行施工放样,浅挖护脚基坑,并进行人工夯实(压实度应大于90%)。在进行基坑夯实的同时并进行砂浆机械拌和,砂浆按施工配合拌和,拌和时控制好水灰比。
拱形骨架护坡技术交底修改
![拱形骨架护坡技术交底修改](https://img.taocdn.com/s3/m/43c17d51a5e9856a57126071.png)
施工技术交底书单位工程名称:湖南湘潭公路桥梁建设责任有限公司编号:15⑷施工设备:小型运输设备、砂浆拌合机。
⑸施工场地:对路堑边坡清理完毕后,将场地清理平整,合理解决原材料的堆放、电力、水源的问题。
2.2、施工技术要求(1)、砌筑方法与要求:片石砌筑应采用坐浆、挤浆法分层、分段砌筑。
严禁采用灌浆法施工。
分段位置宜设在沉降缝处。
各砌层应先砌外圈定位砌块,再砌镶面和填腹砌块。
砌缝应相互错开,不得有通缝、空缝及松动,表面平顺整齐,与边坡嵌接牢固密贴。
石料不得无砂浆直接接触,砌缝应饱满。
砌体表面的勾缝应符合设计要求,并应在砌体砌筑时留出2cm 深的空缝。
宜用原砌体砂浆勾缝,勾缝采用凹缝。
勾缝所用的砂浆强度不得小于砌体砂浆强度。
(2)、拱型骨架护坡的骨架宽度为0.5m,厚度为0.4m。
骨架护坡的起、终点侧边及顶部设0.5m宽的镶边,底部基础设1.0m宽的镶边。
骨架、镶边、基础、边坡平台、踏步均采用M7.5的浆砌片石砌筑;骨架条形基础厚0.7m,深0.4m。
肋条采用C20现浇砼,肋条线条应平顺,表观平滑。
(3)、砌筑骨架应从衔接处开始,自下而上砌筑,两骨架衔接处应处于同一高度。
骨架应与坡面密贴,骨架流水面应与草皮表面平顺。
骨架基础与下部浆砌片石侧沟平台连接时,应整体砌筑,灰浆饱满不留缝隙。
(4)、为便于养护和检修,应在合适位置设置一宽1.0m,厚0.6m的阶梯形踏步。
踏步和坡面排水槽均应设在主骨架处。
(5)、为防止不均匀沉降,沿线路方向每隔10~15m设横向伸缩缝一道,缝宽0.02m,缝内填塞沥青麻絮。
(6)、开挖基础时必须定出骨架基础位置,并拉线,开挖时必须以拉线为参考,避免超挖和少挖。
对于弧形部分应定出圆心位置然后画出弧线,应选用较小的及工具进行开挖以保证弧形部分自然、平滑。
(7)、在砌筑第一层片石时,第一层片石应大面朝向基面,以保证和基面有足够接触面积,如果片石和基面有空隙,应填以砂浆或小石块。
在进行第二层片石砌筑时,必须采用坐浆砌筑,即先在第一层适当厚度的砂浆,然后按放第二层片石,并保证片石之间无脱空及石块直接接触的情况。
拱型骨架护坡技术交底
![拱型骨架护坡技术交底](https://img.taocdn.com/s3/m/d6f210df43323968011c92f6.png)
一、工程概况路堤边坡坡率为1:1.5,路堑边坡坡率为1:1.5。
D K284+020.00~DK284+059.49段左侧路堤边坡采用C25混凝土拱形骨架防护,骨架厚度0.6m,埋入深度0.6m。
骨架内种植灌木撒播草籽。
其余边坡采用C25混凝土六边形空心块防护,块内种植灌木并撒草籽。
边坡平台与堑顶平台、路堤坡脚平台采用C25混凝土浇筑,厚0.2m,于平台上设置绿化槽,槽内种植种植灌木播撒草籽。
二、施工技术要求1)拱形骨架1.本段m,埋入深度0.6m,外露截水槽高0.1m,条形根底,底宽0.6m,深1.0m。
骨架、截水槽、根底均以C25混凝土现浇。
2.骨架从路肩至坡脚至上而下布置,最上一排采用矩型骨架形式护坡形式,骨架内距离1m,最下一拱至坡脚顶面不应大于3.0m。
3.本段于边坡右侧设置一道C25混凝土踏步,宽1.5m,10-15m〔拱顶中心处〕,设一道沉降缝,缝宽2cm,缝内沿内、外、顶三边填塞沥青麻筋深0.2m。
5.于坡脚设置护脚,宽0.8m,厚0.3m。
采用条形根底,底宽0.6m,深1.0m。
2〕六边形空心块护坡于护坡顶部设1.0m宽帽石,采用C25混凝土与镶边与肋柱浇为一体,厚0.3m。
其边坡设护脚,宽0.8m,厚0.3m;采用条形根底,底宽0.6m,深1.0m。
护坡起、终点与沿护坡长每隔10.0~15.0m设一道宽0.60m,厚0.4m的肋柱,镶边下部与肋柱两侧设高0.1m的截水槽。
镶边、护脚、根底、肋柱、截水槽均采用C25混凝土现浇。
肋柱间铺正六边形空心块,块内撒草籽并种灌木防护,灌木每隔一块空心砖设置一穴,每穴种植两株。
正六边形空心块采用C25混凝土预制,边长0.20m,壁厚0.04m,高0.12m。
空心块外表应与肋柱镶边平齐,纵横向起终点不足一块时,采用C25混凝土补齐,沿空心块护坡长每隔5m〔避开肋柱位置〕设一道伸缩缝,缝宽0.02m,缝内填塞沥青麻筋,深0.2m。
三、施工方法拱形骨架1、施工程序施工准备→测量放样→基槽开挖→基底检查→浇筑镶边、骨架→混凝土养护→伸缩缝设置→骨架内铺设空心砖→空心砖内客土→撒播植草→栽种灌木→验收。
拱形骨架护坡技术交底
![拱形骨架护坡技术交底](https://img.taocdn.com/s3/m/6a9e7defa1116c175f0e7cd184254b35eefd1af6.png)
拱形骨架护坡技术交底一、工程概述拱形骨架护坡是一种常用于道路、铁路、水利等工程中的边坡防护结构,其主要作用是防止边坡的水土流失和滑坡,增强边坡的稳定性。
本次拱形骨架护坡施工位于_____路段,护坡长度为_____米,高度为_____米。
二、施工准备1、技术准备熟悉施工图纸和技术规范,明确拱形骨架护坡的设计要求和施工要点。
进行施工测量,放出拱形骨架护坡的坡脚线、顶线和骨架轮廓线,并设置控制桩。
2、材料准备水泥:选用符合国家标准的_____水泥,应有出厂合格证和试验报告。
砂:采用中砂,含泥量不大于_____%。
石料:选用质地坚硬、无风化的石料,其强度不低于_____MPa,粒径应符合设计要求。
钢筋:钢筋的品种、规格和质量应符合设计要求,应有出厂合格证和试验报告。
3、施工设备准备搅拌机:用于搅拌砂浆和混凝土。
运输车辆:用于运输材料。
模板:用于浇筑拱形骨架的混凝土。
振捣器:用于振捣混凝土。
铁锹、锄头、抹子等工具。
三、施工工艺流程1、坡面修整按照设计要求对边坡进行修整,清除坡面的浮土、松石和杂物,使坡面平整。
对于坡度不符合设计要求的部位,应进行削坡或填方处理,确保坡度符合设计要求。
2、基槽开挖按照设计尺寸和位置,采用人工或机械开挖拱形骨架的基槽。
基槽开挖应分段进行,每段长度不宜大于_____米,开挖完成后应及时进行验收。
基槽的深度和宽度应符合设计要求,底部应平整,不得有松土和积水。
3、模板安装在基槽内安装模板,模板应采用钢模板或木模板,其强度和刚度应满足施工要求。
模板安装应牢固,接缝应严密,不得漏浆。
模板的表面应平整、光滑,涂刷脱模剂。
4、钢筋制作与安装根据设计要求,制作拱形骨架的钢筋。
钢筋的规格、型号和数量应符合设计要求。
将制作好的钢筋安装在模板内,钢筋的间距和位置应符合设计要求,钢筋的接头应采用焊接或绑扎连接,焊接质量应符合规范要求。
5、混凝土浇筑混凝土采用_____混凝土,其配合比应符合设计要求。
混凝土搅拌均匀后,采用运输车辆运输至施工现场,倒入模板内。
混凝土拱形骨架护坡安全技术交底模板
![混凝土拱形骨架护坡安全技术交底模板](https://img.taocdn.com/s3/m/b81cf63d571252d380eb6294dd88d0d232d43c1d.png)
一、交底目的为确保混凝土拱形骨架护坡施工过程中的安全,预防事故发生,特进行安全技术交底。
二、适用范围本交底适用于混凝土拱形骨架护坡的施工过程。
三、交底内容1. 施工人员安全教育(1)施工人员必须接受公司一级安全规章制度教育和现场施工管理人员安全技术交底,经考核合格后方可上岗作业。
(2)施工人员应熟悉本工程的安全操作规程,严格遵守各项安全规定。
2. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工现场应保持整洁,通道畅通,严禁乱堆乱放材料、工具等。
(3)施工现场应设置安全防护设施,如围栏、警戒线、警示灯等,确保施工安全。
3. 施工过程安全措施(1)模板工程1)模板安装前,应对模板进行验收,确保其符合设计要求。
2)模板安装时,应按设计要求进行,确保模板安装牢固。
3)模板拆除时,应按顺序进行,防止模板倾倒伤人。
(2)混凝土工程1)混凝土浇筑前,应检查模板、钢筋等,确保其符合设计要求。
2)混凝土浇筑时,应按设计要求进行,防止混凝土流淌、渗漏。
3)混凝土振捣时,应采用插入式振捣器,并确保振捣密实。
(3)焊接工程1)焊接作业前,应检查焊接设备,确保其安全可靠。
2)焊接作业时,应穿戴防护用品,防止触电、烫伤。
3)焊接作业完成后,应及时清理现场,防止火灾事故。
4. 应急措施(1)施工现场应配备必要的安全防护设施和应急救援器材。
(2)施工人员应熟悉应急救援措施,一旦发生事故,应立即采取应急措施,并及时上报。
四、交底要求1. 施工单位应将本交底内容纳入施工组织设计,并作为施工过程中的重要依据。
2. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。
3. 施工单位应加强施工现场安全管理,确保施工安全。
五、交底时间本交底自发布之日起实施。
六、交底单位(单位名称)(单位盖章)(日期)。
拱形骨架护坡技术交底
![拱形骨架护坡技术交底](https://img.taocdn.com/s3/m/d37fb9631eb91a37f1115c49.png)
右侧
路堤
DK26+058~+185
3
左侧
路堤
DK26+080~+180
4
左侧
路堑
DK26+201~+229
5
右侧
路堑
DK26+201~+265
6
左侧
路堑
DK26+281~+318
右侧
路堑
DK26+300.05~+460
8
左侧
路堑
DK26+425~+480
9
左侧
路堤
DK26+500~+584
10
右侧
施工单位检验数量
检验方法
1
平面位置
±50mm
每段护坡抽样检验4点
采用符合精度要求的仪器
测量
2
基底高程
±50mm
每段护坡抽样检验3点
3
坡顶高程
0
±20mm
每段护坡抽样检验3点
4
骨架净距
±50mm
每段护坡抽样检验6处
(上、中、下部各2处)
尺量
5
骨架宽度及边槽高度
≥设计值
尺量
6
骨架厚度及嵌置深度
≥设计值
尺量
9、灌木采用适宜当地生长的、易成活的树种。
10、当路堤边坡铺有土工格栅时,土工格栅要从肋底开始铺起。
11、模板采用竹胶板拼装,截水缘处采用10cm×10cm的竹胶板钉制而成,模板安装时采用双面胶带纸塞缝,确保接缝良好不漏浆。模板支设完成后挂线对模板进行精调,确保模板支设尺寸符合要求。模板调整好后,对模板进行加固。
拱形骨架护坡施工安全技术交底模板.doc.doc
![拱形骨架护坡施工安全技术交底模板.doc.doc](https://img.taocdn.com/s3/m/866a0638763231126edb11d1.png)
拱形骨架护坡施工安全技术交底一、工程概况我部承担的DK199+106~DK199+930两侧路基边坡采用M7.5浆砌片石拱形骨架防护,骨架内栽植紫穗槐防护,栽植间距0.4m,等边三角形布置。
拱形骨架主要设置在路基填土高度大于8米的土质路基边坡上,边坡坡率为1:1.5。
二、施工准备施工前首先进行施工放样,并应挂线施工,以保证线形和表面平整度。
如果砌体底基面或坡面土层松软,还应对基面的松散土层、浮土进行夯实处理。
对于反开挖的路基边沟,土基的压实度应与同层路基土压实度相同,以免下沉而使砌体产生裂缝,影响砌体的整体稳定性。
(一)材料(1)浆砌防护的材料主要是砂、片石、水泥。
材料进场前需各种原材料的品质进行试验,合格后方可进场,在材料进场后还要对砼的原材料进行抽检,其各项指标均要符合设计的要求。
试验室提供施工的砂浆的配合比。
(2)片石质量要求。
石料应选用不易风化的硬石、密实、无裂缝、无水锈痕,不得使用风化严重、无工作面、含有泥土的片石,片石在使用前应用水冲洗并将尖锐部分凿除。
片石的抗压强度不小于30mp。
由于浆砌片石设计厚度在40cm左右,所以片石厚度应在30~35cm之间(太大太小均不宜控制砂浆饱满度和砌体表面平整度),要求不能使用卵石及薄片石,片石进场后要经过细心筛选,必要时要加工处理,使得片石至少有一个面为平面且色泽一致。
(3)细集料。
浆砌片石施工中使用的砂宜为中粗砂,若采用细砂,需加水泥的用量大。
砂的最大粒径不宜超过5mm。
(二)施工设备小型运输设备、砂浆拌合机。
(三)施工场地对路堤边坡清理完毕后,将场地清理平整,合理解决原材料的堆放、电力、水源的问题。
三、施工工艺流程拱型骨架护坡工艺流程图四、施工技术要求(一)技术指标1、拱形骨架护坡基础用M7.5浆砌片石脚墙(1.2*0.8),护坡坐落在脚墙之上,拱型骨架截面形式为L型,宽度为0.5m,主骨架截面为U型,宽度为0.6m,骨架嵌入路堤边坡深度为0.4m,外露截水槽0.1m,宽度为0.1m,具体尺寸见路基通用图(西平施路01-07)。
拱形骨架护坡技术交底
![拱形骨架护坡技术交底](https://img.taocdn.com/s3/m/e93c689751e79b896802265c.png)
按照自下而上的原则,先进行坡脚墙的施工。路堤坡脚设M7.5浆砌片石脚墙,草灌结合防护地段脚墙高1.3m,宽0.5m,埋深0.8m,M7.5浆砌片石拱形截水骨架防护地段墙高1.3m,宽0.7m,埋深0.8m。详见宁启铁路〈〈路基设计大样图集〉〉。
操作工艺:墙体放线→基坑开挖制备砂浆→砂浆铺底、砌块排列→铺砂浆、小石块填缝→砌块就位→校正→砌筑镶砖→勒缝
6.现场的砂石料要用帆布覆盖,水泥存放要下垫上盖,维护严密,有防潮防水措施。
7.停放搅拌机械的基础要坚实平整,防止地面下沉,造成机械倾倒。
四、安全注意事项:
1、所有施工人员施工前必须进行既有线施工安全培训教育,并通过考试合格后方可上岗作业。
2、施工期间必须设专人驻站,使施工现场时刻与车站保持密切联系,以便于列车靠近时施工人员及时待避,确保行车、人员安全。
涵顶至路肩处满铺干砌片石防护,底层铺设一层透水无纺土工布。
护坡平面位置、高程、坡度、厚度、表面平整度允许偏差及检验方法
序号
项目
允许偏差
施工单位检验数量
检验方法
1
平面位置
±100 mm
每段护坡墙长25 m检查3处
经纬仪测
2
坡顶高程
±30 mm
每段护坡墙长25 m检查3点
水准仪测
3
坡率
0.5%设计值
每段护坡墙长25 m检查3处
吊垂线测
4
厚度
混凝土
±20 mm
抽查25 m检验6点,上、中、下部各2点
坡面缝处尺量
5
砌体
±30 mm
抽查25 m检验6点,上、中、下部各2点
尺量
6
垫层
±30 mm
抽查25 m检验6点,上、中、下部各2点
拱形骨架护坡施工要点交底
![拱形骨架护坡施工要点交底](https://img.taocdn.com/s3/m/ed2e9a21dcccda38376baf1ffc4ffe473368fd1e.png)
拱形骨架护坡施工要点交底1. 背景介绍拱形骨架护坡是一种常用的土木工程施工技术,用于保护山体和土坡,降低土壤侵蚀和滑坡等灾害风险。
本文档将介绍该施工技术的要点,以确保施工过程顺利进行。
2. 施工材料准备在进行拱形骨架护坡施工前,必须准备以下材料:- 钢筋骨架:选择合适的规格和质量的钢筋,确保骨架的稳固性和可靠性。
- 土壤和石料:根据设计要求,选择合适的土壤和石料,以达到护坡的稳定性要求。
3. 施工步骤拱形骨架护坡施工的步骤如下:1. 基坑开挖:根据设计要求,进行基坑的开挖工作,并清理底部的杂物。
2. 钢筋骨架安装:按照设计图纸,将预制好的钢筋骨架安装到基坑中,并保证骨架的稳固性。
3. 填筑土壤:使用合适的土壤将基坑中的空隙填满,并通过压实操作确保土壤的密实性。
4. 石料覆盖:在土壤填筑完成后,将石料覆盖在土壤表面,以增加护坡的稳定性。
5. 坡面整平:使用挖掘机或机械设备将整个护坡坡面进行整平,确保坡面的平整度和平稳度。
4. 施工注意事项在进行拱形骨架护坡施工时,需要注意以下事项:- 施工人员必须严格按照设计图纸和工艺规范进行操作,确保施工质量和安全性。
- 施工现场应设置警示标志和安全防护设施,防止人员误入施工区域。
- 施工过程中要注意环境保护,合理利用和处理废弃物,减少对周围生态的影响。
5. 安全措施为确保施工过程的安全性,需要采取以下措施:- 施工人员必须佩戴符合要求的安全防护用品,如安全帽、手套、安全鞋等。
- 施工现场应设置合理的临时围栏和警示标志,提醒人员注意施工区域的危险性。
- 设立专人负责施工现场的安全管理,并进行定期安全检查和隐患排查。
以上是拱形骨架护坡施工要点的交底内容,希望施工人员能够严格按照要求进行操作,并确保施工质量和安全性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工技术交底书
单位工程名称:公路桥梁建设责任编号:15
施工程序及操作要点面的污垢应予清除。
片石具体要求:由于浆砌片石设计厚度在40cm左右,所以片石厚度应在30~35cm之间(太大太小均不宜控制砂浆饱满度和砌体表面平整度),要求不能使用薄片石,片石进场后要经过细心筛选,必要时要加工处理,使得片石至少有一个面为平面且色泽一致。
片石砌筑前应先对片石洒水湿润,以实现和砂浆的较好粘结。
②细集料:浆砌片石施工中使用的砂宜为中粗砂,若采用细砂,需加水泥的用量大。
砂的最大粒径不宜超过5mm。
⑷施工设备:小型运输设备、砂浆拌合机。
⑸施工场地:对路堑边坡清理完毕后,将场地清理平整,合理解决原材料的堆放、电力、水源的问题。
2.2、施工技术要求
(1)、砌筑方法与要求:片石砌筑应采用坐浆、挤浆法分层、分段砌筑。
严禁采用灌浆法施工。
分段位置宜设在沉降缝处。
各砌层应先砌外圈定位砌块,再砌镶面和填腹砌块。
砌缝应相互错开,不得有通缝、空缝及松动,表面平顺整齐,与边坡嵌接牢固密贴。
石料不得无砂浆直接接触,砌缝应饱满。
砌体表面的勾缝应符合设计要求,并应在砌体砌筑时留出2cm 深的空缝。
宜用原砌体砂浆勾缝,勾缝采用凹缝。
勾缝所用的砂浆强度不得小于砌体砂浆强度。
(2)、拱型骨架护坡的骨架宽度为0.5m,厚度为0.4m。
骨架护坡的起、终点侧边及顶部设0.5m宽的镶边,底部基础设1.0m宽的镶边。
骨架、镶边、基础、边坡平台、踏步均采用M7.5的浆砌片石砌筑;骨架条形基础厚0.7m,
施工程序及操作要点深0.4m。
肋条采用C20现浇砼,肋条线条应平顺,表观平滑。
(3)、砌筑骨架应从衔接处开始,自下而上砌筑,两骨架衔接处应处于同一高度。
骨架应与坡面密贴,骨架流水面应与草皮表面平顺。
骨架基础与下部浆砌片石侧沟平台连接时,应整体砌筑,灰浆饱满不留缝隙。
(4)、为便于养护和检修,应在合适位置设置一宽1.0m,厚0.6m的阶梯形踏步。
踏步和坡面排水槽均应设在主骨架处。
(5)、为防止不均匀沉降,沿线路方向每隔10~15m设横向伸缩缝一道,缝宽0.02m,缝填塞沥青麻絮。
(6)、开挖基础时必须定出骨架基础位置,并拉线,开挖时必须以拉线为参考,避免超挖和少挖。
对于弧形部分应定出圆心位置然后画出弧线,应选用较小的及工具进行开挖以保证弧形部分自然、平滑。
(7)、在砌筑第一层片石时,第一层片石应大面朝向基面,以保证和基面有足够接触面积,如果片石和基面有空隙,应填以砂浆或小石块。
在进行第二层片石砌筑时,必须采用坐浆砌筑,即先在第一层适当厚度的砂浆,然后按放第二层片石,并保证片石之间无脱空及石块直接接触的情况。
同层的第一块片石应尽量咬合,不同层间片石错缝应合理,竖缝应错开布置,除沉降缝外,不得上下有通缝,砌缝宽度一般不大于40mm。
以砂浆灌缝时,应保证砂浆饱满,并在灌浆过程中用钢钎捣实,如果石缝较宽,可用小石子堵塞,并灌以砂浆后捣实。
在砌筑护坡及边沟时,片石不宜“立砌”(即将片石垂直于基面的方向摆放),以免因砌缝多而影响砌体的整体强度。
(8)、勾缝及养生:
为保证浆砌片石砌体的整体强度,防止砌体渗水漏水,避免冲蚀,应及时进行勾缝。
浆砌片石塞缝砂浆一般为M10,勾缝形式采用凹缝,勾缝应嵌入到砌缝隙不小于2cm,严禁勾“假缝”。
砌体砂浆和现浇砼凝固之后即开始养生,养护期限视温度而定,一般不少7d。
在养生期,应保温,一般应洒水养护,但当温度低于5℃时,禁止向砌体洒水,只能保温。
砌体养护时,应用草袋覆盖,也可以用沿线土覆盖,养生期后再将土清除。
四、注意事项
1、为确保质量和美观,护脚镶面石,表面花锤修凿平整,做到石块之间彼此镶紧咬合,砂浆饱满,严禁干砌,或者以风化石代替片石;砌筑材料必须使用项目部统一提供的水泥,片石,机制砂,严禁施工队私自购买未经试验的石粉和地方材料。
2、砂浆施工配合比为水泥:砂:水=310Kg/m³:1724 Kg/m³:290 Kg/m³,称量必须使用磅秤称量准确,拌和现场必须树立配合比施工标志牌,砂浆禁止采用人工拌和,拌和必须使用搅拌机,堆放拌和好的砂浆禁止直接堆在松散的地面上,下面要铺设铁皮等隔离设施,砂浆应随拌随用,对拌合完堆放时间太久砂浆的应当废弃,禁止用于砌筑施工中,认真做好试验块的制作和养护工作。
5、砌筑骨架按设计要求在每条骨架的起讫点挂线放样,然后开挖骨架沟槽,沟槽尺寸根据骨架尺寸而定;施工时先砌筑骨架衔接处,再砌筑其它部位骨架,两骨架衔接处于同一高度;砌体尺寸、厚度、线型等必须达到规要求。
6、骨架砌筑完成后,应将坡面整平,清除杂草,铺设固土网垫与坡面密贴,然后在固土网垫上覆盖植被土2~3cm厚,再次进行坡面平整拍实。
7、选择合适的草种,注意多种草种混合,增加物种的多样性,增强抗杂草能力。
根据选取的土壤肥力、肥料种类、土质特点、当地气候及水文等具体情况,选定喷播物料,并通过试验分析确定配比,以改善路基边坡土壤的酸碱度和土壤肥力。
把水、喷播物料和种子人工拌合均匀,并送至高压喷射机,喷射机尽可能与边坡面成垂直,注意喷射厚度要均匀,不留死角。
喷播完毕后,采用黑色无纺布覆盖喷水养护,根据天气情况,采取高压喷雾器喷洒水养护。
喷水时注意控制喷头与坡面的距离和移动速度,保证坡面不形成径流,冲走混合物料及草种。
骨架草皮采用花格草皮播草籽,当边坡不适宜草皮(喷草籽)生长时,骨架应露出地面10cm,边坡凿槽、回填种植土厚10cm,L=4M和L=5M的骨架,种植土数量分别按
0.77m³/㎡和0.079 m³/㎡计。
坡面植草绿化后,可以栽植灌木。
五、施工安全
1. 施工人员进入施工现场,必须按规定佩戴安全防护用品,上岗工作前严禁饮酒。
2. 施工现场出入口设有安全防护措施,必要时设专人监护,以防伤害行人。
3. 施工现场各种防护装置、设施和安全标志齐全。
4. 各类机械操作人员必须持证上岗。
5. 加强机械设备检查、维修、保养,不得带病工作,严格操作规程。
6. 六级以上大风,大雨、暴雨前应做好设备、设施、结构物的安全工作,并应停止施工。
7. 为保证夜间施工,施工现场应有足够的照明设施。
8. 现场施工人员应服从安全及技术人员的管理,按规章制度进行施工。
注意要修改的:
1、M7.5砂浆拱形骨架护坡的材质要求;
2、结构尺寸;
3、边坡要求;
4、浆砌的要求;
5、施工质量;
6、带#的需要修改。
