项目建设情况汇报人大修订版
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
项目建设情况汇报人大
修订版
IBMT standardization office【IBMT5AB-IBMT08-IBMT2C-ZZT18】
项目建设情况汇报
高新区开发建设局
天元区建设局
2010年11月10日

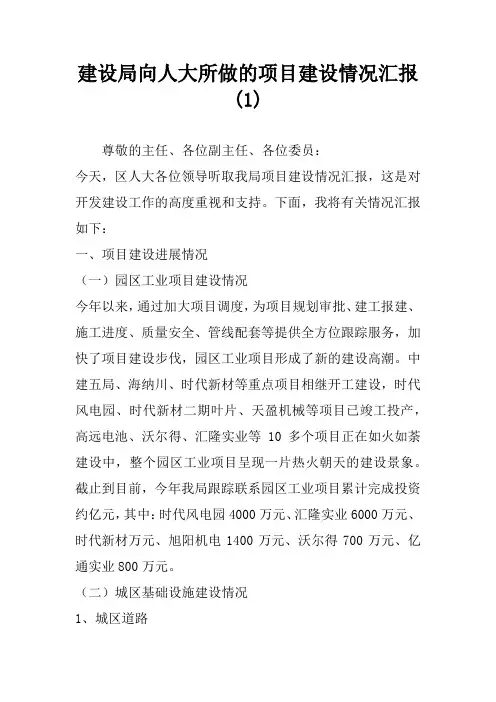

尊敬的主任、各位副主任、各位委员:
今天,区人大各位领导听取我局2010年项目建设情况汇报,这是对开发建设工作的高度重视和支持。下面,我将有关情况汇报如下:
一、项目建设进展情况
(一)园区工业项目建设情况
今年以来,通过加大项目调度,为项目规划审批、建工报建、施工进度、质量安全、管线配套等提供全方位跟踪服务,加快了项目建设步伐,园区工业项目形成了新的建设高潮。中建五局、海纳川、时代新材等重点项目相继开工建设,时代风电园、时代新材二期叶片、天盈机械等项目已竣工投产,高远电池、沃尔得、汇隆实业等10多个项目正在如火如荼建设中,整个园区工业项目呈现一片热火朝天的建设景象。截止到目前,今年我局跟踪联系园区工业项目累计完成投资约1.8亿元,其中:时代风电园4000万元、汇隆实业6000万元、时代新材2000万元、旭阳机电1400万元、沃尔得700万元、亿通实业800万元。
(二)城区基础设施建设情况
1、城区道路
(1)株洲大道延伸段东起大石桥,西抵湘潭县边界,全长4.7公里,路幅宽120米,为新马工业园的进出主要通道和管网主要载体,投资概算为5.4亿元。按照“建成株洲大道延伸段,畅通株洲西大门”的总体要求,努力克服今年阴雨天气
偏多、施工条件恶劣、建设资金缺口大和跨越公路桥涵进行管线施工工艺要求高等不利因素,抓质量,抢工期,全力以赴推进项目建设,截止目前累计实现投资约4.6亿元,完成项目投资额的85%。一是完成路基土石方、水稳、路灯、排水、桥梁桩基等分项工程施工和自来水、电力、通讯等管沟铺设工作;二是辅道油路铺设和路灯安装完毕,实现辅道通车并亮灯;三是地道土方、桥梁工程、人行道铺装和绿化种植分别完成工程量的90%、70%、20%、20%。
(2)长江南路二三四街区始于泰山广场,终于天台工业园橡果路,全长2281米,路幅宽60米,投资概算为2.2亿元。长江南路二三四街区项目克服资金不足、征拆任务繁重、施工阻力较大等实际困难,采取BT模式落实项目资金,强力推动工程建设进度。截止目前,累计完成投资1亿多元。一是二街区完成已征拆路段路基、水稳层、排水等施工,组织了电力、通讯、燃气、自来水等管沟铺设工作;二是三街区基本完成已征拆地段路基、水稳、排水、地下管网等施工。
(3)泰山西路七、八街区完成一标段路基、水稳、排水等工程,完成项目投资约1200万元;启动了二标段征拆工作。
(4)嵩山路一街区完成路基、水稳、排水等工程,实现投资约300万元。
(5)长江北支路南段完成路基、路面、路灯、排水等工程,实现道路通车,完成投资约750万元。七区规划路完成路基、水稳、排水等工程。昆仑山路三街区路基土石方和排水工程分别完成80%和70%。
2、提质项目
(1)长江北路一、二街区提质改造全面完成,工程主要实施了人行道板、四座地下通道、小游路、百年面馆段非机动车道拓宽改造等,实现投资约1500万元。
(2)滨江路需美化建筑物为33栋。目前,防盗窗、雨棚大部分拆完,桩基础、骑楼主体施工已基本完成,正在进行外墙、石材干挂、格栅、玻璃安装和平改坡屋面等施工,完成投资2000多万元。
(3)韶山中路提质改造已完工通车,改造内容主要有路基、路面、路灯、绿化景观、排水、人行道、侧石等,完成投资约800万元。
(4)特色样板街确定为滨江路,已完成平面图和施工图设计初稿,待美化工程基本完工后,即组织项目施工。
(5)昆仑山路二街区半幅路完成路基、路面、路灯、绿化、排水、人行道等施工并实现通车,完成投资约400万元。
3、湘湾安置区
湘湾小区位于规划五十二区,项目投资概预算为2.4亿元,占地面积10万㎡,规划建筑面积16万㎡,其中住宅面积15万㎡,共有房屋1231套,是全区最大的安置区。目前,湘湾小区房屋建设主体工程全部封顶,完成了室内水电安装和房屋2楼至6楼外墙装饰,实现投资约1.7亿元。预计11月底,完成安置房室内水电安装,开展杂屋及一楼外墙装饰施工,安装房屋铝合金窗、栏杆等配套设施。12月底,基本完成内外墙装饰,组织室外水、电、气公共管网施工。
(三)3131亩融资招商情况
根据市政府有关会议精神,株洲大道延伸段、长江南路二三四街区、泰山西路七八街区由我区负责建设,建设资金由规划43、44区土地收益筹措。规划43、44区为综合商住用地,容积率2.5—3.0,需报批建设用地为3131亩,可挂牌出让商住用地和市场、停车场用地为2187亩。
1、土地报批情况。3131亩融资地块分四批次报批,第一批次680亩已拿回用地批单,第二批次747亩土地指标已报省国土资源厅并正在准备用地报批资料。
2、土地招商情况。经艰难谈判,已与多家投资开发商签订了4
3、44区一期用地合作开发协议,募集资金1亿多元,有效地缓解项目建设的资金压力。目前,我局已编制了3131亩土地简化招商手册,与工商银行融资正在进行洽谈。
3、土地挂牌情况。积极协调市政府将一期680亩土地增补列入全市2010年土地出让计划。向市政府申请采用“生地挂牌”方式出让,并得到市领导基本同意。
4、土地收益返还的支持政策。通过多次请示和反复争取,市政府同意3131亩按土地纯收益81.5%的比例返还我区用于株洲大道延伸段、长江南路二三四街区、泰山西路七八街区等城市主干道路建设。
二、存在的主要困难和问题
今年,城区项目建设主要存在以下四个方面的困难和问题:一是建设项目资金缺口严重。工作任务重,资金缺口大是制约项目建设进度的首要瓶颈。株洲大道延伸段、长江南路二三四街区建设资金来源于泰山西路南侧3131亩商住综合用地融资收益,因3131亩地块从土地报批、征地拆迁到交地挂牌,周期长、投入大,且融资需要较长的过程,地块融资不能完全满足项目建设资金需要。二是征地拆迁
