盾构同步注浆及二次注浆方案

合集下载

盾构同步注浆及二次注浆方案

盾构同步注浆及二次注浆方案

广州轨道交通二、八号线延伸线工程盾构区间5标盾构工程盾构同步注浆机及二次注浆方案编制单位: 上海吉原公司编制日期: 二○○七年一月一.工程概况【会石区间轨排井~广州新客站】和【江泰路站~跃进村站】两个盾构区间,分别位于番禺区和海珠区。

【会石区间轨排井~广州新客站盾构区间】线路从会石区间轨排井开始后向西南延伸,下穿密集鱼塘群、过石壁站,继续向西南穿越浅埋密集鱼塘群,后到达广州新客站,盾构机解体、吊出、转场至江泰路站;【江泰路站~跃进村站盾构区间】线路从江泰路站出发沿江南大道向北至跃进村站。

【会石区间轨排井~广州新客站盾构区间】里程范围为:左线长730.262m+290.093m (含长链0.126m);右线长729.81m+294.42m。

【江泰路站~跃进村站盾构区间】里程范围为:右线长721.71m,左线ZCK 长722.287m(含长链0.577m)。

整个标段线路平面最小曲线半径为600m,最大纵坡为25‰。

【会石区间轨排井~广州新客站盾构区间】地处珠江三角洲后缘地带,为珠江水网交错的平原区,根据场地地貌成因及形态特征,区间地貌单元主要表现为珠江三角洲海陆冲积平原地貌;区间沿线为农田、苗圃、鱼塘,塘深2~3m,沿线建筑物少,场地开阔,地下没有管线的铺设,周边正处于规划开发阶段。

【江泰路站~跃进村站盾构区间】沿线地形较平坦,地面高程为13.4m~17.8m,地貌单元属珠江三角洲冲积平原,微地貌单元有河流冲淤积阶地、河床(槽)、微丘台地。

二.衬砌背后注浆的目的盾构施工中,随着盾构的向前推进,当管片脱离盾尾后,在土体与管片之间会形成一道宽度为115~140mm左右的环行空隙。

若不将这一空隙及时充填则管片周围的土体将会松动甚至发生坍塌,从而导致地表沉降等不良后果。

为此必须采用注浆手段及时将盾尾建筑空隙加以充填。

同时,背衬注浆还可提高隧道的止水性能,使管片所受外力能均匀分布,确保管片衬砌的早期稳定性。

三.衬砌背后注浆的方式和定义(一)同步注浆与即时注浆同步注浆是通过同步注浆系统及盾尾的注浆管,在盾构向前推进盾尾空隙形成的同时进行。

盾构同步注浆及二次注浆方案[优秀工程方案]

盾构同步注浆及二次注浆方案[优秀工程方案]

广州轨道交通二、八号线延伸线工程盾构区间5标盾构工程盾构同步注浆机及二次注浆方案编制单位: 上海吉原公司编制日期: 二○○七年一月一.工程概况【会石区间轨排井~广州新客站】和【江泰路站~跃进村站】两个盾构区间,分别位于番禺区和海珠区.【会石区间轨排井~广州新客站盾构区间】线路从会石区间轨排井开始后向西南延伸,下穿密集鱼塘群、过石壁站,继续向西南穿越浅埋密集鱼塘群,后到达广州新客站,盾构机解体、吊出、转场至江泰路站;【江泰路站~跃进村站盾构区间】线路从江泰路站出发沿江南大道向北至跃进村站.【会石区间轨排井~广州新客站盾构区间】里程范围为:左线长730.262米+290.093米(含长链0.126米);右线长729.81米+294.42米.【江泰路站~跃进村站盾构区间】里程范围为:右线长721.71米,左线ZCK长722.287米(含长链0.577米).整个标段线路平面最小曲线半径为600米,最大纵坡为25‰.【会石区间轨排井~广州新客站盾构区间】地处珠江三角洲后缘地带,为珠江水网交错的平原区,根据场地地貌成因及形态特征,区间地貌单元主要表现为珠江三角洲海陆冲积平原地貌;区间沿线为农田、苗圃、鱼塘,塘深2~3米,沿线建筑物少,场地开阔,地下没有管线的铺设,周边正处于规划开发阶段.【江泰路站~跃进村站盾构区间】沿线地形较平坦,地面高程为13.4米~17.8米,地貌单元属珠江三角洲冲积平原,微地貌单元有河流冲淤积阶地、河床(槽)、微丘台地.二.衬砌背后注浆的目的盾构施工中,随着盾构的向前推进,当管片脱离盾尾后,在土体与管片之间会形成一道宽度为115~140米米左右的环行空隙.若不将这一空隙及时充填则管片周围的土体将会松动甚至发生坍塌,从而导致地表沉降等不良后果.为此必须采用注浆手段及时将盾尾建筑空隙加以充填.同时,背衬注浆还可提高隧道的止水性能,使管片所受外力能均匀分布,确保管片衬砌的早期稳定性.三.衬砌背后注浆的方式和定义(一)同步注浆与即时注浆同步注浆是通过同步注浆系统及盾尾的注浆管,在盾构向前推进盾尾空隙形成的同时进行.浆液在盾尾空隙形成的瞬间及时起到充填作用,从而使周围岩体获得及时的支撑,可有效地防止岩体的坍陷,控制地表的沉降.在地层稳定性差,采用EPB模式掘进时,同步注浆的重要意义更为明显.即时注浆是通过管片上注浆孔将浆液注入管片背后的方法.其浆液充填时间滞后于掘进一定的时间.一般运用于自稳能力较强的地层.(二)二次补强注浆为提高背衬注浆层的防水性及密实度,考虑前期注浆效果不佳以及浆液固结率的影响,必要时在同步注浆结束后进行补强注浆.补强注浆一般在管片与岩壁间的空隙充填密实性差,致使地表沉降得不到有效控制的情况下才实施.根据地表沉降监测的反馈信息,结合洞内超声波探测所得的背衬后空洞情况,综合判断是否需要进行补强注浆. 四.同步注浆(一)注浆材料及配比设计1. 注浆材料采用水泥砂浆作为同步注浆材料,该浆材具有结石率高、结石体强度高、耐久性好和能防止地下水浸析的特点.水泥采用42.5抗硫酸盐水泥,以提高注浆结石体的耐腐蚀性,使管片处在耐腐蚀注浆结石体的包裹内,减弱地下水对管片混凝土的腐蚀.2. 浆液配比及主要物理力学指标根据盾构施工经验,同步注浆拟采用表1所示的配比.在施工中,根据地层条件、地下水情况及周边条件等,通过现场试验优化确定.同步注浆浆液的主要物理力学性能应满足下列指标:表1 同步注浆材料配比和性能指标表(1)胶凝时间:一般为3~10h,根据地层条件和掘进速度,通过现场试验加入促凝剂及变更配比来调整胶凝时间.对于强透水地层和需要注浆提供较高的早期强度的地段,可通过现场试验进一步调整配比和加入早强剂,进一步缩短胶凝时间.(2)固结体强度:一天不小于0.2米Pa,28天不小于2.5米Pa.(3)浆液结石率:>95%,即固结收缩率<5%.(4)浆液稠度:8~12厘米.(5)浆液稳定性:倾析率(静置沉淀后上浮水体积与总体积之比)小于5%.(二)同步注浆主要技术参数1. 注浆压力注浆压力略大于该地层位置的静止水土压力,同时避免浆液进入盾构机的土仓中.最初的注浆压力是根据理论静止水土压力确定的,在实际掘进中将不断优化.如果注浆压力过大,会导致地面隆起和管片变形,还易漏浆.如果注浆压力过小,则浆液填充速度赶不上空隙形成速度,又会引起地面沉陷.一般而言,注浆压力取 1.1~1.2倍的静止水土压力,最大不超过3.0~4.0bar.由于从盾尾圆周上的四个点同时注浆,考虑到水土压力的差别和防止管片大幅度下沉和浮起的需要,各点的注浆压力将不同,并保持合适的压差,以达到最佳效果.在最初的压力设定时,下部每孔的压力比上部每孔的压力略大0.5~1.0bar.2. 注浆量根据刀盘开挖直径和管片外径,可以按下式计算出一环管片的注浆量.V=π/4×K×L×(D2-D22)式中:V ——一环注浆量(米3)L ——环宽(米)D1——开挖直径(米)D2——管片外径(米)K——扩大系数取1.5~2代入相关数据,可得:V=π/4×(1.5~2)×1.5×(39.4-36)=6.0~8.0米3/环根据上面经验公式计算,注浆量取环形间隙理论体积的1.5~2倍,则每环(1.5米)注浆量Q=6.0~8.0米3.3. 注浆时间和速度在不同的地层中根据需不同凝结时间的浆液及掘进速度来具体控制注浆时间的长短.做到“掘进、注浆同步,不注浆、不掘进”,通过控制同步注浆压力和注浆量双重标准来确定注浆时间.注浆量和注浆压力达到设定值后才停止注浆,否则仍需补浆.同步注浆速度与掘进速度匹配,按盾构完成一环掘进的时间内完成当环注浆量来确定其平均注浆速度.注浆结束标准及注浆效果检查采用注浆压力和注浆量双指标控制标准,即当注浆压力达到设定值,注浆量达到设计值的85%以上时,即可认为达到了质量要求.注浆效果检查主要采用分析法,即根据压力-注浆量-时间曲线,结合管片、地表及周围建筑物量测结果进行综合评价.对拱顶部分采用超声波探测法通过频谱分析进行检查,对未满足要求的部位,进行补充注浆.(三)同步注浆方法、工艺壁后注浆装置由注浆泵、清洗泵、储浆槽、管路、阀件等组成,安装在第一节台车上.当盾构掘进时,注浆泵将储浆槽中的浆液泵出,通过四条独立的输浆管道,通到盾尾壳体内的4根同步注浆管,对管片外表面的环行空隙中进行同步注浆,见“图1同步注浆示意图”,在每条输浆管道上都有一个压力传感器,在每个注浆点都有监控设备监视每环的注浆量和注浆压力;而且每条注浆管道上设有两个调整阀,当压力达到最大时,其中一个阀就会使注浆泵关闭,而当压力达到最小时,另外一个阀就会使注浆泵打开,继续注浆.盾尾密封采用三道钢丝刷加注盾尾油脂密封,确保周边地基的土砂和地下水、衬背注浆材料、开挖面的水和泥土从外壳内表面和管片外周部之间缝隙不会流入盾构里,确保壁后注浆的顺利进行.图 1 同步注浆示意图注浆量和注浆压力的大小可以实现自动控制和手动控制,手动控制可对每一条管道进行单个控制,而自动控制可实现对所有管道的同时控制.注浆工艺流程及管理程序见“图 2 管片衬砌背后同步注浆工艺流程及管理程序”.图 2 管片衬砌背后同步注浆工艺流程及管理程序(四)同步注浆的注意事项1. 在开工前制定详细的注浆作业指导书,并进行详细的浆材配比试验,选定合适的注浆材料及浆液配比.2. 制订详细的注浆施工设计和工艺流程及注浆质量控制程序,严格按要求实施注浆、检查、记录、分析,及时做出P(注浆压力)-Q(注浆量)-t(时间)曲线,分析注浆速度与掘进速度的关系,评价注浆效果,反馈指导下次注浆.3. 成立专业注浆作业组,由富有经验的注浆工程师负责现场注浆技术和管理工作.4. 根据洞内管片衬砌变形和地面及周围建筑物变形监测结果,及时进行信息反馈,修正注浆参数和施工工艺,发现情况及时解决.5. 做好注浆设备的维修保养,注浆材料供应,定时对注浆管路及设备进行清洗,保证注浆作业顺利连续不中断进行.6. 环形间隙充填不够、结构与地层变形不能得到有效控制或变形危及地面建筑物安全时、或存在地下水渗漏区段,在必要时通过吊装孔对管片背后进行二次补强注浆.7. 在石壁站~广州新客站区间,由于盾构隧道埋深较浅地质较差,在同步注浆时严格控制注浆压力,防止冒顶现象发生.五.二次注浆1. 盾构机穿越后考虑到环境保护和隧道稳定因素,如发现同步注浆有不足的地方,通过管片中部的注浆孔进行二次补注浆,补充一次注浆未填充部分和体积减少部分,从而减少盾构机通过后土体的后期沉降,减轻隧道的防水压力,提高止水效果.2. 二次注浆的注浆方式首先是先注水泥浆液(膨润土、粉煤灰、黄沙、水、水泥)对背衬进行填充,然后是注水玻璃双液浆对注浆孔(开孔位置)进行封口.3. 注浆浆液的配比二次注浆采用水泥浆以及水玻璃双液浆,二次注浆总的配比为:(/ 米3)水泥浆膨润土:粉煤灰:黄沙:水:水泥=100千克:400 千克:680千克:430 千克:160千克水玻璃双液浆水泥浆水灰比0.5,水泥浆和水玻璃比例1∶1.4. 注浆量二次注浆的水泥浆注浆压力为0.2米p~0.4米p,浆液流量:10~15L/米in,使浆液能沿管片外壁较均匀的渗流,而不致劈裂土体,形成团状加固区,影响注浆效果;水玻璃双液浆注浆压力为0.3米p~0.6米p.二次注浆一般每5环注一次.形成有一定范围的环箍,从而限制隧道的变形和沉降.注浆孔位为支撑块和连接块的中心孔,长区间如遇邻接块注浆孔封住时,在下一环注浆.每5环注浆量一般约为2米3,并根据实际隧道沉降监测情况调整,以保证隧道线形在规范要求范围内.5. 施工设备二次注浆使用专用的泥浆泵,注浆前凿穿管片吊装孔外侧保护层,安装专用注浆接头.六.质量控制(一)工程质量保证制度:1. 成立工程项目经理负责人质量管理小组,完善质量保证体系的质量管理责任制,严格按照质量体系中规定的责权要求运行.2. 定期召开质量分析会议,组织质量教育,严格执行“三检”制度,加强技术交底工作,强化工序控制,由责任化强经验丰富的工程师提任质量控制人员,配合监理工程师实施监督检查,保证工程质量.3. 加强现场施工材料管理,严格执行进料检验程序,保证施工材料满足设计和规范要求,不合格材料不得进场使用,确保工程质量.4. 配备好施工机具和计量工具以满足施工要求,建立健全各种资料、原始记录、使之成为评价工程质量的重要依据.5. 加强与甲方,监理的配合,认真接受指导和监督.(二)工程质量措施:1. 配料:采用经计量准确的计量工具,严格按照以设计配方配料施工.2. 注浆:注浆一定要按程序施工,每段进浆要准确,注浆压力一定要严格控制,专人操作.当压力突然上升或从孔壁、地面溢浆时,应立即停止注浆,每段注浆量应严格设计进行,跑浆时,应采取措施确保注浆量满足设计要求.3. 注浆完成后,应采用措施保证注浆水不溢浆跑浆.4. 每道工序均要按排专人,负责每道工序的操作记录.5. 整个注浆施工应密切注意和防止地面出水溢浆、隆起等情况,加强对施工地段的沉降观测.6. 注浆前必须做好充分的注浆准备,注浆一经开始应连续进行,力求避免中断.7. 每根施工结束后,要及时清洗浆管,避免堵管,对于沉积凝固严重的注浆管要及时更换.七.安全措施及文明施工(一)安全措施:1. 建立健全各种岗位责任制,严格执行现场交接制度.2. 注浆泵及高压管路必须验试运转,确认机械性能和各种阀门管路,压力表完好后,方准施工.3. 每次注浆前,要认真检查安全阀、压力表的灵敏度,并调整到规定注浆压力位置.4. 安装高压管路和泵头各部件时,各丝扣的联接必须拧紧,确保联接完好.5. 注浆过程中,禁止现场人员在注浆孔附近停留,防止密封胶冲式阀门破裂伤人.6. 注浆时不得随意停水停电,必要时要事先通知,待注浆完成并冲洗后才可停水停电.7. 注浆施工期间,必须有专门机电修理工,以便出现机械和电器故障时能及时处理.8. 注浆现场操作人员必须配制安全帽、防护眼镜、口罩和手套等劳保用品,方可进行注浆施工.(二)文明施工:1. 围挡设施:施工现场围挡应封闭严密、完整、牢固、美观,上口沿要平、外立面要直,高度不低于1.8米,沿街围挡应使用金属板材.2. 施工现场的各种标牌字体应书写正确、规范、工整、美观,并经常保持整洁完好.3. 施工现场内整洁,无杂物.4. 施工现场要有排污池,及时清理沉淀物,保持现场清洁.- 1 -。

沈阳地铁同步注浆及二次注浆方案

沈阳地铁同步注浆及二次注浆方案

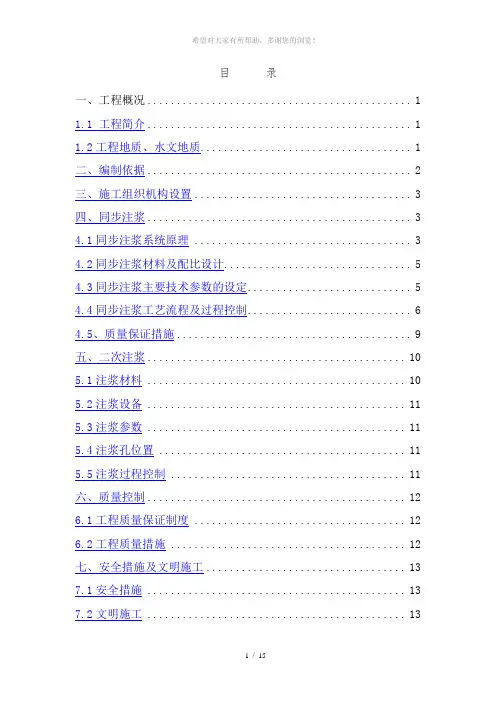

目录一、工程概况 (1)1.1 工程简介 (1)1.2工程地质、水文地质 (1)二、编制依据 (2)三、施工组织机构设置 (3)四、同步注浆 (3)4.1同步注浆系统原理 (3)4.2同步注浆材料及配比设计 (5)4.3同步注浆主要技术参数的设定 (5)4.4同步注浆工艺流程及过程控制 (6)4.5、质量保证措施 (9)五、二次注浆 (10)5.1注浆材料 (10)5.2注浆设备 (11)5.3注浆参数 (11)5.4注浆孔位置 (11)5.5注浆过程控制 (11)六、质量控制 (12)6.1工程质量保证制度 (12)6.2工程质量措施 (12)七、安全措施及文明施工 (13)7.1安全措施 (13)7.2文明施工 (13)一、工程概况1.1 工程简介汪河路站-曹仲站区间,自浑河北岸汪河路站起,向南下穿大堤路、浑河以及浑河南岸规划地块至浑南西路后东转,沿浑南西路道路下方走行,至曹仲站。

本工程起点里程CK12+145.180,终点里程CK14+386.056,区间全长2240.8双线米,顶板覆土9.3~24.1m,区间中段下穿浑河,采用2台泥水平衡盾构机施工。

盾构从汪河路站始发,曹仲站吊出。

纵断采用V字坡,线路自汪河路站以19‰和3‰坡度下坡,再以18.2‰、3‰及17.6‰坡度上坡,至曹仲站。

隧道出始发后,线路沿南向呈“S”形前行,左、右线平面曲线半径为600m,线间距为9~10m。

1.2工程地质、水文地质1.2.1 工程地质情况1.隧道断面地质概述:(1)第四系全新统浑河高漫滩及古河道冲积层(Q42al)圆砾(③-9-3):主要由结晶岩组成,颗粒呈微风化状,亚圆形,混粒结构,坚硬,颗粒级配好,一般粒径2-20mm,约占总质量的70%,最大粒径80mm,充填约20%的混粒砂和粘性土,局部为卵石层,中密,局部密实。

(2)第四系全新统浑河新扇冲洪积层(Q41al+pl)粉质粘土(④-1):灰褐色、黄褐色,含铁锰质结核,稍有光泽,干强度中等,韧性中等,摇震反应无,可塑。

盾构同步注浆及二次补浆施工方案

盾构同步注浆及二次补浆施工方案

盾构同步注浆及二次补浆施工方案一、引言盾构隧道是一种地下工程施工方法,常用于城市地铁、供水管道等项目中。

在盾构隧道施工中,为了加固地层、防止地表沉陷,常使用注浆技术。

本文将探讨盾构同步注浆及二次补浆的施工方案。

二、盾构同步注浆方案1. 盾构施工流程在盾构施工中,首先需要确定隧道的布设位置,并进行地质勘探,以便了解地下地质情况。

然后进行盾构机的安装和调试,确定施工参数。

接着进行盾构机的开挖和推进,同时进行同步注浆作业。

2. 同步注浆的意义同步注浆是指在盾构机推进的同时对隧道周围的土层进行注浆加固,可以有效地防止地下水的渗透,增强地基的承载能力,确保施工安全。

3. 注浆材料与设备在同步注浆过程中,通常使用水泥浆、膨润土浆等材料,通过注浆设备将材料注入地层中。

注浆设备包括注浆泵、注浆管道等。

4. 同步注浆施工流程同步注浆施工的流程包括准备工作、注浆方案确定、材料搅拌与输送、注浆施工、质量监控等环节。

在施工过程中,需要密切监测注浆效果,及时调整施工参数。

三、二次补浆施工方案1. 二次补浆的必要性在盾构同步注浆完成后,仍然需要进行二次补浆。

因为同步注浆只是针对隧道周围土层进行加固,而土层深处可能存在未被加固的空隙,通过二次补浆可以填补这些空隙,提高隧道的整体稳定性。

2. 二次补浆材料与设备二次补浆通常选用高强度水泥浆等材料,通过专用的补浆设备进行注入。

补浆设备包括灌浆管、泵送设备等。

3. 二次补浆施工流程二次补浆的施工流程包括隧道拱顶清理、取样测试、材料搅拌、补浆注入等环节。

在施工过程中,需要注意补浆厚度、补浆速度等参数的控制,确保施工质量。

四、总结盾构同步注浆及二次补浆是盾构隧道施工中的重要环节,能够有效提高隧道的整体稳定性和安全性。

施工方案的制定和执行需要严格按照标准操作,确保施工质量和安全。

以上是关于盾构同步注浆及二次补浆施工方案的介绍,希望能对相关工程技术人员提供一定的参考和帮助。

盾构区间同步及二次注浆方案

盾构区间同步及二次注浆方案

目录1、编制依据 (1)2、工程概况 (1)2.1区间概况 (1)2.2工程地质 (2)2.3水文地质 (6)2.4注浆方式 (7)3、注浆施工 (8)3.1同步注浆 (8)3.2二次注浆 (10)4、施工资源配置 (14)4.1机具配置 (14)4.2劳动力配置 (14)5、质量保证措施 (15)6、安全保证措施 (15)7、文明施工保证措施 (16)盾构区间同步及二次注浆施工方案1、编制依据(1)《盾构法隧道施工及验收规范》GB50446-2017(2)《地下铁道工程施工质量验收标准》(GB/T50299-2018)(3)《地下工程防水技术规范》GB50108-2008(4)《地下防水工程质量验收规范》GB50208-2011(5)《城市轨道交通工程测量规范》GB50308-20172、工程概况2.1区间概况本隧道为天津地铁8号线一期工程长泰河东站工程~渌水道站左线区间,设计起讫里程为左DK33+592.383~左DK35+197.487,长链长13.124米,隧道全长1618.228米;。

隧道结构覆土厚度在9.8m~19.8m之间。

区本区间线间距12.5m~17.2m,于左DK34+734.635设置一座联络通道,在左DK34+153.756设置1座联络通道兼泵房。

本盾构区间采用1台盾构机施工,隧道出渌水道站后以半径600m曲线向东偏转,沿微山路向北敷设,临近泗水道后以半径400m曲线向西偏转,到达长泰河东站。

隧道纵断面呈V形坡左线线路出渌水道站后以313.124m长4‰、250m长23‰、480m长6.426‰下坡段、250m长13.5‰、250m长25‰上坡段到达长泰河东站。

开挖半径为3.3m,衬砌管片厚度为350mm,环宽1500mm,局部采用环宽1200mm。

端头井加固采用ϕ850@600三轴水泥土搅拌桩加固,ϕ800@500高压旋喷包角加固。

加固范围为:纵向加固长度11m,加固宽度为盾构外径两侧各3.0m,加固深度为盾构井以下3.0m。

盾构同步注浆及二次注浆方案精品PPT课件

盾构同步注浆及二次注浆方案精品PPT课件
2)固结体强度:一天不小于0.2MPa(相当于软质岩层无侧限抗压强度), 28天不小于2.5MPa(略大于强风化岩天然抗压强度)。
3)浆液结石率:>95%,即固结收缩率<5%。 4)浆液稠度:8~12cm/m。 5)浆液稳定性:倾析率(静置沉淀后上浮水体积与总体积之比)小于5%。
注浆材料应具备的以下特点: (1)拌制后浆液不离析,具有良好的长期稳定性及流动性(不易过大
或者过小,因为流动性过大会造成管片顶部注浆不实,但过小会造成 整体注浆不密实),并能保证适当的初凝时间(6~10h),以适应盾 构施工以及远距离输送的要求; (2)注浆后可较快地大于土体强度,具有不透水性; (3)浆液在地下水环境中,抗酸碱性强,不易产生稀释现象; (4)浆液固结后体积收缩小,泌水率小; (5)原材料还需要满足来源丰富、经济,无公害,价格便宜,施工管 理方便,并能满足施工自动化技术要求; 浆液分为单液型浆液(凝固缓慢)和双液型浆液(能快速凝固),单 液型一般选用砂子、水泥、粉煤灰、膨润土及一些外加剂等作为同步 注浆的原材料 ,对于可塑性浆液可以采用炉渣——石灰代替水泥。双 液型浆液一般采用水泥+水玻璃+添加剂组成,一般适用于二次补浆 。
水 (kg) 外加剂( : 1.5 : 0.4 : 5.62 :1.4
同步注浆浆液的主要物理力学性能应满足下列指标 : 1)胶凝时间:一般为6~10h,根据地层条件和掘进速度,通过现场试验加
入促凝剂及变更配比来调整胶凝时间。对于强透水地层和需要注浆提供较高 的早期强度的地段,可通过现场试验进一步调整配比和加入早强剂,进一步 缩短胶凝时间,获得早期强度,保证良好的注浆效果。
③运输系统:,砂浆罐车(6m3),带有 自搅拌功能和砂浆输送泵。随编组列车一 起运输。

同步注浆与二次注浆的施工工艺及质量控制

同步注浆与二次注浆的施工工艺及质量控制

同步注浆与二次注浆的施工工艺及质量控制艺和质量控制措施,为减少和防止地表沉降,在盾构掘进过程中,要尽快在脱出盾尾的衬砌管片背后同步注入足量的浆液材料充填盾尾环形建筑空隙。

1 概述1.1注浆目的管片衬砌背后注浆是盾构施工中的一项十分重要的工序,其目的主要有以下三个方面:(1)及时填充盾尾建筑空隙,支撑管片周围岩体,有效地控制地表沉降;(2)凝结的浆液作为盾构施工隧道的第一道防水屏障,增强隧道的防水能力;(3)为管片提供早期的稳定并使管片与周围岩体一体化,有利于盾构掘进方向的控制,并能确保盾构隧道的最终稳定。

1.2注浆方式和特点地层自稳能力差,盾构掘进后受扰动的围岩不能自稳,易产生坍塌变形,从而引起地表沉降,采用同步注浆及时回填,必要时再以二次补强注浆进一步填充,确保对盾尾建筑空隙填充密实。

(1)同步注浆根据隧道洞身穿越地层的特点,为能尽早充填盾尾建筑空隙及时支撑管片周围岩体,防止地层产生过大变形而危及周围环境安全,采用盾构边掘进边注浆方式,通过盾构机自设的同步注浆系统注浆,注浆在盾构尾建筑空隙形成的同时进行。

(2)二次注浆同步注浆使盾尾建筑空隙得到及时填充,地层变形及地表沉降得到控制,在浆液凝固后,强度得到提高,但可能有局部不够均匀或因浆液固结收缩产生空隙,因此为提高背衬注浆层的防水性及密实度,必要时再补充以二次注浆,进一步填充空隙并形成密实的防水层,同时也达到加强隧道衬砌的目的。

二次注浆一般在管片与岩壁间的空隙充填密实性差而致使地表沉降得不到有效控制或管片衬砌出现较严重渗漏的情况下才实施。

施工时采用地表沉降监测信息反馈,结合洞内超声波探测管片衬砌背后有无空洞的方法,综合判断是否需要进行二次注浆。

2施工工艺2.1注浆材料盾构施工背衬注浆宜选用具有料源广、可注性强、经久耐用、固结实体强度能达到设计要求、对地下水和周围环境无毒性污染、价格低廉等特点的材料。

注浆浆液要流动性好,便于盾构移动过程中持续不停的注浆,而一环注浆结束后,浆液凝固有较好的强度,具有膨胀性,避免后期收缩变形,二次注浆材料要可注性强,能补充同步注浆的缺陷,对同步注浆起充填和补充作用。

盾构同步注浆和二次注浆浆液配合比

盾构同步注浆和二次注浆浆液配合比

盾构同步注浆和二次注浆浆液配合比一、环形间隙同步注浆盾构机的刀盘开挖直径为6280mm,管片外径为6000mm,当管片在盾尾处安装完成后盾构机向前推进,管片与土层之间形成14cm的建筑间隙时,及时采用浆液材料填充此环形间隙有利于防止和减少地层变形,提高结构的稳定性。

1、同步注浆材料及配合比采用水泥砂浆(可硬性浆液)作为同步注浆材料,具有凝结时间较短、强度高、耐久性好和抗腐蚀性好等特点。

对浆液配合比进行不同的试调配及性能测定比较,优化出满足不同条件下使用要求的配方,书面报监理工程师审定后正式投入使用。

同时在试推进施工过程中对浆液的配合比核对推进后地表沉降监测情况进行相应的优化及调整。

同步注浆浆液配合比(kg/m3)1)胶凝时间:一般为6~8h,根据地层条件和掘进速度,通过现场试验加入促凝剂及变更配比来调整胶凝时间。

对于强透水地层和过建筑物、小曲线等地段,可通过现场试验进一步调整配比和加入早强剂或减水剂,进一步缩短胶凝时间,获得早期强度,保证良好的注浆效果。

2)固结体强度:一天不小于0.2MPa,28天不小于1MPa。

3)固结收缩率:<5%。

4)浆液稠度:9~13cm。

5)浆液稳定性:倾析率(静置沉淀后上浮水体积与总体积之比)小于5%。

2、同步注浆主要技术参数结合本区间地层及区间周边风险概况,不同地段充填系数k可参照下表:同步注浆充填系数1、注浆方式根据同步注浆填充量不足、地面变形过大、侧穿建筑物等地段须进行二次注浆。

二次注浆材料通过吊装孔进行,可选用水泥-水玻璃双液浆,在管片出台架后进行,注浆压力为0.3~1.0Mpa。

注浆前需在起吊孔内装入单向逆止阀并凿穿外侧保护层。

在一台砂浆泵的输浆管上装有一个分支接口,通过该接口即可实施管片注浆。

二次注浆一般采用手动控制。

2、浆液配比1) A液(主要采用水泥浆)水泥:水=100:100(质量比)2) B液(主要采用水玻璃溶液)水:水玻璃=3:2浆液体积比例:A液 75%,B液25% (根据现炀实际需要调整配比)双液浆浆液配合比(根据现炀实际需要调整配比)二次注浆浆液性能指标。

盾构同步注浆及二次注浆技术交底

盾构同步注浆及二次注浆技术交底
(9)如实填写盾构施工过程质量控制压浆记录表,并做好每班落手清和交接工作。
5.二次注浆
1)在盾构穿越建筑物位置及地面沉降较大时,采取二次注浆。盾构进出洞10环及旁通道左右各10环采用单液水泥浆对管片的建筑空隙进行二次注浆。要求浆液满足泵送要求,泌水率<3‰,浆液一天强度≥0.2Mpa,28天的强度≥3Mpa,并确保在列车振动和7°地震下不液化。
3
300
1180
285
80
2)浆液操作规程:
(1)注浆作业人员须经专门培训,并熟悉有关操作注意事项;
(2)注浆作业须与盾构推进同步进行,浆液注入量应同掘进速度相适应,每段隧道推进前应作出明确规定严格执行;
(3)作业人员须随时观察注浆工况。控制好注浆压力和方量,并应与盾构操作者保持联系;
(4)一旦发生故障,应立即通知当班班长,要求暂停盾构推进,故障排除后方可复工;
6)若遇特殊情况,浆液在泵和注浆管路中停滞超过一个半小时,就必须进行清理或用膨润土充满管路。
接受人:单位负责人:交底人:
接受人:单位负责人:交底人:
技术交底记录
编号:
工程名称
南京地铁三号线TA06标土建工程南京站站-新庄站区间
交底单位
中铁十九局轨道交通有限公司盾构分公司
交底项目
同步注浆及二次注浆
交底日期
2012年6月22日
交底内容:
(5)考虑到海瑞克盾构盾尾间隙较大,理论注浆量达到4m3,且地面存在多处重要建构筑物。
3.浆液质量要求
1)浆液的稠度、和易性、均匀性、含粒状杂物的最大粒径均符合规范的技术要求。
2)拌制后的浆液要易压送,在运输过程中不离析、不沉淀。
4.同步注浆施工技术要求
1)惰性浆液

盾构机同步注浆及二次注浆施工技术总结材料

盾构机同步注浆及二次注浆施工技术总结材料

盾构机同步注浆及二次注浆施工技术总结材料一、引言盾构机同步注浆及二次注浆施工技术是一种常用的地铁隧道施工方法。

通过将注浆材料喷射到土层中,可以提高隧道的稳定性和密封性。

本文将对盾构机同步注浆及二次注浆施工技术进行总结,旨在提供一份完整、系统的技术参考。

二、盾构机同步注浆技术1.注浆材料选择在盾构机同步注浆施工过程中,常用的注浆材料包括水泥浆、化学浆液和膨润土浆液。

根据具体的地质条件和工程要求,选择合适的注浆材料进行施工。

2.注浆设备和工艺在工艺方面,盾构机同步注浆一般采用循环注浆和伴设注浆两种方式。

循环注浆是将注浆材料通过管道进行循环注入,在地层中形成注浆带。

伴设注浆是将注浆材料与盾构机同步施工,并通过盾构机注浆管道喷射到土层中。

根据具体情况选择合适的注浆方式。

3.注浆控制技术盾构机同步注浆施工过程中,需要对注浆进行有效控制,以保证注浆效果。

常用的注浆控制技术包括注浆压力控制、注浆流量控制和注浆速度控制等。

通过合理控制这些参数,可以实现同步注浆施工,提高隧道的稳定性和密封性。

三、盾构机二次注浆技术1.二次注浆的目的盾构机施工完成后,为了进一步提高隧道的密封性和稳定性,常常需要进行二次注浆。

二次注浆的主要目的是填充盾构机与管片之间的空隙,并加固土体,防止水和土颗粒的进入。

2.二次注浆的方法盾构机二次注浆常常采用钢管法和帷幕法两种方法。

钢管法是将注浆钢管插入管片与土体之间的空隙,注入注浆材料。

帷幕法是在隧道顶部和侧壁上钻孔,并喷射注浆材料,形成一定厚度的注浆帷幕。

3.二次注浆的控制技术盾构机二次注浆需要进行注浆流量、注浆压力和注浆时间的控制。

合理的控制参数可以提高注浆效果,加固隧道结构。

四、总结盾构机同步注浆及二次注浆施工技术是一种常用的隧道施工方法。

通过合理选择注浆材料,采用适当的注浆设备和工艺,并有效控制注浆参数,可以提高隧道的稳定性和密封性。

二次注浆可以进一步加固隧道结构,提高隧道的安全性。

在实际施工过程中,需要根据具体情况进行技术选择和施工控制,以保证工程质量和安全。

盾构同步二次注浆方案

盾构同步二次注浆方案

同步注浆、二次注浆施工方案当盾片脱离盾尾后,在土体与管片之间会形成一道宽度为115~140mm左右的环行空隙。

同步注浆的目的是为了尽快填充环形间隙使管片尽早支撑地层,防止地面变形过大而危及周围环境安全,同时加强管片外防水并使隧道整体得到。

在同步注浆后若发现以下情况之一(1、隧道成形后地面沉降仍有较大的变化趋势;2、局部地层较软;3、同步注浆注浆量不足时),可通过管片中部的注浆孔进行二次注浆,二次注浆可起加强及堵水的作用。

一、注浆材料的选择1.水泥➢技术标准:中华人民共和国国家标准GB175-1999➢标准名称:硅酸盐水泥、普通硅酸盐水泥➢材料名称:普通硅酸盐水泥➢强度等级:32.5R➢进货验收批量:不大于300t,附有质量证明书2.粉煤灰➢技术标准:中华人民共和国国家标准GB1956-1991➢标准名称:用于水泥和混凝土中的粉煤灰➢级别:三级➢进货检验:不大于200t,附有质量证明书3.砂➢技术标准:中华人民共和国行业标准GJG52-1992➢标准名称:普通混凝土用砂质量标准及检验方法➢产源:河砂➢规格:细砂,u f=1.6~2.2➢验收批量:不大于400m34.粘土➢材料名称:钠基膨润土、普通粘土➢进货验收:5.减水剂➢技术标准:中华人民共和国国家标准GJG8076-1997➢品质:合格进货检验:生产厂家提供性能检验合格证6.水玻璃➢规格:35~45波美度➢进货检验:质量证明书及现场测试波美度二、同步注浆1、注浆工艺流程注浆工艺是实现注浆目的,保证地面建筑物、地下管线,盾尾密封及衬砌管片重要的一环。

因此必须严格控制,并根据地层特点及监测结果及时调整各种参数,确保注浆质量和安全。

注浆工艺流程如图一。

2、注浆的方式采用盾尾璧后同步注浆方式。

壁后注浆装置由注浆泵、清洗泵、储浆槽、管路、阀件等组成,安装在第一节台车上。

当盾构掘进时,注浆泵将储浆槽中的浆液泵出,通过四条独立的输浆管道,通到盾尾壳体内的4根同步注浆管,对管片外表面的环行空隙中进行同步注浆。

盾构法施工中的同步注浆和二次同步双液注浆技术

盾构法施工中的同步注浆和二次同步双液注浆技术

盾构法施工中的同步注浆和二次同步双液注浆技术一、盾构法施工中同步注浆和二次双液注浆的目的1、控制管片的稳定性 , 提高管片与围岩的共同作用力 , 防止隧道管片偏移。

盾构隧道是一种管片衬砌与围岩共同作用的结构稳定的构造物 , 用浆液均匀、密实地注入和填充管片背面空隙可以确保管片衬砌早期和后期的稳定性 , 是确保土压均匀作用的前提条件。

2、控制地表沉降。

及时填充管片拼装完毕拖出盾尾后与土体间形成的环形间隙 , 防止因间隙的存在导致地层发生较大变形或坍塌。

3、预防盾尾水源进入土仓而形成的喷涌。

在盾构法施工中 , 如果管片与土体之间的环形间隙没有得到良好的填充 , 与地下水系连成一体 , 该水系通过盾壳与土体之间的缝隙流至土仓 , 将会对掌子面形成较大的水压 , 造成喷涌。

4、提高隧道的抗渗性。

盾尾注浆液凝固后 , 会有一定的抗渗性能 ,可提高隧道的抗渗性。

5、隧道曲线超限修正。

根据管片姿态测量的结果 , 针对偏移量或上浮下沉量超限的管片进行注入单液浆或双液浆 , 依靠注浆压力 , 使管片向隧道设计曲线趋近。

二、注浆浆液的选择注浆浆液一般分为单液浆和双液浆两大类1、单液浆是指由粉煤灰、砂、水泥、外加剂等在搅拌机中一次拌合而成的浆液。

又可分为惰性浆液和硬性浆液。

惰性浆液中没有水泥等凝胶物质 , 是早期强度和后期强度都很低的浆液。

硬性浆液在浆液中掺加了水泥等凝胶物质 , 具备一定的早期强度和后期强度。

2、双液浆是指由水泥和水搅拌成的 A 液和由水玻璃等组成的 B 液混合而成的浆液。

3、单液浆和双液浆优缺点比较。

单液浆由于其施工工艺简单,易于控制 , 且不宜堵管、造价低,浆液扩散均匀等优点 ,广泛应用于管片背后同步注浆系统。

双液浆由于工艺复杂 ,易堵管 ,但凝结迅速早强 , 一般用于止水式、补救性注浆。

三、同步注浆同步注浆是管片背后注浆的一种形式 , 是整个盾构施工的一道关键工序 , 作为盾构隧道的掘进施工是必不可缺的环节。

盾构同步注浆及二次注浆方案通用课件

盾构同步注浆及二次注浆方案通用课件
求。
高水速凝双液浆
适用于含水地层,具有较好的初、 终凝时间和早期强度,能够满足盾 构穿越含水地层的施工要求。
惰性浆液
适用于盾构穿越重要建筑物、桥梁 等对地面沉降控制要求较高的地段 ,具有较好的填充和支撑性能,能 够减小地面沉降。
注浆工艺流程
注浆管埋设
将注浆管埋设到注浆孔中,确 保注浆管的位置准确、固定牢 固。
提高隧道稳定性
对盾构隧道进行二次注浆 ,可以进一步加固隧道结 构,提高其稳定性和耐久 性。
防止渗漏和突水
通过二次注浆,可以填补 盾构施工中的空隙和漏洞 ,有效防止渗漏和突水现 象的发生。
二次注浆的工艺流程
01
02
03
04
注浆管埋设
根据施工设计要求,将注浆管 埋设在需要注浆的区域。
注浆浆液制备
根据实际情况和设计要求,配 制合适的注浆浆液。
压力注浆
通过注浆泵将注浆浆液压入注 浆孔中,通过压力将地层中的 空隙或裂缝填充密实。
注浆孔布置
根据盾构施工要求和地层条件 ,合理布置注浆孔的位置和深 度。
注浆浆液制备
根据选定的注浆浆液配方,制 备适量的注浆浆液。
注浆效果检测
对注浆后的地层进行检测,评 估注浆效果是否达到设计要求 。
注浆设备与材料
注浆泵
盾构同步注浆及二次注浆 概述
定义与特点
盾构同步注浆
在盾构隧道施工过程中,为了防止地层变形、控制地面沉降 和保障隧道施工安全,通过盾构机上的注浆管在盾尾同步注 入浆液的施工方法。其特点包括实时性、同步性、注浆材料 可控制等。
二次注浆
在盾构隧道施工后,为了进一步提高隧道结构的稳定性和防 水性能,通过注浆管对隧道衬砌背后的空隙进行二次注浆的 施工方法。其特点包括补充性、针对性、提高隧道质量等。

盾构同步注浆和二次注浆方案

盾构同步注浆和二次注浆方案

注浆过程控制
(1)检查注浆系统是否处于正常工作状态,压力表是否正常; (2)用钢筋捣通吊装孔底部25mm厚的混凝土,在吊装孔上安装连
接阀,将混合阀与连接阀连接,然后再次检查管路连接的密封性; (3)在浆液搅拌筒中按设计的水灰比进行浆液拌制,严禁浆液中有
结块存在,以免注浆管堵塞; (4)进行二次注浆时,起动注浆泵,然后先打开水泥浆控制阀,待
同步注浆材料配比和性能指标表
水泥(kg) 粉煤灰(kg) 膨润土(kg)
210
315
84
砂 (kg)
1180
水 (kg) 外加剂(kg)
294
按需要根据 试验加入
1 : 1.5 : 0.4 : 5.62 :1.4
同步注浆浆液的主要物理力学性能应满足下列指标 : 1)胶凝时间:一般为6~10h,根据地层条件和掘进速度,通过现场试验加
果达到更佳。
二、二次注浆
二次注浆的作用 注浆方式 注浆设备 注浆参数 二次注浆的注浆控制方式
二次注浆的作用
同步浆量按照理论计算,应该为盾构穿越地层产 生空隙量的130%~180%,但是在实际施工中, 同步注浆注入量即使达到180%也不能完全控制 住地面沉降值,原因可能有3个:一是同步注浆的 浆液不可能完全填充满盾构穿越产生的空隙;二 是地层渗透系数太大,浆液流失到地层中;三是 同步注浆的浆液在凝固时体积会产生收缩。所以 当管片裂缝、接缝渗漏水及地面沉降控制较高的 地段或在盾构施工对地表建筑物或管线影响较大 地段,需要采用二次注浆来控制沉降。
③运输系统:,砂浆罐车(6m3),带有 自搅拌功能和砂浆输送泵。随编组列车一 起运输。
人员配备
同步注浆及二次注浆在盾构施工中起到至关重要 的作用,因为它不仅会影响到隧道的成型质量, 还会影响到地面的沉降,甚至危及到地面建筑物、 地下管线的安全。为确保“安全、优质、高效、 低耗”地完成工程施工,一般需要配备专业的质 量检查小组,由工程管理部、安质部、机电物资 部分别负责现场技术、安全质量、机电维修方面 的监督指导。另外设立同步注浆作业班和二次注 浆作业班负责现场注浆施工。注浆作业班都是按 两班倒配置,同步注浆作业班一般按照每班由3个 拌浆工、1个操作手组成,二次注浆班每班由2个 拌浆工,1个司泵工、一个记录员组成。

盾构机同步注浆及二次注浆施工技术总结

盾构机同步注浆及二次注浆施工技术总结

盾构机同步注浆及二次注浆施工技术总结一、同步注浆的作用二、二次注浆的作用三、同步注浆操作工艺四、二次注浆操作工艺五、注浆效果总体评价一、同步注浆的作用由于盾构机刀盘直径为6420 m%而管片外径6200 m%所以当管片拼装完成并脱出盾尾后,管片与土体之间形成一个环形间隙,此间隙若不及时填充,可能造成地层变形,致使地表下沉或建筑物下沉。

因此,同步注浆填补了这一空白,及时有效的浆液注入施工间隙,抑制了地层变形;也使管片得到部分稳定,防止管片偏移;浆液凝结后具备一定的强度,提高了隧道的抗渗能力;当地下水丰富时,还能预防盾尾水源流入掌子面而造成的喷涌。

可以说同步注浆起到了多方面的作用。

二、二次注浆的作用二次注浆作为盾构施工的一种辅助工法,主要是起到补充的作用。

由于同步注浆液凝固后有所收缩,或者是同步注浆没有填充密实,需要二次注浆时补足浆液,同时二次注浆采用双液浆,将衬背的流水通道阻住,防止地下水系统涌入掌子面。

但是注浆压力一定不能超过0.4Mpa,防止击伤管片。

三、同步注浆操作工艺盾尾同步注浆是利用盾构设备中的同步注浆系统,对随着盾构向前推进、管片衬砌逐渐脱出盾尾所产生的建筑间隙进行及时充填的过程。

1、注浆材料的要求:同步注浆是保证管片拼装质量的关键所在,其目的在于控制隧道变形,防止管片上浮,提高结构的抗渗能力。

良好的浆液性能体现在一下几个方面:①浆液充填性好;②浆液和易性好;③浆液初凝时间适当,早期强度高,浆液硬化后体积收缩率小;④浆液稠度合适,以不被地下水过度稀释为宜。

根据以上几点结合我合同段的地层土质状况,同步注浆采用水泥砂浆。

用于8小时凝固的砂浆配合比如下:2、注浆压力:为了使浆液很好的充填于管片的外侧间隙,必须以一定的压力压送浆液。

注入压力大小通常选择为地层阻力强度(压力)加上0.1〜0.2MPa的和。

地层阻力强度是由土层条件及掘削条件决定的,通常在0.1〜0.2MPa以下。

根据本合同段的地层土质条件,注浆压力初步设定为0.19MPa,现场使用2.5Bar 〜3Bar的压力注浆比较合适。

同步注浆及二次注浆技术交底

同步注浆及二次注浆技术交底

同步注浆及二次注浆技术交底
技术交底记录
(轨道交通工程)
编号:
(2)注浆的方式
采用盾构壁后同步注浆的方式,当盾构机掘进时,注浆可根据预先设定的注浆压力,由控制程序自动调整注浆速度,当注浆压力达到设定值时,自行停止注浆。

(3)砂浆质量控制及配比
针对本盾构隧道针对本盾构隧道洞身地质水文情况,采用8h、10h两种具有不同凝结时间的浆液配比。

对材料计量进行严格控制。

材料允许计量误差:水泥、粉煤灰、膨润土、减水和水±2%,砂±3%。

适当延长搅拌时间,以增加浆液的和易性(流动性)。

经过多次试配实验确定采用以下经试验室试配的配合比,其比例和性能如下:。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

注浆参数
二次注浆的水泥浆注浆压力为0.2Mp~0.4Mp, 浆液流量:10~15L/Min,使浆液能沿管片外壁 较均匀的渗流,而不致劈裂土体,形成团状加固区, 影响注浆效果;水玻璃双液浆注浆压力为 0.3Mp~0.6Mp。具体部位还应参考隧道覆土厚 度、地下水的压力及管片的强度等进行准确设定。 为控制隧道本身的沉降及提高隧道的防水功能计划 对隧道采取二次压浆,并按照每5环一注,且5环 管片按照一环的注入量考虑二次注浆量,注入率系 数取1,具体的注浆压力与注浆量需根据现场实际 情况而定。
3、注浆速度及时间
在不同的地层中根据需不同凝结时间的浆液及掘进速度来具 体控制注浆时间的长短。做到“掘进、注浆同步,不注浆、 不掘进”,通过控制同步注浆压力和注浆量双重标准来确定 注浆时间。注浆量和注浆压力达到设定值后才停止注浆,否 则仍需补浆。在实际施工中注浆量是靠注入速度来控制的, 因此对注入速度进行计算,是根据每环注入量和每环行程推 进(盾构机掘进)时间得到注浆速度,计算式如下:
方,通过管片中部的注浆孔进行二次补注浆,补充一次注浆未填充部分和体 积减少部分,从而减少盾构机通过后土体的后期沉降,减轻隧道的防水压力, 提高止水效果。 可参照同步注浆施工方法和要求组织施工。
施工设备
液压注浆机1台,灰浆输送泵1台,储浆桶 2个,注浆管若干,二次注浆使用专用的 泥浆泵,注浆前凿穿管片吊装孔外侧保护 层,安装专用注浆接头。注浆设备安放在 最后一节台车上,主要由一个水泥浆搅拌 筒、一个水玻璃储存筒、一个注浆泵。注 浆泵采用双液注浆泵,安有两个控制阀和 两个压力表,可以控制每种浆液的压力和 流量,水玻璃和水泥浆液通过两个高压软 管在混合阀处混合。
图 1 同步注浆示意图
注浆施工流程: 材料 搅拌站 浆液车 储浆罐 注
浆泵 注浆管 管片壁后间隙(完成同 步注浆)
注浆设备的选用
2)设备配置 ①搅拌站:建造砂浆搅拌站一座。
②同步注浆系统:配备SWINGKSP12液压 注浆泵2台(盾构机上已配置),注浆能力 2×12m3/h,8个盾尾注入管口(其中4个 备用)及其配套管路。
3)浆液结石率:>95%,即固结收缩率<5%。 4)浆液稠度:8~12cm/m。 5)浆液稳定性:倾析率(静置沉淀后上浮水体积与总体积之比)小于5%。
注浆相关技术参数的选择
1、注浆压力 注浆压力是根据地层的土压力、水压力、管片强度及地面监测情况综合
判断而设定的,在实际掘进中将不断优化。注浆量压力过大会出现:地 面隆起、浆液破坏洞尾密封刷出现盾尾漏浆、浆液从盾构机外壳与土体 之间的孔隙流入土仓、管片出现受压变形或是被损坏;如果注浆压力过 小,则出现注浆的填充速度很慢,注浆量不足,使地表变形增大。根据 设计资料、盾构机选型及以往的施工经验,注浆压力取1.1~1.2倍的 静止水土压力,注浆压力一般设定在0.3~0.5MPa。 2、注浆量 注浆量除了受到浆液向土体中渗透及泄漏影响外,还要考虑超挖、曲线 施工、注浆材料种类等的影响,实际上是没有一个明确的规定值,通常 按如下列公式进行计算。
入促凝剂及变更配比来调整胶凝时间。对于强透水地层和需要注浆提供较高 的早期强度的地段,可通过现场试验进一步调整配比和加入早强剂,进一步 缩短胶凝时间,获得早期强度,保证良好的注浆效果。
2)固结体强度:一天不小于0.2MPa(相当于软质岩层无侧限抗压强度), 28天不小于2.5MPa(略大于强风化岩天然抗压强度)。
理方便,并能满足施工自动化技术要求; 浆液分为单液型浆液(凝固缓慢)和双液型浆液(能快速凝固),单
液型一般选用砂子、水泥、粉煤灰、膨润土及一些外加剂等作为同步 注浆的原材料 ,对于可塑性浆液可以采用炉渣——石灰代替水泥。双 液型浆液一般采用水泥+水玻璃+添加剂组成,一般适用于二次补浆。 配合比的选择:需要根据合同段的地层地质、地面构建物情况及以往 的施工经验,盾构同步注浆拟定浆液配比 。在施工中,还需根据地层 条件、地下水情况及周边条件等,通过现场试验不断优化配合比参数。
π 注浆量的计算公式:Q=V×a,V=【 (D12_D22)/4】*L
式 L--中--V管--片--长--度-计,算a空--隙--量--,注D浆1率---。-刀盘最大直径,D2------管片外径, 注浆率一般是从几方面考虑,包括注浆压力产生的压密系数、地质情况
的土质系数、施工消耗系数、超挖系数等,根据设计资料及施工经验, 本区间a-注浆率可取1.5~2.0。
注浆材料应具备的以下特点:
(1)拌制后浆液不离析,具有良好的长期稳定性及流动性(不易过大 或者过小,因为流动性过大会造成管片顶部注浆不实,但过小会造成 整体注浆不密实),并能保证适当的初凝时间(6~10h),以适应盾 构施工以及远距离输送的要求;
(2)注浆后可较快地大于土体强度,具有不透水性; (3)浆液在地下水环境中,抗酸碱性强,不易产生稀释现象; (4)浆液固结后体积收缩小,泌水率小; (5)原材料还需要满足来源丰富、经济,无公害,价格便宜,施工管
关于盾构机的同步注 浆及二次注浆的阐述
主讲人:刘泽稳
注浆的作用
防止土体松弛下沉 减少地表沉降 保持隧道衬砌的早期稳定 提高衬砌接缝防水性能 保证隧道工后不变形、不下沉、不漏水的
必要工序措施。
注浆工艺
同步注浆是保证地面建筑物、地下管线、盾尾密 封及衬砌管片安全的重要一环,因此须严格控制, 并依据地层特点及监控量测结果及时调整各种参 数,确保注浆质量和安全。为了使环形间隙能较 均匀地填充,并防止衬砌承受不均匀偏压,同步 注浆对盾尾预置的4个注浆孔同时进行压注,并 根据设在每个注浆孔出口处的压力器,对各注浆 孔的注浆压力和注浆量进行检测与控制,从而获 得对管片背后的对称均匀压注。注浆工艺流程如 下图:
关注注浆系统的运行情况,详细记录注浆全过程
的各项参数,并注意冲程数与压力值的变化,由
此判定是否堵管,及时查看堵管的位置。由于断
裂带、透水砂层下、地层交错处、软弱地层等不 良段掘进时,一般与地层承压水或地表潜水有水力 联系,当盾构机穿越这些地段后,有压水将不断冲 破管片背面注入的惰性缓凝砂浆,并沿线路下坡跟 随盾构机掘进而流入盾构机尾刷密封处和碴土仓 中而流失,造成螺旋输送机排土口喷水涌砂和盾构 尾刷密封处及中间铰接处漏水,严重时需长时间停 止掘进,进行碴、水清除。同时,还造成管片背面 注浆不充实,引起管片隧道上浮或地表沉降。这就 是通常所说的喷涌现象。
果达到更佳。
二、二次注浆
二次注浆的作用 注浆方式 注浆设备 注浆参数 二次注浆的注浆控制方式
二次注浆的作用
同步浆量按照理论计算,应该为盾构穿越地层产 生空隙量的130%~180%,但是在实际施工中, 同步注浆注入量即使达到180%也不能完全控制 住地面沉降值,原因可能有3个:一是同步注浆的 浆液不可能完全填充满盾构穿越产生的空隙;二 是地层渗透系数太大,浆液流失到地层中;三是 同步注浆的浆液在凝固时体积会产生收缩。所以 当管片裂缝、接缝渗漏水及地面沉降控制较高的 地段或在盾构施工对地表建筑物或管线影响较大 地段,需要采用二次注浆来控制沉降。
在盾尾内侧沿周围布置4条内置式注浆,每条管上设有压力表 和手动阀门,通过软管分别与4条注浆管连接。注浆时最好从 拱肩到拱仰。
避免影响地表建筑物和底下管线的安全,要求注浆压力控制在 0.15~0.32Mpa。
盾构掘进前,根据注浆指令设定各项注浆参数。 换班交接任务时必须交接清楚
注浆过程中,开启注浆控制系统进行注浆,密切
同步注浆材料配比和性能指标表
水泥(kg) 粉煤灰(kg) 膨润土(kg)
21031584 Nhomakorabea砂 (kg)
1180
水 (kg) 外加剂(kg)
294
按需要根据 试验加入
1 : 1.5 : 0.4 : 5.62 :1.4
同步注浆浆液的主要物理力学性能应满足下列指标 : 1)胶凝时间:一般为6~10h,根据地层条件和掘进速度,通过现场试验加
v=Q/t 式中:v-注入速度 (m/s);Q-每环注人量(m3 );t-每环
行程推进时间(s)。 4、注浆结束标准 采用注浆压力和注浆量双指标控制标准,即当注浆压力达到
设定值和注浆量达到设计值的90%以上时,即可认为达到 了质量要求。实际施工过程中设计参数还需通过对地表及周 围建筑物监控量测结果分析判断,进行参数优化,使注浆效
由于装有同步注浆系统的盾构机开挖直径比管片的结构外 径一般要大260 mm,因此在拱顶注浆不满的情况下,在长 距离的硬岩掘进段,极易造成管片上浮,甚至顶到拱顶开挖 岩面上,使得管片衬砌超限。同时也会形成强力的水流通 道,盾构掘进时产生涌水,工后管片产生大面积的渗漏水,对 隧道危害较大。
水泥浆液流量稳定后再打开水玻璃浆液控制阀; (5)在二次注浆结束时,先停止水玻璃浆液泵入,10~15秒后再停
止水泥浆液泵入; (6)注浆完毕后,及时冲洗混合阀及连接阀门,使之可顺利进行下
一次注浆; (7)二次注浆结束后,对每一个注浆孔进行密封,以防渗水。
其他注浆方式
除了通过同步注浆、二次注浆外,还可以 根据施工现场需要进行即时注浆、多次补 浆来加强结构的稳固性。
注浆方式
二次注浆一般采用双液型浆液注浆,分为A液(水泥+水),B液(水玻璃+ 水)。首先是先注水泥浆液(膨润土、粉煤灰、黄沙、水、水泥)对背衬进 行填充,然后是注水玻璃双液浆对注浆孔(开孔位置)进行封口。二次注浆 一般每5环注一次。形成有一定范围的环箍,从而限制隧道的变形和沉降。注 浆孔位为支撑块和连接块的中心孔,长区间如遇邻接块注浆孔封住时,在下 一环注浆。
注浆过程控制
(1)检查注浆系统是否处于正常工作状态,压力表是否正常; (2)用钢筋捣通吊装孔底部25mm厚的混凝土,在吊装孔上安装连
接阀,将混合阀与连接阀连接,然后再次检查管路连接的密封性; (3)在浆液搅拌筒中按设计的水灰比进行浆液拌制,严禁浆液中有
相关文档
最新文档
