池州海螺三期建设工程监理大纲
池州海螺码头施工组织设计

目录第一章编制依据2第二章工程概况3第三章施工场地平面布置5第四章施工进度计划与保证措施7第五章施工工艺流程及施工方法10第六章施工质量保证措施24第七章施工人员组成32第八章施工船机配备33第九章施工安全措施及环境保护34第十章职业安全健康管理36第十一章工程保修49第一章编制依据本工程施工组织设计依据下列资料编制:1。
1安徽海螺池州码头三期工程设计图纸;1.2池州海螺码头工程岩土工程勘察报告;1.3交通部《港口质量检验评定标准》JTJ221—98;1。
4交通部《水运工程测量规范》JTJ203-94;1。
5交通部《水运工程混凝土施工规范》JTJ268-96;1.6本公司质量手册及相关程序文件和作业指导书;1。
7《二航局工程技术管理条例》;1.8中华人民共和国《建筑法》、《安全法》等国家有关法律,地方政府颁发的有关法律和文件经业主确认的施工企业标准,规程和规定。
第二章工程概况2。
1 工程概况安徽海螺池州三期码头工程位于长江池州段安兴圩下游约一公里,即在原一期码头下游100m。
码头共设计3个5000t泊位,总长407m,宽12m至15m;其中上游煤炭进口泊位采用16t门机装卸工艺,下游2个水泥熟料出口泊位各设置一个直线轨道摆动式装船机墩台。
后方引桥3个,分别为煤炭进口、水泥熟料出口廊道和检修桥,其中车行钢筋砼引桥与长江大堤相连通,钢结构桥共17榀,跨大堤与厂区转运站相连接。
码头桩基为植入法嵌岩桩,桩径为φ1600δ18钢管桩,间距8*10m,共47个排架94根桩,上部结构为横梁、纵梁、面板结构。
最上游有一个6*6m的系缆墩,设一个30*1.5的钢联桥与码头连接。
装船机墩台为斜孔嵌岩桩,直径1m,壁厚16mm,长度35m,共32根桩。
上部为四层框架结构,2墩台间设连接桥相通。
2。
2水文、地质:水文:(黄海高程)历年平均水位:8。
15m历年最高水位:16。
76m历年最低水位:1。
58m设计高水位:15.91m设计低水位:2.16m码头前沿面设计高程:16。
池州海螺年产500万吨熔剂灰岩建设项目环境影响报告表(DOC42页)

池州海螺新材料有限责任公司500万t/a熔剂灰岩建设项目环境影响报告表《建设项目环境影响报告表》编制说明《建设项目环境影响报告表》由具有从事环境影响评价工作资质的单位编制。
1、项目名称——指项目立项批复时的名称,应不超过30个字(两个英文字段作一个汉字)。
2、建设地点——指项目所在地详细地址,公路、铁路应填写起止地点。
3、行业类别——按国标填写。
4、总投资——指项目投资总额。
5、主要环境保护目标——指项目区周围一定范围内集中居民住宅区、学校、医院、保护文物、风景名胜区、水源地和生态敏感点等,应尽可能给出保护目标、性质、规模和距厂界距离等。
6、结论与建议——给出本项目清洁生产、达标排放和总量控制的分析结论,确定污染防治措施的有效性,说明本项目对环境造成的影响,给出建设项目环境可行性的明确结论。
同时提出减少环境影响的其他建议。
7、预审意见——由行业主管部门填写答复意见,无主管部门项目,可不填。
8、审批意见——由负责审批该项目的环境保护行政主管部门批复。
目录1建设项目基本情况...................................................................................11.1工程内容及规模........................................................................................11.1.1项目由来...................................................................................................11.1.2地理位置...................................................................................................21.1.3工程概况(建设规模、建设内容及产品品种)..........................................21.1.4厂区平面布置............................................................................................41.1.5物料平衡、物料储存量及储存期.......................................................41.1.6主要设备...................................................................................................51.1.7工作制度及劳动定员.................................................................................81.1.8公用工程...................................................................................................81.1.9工期安排...................................................................................................91.1.10产业政策相符性分析.................................................................................91.1.11行业准入分析……………………………………………………………...............................101.1.12与本项目有关的原有污染情况及主要环境问题........................................122建设项目所在地自然环境社会环境简况..................................................142.1自然环境简况(地形、地貌、地质、气候、气象水文、植被、生物多样性等)………………………………………………………………………….142.2社会环境简况(社会经济结构、教育、文化文物保护等)………………163环境质量状况............................................................................................173.1建设项目所在地区域环境质量现状及主要环境问题(环境空气、地面水、地下水、声环境、生态环境等)…………………………………………..173.1.1环境空气质量现状....................................................................................173.1.2声环境质量现状........................................................................................173.1.3水环境质量现状........................................................................................183.2主要环境保护目标(列出名单及保护级别)..............................................194评价适用标准............................................................................................204.1环境质量标准............................................................................................204.1.1大气环境质量标准....................................................................................204.1.2水环境质量标准........................................................................................204.1.3声环境质量标准........................................................................................204.2污染物排放标准............................................................. ...........................214.2.1废气排放标准............................................................................................214.2.2废水排放标准................................................................... .........................214.2.3噪声执行标准............................................................................................214.2.4固体废弃物..................................................................... ...........................224.3总量控制指标............................................................................................225建设项目工程分析....................................................................................235.1生产工艺流程............................................................................................235.2主要污染源及污染物产生及排放情况......................................................245.2.1废水........................................................................................................245.2.2废气...........................................................................................................245.2.3噪声...........................................................................................................255.2.4固体废弃物.................................................................... ............................256项目主要污染物产生及预计排放情况......................................................267环境影响分析...................................................................... ......................267.1施工期环境影响分析.................................................................................277.2营运期环境影响分析.................................................................................277.2.1水气环境影响分析....................................................................................277.2.2大气环境影响分析....................................................................................277.2.3声环境影响分析........................................................................................277.2.4固体废物环境影响分析.............................................................................297.2.5环保投资.................................................................. .................................298建设项目拟采取的防治措施及预期治理效果...........................................309结论与建议................................................................................................319.1结论..................................................................... ......................................319.1.1项目概况............................................................................319.1.2项目符合国家产业政策和相关规划....................................319.1.3区域环境质量现状....................................................................................319.1.4环境影响分析结论....................................................................................319.1.4.1水环境影响分析结论.................................................................................319.1.4.2大气环境影响分析结论.............................................................................329.1.4.3声环境影响分析结论.................................................................................329.1.1.4固体废物环境影响分析结论.....................................................................329.1.5清洁生产分析................................................................... .........................329.1.6环保投资...................................................................................................329.1.7总结论.......................................................................................................329.2建议...........................................................................................................339.3危废管理和“三同时”验收一览表..............................................................331、建设项目基本情况2.建设项目所在地自然环境社会环境简况3.环境质量状况4.评价适用标准5.建设项目工程分析6、建设项目主要污染物产生及预计排放情况7、环境影响分析8、建设项目拟采取的防治措施及预期治理效果9、结论与建议。

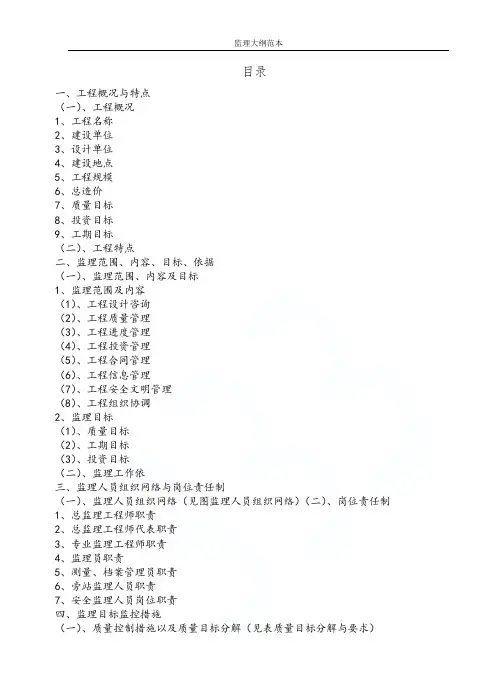

监理大纲范本

目录一、工程概况与特点(一)、工程概况1、工程名称2、建设单位3、设计单位4、建设地点5、工程规模6、总造价7、质量目标8、投资目标9、工期目标(二)、工程特点二、监理范围、内容、目标、依据(一)、监理范围、内容及目标1、监理范围及内容(1)、工程设计咨询(2)、工程质量管理(3)、工程进度管理(4)、工程投资管理(5)、工程合同管理(6)、工程信息管理(7)、工程安全文明管理(8)、工程组织协调2、监理目标(1)、质量目标(2)、工期目标(3)、投资目标(二)、监理工作依三、监理人员组织网络与岗位责任制(一)、监理人员组织网络(见图监理人员组织网络)(二)、岗位责任制1、总监理工程师职责2、总监理工程师代表职责3、专业监理工程师职责4、监理员职责5、测量、档案管理员职责6、旁站监理人员职责7、安全监理人员岗位职责四、监理目标监控措施(一)、质量控制措施以及质量目标分解(见表质量目标分解与要求)1、质量的事前控制2、施工工序质量控制3、隐蔽工程验收控制4、图纸审阅执行制度5、质量技术签证6、技术难点的处理(1)、地基与基础工程技术难点与处理(2)、主体结构技术难点与处理1)、模板工程技术难点与处理2)、钢筋工程技术难点与处理3)、混凝土工程技术难点与处理4)、砌体工程技术难点与处理(3)、建筑装饰装修技术难点与处理1)、建筑地面工程技术难点与处理2)、抹灰工程3)、门窗工程(4)、建筑屋面技术难点与处理(5)、建筑给水、排水及采暖技术难点与处理1)、给水系统2)、排水系统3)、雨水系统4)、卫生器具安装(6)、建筑电气(强电部分)技术难点与处理(7)、智能建筑(弱电部分)技术难点与处理(8)、节能工程技术难点与处理(9)、通风与空调安装工程技术难点与处理(10)、消防工程技术难点与处理(11)、小区环境、道路及广场工程技术难点与处理7、工程变更、设计变更及技术核定的处理(见图工程变更处理程序)8、其他质量控制措施(1)、监理工作制度1)、设计文件、图纸审查制度2)、技术交底制度3)、施工组织设计与施工方案审核制度4)、监理工作交底制度5)、单位工程测量、定位、复测制度6)、材料、构配件及复验制度7)、开工报告审批制度8)、变更设计制度9)、隐蔽工程检查制度10)、旁站监理制度11)、工程质量监理制度12)、工程质量检验制度(附图工程停、复工程序)13)、工序交接检查制度14)、分项、分部工程质量检查验收制度15)、单位工程验收制度16)、质量事故处理制度(见图工程质量事故处理程序)17)、施工安全控制制度18)、施工进度监督及报告制度19)、投资监督制度20)、工程索赔签审制度(见图工程索赔处理程序)21)、工程竣工验收制度22)、监理日志和会议制度23)、监理信息资料管理制度(2)、工程质量控制的三个重点1)、以重要的分部分项工程为重点2)、以关键部位为重点3)、以新材料、新工艺为重点(3)、质量控制的八个手段1)、巡检2)、旁站3)、平行检查4)、测量5)、检验6)、指令性文件7)、向业主建议撤换施工单位不称职人员或不合格分包单位8)、经济手段(4)、质量控制点及控制手段(见表质量控制点及控制手段)(5)、本工程采用的监理检测方法1)、桩基础2)、土建部分①、混凝土②、砂浆③、钢筋④、墙体材料⑤、基础回填材料⑥、防水材料⑦、装修、装饰材料⑧、塑钢窗3)、电气部分①、电缆②、配管及管内拆线③、避雷带及接地装置4)、给排水部分(6)、冬季、夏季、雨季施工时的注意点9、工程质量控制工作程序(见图工程质量控制工作程序)(二)、进度控制措施1、工程进度的事前控制2、进行进度检查,动态控制和调整(1)、工程进度的检查(2)、工程进度的动态控制和调整3、进度、计量方面的签证4、进度的协调5、其他进度控制措施6、工程进度控制工作程序(见图工程进度控制工作程序)(三)、投资控制措施1、监理人员组织网络、岗位责任制(1)、监理人员组织网络(见图监理人员组织网络)(2)、岗位责任制2、对可能发生索赔的诱因,制定相应的防范措施以及可能发生索赔的原因(见表发生索赔的原因及防范措施)3、经费签证制度、投资跟踪、控制计划(1)、经费签证制度(2)、投资跟踪、控制计划4、其他投资控制(1)、投资的事前控制(2)、投资的事中控制(3)、投资的事后控制5、工程投资控制工作程序(见图工程投资控制工作程序)(四)、合同管理措施(五)、组织协调措施(六)、信息管理措施1、资料完善及安全文明施工2、组织好监理例会3、利用信息预测、发现问题4、信息管理程序(见图信息管理程序)(七)、文明安全管理措施五、监理工作流程(见下列内容图表)1、图纸会审程序2、施工阶段监理工作程序3、施工组织设计(方案)审批程序4、施工阶段质量控制程序5、地基与基础工程质量控制程序6、隐蔽工程质量控制程序7、回填土工程质量控制程序8、基层原材料质量控制程序9、砖石工程质量控制程序10、钢筋混凝土工程质量控制主程序11、钢筋工程12、钢筋混凝土工程中模板工程质量控制程序13、钢筋混凝土工程中混凝土工程质量控制程序14、屋面工程质量控制程序15、防水工程质量控制程序16、地面与楼面工程质量控制程序17、门窗工程质量控制程序18、装饰工程质量控制程序19、施工阶段进度控制程序20、施工阶段投资控制程序21、月工程款支付监理审核签认程序22、工程竣工验收基本流程23、保修阶段的监理程序六、附件:本工程几项专项质量控制措施(一)、多层住宅现浇楼板裂缝的成因与防治1、设计方面2、材料方面3、施工方面(二)、住宅小区渗漏的防治1、外墙渗漏的防治2、楼(卫生间)地面渗漏的防治3、屋面渗漏的防治4、门窗渗漏的防治(三)、冬、夏、雨季施工的监控(四)、地下井点降水控制措施(五)、深基坑支护控制系要点(六)、地下室抗渗混凝土控制要点(七)、地下室防水处理要点1、防水混凝土2、卷材防水层3、水泥砂浆防水层(八)、框架剪力墙控制要点1、钢筋工程2、模板工程3、混凝土工程(九)、高层建筑脚手架控制要点1、脚手架材质2、脚手架搭设要求(附表脚手架外边缘与外电架空线路之间最小安全操作距离)3、斜道搭设要求4、满堂红架子搭设要求5、独立柱架子搭设要求6、脚手架搭设安全措施7、脚手架拆除安全措施(十)、旁站监理的措施(十一)、安全监理控制(十二)、ISO9001:2000质量管理现场规范化操作要求(见图产品实现流程)七、工程监理现场资料管理制度(一)、综合基本资料(1)、建设单位资料(2)、监理单位资料(3)、施工单位资料(二)、施工单位报审资料施工单位报审材料(三)、材料进场报验及抽样试验资料1、材料进场报验2、抽查复试资料(四)、工序质量报验资料1、地基、基础2、主体部分3、屋面部分4、装饰工程5、门窗工程6、楼(地)面工程(验收记录、核验记录)7、幕墙工程8、给排水工程9、电气安装工程(弱电)(五)、监理工作文件资料1、监理工作文件2、监理指令3、监理会议4、监理月报5、监理日志6、单位工程竣工预验收质量评估报告7、工程监理总结(六)、综合文件资料1、来往文件登记记录表2、设计交底和图纸会审记录3、设计变更通知及变更图4、工程计量报审表5、工程变更单6、工程费用索赔报审表7、工程付款申请表8、延长工期报审单9、工程复工报审表附工程暂停工令10、建设方、设计方、施工方联系单11、其他文件资料八、针对本工程的合理化建议依据有关监理法律、法规及规范,结合本工程的实际特点,特制定本监理大纲。
最新监理大纲(完整资料).doc

此文档下载后即可编辑目录第一章概述第一节工程概况一、监理服务范围二、监理工作目标三、监理工作指导思想四、监理工作内容第三节项目监理机构及其职责一、监理机构框架二、监理机构人员配备三、监理人员岗位职责第二章工程质量控制目标及措施第一节质量控制目标第二节工程质量控制措施一、质量控制原则、依据二、工程质量影响因素三、工程质量控制流程四、准备工作质量控制措施五、工序施工质量控制措施六、旁站监理工作措施七、质量问题和质量事故处理八、工程质量验收控制措施九、保修阶段的质量控制措施第三节工程关键部位、关键工序的质量控制措施一、桩基工程质量控制措施二、基坑开挖及支护质量控制措施三、钢筋混凝土结构质量控制措施四、加气砼砌块墙体质量控制措施五、装饰装修工程质量控制措施六、屋面工程质量控制措施七、消防及给排水安装工程质量控制措施八、建筑电气工程质量控制措施九、电梯安装工程质量控制要点第三章工程投资控制目标及措施第一节工程投资控制目标第二节工程投资控制措施一、投资控制组织措施二、投资控制技术措施三、投资控制经济措施四、投资控制合同与信息措施第三节投资控制主要工作一、工程计量控制二、工程进度款支付及结算控制三、工程变更价款的确定四、索赔控制五、投资偏差分析第四章工程进度控制目标及措施第一节进度控制目标第二节进度控制措施一、进度控制组织措施二、进度控制技术措施三、进度控制经济措施四、进度控制合同措施五、进度控制信息管理措施第三节进度控制主要工作一、工程延期控制二、物资供应进度控制第五章工程安全管理目标及措施第一节安全管理目标第二节安全管理措施一、安全管理监理工作流程二、施工准备安全管理措施三、施工过程安全管理措施四、安全事故预防处理措施第三节现场安全管理措施一、施工临时用电的检查二、垂直运输机械的安全管理三、模板工程的安全管理四、脚手架工程的安全管理五、高处作业的安全管理六、施工机具使用的安全管理七、现场安全文明管理措施第六章建筑节能管理第一节节能管理目标第二节节能管理措施一、准备阶段的管理措施二、施工阶段的管理措施三、节能工程的信息管理四、节能工程的质量验收第三节建筑节能各分项工程质量的控制一、墙体节能工程二、门窗节能工程三、屋面节能工程四、配电与照明工程五、通风与空调节能工程六、监测与控制节能工程七、建筑节能工程现场检验第七章合同、信息管理和组织协调第一节合同管理一、参建各方合同关系二、合同管理要点三、合同管理方法四、合同管理措施五、督促业主和施工单位履行合同。
监理大纲全套范文

监理大纲全套范文一、工程概述。
咱们这个工程啊,就像是一场超级大的拼图游戏。
这是一个[工程名称]工程,位于[工程地点],那地方可好找啦,就在[描述周边标志性建筑或者交通情况]附近。
这个工程规模可不小,涵盖了[工程主要组成部分,如建筑、道路、设施等],就像一个多功能的大集合体。
总投资额是[X]元,计划工期从[开始日期]到[结束日期],这就像一场有时间限制的冒险之旅,我们得保证每一步都走得稳稳当当。
二、监理工作范围及内容。
# (一)工作范围。
咱监理的范围啊,就像一张大网,把整个工程都罩在里面。
从工程的前期准备工作开始,像检查施工场地是否符合要求啦,施工许可证之类的文件有没有办好啊,这些小细节都不能放过。
到工程建设过程中的每一个环节,不管是打地基这种基础工程,还是最后的装修装饰,就像给工程做一个全方位的保镖,哪里都得照顾到。
最后一直到工程竣工后的验收工作,要像最严格的考官一样,检查工程是不是达到了预期的标准。
# (二)工作内容。
1. 质量控制。
质量控制可是咱监理工作的重头戏,就像守护宝藏的巨龙一样,一点儿也不能马虎。
首先要审查施工单位的施工方案,那方案就像施工的地图,如果地图都画错了,还怎么能找到正确的路呢?所以我们得仔仔细细地看,施工方法合不合理,质量保证措施到不到位。
在施工过程中,我们要像侦探一样时刻盯着。
原材料进场得检查吧,就像买菜得看看菜新不新鲜一样。
要是水泥、钢材这些原材料质量不行,那建出来的房子就像纸糊的一样,可危险啦。
所以我们要检查它们的质量证明文件,还得抽样送检,合格了才能用。
每一道工序都得经过我们的检查,像砌墙的时候,砖缝是不是均匀,墙是不是垂直,这都得拿小尺子量一量,这就叫“工序验收”。
只有上一道工序合格了,才能进行下一道工序,这就像盖房子得一层一层稳稳地盖,不能着急。
2. 进度控制。
工程进度就像火车的时刻表,一旦晚点,那可就麻烦了。
我们得先制定一个合理的总进度计划,这个计划要根据工程的实际情况,像考虑天气因素啊,施工难度啊等等。
监理大纲范文60页

监理大纲范文60页很抱歉,要直接提供一篇60页的监理大纲范文是不现实的,但我可以给你一个监理大纲的框架示例,你可以根据实际情况进行扩展和补充,让它口语化和幽默化。
一、工程概况。
1. 项目名称。
咱这个项目啊,有个超酷的名字,就像超级英雄的代号一样,叫做[项目具体名称]。
这可是个大工程呢!2. 项目地点。
它就在[具体地点],那地方就像是工程界的风水宝地,周围的环境啥的都对这个项目有着特殊的意义哦。
3. 工程规模与内容。
这个工程可不得了,规模超大的。
简单来说,就像是要盖一座超级大城堡,里面包括了[列举主要工程内容,比如高楼大厦多少栋、配套设施有啥啥啥等]。
二、监理工作的目标。
1. 质量目标。
咱的目标啊,就是要把这个工程搞得像艺术品一样。
质量必须杠杠的,每一个小细节都不能放过。
就好比做蛋糕,每一层都得完美,不能有一点瑕疵,要达到[具体的质量标准,如国家优质工程标准之类的]。
2. 进度目标。
时间就是金钱啊,兄弟!咱得像火车一样,按照预定的轨道(时间表),准点到达。
不能拖拖拉拉的,要确保在[规定的工期]内把工程顺利完成,不然就像火车晚点一样,会造成一堆麻烦事儿。
3. 投资目标。
这钱呢,得花在刀刃上。
不能乱花,要严格控制投资,把预算卡得死死的。
就像居家过日子一样,要在[具体的投资预算]范围内把工程搞得漂漂亮亮的,既不能当守财奴,也不能当败家子。
三、监理工作范围。
1. 施工前期监理工作。
在施工还没开始的时候啊,我们监理就像个军师一样要先谋划好一切。
要审查施工单位的资质,就像选队友一样,得找靠谱的。
还要审核施工方案,这方案就像是作战计划,不合理可不行。
另外,还要对施工现场进行勘察,看看这战场有没有啥隐藏的危险或者宝藏(有利或不利的条件)。
2. 施工过程监理工作。
这施工过程中,我们监理就是超级监督侠。
从地基开始,就像看孩子学走路一样,每一步都要稳稳当当的。
要监督工程材料的质量,那些材料就像是盖房子的积木,质量不好的话,房子可就容易塌喽。
监理例会会议纪要011(第三次月度例会)

池州海螺三期6#、7#线建设工程第十一次监理例会(第3次月例会)会议项目:池州海螺三期6#、7#线建设工程11月份工作例会会议地点:池州海螺三期中控楼二楼会议室会议日期:2010年11 月30日主持人:马永德记录人:李玲玲2010年11月30日下午2:00,由中亚监理公司主持在池州海螺三期主控楼二楼会议室召开池州海螺三期6#、7#线建设工程11月份工作例会。
会议首先由各施工单位汇报上周及11月份的工程进展情况、本周及12月份的施工进度计划和需要协调的问题;监理公司通报了各施工单位本月的施工质量、进度、安全情况,指出了其中存在的不足,并对下一步的工作进行了安排;业主公司就各方提出的问题进行了协调,并提出了管理要求。
现将会议主要内容纪要如下:一、十一月份工作完成情况:十七冶:月计划完成率达85﹪。
厂区碎石库人工挖孔桩1/2已见岩;7#线窑尾一层平台板板完;6、7线生料库人工挖孔桩砼浇筑,窑中2#混凝土已浇筑,原料粉磨螺栓支架混凝土完成;7线窑尾烟囱、电收尘、增湿塔基础钢筋安装;六线窑尾电收尘土方完成;联合储库基础混凝土施工完成,石灰石均化堆场轨道基础施工。
浙江宝盛:月计划完成率达83﹪码头碎石库原设计38根冲孔桩已完成,新增12根冲孔桩已完成6根;粘土破碎子项11月8日已交付安装; 7线熟料库人工挖孔桩施工完成,完成两条地沟土方的开挖;六线熟料库人工挖孔桩成孔施工;7线窑头一层脚手架搭设;原煤堆场轨道环梁完80%、地沟混凝土施工完成;六线窑头地沟顶板具备砼浇筑条件;煤粉制备土方开挖完,基础填充开始施工;施工质量:各子项总体施工质量受控,现场原材料按要求进行了检测和复测,结果基本符合要求,不合格的材料坚决予以退场;但在施工过程中仍存在一定的问题,主要有:1、两家施工单位的混凝土分项工程施工,施工缝浮浆及钢筋上的松散混凝土未及时进行处理。
2、联合储库及石灰石堆场子项的施工分包技术力量薄弱,技术人员缺少,施工质量自检力度不足,钢筋安装及混凝土浇筑施工过程中常出现不足。
某港口三期土建工程监理规划

以我给的标题写文档,最低1200字,要求以Markdown 文本格式输出,标题为:某港口三期土建工程监理规划# 某港口三期土建工程监理规划## 项目概述某港口三期土建工程包括新码头建设、港区堤防加固、港区道路硬化等多个子项目,总投资额约为10亿元。
为了保证项目质量安全,委托一个资深的监理团队对工程进行全过程监理。
## 监理工作内容### 前期准备在工程实施前的前期准备阶段,监理团队将对项目实施方案进行深入研究,制定出全面系统的监理计划和管理流程,并将其逐步完善。
### 施工监理监理团队将对土建工程施工过程进行全面监管,重点关注施工计划、技术标准、建筑质量、安全环境等方面。
对于施工中遇到的问题,监理团队将及时质询建设单位并提出处理意见。
### 质量监理针对土建工程的不同阶段,监理团队将对工程的关键节点或关键工序进行质量检查和评估,并及时发现和汇报存在的质量问题,确保工程符合相关标准和规范。
### 进度监理监理团队将对土建工程的进度进行持续跟踪和监测,及时发现和解决工期延误等问题,保障工程进展顺利。
### 成本监理监理团队将对土建工程的各项费用进行审查,确保工程项目的成本控制合理有效,并及时发现并汇报存在的违法违规现象。
## 监理团队人员构成该监理团队由一批专业技术精湛、具有丰富施工、管理经验的监理专家组成。
团队成员分别具备不同的专业技能,能够在施工现场提出针对性的问题解决方案,确保工程顺利进行。
## 监理工作质量保障监理团队在进行监管工作时,将按照建设单位的计划要求和相关标准进行工作,并持续改进工作质量。
同时,监理团队将定期接受第三方的评估和考核,为保证工作质量提供数据支持。
## 结语某港口三期土建工程监理工作,将由一支专业的监理团队进行全程管理和监管。
通过监理工作的有力推进,将确保工程项目的进展符合国家相关标准和要求,确保工程最终质量安全可靠。
工程项目监理工作大纲(范本)

(项目名称)监理大纲上海***8监理有限公司年月日目录一、工程项目概况二、监理工作范围及工作内容三、监理组织机构及项目总监四、监理工作流程五、工程项目参与各方的分工设想六、监理工作依据七、监理工作目标八、监理工作措施九、监理内部工作制度十、监理资料归档的主要内容一、工程项目概况(本页应写所投标工程的情况)二、监理工作范围及工作内容(一)、监理工作范围1、施工前期准备阶段2、施工阶段3、保修阶段(二)、监理工作内容1、施工质量控制从原材料、半成品的质量控制开始到工程施工竣工验收的全过程质量控制。
(1)对施工单位管理班子组成、生产工艺、生产技术及劳动力安排进行监控;(2)对参与施工的人员资质进行审查,对分包单位进行审核和确认;(3)原材料、半成品的质量进行检查;(4)对工程使用的施工机械、施工工艺、技术的质量控制;(5)施工质量缺陷处理的控制与监督;(6)重大施工问题的处理与监督。
2、施工进度的控制在确保工程质量目标前提下,对计划工期目标值进行监控,力争工期目标值的实现。
3、安全、文明施工(1)坚持“预防为主”的原则,及时地对安全隐患和漏洞进行纠正;(2)对施工单位人员必须定期进行安全教育;(3)各作业工种必须有相关的安全防护措施;(4)对易发、多发的安全隐患重点进行监控和防护;(5)协助施工单位按上海市文明工地的标准对施工现场的场容场貌进行监控和管理;4、按业主的委托(或协助业主)做好施工过程中相关的组织协调工作(1)加强施工准备工作的监控,确保工程施工的正常进行;(2)健全工程例会制度;(3)协调工程进度计划;(4)定期向业主提供必要的工程建设报告;(5)组织施工单位对工程进行分阶段验收和竣工初验,同时协助业主进行工程的竣工验收。
5、业主在《施工监理报价条件》中所列的有关监理内容的条款。
三、监理组织机构及项目总监(一)、项目监理组织机构(二)、项目总监理工程师(本节介绍:姓名、职务、资质等,同时简介总监的简历及附总监的各种资质文件)1、公司顾问组人员情况四、监理工作流程(一)、监理业务流程;(二)、施工招标阶段监理流程;(三)、施工阶段监理流程;(四)、材质核定流程;(五)、进口材料核定流程;(六)、技术核定工作流程;(七)、隐蔽工程检验流程;(八)、施工阶段质量控制工作流程;(九)、施工阶段进度控制工作流程;(十)、竣工验收流程;(十一)、保修阶段监理流程监理业务流程施工招标阶段监理流程施工阶段的监理流程材质核定流程磋商进口材料核定流程无须抽查技术核定工作流程隐蔽工程检验流程正 常 巡 视施工阶段质量控制工作流程施工阶段进度控制工作流程保修阶段监理流程质量质量问题问题五、工程项目参与各方的分工设想为使工程顺利开展,确保质量、进度等达到预期的目标。
建筑安全监理大纲(技术标)

建筑安全监理大纲(技术标)1. 监理工作内容1.1 施工前- 确保设计方案符合国家相关规定及标准- 确认施工图纸及质量检查方案- 检查材料、设备、施工人员的合格证明- 确认现场项目建设许可证、计划和组织方案等手续符合国家、地方规定要求1.2 施工期间- 监督施工进度,遵守设计图纸及相关规范标准- 检查施工现场安全环境,确保安全措施和设施到位- 进行质量检查,发现问题及时纠正并记录- 协调解决施工过程中的问题,处理工程变更等事宜- 监督施工方完成计划的安全培训和必要的技术交底- 检查施工过程中的材料、机械设备、产品、构配件等是否符合国家规定及标准、质量文件要求等1.3 施工后- 对竣工图纸及验收意见进行审查- 检查有关验收文件是否齐全、完整- 审核各项检验记录及质量文档- 监督现场剩余问题及时整改2. 监督内容- 结构节点施工及连接处、构造节点施工及连接处,以及大跨度空间拱顶施工等关键部位的施工安全- 施工现场临边、孔洞、高处作业、施工机具、设备的安全- 现浇混凝土工程施工安全- 重要设备的安装质量管控- 临时用电安全管理- 建筑施工垃圾的收集、运输、处理和终端处置- 安全员、质量员、材料员、机械员、班组长的管理及三类人员岗前培训3. 监督报告及奖惩制度- 监理单位应当每月四次向建设单位报告建设工程施工情况,包括安全生产、质量工作、施工进度和施工技术状况等四个方面- 施工过程中,应记录安全质量行为,及时上报,并根据行为情况,对责任人提出账号奖、优先升迁、记大功等不同等次的表扬措施- 对造成不良后果或者违反安全、质量、工期标准等行为的,应当依照国家有关法律、法规和本标准规定,建立相应的处罚制度,惩处负责人和责任人以上为本建筑安全监理大纲的技术标内容,供参考。
某港口三期土建工程监理规划

某港口三期土建工程监理规划一、项目背景某港口三期土建工程是该港口的扩建项目,旨在提升港口的货物吞吐能力,满足日益增长的货物运输需求。
该项目包括码头、堆场、仓库等基础设施的建设,涉及土方开挖、地基处理、混凝土浇筑等土建工程。
二、监理规划目标1. 确保工程质量:监理工作旨在确保工程施工符合相关法规和标准要求,保证工程质量达到设计要求。
2. 控制工程进度:监理工作将监督施工进度,确保按照合同约定的时间节点完成各项工作,避免工期延误。
3. 管理工程成本:监理工作将监控工程施工过程中的成本支出,合理控制工程造价,避免超支。
4. 保障工程安全:监理工作将关注施工过程中的安全风险,并提供相应的安全管理措施,确保施工安全。
三、监理工作内容1. 施工前期准备阶段:- 审核施工图纸和设计文件,确保施工图纸符合法规和标准要求。
- 审核施工方案和施工组织设计,确保施工方案合理可行。
- 检查施工材料的质量和供应情况,确保材料符合要求并及时供应。
- 确定监理工作的具体计划和工作要点,制定监理工作手册。
2. 施工阶段:- 监督土方开挖、地基处理、基础建设等土建工程的施工过程,确保施工质量。
- 检查混凝土浇筑、钢筋绑扎等工序,确保施工符合设计要求。
- 检测土方回填、压实等工序,确保地基处理符合要求。
- 监控施工进度,及时发现和解决施工延误的问题。
- 检查施工现场的安全措施,确保施工安全。
3. 施工收尾阶段:- 检查工程完工质量,确保工程符合设计要求。
- 完成竣工验收及相关手续办理,确保工程合法合规。
- 汇总施工过程中的工程变更和索赔情况,及时处理相关事宜。
- 撰写工程监理报告,总结工程施工情况并提出改进建议。
四、监理工作的方法和手段1. 定期巡视和检查:监理人员将定期巡视施工现场,检查施工质量和进度,并记录相关情况。
2. 抽样检测:监理人员将抽取施工过程中的关键节点进行检测,确保施工符合要求。
3. 文件审核:监理人员将审核施工图纸、设计文件和施工方案等相关文件,确保合规性。
(精编)安徽荻港海螺水泥有限公司专用码头二期工程施工组织设

(精编)安徽荻港海螺水泥有限公司专用码头二期工程施工组织设目录编制依据一、安徽荻港海螺专用码头二期工程《工程可行性研究报告》及方案图;二、采用的主要港口工程施工技术规范:《水运工程混凝土施工规范》(JTJ268-96)《水运工程混凝土质量控制标准》(JTJ269-96)《港口工程质量检验评定标准》(JTJ221-98)《钢结构工程施工及验收规范》(GB50205-95)《高桩码头设计及施工规范》(JTJ291-98)《港口工程桩基规范》(JTJ254-98)《港口工程灌注桩设计与施工规程》(JTJ248-2001)三、中交二航局《技术管理办法》、《质量管理办法》、《施工项目管理办法》等。
第一章概述一、工程概况安徽荻港海螺专用码头二期工程位于长江下游铜陵河段尾端的南岸芜湖市繁昌县荻港镇境内的胜利场处,溯江而上59Km达铜陵,顺流而下49Km到芜湖。
该处水面宽约1070m,深槽靠荻港水道右岸。
码头二期工程上游与荻港海螺水泥公司一期专用码头紧临,下游距荻港河口(黄浒河口)约300m,处于“红桃村塔型侧面标”脚下的江边,长江下游航道里程约492.2km处。
工程区自然条件良好,河势稳定,水域开阔,水流平稳,地质条件较好。
该专用码头共设2个泊位,即1#泊位为5000t级(兼顾1000~3000t级)进口泊位、2#泊位为5000t级(兼顾10000t级)出口泊位,两泊位总长285m。
设计年吞吐量:进口生产辅料(煤炭、铁粉、石膏)100万t/年、出口水泥熟料310万t/年。
工程主要施工内容包括高桩梁板码头一座、人车引桥一座、进出口皮带机廊道各一座、装船机墩台一座。
(一)工程结构码头桩台长237m,宽度分别为16m和15m,采用排架式高桩梁板结构。
排架间距为7m。
基础采用φ800钢管桩和600×600mm预应力砼方桩,其中斜桩的斜度为4:1,桩尖均进入⑥层(砂砾层)。
每榀排架下设一对φ800钢管桩(直桩)、一根600×600mm预应力砼方桩(直桩)和一对600×600mm预应力砼方桩(斜桩),斜桩斜度为4:1,上部结构由现浇桩帽、预制安装下横梁、现浇上横梁、预制安装前边梁、预制安装轨道梁、预制靠船构件、预制系靠船梁、预制安装面板及现浇面层和磨耗层。
监理大纲范本

依据有关监理法律、法规及规范,结合本工程的实际特点,特制定本监理大纲。
我公司将严格按照大纲所列要求,合理指派驻地监理机构人员,认真开展工作,与参建各方共同努力,将该工程建设成为优质工程。
一、工程概况与特点(一)、工程概况1、工程名称:2、建设单位3、设计单位:4、建设地点:5、工程规模:6、总造价:7、质量目标:8、投资目标:9、工期目标:(二)、工程特点1、本项目单体工程栋、其中栋为框架剪力墙结构。
施工组织设计应注意合理划分流水段(栋),注意交叉合理安排作业空间,以节约成本提高工效,缩短工期。
2、本工程施工过程中会遇到冬、雨季,在施工期间应做好相应的防护措施。
3、应注意定位放线的准确性,道路红线以及各栋之间的相对位置应做到准确无误。
4、本工程需要旁站监理的项目包括桩基工程、土方回填、梁柱节点混凝土浇筑、防水、样板间(段)等。
二、监理范围、内容、目标、依据(一)、监理范围、内容及目标1、监理范围及内容工程整个项目施工阶段、保修阶段的监理(工程施工图所示桩基、土建、水电、弱电及附属工程的监理)。
(1)、工程设计咨询:协助业主审核设计单位的施工图,组织设计图纸会审及技术交底,做好设计变更管理。
(2)、工程质量管理:协助业主做好工程建设前期准备工作,审查并批准施工单位编制的施工组织设计及各项施工准备工作,下达工程开工令。
协助主业做好设备、原材料供货商的选择工作,检查进场设备、材料的质量,监督现场抽样送检。
督促承包商执行有关规范、规程、标准和设计文件,确保工程质量达到标准。
协助业主组织工程竣工验收,出具工程质量评估报告,督促承包商及时整理技术文件、档案资料。
做好工程缺陷责任期内的监理服务工作。
(3)、工程进度管理:协助业主编制工程控制性网络进度计划。
审批承包商提交的总施工进度计划、月(周)进度计划,并督促、检查其执行情况,及时纠偏和调整。
做好与各有关方的协调工作。
(4)、工程投资管理:协助业主编制投资计划。
池州海螺矿山安全方针

池州海螺矿山安全方针摘要:一、引言二、池州海螺矿山安全方针概述1.安全第一,预防为主2.综合治理3.全员参与4.持续改进三、池州海螺矿山安全措施1.技术措施2.管理措施3.教育培训4.应急预案与救援体系四、池州海螺矿山安全文化建设1.安全价值观2.安全行为规范3.安全沟通与协作4.安全激励与表彰五、结论正文:一、引言随着我国经济的快速发展,矿山资源的需求日益增加,矿山企业的安全生产问题引起了广泛关注。
池州海螺矿山作为一家现代化矿山企业,始终坚持以人为本,高度重视矿山安全工作。
本文将对池州海螺矿山的安全生产方针进行详细解读,以期为矿山企业提供安全管理的借鉴。
二、池州海螺矿山安全方针概述1.安全第一,预防为主池州海螺矿山将安全放在首位,坚持预防为主的原则,通过科学的管理和有效的方法,提前发现和消除安全隐患,降低事故发生的风险。
2.综合治理池州海螺矿山采取综合治理的方式,全面推进安全生产工作。
包括技术改造、安全管理、环境保护等多方面,确保矿山生产安全、环保、高效。
3.全员参与池州海螺矿山倡导全员参与的安全管理模式,要求全体员工树立安全意识,明确安全责任,积极参与安全管理,共同维护矿山安全生产局面。
4.持续改进池州海螺矿山坚持持续改进的安全理念,通过对安全生产的不断优化和完善,提高矿山安全管理水平,确保矿山生产安全。
三、池州海螺矿山安全措施1.技术措施池州海螺矿山在生产过程中,充分利用先进的技术手段,提高矿山安全生产水平。
例如:采用现代化开采技术、自动化设备、智能化监测系统等。
2.管理措施池州海螺矿山强化安全生产管理,严格执行国家安全生产法律法规,建立健全安全生产责任制,确保安全生产任务落到实处。
3.教育培训池州海螺矿山注重员工安全教育培训,提高员工安全意识,增强安全技能,降低事故发生的风险。
定期开展安全知识竞赛、安全演练等活动,提高员工应对突发事件的能力。
4.应急预案与救援体系池州海螺矿山建立健全应急预案和救援体系,确保在突发事件发生时迅速启动救援机制,最大限度减少事故损失。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章监理工作综述一、项目概况1、工程名称:池州海螺三期6#、7#线建设工程2、建设规模:6#、7#熟料生产线及相关附属设施3、工程总投资:约3.06亿元人民币。
4、建设周期:2010年9月20日开工,2012年1月20日竣工, 共16个月。
二、监理目标1、监理依据:(1)国家有关工程建设法规、标准、规范。
(2)批准的城市(地方)规划、建设计划。
(3)设计文件及图纸。
(4)工程承包合同。
(5)监理委托合同。
2、监理目标(1)投资目标:实际投资控制在概算造价内。
(2)质量目标:单项工程合格率达到100%,达到业主要求的工程优良率和质量等级。
(3)建设周期:达到业主要求的计划工期目标。
3、监理范围(1)项目范围:施工阶段监理。
(2)时间范围:土建施工阶段、设备安装及调试阶段、工程预结算审核阶段。
三、监理组织机构公司按照监理委托合同和工程承包合同的要求,分批派出具备良好品质、熟识业务、身体健康的监理人员组成现场监理部,配备监理工作所需的仪器设备。
监理部实行总监理工程师负责制。
总监理工程师对外向业主负责,对内向监理公司负责。
本项目现场监理部组织机构、拟派出监理人员计划、监理工作所需的仪器设备及各方关系的处理如下。
1、现场监理部组织机构:2、本项目监理人员计划本项目拟派出监理人员计划见下表。
本项目拟派出监理人员计划表3、投入本项目的技术装备本项目拟投入的监理所需的仪器设备计划见下表。
监理检测仪器、设备表四、监理工作主要任务1、投资控制任务(1)参与制订工程建设计划,合理安排工程施工顺序。
根据施工进度计划,参与编制本工程各阶段年、季、月度资金使用计划,为业主合理筹款提供可靠依据,保证工程顺利进行。
(2)发挥熟悉本行业投资规律的优势,协助业主开展招标工作, 拟定项目合同经济条款,参与合同商谈,防止合同条款不严或疏漏而造成索赔条件或经济损失。
(3)审查施工单位编制的施工组织设计或施工方案中涉及经济方面的内容,并进行技术经济比较论证,节约投资。
(4)审核工程付款单和施工进度款,进行投资计划值与实际值的比较,提出投资控制年、季、月度报表。
(5)对工程变更、设计修改进行审核并进行技术经济合理性预分析。
(6)复核已完工程量,审核现场签证,签署工程付款凭证。
(7)对工程费用的超支进行及时分析,定期或不定期向业主提出费用突破的原因分析报告,提出控制费用突破的方案和纠正措施。
(8)协助业主处理合同纠纷和索赔事宜,计算审核各种索赔。
2、进度控制任务(1)进行项目建设周期总目标的分析论证,提出建议。
(2)审核或编制工程实施总进度计划,并在实施中控制执行,在实施中若有必要,及时向业主提出调整总进度计划的建议。
(3)审核施工单位提交的各阶段年、季、月度进度计划,并控制执行,必要时作及时调整。
(4)审核设计单位、材料或设备供应单位的进度计划,并检查督促其执行。
(5)进行每月实际进度与计划进度比较的动态管理,提供月、季、年度进度报表。
(6)如实记录工程进度状况,进行工程进度款的审核签证。
(7)预测工程进度,制定保证工期的对策措施。
(8)提出总工期突破的原因分析和补救措施。
3、质量控制任务(1)确定本工程项目的质量要求和标准;审核设计文件是否符合质量要求和标准;协助业主审核投标文件和合同文件中的质量条款是否符合质量要求和标准。
(2)审核施工组织设计、施工技术方案及施工安全措施,并督促检查其实施。
(3)组织设计单位进行设计交底和图纸合审,写出会审纪要。
(4)审核并督促施工单位及分包单位的质量保证体系是否完善和符合要求。
(5)审核用于工程的原材料、构配件及施工设备的质量,进行材料抽检、复试和试验。
(6)设定质量控制点,进行施工质量检查,对各单位工程、分部分项工程、各部位、各项工序及隐蔽工程进行验收签证。
(7)组织工程阶段验收,督促施工单位整改,并提出工程质量评估意见(8)督促施工单位安全生产,文明施工,进行安全检查。
(9)协助业主处理工程质量事故和安全事故,协助业主办理质量等级核定手续。
(10)督促施工单位在保修期内的质量保修工作及对保修质量进行检查鉴定。
(11)督促施工单位整理工程技术资料,审核竣工资料及其它技术文件,参与竣工验收,提出监理报告。
4、合同管理任务(1)协助业主与施工单位商签建设工程施工合同,起草与工程项目有关的其它各类合同(包括设计、材料或设备订货等),参与合同谈判、提出建议。
(2)协助业主审查和确认承包单位选择的分包单位,进行资质信誉检查。
(3)进行与工程项目有关的各类合同的跟踪管理,检查各方执行合同的情况。
(4)协助业主商谈合同条款的变更,并定期提交合同管理的各种情况报表。
(5)协助业主处理与工程项目有关的索赔事宜及合同纠纷。
(6)其它业主交与的事宜。
5、组织协调任务(1 )组织并协调业主和各参与工程建设单位之间及各单位之间的关系,并协助业主处理有关事宜。
(2)协助业主向建设工程项目有关的各主管部门办理各种审批事宜(3)协助业主处理各种与本工程有关的纠纷事宜(4)其它事宜协调。
五、监理控制要点在工程管理中,公司将以下工作作为控制要点实施监理1、工程管理工作的制度化建立工程管理三级会议制度,“工程协调会议”以定期的形式解决工程建设需要协调的问题;“工地会议”解决工地上需要及时处理的施工问题;“交底会议”就重大的技术问题向施工单位或施工班组直接进行技术交底。
建立现场监理工作制度,坚持监理人员下工地对工程施工进行跟踪、旁站、检查、验收、测量、记录等现场工作。
坚持按章监理制度,公司制定和完善了一套监理工作报表制度,如《开工制度》、《设计交底和图纸会审制度》、《工程成本监理制度》《会议制度》《监理报表制度》《工地签证实施细则、《隐蔽工程验收办法》、《安全生产规定》、《工程资料管理及归档制度》等十多个制度文件。
这些制度在监理实施中对质量、进度和投资的规范化管理及有效控制起到重要作用,对约束工程施工活动进入正规化文明安全施工起到促进作用。
2、针对水泥厂的总体筹划及专业协调计划水泥工业建设工程是一个涉及水泥工艺、设备、自电、土建、总图和测量等多专业多工序的综合性系统工程。
在工程施工过程中, 各专业各工序具有内在合理的顺序,又有交叉和相互协调关系。
一一个科学合理的工程总体规划和行之有效的专业协调计划,是水泥工业建设工程必不可少的一项工作,是保证工程顺利实施并实现业主预期目标的总前提。
我公司经过多个水泥工业建设工程的监理实践,在这方面有着独到的体会和经验积累。
针对具体工程项目和业主要求,及时提供科学合理的工程总体规划和专业协调计划,能有效地协调设计、施工、安装等多方关系,使工程纳入合理有序的轨道。
3、设备订货及设备保管管理由于水泥工业建设工程是一个系统工程,所以在土建施工阶段,甚至在土建开工之前,设备订货、存放、保管等一系列工作就应预先开始筹划。
如何有条不紊地开展设备订货工作以保证总工期的实现,如何规划设备存放的合适地点以减少设备二次搬运费用,如何采用有效的设备保管措施以避免设备进出存放点的混乱和遗失,是一项细致而繁杂的系统工作,非一般监理单位所能胜任。
我公司在这方面已有较完善的操作程序和实践经验,借助人材优势,在订货阶段为业主提供如下服务:(1)及时要求设计单位提供工程建设需要的分批订货清单和参数资料,协助业主制订设备订货计划。
(2)推荐制造厂家,提供各主要设备制造厂家清单。
(3)提供订货所需的技术资料,向业主提出订货技术要求、备件清单和制造厂现场安装指导范围。
(4)编写设备招标标书草案,开展设备订货的具体准备工作;(5)编写拟定订货合同草案。
(6)检查订货和图纸是否相附,防止错订、漏订、重订现象发(7)合理规划和布置设备存放点,提出设备堆放场地要求及相应设备的保管要求。
(8)设备出厂前检查设备质量及设备装箱情况。
(9)货物到场后参与接货清点,并填写《货物接收单》交业主备查。
(10)会同在供货方参与设备开箱检查、清点、填写《设备开箱检查单》交业主备查。
(11)在设备接收和检查中,及时如实列出设备缺陷、运输损坏等情况,并协助业主提出处理意见。
(12)填写《设备存放登记表》供业主备案,以便安装时领货出库有序方便。
4、专业质量控制要点各专业质量控制要点详见第二章和第三章主要车间监理方案。
六、工程进度控制方案监理部在工程进度控制过程中,着重抓了进度计划的目标管理, 加强工序之间、协作单位之间的进度协调工作,做好施工进度的督促和合理调整。
1、总进度计划的目标管理监理部把抓总工程进度计划的制订放在重要的位置,在施工单位进场之初,即要求施工方在编制施工组织设计时,应按合同工期目标制订总进度计划。
总进度计划调整确定以后,施工方每月提出月进度计划,每周例会上提出周作业计划。
监理部按总进度计划目标审核月进度计划,按月进度计划审核周作业计划,层层控制,抓周作业计划完成的落脚点,进度计划得到了切实控制。
2、单体车间施工进度协调在审核单体车间施工方案时,必须以主要车间为龙头作为进度控制点,采取非主要车间与总工程进度计划相协调的同步跟进控制方法,重点抓住主要车间的形象进度。
同时针对施工单位较多,工序交叉影响的特点,合理安排分包或专业单位进场时间和工序交叉时段,在每周例会上协商工序之间的交叉,协调施工队之间的关系, 使整体工程进度有序合理进行。
3、施工进度的督促和调整影响工程进度的因素很多,对施工单位的管理机构、人员配备、施工资质、业务水平等是否适合工程的需要,对施工单位的施工机具数量、规格、完好程度、施工工艺是否符合进度计划要求必须经常统计、审查、提出情况分析报告。
收集施工单位各阶段的进度各种数据,运用计算机进度管理软件加以整理分析,对进度计划的实施进行跟踪监控,预测存在的风险因素,并采取预防措施。
对进度计划和实际进度进行比较,找出偏差的原因,并提出纠偏措施。
实行进度计划动态管理、实际进度督促的调整。
七、合同管理要点1、合同的进度管理(1)合同工期:在施工合同中,必须明确约定施工工期,可以有两种方法表述:a、规定具体的开工日期和竣工日期;b、约定工期天数,同时规定业主发布的开工日期为合同开工日期。
(2)施工单位按时提交进度计划,并在规定时间内给予批准。
(3)严格延期开工程序:a、施工单位不能按时开工,应在合同条款约定的开工日期5天之前,提出延期开工的理由和要求,并在3天内有答复;b、业主要求的延期开工,应征得施工方同意,并相应顺延工期。
(4)对暂停施工的处理应该及时,条件具备应及时复工。
(5)工期提前应事先协商,并在协议中明确。
2、合同的质量管理(1)合同应对标准、规范有约定,并写明规范、标准的名称。
(2)合同应对材料、设备的供应质量有规定,对甲方供应和乙方供应的材料设备均应有明确的质量要求、验收程序、不符合质量要求的处理等条文规定。
