生产计划与控制课程设计44033

相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

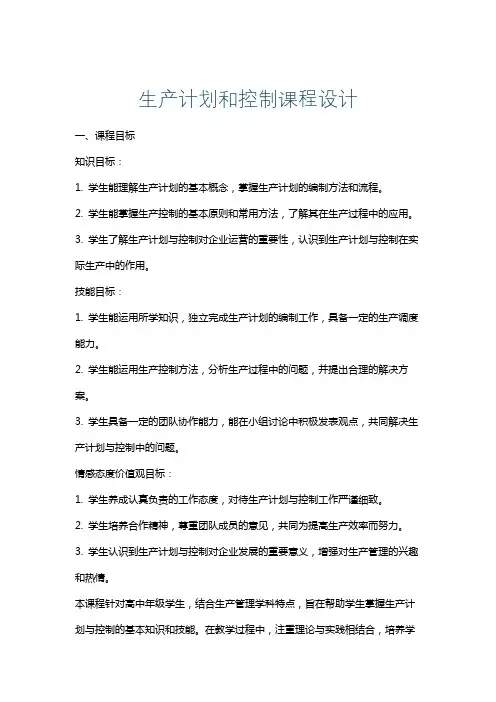

生产计划与控制课程设计

姓名:

学号:

专业:工业工程

院系:机械工程学院

学校:理工大学

指导教师:

日期:2014 年 6 月 16 日

一、课程设计目的

学生在学完《生产计划与控制》专业课程后,进行生产计划与控制的课程设计。通过课程设计的训练,使学生进一步掌握所学专业知识,培养学生独立分析问题和解决问题的能力,熟悉和掌握企业生产计划的编制方法和步骤。

二、课程设计容、基本要求

根据所提供的材料,按设计任务要求进行分析、计算和设计,并在两周独立完成一份完整的课程设计报告。

具体要求:

⑴对各类原始资料进行分析;

⑵掌握各有关主要期量标准及生产能力的计算方法;

⑶掌握生产计划的编制方法和步骤;

⑷掌握各有关生产计划表格的计算和填写;

⑸掌握物料需求计划——MRP的编制方法;

⑹采用网络计划技术进行时间——资源的优化。

三、题目

南方工程机械2013年度生产计划的编制(部份)。

四、原始资料

1.该公司主要产品CWJ型机械的有关资料:

⑴该产品2013年度各月出产计划(见表1);

⑵该产品的加工工艺流程及各环节的生产周期(见图1);

⑶该产品的投入批量为月批,投入间隔期为30天,暂不考虑保险期,上年度出产累计编号为号。

2.机加工车间主要产品甲、乙、丙三种零件的有关资料:

⑴三种零件在主要工序上的加工时间(表2);

⑵三种零件在各道工序上的台时定额及设备数(表3、表4);

⑶采用两班制生产,每班8小时,设备损失系数为0.05。

3.CW6163型产品代表零件的有关资料:

⑴ CW6163型系列产品A、B结构层次图(图2);

⑵ A、B产品零部件其它有关资料(表5)。

4. 该公司某工程各工序之间关系(表6)。

编制生产计划和生产作业计划资料

一、南方工程机器拟采用累计编号法编制2013年度CWJ型产品的投入产出计划,该产品2013年度各月的商品出产计划见表1:

29-35号方案5,二班1-7号,方案6,……;以此类推。

产品的加工工艺流程及各环节的生产周期如图1所示:

图1 CWJ型产品加工工艺流程及各环节生产周期

二、此机加工车间固定生产甲、乙、丙三种零件,该三种零件在主要工序上的加工时间如下表2所示:(δ=0.05)

三种零件各道工序的台时定额如下表3所示:

三、CW6163型系列产品中,主要生产A、B两种产品,A、B产品分别由C、D、E、F、G、H等零部配件装配而成,其产品结构层次如图2所示。

目前的可用库存量、提前期如表5所示:

四、工程项目优化

该公司某工程各工序之间的关系、作业时间及各工序每天所需安装工人人数如表6所示。并限定每天的安装工人不能超过22人,试安排作业计划,使人力资源得到平衡。

目录

1采用累计编号法编制CWJ产品全年的投入产出计划 (5)

1.1计算各生产环节的投入产出提前期 (5)

1.2计算全年各月份的出产累计编号 (6)

1.3 计算各车间的出产投入累计编号 (6)

1.3.1 一月份各车间的出产投入累计编号 (6)

1.3.2 二月份各车间的出产投入累计编号 (7)

1.3.3 编制各车间投入产出计划表 (7)

2机加工车间标准批量、生产间隔期和生产能力,综合平衡 (7)

2.1计算机加工车间批量和生产间隔期 (8)

2.2计算机加车间生产此三种产品的生产能力,综合平衡 (9)

3 编制产品A的物料需求计划——MRP (11)

3.1 产品结构层次图 (11)

3.2 MRP的计算 (12)

4运用PERT图进行时间——资源的优化 (13)

4.1 绘制网络图 (14)

4.2 进行作业计划的初步安排及优化 (14)

4.3网络图的时间——资源优化表 (17)

5课程设计总结 (18)

参考文献 (18)

1采用累计编号法编制CWJ产品全年的投入产出计划

南方工程机器拟采用累计编号法编制2013年度CWJ型产品的投入产出计划,该产品2013年度各月的商品出产计划见表1:

产品的加工工艺流程及各环节的生产周期如图1所示:

图1 CWJ型产品加工工艺流程及各环节生产周期

1.1计算各生产环节的投入产出提前期

公式为:车间投入提前期=该车间出产提前期+该车间生产周期;

前后批量相等时:车间出产提前期=后续车间投入提前期+保险期;

车间投入提前期=该车间出产提前期+该车间生产周期;

前后批量不等时:车间出产提前期=后续车间投入提前期+保险期+(本车间生产间隔期-后车间生产间隔期);

由以上可以得出:

装配车间出产提前期=0,保险期=0;

(1).装配车间投入提前期=装配车间出产提前期+装配车间生产周期=60(天)

(2).二金工车间出产提前期=装配车间投入提前期+保险期=60(天)

二金工车间投入提前期=二金工车间出产提前期+二金工车间生产周期=60+90=150(天)

(3).一金工车间、冲压车间的出产投入提前期与二金工车间相同;

(4).油漆车间出产提前期=冲压车间投入提前期=150(天)

油漆车间投入提前期=油漆车间出产提前期+油漆车间生产周期=150+30=180(天)

(5).锻件车间出产提前期=冲压车间投入提前期=150(天)

锻件车间投入提前期=锻件车间出产提前期+锻件车间生产周期=150+90=240(天)

(6).铸件车间的出产投入提前期与锻件车间相同。

相关文档
最新文档
