预应力鱼腹梁工具式组合内支撑施工技术摘要:近年来,随着我国城市化进程的加快发展和土地用途管制制度的严格实施,城市土地资源日益紧张,人们开始越来越重视城市地下空间的开发利用。

随着城市地下空间的开发,国内对深基坑技术的研究越来越多。

本文结合传统钢筋混凝土内支撑技术在工程应用中存在的工期长、工程造价高、地下作业空间小等缺点,详细论述了预应力鱼腹梁工具式组合内支撑技术在深基坑支护中的优势,以期为今后其他工程深基坑内支撑体系的设计和施工提供参考。

关键词:预应力;鱼腹梁;深基坑;支护引言预应力鱼腹梁工具式组合内支撑技术具有成本低、工期短、噪音低、位移小、可靠性好、施工空间大、安装拆除方便、大部分钢构件拆除后重复利用率高、对环境影响小、环保等特点。

传统类型的深基坑支护技术主要有钢筋混凝土内支撑技术,对于各种变形较小的深基坑具有很好的实用性,因此在深基坑支护施工中得到了广泛的应用。

但由于采用钢筋混凝土内支撑,围护施工周期和维护时间长,支撑杆密集,地下开挖空间小,施工成本高,给建设者造成了诸多困扰。

因此,针对传统钢筋混凝土内支撑技术存在的问题,本文探讨了工具式预应力鱼腹梁组合内支撑技术及其在深基坑支护应用中的优势,以期为今后其他工程深基坑内支撑体系的设计和施工提供参考。

1预应力鱼腹梁工具是我国组合式内支撑的发展随着中国经济的快速发展,城市地面空间日益紧张,三维城市空间开始作为一种重要的自然资源被开发。

地下设施、地下物流、地下能源和物资储备等设施的大量建设,为预应力鱼腹梁支护技术带来了巨大的市场空间。

1.1.工作原理预应力鱼腹梁结构和传统支撑梁结构的受力,预应力鱼腹梁檩条结构在基坑外水土压力的作用下会向基坑方向变形。

通过对钢绞线进行张拉并施加预应力,张拉后的钢绞线会对鱼腹梁支撑杆产生较大的反作用力,大大减小了作用在鱼腹梁檩条上的弯矩,减小了鱼腹梁的弯曲变形。

1.2.特征a成本-降低复杂地质围护结构的成本。

b 工期——缩短围护结构、土方开挖和支架拆除的工期。

鱼腹梁钢结构支撑(ips工法)在深基坑中的应用

鱼腹梁钢结构支撑(ips工法)在深基坑中的应用
基坑开挖侧壁地层主要为杂填土、素 填 土 、淤 泥 质 土 、粉 质 黏 土 、可塑残积砂质黏性土,硬塑残积砂质黏性土等。其中 残 积 砂 质 黏 性 土 ,呈 可 塑 〜 硬 塑 状 ,浸 水 后 易 扰 动 、软 化 。
地下水主要为赋存于杂填土层①1 及素填土①2 的中下
部 的 上 层 滞 水 ,赋 存 于 残 积 土 层 ③ 、全风化花岗岩层④及散
■地基工程
献 是 *f
2020 年
鱼 腹 粱 钢 结 构 支 撑 (I P S 工 法 丨 在 深 基 坑 中 的 应 用
陈楠 (建材福州地质工程勘察院有限公司厦门分公司,福 建 厦 门 361004)
摘 要 论 述 了 鱼 腹 梁 钢 结 构 支 撑 (IPS工法)在奥元钻石大厦项目已施工围护桩的特殊地质条件及环境条件约束 下 的 深 基 坑 中 的 应 用 ,过 程 中 局 部 支 撑 应 力 虽 超 预 警 值 ,但 后 续 的 加 固 措 施 等 控 制 了 变 形 的 发 展 ,使 得 整 个 基 坑 安 全 穗 定 ,确保了周边环境的安全及主体地下工程的顺利实施。
关 键 词 鱼腹梁钢结构支撑;深基坑;扩大头锚索;预警值;安全稳定
1 工程概况及场地环境
厦 门 奥 元 钻 石 大 厦 项 目 位 于 厦 门 市 岐 山 路 西 侧 ,岐山 北 路 南 侧 ,鑫源大厦北侧,设计公社二期东侧,交通便利。主体 建 筑 主 要 为 一 栋 9 层 的 办 公 楼 ,高 度 46.40m,框 架 -剪 力 墙 结 构 ,设 3 层地下室,总建筑面积达15000m2,主 楼 、裙楼及纯 地下室基础均采用桩筏基础。本 工 程 ±0.00为黄海高程 10.80m,现 场 场 地 标 高 为 9.20 ~ 9.90m,考 虑 基 础 底 板 厚 度 , 本 基 坑 最 大 深 度 为 16.35m。

基于复杂地质条件超大超深地连墙施工技术

基于复杂地质条件超大超深地连墙施工技术

62㊀|R E A LE S T A T EG U I D E基于复杂地质条件超大超深地连墙施工技术胡大为㊀(上海城地岩土设计有限公司㊀上海㊀201203)[摘㊀要]㊀华润城北副中心桩基围护结构施工时运用了62.5m 装配式预制地连墙,有效处理了地下连续墙土体固结时间不够㊁成槽后槽壁的稳定性较差等问题,使项目建设质量得到一定的保障.本文分析复杂地质条件下超大超深地连墙项目施工的难点,综合多方面因素选择最适宜的成槽机;探究导墙施工㊁泥浆制备㊁钢筋笼吊装㊁水下砼灌注施工技术要点及质量控制方法,形成一套相对完整的适用于复杂地质条件的超深地连墙施工方案,仅供同行参考.[关键词]㊀复杂地质;超深地连墙;成槽工艺;技术要点;质控措施[中图分类号]U 231.3㊀㊀㊀[文献标识码]A㊀㊀㊀㊀[文章编号]1009-4563(2023)09-062-03引言地下连续墙施工是一种比较先进㊁成熟的地下工程工艺.连续墙围护结构是封闭的,有整体刚度较大㊁整体性良好㊁适用于多种地质条件等优点,并且现场用逆筑法施工能加快施工进度,减少投资.近些年我国城市化进程持续推进,可用的地表面积呈现出不断减少的态势,因此利用地下空间.而复杂地质条件下超深地连墙施工时存在着诸多突发性因素,容易影响项目建设质量[1].所以,应明确超深地连墙施工的技术难点,综合多方面因素编制适宜的超深地连墙施工方案,加强施工技术应用情况的把关控制,以规避钢筋笼变形㊁砼绕流㊁墙体接缝渗漏等缺陷,从根本上确保项目施工的质量安全.1㊀项目概况华润城北副中心桩基围护工程处于杭行路与良运街交叉口,项目北侧㊁东侧分别临近地铁4号线㊁10号线,周围有繁华街道与高耸的居民住宅区.本项目由一栋285m高办公楼与六层商业配套组成,桩基运用钻孔灌注桩,分坑几何部署基坑支护结构,纵向运用三轴止水帷幕+钻孔灌注桩+地下连续墙,水平方向用三道钢筋砼内支撑.本项目区块地理方位与场地原始地貌给工程建设制造了两大难题:(1)项目处于繁华街道,三轴止水围护现场施工时要着重做好周围环境及街道过往行人的保护工作.(2)项目场地原始地貌属于工业厂区拆改范畴,局部分布着地下障碍物和空洞构筑物,业主对地下连续墙的槽壁和成墙效果提出了质疑.2㊀设备选择及场地硬化成槽机的性能㊁功能效用是影响超深地连墙成槽质量及施工进度的主要因素,选择成槽设备时要综合分析成槽深度及垂直精度㊁抓斗重量及提升力等的设计情况.比较不同型号成槽机的经济性与技术性,最后决定选择S G 50成槽机进行开挖成槽作业,结合场地内加固深度及其他施工条件等合理确定设备的转换标高.成槽机主机㊁履带式起重机自重较大,且现场成槽作业期间会产生一定振动,对地面的地基承载能力及平整度均提出了较高的要求.平整场地后用30c m 厚C 30砼进行硬化,敷设双层双向间距240mm ㊁φ16mm 钢筋.场地硬化范围是连续墙导墙边界外扩15.0m .3㊀施工工艺3.1㊀导墙施工导墙施工是地连墙项目建设的基础工序,其施工情况关系着墙体边线和标高的精准度,也是成槽设备导向㊁蓄存泥浆液位㊁维持上方土体结构稳定性及防控塌方问题的一个重要举措.导墙构造选型时,适度增加导墙下方和土体之间的接触面积,并提高导墙配筋及砼的强度等级,增加刚度本项目的导墙结构设计见图1[2].翼面宽度1m ,墙体全厚0.3m ,导墙高程以1.5~2m 为宜,墙趾要布置在搅拌桩加固土体30㎝之下的位置,整体铺筑φ14mm@200φ钢筋网片,选购C 30砼.图1㊀导墙构造图示3.2㊀泥浆制备地连墙现场施工中泥浆的作用有护壁㊁润滑㊁携渣及冷却机具,泥浆自身性能的优劣直接关系到槽段构造的稳定性.制备泥浆环节中,工人要按照相关技术规范严控膨润土和水的用量㊁静置膨化时长.通常选择自来水作为制浆用水.现场试配泥浆时掺拌的是场区内地下水,后续连续24h 静置新泥浆会出现严重的离析问题,清水㊁膨润土颗粒出现了上下分层界面,以上现象的成因主要是地下水呈弱酸性(p Hʈ4),其内C a 2+㊁C u 2+㊁M g 2+等金属离子含Copyright ©博看网. All Rights Reserved.R E A LE S T A T EG U I D E |63㊀量偏高,易使浆液性质发生改变,从前期的悬浮分散态逐渐转变成凝集态,膨润土颗粒发生聚沉,以上可以用来解释泥浆循环使用后性能降低的现象.施工队结合技术规程要求及既往施工经验,基于砂性土层指标控制制浆指标,表1是泥浆指标控制标准,施工方要认真落实.表1㊀泥浆指标控制标准泥浆指标新浆成槽泥浆清孔后泥浆黏度/s 30~3525~3525~35比重1.04~1.11.2~1.41.04~1.1pH 8~98~108~10失水量/m l 30m i n-1<10<15<10泥皮厚/mm <1<1.5<1含砂率/%/<8<4㊀㊀本工程结合场地水文地质㊁施工方技术设备条件等因素科学规划泥浆配合比,本项目泥浆的组成原料有优质的钠基膨润土㊁C M C 增粘剂㊁纯碱和自来水,配合比分别是80㎏㊁0.3~0.5㎏㊁3~5㎏㊁1000㎏.在20m~50m 的砂层范围内成槽作业时,结合现场实况湿度增加泥浆的比重与黏度,以辅助提高槽中的静水压力,确保泥浆能发挥可靠的支撑作用.3.3㊀成槽施工及技术方法3.3.1㊀成槽施工因为工程场地地质条件较差且各处存在着差异,为了能有效落实施工进度计划及确保成槽精准度,结合现实地质状况运用了差异化的抓槽顺序.在未布置导向孔的场地中,启用液压抓斗成槽环节中,如果勘测发现槽壁两侧广泛分布着原状土,垂直度处于较高参差上,则明确要求将首抓成槽工时控制在21h 以内;启用旋挖钻机执行第二抓工序进行引孔,则有助于加快成槽进度,加大成功率.这种工法适用于顺序地连墙施工范围.采用 三抓 成槽工艺时,启用液压抓斗直接完成第一㊁二抓斗工序,两抓间预留出宽80c m 鼻梁土 ;前两道抓斗结束后,再按序开挖 鼻梁土 .这种工法能使成槽作业精准度得到保障,用在首开幅的成槽施工领域表现出良好效能.图12是三抓 成槽挖土顺序[3].图2㊀ 三抓 成槽图示当遇到卵石层㊁含砾中粗砂层等不良地质时,因为局部板结成块㊁强度明显增加,成槽施工难度显著提高,在这样特殊工况下改用旋挖钻予以引孔,用 三钻两抓 工法进行成槽作业,随后改用用成槽机抓取中间土体.3.3.2㊀技术措施(1)三轴槽壁加固:槽壁构造稳定性是影响地连墙成槽效果的一个主要因素,成槽现场施工中局部槽壁坍塌时会增加围护结构侵线㊁地下管线破损㊁临近构筑物永久性破坏等事故.故而,在复杂地质条件下更要维持地连墙槽壁稳定性.本工程所处区位的地下水位偏高,广泛分布着较厚的淤泥质粉质粘土层㊁粉细砂层,成槽作业期间失稳时容易引起塌方情况.为此,用φ850@1200㊁φ850@1800三轴搅拌桩分别加固槽壁外侧㊁内侧的土体,提高地连墙内㊁外侧土体强度,不仅能发挥支撑作用,还能取得一定隔水效果,减轻地下水对成槽的侵蚀作用.结合本工程的设计要求,槽壁的现场加固深度达到29m .三轴搅拌桩作业时若控制不严则容易带来垂直度偏差问题,造成的最直接后果是部分搅拌桩侵入地连墙槽内.并且顾及砼灌注时砼充盈系数及挖土后墙面本体的外形质量要求,建议把搅拌桩边线距离地连墙边线外放10c m 左右.三轴工艺加固土体时容易导致成槽阶段稳定度下滑,部分土体伴随成槽操作一并带出至槽外,故而一定要严格控制槽壁加工工艺,以确保成墙后外观质量及墙面平整度均符合设计要求.并且要指派专人监测槽段泥浆的液面改变情况,缺浆时要及时补充,确保泥浆液面始终高出地下水位0.5~1m ,在开挖施工深度ɤ15m 的槽段时一定要严加控制[4].(2)机械操作:成槽作业阶段,抓斗开挖整个过程要缓慢进行,不可出现满抓的行为.特别是在开槽工序中,一定要做到稳且满,每次抓斗挖土时要联合使用垂直度显示仪㊁智能纠偏仪监控槽壁的垂直度指标,直至观察到整个斗体进槽.在粉砂层内进行抓土操作时,抓斗的升降速度都不可过快,以防导致局部㊁槽壁失稳而引起塌方现象.(3)槽壁检测成槽机自带仪器测定成槽垂直度,工人结合垂直度显示仪呈现出的槽段偏差数据,有针对性地调整液压抓斗不同方位推板的伸长量.可以利用成槽机自带的纠偏仪校正抓斗,通过这种方式调控抓斗的作业姿势,精准控制槽壁的垂直度,确保其符合设计要求.3.4㊀清槽和刷壁3.4.1㊀刷壁成槽质量达到设计要求,在下放钢筋笼前要刷壁前期地连墙施工形成的接缝处.过去常规做法是用偏心刷壁器进行工,刷壁力度不够大,以致黏附在工字钢表面的泥皮及绕流砼不能被彻底清除掉.本项目中,用螺栓连接自制式刷壁铲刀和抓斗后组织刷壁作业,在抓斗重力作用下铲刀能紧密贴靠在钢板面层,刷壁操作力量显著增加,铲刀是严格按照工字钢板外形在现场加工而成的,故而能使整体刷壁效果得到保障.3.4.2㊀清槽滞留在槽底的沉渣会对地连墙的承载㊁抗渗能力产生不同的影响,故而清槽成为地连墙施工中的一道重要工Copyright ©博看网. All Rights Reserved.64㊀|R E A LE S T A T EG U I D E序,也是施工方应高度重视的问题.本工程联合使用启用液压式抓斗挖净槽底滞留的沉渣,配合反循环法吸走土渣淤泥,槽底一些泥浆达不到设计要求时,要尽早进行置换.清底换浆整个过程保持吸浆量和补浆量的平衡关系,浆液面的高程满足要求.如果测定抽吸的泥浆内砂率偏高时,则要用专业仪器进行过滤.清槽工序结束后,控制槽底的泥浆密度ɤ1.15,沉渣厚度ɤ100mm .3.5㊀钢筋笼吊点设置及吊装加固布置一字形钢筋笼吊点时一定要确保钢筋笼纵㊁横向受力均匀,正副弯矩值大小差异不明显,综合既往吊装作业经验及钢筋笼㊁预埋件分布状况等调整局部(见图3),共计部署24个吊点,横向每排均按等间距设置4个吊点,与纵向桁架方位保持一致.针对纵向吊点,笼顶㊁尾部悬壁间距依次控制为l m ㊁2m ,主副起重机㊁主起㊁副起重机两点间距一致,均为8m ,通过试验检测确认跨中变形量符合设计要求,且现实施工取得的效果较好[5].图3㊀钢筋笼吊点布置图示L 形钢筋笼吊点的纵向部署形式与一字形钢筋保持一致.L 形钢筋笼起吊期间会旋转一定角度后呈 V 字姿势朝向上方继续起吊.按照起吊作业过程中及受力均衡㊁弯矩最小的基本原则,布设吊点前先计算出钢筋笼重心坐标,推导出形心主轴方向,钢筋笼两侧在主惯性轴横坐标即是吊点范畴.本文取两边长度分别达到3.2m 与2.0m 的槽段座位实例进行分析,基于下式精准计算重心坐标G (x 0,y 0),给出各个吊点的坐标[6].X 0=s b x b +s a x as b +s ay 0=s b y b +s a y as b +s a整幅加工有效段钢筋笼,全幅起吊进入槽段,加强整个钢筋笼及吊点处,借此方式增加钢筋笼起吊的刚度㊁强度.纵向桁架布置4道,横向桁架每隔3m 布置1道,均用φ22mm 钢筋构件统一加强,现场施工中也要认真做好骨架筋的加固工作.为了保证钢筋笼起吊过程安全㊁可靠,施工方要加强处理局部吊点.取用φ32mm 钢筋作为吊筋,为各个吊点配置 U 字形φ32mm 加强筋.控制焊缝全长大于等于10d ,高度ȡ0.5d.3.6㊀接头处理地连墙采用的是H 型钢接头,将型钢加焊在首开槽段钢筋笼两端,后续槽段的钢筋均嵌入规格适宜的型钢.因为地连墙有超深㊁超大的特点,H 型钢后侧方所有用接头箱起拔操作难度较高,下方利用砂袋统一回填,上方24m 用梯形接头箱进行回填施工,采用以上工法对砼扰流问题能起到一定防控作用.利用小型机械将砂袋运送到孔口,随后组织工人进行人工抛填,不可出现机械直接倾倒的行为,两侧填筑操作要同时进行,以防局部钢筋笼变形㊁位移.为了确保砂袋现场回填的密实度,配合使用梯形接头箱,大概每回填2~3m 后予以冲击压实.3.7㊀灌注水下砼通常用导管水下灌注法执行地连墙的砼浇筑任务,本工程用2根直径25~30㎝导管进行浇筑,两导管间距ɱ3m .首次用导管时要进行气密性检查,确保密封性良好.砼的坍落度维持在(20ʃ2)㎝范围内.砼浇筑阶段要用测绳经常性地测量砼面层的位置,进而更加合理地判断出导管的起拔时间.如果砼面层上升速率快于设计的速率时,则预示着槽段局部浇筑砼时出现了坍塌问题,很容易生成墙体夹泥而产生渗漏通道.当出现以上异常状况时,在地连墙砼浇筑工作整体完成后,参照超声波检测结果采用补强手段处理.如果砼面层上升速率明显低于设计值,则表明挖掘或清槽环节可能造成局部槽段塌方或接头位置回填密实度不达标,结合砼面的位置初步判定出槽壁塌方或密实度较差的深度,便于快速处理其后续幅接缝位置的绕流砼.2根砼导管浇筑砼要做到同步进行,维持砼面呈水平上升状态,两个桶面高差ɱ500mm ,以防因砼面层高差过大而引起夹层现象.结束语通过实施以上技术措施,顺利地完成了本工程所有地连墙的施工任务,整个开挖期间维护结构地连墙均未见渗漏水等异常状况,基坑的各项监测数据均未见异常,处于安全状态.成槽㊁钢筋笼吊装等质量均达到标准要求,加快了施工进度,减轻了施工活动给周边生态环境造成的不良影响,基本上取得了预期成效.参考文献[1]㊀廖军辖.超软地层地连墙厚度优化及施工控制技术研究[J ].建筑机械化,2022,43(10):67-71.[2]㊀聂大理,欧阳鹏,宾红军,等.砂质地层下地连墙施工的防塌孔措施[J ].云南水力发电,2022,38(09):43-45.[3]㊀韩龙伟,毛硕,周王鹏,等.滨海填海区大型枢纽车站地连墙施工技术[J ].工程建设,2022,54(08):51-56.[4]㊀陈晓忠.双轮铣槽机与引孔设备配合技术在地连墙施工中的应用[J ].国防交通工程与技术,2020,18(02):69-73.[5]㊀邱庆翌.高渗透富水地层地铁深基坑地连墙施工技术研究[J ].珠江水运,2019(24):80-81.[6]㊀李家明,李薇.城市复杂地质条件下地连墙施工要点[J ].四川建材,2019,45(07):77-78.Copyright ©博看网. All Rights Reserved.。

预应力鱼腹梁工具式组合内支撑施工技术

预应力鱼腹梁工具式组合内支撑施工技术

预应力鱼腹梁工具式组合内支撑施工技术发布时间:2021-01-28T10:10:43.557Z 来源:《工程管理前沿》2020年31期作者:王春阁陆云峰董松[导读] 预应力鱼腹梁工具式组合内支撑系统是由鱼腹梁(高强低松弛的钢绞线作为上弦构件、H型钢作为受力梁、与长短不一的H型钢撑梁等组成)、对撑、角撑、立柱、横梁、拉杆、三角形接点、预压顶紧装置等标准部件组合并施加预应力,形成平面预应力支撑系统与立体结构体系。

王春阁陆云峰董松江苏南通二建集团有限公司 226200[摘要]:预应力鱼腹梁工具式组合内支撑系统是由鱼腹梁(高强低松弛的钢绞线作为上弦构件、H型钢作为受力梁、与长短不一的H型钢撑梁等组成)、对撑、角撑、立柱、横梁、拉杆、三角形接点、预压顶紧装置等标准部件组合并施加预应力,形成平面预应力支撑系统与立体结构体系。

[关键词]:鱼腹梁;预应力;支撑1.工程概况(1)金山区金山新城JSC1-0701单元01-04地块,位于金山区山阳镇,戚家墩路以东、隆安东路以北、杭州湾大道以西。

总建筑面积346683平方米,地上建筑面积243950平方米,地下建筑面积102733平方米。

主要建筑为16幢22~26层住宅及配套商业、附属设施,整体设一层/二层地下车库。

(2)基坑规模:整体地库基坑总面积约为74500m2,外圈围护总长度约为1360m;独立地下室基坑面积约为615m2,外圈围护总长度约为120m。

(3)场地标高:根据地质资料,拟建场区属滨海平原地貌类型。

勘察期间场地内地面绝对标高为+4.240~+5.540,本次设计自然地面绝对标高取为+4.700,施工前场地需整平至此标高。

基坑挖深:(4)预应力鱼腹梁工具式组合内支撑情况:金山区金山新城JSC1-0701单元01-04地块工程基坑地下二层车库采用一道预应力鱼腹梁工具式组合内支撑工艺+局部混凝土支撑。

其中钢结构角撑最大跨度为82.799m,鱼腹梁最大跨度为36m,混凝土対撑跨度为136.509m。

邻近既有密集建筑的超大面积深基坑复合支护技术应用

邻近既有密集建筑的超大面积深基坑复合支护技术应用

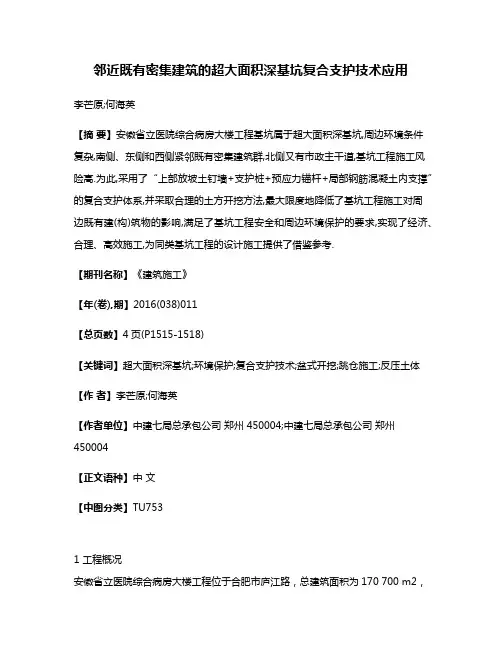

邻近既有密集建筑的超大面积深基坑复合支护技术应用李芒原;何海英【摘要】安徽省立医院综合病房大楼工程基坑属于超大面积深基坑,周边环境条件复杂,南侧、东侧和西侧紧邻既有密集建筑群,北侧又有市政主干道,基坑工程施工风险高.为此,采用了“上部放坡土钉墙+支护桩+预应力锚杆+局部钢筋混凝土内支撑”的复合支护体系,并采取合理的土方开挖方法,最大限度地降低了基坑工程施工对周边既有建(构)筑物的影响,满足了基坑工程安全和周边环境保护的要求,实现了经济、合理、高效施工,为同类基坑工程的设计施工提供了借鉴参考.【期刊名称】《建筑施工》【年(卷),期】2016(038)011【总页数】4页(P1515-1518)【关键词】超大面积深基坑;环境保护;复合支护技术;盆式开挖;跳仓施工;反压土体【作者】李芒原;何海英【作者单位】中建七局总承包公司郑州 450004;中建七局总承包公司郑州450004【正文语种】中文【中图分类】TU7531 工程概况安徽省立医院综合病房大楼工程位于合肥市庐江路,总建筑面积为170 700 m2,其中地上25层,地上建筑面积为116 100 m2;地下3层,建筑面积为59 100m2。

基础形式为桩筏基础,工程桩采用人工挖孔扩底嵌岩灌注桩,桩径1 500、1 800、2 200 mm,桩端坐落于中风化泥质砂岩。

基坑呈不规则长方形,面积约20 800 m2,周边总延长为546 m,±0.00 m相当于绝对高程的15.50 m,场地自然地面标高约为14.70 m,基坑开挖深度为14.10~14.80 m。

基坑侧壁安全等级为一级,重要性系数1.1,环境保护等级为一级。

2 基坑周边环境场地地形较为平坦,基坑周边存在既有已建建筑物较多,且距离较近。

基坑北侧5~6 m为围墙,围墙外为庐江路及相应市政管线,路对面为医院行政楼和金鹰购物中心,距离基坑约38.6 m。

基坑东侧自北向南依次邻近综合楼、现代医院综合楼、营养部、供应室、工会、干部病房楼,距离8.3~18.6 m不等;基坑南侧自东向西依次紧邻干部病房楼、放射中心、加速器医技楼;基坑西侧南段紧邻西大楼,西侧北段靠近道路,距急救中心15 m。

深基坑施工中的地下连续墙与支撑体系

深基坑施工中的地下连续墙与支撑体系

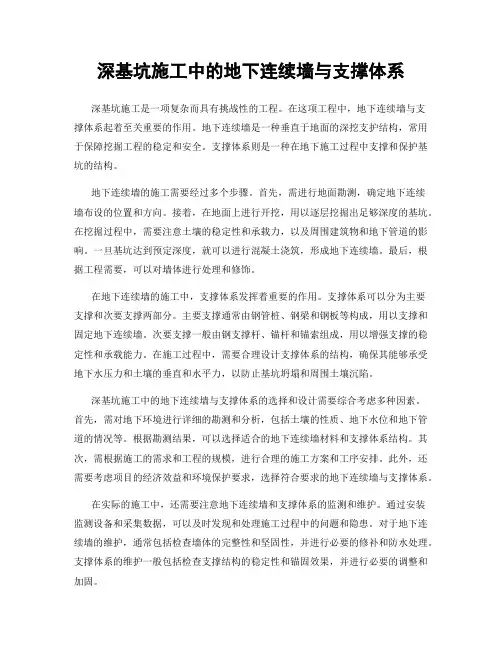

深基坑施工中的地下连续墙与支撑体系深基坑施工是一项复杂而具有挑战性的工程。

在这项工程中,地下连续墙与支撑体系起着至关重要的作用。

地下连续墙是一种垂直于地面的深挖支护结构,常用于保障挖掘工程的稳定和安全。

支撑体系则是一种在地下施工过程中支撑和保护基坑的结构。

地下连续墙的施工需要经过多个步骤。

首先,需进行地面勘测,确定地下连续墙布设的位置和方向。

接着,在地面上进行开挖,用以逐层挖掘出足够深度的基坑。

在挖掘过程中,需要注意土壤的稳定性和承载力,以及周围建筑物和地下管道的影响。

一旦基坑达到预定深度,就可以进行混凝土浇筑,形成地下连续墙。

最后,根据工程需要,可以对墙体进行处理和修饰。

在地下连续墙的施工中,支撑体系发挥着重要的作用。

支撑体系可以分为主要支撑和次要支撑两部分。

主要支撑通常由钢管桩、钢梁和钢板等构成,用以支撑和固定地下连续墙。

次要支撑一般由钢支撑杆、锚杆和锚索组成,用以增强支撑的稳定性和承载能力。

在施工过程中,需要合理设计支撑体系的结构,确保其能够承受地下水压力和土壤的垂直和水平力,以防止基坑坍塌和周围土壤沉陷。

深基坑施工中的地下连续墙与支撑体系的选择和设计需要综合考虑多种因素。

首先,需对地下环境进行详细的勘测和分析,包括土壤的性质、地下水位和地下管道的情况等。

根据勘测结果,可以选择适合的地下连续墙材料和支撑体系结构。

其次,需根据施工的需求和工程的规模,进行合理的施工方案和工序安排。

此外,还需要考虑项目的经济效益和环境保护要求,选择符合要求的地下连续墙与支撑体系。

在实际的施工中,还需要注意地下连续墙和支撑体系的监测和维护。

通过安装监测设备和采集数据,可以及时发现和处理施工过程中的问题和隐患。

对于地下连续墙的维护,通常包括检查墙体的完整性和坚固性,并进行必要的修补和防水处理。

支撑体系的维护一般包括检查支撑结构的稳定性和锚固效果,并进行必要的调整和加固。

总之,地下连续墙与支撑体系在深基坑施工中扮演着重要的角色。

预应力鱼腹梁组合式内支撑作业指导书

预应力鱼腹梁组合式内支撑作业指导书

预应力鱼腹梁工具式组合内支撑作业指导书编制:审批:日期:一、编制依据以广州地铁运营管理指挥中心B区基坑支护工程(关于预应力鱼腹梁工具式组合内支撑系统部分)设计图纸为依据,结合本公司的施工阅历以及国家、地方相关施工技术规范等进行编制。

二、预应力鱼腹梁工具式组合内支撑安装、拆除2.1.安装前打算工作(1)现场打算现场了解工程面貌、环境状况及供电位置。

确定现场钢构件堆放位置和施工机械进出场线路,参见现场平面布置图。

清理施工道路和出行路途。

(2)施工现场布置工具式组合内支撑施工阶段,主要的基本材料有:型钢、钢绞线、支撑构配件、堆放场地;施工机具如挖机、吊机、空压机、电焊机等;现场办公室及生活区。

我们依据施工阶段不同,动态地优化布置场地,依据实际状况合理支配好工序,保证施工顺当进行。

施工总平面布置原则:我司的工具式支撑构配件均为标准件,卡车运至现场的指定位置堆放。

现场办公和住宿采纳我司特制的集装箱,拟订布置在场地弧形区域的围挡边上。

(3)安装前期打算依据土建施工队伍的施工支配要求,在工具式支撑构件安装前,必需对安装现场进行调查。

主要驾驭以下状况:1、道路是否具备车辆进出条件。

2、现场环境是否具备构件堆放要求。

3、复核安装定位运用的轴线限制点和测量标高的基准点。

4、配套构件及预埋件是否满意图纸要求。

5、与其他协作单位协作中是否存在障碍。

6、安装中所需电源是否到位。

7、施工人员的现场协助设施是否符合标准。

8、型钢立柱施工完成后强度等是否符合支撑拼装条件。

2.1.1.工具式组合内支撑构件配套供应现场钢构件吊装是依据预先制定的安装流水依次进行的,运输到现场指定位置的编号构件至少提前一天进场,以满意吊装进度要求,进场构件要参照设计方案及吊装区域合理分布。

依据现场吊装进度支配,提前一周通知加工厂,使加工厂随时驾驭现场安装届时所需构件的进场时间。

支配变更时提前三天通知加工厂,加工厂应严格以现场吊装进度所需的构件进场支配,按时将构件运至现场指定地点。

复杂环境下超深基坑“两墙合一”地下连续墙施工关键技术

复杂环境下超深基坑“两墙合一”地下连续墙施工关键技术

复杂环境下超深基坑“两墙合一”地下连续墙施工关键技术何庆生【摘要】复杂环境下超深基坑“两墙合一”地下连续墙施工,其质量优劣将直接影响基坑施工安全、永久性支护结构安全使用功能及耐久性.文中以某超深基坑工程实例,指出该地下连续墙施工难点,从其关键施工工艺进一步研究,介绍了复杂环境下超深基坑“两墙合一”地下连续墙施工关键技术,该技术实施效果显著.【期刊名称】《广东土木与建筑》【年(卷),期】2015(022)007【总页数】4页(P21-24)【关键词】超深基坑;地下连续墙;两墙合一;复杂环境;关键技术【作者】何庆生【作者单位】广东省基础工程集团有限公司广州510620【正文语种】中文0 引言近年来我国经济的持续快速发展,特别是超(特)大城市房地产突飞猛进,超高层建筑不断向高空和深地下发展,并随着地下连续墙施工工艺的持续改进、新技术的推广应用、施工质量水平的逐步提高,地下连续墙已不单用于构筑物防渗和基坑临时支护方面,还正逐步推广应用于集支护、防水、承重于一体的超高层建筑超大型深基坑工程中。

本文结合某超深基坑工程实例,在指出该地下连续墙施工难点、特点的基础上,对“两墙合一”地下连续墙施工关键技术做了粗浅的归纳与总结,为类似工程提供了参考借鉴。

1 工程概况某超深基坑项目地处城市中心繁华地段,东西宽约82m,南北长约74m,整体开挖深度30.1m,基坑面积达6092m2,土方量达20万m3,为华南地区乃至全国超高层建筑中为数不多的应用“两墙合一”地下连续墙的超大型深基坑工程之一。

基坑周边超高层建筑林立、道路交通繁忙、市政管线密集,施工场地狭小,有雨污水管、煤气管线、通信管线及高压电缆管廊等。

本工程地处珠江三角洲地区,具有地势平坦、海拔较低、濒临海洋、地下水丰富、地质构造复杂、岩土工程性质多变等特点,给超深基坑工程地下连续墙施工带来了很不利的影响。

根据勘查报告,地质土层由上而下依次为杂填土、素填土、粉质粘土、粘土、中粗砂、粉细砂、粉质粘土、粗砾砂、砾质粘性土,全风化岩和中、微风化岩等。

超大面积深基坑中复合支护施工技术的应用

超大面积深基坑中复合支护施工技术的应用

超大面积深基坑中复合支护施工技术的应用
王寒
【期刊名称】《建材与装饰》
【年(卷),期】2018(000)017
【摘要】彩虹湾保障性住房基地三期动迁安置房项目基坑属于超大深基坑,周边环境条件复杂,施工安全风险高.基坑整体采用分坑顺作+一道钢筋混凝土支撑体系,四周采用灌注桩+单排三轴搅拌桩做止水帷幕的围护方案.经过多方面的基坑论证和施工方案优化,合理部署施工,信息化监测,安全而有质量地完成了地下结构,降低了对周边环境的影响,为同类基坑的施工提供了一定的借鉴参考.
【总页数】2页(P15-16)
【作者】王寒
【作者单位】上海万限实业有限公司上海 200000
【正文语种】中文
【中图分类】TU753
【相关文献】
1.邻近既有密集建筑的超大面积深基坑复合支护技术应用 [J], 李芒原;何海英
2.斜撑支护体系在超大面积深基坑中的应用探讨 [J], 蒋跃楠
3.超大面积深基坑开挖复合支护及监测技术研究 [J], 王明辉;任建国
4.复合支护施工技术在建筑深基坑施工中的应用 [J], 于忠宝
5.探究多种支护形式在超大型深基坑中的施工技术 [J], 孙都成
因版权原因,仅展示原文概要,查看原文内容请购买。

预应力鱼腹梁(IPS工法)在深基坑支护中的实际应用

预应力鱼腹梁(IPS工法)在深基坑支护中的实际应用

1 鱼腹梁工艺的实际应用1.1 工程案例概况南京南丁格尔护理学院建设项目位于南京市江北新区南京国际健康服务社区的中心区内,江北大道与广西梗大街交汇处,规划占地面积53 035 m 2,总建筑面积72600m 2,由学生宿舍、留学生宿舍、食堂和体育馆整体、下沉庭院、地下通道、图书馆、教学楼等组成。

本工程拟建教学楼设有一层地下车库,基础埋深约为6.50m。

围护工程周长约520 m,基坑挖深为6.5 m。

基坑面积约9 000 m 2,采用ø850@1200三轴深搅桩内插H700×300×13×24型钢支护,竖向设置一道预应力鱼腹梁(IPS 工法)工具式组合内支撑工艺。

坑外设置三轴搅拌桩止水帷幕,坑内设置管井疏干,电梯井及下沉庭院位置采用双轴深搅桩进行加固。

钢支撑为单层结构。

那么对撑的最大跨度要控制在70m 左右,其中角撑的最大跨要控制在29 m 左右,鱼腹梁最大跨度要控制在38 m 左右。

对于所选的构件之间都应该控制在10.9级螺栓螺母,通过固定托座、支撑梁的方式在方钢管的立柱上,当预应力进行角撑、鱼腹梁使用前,可以通过专用工具将全部连接螺栓拧紧;对于工具式组合内采用固定加工和定制方式进行现场规定和安装;选择具有牛腿材料的角钢范围在90×90×10内,现场进行有效焊接。

1.2 鱼腹梁(IPS 工法)预应力工艺原理分析对于具有高刚度的鱼腹梁工具组合式而言,其预应力支撑系统分析,俗称IPS 工法(Innovative Prestressed Support System 的缩写),这是根据预应力原理进行开展,在有针对性地开展对钢支撑、传统混凝土内支撑的不足,结合当前的工程研究和实践数据可知,从而研发出一种具有新型体系的深基坑支护的支撑结构体系。

它由鱼腹梁(长度不同的H 型的钢撑梁、受力梁及具有高强度的钢绞线作为整个上弦构件的组成)、角撑结构、立柱组织、横梁结构、对撑结构、拉杆结构、三角形接点组织及预压顶紧装置等标准部件综合并施加预应力,从而形成具有平面预应力支撑体系和立体结构系统。

浅谈预应力鱼腹梁组合式钢支撑在基坑支护中的应用

浅谈预应力鱼腹梁组合式钢支撑在基坑支护中的应用

■地基工程2018 年浅谈预应力鱼腹梁组合式钢支撑在基坑支护中的应用郭景致(中建三局集团有限公司,湖北武汉430064)摘要通过工程现场实际应用,阐述预应力鱼腹梁+组合式钢支撑在厦门地区一级深基坑工程中的施工技术及 注意事项,给予本地类似深基坑提供参考与借鉴。

关键词预应力鱼腹梁;基坑支护;钢支撑;施工应用0引言因地下空间开发利用和城市的发展趋势,“深、大、近、紧”的基坑工程已经成为建筑业需要面对的-道难题,对于 这些大型的深基坑工程最为重要的是如何解决好基坑支护 问题。

大型的深基坑工程需要工期短、造价低、安全性好、便 捷的支护技术,而传统混凝土内支撑和钢支撑客观上存在施 工工期长、成本大、污染环境、抵抗变形能力差等缺点,目前 已无法给予大型基坑支护一个强有力的保障。

基坑工程的技 术措施迫切需要得到改善和创新。

在这种情况下,一种全新 的基坑支护技术一预应力鱼腹梁组合式钢支撑施工技术就应运而生。

预应力鱼腹梁组合式钢支撑是一种支撑规模较 小、能回收利用且能够快速安装的内支撑,是通过利用安装 在鱼腹梁上的钢绞线预应力来起主动支护作用,使整个基坑 达到稳定状态。

1工艺原理在基坑外由于水压力和土压力影响下,预应力鱼腹梁组 合式钢支撑中的围檩将会产生向基坑内方向的水平位移,为 了使预应力鱼腹梁组合式钢支撑中的杆件产生较大的反弯 矩,降低鱼腹梁弯曲变形量,可充分利用施加在鱼腹梁上的 钢绞线预应力。

对于预应力鱼腹梁内可能存在抗弯刚度,则 通过利用专用结点将角撑或对撑梁与预应力鱼腹梁可靠地 固定使之形成一个整体,如此便形成了预应力鱼腹梁组合式 钢支撑支护系统。

与常规的钢筋混凝土支撑或者钢支撑体系 相比,预应力鱼腹梁组合式钢支撑支护体系中的各个受力和 传力型钢均可通过钢绞线施加预应力,从而能够确保基坑周 边土层水平位移和竖向位移的变化在可控范围内,进而控制 周边建、构筑物的变形,满足其安全及正常使用要求。

此外,由于主受力型钢和传力构件形成的整体支护所占空间大大 减少,因此可为地下主体工程施工提供更广的工作空间。

大跨度预应力鱼腹梁工具式组合内支撑施工工法

大跨度预应力鱼腹梁工具式组合内支撑施工工法

大跨度预应力鱼腹梁工具式组合内支撑施工工法一、前言大跨度预应力鱼腹梁是一种常见的桥梁结构,其主要优点是跨度大且施工便捷,已被广泛应用于桥梁工程中。

在鱼腹梁制作和现场施工过程中,用于支撑构件和保持支撑结构稳定的支撑体系至关重要。

因此,针对目前常规施工工艺在大跨度预应力鱼腹梁内支撑方面难以实现质量和工期的优化问题,本文介绍了一种新型的大跨度预应力鱼腹梁工具式组合内支撑施工工法。

该工法具有独特的特点,适用于各种不同规格的鱼腹梁施工。

具有实用性和参考价值,特别是对于大跨度桥梁施工具有较高的指导意义。

二、工法特点1、鱼腹梁内支撑采用工具式组合,具有支撑稳定、安装方便、拆卸简单等特点。

2、支撑结构的布置非常灵活,可以根据现场实际情况进行安排。

3、采用模块化结构设计,施工中支撑体系可以根据工期和实际需要进行调整和拆卸。

4、具有可靠的预应力张拉系统,能够提供均匀的预应力,确保鱼腹梁的强度和稳定性。

5、配备调节装置和监测系统,实时监控鱼腹梁内力状态,确保施工质量和安全性。

三、适应范围本工法适用于各种跨度、几何形状和斜度的预应力鱼腹梁,特别是对大跨度鱼腹梁的施工具有非常大的优势。

同时,该工法可以适应不同地质环境的施工,适用于多种复杂施工场地,在实践中具有广泛的应用前景。

四、工艺原理该工法的施工工艺主要包括支撑体系的搭建、预应力张拉系统的调整、内模施工、外模拼装、永久支座安装、防撞安全设施的设置等,以下就施工工法与实际工程之间的联系、采取的技术措施进行具体的分析和解释。

1、支撑体系的搭建支撑体系是鱼腹梁内支撑的关键,如何设立支撑结构和支撑点,以确保鱼腹梁内力状态的稳定和平衡是本工法的第一个关键步骤。

支撑体系采用工具式组合的形式,在内侧与鱼腹梁接触的地方采用刚性支撑点,以保证其在施工过程中的稳固性。

在支撑体系的搭建过程中,必须考虑各个构件之间的空间大小和施工顺序,以确保施工过程的顺利进行。

2、预应力张拉系统的调整在支撑体系搭建完成后,需要进行预应力张拉设备的安装和调试,以确保张拉的均匀性和张力的准确性。

复杂工况条件下超大规模深基坑群地下水控制技术

复杂工况条件下超大规模深基坑群地下水控制技术

复杂工况条件下超大规模深基坑群地下水控制技术张英英【摘要】上海世博会B片区地下空间超大规模超深基坑群施工工况复杂,周边环境保护要求高,且水文地质条件差,在基坑群同步或交错开挖期间,地下水控制难度极大.为消除或减弱基坑群施工期间因地下水引起的基坑安全风险及环境风险问题,通过开展专项水文地质试验,进行了环境水文地质评价,掌握复合巨厚型含水层(组)各亚层之间的水文地质差异性及评估地下水引起的环境变形问题,找出该类基坑群施工中的地下水控制难点,进而提出在群坑耦合基础上的差异化降水设计思路,在确保基坑本体安全的同时有效控制了降水引发的不良环境影响,为后世博开发及类似基坑群地下水控制提供了参考.【期刊名称】《建筑施工》【年(卷),期】2018(040)003【总页数】4页(P337-340)【关键词】深基坑施工;环境水文地质评价;群坑耦合;围护-降水一体化设计;差异化降水设计;地下水控制【作者】张英英【作者单位】上海广联环境岩土工程股份有限公司上海 200444【正文语种】中文【中图分类】TU753.31 工程概述1.1 工程概况及周边环境特征上海世博会B片区由南北向的规划一路和东西向博城路、规划二路,将B片区的主体基坑分为6个大区(B02-A、B02-B、B03-A、B03-B、B03-C、B03-D)。

单区基坑面积17 000~22 000 m2。

28栋单体建筑中,其中4栋为28层高层(最高120 m),其余为6~16层,整体设2~4层地下室。

博成路以北为地下2、3层,博成路以南为地下3、4层,地下2层区域开挖深度11.2 m,地下3层区域开挖深度15.4 m,地下4层区域开挖深度19.7 m。

本工程周边分布有世博场馆等重要建(构)筑物与众多地下管线,特别是西侧长清北路地下有已建成的轨道交通13号线世博大道站与区间隧道,距离本工程基坑边线最近11 m,属于地铁保护区范围之内,保护要求高。

B02基坑南侧博成路及B03基坑南侧国展路地下各有1条共同沟,截面尺寸为6.0 m×3.5 m(外径),底板、侧墙及顶板厚300 mm,埋深约2.25 m,距离地下连续墙3 m,共同沟内有世博地区的水管及电缆,施工中需重点做好保护(图1)。

预应力鱼腹梁装配式钢支撑在基坑围护支撑体系中的应用

预应力鱼腹梁装配式钢支撑在基坑围护支撑体系中的应用
[Keywords]foun dationpit;bmcing system ;prestressedf ish webs;a ssembled steel support
基 坑 围护传 统 的工法 具有 较多 的局 限性 ,预应 力鱼 腹梁
表 l 基 土地 质分 布 状况 及土 层主 要 物理 力学 性质 参 数
第45卷 第8期
2018年4月
建筑结 构
Building S仇 lctllfle
建 筑 技 术 开 发
Building Technology Development
预 应力鱼腹 梁装配 式钢支撑 在基坑 围护 支撑 体 系 中的应用
黄 鸿超
(上 海 圣御 建筑 工程 有 限公 司 ,上 海 201203)
[摘 要 】预应 力鱼腹 梁装 配式钢 支撑 在基坑 围护 中是 一种新 工艺 、新工 法,其技 术层 面上对于基坑 的变形控 制发挥 着及时
时效性 ,因可 回收利用在 节能降耗方 面也属 于绿 色施工 管理的范畴 ,更可贵的是其预 制装配式使工程效 益达到最 大化 ,节约 了
工 地 的 有 效 施 工 空 间 的 同 时 更 大程 度 上 节 约 了工 程 成 本 , 以 张 江三 号 动 迁 基 地 三 期 B6.5地 块 项 目为 例 , 阐述 本 工 法预 应 力 鱼 腹
镇 ,东至孙环路 、西至 孙耀 路、北至吴家村河 、南至军 民公路 。 土 搅拌 桩采用 0850@600,有效 长度 为17.40m,桩 身采用套
场地 内有暗浜和 厚填土等不 良工程 地质 现象分布 。场 地 内明浜 接 一孔 的施工 方式 ,三轴 水泥 土搅拌 桩水泥 掺量 为20%。 内

基坑工程中预应力鱼腹梁工具式组合内支撑安装

基坑工程中预应力鱼腹梁工具式组合内支撑安装

基坑工程中预应力鱼腹梁工具式组合内支撑安装赵章鹏【摘要】针对基坑工程中预应力鱼腹梁工具式组合内支撑的特点,对该工法施工步骤进行了描述,并进行了施工技术要点方面的总结,以提高基坑工程中预应力鱼腹梁工具式组合内支撑的安装水平。

%In light of characteristics of prestressed fish-belly instrument-style composite inner support installation of foundation engineering,the paper illustrates its construction procedures,and summarizes it technical points,with a view to improve the prestressed fish-belly instrument-style composite inner support installation level of foundation engineering.【期刊名称】《山西建筑》【年(卷),期】2014(000)017【总页数】2页(P98-99)【关键词】基坑;施工;技术要点【作者】赵章鹏【作者单位】上海新强劲工程技术有限公司,上海 200233【正文语种】中文【中图分类】TU4630 引言预应力鱼腹梁工具式组合内支撑技术,目前在国内外均已有应用,其主要优点有支撑间距大、挖土空间大;构件在工厂预制现场拼装、节约工期、质量可靠;可以施加预应力、有效控制基坑变形。

预应力鱼腹梁工具式组合内支撑在基坑支护工程中为新技术,其安装技术水平要求较高。

1 结构组成预应力鱼腹梁工具式组合内支撑由立柱、牛腿、托座、支撑梁、角撑、对撑、鱼腹梁等组成。

2 施工步骤施工准备→放线定位→立柱施工→牛腿、托座、支撑梁安装→圈梁施工→预应力鱼腹梁工具式组合内支撑安装→预应力施加→支撑工程安装结束。

地下连续墙、内支撑和预应力锚杆组合深基坑支护技术在长丰苑工程中的应用

地下连续墙、内支撑和预应力锚杆组合深基坑支护技术在长丰苑工程中的应用

地下连续墙、内支撑和预应力锚杆组合深基坑支护技术在长丰苑工程中的应用深圳市长城地产(集团)股份有限公司 孔小凯深圳市工程质量监督检验总站 韩跃伟 [摘 要] 根据“长丰苑”工程的特点、施工条件以及场地周边建筑和市政设施情况,考虑到工程开挖深度达10多m,且基坑边坡土层复杂,物理力学性能差,经多方案比较,最后选择地下连续墙、内支撑和预应力锚杆组合支护方案。

通过施工过程中所进行的位移、沉降及水文观测结果表明,该方案是成功的,保证了基础施工和后续工序的顺利进行,值得在同类工程中推广。

1 工程概况深圳市长城地产股份有限公司投资兴建的“长丰苑”,位于罗湖区春风路与南极路交汇处的西南侧,由1幢29层公寓楼及2幢30层的商住楼组成,设3层地下室,平面呈不规则多边形布置,地下室周边总长约400m,建筑面积约121000m2,基坑开挖深度自天然地面以下约10m,基础采用人工挖孔桩,自然地面绝对标高约6m。

2 工程地质拟建工程场地自上而下地层组成如下:①人工填土层;上部含大量建筑垃圾,层厚0.3~2.7m;②埋藏植物层:稍湿、可塑,呈透镜状分布,层厚0.3~2.7m;③冲洪积粉质粘土:局部含少量砂,可塑状、稍湿,普遍分布场区,层厚115~7.4m④冲洪积粉土:由粉细砂混粘性土组成,湿、可塑,呈透镜体分布,层厚0.3~5.4m;⑤冲积砾砂混卵石层:砾砂的成分为石英,粒径0.5~2mm;混卵砾石20%~40%,粒径20~60mm,最大100mm,普遍埋藏于场区,呈中密实状态,层厚1.8~12.1m;⑥残积层粉质粘土:稍湿~湿,可塑~硬塑状,局部夹少量强风化块,普遍埋藏于场区,层厚2.7~10.6m;⑦凝灰质砂岩全风化~强风化层:岩石矿物全风化成粘性土,局部夹强风化块,稍湿、硬塑~坚硬状,普遍存在于场区,全风化层厚0.5~7.0m,强风化层厚2~14.5m。

据勘察报告,勘察期间所有钻孔均遇地下水,主要贮于冲洪积层、砾砂混卵石层中,属孔隙潜水类型。

复杂富水地质条件下超深地下连续墙施工技术张毅

复杂富水地质条件下超深地下连续墙施工技术张毅

复杂富水地质条件下超深地下连续墙施工技术张毅发布时间:2023-05-08T09:39:59.096Z 来源:《工程建设标准化》2023年5期作者:张毅[导读] 我国地理条件和位置分布非常复杂和广泛,一些建筑工程在实际施工的过程中,经常会涉及到复杂富水地质的环境下葛洲坝市政公司摘要:我国地理条件和位置分布非常复杂和广泛,一些建筑工程在实际施工的过程中,经常会涉及到复杂富水地质的环境下,在这样的情况下,为保障整体工程施工的效果,需科学合理的运用超深地下连续墙施工技术,但需针对整体工程施工流程中的要点内容和施工技术措施全面掌握与了解,充分发挥其自身的优势和价值,解决施工现场存在的各个方面的问题,进一步提升地下连续墙工程施工的效果。

因此,本文主要针对复杂富水地质条件下超深地下连续墙工程施工技术全面分析和研究,并提出科学合理的建议。

关键词:复杂地质;富水地质;超深;地下连续墙;施工技术引言当前土木工程在实际施工的过程中,地下连续墙工程施工技术在其中占据重要位置,能够在深基坑工程施工中充分发挥其自身的作用和价值,而地下连续墙工程施工技术的效果,与深基坑工程施工质量之间具有密切联系。

所以,当前在运用超深地下连续墙工程施工技术的情况下,需相关部门和工作人员重点关注,明确其中的重点内容,同时分析其中的关键施工环节和流程,为地下连续墙工程施工的顺利开展提供帮助。

1.地下连续墙工程施工的阐述当前地下连续墙工程施工形式,在深基坑工程施工中得到广泛推广和运用,属于围护结构类型,主要被分为异性地连墙和普通地连墙两种形式。

另外,地下连续墙工程施工技术在实际运用的过程中,需通过对挖槽设备的运用,延续开挖工程施工的周围,在泥浆护壁的状态下,开挖出较长的深槽,并在深槽内部防治钢筋笼,同时灌注混凝土材料,逐渐形成钢筋混凝土墙段,在有多个钢筋混凝土墙段组合而成连续的地下墙体。

2.地下连续墙工程施工特点的阐述依照相关调查数据显示,针对地下连续墙工程施工的开展,具备多个方面的特点和优势,在正常的情况下,地下连续墙工程施工的过程中,需运用特殊的机械设备,并开挖出地下深槽,在完成深槽开挖工作,将提前完成制作的钢筋笼,放置在深槽内部,并采取导管方式开展混凝土浇筑工作,通过这样的流程和方式,能够形成非常完整的钢筋混凝土结构,在将钢筋材料和混凝土材料的有效融合,可以进一步提升地下连续墙体自身的抗渗漏性能,体现其自身的防水效果和优势,同时加强地下连续墙的承载能力,为后期工程施工的顺利开展提供帮助。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

制表人:王文玉
制表日期:2017年02月15日
选择课题
选题背景
选题理由
确定课题
理由三:本工程设计采用地下连续墙“两墙合一”与预应力鱼 腹梁组合支撑,我公司没有类似工程施工经验,且该组合支撑体系为 合肥地区首次使用,需要我们技术攻关。
因此,我们确定本次小组活动的课题为:
现状调查
现状调查
为找出影响复杂环境下超大深基坑地下连续墙“两墙合一”与
高层
2#
3
24/21
99.6/83.6m
框架核心筒结构
总建筑面积:129238.65m2
基坑宽75.6m,长109.2m,最深17.46米,围护结构800mm厚钢筋混凝土地 下连续墙作为挡土、止水结构+三道预应力鱼腹梁钢支撑,地下连续墙同时作 为地下室外墙(两墙合一)使用。水平支撑系统包括预应力鱼腹梁、对撑、角 撑、腰梁和连接件等,竖向支撑系统包括立柱和连接件,预应力鱼腹梁为SS30M型,对撑和角撑采用H300×300×10×15/ H350×350×12×19型钢托梁、 H350×350×12×19型钢支撑、32b槽钢盖板,350×350方钢管立柱。
2
材料、机具堆放 检查施工现场基坑周边材料、 不当 机具的堆放位置
现场检查
依据基坑支护方案规定堆载距离坑 边要求:汽车不小于3m,起重机不 小于4m,土方堆放不小于1m,高度 不超过1.5m,材料堆放不小于1m, 挖土机不小于1.5m。
张国杰 秦 波 王文玉 童 俊 王 刚 李山中 张国杰 秦 波
2017.3.262017.3.29 2017.3.292017.3.31 2017.4.12017.4.6 2017.4.22017.4.7
合计
制表人: 王文玉
30
100
制表时间:2017年3月10日
现状调查
根据频数统计表,我们绘制出了饼分图
型钢支撑施工质 量差26.7% 挖土机械扰 动大10%
其他6.7% 地连墙施工 质量差10%
立柱安装偏差 13.3%
鱼腹梁施工 质量差33.3%
饼分图
制图人:王文玉 制图时间:2017年3月10日
年龄 46
47 32 34 34 31 28 38 35
小组职务 组长
总工 技术部长 质量部长 技术员 施工员 资料员 劳务队长 质量员
组内分工 策划组织
技术负责 技术管理 质量监控 现场实施 现场实施 资料整理 现场实施 现场实施
制表人:王文玉
制表日期:2017年2月8日
QC小组概况
活动内容 选择课题 现状调查 P 设定目标 原因分析 确定主要原因 制订对策 对策实施 效果检查 制定巩固措施 活动时间 2017年02月03日~02月20日 2017年02月21日~03月10日 2017年03月11日~03月15日 2017年03月16日~03月25日 2017年03月26日~04月15日 2017年04月16日~04月20日 2017年04月21日~05月20日 2017年05月21日~05月25日 2017年05月26日~05月31日
工程概况
注: 1—对撑杆件; 2—八字撑杆件; 3—预应 力装置; 4—连接件;5— 角撑杆件; 6— 鱼腹梁; 7—腰梁;8—立柱; 9—盖板; 10—系杆;11—托梁:12-地下连续墙
◄ 图1 地下连续墙“两墙合一”与预应 力鱼腹梁组合支撑体系平面布置图
注:1—下弦钢绞线; 2—桥架; 3—直腹杆; 4—连杆; 5—连 接件; 6—上弦梁;7—锚具
可达83.3%+9%=92.3%。
设定目标
设定目标
QC小组根据国家规范标准和上述分析结果,经全体人员共同讨论,确定 了本次QC小组活动的目标值:复杂环境下地下连续墙“两墙合一”与预应力 鱼腹梁组合支撑体系施工一次合格率由活动前83.3%提高到92%。
100 95 90 85 80 75 70
制图人:王文玉 83.3% 92%
选择课题
选题背景
选题理由
确定课题
理由二:通过对预应力鱼腹梁式钢结构支撑基坑工程的考察,施工质量易
受型钢对撑刚度、螺栓连接或焊接质量、预应力索及型钢对撑预应力施加、基 坑开挖机械扰动等因素影响,我们收集300个点,施工一次合格率仅为74%。
预应力鱼腹梁钢支撑施工质量一次合格率调查统计表
项目 调查点数 不合格点数 合格率 型钢对撑刚度 50 5 90% 螺栓连接质量 50 13 74% 焊接质量 50 6 88% 预应力施加 50 11 78% 机械扰动影响 50 3 94% 其他 50 4 92%
3
测量仪器未校正 鱼腹梁安装方法 有缺陷 预应力施加方法 不当
测量仪器是否经相关单位检 查看记录现场验 仪器按要求进行鉴定校核,日常保 测 证 养记录齐全 安装方法在实际支撑中是否 合适 张拉程序、顺序是否合理 现场验证 调查分析 现场验证 安装方法科学合理,质量符合要求: 鱼腹梁安装平整度<L/1000、平面位 置±5mm、标高±3mm,基坑水平 位移在控制范围内<35mm 制定有专门针对预应力施工的专项 方案,张拉方法选取合理
现状调查
地下连续墙“两墙合一”与预应力鱼腹梁组合支撑体系质量情况调查统计表
序号 A 项目 质量标准 检查点数 30 合格点数 不合预应力允许偏差50KN、平整度L/1000、平面位置 ±20mm、标高±3mm 量 型钢支撑施工 对撑及角撑(支撑挠度L/100、平面位置20mm、 标高±20mm)、螺栓松紧度大于等于105N· m 质量 立柱安装 地连墙施工质 量 挖土机械扰动 其他 无扰动 垂直度L/100、顶标高不大于30mm、平面位置不 大于20mm 墙面垂直度L/100、预埋件位置±20mm 30 30 30 27 27 28 3 3 2 90 90 93.3
现状调查
由以上排列图可以看出:鱼腹梁施工质量差和型钢支撑施工质量差 是影响复杂环境下地下连续墙“两墙合一”与预应力鱼腹梁组合支撑体 系施工质量的主要问题,两者占不合格点总数的60%,如果把这个问题解 决90%,就可使一次合格率提高16.7%×60%×90%=9%,那么复杂环境下 地下连续墙“两墙合一”与预应力鱼腹梁组合支撑体系施工一次合格率
量差”进行了原因分析,并绘制了关联图。
分析原因
关联图
制图人:李留波 制图日期:2017年3月20日
07
第七部分
确定主要原因
确定主要原因
根据关联图找出的12条末端原因,我小组分别进行了分析论证,制定了 要因确认计划表,并逐一进行了要因确认:
要因确认计划表
编号 1 末端因素 质检员 不足 确认内容 检查施工现场 质检人员数量 确认方法 现场检查 判别依据 根据国家规范、河南省建筑与市政 工程施工现场从业人员管理标准及 招标文件要求,质检员需配置3人 责任人 李留波 李 庚 确认时间 2017.3.262017.3.30
现场验证
现场验证 现场检查 现场查看
单根钢绞线张拉力大于150KN
有监测方案,且监测记录完整
工人进场技术交底100%,交 李水才 底记录及培训记录齐全完整 李 庚 质量管理制度、措施完善、 奖罚分明,100%执行 有培训记录;考核合格率100% 现场组织机构健全,人员职责 分工明确 王 刚 李山中 王文玉 童 俊 王 刚 李山中
预应力鱼腹梁组合支撑体系施工质量的主要问题,2017年2月22日至 2017年3月8日,我小组对其他公司所承建的类似工程进行了考察调研 分析,收集数据180点,合格点数150点,不合格点数30点,合格率 83.3%,绘制了地下连续墙“两墙合一”与预应力鱼腹梁组合支撑体 系质量情况调查统计表和频数统计表。
4
5
确定主要原因
6 7 8 9 现场施工管理 不严 千斤顶不满足 张拉力要求 支撑系统监测 控制不完善 未进行技术交 底 是否有严格的管理制度, 现场调查 并严格落实 是否符合现场钢绞线轴 力设计值要求 是否有监测方案及监测 记录 有无详细的人员交底记 录及培训记录 检查施工管理情况,符合率 95%以上 王 刚 李山中 李留波 李 庚 李水才 李 庚 2017.4.72017.4.10 2017.4.82017.4.11 2017.4.82017.4.12 2017.4.102017.4.12 2017.4.102017.4.12 2017.4.122017.4.15 2017.4.122017.4.15
10
质量管理制度、措施中 未实行质量奖 是否建立了完善的奖罚制 罚制度 度,是否执行
11
是否有培训记录; 缺少专项岗位 现场实际操作考核是否合 培训 格;
责任划分不够 项目组织机构及责任分工 细
现场考核 现场验证
12
制表人:王文玉
制表时间:2017年3月25日
要因确认一:质检员不足
确认方法 现场检查 确认内容 确认标准 确认人 确认时间 根据国家规范、河南省建筑 2017.3.26李留波 检查施工现场质检人 与市政工程施工现场从业人 2017.3.30 员数量 李 庚 员管理标准及招标文件要求, 质检员需配置3人 2017年3月29日,QC小组成员李留波、李庚对施工现场质检人员配备情况进行检查, 如下表所示: 质检人员配备表
目录
1
工程概况 小组简介
7 8 9
1 0 1 1 1
确定主要原因 制订对策 按对策实施 检查效果 制定巩固措施 总结和下一步打算
3
选择课题
现状调查
5
6
设定目标 分析原因
工程概况
工程名称:合肥创新产业园二期项目四标段 工程地址:合肥市高新区创新大道与彩虹路交叉口东南角
效果图 类型 楼号 1# 地下 3 地上 24/21 建筑高度 99.6/83.6m 结构概况
选择课题
选题背景
选题理由
确定课题
理由一:本工程基坑最深17.46米,地连墙施工深度39.9米,且地质条 件差,施工质量控制难度大;同时,基坑与创新大道主路相邻,周边建 筑密集地下环境复杂,基坑支护安全性要求高。土质情况如下表:
