建筑工程施工监理交底书
建筑工程施工监理交底
建筑工程施工监理交底一、交底目的及意义建筑工程施工监理交底是指施工监理人员向施工单位交代监理工作任务、职责和注意事项的一种活动。
通过施工监理交底,可以使施工单位清晰地了解监理人员的工作要求及监理任务的重点,明确各方责任分工,保障施工工程质量、安全和进度。
二、交底内容1. 监理人员基本情况监理单位名称、监理人员姓名、职务、联系方式等基本信息。
2. 工程概况工程项目名称、工程地点、建筑面积、建设单位等基本情况,以及工程设计文件、技术规范、施工图纸等资料。
3. 监理任务及职责监理人员应当负责的监理工作任务和职责,包括质量监督、进度控制、安全监督等内容。
4. 重点监理内容及要求重点监理内容包括土建施工、钢筋工程、砌体工程、设备安装、装饰装修等施工环节,要求监理人员要重点关注的问题、注意事项及处理措施。
5. 施工单位配合要求要求施工单位积极配合监理人员的监理工作,提供必要的资料和协助监理人员完成监理任务。
6. 安全生产管理监理人员要求施工单位严格执行安全生产管理制度,保障工程施工过程中的安全。
7. 现场巡查及报告要求监理人员要求每日及时进行现场巡查,及时发现和解决存在的问题,并提交监理报告。
8. 纪律规定监理人员要求遵守监理单位的纪律规定,保持良好的工作态度和形象。
9. 其他事项若监理工作中存在其他需要交底的事项,监督人员应当在交底会上进行说明。
三、交底方式及时间监理交底一般在施工单位进场后及时进行,可以通过交底会议、书面通知等方式进行。
监理交底会议应当有监理单位负责人主持,全体监理人员参加,施工单位应当全体到场。
四、监理交底总结建筑工程施工监理交底是保障工程建设质量、安全和进度的重要环节,监理人员要切实履行监理职责,做好监理交底工作,确保工程施工的顺利进行。
希望监理人员能够严格遵守规定,勤勉尽责,共同推动工程的顺利完成。
监理工作交底书【对施工单位】
监理工作交底书受XXX公司委托,我XXX监理公司对XXX项目施工阶段实施监理。
现场项目监理部将按照本公司制定的相应监理程序及工作细则实施监理工作,对该工程实行“三控、三管、一协调”,即质量控制、进度控制、投资控制、安全管理、合同管理、信息管理和组织协调.在工程建设期间,我们将本着“守法、诚信、公正、科学"的准则独立自主、公平、公开地开展监理工作,在业主委托和授权的范围内维护业主和不损害施工单位的合法权益.一、监理依据1、《建设工程质量管理条例》授予监理的权限有:(1)未经监理工程师签字,建筑材料、建筑构配件和设备不得在工程上使用或者安装,施工单位不得进行下一道工序的施工。
未经总监理工程师签字,建设单位不拨付工程款,不进行竣工验收。
(2)监理工程师应当按照工程监理规范的要求,采取旁站、巡视和平行检验等形式,对建设工程实施监理.2、《建设工程安全生产管理条例》授予监理的权限有:(1) 审查施工组织设计中的安全技术措施或者专项施工方案是否符合工程建设强制性标准。
(2)在实施监理过程中,发现存在安全事故隐患的,要求施工单位整改;情况严重的,要求施工单位暂时停止施工,并及时报告建设单位。
施工单位拒不整改或者不停止施工的,及时向有关主管部门报告.3、《建设工程监理规范》所授予监理的全部权限.4、相关部门批准的工程项目文件和设计文件(含施工图纸等)。
5、建设单位与监理单位签订的委托监理合同。
6、施工合同、施工招标文件、施工投标文件.二、项目监理部向建设单位提交的报表和资料1、定期信息文件根据监理工程项目、范围及内容,随工程施工进展向建设单位报送监理月报,其主要内容为:(1)施工质量情况;(2)工程进展情况;(3)进场施工机械设备及劳动力动态;(4)合同变更和工程变更情况;(5)工程支付情况;(6)监理工程情况;(7)工程建设大事记;(8)其他2、根据工程监理进展情况的不定期报告:(1)关于工程优化设计或变更或施工进展或建议;(2)资金、资源投入及合理配置的建议;(3)工程进展预测分析报告;(4)建设单位合理要求提出的其他报告;(5)工程分阶段验收、竣工验收、监理工作报告;3、监理过程文件(1)施工措施计划批复文件(2)施工进展调度批复文件(3)建立协调会议纪要文件(4)其他建立业务往来文件(5)质量事故处理文件三、建设单位应向项目监理部提供的文件资料1、完整的施工图纸两份及相关设计文件。
建筑工程质量监督交底告知书(蓝底白字)
编号:建筑工程质量监督交底告知书工程名称___________________建设单位___________________施工单位___________________监理单位___________________济南市工程质量与安全生产监督站建筑工程质量监督交底告知书年月日星期天气气温℃单位工程名称地址建设单位负责人监理单位负责人施工单位负责人形象进度为了加强对建筑工程质量的监督管理,保证建筑工程的结构安全和使用功能,维护建筑市场秩序,依据国家有关法律、法规、规章及现行国家规范、标准,并结合济南市实际情况和该工程的特点做如下监督交底:一、监督依据:(一)《中华人民共和国建筑法》、《建设工程质量管理条例》、《工程质量监督工作导则》等相关法律、法规及规范性文件。
(二)国家和省有关工程建设标准、规范、规程。
(三)工程地质勘察报告、经审查合格的施工图设计文件等。
二、监督程序(一)施工过程监督工程施工过程中,主要对必监质量控制部位进行监督抽查,并辅以必要的随机抽查。
必监质量控制部位经建设单位组织验收达到合格后,应将有关资料报送质量监督机构,质量监督机构对必监质量控制部位履行到位监督抽查,存在问题的下达工程(质量)整改通知书或局部停工通知书,符合下列要求后方可进行后续工程施工:1、各方责任主体和有关机构质量、安全行为应符合相关法律、法规的规定;2、工程质量符合设计及有关验收标准的要求;3、安全生产和文明施工符合要求。
注:桩基、复合地基、地基基础分部、主体结构分部、建筑节能保温材料为必监质量控制部位,其他必监质量控制部位的确定由责任监督工程师根据工程具体情况而定。
(二)竣工验收监督工程竣工后,由建设单位组织施工、监理、勘察、设计等单位进行竣工验收,竣工验收合格后,将工程竣工验收报告、工程规划许可证、施工许可证、施工图审查合格证书及备案证书、消防验收合格证书(有消防设计的工程)等有关资料报工程质量监督机构,工程质量监督机构履行到位监督抽查,符合要求后由建设单位申请办理竣工备案手续。
施工现场安全监理交底书
施工现场安全监理交底书安全生产责任重于泰山是企业管理的头等大事。
“生产必须安全"是建筑企业必须遵循的原则.为贯彻安全方针,强化安全管理,保护劳动者的安全与健康,建立、健全安全生产的责任制和群防群治制度,根据国家和本市有关的法律、法规、标准和规范,进行安全监理交底.施工单位在施工过程中必须牢固树立“安全生产责任重于泰山”、“安全为了生产,生产必须安全”的思想,坚持“安全第一、预防为主、管生产必须管安全”“谁生产、谁负责"的原则,尊重科学,严格管理。
汲取杭州地铁建设过程中积累的安全管理经验,强化本工程重点、难点、盲点的精细化管理,强化本工程重大危险源的管控,杜绝安全事故的发生.一、安全管理目标㈠对施工单位施工行为的要求:⒈无重大伤亡事故(包括本单位职工,分包队伍职工及民工)。
⒉争创市级安全标准化管理(达标)工地。
⒊争创市级文明工地。
㈡对施工单位职工安全健康方针及目标要求:⒈方针:提高安全意识,保护施工人员身体健康。
⒉目标:无火灾事故、无重大交通事故、无社会伤害事故、杜绝死亡、重伤事故;控制轻伤事故.二、施工现场安全管理规范⒈严格执行国家及杭州市法律法规。
对于承发包工程在开工前均对承包商进行严格资质审查,签订安全协议书,并由其缴付安全生产风险抵押金,严禁层层转包,“以包代管",切实落实安全生产总包负责制和贯彻“管生产必须管安全”的原则,分包单位按照分包合同的约定对总包单位负责。
⒉工程的施工总包单位,必须成立由主要领导参加的“安全生产领导小组”,建立安全生产网络,建立、健全安全生产责任制、安全操作规程,并要制定相应的经济制约措施,安全责任要层层签约,从而保证安全教育、安全管理规章制度的落实。
安全生产工作的布置、交底、检查、措施、隐患整改等各项工作要做到及时到位,责任到人,使安全管理真正做到“纵向到底、横向到边”。
⒊施工单位在开工前要制订好各项施工组织设计(包括分部分项),并有报批手续,在分部分项施工作业前应对人员进行分部分项安全技术交底,以上二项交底,均应有双方签字,并归入内业台帐.同时根据工程的特点制定相应的专门的专项安全技术措施(专项施工方案),具体措施要有针对性、有效可靠。
建筑工程施工监理交底书
建筑工程施工监理交底书泰安市睿泰建设项目管理公司目录第一章项目监理机构第二章监理工作依据第三章工作内容与监理程序一、施工准备阶段、设计技术交底与图纸会审1、施工组织设计审查2、施工单位质量保证体系审查3、施工测量放线审核4、工程开工审查5、第一次工地例会6二、工程质量控制、进场材料、构配件、设备的验收及见证取样1、按施工组织设计施工2、新材料、新工艺、新技术确认3、测量放线核验4、工程变更签发5、配合比审批6、旁站监理7、隐蔽工程报验8.、检验批报验9分部工程质量验收、分项/10、工程质量问题处理11、监理例会12、安全生产监督管理13三、工程进度控制四、投资控制五、合同管理六、工程竣工验收第四章对施工单位几点要求泰安市睿泰建设项目管理有限公司编号第一章项目监理机构第二章监理工作依据、国家、地方有关工程建设的法律、法规;1、国家、地方有关工程建设的技术标准,规范和规程等;2、经有关部门批准的工程项目建设设计和设计文件;3、建设工程委托监理合同;4、建设单位与施工单位签订的建设施工合同第三章工作内容及监理程序一、施工准备阶段监理工作、设计技术交底与图纸会审:1图纸会审一般在收到图纸—日进行。
510 项目管理人员应参加建设单位组织的设计技术交底会议、施工图会审会议。
设计交底前,总监理工程师应组织各专业监理工程师及监理人员了解熟悉本专业的施工图纸设计文件及相关资料。
对图纸中存在的问题,由设计单位解答,并通过研究协商拟定解决办法。
总监理工程师及专业监理工程师应在图纸会审记录及设计交底记录上签字。
、施工组织设计及技术交底报审:2工程开工前,施工单位应将编制好的施工组织设计经单位技术负责人审批后,加盖公章,填写施工组织设计报审表,提交建设单位和监理单位会审。
施工组织设计编制应根据建设工程施工合同、设计文件,结合.本单位资源状况,同类工程施工经验,应有针对性、实用性,其内容应满足省建工局的有关文件规定,达到技术可靠、重点明确,工艺先进,工期合理。
建筑工程监理交底(标准范本)
建筑工程监理交底(标准范本)1. 介绍建筑工程监理交底是在建筑工程施工过程中,监理人与施工人员进行交流和确认工程质量、安全、进度等关键要素的一种手段。
本文档为建筑工程监理交底的标准范本。
2. 交底内容2.1 工程概况:详细介绍建筑工程的基本情况,包括工程名称、位置、用途、规模、施工周期等信息。
2.2 施工标准与规范:阐述工程施工所需遵循的相关标准和规范,包括建筑设计图纸、技术规范、建筑材料标准等。
2.3 施工组织与安全措施:说明施工组织方案、安全生产措施等,确保施工过程安全可靠。
2.4 施工质量要求:明确工程质量的具体要求,如混凝土强度、砌筑工艺、地基处理等。
2.5 进度要求:确定工程施工的时间节点、工期安排、关键工序等,以保证工程按时完成。
2.6 职责分工:明确监理人员和施工人员的职责和责任划分,确保各方工作协调配合。
3. 监理交底的原则3.1 双方交流:监理人员与施工人员应保持积极的沟通和交流,共同解决工程问题。
3.2 确认记录:交底内容应书面记录,并由双方签字确认,以便后续参考和争议解决。
3.3 及时反馈:监理人员应及时向建设单位汇报交底情况、存在的问题和建议,并协调解决。
4. 交底的实施步骤4.1 交底准备:监理人员准备好相关资料、图纸等,确保交底内容准确无误。
4.2 交底召开:召集相关施工人员参与监理交底会议,逐一阐述交底内容。
4.3 记录与确认:会议期间,监理人员应当做好详细记录,并与相关人员签字确认。
4.4 后续工作:根据交底内容,监理人员应及时跟踪施工进展,确保工程质量和进度。
以上为建筑工程监理交底的标准范本,具体内容可根据项目实际情况进行调整和补充。
在交底过程中,双方应保持良好的沟通和合作,共同推动工程顺利进行。
监理交底书
XXXXXXX 工程监理交底书总监理工程师:_______________XXXXXXXXX 监理有限公司XXX 年XX月XX 日前言:建设工程施工监理交底书,是根据建设工程监理委托合同确定的工作范围,并根据所监理项目的特点而写的,应能起到协调建设单位、工程建设参与者(即承建单位,材料、设备供货单位)和监理公司的关系;明确各方职责;统一各方步调的作用。
施工监理交底书在实施过程中,根据实际情况需进行补充和修订时,应以文件形式确定。
1.本工程建设单位委托监理公司的职责权力1.1.监理工作范围:本工程施工阶段全方位全过程的监理。
1.2.监理工作内容:三控、三管、一协调。
即:质量控制、投资控制、进度控制;合同管理、信息管理、安全及文明施工管理;内部关系的协调工作。
1.3.工作目标:天赐•海尚居工程的建筑工程(基础工程、主体工程、装饰工程)及安装工程(给排水工程、电气工程、消防工程)。
工程质量确保达到合格标准,进度按施工合同、协议目标实现;在施工期间杜绝重大安全事故发生,安全文明达到安全文明工地标准,工程管理贯彻科学管理方针。
1.4.其它:监理需要建设单位批准才可行使的权力:所有涉及到合同工期的调整、设计变更、工程签证、工程投资的调整、开工及停工(复工)等,均需征得建设单位的确认。
2.项目组织管理系统:2.1.施工单位自身对工程的管理:施工单位要依据与建设单位签订的工程施工合同(含补充条款)对工程进行全面的、直接的管理,并对工程的质量、进度、安全文明等负有全面的、直接的责任。
施工单位自身应有完整的、健全的、有效的质量管理体系(如项目经理、技术负责人、质检员、安全员等关键岗位人员、必须落实并到位),施工单位是工程质量、工程进度、工程投资控制以及安全文明施工的主体。
2.2.监理工程师对工程的管理:项目总监理工程师受建设单位委托,依据委托监理合同赋予的权力和职责,对项目进行全面的监督与管理。
监理的责任是从组织和管理的角度,采用经济、技术、组织、合同等措施,对项目进行全过程监控,最合理地实现建设单位通过各项合同确定的工程目标;当建设单位与施工单位在合同履行中产生争执和矛盾时,应公平的维护双方的合法权益。
建设单位对监理、施工技术交底
建设单位对监理、施工技术交底技术交底工程名称监理合同交底建设单位监理单位施工单位交底日期交底内容交底人签字接收人签字交底内容:一、介绍本监理部机构设置和人员安排情况监理廉政工作“十不准”1、不准私自与施工单位发生任何不正当的经济往来;2、不准利用职权向施工单位吃、拿、卡、要3、不准难施工单位或与施工单位串通一气坑害业主的利益;4、不准与施工单位或用公款到营业性歌厅、桑拿、保龄球馆等高消费娱乐场所活动;5、不准向施工单位推销与所监理的工程项目有关的材料、器具、物品等;6、不准玩忽职守包庇隐瞒质量、安全事故;7、不准向所监理的施工单位介绍施工分包或兼职或安插其它人员;8、不准在工作期间酗酒或借酒生事;9、不准参与各种形式的赌钱;10、不准在监理工作中弄虚作假,擅自脱离岗位或敷衍了事。
二、监理机构在工程建设中的地位、权力和责任1、建筑法第三十二条规定:“建筑工程监理应当依照法律、行政法规及有关技术标准、设计文件和建筑工程承包合同,对承包单位在施工质量、建设工期和建设资金使用等方面,代表建设单位实施监督。
”“工程监理人员认为工程不符合工程设计要求、施工技术标准和合同约定的,有权要求施工企业改正。
”“工程监理人员发现工程设计不符合建筑工程质量标准或者合同约定的质量要求的,应当报告建设单位要求设计单位改正。
2、“建设工程质量管理条例”第三十六条规定:“工程监理单位应当依照法律、法规以及有关技术标准、设计文件和建设工程承包合同,代表建设单位对施工质量实施监理,并对施工质量承担监理责任。
”3、建设单位、承包单位、监理单位之间的关系建设单位与承包单位签订“建设工程承发包合同”,把建设工程发包给承包单位,承包单位要对建设工程的施工质量负责。
建筑法第三十三条规定:“实施建筑工程监理前,建设单位应当将委托的工程监理单位、监理的内容及监理权限,书面通知被监理的建筑施工企业”。
建筑法第三十四条:“工程监理单位应当根据建设单位的委托,客观、公正地执行监理任务。
建筑安全文明施工监理交底范本
建筑安全文明施工监理交底范本一、施工组织1. 工程名称:2. 施工部位:3. 施工内容:4. 施工单位:5. 建筑施工布置方案:二、安全措施1. 安全组织机构:(1) 分工:(2) 负责人:2. 安全技术措施:(1) 安全防护设施:(2) 安全宣传教育:(3) 施工区域划分:(4) 安全设施摆放:(5) 作业人员安全培训:3. 安全作业程序:(1) 安全作业流程:(2) 作业人员间的安全配合:(3) 特殊作业的安全措施:4. 紧急救援预案:(1) 事故报告及处置流程:(2) 紧急救援设备和人员安排:(3) 紧急救援演练的时间和频率:5. 安全检查与记录:(1) 安全检查频率:(2) 安全检查内容:(3) 安全检查记录方式:三、文明施工1. 施工现场道路清洁:2. 噪音控制:3. 硬件设施维护:4. 消防设施维护:5. 施工垃圾处理:6. 施工材料储存:7. 施工队伍管理:8. 协调周边居民关系:四、质量控制1. 施工方案的可行性验证:2. 施工材料的质量验收标准:3. 施工工艺的质量控制点:4. 施工质量检验与监控:五、监理要求1. 监理人员要求:(1) 熟悉施工方案及技术要求:(2) 具备相关工程监理资质:(3) 监理人员的层级和职责划分:2. 监理频率和报告要求:(1) 时间安排:(2) 监理报告的内容和格式:3. 监理记录的保存要求:(1) 监理日志的保存:(2) 监理报告的保存:六、安全与文明施工的奖惩办法1. 安全责任追究办法:(1) 违反安全规定的处罚措施:(2) 安全事故责任认定方法:(3) 安全事故的经济赔偿办法:2. 文明施工奖励办法:(1) 文明施工激励措施:(2) 文明施工奖励方式:以上是本工程的安全文明施工监理交底范本,请施工单位按照上述要求进行施工,严格执行安全措施和施工规范,确保工程的顺利进行和质量的稳定控制。
如有违反规定或发生事故,将依法追究责任。

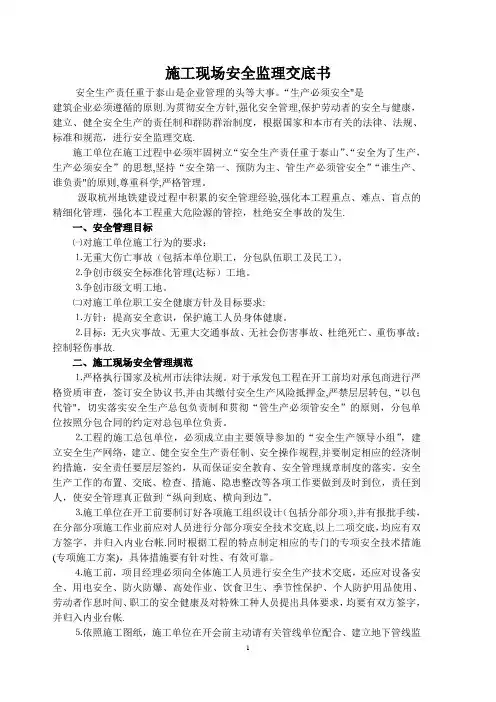

施工现场安全监理交底书
施工现场安全监理交底书工程名称:崇明县公安局看守所、拘留所迁建工程建设单位:上海市崇明县建筑工务署施工单位:上海住总集团建设发展有限公司监理单位:上海天翔工程建设监理有限公司施工单位是现场的主要责任管理单位,按“谁施工,谁负责“的原则,建筑施工现场的安全管理由施工总承包单位负责。
施工单位进入施工现场后,应明确安全生产.文明施工.消防安全的第一责任人,全面负责施工区域内的安全管理工作,行使工程合同中的权利的义务,并承担相应的法律责任。
监理单位按照法律.法规和工程建设强制性标准及监理委托合同实施监理,对所监理工程的施工安全进行监督检查,交底内容如下:一.安全监理工作主要内容:(一)施工准备阶段安全监理的主要工作内容:1.监理单位根据《建设工程安全生产管理条例》的规定,按照工程建设强制性标准.《建设工程监理规范》和相关行业监理规范的要求,编制包括安全监理内容的项目监理规划,明确安全监理的范围.内容.工作程序.制度措施及人配备计划和职责等。
2.对中型及以上项目和《建设工程安全生产管理条例》第二十六条规定的危险性较大的分部分项工程,监理单位编制监理实施细则。
实施细则应明确安全监理方法.措施和控制要点以及对施工单位安全技术措施的检查方法方案。
3.审查施工单位编制的施工组织设计中的安全技术措施和危险性较大的分部分项工程安全专项方案是否符合工程建设强制性标准要求。
审查的主要内容应当包括:(1)施工单位编制的地下管线保护措施方案是否符合强制性标准要求;(2)基坑支护与降水.土方开挖与边坡防护.模板.起重吊装.脚手架.拆除.爆破等分部分项工程的专项施工方案是否符合强制性标准要求。
(3)施工现场临时用电施工组织设计或者安全用电技术措施和电气防火措施是否符合强制性标准要求。
(4)冬季.雨季等季节性施工方案的制定是否符合强制性标准要求。
(5)施工总平面布置图是否符合安全生产的要求,办公.宿舍.食堂.道路等临时设施设置以及排水.防火措施是否符合强制性标准要求。
建筑工程交底书
建筑工程交底书尊敬的各位施工人员:根据本次建筑工程的要求和规范,特编写此份交底书,以确保施工过程的透明与安全。
在本文中,将详细说明项目概况、工程流程、施工要求以及相关质量控制措施等内容,请各位施工人员仔细阅读并按照交底内容执行。
1. 项目概况本次工程是位于某某地区的建筑物改造项目,主要包括扩建新楼层、改造旧楼层以及室内装修。
总工期预计为6个月,项目预算为XXX万元。
施工队伍由多个分包单位组成,每个单位的职责将在后续章节中详细介绍。
2. 工程流程根据工程概况的要求和设计图纸,本次工程将分为以下几个主要阶段进行:2.1. 现场准备在正式施工之前,需要进行现场准备工作。
这包括制定详细的施工计划、搭建施工临时设施、清理现场等。
请各分包单位在施工前确保现场无安全隐患,并准备好必要的施工工具和材料。
2.2. 扩建新楼层扩建新楼层是本次工程的重点之一。
按照设计图纸和工程要求,各分包单位需协同工作,包括基础施工、钢结构搭建、楼层划分等等。
在施工过程中,必须遵守相关安全规范,确保各项工作的质量和进度。
2.3. 改造旧楼层除了新楼层的扩建,本次工程还包括对旧楼层的改造。
旧楼层改造的内容主要包括拆除原有墙体、重新布线、水电改造等。
各分包单位应按照设计要求进行施工,并合理安排进度,确保改造后的旧楼层符合新的使用要求。
2.4. 室内装修随着楼层扩建和旧楼层改造的完成,本次工程还将进行室内装修工作。
这包括地面、墙面、天花板、门窗、照明等方面的装修工作。
各分包单位需根据设计图纸进行施工,并按照相关质量标准进行质量控制。
3. 施工要求为确保本次工程的质量和安全,各分包单位需严格按照以下要求进行施工:3.1. 安全要求施工人员必须穿着符合要求的安全防护装备,包括安全帽、安全鞋、防护眼镜等。
在高空作业及危险区域,必须使用安全带,并按照相关规定进行防护措施。
3.2. 质量要求各分包单位应将质量视为首要任务,按照工程图纸和设计要求进行施工。
建筑工程施工监理交底书
建筑工程施工监理交底书序言本交底书是为了规范建筑工程施工监理工作,明确施工监理的职责、权限和任务,保证工程质量,防止工程安全事故的发生,提高建筑工程施工监理的管理水平和工作效率,特制订此交底书。
一、施工单位及工程概况1. 项目名称:XXX建筑工程2. 项目位置:XX省XX市XXX区3. 项目委托方:XX建设公司4. 施工单位:XX施工公司5. 施工范围:XXX6. 施工工期:XXXX年X月-XXXX年X月二、监理单位及监理人员1. 监理单位:XX监理公司2. 监理工程师:张XX3. 副监理工程师:李XX4. 监理员:XXX三、监理任务1. 监理单位将根据《建筑工程施工监理规范》的相关要求,对工程施工进行全面监理,对施工单位的施工计划、材料、施工工艺等进行细致的检查和监督,确保施工过程符合国家规定的技术标准和质量要求。
2. 监理单位将对施工单位的施工计划、质量检查计划、安全生产计划等进行审查,并提出合理化和完善的意见和建议。
3. 监理单位将对施工现场的安全环境、材料堆放、施工工艺进行随机检查,发现问题及时提出整改要求,并向建设单位和施工单位报告。
4. 监理单位将对工程施工中遇到的技术难题和纠纷进行调解和解决,尽量减少工程变更和补偿费用。
5. 监理单位将定期向建设单位和施工单位汇报工程施工的进展情况、质量和安全状况,及时发现问题并提出改进意见。
6. 监理单位将协助建设单位、设计单位和施工单位做好工程施工中的各项手续,确保工程施工合法合规。
四、监理权利和义务1. 监理单位有权随时进入施工现场进行检查和监督,对施工单位的各项工作进行核实。
2. 监理单位有权对施工单位提供的施工设计图纸、材料报告等资料进行审查,要求施工单位提供相关合法合规的资料。
3. 监理单位有权对施工单位提供的施工进度计划、质量检查计划、安全生产计划等进行审核,并提出合理化和完善的意见和建议。
4. 监理单位有义务配合建设单位和施工单位做好工程进度的控制,确保工程按时完成。
监理工作交底范本
工程监理工作交底编制:审核:杭州xx建筑监理有限公司年月工程施工监理交底致:(承包商)我公司受的委托,依据委托监理合同和规范要求对工程实施施工阶段的全过程监理。
对本工程的质量、进度、投资、安全四大目标实施控制,以及进行合同管理和相关协调工作。
为了更好的实现本工程的预期目标,保证监理工作的顺利开展,特交底如下:一、开工前的有关工作要求:1、本工程采用《工程建设监理规范》GB50319—2000附表中的A、B、C类表格。
2、本工程施工中涉及到多家相关单位,工程联系单的格式应按业主、监理、施工方共同确定的统一格式使用。
3、提供己方有关人员的联系电话已便工作联系。
4、开工前施工方必须上报的资料:(1)施工组织设计(专项方案)的报审:工程开工前7天,施工单位应把经施工单位相关技术部门审批并盖公司技术章的施工组织设计包括总进度计划表及相关施工专项方案,提交监理公司审查,施工组织设计(方案)应根据本工程特点进行编制,要求有针对性及可操作性。
其它专项方案实施前报审。
施工单位必须按批准的施工组织设计施工,并接受监理方的检查、监督。
报验表格用A2《施工组织设计(方案)报审表》。
(2)项目管理人员及特殊工种人员名单及上岗资格证书复印件:项目管理人员应按投标文件中的人员上报并具体到岗,若另有原因需调整的,所调换人员资格不得低于标书中确定的人员资格,且必须以书面形式上报监理、业主方审查批准,其中项目经理更换尚需到招标办办理相关手续。
上岗资格证书复印件必须在证书有效期内,并加盖公司章确认,外聘人员应有相关手续。
(3)施工测量放线表:报验表格:A4 《报验申请表》(4)、开工所需材料/设备的进场报验:对开工所需的材料,应提前进场报验,并按规定取样复试。
(5)“两材两块”等试验见证委托单:施工方开工前应确定试验单位,并将试验单位的营业执照、资格证书复印件报监理方审核,及时办理试验见证委托手续。
(6)分包单位资格报审:若本工程存在专业分包单位,施工方应在专业分包单位进场前就分包单位的资格向监理方进行报审,经批准后方可进场施工。
监理安全技术交底书模板
一、基本信息1. 项目名称:2. 项目地点:3. 项目施工单位:4. 项目监理单位:5. 编制日期:6. 审批日期:二、编制依据1. 《中华人民共和国建筑法》2. 《建设工程安全生产管理条例》3. 国家及地方相关安全生产法规和标准4. 施工组织设计及专项施工方案5. 工程地质勘察报告6. 施工图纸及技术资料三、安全目标1. 杜绝重大伤亡事故的发生2. 控制一般事故的发生3. 保障施工人员的人身安全4. 确保施工质量与进度四、安全管理制度1. 安全生产责任制2. 安全生产资金保障制度3. 安全技术操作规程4. 安全生产教育培训制度5. 安全生产检查与隐患排查治理制度6. 事故报告与处理制度五、安全技术交底内容1. 施工工序及施工部位2. 施工安全注意事项3. 危险源辨识与防范措施4. 施工机械及设备安全操作要求5. 个人防护用品使用要求6. 施工现场临时用电安全要求7. 施工现场消防安全要求8. 施工现场交通安全要求9. 应急预案及救援措施六、安全技术交底要求1. 施工单位应根据施工组织设计及专项施工方案,结合现场实际情况,编制安全技术交底书。
2. 施工单位应将安全技术交底书报监理单位审批。
3. 施工单位应将安全技术交底书交由施工技术负责人对班组工人进行交底。
4. 施工单位应确保交底双方签字齐全,签字日期应在分部分项工程施工前。
5. 监理单位应审查安全技术交底书,确保交底内容全面、准确。
七、安全技术交底记录1. 施工单位应记录安全技术交底过程,包括交底时间、地点、参加人员、交底内容等。
2. 施工单位应将安全技术交底记录报送监理单位备案。
八、监督检查1. 监理单位应定期对施工单位安全技术交底情况进行监督检查。
2. 监理单位应督促施工单位及时整改安全隐患,确保施工安全。
九、附则1. 本安全技术交底书由施工单位负责编制、实施及监督检查。
2. 本安全技术交底书自审批之日起生效,如有变更,应及时修改并重新审批。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
书第一章项目监理机构第二章监理工作依据1、国家、地方有关工程建设的法律、法规;2、国家、地方有关工程建设的技术标准,规范和规程等;3、经有关部门批准的工程项目建设设计和设计文件;4、建设工程委托监理合同;5、建设单位与施工单位签订的建设施工合同。
第三章工作内容及监理程序一、施工准备阶段监理工作1、设计技术交底与图纸会审图纸会审一般在收到图纸后10—15日进行。
项目监理人员应参加建设单位组织的设计技术交底会议、施工图会审会议。
设计交底前,总监理工程师应组织各专业监理工程师及监理人员了解熟悉本专业的施工图纸设计文件及相关资料。
对图纸中存在的问题,由设计单位解答,并通过研究协商拟定解决办法。
总监理工程师及专业监理工程师应在图纸会审记录及设计交底记录上签字。
2、施工组织设计及技术交底报审工程开工前,施工单位应将编制好的施工组织设计经单位技术负责人审批后,加盖公章,填写施工组织设计报审表,提交建设单位和监理单位会审。
施工组织设计编制应根据建设工程施工合同、设计文件,结合本单位资源状况,同类工程施工经验,应有针对性、实用性,其内容应满足省建工局的有关文件规定,达到技术可靠、重点明确,工艺先进,工期合理。
经审查需施工单位修改时,由总监理工程师签发书面意见,退回施工单位修改后再报审,总监理工程师应重新组织审查并签认。
无施工组织设计的不得开工,在征得监理工程师同意情况下,可分段报审。
技术交底书应在施工前报监理人员审核备案。
3、施工单位质量保证体系审查工程开工前,施工单位应将《工程概况表(鲁JJ—001)》、《工程项目施工管理人员名单(鲁JJ—002)》、《施工现场质量管理检查记录(鲁JJ—003)》填写完整,并附有关资料如现场各项管理制度,主要工种上岗证等报监理方审核,符合要求后应由总监签字返回。
4、施工测量放线审核施工测量放线是指开工前的交桩复测及施工单位建立的控制网,水准点系统。
施工单位对施工测量放线成果进行自检后,填写《施工测量放线报验申请表》并附上完整的测量依据材料及放线成果报项目监理机构。
监理人员应对报验内容及附件详细审查,并会同施工单位有关人员对报验的测量放线成果全部进行现场实测查验,符合规定应予以签认。
对基槽验线、楼层平面放线、标高抄测记录也应及时填写《报验申请表》经监理人员签认后方可进行下一工序施工。
5、工程开工审查开工前,必须具备完善的开工条件,施工单位应向项目监理机构报送《工程开工报审表》及《开工报告》并附相关资料。
监理人员应审查内容:(1)各项开工报批手续如建设工程施工许可证、设计图纸交底、会审等。
(2)施工组织设计已批准(3)现场测量控制桩已经查验合格(4)现场“三通一平”已满足施工需要(5)施工单位施工管理技术人员已到位(6)各项管理制度已建立(7)主要建筑材料、施工设备已到场,满足施工需要。
经审查合格,由总监理工程师签发开工报告并报建设单位备案。
6、第一次工地会议工程开工前,监理单位驻工地项目机构人员应参加建设单位主持召开的第一次工地会议。
(1)建设、施工、监理三方分别介绍各自驻工地现场的组织机构、人员及其分工情况。
(2)根据监理合同,建设单位宣布对总监理工程师授权书。
(3)建设单位介绍工程开工准备情况。
(4)施工单位介绍工程开工准备情况。
(5)监理单位介绍监理工作程序交底。
(6)建设、监理方对施工准备情况提出意见和要求。
(7)确定施工过程中的例会周期、地点及主要内容。
(8)安排建设、监理、施工三方代表参加进行施工准备阶段的安全生产、文明施工工作的检查时间。
二、工程质量控制监理工作程序1、进场材料、构配件、设备的验收及见证取样:(1)施工单位对拟进场的工程材料、构配件和设备应按进场时间批次,分种类填写《工程材料/构配件/设备报审表》(2)施工单位将《工程材料/构配件/设备报审表》连同数量清单、质量证明材料、自检结果等附件及时报送项目监理机构。
“数量清单”、“质量证明材料”、“自检结果”等附件内容均应符合相关规定标准的要求。
(3)项目监理机构对施工单位的《工程材料/构配件/设备报审表》及附件的审核批复,除见证试验等特殊情况外,不应超过24小时。
(4)项目监理机构收到报审表及附件后,应对照设计文件和规范要求进行审查。
(5)审查后,监理工程师应在“审查意见栏”内,明确签署符合设计文件和规范要求,准许进场,同意使用于拟定部位;否则不准进场,或不同意用于拟定部位。
(6)应见证取样复试或检验的工程材料,项目监理机构应签注审查意见,准许进场,同意使用于拟定部位。
但必须加注明待完整的复试报告出具后及时报验;若不符合要求,已使用的部位及该批剩余材料必须另行处理。
(7)监理人员应对有疑问的主要材料进行抽检,经抽检(见证取样送检)证明材料合格后,才准用于工程,总之工程上不准使用不合格材料。
2、按施工组织设计施工在施工过程中,监督施工单位严格按照批准的施工组织设计组织施工,确实进行调整、补充或变动的,须经专业监理工程师审查,并报总监理工程师签认。
3、新材料、新工艺、新技术确认当工程需采用新材料、新工艺、新技术时,承包单位应向监理方报送相应的施工工艺措施及其质量证明材料、专题论证结果等资料,经监理方审查签认后实施。
4、测量放线核验承包单位应把施工过程中的工程施工测量放线成果,及时报监理机构进行复验和确认。
5、工程变更签发施工中如因设计图错漏或发现实际情况与设计不符时,由提议单位提出变更设计申请,经施工、设计、监理、建设单位会签同意后进行变更设计,由原设计单位编制设计变更文件交监理项目部,总监就工程变更费用及工期的评估情况与施工单位和建设单位协调后签发工程变更单。
6、配合比审批现场各种施工配合比应根据设计采用允许进入现场的原材料试配,不得套用。
配合比报告应报监理项目部,经审核后方可使用。
砼、砂浆试块制作时应有监理人员在场,并监督送样试验过程。
砼、砂浆必须用重量比严格计量,发现不计量将予停工处罚,情节严重将报业主给予罚款。
施工单位应及时向监理工程师的报送砂浆、砼试块强度报告,以确定拆模时间。
采用商品砼,应在开工前对生产厂家进行考察,核实资质及生产能力,核查生产设备、运输工具、检测手段,确认“供需”合同具体内容,并将“合同”报监理方。
施工前应核查厂家提供的砼强度等级及配合比,报监理方。
施工中施工单位与监理方代表参加按规定进行坍落度试验。
7、旁站监理承包单位应按建设部建市[2002]189号《房屋建筑工程施工旁站监理管理办法》或监理机构制定的旁站监理方案的要求报送工程重点部位、关键工序的施工工艺和确保工程质量的措施,经监理方审查同意后实施。
监理人员应对施工的关键部位、关键工序的施工质量实施全过程的现场跟班的监理活动。
对旁站监理方案确定的关键工序或关键部位,施工前24小时施工单位应通知监理项目部,以便安排现场监理人员实施全过程的旁站监理。
并要求施工单位现场质检人员在旁站监理人员的旁站监理记录上签字。
8、隐蔽工程报验隐蔽工程是指下道工序施工完成后,难以检查上道工序的重点工序。
如:钢筋绑扎、屋面保温层、水电预埋管子等。
隐蔽工程完成后,施工单位应进行自检认定合格后,填写《隐蔽工程报验申请表》并附《检验批质量验收记录》及《隐蔽工程验收记录》报监理人员。
监理人员应赴现场进行核查,如符合要求即在隐蔽工程验收记录上签认,方可进行下一工序施工。
如不符合要求应要求施工单位立即整改,整改完成后再复验,合格后方可进行下一工序施工。
9、检验批报验施工单位应在施工前将检验批划分方案报监理人员并按此对工程进行核查。
检验批质量验收包括资料检查、主控项目检验和一般项目检验。
施工单位完成检验批自检合格后,应填写《检验批质量报验申请表》,并附上《检验批质量验收记录》及相关的质量控制资料,报送项目监理机构。
总监理工程师指派专业监理工程师对施工单位报送的检验批质量报验资料进行审查。
专业监理工程师组织施工单位项目经理部的专业质量(技术)负责人等有关人员到现场进行抽样检查或抽取重点部位检查。
认定符合要求后签字确认,可进行下一道工序施工。
对未经监理人员验收或验收不合格的工序,监理人员应拒绝签认,并要求施工单位严禁进行下一道工序的施工。
10、分项/分部(子分部)工程质量验收(1)总则①检验批及分项工程的质量验收由监理工程师(建设单位项目负责人)负责组织施工单位项目专业质量(技术)负责人等进行。
②分部工程应由总监理工程师(建设单位项目负责人)组织施工单位项目负责人和技术、质量负责人等进行验收。
地基与基础、主体结构分部工程的勘察、设计单位工程项目负责人和施工单位技术、质量部门负责人也应参加相关分部工程验收。
(2)分项工程质量验收①施工单位在完成分项工程施工并自检合格后,填写《分项工程质量报验申请表》,并附上《分项工程质量验收记录》及相关质量控制资料,报送项目监理机构。
②总监理工程师指派专业监理工程师对施工单位报送的分项工程质量报验资料进行审查。
对符合质量标准要求的分项工程,专业监理工程师应签认《分项工程质量报验申请表》、《分项工程质量验收记录表》。
对不符合质量标准要求的分项工程,专业监理工程师应签发《不合格项目通知》,指令施工单位整改,并应监督整改过程。
(3)分部(子分部)工程质量验收①施工单位在分部(子分部)工程施工完成后,应根据监理工程师签认和评定的分项工程质量评定结果进行自评,合格后,填写《分部(子分部)工程质量报验申请表》,并附《分部(子分部)工程质量验收记录》及有关的质量控制资料,有关安全功能检验,观感质量验收等资料,报送项目监理机构。
②总监理工程师应组织项目监理机构的监理工程师对施工单位报送的分部(子分部)工程质量报验资料进行审核。
③经审核、查验,分部(子分部)工程质量符合规定时,总监理工程师应予以签认。
④对基础、主体分部工程验收应会同勘察、设计单位有关人员参加,并应有当地质量监督站参加。
验收前应由监理方提出质量评估报告。
11、工程质量问题处理对施工过程中出现的质量缺陷或隐患,专业监理工程师应及时下达监理工程师通知单,要求施工单位提出整改措施,有关方同意此整改方案(措施)后,认真整改符合质量要求,并填写监理工程师通知回复单,报监理方复查直至符合设计与有关规范要求为止,如不执行报验制度,发生质量问题由施工单位负责。
监理人员发现施工存在重大质量隐患,可能造成质量事故或已经造成质量事故时,通过总监及时下达工程暂停令,要求施工单位停工整改。
对需要返工处理或加固补强的质量事故,总监责令施工单位报送质量事故调查报告和经设计单位等相关单位认可的处理方案,项目监理部对质量事故的处理过程和处理结果进行跟踪检查和验收。
总监及时向业主及本监理单位提交有关质量事故的书面报告,并将完整的质量事故处理记录整理归档。
监理工程师对工程质量有否决权。
