读图纪要内容(土建)
读图纪要0811-最终版
重庆竣尊御景国际项目二期建筑安装总承包工程读图纪要及答疑重庆精物实业(集团)有限公司竣尊御景国际工程项目部读图纪要及答疑一、原提出的图纸问题如下:1、50#楼基础平面图2/L轴桩标注与图例不合?设计单位答复:桩位ZH2.2、2、50#楼G-1/E/46轴,A-D/46轴,A-B/30-31轴,桩位太近有承台,是否改做法?设计单位答复:加大承台,同时覆盖2个桩。
3、48#楼建筑住宅1-1剖面图靠车库有负2负3层板,结构没有,以谁为准?板无做法。
设计单位答复:补图。
4、总说明钢筋直径≥22mm采用机械连接,按规范18mm,20mm 是否采用?设计单位答复:≥20mm用机械连接。
5、所有墙垛洞口等是否都以电子版尺寸为主?设计单位答复:按图纸标注,如有疑问及时与设计协调。
6、是否所有房间按装饰表做法?设计单位答复:是,如有遗漏或疑问及时与设计协调。
7、无门窗、栏杆大样图数量表?设计单位答复:蓝图已做补充。
8、无空调板做法?设计单位答复:详见回复26条。
9、剖面图室内门窗未标高度?设计单位答复:楼梯剖面已标。
10、结构总说明和平面图右上角结构层高砼强度不符,以谁为准?设计单位答复:以平面图为准。
11、三级钢6mm,8mm,10mm由于市场原因是否改为一级6.5mm,8mm,10mm的?设计单位答复:可改为三级钢6.5mm的,其他不变。
12、48#楼现平场标高为-6m左右,基顶标高为-9.65,无法对地梁开挖,是否调整标高?设计单位答复:按图施工。
13、挖孔桩达到抗压强度和嵌岩后还需满足多少深度?设计答复:满足刚性角要求。
14.10#车库结构设计总说明一GS-01中的9.1.4条中,钢筋12<d≤20时,接头可采用双面焊问:竖向构件可否采用电渣压力焊?是否可按照8#车库结构设计总说明GS-8#-01中的第八条第(3)条中的接头形式说明.回复:按图施工.15.10#车库结构设计总说明9.5.2,剪力墙应按建筑施工图中填充墙所设位置预留墙体拉结筋。
读图纪要
读图纪要致监理公司(业主:重庆中法水务投资有限公司):我公司自接收业主下发的鹿山、新城加压站施工图以来,以负责、严谨的态度阅读了图纸,提出了以下问题,请予以确认,并回复指导。
鹿山1、《施—建302》7.2 外窗玻璃面积大于1.5m2,应采用安全玻璃。
依据《建筑安全玻璃管理规定》,从安全、节能角度考虑,建议所有外窗全部采用双层夹胶安全玻璃(含新城加压站)。
2、《施—给301》鹿山总平面图,站内6m宽道路在配电房转角处转弯半径R=4m,进口左侧转弯半径R=6m,是否考虑了大车行走的需要,施工车辆亦无法行走。
3、《施—给302》○1工程量表第7项,d500管35m与图纸需求量不符合。
○2道路在北端标高325.85m,与《施—给301》总平面图325.80m不符合。
○3道路标高325.85m,散水人行道标高326.00m,高差只有150mm;《施—给301》车行道路沿石节点大样,路沿石与车道高差200mm;以哪一份图为准?○4检查井大样图,Y5、Y5-1、Y6井盖成型标高比周围地面高出150mm,是否作出调整?○6生化池底标高有误。
按照图集《03S702》G1-2SF的进水、池底深度,生化池井底标高322.9m应更正为321.40m(不含结构层厚度)。
○7鹿山、新城图纸路边雨水口的样式、材质、工艺要求是什么?4、《施—水302》○1本页厨房给水安装图不详;○2○G/○9处屋面雨水管注写—本层共8处,应更改为本层共9处。
5、《施—水304》排水系统图注写—YL-10同YL-9施工,有误。
YL-10排入地面,埋地排入雨水系统。
YL-10顶标高333.50m(2F屋顶)排到散水标高326.00m,埋地排入雨水系统。
在《施—水301》平面图○5/○C处增加YL-10排水管。
6、《施—水305》卫生间给排水系统图一,排水部分无拖布池排水管;给水JL-2无管径型号。
生间给排水系统图二,排水部分无拖布池排水管。
7、《施—建301》○1与《施—给301》鹿山加压站构(建)筑物一览表103、104项“规格”不符合。
125读图纪要(回复)
西源125工程施工图读图纪要一、1#铸造车间、2#铸造车间、铲磨车间:1#铸造车间、2#铸造车间、铲磨车间,建施图说中彩钢落水管应改为PVC管,并注明管径。
(为PVC管,管径详水施)1、1#铸造车间、2#铸造车间、铲磨车间,建施图说中防潮层以下砖墙防水砂浆抹面,是否可以不做。
(不同意请按设计施工)2、建议1#铸造车间、2#铸造车间、铲磨车间,室内落水管在1.05米以下作防碰撞处理。
(同意增加防撞处理)3、1#铸造车间、2#铸造车间,卫生间平面图建议可否修改。
具体见图。
(同意修改)4、1#铸造车间、2#铸造车间,建施图中,卫生间窗离地高度1.05米太低,可否改为高窗。
(因立面要求,不同意修改。
窗户离地高度为1.2米,可在男为小便器处设置挡板)5、1#铸造车间,建施J06-03图中采光带,是否为通风器位置。
(是为通风器位置)6、1#铸造车间、2#铸造车间建施图中,外墙靠大门两边2100mm长的装饰墙在立面图上无标高。
(有标高,标高为3.500米。
)7、1#铸造车间、2#铸造车间、铲磨车间立面图中,外墙面四角上的装饰线条,(材料建议为不锈钢,凸出墙面50。
)8、1#铸造车间、2#铸造车间、铲磨车间,建施窗分隔图中,高度方向3.0M没分隔。
(采用安全玻璃,厚度厂家自理,建议6个厘以上,3.0M方向等分为1.5M。
)9、1#铸造车间、2#铸造车间、铲磨车间,建施图中门坡大样地面做法,因考虑过车,是否取消20厚1:2.5水泥砂浆面层,改为C25砼随浇随抹光,砼厚度可增加。
(此问题现场解答)10、1#、2#铸造车间卫生间墙体高度为4.500米。
11、1#、2#铸造车间卫生间地面,改为100MM厚C15砼,墙体位置厚度为200MM。
12、铲磨车间结施图中桩身钢筋笼,设不设加劲筋。
(要设)二、原砂库(建施):1、总说明J10-01工程地面做法1中200厚C25砼随捣随平,需做毛石垫层吗?(需要)2、总说明J10-01工程做法1中伸缩缝横向间距为6m,而柱距横向为7m、纵向为7.5m,是否可以按照柱距切割?(不同意规范要求3-6M)3、总说明J10-01屋面系统(4)彩钢落水管?PVC落水管?(PVC落水管)4、总说明J10-01墙身(2)中±0.000以上是1.2m,与J10-04立面图墙体标高是1.05m,标高不一致?(标高为1.200)5、总说明J10-01墙身(3)中防潮层以下墙体内外两侧用1:2防水砂浆是否有做的必要?(有必要)6、4个大门两侧装饰透空墙、立面图中平台无尺寸,平台不知有何作用?(尺寸在平面图中有表示,平台为花台)7、门坡及四周散水面层是否抹一层1:2.5水泥砂浆,门坡砼强度150厚C15?(请按照设计施工次项如有疑问在技术交底时接收)8、是彩钢推拉窗,还是塑钢推拉窗?窗扇高度3.0m是否分为2格?波动厚度?(采用安全玻璃,厚度厂家自理,建议6个厘以上,3.0M 方向等分为1.5M。
读图纪要

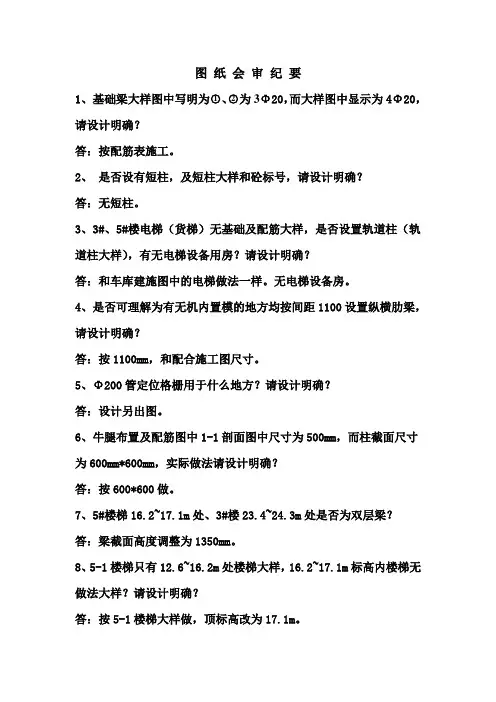

图纸会审纪要1、基础梁大样图中写明为○1、○2为3Φ20,而大样图中显示为4Φ20,请设计明确?答:按配筋表施工。
2、是否设有短柱,及短柱大样和砼标号,请设计明确?答:无短柱。
3、3#、5#楼电梯(货梯)无基础及配筋大样,是否设置轨道柱(轨道柱大样),有无电梯设备用房?请设计明确?答:和车库建施图中的电梯做法一样。
无电梯设备房。
4、是否可理解为有无机内置模的地方均按间距1100设置纵横肋梁,请设计明确?答:按1100mm,和配合施工图尺寸。
5、Φ200管定位格栅用于什么地方?请设计明确?答:设计另出图。
6、牛腿布置及配筋图中1-1剖面图中尺寸为500mm,而柱截面尺寸为600mm*600mm,实际做法请设计明确?答:按600*600做。
7、5#楼梯16.2~17.1m处、3#楼23.4~24.3m处是否为双层梁?答:梁截面高度调整为1350mm。
8、5-1楼梯只有12.6~16.2m处楼梯大样,16.2~17.1m标高内楼梯无做法大样?请设计明确?答:按5-1楼梯大样做,顶标高改为17.1m。
9、凡与外墙相连的楼梯GZ柱,外边缘是否可以调整为与外墙外边齐平?方便以后砌体工程的施工?请设计明确?答:构造柱按现场需要尺寸调整,为方便砌体施工可以调整为与外墙外边齐平。
10,5#楼二层梁配筋图KL2等没有原位标注的而从图中看是变截面的梁怎么做?请设计明确?答:不管图中是否变截面,按集中标注做梁。
11,5#楼4-4大样图,明梁与梁配筋图不符(梁高),请设计明确?答:照梁配筋图标注做梁(配筋,截面等)12,5号楼柱周围实心板具体做法,柱帽大样图没有?请设计明确?答;设计另出图。
工程读图纪要内容(结施、建施、)

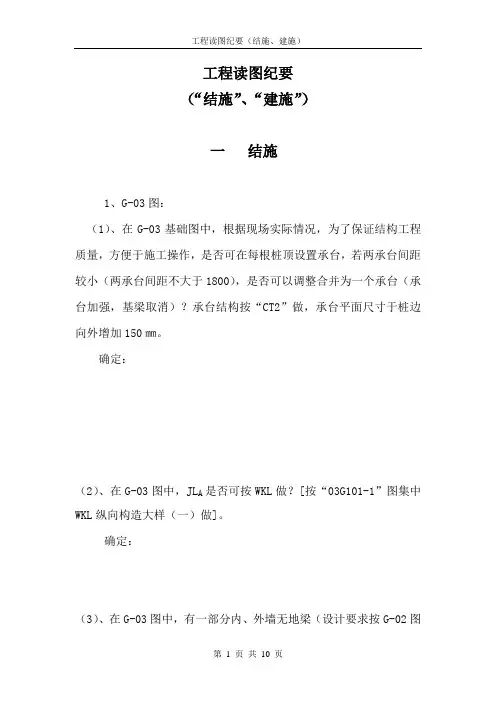

工程读图纪要(“结施”、“建施”)一结施1、G-03图:(1)、在G-03基础图中,根据现场实际情况,为了保证结构工程质量,方便于施工操作,是否可在每根桩顶设置承台,若两承台间距较小(两承台间距不大于1800),是否可以调整合并为一个承台(承台加强,基梁取消)?承台结构按“CT2”做,承台平面尺寸于桩边向外增加150㎜。
确定:(2)、在G-03图中,JL A是否可按WKL做?[按“03G101-1”图集中WKL纵向构造大样(一)做]。
确定:(3)、在G-03图中,有一部分内、外墙无地梁(设计要求按G-02图有关大样做,由于地坪素土层太厚(约10米厚),地基强度难以满足设计要求,是否可在墙下增设地梁?确定:(4)、在G-03图中,由于地坪土层软厚,容易下陷。
是否可将地坪做成架空结构板?(请设计院出架空板结构图)。
确定:(5)、在G-03图中,电梯井靠G轴的结构标注“ZJ A”是否为JL A?确定:(6)、在G-03图中,由于地坪土层软厚,容易下陷,楼梯起步处是否设置梁?其梁的位置及结构大样怎样确定?确定:(7)、在G-03图中,CT1、CT2、CT3是否按照同一个大样图做?确定:(8)、在G-03图中,(2/7)/(1/C)轴、5/(1/A)轴、7/(2/A)轴处的承台无标注,怎样确定?2、G-05图:QZ4定位尺寸与其大样图尺寸不相符,怎样确定?确定:3、G-06图:(1)、G-06图中,DZ1无大样图,其尺寸及配筋怎样确定?确定:(2)、G-06图中,混凝土Q2及其柱厚度尺寸250与相接砖墙厚度尺寸200不符,怎样确定?确定:4、G-07图:(1)、G-07图中,GJZ12大样图的配筋数量与相应表格内的配筋数量不符,怎样确定?确定:(2)、G-07图中,短肢剪力墙的暗梁配筋是否可以采用楼层梁配筋贯通?确定:(3)、G-07图中,QZ2(QZ3)柱在5.100标高以下的主筋是18,在5.100标高以上的主筋是14,此种情况会导致电渣压力焊钢筋接头偏中,是否可采取其它方式进行柱筋搭接?确定:5、G-08图:(1)、G-08图中,2.50米标高楼梯平台梁(KL5a)底高度不能满足FM1021乙洞口高度,是否可以将KL5a做成上翻梁(上翻50)?确定:(2)、G-08图中,由于GB1厚度只有80,其砼施工质量难以控制,是否可采用页岩实心砖墙(100厚)砌筑?确定:6、G-09图:(1)、G-09图中,WKL5的梁顶标高是否可改为H-0.400?确定:(2)、G-09图中,筒体内的电梯轨道梁位置怎样确定?是否可以将KL19取消?确定:(3)、G-09图中,9轴上的KL32(2)在边跨段的梁顶标高是否可以下降300?确定:(4)、G-09图中,电梯井两端处的KL63、KL64均为200*400,但该处板面标高为H-0.400,怎样确定?确定:7、G-10图:(1)、G-10图中,由于GB1厚度只有80,其砼施工质量难以控制,是否可采用页岩实心砖墙(100厚)砌筑?确定:(2)、G-10图中,预埋钢管是否为设备穿墙套管?怎样定位?确定:(3)、G-10图中,(10—11)/(2/A)处的外挑板长度尺寸标注为2300(2200);600(650)是什么意思?确定:8、G-11图:(1)、G-11图中,5/H、13/H轴上的L11在采光井处的梁与“建施”图的相应部位不符,怎样确定?确定:(2)、G-11图中,KL63、KL64梁高400不能满足厕所底板标高(G-10图),是否可将KL63、KL64梁高改为500?KL19是否可按KL20做?确定:9、G-12图:预埋钢管是否为设备穿墙套管?怎样定位?确定:9、G-14图:(1)、G-14图中,楼梯剖面图第一层与TB-2、TB-3大样图不符,怎样确定?确定:(2)、G-14图中,底层商业用房空调板是否只布置单层板筋?确定:二建施1、J-03图:(1)、J-03图中,总说明6.6条:提到的卫生间墙体页岩实心砖墙高度与G-01图总说明4.3.3条相应高度1800不符,怎样确定?确定:(2)、J-03图中,总说明6.6条:厨房及卫生间墙底的梁上翻300高C20砼,是否可将上翻部分改为页岩实心砖砌体?确定:2、J-05图:(1)、J-05图中,第一层LC窗过梁无结构大样图,怎样确定?确定:(2)、J-05图中,第一层水管竖井间无门洞,怎样确定?确定:(3)、J-05图中,(1-4)/(3/0A)轴的窗子无型号标注,怎样确定?确定:(4)、J-05图中,由于1号楼首层粘土层较厚(6—10米),首层地坪是否可采用换土回填压实的措施加强地坪强度?确定:3、J-06图中,由于楼层结构限制,标准层水管竖井间门洞型号是否可由FM0821乙改为FM0818乙确定:4、J-07图:(1)、J-07图中,生活阳台、入户花园采光处的围护结构无结构大样图,其做法怎样确定?确定:(2)、J-07图中,空调板大样(3/16)的奇数层无空调板与(J-11、12)立面图上相应部位不符,怎样确定?确定:(3)、J-07图中,户型A的阳台空调处无做法大样图,怎样确定?确定:5、J-08图:屋面四大角的花架梁与“G-12”图的相应部位不符,怎样确定?确定:6、J-09图:外立面装饰有无变更?是否按图施工?确定:7、J-16图:第5大样无结构大样图,怎样确定?确定:2010年8月2日。
土建读图纪要
遵义市湘江工业园区新建红花岗中学读图纪要1、总平面图中各栋楼的±0.000标高与建筑设计说明中不一致;2、各栋楼建筑设计说明中墙体材料使用范围:外墙采用混凝土空心砖、内墙采用加气混凝土砌块,无强度及容重要求;节能设计说明中墙体材料,第四条外墙采用混凝土空心砖,第五条外墙采用水泥砖,内墙采用加气混凝土砌块;结构设计总说明中均采用水泥空心砖,有强度和容重要求;3、各栋楼(无地下室)的一层地坪无作法;4、无道路、基础、室外管网、广场、景观及围墙施工图;5、各栋楼斜屋面防水(除大门外)无做法;6、办公楼及学生宿舍无地梁图;7、办公楼建施图号10中,1—1、2—2剖面图中雨蓬做法为建施图号13中○3大样,而图号13中○9大样才是雨蓬大样(建施图号06中为图号13中○9大样);8、办公楼结施图号10中,雨蓬1在二层结构布置图中顶标高为2.850m,而大样中的顶标高为2.950m;9、办公楼建施图号10中,○4大样中窗台的上口和下口均有线条,而结施图号10中只有窗下线条大样作法;10、办公楼建施图号10中,电梯剖面图中顶板标高为21.370m,而结施中无20.100m以上部分的作法;11、办公楼建施图号05中,消防水池内无积水坑,在结施图中无消防水池作法;12、办公楼建施图号11中,○4大样中施工缝详西南11J112第11页2大样,而对应图集不是施工缝作法;○4大样中钢筋混凝土底板结施中无作法;13、办公楼阁楼层空洞部位建施和结施不一致;14、办公楼建施图号07中,○B轴/○5~○11轴有隔墙,而结施图号13中对应部位无梁;且○11轴建筑和结构位置不合,○11轴/○B~○C轴墙各梁位置一致;15、办公楼建施图号05中,○16轴与○17轴之间的女卫无门洞;16、办公楼结施图号05中,地下室外墙风井的底板无标高;17、办公楼建施图号05中,配电房中无电缆沟及设备基础作法;18、办公楼建施图号05中,风井作法详建施图号11中○7大样,而○7大样出风口的宽度及部位未确定;19、办公楼建筑平面图中,卫生间比同楼层低50mm,清洗间、洗手间低30mm,无障碍卫生间低15mm,而结构平面布置图中上述部位低50mm是否合适?20、学生宿舍结施图中,楼梯斜板ATC1、ATC3及楼梯平台板PTB无作法;21、学生宿舍建筑平面图中,盥洗间、阳台地面标高比相应楼面低0.030m,而结构平面图中上述部位低0.030m,是否合适?22、学生宿舍纵向跨度54.6m,是否设置后浇带上?23、教学楼建施图中,卫生间降0.05m,结施图中也降0.05m是否合适;24、教学楼结施合班教室部位部现浇板比梁顶高,无法和梁连成整体;25、食堂建施图中和结施图中餐厅的均为H-0.050m,排水沟无法作;26、食堂结施图号4中,○1~○2轴/○G~○H轴的两根框架柱KZ—19,KX—22无基础作法;27、食堂结施图中无+12.900m~+16.500m柱平面布置图;28、食堂三层礼堂部位的现浇板(剖面图)为斜板是否合适,且结构标高与建筑标高不合。
读 图 纪 要
读图纪要
1、桥施工图设计说明第6页中主材料6.1中桥台采用C50混凝土,而工程量表中桥台无C50选项。
2、通道断面及配筋图中S01J003中设计地面线距,通道顶板距离hf ≤1m与地通道立面图S01J002中距地面有112,91,100,103,139cm 与之冲突。
3、S01J005地通道防排及沉降缝处理,地道沉降缝处理大样图中,处理位置为地道顶板或侧墙,那地通道底板是否设置沉降缝,是否按此大样图施工。
4、S01J003与S01J004中钢筋配筋图及大样图(通道中),钢筋网片N11因如何布置下角隅是否需布置。
5、S01J003与S01J004中施工缝大样图宽度为80cm与通道横断面图侧墙70cm宽度相冲突,问以何为依据施工。
6、道路工程设计说明中第8页中5、10、4项,车行地道结构总高度为4.05,而S01J003中通道横断面图中结构总高度为4.85m,以何为准?
7、S05Q002站前大道跨河桥平面图1#-4#挡墙长度分别为12m和13m 而S05Q058中挡墙构造图中工程量表中挡墙长度为6.0m和6.5m,以何为准?
8、进入拱座的人行横道梯步S05Q060中,因该处为回填土是否在此外增加钢筋砼,以防止提到沉降,影响工程质量。
9、提到进入人行横道口中间的休息平台,无具体的做法。
10、明确D10α10*10钢筋网片的具体布置位置,见图号(S05Q040)请明确。
11、电力工程施工图中302V010,电缆沟断面图(一)中,高度为1m,而直线工作井大样图S05Q015中,A-A剖面图高度为1.3m与之矛盾。
读图纪要内容(土建)
(土建)(一)结构施工图1、结施-JG-05图:(1)、在JG-05图中:(18—22)/(C—E)轴范围及(29—32)/(A—C)轴范围图上无柱、但此范围现场有柱。
怎样确定?确定:(2)、在JG-05图中:图上裙楼部分柱子截面为800×800,但此范围现场柱子截面为1000×1000。
怎样确定?确定:2、结施-JG-06图:KZ9在平面布置图上无标注,怎样确定?确定:3、结施-JG-10图:(1)、在JG-10图中:车辆段顶板到11.61标高层的墙(Q1、Q2)混凝土是否设为抗渗砼。
(2)、在JG-10图中:34/(B—C)轴处的长方形无标注,怎样确定?确定:(3)在JG-10图中:各塔楼电梯井附近的短梁无标注,怎样确定?确定:(4)在JG-10图中:“说明4:本夹层梁、板、柱均为后浇”。
夹层上的楼梯都为后浇吗?怎样确定?确定:4、结施-JG-11图:(1)、在JG-11图中:平面布置图上无○2详图,怎样确定?确定:5、结施-JG-12图:(1)、在JG-12图中:(16—19)/A轴段,集中标注L-1(13A)300×500。
8@200(2),220;320。
原位标注为8@200(4),4肢箍是否有误?。
怎样确定?确定:(2)、在JG-12图中:16外/(A-E)轴段,集中标注L-31(14A)300×800。
8@200(2),220;322。
原位标注为8@200(4),4肢箍是否有误?。
怎样确定?确定:(3)、在JG-12图中:[(1/3-20)-21]/[(1/3-B)-C]轴段,集中标注L-8(1)300×700。
8@200(4),422;320。
4肢箍是否有误?怎样确定?确定:(4)、在JG-12图中:塔楼A、B、C栋(16/E轴、17/E轴、18/E 轴、22/E轴、23/E轴、28/E轴都出现KZL-6(4B)、KZL-7(4B)、KZL-8(4B)、KZL-14(4B)、KZL-15(4B)、KZL-24(4B),但平面图相应梁实际显示则为KZL...(4A)。
《项目读图、识图会议纪要》(模板)
XX公司XXXX项目读图识图会议纪要
时间:单击或点击此处输入日期。
地点:
参加:(1)建设单位:
(2)监理单位:
(3)总包单位:
出席:
缺席:
议题:
审核:初核:记录:
示例:
总包单位XXX作读图识图讲解:
1、轴1—轴40为126100mm,轴A—轴AS为198850mm。
2、地下三层板顶结构标高为-11.250m,建筑标高-10.700m。
地下二层板厚为250mm,板顶标高为-7.000m,建筑标高-6.900m。
3、板配筋:
1)横向配筋:除H—AS轴范围内的下网上铁为C18@200外,其余横向配筋下网上铁C16@200,上网下铁C14@200。
纵向配筋:除轴A至轴10—A范围内的下网下铁为C16@200外,其余纵向配筋下网下铁均为
C18@200,上网上铁均为C14@200。
2)板顶附加筋
4、梁配筋
梁配筋分为横向框架梁、纵向框架梁、连梁
5、墙配筋
1)内墙:(人防墙、人防出入口)
2)挡土墙配筋
3)墙体预留洞口
6、柱配筋
7、门框墙
平面位置图
MK7净宽4000mm ,距轴线10—A 和轴P 分别为950mm ,1050mm 。
平面配筋图 剖面图
读图识图结论:(示例)
1、下周汽车坡道、人防图纸单独做一次详细的读图识图;
2、与设计沟通人防门饰面做法写进读图识图中;
3、核实人防门上方机电洞口是否影响人防门开启。
此处要补充后续核实结果。
读图讲图会议纪要
• 请对以下信息进行重点了解、说明 • ⑴预留洞、预埋件、设备机房、人防用房等平面
布设位置、尺寸、细部做法 • ⑵标高范围及要求;
插入车库入口大样图
• 请对以下信息进行重点了解、说明 • ⑴车库入口平面布设位置、尺寸、细部做法 • ⑵车库入口坡度、入口净高设计要求;
地基与基础工程阶段(±0.000以下结构)
造型等。
主体工程阶段(±0.000以上结构)
插入防水节点做法详图
• 地基与基础工程阶段(±0.000以上结构)防水节 点做法结合《集团防渗漏工程体系》要求进行重点 了解、说明。
主体工程阶段
• 2.2安装专业: • 请对以下信息进行重点了解、说明 • ⑴材料设备的规格、尺寸等要求; • ⑵预留预埋位置及要求; • ⑶与交房标准的一致性,工作界面明确划分;
插入主要梁、柱、板等大样图
• 请对以下信息进行重点了解、说明 • ⑴主要梁、柱、板的细部做法的材料、规格、尺寸
要求(含布筋图、砼标号等),工艺做法要求等。 • ⑵主要梁、柱、板的标高范围及要求;
地基与基础工程阶段(±0.000以下结构)
插入预留洞、预埋件、设备机房、人防用房等 平面布置图、细部详图
规格、尺寸要求等,特别是反坎设计要求; • ⑵卫生间下沉部位的标高和平面定位要求,与管道
安装的关系,露台、阳台部位结构板下沉标高及建 筑作法的构造高差要求。
• 请对以下信息进行重点了解、说明 • ⑴外立面结构的材料、规格、尺寸要求,工艺做法
要求等; • ⑵外立面结构与建筑造型的协调性。
主体工程阶段(±0.000以上结构)
做法; • ⑵标高范围及要求;
插入门窗、洞口大样图
• 请对以下信息进行重点了解、说明 • ⑴门窗、洞口的细部做法的材料、规格、尺寸要求,
读图纪要
急需解决:
泰合·尚渡酒店、银行办公楼及裙房工程
读图纪要(7.20)
施工单位在施工过程中发现和产生的一些施工图设计问题和疑问如下,请设计单位和建设单位予以解答。
1、问:酒店结施图中,边柱KZ10标高22.600以上变截面,如果按原设计该柱三角形外斜边、
三角尖不能与标高22.600以下完全重合,是否按原设计施工。
如下图示采用那种做法。
答:
2、问:酒店结施24图中,5层梁配筋图中梁跨数标注有误,如KL45(4)应标注为KL45(3)、
KL6(1A)应标注为KL6(4A)、KL5(1A)应标注为KL5(3A)等,此类问题是否以梁实际跨数和原位标注为准。
答:
3、问:银行办公楼地下室挡土墙Q4墙顶标高有误,请核查修改。
答:
4、问:建施图GJ-01(修改图)中,负二层银行办公楼外围增设了剪力墙,无相应结构施工图
请补图。
答:
重庆建工集团第二建设有限公司
泰合尚渡项目部
2009年7月20日
建设单位审批签字:
主送:四川泰合房地产开发有限公司重庆市巴蜀建筑设计有限公司(传电子文档)
抄送:四川康立项目管理有限责任公司。
图纸会审读图纪要范本
1#楼读图疑点纪要1.结施图中的“”拉筋,为方便施工,建议改成“”型拉筋。
2.结施GS-03、04中,YYZ5大样图上柱纵筋62 16,实际数量为56根,如何布设。
3.GS-03中,DQ1、DQ2中纵筋相互之间的关系如何处理布设。
4.GS-04中,KZ6在柱布置图中几何尺寸与大样图上不一致,以何为准。
5.GS-09中1-1图中,造型板得厚度标识不详。
6.GS-09中2-2图中,局部钢筋标识不详。
7.GS-14中16轴-17轴/C轴处KL9 200*600搭在L31 200*500上,支座相互矛盾,如何处理。
8.GS-12中4轴/A轴-F轴 KL12无底部配筋。
9.GS-13、GS-15中16轴-17轴/C轴-F轴处板面标高为H-0.1,在此房间内KL-7的标高如何处理。
10.GS-08至GS-12中,为标识的梁上柱按何施工。
11.JS-02图中LT2、LT3为剪刀梯,GS-29中对应的楼梯2、3的剖面图不一致,以何为准。
12.GS-29中2、3楼梯无梯柱基础,建议增设地梁,梯柱在地梁上插筋。
13.核心筒楼梯处得成品烟道风井建议直接用砖做。
14.GS-31中JL1(10)梁主筋是否应上下布设。
中庭车库图纸疑点纪要1.JS-01中第6·2条与结施GS-01中第一项5条关于标高的描述不一致,以何为准。
2.JS-01中第7·5条关于构造柱箍筋间距,是否按抗震要求进行加密。
3.JS-02中材料及装修表负一层车库作法是否应详7、8#楼建施JS1-06改节点大样图,若是,则该车库地面节点大样图作法与7、8#楼JS1-03中车库地面作法(详西南04J8129P13○2,防水砼S6)不一致,以何为准。
4.JS-02材料及装修表瓜米石地面作法D20厚混凝土原浆找平层是否应为30厚混凝土原浆找平层。
5.JS-05中,1#楼共用配电房进门处标高与地下车库悬差600,此处如何处理。
并且进门处墙体作法及墙宽与7、8#楼建施不一致,以何为准。
读 图 纪 要
读图纪要
1、台站正负0.00标高相对绝对高程值是多少?
2、台站中心点圆心的坐标值是多少?
3、总平面图纸中的轴线其它图纸轴线不合。
4、值班房(二)正负0.00标高为393.5与台内地坪标高394.0的0.5米不适当。
5、建施说明五条中第一条正负0.00以上的外详用加气混凝土砌块,内墙用页岩
空心转厚200、建议内、外墙全部用页岩空心砖砌筑。
6、监控铁塔施工图没有。
7、值班室(二)室内空间3.3米高、是否考虑吊顶、卫生间是有吊顶。
8、天线屋架21.00米标高封边雨篷粱L4高2500*500,屋面粱WKL1高300*700,
显粱头子影响美观。
9、进台内道路如何安排。
10、电施值班房(一)客厅和厨房的灯具是不改动。
11、机房内空调插座按三葙五线380v配电线。
12、建施08,值班房(二)平面图进户平台有两步梯步台阶、立面图没有,
因为室内房是否可以考虑取消雨篷。
13、原油机房配电室已修建成型是按原图标高392.5为正负0.00,但现在图
上是393.。
14、建施图中机房平面布置图与总图机房平面布置图方向不一、以什么图为
准。
15、结施07楼梯梁平面布置图4-10米、12米层梯平台梁KL1标注的梁标高
有误,梯平台梁L1\L2梁建议拉通平台做成6.6米、美观平台望板。
1-1剖面大样靠左边的大样剖面是指什么部位?楼梯板纵向钢筋标注不详。
图纸会审内容纪要
图纸会审内容纪要一.建筑部分。
1.内外墙面抹灰前为防水空鼓,建议先满刮或满甩一层粘结剂。
答:同意2.6~9#楼地面原设计地面桩因场地与工期原因,建议将地面桩取消,改为分层夯实房心垢,满铺10cm厚碎石,水泥砂浆找平,再浇筑120厚钢筋砼地面,配筋为12@200。
答:同意取消地坪桩,地面具体具体做法业主自行确定。
3.地下室积水井由于前后图纸变更,位置与尺寸有些变化在不影响使用功能的条件下,是否可以不返工?答:在不影响其他使用功能的条件下,可以按现有位置与尺寸进行施工。
二.结构部分。
1.设计上三级钢筋抗拉强度/屈服强度≥1.25,屈服强度实测值/屈服强度标准值≤1.3。
且升长率≥9%,须同时满足这三个条件的Ⅲ钢均带“E”,带“E”钢材在天津市信息价中无反映,据供应商反应这种钢材比信息价高100元/t,请予确认。
答:同意2.二次结构拉均筋,门过梁,结构柱等钢筋质监站交底均要求预留预埋,但在实际施工过程中由于工期紧,预埋位置难以保证,建议全部采用植筋方式。
答:同意,但必须做相关检测。
3.设计上18~22的钢筋连接采用焊接。
建议全部18以上规格的钢筋全部采用机械连接。
答:同意4:本工程地下室(1~5#楼)全部与地上部分超长,设计上地下采用补偿收缩砼与膨胀砼,地上采用内惨合成纤维的技术措施,其中地下砼中拟内掺成熟工艺及成功项目先列的天津市金盛源特种建材有限公司生产的SY-G型高性能膨胀抗裂或武汉三源SY-CMA型高性抗裂膨胀剂,掺量为补偿收缩砼中胶凝材料总量的8%,膨胀砼中掺12%. 答:同意,价格由业主确定。
三.图纸方面内容施工单位:监理单位:设计院:甲方:工程名称:日期:年月日。
施工图交底内容纪要
施工图交底内容纪要:
1,新建建筑物的定位和放线应严格尊重规范要求,定位完成后需经过复核,准确无误后,方可进行下一步工作。
2,地下室开挖后应立即组织降水及排水工作。
3,各专业总说明需认真熟读,施工图纸的表达均按照现行图纸表达方式表达,
4.沉降观测点的设置和读数记录需经由甲方聘请第三方数据观测单位进行观测,并将数据记录完整。
5.混凝土部分施工过程中,要保证混凝土构件的保护层厚度,合理的采用混凝土保护层垫块。
6.底板及楼板钢筋需保证上下层钢筋间距及水平间距,在一些重量较大的位置,需增设一定数量的板凳筋;
7.混凝土墙体上预留设备洞口,需结合各专业图纸比对后留设。
8.墙身节点大样需结合建筑施工图及结构施工图相关图纸,核对准确无误后方可施工。
读图讲图会议纪要模板
室外及附属工程
灰、涂料等),以及之间的协调性; • ⑶标注的建筑主体结构的开间、进深等尺寸; • ⑷装饰装修要求等文字说明。
装饰装修工程阶段
• 3.1装饰、装修: • 请对以下信息进行重点了解、说明
插入外立面大样图
• ⑴外立面的细部做法、材料规格尺寸等具体要求; • ⑵外墙饰面分色线设计做法;外墙突出部位的顶面和 底面同外墙一样装饰。
插入排水系统图
• ⑴材料设备的规格、尺寸、材质等要求; • ⑵明确能做侧排的卫生间。
Part 3
装饰装修工程阶段
装饰装修工程阶段
• 3.1装饰、装修: • 请对以下信息进行重点了解、说明 • ⑴装饰装修节点详图的细部做法、材料规格尺寸等具
插入室内装饰装修大样图
体要求;
• ⑵顶棚、墙面、墙裙、踢脚线、地面等作法(包括抹
主体工程阶段(±0.000以上结构)
• 请对以下信息进行重点了解、说明
插入砖墙、砼墙等二次结构做法详图
• ⑴砖墙、砼墙的细部做法的材料、规格、尺寸要求, 工艺做法要求等; • ⑵包括砼墙配筋、砼标号;砖墙材料类型等。
• 请对以下信息进行重点了解、说明
• ⑴屋面各细部做法的材料、规格、尺寸要求,工艺
插入室内精装修大样图
等。
• ⑹标注的建筑主体结构的开间、进深等尺寸,主要装修尺寸等; • ⑺装修要求等文字说明; • ⑻地面的造型、材料名称和工艺要求; • ⑼天花、墙柱面造型及各类设施的定型定位尺寸、标高,饰面材料、 涂料规格、名称、工艺说明等;
施工图土建部分审图要点(个人总结)
施工图(土建部分)审图要点一、总则1、首先看图纸是否未会签、缺出图章或注册章、缺图纸目录、图纸编号重复、缺门窗大样、缺节能设计、缺节点详图等。
2、图纸未满足我部提供的设计任务书、技术标准的要求。
3、图中是否有违反强制性条文的地方,类似如屋面栏杆或女儿墙高度未考虑屋面找坡高度。
二、总图部分1、经济指标表与报规图是否一致。
2、室外标高与周圈道路标高的关系以及地表排水关系是否合理。
3、单体±0.00与室外标高的关系是否合理。
4、采光井、风井及地下出入口是否体现在总图上,位置是否合理。
5、建筑退线、道路退线是否满足报规报建要求(与报规图一致)。
6、地下室外边线范围应标注,不能凸入用地外道路内,建筑角点坐标是外墙角点还是轴线交点。
7、是否注明建筑防火间距(凸窗及阳台以外沿线计算)、消防车道定位、消防扑救面。
8、场地、建筑、车库出入口是否注明清楚(机动车出入口是否距离道路红线不小于7.5米,且不存在视线障碍物)。
三、设计总说明1、选用图集是否已经作废或过期。
2、说明中的防水做法与我部定的技术标准是否一致。
3、说明中门窗选型与平面图门窗表是否相同,是否合理。
4、填充墙材料是否和技术标准要求相同,是否合理。
5、外墙面做法是否适合昆明环境要求,不同材料交接处做法是否与结构图中要求一致。
6、室内装修标准是否合理,是否满足公司营销要求。
7、对于工程做法选用图集是否合理,目前是否有较完善便捷的做法。
8、对于结构降板是否有说明需回填或轻质材料做垫层楼地面。
9、后浇带做法(钢筋加强、止水带用钢板止水带、混凝土用微膨胀混凝土)。
10、施工缝留设及处理方式。
11、混凝土强度及抗渗等级要求是否便于施工组织。
四、地下室1、地下室层高是否满足我部明确的技术标准要求。
2、有防火分区示意图,平面上防火分区用特级防火卷帘门或甲级防火门分隔(非机动车库独立防火分区,面积小于1000平米;设备用房独立分区,面积小于500平米,要有独立通道或出口)。
识图纪要
一、一个土建工程师应该知道的数据(一)、普通住宅建筑混凝土用量和用钢量:1、多层砌体住宅:钢筋30kg/m2砼0.3—0.33m3/m22、多层框架钢筋38—42kg/m2砼0.33—0.35m3/m23、小高层11—12层钢筋50—52kg/m2砼0.35m3/m24、高层17—18层钢筋54—60kg/m2砼0.36m3/m25、高层30层H=94米钢筋65—75kg/m2砼0.42—0.47m3/m26、高层酒店式公寓28层H=90米钢筋65—70kg/m2砼0.38—0.42m3/m27、别墅混凝土用量和用钢量介于多层砌体住宅和高层11—12层之间以上数据按抗震7度区规则结构设计(二)、普通多层住宅楼施工预算经济指标1、室外门窗(不包括单元门、防盗门)面积占建筑面积0.20—0.242、模版面积占建筑面积2.2左右3、室外抹灰面积占建筑面积0.4左右4、室内抹灰面积占建筑面积3.8(三)、施工功效1、一个抹灰工一天抹灰在35平米2、一个砖工一天砌红砖1000—1800块3、一个砖工一天砌空心砖800—1000块4、瓷砖15平米5、刮大白第一遍300平米/天,第二遍180平米/天,第三遍压光90平米/天(四)、基础数据1、混凝土重量2500kg/m32、钢筋每延米重量0.00617*d*d3、干砂子重量1500kg/m3,湿砂重量1700kg/m34、石子重量2200kg/m35、一立方米红砖525块左右(分墙厚)6、一立方米空心砖175块左右7、筛一方干净砂需1.3方普通砂二、建筑行业必须懂的常识(一)、普通住宅建筑混凝土用量和用钢量:1、多层砌体住宅:钢筋:30kg/m2砼:0.3~0.33m3/m22、多层框架:钢筋:38~42kg/m2砼:0.33~0.35m3/m23、小高层11~12层:钢筋:50~52kg/m2砼:0.35m3/m24、高层17~18层:钢筋:54~60kg/m2砼:0.36m3/m25、高层30层H=94米:钢筋:65~75kg/m2砼:0.42~0.47m3/m26、高层酒店式公寓28层H=90米:钢筋:65~70kg/m2砼:0.38~0.42m3/m27、别墅:混凝土用量和用钢量介于多层砌体住宅和高层11~12层之间;以上数据按抗震7度区规则结构设计三、建筑行业顺口溜要想建设效果好,选择队伍要招标。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(土建)
(一)结构施工图
1、结施-JG-05图:
(1)、在JG-05图中:(18—22)/(C—E)轴范围及(29—32)/(A—C)轴范围图上无柱、但此范围现场有柱。
怎样确定?
确定:
(2)、在JG-05图中:图上裙楼部分柱子截面为800×800,但此范围现场柱子截面为1000×1000。
怎样确定?
确定:
2、结施-JG-06图:KZ9在平面布置图上无标注,怎样确定?
确定:
3、结施-JG-10图:
(1)、在JG-10图中:车辆段顶板到11.61标高层的墙(Q1、Q2)混凝土是否设为抗渗砼。
(2)、在JG-10图中:34/(B—C)轴处的长方形无标注,怎样确定?
确定:
(3)在JG-10图中:各塔楼电梯井附近的短梁无标注,怎样确定?
确定:
(4)在JG-10图中:“说明4:本夹层梁、板、柱均为后浇”。
夹层上的楼梯都为后浇吗?怎样确定?
确定:
4、结施-JG-11图:
(1)、在JG-11图中:平面布置图上无○2详图,怎样确定?
确定:
5、结施-JG-12图:
(1)、在JG-12图中:(16—19)/A轴段,集中标注L-1(13A)300×500。
8@200(2),220;320。
原位标注为8@200(4),4肢箍是否有误?。
怎样确定?
确定:
(2)、在JG-12图中:16外/(A-E)轴段,集中标注L-31(14A)300×800。
8@200(2),220;322。
原位标注为8@200(4),4肢箍是否有误?。
怎样确定?
确定:
(3)、在JG-12图中:[(1/3-20)-21]/[(1/3-B)-C]轴段,集中标注L-8(1)300×700。
8@200(4),422;320。
4肢箍是否有误?怎样确定?
确定:
(4)、在JG-12图中:塔楼A、B、C栋(16/E轴、17/E轴、18/E 轴、22/E轴、23/E轴、28/E轴都出现KZL-6(4B)、KZL-7(4B)、KZL-8(4B)、KZL-14(4B)、KZL-15(4B)、KZL-24(4B),但平面图相应梁
实际显示则为KZL...(4A)。
怎样确定?
确定:
(5)、在JG-12图中:塔楼C栋KZL-22(1A)、KZL-25(1A)的梁底部加腋钢筋未标明(11G101-1图集说明由单项工程设计标注)。
怎样确定?
确定:
(6)、在JG-12图中:L-20b(3A) 300×800。
8@200(2)。
2220;320。
其悬挑端标注8@200(4)与集中标注不符。
怎样确定?
确定:
(二)建筑施工图
1、建施-JZ- 10图:
(1)、在JZ-10图中,排水沟无标注、无做法大样图。
怎样确定?
确定:
(2)、在JZ-10图中,
○1、17/B轴处的门无型号标注,怎样确定?
确定:
○2、18/A轴处的门无型号标注,怎样确定?
确定:
○3、(20—21)/B轴处的门无型号标注,怎样确定?
确定:
○4、23/(B—C)轴处的门无型号标注,怎样确定?
确定:
○5、23/A轴处的门无型号标注,怎样确定?
确定:
○6、23/B轴处的门无型号标注,怎样确定?
确定:
○7、23/D轴处附近的门无型号标注,怎样确定?
确定:
○8、24/D轴处的门都无型号标注,怎样确定?
确定:
○9、25轴处的洞口无尺寸标注,怎样确定?
确定:
○10、(25—27)轴范围的门洞口都无尺寸标注,怎样确定?
确定:
○11、(26—29)/(A外)轴范围的图案无标注,怎样确定?
确定
○12、(27—28)/(D—E)轴范围的部分门及墙体无定位尺寸,怎样确定?
确定:
2、建施-JZ- 11图:
(1)、在JZ- 11图中,(27—28)/(D—E)轴范围的排水沟无
标注、无大样图。
怎样确定?
确定:
(2)、在JZ- 11图中,24/C轴附近的门无标注、孔洞无尺寸标注,怎样确定?
确定:
(3)、在JZ- 11图中,(26—27)/(C—D)轴范围的门洞及孔洞无尺寸标注,怎样确定?
确定:
3、建施-JZ- 12图:
(1)、在JZ-12图中,排水沟做法无大样图及说明。
怎样确定?
确定:
(2)、在JZ-12图中,(16—18)/(A外)处的建筑图案无说明及做法大样图。
怎样确定?
确定:。
