轨道车装卸钢轨作业指导书
长轨运输及卸车作业指导书18

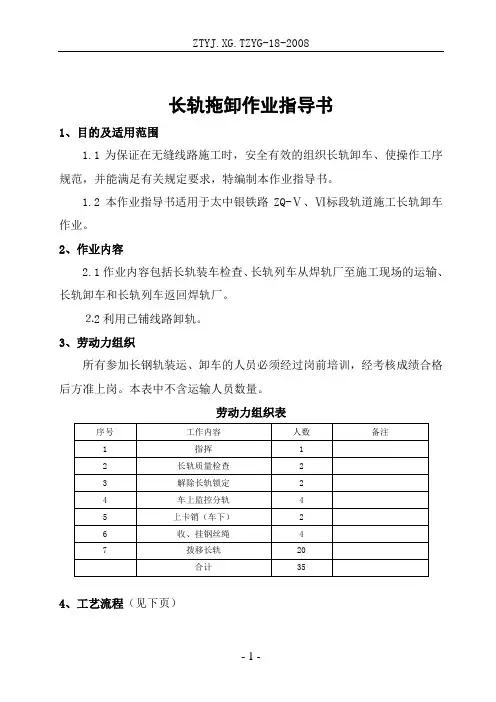

长轨拖卸作业指导书1、目的及适用范围1.1为保证在无缝线路施工时,安全有效的组织长轨卸车、使操作工序规范,并能满足有关规定要求,特编制本作业指导书。
1.2本作业指导书适用于太中银铁路ZQ-Ⅴ、Ⅵ标段轨道施工长轨卸车作业。
2、作业内容2.1作业内容包括长轨装车检查、长轨列车从焊轨厂至施工现场的运输、长轨卸车和长轨列车返回焊轨厂。
⒉2利用已铺线路卸轨。
3、劳动力组织所有参加长钢轨装运、卸车的人员必须经过岗前培训,经考核成绩合格后方准上岗。
本表中不含运输人员数量。
劳动力组织表4、工艺流程(见下页)施工工艺流程图5、机具备置设备及小型机具一览表6、作业细则6.1长轨运输6.1.1完成各项准备工作后,焊轨厂驻厂人员根据工程部提报的《长轨轨节供应计划表》在焊轨厂按照确认的施工区段和配轨计划进行长钢轨配对,调度所按照既有线运输的有关要求向相关铁路局调度指挥中心提报长轨列车运输计划。
6.1.2按照相关铁路局调度指挥中心的日班计划,由铁路机车牵引长轨列车,经既有线运送长钢轨至黄羊湾车站和平吉堡车站。
6.1.3长轨列车从焊轨厂装车完毕后运送到黄羊湾车站、平吉堡车站,调度所(前方站)组织机车进入既有车站将长轨车送入新线施工现场。
到达卸轨点后,车下作业人员进行解锁,将牵引钢丝绳固定在地面指定位置,另一端由车上作业人员连挂在待卸钢轨的牵引卡上,然后卸轨列车以3-5km/h 的速度前进,将长钢轨拖卸至已铺新的两侧并摆放平顺(不得侵限)。
卸空的长轨列车按照调度命令返回车站。
6.1.4长轨运输速度的要求:6.1.4.1通过道岔侧股的速度,严格按《技规》256条规定,12号道岔为45km/h,9号道岔为30km/h;6.1.4.2长轨车严禁溜放;6.1.4.3在工程线运行时,不得超过线路允许的速度;6.2长轨拖卸6.2.1卸车前的准备工作6.2.1.1按照施工计划,由工程部提前进行施工调查,并制定出卸车计划。
6.2.1.1整道换轨队卸轨班应在每天卸车前对作业人员进行安全讲话和教育。
轨道工程作业指导书
轨道施工作业指导书1、目的:为使施工管理人员和现场施工作业人员了解轨道施工作业程序、工艺要求、技术标准、质量标准,做到规范施工,保证工程质量,特制定本作业指导书。
2、范围:适用于新建邯黄铁路轨道工程的施工作业。
3、引用文件:3.1 现行的各种施工规范、施工技术指南、验收标准3.2《中铁六局质量手册》与《中铁六局程序文件》3.3《石家庄枢纽货运系统线路文件》3.4《石家庄枢纽货运系统轨道文件》4、职责:4.1技术部负责本作业指导书的编制、下发并指导实施。
4.2安质部负责对本作业全部工序的检查。
4.3物资部、试验室配合负责对本作业材料质量的控制。
4.4试验室负责与本作业有关的全部试验。
4.5现场领工员或施工员负责实施。
5、轨道施工方法及工艺流程:5. 1人工铺轨施工工艺及方法5. 1.1施工准备对施工设计文件和施工资料进行会审,并据以编制实施性施工组织设计、指导施工。
复核线下施工单位移交的线下工程资料,并据此对其路基面、中线桩等进行现场复测,检查验收。
根据核准的施工文件及资料,编制轨节铺设计划表,提出人工铺轨轨料计划,并按施工组织设计要求下达施工计划,下达人工铺轨作业指导书并进行技术交底。
落实人工铺轨施工所需的人员、工具、机械设备,并调迁到位。
做好配合人工铺轨施工的其他工作。
- 1 -5. 1.2卸轨料利用8T~10T汽车吊由平板车上将钢轨、轨枕及扣件卸下,用汽车倒运到施工现场分类堆码,钢轨在卸下的同时进行逐根检尺,并标识在轨头上。
5. 1.3轨料散布轨料采用人工抬运或用单轨车运输散布。
根据已测设的线路中桩,用白线绳挂好标线,划出轨枕中心线(木枕除外),方正轨枕,使两条中线互相吻合。
5. 1.4轨枕螺旋道钉硫磺锚固锚固前,轨枕预留孔内杂物和螺旋道钉上粘附物清除干净。
螺旋道钉应干燥。
锚固时螺旋道钉用锚固架定位。
硫磺水泥注入孔内时的温度不得小于130℃,防止离析,一孔一次灌完。
灌浆深度比螺旋道钉插入孔内的长度大20mm。
长钢轨装卸作业指导书

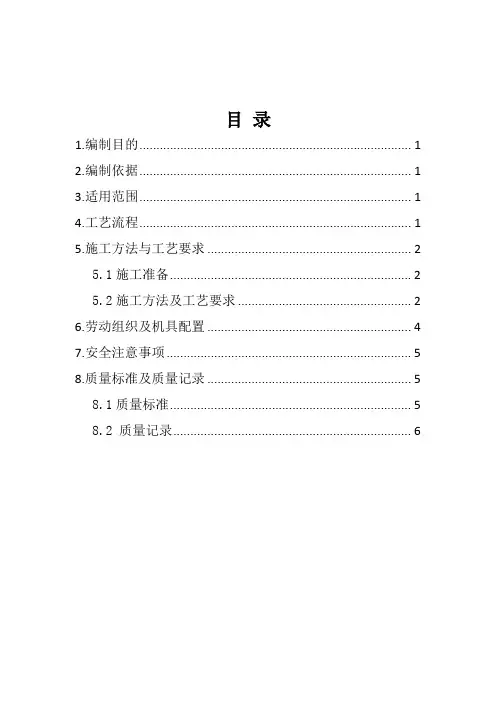

目录1.编制目的 (1)2.编制依据 (1)3.适用范围 (1)4.工艺流程 (1)5.施工方法与工艺要求 (2)5.1施工准备 (2)5.2施工方法及工艺要求 (2)6.劳动组织及机具配置 (4)7.安全注意事项 (5)8.质量标准及质量记录 (5)8.1质量标准 (5)8.2 质量记录 (6)山西中南部铁路通道ZNTJ-20标长钢轨装卸作业指导书1.编制目的为防止长钢轨在装卸、存放过程中产生变形、损伤,指导施工人员进行标准化作业,确保长钢轨吊装及存放安全、有序、高效,编制本作业指导书。
2.编制依据依据铁道部运输局颁发的《焊接长钢轨吊运、存放规定(暂行)》(运基线路【2009】601号)。
3.适用范围本指导书适用于山西中南部铁路通道ZNTJ-20标临沂铺架基地长轨存放区32台群吊吊装长钢轨作业。
4.工艺流程施工准备机车对位夹钢轨起吊、走行、下落存放(或装车)质量检查图4-1 长钢轨吊装工艺流程图5.施工方法与工艺要求5.1施工准备5.1.1 长钢轨卸车施工准备(1)对长轨存放台的平整度进行检查,质量标准为:相邻台位高差不大于1cm,总体高差不大于2cm,如不符合此标准,则用钢板将台位调整至满足要求。
(2)检查每台龙门吊横纵向移动及止动性能、钢丝绳磨损程度、夹轨钳是否灵活、有无损伤。
(3)按照计划贮存量准备好层与层之间的支垫钢板(尺寸为10mm厚×100mm宽),单块钢板长不短于1500mm。
(4)按要求将卸车人员调遣到位。
5.1.2 长钢轨装车施工准备(1)调查长轨运输车通过地段的限界和线路状况,根据道床状态确定需换长轨(铺设长轨)的地段,选择钢轨类型、长度、数量和材质,在长轨装车前需对左右两股钢轨进行编号。
(2)检查每台龙门吊横纵向移动及止动性能、钢丝绳磨损程度、夹轨钳是否灵活、有无损伤。
(3)将长轨运输车调运至指定装车位置。
检查支架是否稳固,加固卡子和加固插销是否齐全。
(4)按要求将装车人员调遣到位(同卸车人员配置)。
轨道车装卸料作业指导书

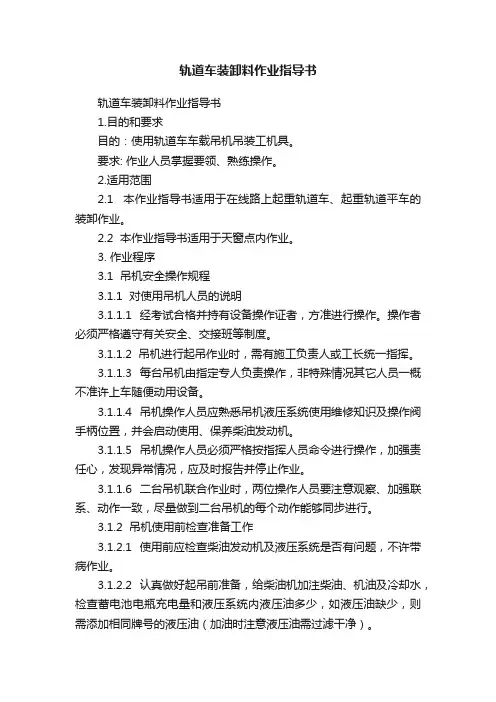

轨道车装卸料作业指导书轨道车装卸料作业指导书1.目的和要求目的:使用轨道车车载吊机吊装工机具。
要求: 作业人员掌握要领、熟练操作。
2.适用范围2.1 本作业指导书适用于在线路上起重轨道车、起重轨道平车的装卸作业。
2.2 本作业指导书适用于天窗点内作业。
3. 作业程序3.1 吊机安全操作规程3.1.1 对使用吊机人员的说明3.1.1.1 经考试合格并持有设备操作证者,方准进行操作。
操作者必须严格遵守有关安全、交接班等制度。
3.1.1.2 吊机进行起吊作业时,需有施工负责人或工长统一指挥。
3.1.1.3 每台吊机由指定专人负责操作,非特殊情况其它人员一概不准许上车随便动用设备。
3.1.1.4 吊机操作人员应熟悉吊机液压系统使用维修知识及操作阀手柄位置,并会启动使用、保养柴油发动机。
3.1.1.5 吊机操作人员必须严格按指挥人员命令进行操作,加强责任心,发现异常情况,应及时报告并停止作业。
3.1.1.6 二台吊机联合作业时,两位操作人员要注意观察、加强联系、动作一致,尽量做到二台吊机的每个动作能够同步进行。
3.1.2 吊机使用前检查准备工作3.1.2.1 使用前应检查柴油发动机及液压系统是否有问题,不许带病作业。
3.1.2.2 认真做好起吊前准备,给柴油机加注柴油、机油及冷却水,检查蓄电池电瓶充电量和液压系统内液压油多少,如液压油缺少,则需添加相同牌号的液压油(加油时注意液压油需过滤干净)。
3.1.2.3 发动柴油机,注意仪表盘各仪表变化情况,并扳动操作阀试验各种动作是否灵活,在确认液压系统正常情况下方可开始起吊工作。
要特别注意,起吊前一定要将固定销拔出,并松开吊钩方可进行,否则会造成设备严重损坏。
3.1.3 操作注意事项及安全措施3.1.3.1 二台吊机联合进行起吊时,吊重在距吊机中心2米半径时不得超过2吨,且所吊物品不得有压死或绑住现象,起吊时需先试吊,如发现吊重吃力或拉不动应立即停止作业。
3.1.3.2 平车运行中,严禁操作吊机。
长钢轨卸载存放作业指导书
新建贵阳至广州铁路客运专线GG TJ-1标长钢轨卸轨存放作业指导书中铁二局贵广铁路客运专线新运公司项目经理部2013年7月目录一、适用范围 (3)二、作业准备 (3)2.1内业技术准备 (3)2.2外业技术准备 (3)三、技术要求 (4)四、施工程序及工艺流程 (6)4.1施工程序 (6)4.2工艺流程 (6)五、施工要求 (7)六、资源配置 (7)6.1人员配置 (7)6.2,人员配置表 (8)6.3人员分工说明 (8)七、设备机具配置 (9)八、材料要求 (9)九、质量控制及检查 (10)9.1质量控制 (10)9.2质量检验 (10)十、安全及环保 (12)10.1安全要求 (12)10.2环保要求 (14)长钢轨存放作业指导书一、适用范围适用于贵广铁路客运专线GGTJ-1标昌明铺轨基地长钢轨装卸施工二、作业准备2.1内业技术准备在开始存轨前,组织技术人员认真学习相关技术规范及技术标准,制定施工安全保证措施。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
2.2外业技术准备2.2.1 长钢轨存放前,设置沉降观测基准点,用于存轨过程中检测轨台座沉降量。
(1)在每个存轨台位上设置2个沉降观测点,分别设在承轨台位的两端,用红油漆标注。
(2)采用水准仪测量沉降,观测沉降观测点顶面高程。
(3)在存放长轨前,观测长轨存轨台位顶面标高作为沉降观测零点。
2.2.2存轨前对作业人员进行集中培训,检查长轨区固定式龙门吊运转状态,调试合格后报监理工程师同意后才能投入使用。
2.2.3派有经验的专职轨料人员驻焊轨厂,会同驻厂监理工程师对出厂钢轨按照《高速铁路用钢轨》(TB/T3276-2011)及《铁路轨道工程施工质量验收标准》(TB10413-2003)的相关规定进行验收。
2.2.4使用龙门吊时应遵守起重作业安全的有关规定。
三、技术要求3.1对龙门吊进行详细的检查,确认合格后投入使用,并报监理工程师同意。
长钢轨装卸及运输作业指导书
长钢轨装卸及运输作业指导书1000字一、前言长钢轨是铁路、地铁等交通工具的重要构件,其长度通常在10米至30米之间,重量较大,需要进行专门装卸和运输作业。
本文主要针对长钢轨的装卸及运输作业进行指导,确保作业安全,保护钢轨产品质量。
二、装卸作业决定装卸作业的因素主要有长钢轨的重量、长度、形状、表面处理等。
下面详细介绍长钢轨的装卸作业步骤:1.准备工作在进行装卸作业前,必须确认施工现场安全。
首先,需要在作业区域内设置安全栏杆或警示线,确保作业区域内没有其他人员进入。
其次,需要确认长钢轨的重量、长度、形状、表面处理等参数,选择合适的装卸工具和设备。
最后,需要检查作业设备及保护措施是否完好。
2.固定长钢轨接下来,需要将长钢轨用合适的工具固定住,避免长钢轨在装卸过程中移动或者摆动。
通常采用金属钩子、绳索等配件将长钢轨固定在安全的位置,确保钢轨在装卸过程中不会脱离固定位置。
3.起吊长钢轨如果长钢轨需要起吊,则需要使用吊车、起重机等设备,通过专门的吊具将钢轨悬挂起来。
在起吊前需要确认吊装设备及吊车、起重机等设备没有损坏或存在安全隐患。
4.装卸长钢轨装卸过程中需要注意防止长钢轨碰撞或者摩擦造成表面损伤。
在上下装卸时,需要使用合适的工具和设备,比如手推车、叉车等,将钢轨从地面或者架床上移动至需要的位置。
5.安全完毕长钢轨装卸完毕后,需要将作业设备和工具进行清理,将长钢轨放置在固定位置,并检查长钢轨表面是否有损伤,以确保钢轨质量。
三、运输作业长钢轨在运输过程中,需要采取防护措施,保证运输过程中钢轨的质量及安全。
1.装车作业在装车作业中,需要选择适合的运输工具,比如平板车、卡车等,并使用专门的绳索等设备将钢轨固定在车上,防止长钢轨在运输中摆动或移动。
同时,需要注意长钢轨的结构及弯曲半径,避免在运输时产生弯曲。
2.运输过程在运输过程中,需要依据道路、交通条件来合理选择路线,避免因路况堵塞、拥挤等状况造成运输事故。
同时,需要在运输过程中确保长钢轨固定,防止钢轨从车上脱落。
成段钢轨更换作业指导书样本
成段钢轨更换作业指导书样本1 适用范围本指导书适用于成段更换钢轨施工作业。
2 作业准备2.1丈量总长度:用钢尺丈量换轨地段的总长度,丈量长度时的气温应与计划作业时的气温基本相同。
2.2 丈量钢轨:用钢尺逐根丈量准备换入的钢轨长度,将长度公差数标记在钢轨一端轨腰位置。
2.3 计算曲线缩短轨:计算出曲线缩短轨根数及布置位置。
如有错接接头,则计算出插入短轨长度。
2.4 配备作业必需工具:道尺、板手(呆扳手及套筒扳手)、撬棍、抬运工具等。
2.5 检查、确认换入的钢轨无伤,钢轨硬弯应在上道前采用弯轨器将其调直达到要求,对再用轨还应检查轨头断面情况。
高度差与磨损量较大者应标记符号,以便统一安排。
2.6 施工现场调查,确认换轨是否处在平交道口、桥隧等特殊地段,同时调查换入地段的线路平纵。
3 操作方法3.1 散布钢轨将钢轨按长度配对。
并按先后顺序散布在轨道两侧道床路肩上。
3.3 计划曲线联轨轨组按曲线半径、长度适当划分联接轨组。
计算出各轨组间的空头和搭接。
3.4联接钢轨3.4.1 测量轨温与计算轨缝,每日在联结钢轨作业过程中,如作业时间较长或轨温变化较大,应增加测量轨温与计算轨缝的次数,按实际测量轨温设置轨缝。
3.4.2 安装夹板与上好螺栓(并同时对螺栓涂废机油)。
3.4.3 曲线里股或其他插入短轨,应先锯断、钻孔,并联结在轨组上。
3.4.4 联结好各组轨后,各轨组总长度(包括各轨组间的轨缝)应与换轨地段的总长度一致。
3.4.5 钢轨组数要放置稳定,不侵入建筑接近限界。
轨组高于轨道上轨面时,不得超25mm。
如钢轨组放在轨道中间时,与轨道上钢轨的净距不得少于300mm;在木枕地段每个轨组的两端应拨向道心,并用道钉钉牢,中间钉固;在混凝土轨枕地段,应将轨组放在轨枕上中间凹槽内。
如钢轨组放在轨道外侧时,与轨道上钢轨净距不得少于150mm;各轨枕面高低不平时,应适当用道钉卡住;混凝土轨枕地段,可放在轨枕外道床上。
3.5 清除冰雪,砂土等杂物。
[作业指导书]铁路长轨列车卸轨作业指导书
长轨列车卸轨作业指导书1.学习目标明确长轨列车卸轨的作业流程、技术标准、作业条件、作业方法、施工防护及安全注意事项,能够利用长轨列车将长钢轨卸至指定地点。2.引用标准《铁路技术管理规程》、《铁路线路修理规则》、《铁路工务安全规则》、《既有线提速200~250km/h线桥设备维修规则》、《电气化铁路有关人员电气安全规则》、《铁路营业线施工安全管理办法》(铁运[2012)280)。3.工具材料防护信号、起道机、撬棍等。4.作业程序4.1点名分工施工前由工班长组织召开班前点名会。工班长必须交清各班组任务分工、安全重点,检查作业人员是否到齐,检查防护用品是否齐全、机具设备性能是否良好等。4.2安全预想(1)施工前,施工队(车间)应根据当日的施工调度命令和现场实际情况,编制“三图二表”,建立施工防护网络图体系。施工队(车间)调度员应向本项施工驻站联络员详细交代当日施工作业项目、作业程序、施工防护网络图设置、施工登销记和安全注意事项;(2)集中思想,明确各自作业范围及特点,做到自控、互控、他控及联控,来车按规定要求下道避车,并将工(机)具撤出限界以外。(3)电气化区段安全注意事项:①在距接触网不足2m的处所进行作业时,必须按停电施工天窗执行,并由供电部门人员配合进行。②执行电气化铁路其他与之相关的要求。4.3工具(机)检查落实专人对工(机)具性能及安全性进行检查确认,防止将损伤的工(机)具带入作业现场,影响作业进度和质量。使用的工(机)具必须按要求用反光漆(膜)进行编号,以防止侵限或遗留在线路上。4.4设置防护驻站联络员应携带“驻站联络派遣单”,提前到车站信号楼,经车站(值班员)签认后进行驻站作业,详细询问车站值班员和盯看信号显示台,全面了解列车运行情况并及时通知现场防护员,同时建立“三位--体”(驻站联络员、慢行防护员和现场防护员)防护网络。现场防护员(联系困难地段增加中间联络员)会同作业负责人,组织所有作业人员在就近安全通道或在路肩上行走(或乘坐交通车)至作业地点附近的安全地带,等候下达封锁施工命令。利用轨道车转移机具时,应将机具放置在安全处所并加强保管,施工队.班组应指派专人负责监督管理。车门必须由专人负责看管,严禁作业人员在两线间上下车或装卸机具设备。4.5作业准备(1)复核图纸,核对长钢轨的头尾和长短轨配置,检查绝缘道口、桥梁、断链等有无遗漏,其坐标里程是否正确;(2)在钢轨外侧用油漆标明长轨头尾位置,拉平卸轨地段两侧的道床砟肩,以轨枕外侧宽200mm且低于轨枕面30~50mm为标准;(3)对卸轨地段线路两侧的电务,电化设施、管线等进行调查并采取防碰撞和绝缘保护;(4)长轨车组人员全面检查车辆及轨条状态,检查发电机是否完好,全面试运转作业车输送系统.调节滑杆滚轮系统、拉轨卷扬机组、作业尾车照明系统(夜间施工)等并确认正常,如以顶进方式运行至施工地点的,尾车需加装简易制动阀;(5)检查对讲机性能,核对联系频道;(6)卸轨经过道口地段时要做特殊处理;(7)检查辅助材料的数量和状态,确保满足施工过程需要。4.6.上道作业1)作业流程(1)接调度命令后长轨列车方准进入封锁区间。(2)作业车对准卸车起点并及时放下和调整导槽位置。(3)拆除待卸轨的锁定装置。(4)卷扬机钢丝绳将待卸长轨条牵引至操作台输送滚轮下,并用滚轮将长轨条压紧。(5)由操作台的电机将长轨条缓慢向作业尾部送去。(6)长轨条送至作业车底部龙门架,手动微调,使长轨经导槽落在轨枕外侧石砟上,并由车下作业人员配合将位置对好。(7)长轨列车按不大于10km/h速度运行,要启动平稳,行驶速度均匀,卸下的长轨端如有位移,可手动微调,若偏差较大,则应指挥列车停车,重新调整长轨始端位置,使其符合位置要求。当长轨条落地20~30m时,可松开输送滚轮,关闭尾车微调开关,长轨条依靠与道床的滑动摩擦阻力拖动送下。(8)车下两侧作业人员,应随车跑动,协调配合,将长轨拨至轨枕外侧砟肩,不得侵入限界,卸下的长轨条两端应拨成朝外的喇叭口。(9)每卸完一层长轨后,调整--次作业车上的滑杆高度。(10)重复上述(1)~(9)项直至完成当日卸车计划。(11)卸轨结束,回收作业车下部的导槽至运行位置。(12)卸完轨的长轨列车申请进入车站。(13)卸下的钢轨经检查确认没有侵入限界时,可以申请开通线路。(14)封锁开通前,必须指定专人在作业区域的线路上对工(机)具进行全面检查,及时将其撤离至安全区域存放。(15)作业负责人检查确认线路达到开通条件后,通知撤除两端移动停车信号及隔离信号,撤除两端响墩,防护员收起停车信号,确认线路满足开通条件后,通知驻站联络员销记,开通线路。2)注意事项(1)应指定专人负责对平板车转向架系统,制动系统进行检查,对长轨条锁定装置发电机、卷扬机使用和保养情况进行检查,组织专人检查电路及操作系统的保养等,防止因设备故障影响运输安全和卸轨进度、质量。(2)装有长轨的列车,挂运最高速度不得超过70km/h,通过半径500m及以下的曲线时,其速度不得超过45km/h,通过半径300m及以下的曲线和道岔侧向时,限速25km/h.(3)长轨条装车时,平板立柱两侧长轨条必须满足定尺长度,作业端轨条头部必须平齐,误差不大于1m;长轨条装车后,必须逐根进行锁定,打紧间隔铁,检查长轨条和平板车上有无遗漏工具或其他物品,清理后关闭安全门。(4)长轨列车申请开行时,必须注明车辆的限速条件。(5)长轨列车开行时,班组人员必须齐全(车长、随车列检、押运员、发电工、电工、作业车操作员),开车前和车辆到站后,列检必须进行检车作业,押运员必须检查长轨条状态和锁定装置有无松动。(6)长轨列车顶进配合施工时,尾部必须加装简易制动阀,车长手持对讲机(列调)位于尾部嘹望,加强与机车驾驶员联系。(7)卸轨施工必须利用封锁天窗进行,长轨列车调车及配合施工时必须严格按《技规》规定和施工日计划命令规定的行车组织方式进行。(8)卸轨作业时,由作业负责人指挥车辆运行,卸轨最大速度不得大于10km/h。(9)卸轨按照自上而下、由外而里的顺序进行,押运人员按照卸轨顺序在第一对轨卸至砟肩停车后方可拆除下一对轨条的锁定装置。电化区段施工时,拆除锁定的人员身体及使用的机具严禁超出屏蔽棚范围。(10)长轨列车发生纵向偏载时,车站要及时通知列车押运人员,由押运人员检查、确认装载状态,明确放行条件。若长轨列车发生横向偏载时,应严禁开车。(11)卸长轨作业过程中,车上作业人员应听从卸车负责人统一指挥,严格按作业程序和标准进行作业。作业时,车上作业人员应利用对讲机加强联系,呼喊应答并确认相关要求,防止碰伤手脚。(12)作业负责人督促各班组负责人检查两线间及邻线上是否有工(机)具侵限。4.7下道避车作业人员禁止在两线间停留、站立(指线间距小于 6.5m 时,大于6.5m的不在此规定内),如因站场地形复杂,需在两线间站立或作业时,必须由现场防护员与驻站联络员取得联系并确认邻线无列车通过时方可作业或站立,无联系确认的禁止作业或站立。根据邻线列车速度要求,执行下道避车制度,因邻线列车速度低不需要下道时,封锁线路上内侧钢轨(两线侧)禁止站人(站在外侧),防止邻线货物列车绳索等物打伤人员。4.8验收返回施工结束后,所有机具材料必须撤出限界并及时收回,需在工地存放时要按规定集中堆放整齐牢固,留派专人看守,防止意外事件发生。作业完毕后,现场防护员必须跟随所有人员在路肩上行走,需推运工(机)具时,现场防护员必须与驻站联络员向车站办理要点手续,并按规定在前后设置防护信号进行随车防护,待人员、工(机)具全部到达工区或安全区域后,驻站联络员方可撤离。质量验收标准:(1)将长轨拨放置于轨枕头外,轨底低于枕木头面,要求轨条平稳,不得倾斜翻倒。(2)按照要求卸轨至指定地点,并与地面人员办理工作量签认手续。5.检查与考核作业负责人组织人员按标准进行验收,分析当日作业安全、质量情况;对作业中存在的安全、质量问题,查找原因,制定措施,落实责任。。
轨道工程作业指导书
轨道施工作业指导书 .................................................................... - 1 -轨道施工作业指导书1、目的:为使施工管理人员和现场施工作业人员了解轨道施工作业程序、工艺要求、技术标准、质量标准,做到规范施工,保证工程质量,特制定本作业指导书。
2、范围:适用于新建邯黄铁路轨道工程的施工作业。
3、引用文件:3.1 现行的各种施工规范、施工技术指南、验收标准3.2《中铁六局质量手册》与《中铁六局程序文件》3.3《石家庄枢纽货运系统线路文件》3.4《石家庄枢纽货运系统轨道文件》4、职责:4.1技术部负责本作业指导书的编制、下发并指导实施。
4.2安质部负责对本作业全部工序的检查。
4.3物资部、试验室配合负责对本作业材料质量的控制。
4.4试验室负责与本作业有关的全部试验。
4.5现场领工员或施工员负责实施。
5、轨道施工方法及工艺流程:5. 1人工铺轨施工工艺及方法5. 1.1施工准备对施工设计文件和施工资料进行会审,并据以编制实施性施工组织设计、指导施工。
复核线下施工单位移交的线下工程资料,并据此对其路基面、中线桩等进行现场复测,检查验收。
根据核准的施工文件及资料,编制轨节铺设计划表,提出人工铺轨轨料计划,并按施- 1 -- 1 -邯黄铁路工程三标段项目一分部第一作业队工组织设计要求下达施工计划,下达人工铺轨作业指导书并进行技术交底。
落实人工铺轨施工所需的人员、工具、机械设备,并调迁到位。
做好配合人工铺轨施工的其他工作。
5. 1.2卸轨料利用8T~10T汽车吊由平板车上将钢轨、轨枕及扣件卸下,用汽车倒运到施工现场分类堆码,钢轨在卸下的同时进行逐根检尺,并标识在轨头上。
5. 1.3轨料散布轨料采用人工抬运或用单轨车运输散布。
根据已测设的线路中桩,用白线绳挂好标线,划出轨枕中心线(木枕除外),方正轨枕,使两条中线互相吻合。
5. 1.4轨枕螺旋道钉硫磺锚固锚固前,轨枕预留孔内杂物和螺旋道钉上粘附物清除干净。
长钢轨装卸及运输作业指导书
作业指导书名称:长轨条运输及装卸编号:编制:复核:批准:XXXX公司XXXXX项目部2012年3月长轨条装卸及运输作业指导书一、编制依据1、铁路轨道工程施工质量验收标准TB10413-2003;2、中铁第五勘察设计院集团有限公司施工图轨道篇相关规定;3、运基线路【2009】601号文:关于印发《焊接长钢轨吊运、存放规定(暂行)的通知》;4、本项目施工组织设计;5、铁道部相关标准、规定。
二、施工准备1、铺架基地存放长轨前应对长轨存放场地的横担进行检查,高程须达到技术交底要求,横担基底承载力满足要求;2、场地排水良好,不应出现积水,排水渠道能保证在雨季也能满足排水要求。
对场地内易出现险情的边坡,排水坡进行加固。
3、安装并调试好36台门式起重机,合理安排电缆线的摆放位置,电缆线应放在不易破坏且便于维护的地方;安装调试好长轨运输车,做好防串轨车挡。
4、对将参与施工的工作人员进行安全培训,技术交底工作。
三、长轨条装卸及运输1、长轨条装车1)长钢轨运输采用长轨运轨车完成。
2)装车前,根据设计文件及图纸要求,对长钢轨进行配轨计算,直线段左右两股钢轨长度相差量应小于50mm,线路曲线地段内股配轨长度应短于外轨长度值。
3)长钢轨装车准备(1)在每次装车前由技术人员对已选配好的长钢轨进行检查确认。
(2)门吊操作人员对门吊进行检查确认。
(3)调车人员指挥长轨列车进行对位。
4)长钢轨装车(1)长钢轨装车采用单控作业。
(2)在确认所有夹轨钳牢固夹紧后,指挥人员指挥龙门吊同时起吊。
钢轨吊起要平稳。
(3)确保长钢轨接近辊轮时,任何位置都处在辊轮连线范围内。
(4)左右股从两侧向中心对称放置,并摆放整齐、牢固。
(5)长钢轨在牵引端对齐。
(6)在长钢轨始、终端设置挡板,防止钢轨窜出车外。
(7)所有长钢轨按要求装车后,同时进行锁紧固定,防止在运输途中窜动。
长钢轨锁紧装置采用螺栓与压铁相结合,在两相邻长钢轨轨底之间将螺栓拧紧,使压铁紧扣长钢轨轨底部和顶部起到锁紧作用。
轨道车作业指导书
轨道车作业指导书1.目的与要求目的:指导机械操作人员正确、安全的使用轨道车。
要求:机械操作人员熟练掌握轨道车的各项操作规程。
2。
适用范围本作业指导书规定了轨道车的准备工作、作业程序、作业要求和注意事项。
3。
引用标准《铁路技术管理规程》、《铁路工务安全规则》、《铁路线路修理规则》、《轨道车管理规则》.4。
作业程序4。
1 出乘前准备4。
1.1 出乘前应充分休息,出乘时身体状态良好,精神饱满,出乘前6小时内严禁饮酒。
4.1。
2 准时出勤,按规定整洁着装,佩带标志,持证上岗,携带司机驾驶证、工作证等。
4。
1。
3 出勤时做到:根据任务、时间、地点、气候、人员等实际情况开好班前安全预想会(或布置会),进行人员分工,交接运行揭示,传达安全要领,制订具体措施,做好记录。
4.2 接车4。
2.1 轨道车原则上实行定人、定机制,如有调整,需办理车辆交接手续.交接时,根据分工范围,对口交接车辆钥匙、工具及安全备品、车辆状态等,并办理交接签认。
4。
2.2 出库前20分钟启动发动机,根据分工,按《轨道车管规》的要求对车辆状态进行检查和制动系统试验,确认并保持车辆状态良好.4.2。
3 司机亲自进行制动机(五步闸)试验后,单阀制动,松开手制动机并确认,撤除止轮器等防溜装置,锁闭防触电门、窗。
4.2.4 按要求对机车信号装置、列车运行监控记录装置、无线列车调度通信设备(俗称三项设备)进行性能试验。
注意:起动发动机前应关闭“三项设备”电源,当发动机运行平稳后,再开启“三项设备"电源。
停机时,须先关闭“三项设备”电源,再停机。
4.2.5 副司机根据车次、运行区段、运行揭示、编组等情况按规定对列车运行监控记录装置输入有关数据,司机对数据输入情况进行核对。
4.2.6 运送施工人员和材料时,须确认人员处于安全位置,材料符合标准(不超高、超限、偏载、集重,加固可靠),并落实好易燃易爆品的安全防护措施。
4.3 出车作业4。
3。
1 出库或转线4.3.1。
基地长钢轨装卸作业指导书要点
新建铁路XX至XX线铺架标段轨道工程编号:基地长钢轨装卸存放施工作业指导书单位:中铁XX局集团XX铁路铺架项目部编制:审核:批准:2011年-11月-10日发布 2011年-12月-01日实施文件修改记录表注意事项:1.使用文本文件前首先查阅修改记录表及所属文件修改通知单,以保持对文件的完整理解;2.本文件持有人在接到修改通知时,立即在本表中作出相应记录。
序号修改通知号修改内容记录人日期基地长钢轨装卸存放作业指导书1、适用范围适用于XX铁路铺架项目部XX北铺架基地长钢轨装卸存放作业。
2、作业准备2.1 内业技术准备2.1.1对无缝线路设计图和设计说明进行复核,了解长钢轨布置原则和方法。
2.1.2统计全线长钢轨工程量,提报长钢轨物资需求计划。
2.1.3根据核准的施工文件及资料,编制长轨卸轨地段表,编制长轨直铺机直铺和换铺计划。
2.1.4长轨卸车以前,认真组织卸车人员学习本次施工的内容、施工控制要点,阅读、审核施工图纸,澄清有关群吊安全操作规程,机械控制要点,熟悉长钢轨堆放要求,卸车时如何找出缺陷长钢轨(碰伤、划伤、缺损、弯曲等),制定施工安全保证措施。
对施工人员进行安全技术培训,考试合格后持证上岗。
组织施工人员学习本次施工工序及作业要点,开展安全技术交底学习会议,并对施工人员进行安全技术交底。
2.2 外业技术准备2.2.1 测量准备工作存放钢轨以前,测量站需对全部存轨台位进行水平测量,每个存轨台位至少测3个点(台位两端及中间),每个台位两端面分别用红油漆标出沉降观测点,相邻台座横担(垫木)高度差不大于10毫米,整体高度差不大于20毫米。
测量如果发现台位已经发生局部沉降,需进行处理后方可存轨。
2.2.2 场地检查及清洁检查存轨台位是否发生断裂、沉降,已经发生断裂或者沉降的台位,必须经过处理后方可进行长轨存放;检查长轨存放场周边排水设施是否畅通,将长轨存放场内的杂物、杂草和垃圾清理干净。
2.2.3 后勤保障配备足够的刮伤、擦伤、砸伤等医药用品以及安全防护用具,夏天还需配备防暑用品,以防发生意外时使用。
普通线路成段更换不超过100m钢轨作业指导书
手
温计、错牙调整片、30m 钢卷尺、塞尺、方尺、道钉锤、
套
道钉孔木片(木枕线路)等。
作
提前调查好工作量,确认人员(含配合
业
人员)到位,材料、工机具齐全良好。
准
备
现场防护员、作业负责人与驻站联络员确认
作业命令,确认设好防护。
翻
轨
器
在电气化铁路换轨作业时,按规定设置
翻
70mm2 的铜导线,并确认联结良好。
毕
撤除防护,驻站联络员按规定销记。
-24-
正确
不正确
未 戴 绝 缘 手 套
撬 棍 翻 轨
扣 件 未 涂 油
轨 面 未 除 锈
-23-
普通线路成段更换不超过 100m 钢轨作业指导书
作业内容:通过换轨,消灭钢轨伤损及状态不良 钢轨。
适用范围:适用于线路维修作业;更换钢轨不超
过 100m;天窗点内作业。 戴
工具材料:撬棍、翻轨器、轨距尺、内燃扳手、扳手、活
绝
口扳手、联结零件、70mm2铜导线、绝缘手套、改道器、
缘
长效油脂、板牙、轨缝调整器、发电机、角向磨光机、轨
统一行动,严禁骑压或肩扛撬棍。 5. 轨道电路区段换轨必须有电务部门配合。 6. 拨轨前方、钢轨上不得站人。 7.严格执行电气化区段作业相关规定,人员和工(机)具与接触网必须保
持 2 米以上距离。 8. 作业人员按规定穿戴、使用劳动保护用品。夜间作业必须有充足的照明。 9.严格执行工、机具使用相关规定,杜绝造成人身伤害。 10. 邻线来车时,按规定避车。质量 Nhomakorabea标
准
1. 几何尺寸应符合《普速铁路线路修理规则》第 6.2.1 条作业验收标准。 2. 接头错牙不得大于 1mm。 3. 轨缝不得有连续瞎缝或大于构造轨缝,绝缘轨缝不得小于 6mm。 4. 扣件应保持齐全,位置正确,作用良好。 5. 扣板、轨距挡板应靠贴轨底边。扣板(弹片)扣件扭矩应保持在 80~140 N·m。 6. 弹条扣件的弹条中部前端下颚应靠贴轨距挡板(离缝不大于 1mm)或扭矩应保
T11长轨列车卸轨作业指导书
T11长轨列车卸轨作业指导书目次1.作业介绍 (2)2.作业流程示意图 (4)3.作业程序、标准及示范 (5)1.作业介绍作业地点:铁路既有线换轨和新线建设换轨中的卸轨地段。
适用范围:适用于铁路既有线和新线建设中使用T11长轨列车进行的长轨卸轨作业。
人员要求:1.长轨车配属单位:取得铁路岗位培训合格证的作业人员,特种设备操作人员须具备特种设备操作证。
2.用轨单位:取得铁路岗位培训合格证的作业人员,防护员须具备防护上岗资质,特种设备操作人员须具备特种设备操作证。
3.劳务工人员:经过培训并考试合格、取得上岗证的人员,特种设备操作人员须具备特种设备操作证。
作业条件:1.铁路既有线上卸轨施工须在天窗点内进行。
2.长轨列车运行及作业地段线路必须符合《普速铁路工务安全规则》第2.1.17条至第2.1.23条规定。
作业要点:1.长轨车焊轨基地出发前检查,用轨单位作卸轨准备。
2.长轨车安全运输至卸轨点(含挂运计划)。
3.长轨车负责人与用轨单位卸车负责人核实配轨表并对接卸轨方案。
4.卸轨施工组织。
5.卸下长轨后清理限界并安装防胀设备,长轨车同步进行收车作业。
6.卸轨作业完毕后组织返回。
注意事项:1.在电气化区段运行、停车检查或作业时,严禁把工具、物品置于距接触网2m范围之内,不得攀登列车顶部。
2.人员避车严格执行《普速铁路工务安全规则》(铁总运〔2014〕272号)第3.2.3条,当线间距小于5m时,邻线列车通过时,两线间严禁站人。
3.装卸长钢轨,钢丝绳与挂钩、固定器等应联结牢固,人员不得站在移动前方和钢丝绳附近。
4.长轨列车运行中,人员必须离开轨端3m以外,并严禁在长轨上走动;卸轨时,撬棍不得插入长轨移动方向的横梁后面,前一根长轨通过本车后方能拨动后一根就位,严禁在悬空的长轨下作业,并注意长轨尾端落下时摆动伤人。
5.严禁作业人员跳车、钻车、扒车和由车底下、车钩上传递工具材料。
6.长轨列车动车前,用轨单位施工负责人和长轨车作业负责人应确认有关人员已上车坐稳方可开车,列车未停稳,人员不得上下车。
轨道车装卸钢轨作业指导书
轨道车装卸钢轨作业指导书1 .适用范围L1本作业指导书规定了轨道车装卸钢轨作业程序、项目、内容及技术安全要求, 1. 2本作业指导书适用于轨道车装卸钢轨,装卸尖轨、基本轨等比照作业。
L3装卸超重、超长钢轨时须制定装卸作业预案,并使用汽车吊或龙门吊进行吊装作业。
2 .引用规范性文件2.1 《铁路货物装载加固规则》:2.2 《广铁集团工务自轮运转特种设备运用管理办法》(广铁工发(2018) 61号)。
3 .作业目的使钢轨均衡、稳定、合理地分布在平车地板上,不超载、不偏载、不集重、不偏重、不超限: 能够经受正常的调车作业,在列车运行中产生各种力的全过程中,不致发生移动、滚动、倾 覆、倒塌、坠落等情况,安全运输到目的地。
4 .作业程序(流程图) 4.1 装车作业流程检查核对轨件数作业计划量、型号、重量 r 轨件存放检查试验挂 钩_________ / _____________________ / VJ ------------------ I4 . 2卸车作业流程检查车辆 余料装载5 .作业内容与要求 5.1 装载方法5.L1吊装作业需使用钢轨钳,特殊情况无法使用钢轨钳时,应使用钢丝绳环绕钢轨中部一 圈后,再挂吊钩吊装,钢丝绳应拉紧,防止串动:吊装6米以上短轨应在两端使用方向绳。
5. 1.2钢轨限装2层,每层钢轨正反扣缝摆放,从两侧向内挤紧,相互密贴,端部对齐,装 载对称:每层装载钢轨数量由底层向上递减。
5. 1.3装载应遵循不超载、不偏载、不集重、不偏重、不超限,货物摆放按照自下向上,从 重到轻,自里向外,从短至长,并在平车两侧插杆留有150n l m 安全距离。
5. 2加固方法5. 2.1运输12. 5米以下钢轨加固方法:起重设备起重设备 刹车试验 卸车 作业捆绑 加固核对卸车 作业计划起重设备 刹车试验选点 挂钩检查现场 卸车条件卸车 作业捆绑加固 清扫整理运行 返回5. 2. 1.1层间使用4根隔木,上下对齐,底层隔木2根置于枕梁上方,另2根在两枕梁之间等距离铺放。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
轨道车装卸钢轨作业指导书
1.适用范围
1.1本作业指导书规定了轨道车装卸钢轨作业程序、项目、内容及技术安全要求。
1.2本作业指导书适用于轨道车装卸钢轨,装卸尖轨、基本轨等比照作业。
1.3 装卸超重、超长钢轨时须制定装卸作业预案,并使用汽车吊或龙门吊进行吊装作业。
2.引用规范性文件
2.1《铁路货物装载加固规则》;
2.2《广铁集团工务自轮运转特种设备运用管理办法》(广铁工发〔2018〕61号)。
3.作业目的
使钢轨均衡、稳定、合理地分布在平车地板上,不超载、不偏载、不集重、不偏重、不超限;能够经受正常的调车作业,在列车运行中产生各种力的全过程中,不致发生移动、滚动、倾覆、倒塌、坠落等情况,安全运输到目的地。
4.作业程序(流程图) 4.1装车作业流程
4.2卸车作业流程
5.作业内容与要求 5.1装载方法
5.1.1吊装作业需使用钢轨钳,特殊情况无法使用钢轨钳时,应使用钢丝绳环绕钢轨中部一圈后,再挂吊钩吊装,钢丝绳应拉紧,防止串动;吊装6米以上短轨应在两端使用方向绳。
5.1.2钢轨限装2层,每层钢轨正反扣缝摆放,从两侧向内挤紧,相互密贴,端部对齐,装载对称;每层装载钢轨数量由底层向上递减。
5.1.3装载应遵循不超载、不偏载、不集重、不偏重、不超限,货物摆放按照自下向上,从重到轻,自里向外,从短至长,并在平车两侧插杆留有150mm 安全距离。
5.2加固方法
5.2.1运输12.5米以下钢轨加固方法:
5.2.1.1层间使用4根隔木,上下对齐,底层隔木2根置于枕梁上方,另2根在两枕梁之间等距离铺放。
5.2.1.2在枕梁处用钢丝绳或手扳葫芦将钢轨整体下压捆绑1-2道(与车体捆绑)。
5.2.1.3在中部将钢轨整体捆绑1道(不与车体捆绑)。
5.2.1.4捆绑要牢固,防止运行中松散。
5.2.1.5有端侧板或端板的平车,要求将挡板立起。
无挡板的平车要求在车辆侧部各加设竖铁4-6根,防止钢轨窜动,竖铁有防脱落装置。
5.2.1.6收轨工作装置、起重工作装置的吊具和吊头、钢丝绳应锁定良好,防止在运输过程中甩出侵入限界。
5.2.2装载12.5米钢轨以上加固方法:
5.2.2.1转向架下部与车体捆牢绞紧。
5.2.2.2层间使用4根隔木,上下对齐,底层在货物转向架两侧均匀铺设隔木2根。
5.2.2.3在两端隔木内侧200mm处,用钢丝绳或手扳葫芦将钢轨做整体捆绑1-2道。
5.2.2.4用钢丝绳或手扳葫芦将钢轨整体下压捆绑在转向架上架体加固环上,拧紧锁牢。
5.2.2.5在钢轨中部用钢丝绳或手扳葫芦将钢轨做整体捆绑1-2道(不与车体捆绑)。
5.2.2.6捆绑要牢固,防止运行中松散。
5.2.2.7转向架上、下架体间、活动式滑枕槽体内或滑台上均满涂润滑油脂。
5.2.2.8有端侧板或端板的平车,要求将挡板立起。
无挡板的平车要求在车辆端部各加设竖铁,防止钢轨窜动,竖铁有防脱落装置。
5.2.2.9用镀锌铁线将相邻货车间提钩杆捆牢。
5.2.2.10收轨工作装置、起重工作装置的吊具和吊头、钢丝绳应锁定良好,防止在运输过程中甩出侵入限界。
5.2.3 卸车方法
5.2.3.1卸短轨采用人工卸车方法,作业人员须听从带班人的统一指挥进行作业。
5.2.3.2卸长轨时,根据现场具体情况,可采用人工和吊机相互结合的方法卸车,车下安装滑轨辅助卸车,滑轨不少于4根。
5.2.3.3卸超重、超长钢轨,如现场无法使用汽车吊吊装作业,采用人工卸车方案时,应制定装卸作业预案。
6.重点控制事项
6.1装车作业安全重点事项(十不吊):一是超载或被吊物品重量不清不吊;二是指挥信号不明确不吊;三是捆绑、吊挂不牢或不平衡,可能引起滑动时不吊;四是被吊物上有人或浮置物时不吊;五是跨装长大货物时,无货车转向架不吊;六是埋置、冰冻的物件不吊;七是工作场地昏暗,无法看清场地、被吊物和指挥信号时不吊;八是被吊物棱角处与捆绑钢绳间未加衬垫时不吊;九是歪拉斜吊重物时不吊;十是邻线来车,可能影响邻线行车安全时,禁止吊装作业。
6.2卸车作业安全重点注意事项:卸车时车要对好位置,除特殊情况外,卸车位置应严格控制在距要求地点25米内,并不得偏卸;不得卸于:①道岔及道岔咽喉区;②无喳桥上(不含缷长钢轨);③道口;④无底碴的新线、有底碴但未经压道试验的线路;⑤站台处靠站台侧;⑥可能损坏信号、超偏载检测装置、通信、客(货)车运行安全监测设备处所;⑦区间线路的道床有积雪覆盖超过轨面处所;⑧线路两侧有大量堆积物地段;⑨双线区间,两线不在同一平面时,向高处一线卸料有可能侵入低线限界的地段;⑩邻线来车时,靠邻线一侧;各种卸下货物不得侵入本线或邻线限界及立杆、标志等;禁止边走边卸;禁止抢点卸。
6.3劳动人身安全注意项点
6.3.1所有作业人员须佩戴安全帽、穿着防护服等劳动安全保护用品。
6.3.2无法使用钢轨钳吊装钢轨时,需使用钢丝绳环绕钢轨后辅助吊装,吊装6米以上的短轨须使用方向绳辅助作业。
6.3.3严禁同时进行上升、横移(伸缩)动作。
6.3.4每次装卸作业,只能吊装一根钢轨,严禁同时吊装两根及以上钢轨。
6.3.5超重、超长钢轨的卸车采用人工卸车方法卸车,卸车时需制定卸车安全措施。
6.4货物装载运输安全注意项点
6.4.1路用平车装轨数量:装P60轨,第一层不超过35根;装P50轨,第一层不超过39根。
每层装载钢轨数量由底层向上递减。
6.4.2钢轨限装2层,每层钢轨正反扣缝摆放,从两侧向内挤紧,相互密贴,端部对齐,装载对称。
6.4.3转载加固后须检查插销档杆,数量齐全,穿销、开口销、防脱绳完好齐全。
6.4.4卸车后须认真清道,确认不侵入限界,钢轨不得摆放在道床边坡上。
7.其他
7.1其他未定事宜,按国铁集团、广州局集团公司相关规定执行。
8.记录及表格
8.1轨道车装卸钢轨作业重点项目情况检查记录
轨道车装卸钢轨作业重点注意事项及主要检查项点
年月日
说明:1.在各检查项目栏中,如本车中有内容的,检查人只需在“检查情况”栏内打“√”,否则打“/”;检查人和确认人只需在每一大项中“检查人”和“确认人”栏内签署本人一个姓名即可。
2.无问题,或存在的问题进行汇总归纳分析,确认不影响正常行车作业后,方可在“检查结论”栏中记名签署“正常”意见。
3.存在的问题必须进行时限跟踪,以便形成闭环管理,故问题销号后,在“跟踪验证情况”栏中须有记录。
4.在“检查结论”和“跟踪验证情况”栏中填写结论后,填写人必须签署本人姓名。
