捷林家具施工设计钢结构
[北京]大型家具商场钢结构施工方案
第一章编制依据本施工组织设计是以施工图纸为依据,参考本公司以往在类似工程中的施工经验,结合本工程的实际情况及特点,并通过相应的计算、分析结果,在业主和总包给定的施工场地、施工进度计划基础上进行编制。

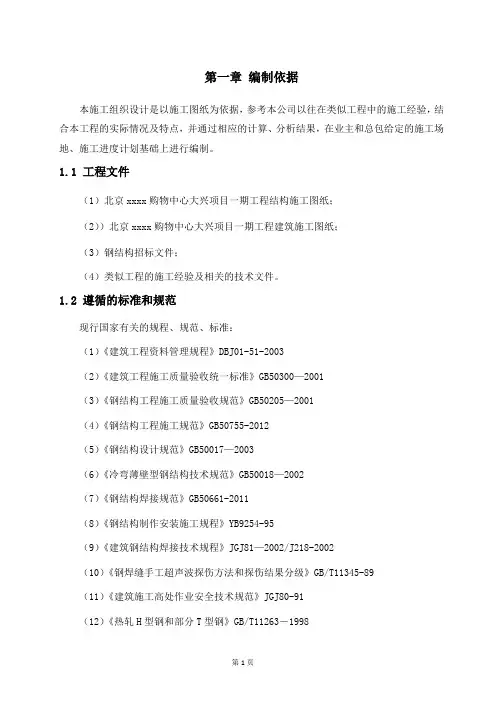

1.1 工程文件(1)北京xxxx购物中心大兴项目一期工程结构施工图纸;(2))北京xxxx购物中心大兴项目一期工程建筑施工图纸;(3)钢结构招标文件;(4)类似工程的施工经验及相关的技术文件。
1.2 遵循的标准和规范现行国家有关的规程、规范、标准:(1)《建筑工程资料管理规程》DBJ01-51-2003(2)《建筑工程施工质量验收统一标准》GB50300—2001(3)《钢结构工程施工质量验收规范》GB50205—2001(4)《钢结构工程施工规范》GB50755-2012(5)《钢结构设计规范》GB50017—2003(6)《冷弯薄壁型钢结构技术规范》GB50018—2002(7)《钢结构焊接规范》GB50661-2011(8)《钢结构制作安装施工规程》YB9254-95(9)《建筑钢结构焊接技术规程》JGJ81—2002/J218-2002(10)《钢焊缝手工超声波探伤方法和探伤结果分级》GB/T11345-89(11)《建筑施工高处作业安全技术规范》JGJ80-91(12)《热轧H型钢和部分T型钢》GB/T11263-1998(13)《建筑用压型钢板》GB/T12755-2008第二章工程概况2.1 钢结构概况北京xxxx购物中心大兴项目一期工程分为钢桁架大屋面和刚架小屋面。
三维模型如下:钢桁架大屋面刚架小屋面刚架小屋面北京xxxx购物中心大兴项目一期工程三维模型钢桁架大屋面宽144m,长128m,投影面积为18432m2。
由5行主桁架、间距4m的次桁架、系杆、支撑和檩条构成,位于标高17.65m,中间为混凝土机电设备平台。
钢桁架大屋面为中间镂空的矩型,呈“回”字形。
主桁架跨度16m(局部12.59m),高度1.725m,由H型钢、双角钢构成。
家具公司施工组织设计

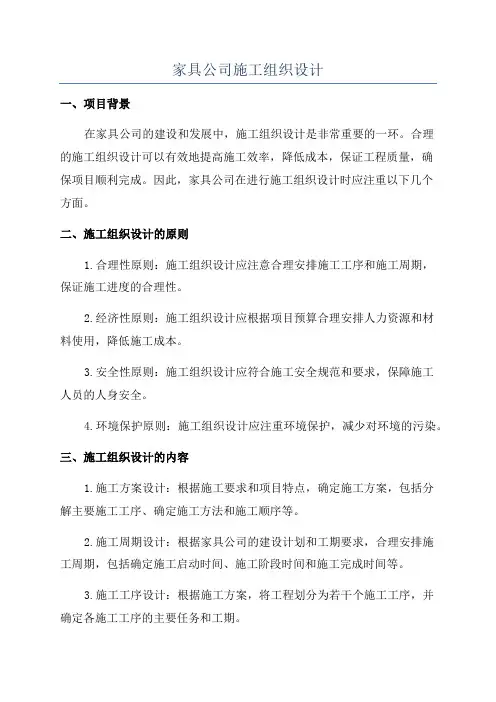

家具公司施工组织设计一、项目背景在家具公司的建设和发展中,施工组织设计是非常重要的一环。
合理的施工组织设计可以有效地提高施工效率,降低成本,保证工程质量,确保项目顺利完成。
因此,家具公司在进行施工组织设计时应注重以下几个方面。
二、施工组织设计的原则1.合理性原则:施工组织设计应注意合理安排施工工序和施工周期,保证施工进度的合理性。
2.经济性原则:施工组织设计应根据项目预算合理安排人力资源和材料使用,降低施工成本。
3.安全性原则:施工组织设计应符合施工安全规范和要求,保障施工人员的人身安全。
4.环境保护原则:施工组织设计应注重环境保护,减少对环境的污染。
三、施工组织设计的内容1.施工方案设计:根据施工要求和项目特点,确定施工方案,包括分解主要施工工序、确定施工方法和施工顺序等。
2.施工周期设计:根据家具公司的建设计划和工期要求,合理安排施工周期,包括确定施工启动时间、施工阶段时间和施工完成时间等。
3.施工工序设计:根据施工方案,将工程划分为若干个施工工序,并确定各施工工序的主要任务和工期。
4.人员配置设计:根据施工工序和工期要求,合理配置施工人员,包括施工管理人员、技术工人和劳动力等。
5.资源配置设计:根据施工工序和工期要求,合理配置施工材料、设备和机械等,并安排物资供应时间和方式。
6.安全保障设计:根据施工工序和工作环境要求,设计安全保障措施,包括施工现场的防护措施和施工人员的安全培训等。
四、施工组织设计的步骤1.项目准备阶段:确定施工目标和项目要求,进行项目调研和可行性分析,编制项目计划和预算,并进行相关人员和资源的准备。
2.施工方案设计阶段:根据项目要求,分析施工工序和流程,确定施工方案,包括施工方法、施工顺序和施工周期。
3.人员和资源配置阶段:根据施工方案和工期要求,合理配置施工人员和资源,包括施工人员的数量和培训、施工材料和设备的采购等。
4.安全保障设计阶段:根据施工工序和工作环境要求,设计安全保障措施,包括施工现场的防护措施和施工人员的安全培训。
钢结构厂房施工组织设计方案
钢结构厂房施工组织设计方案一、工程概述本工程为一座钢结构厂房,位于_____,占地面积约_____平方米,建筑面积约_____平方米。
厂房主体结构为门式刚架,屋面采用彩钢板,墙面采用夹芯板。
基础形式为独立基础。
二、施工准备(一)技术准备1、熟悉施工图纸,进行图纸会审,提出图纸中存在的问题,解决施工中的疑难问题。
2、编制施工组织设计和施工方案,明确施工工艺和施工方法。
3、进行技术交底,使施工人员了解施工工艺和质量标准。
(二)现场准备1、平整施工场地,修筑施工道路,确保施工车辆通行顺畅。
2、搭建临时设施,如办公室、宿舍、仓库等。
3、布置施工用水、用电线路,保证施工用水、用电需求。
(三)材料准备1、根据施工图纸和施工进度计划,编制材料采购计划。
2、采购钢材、彩钢板、夹芯板等主要材料,并进行质量检验,确保材料质量符合要求。
3、准备好施工所需的辅助材料,如焊条、螺栓等。
(四)机械设备准备1、根据施工工艺和施工进度计划,配备相应的施工机械设备,如吊车、电焊机、切割机等。
2、对施工机械设备进行调试和维护,确保设备性能良好。
三、施工流程(一)基础施工1、测量放线,确定基础位置。
2、开挖基础土方,验槽。
3、浇筑基础垫层。
4、绑扎基础钢筋,支设基础模板。
5、浇筑基础混凝土,养护。
(二)钢结构制作1、钢材检验,矫正。
2、放样、号料。
3、切割、钻孔。
4、组装、焊接。
5、钢结构除锈、涂装。
(三)钢结构安装1、测量放线,确定钢结构安装位置。
2、安装钢柱,校正垂直度。
3、安装钢梁,连接钢柱和钢梁。
4、安装屋面檩条、墙面檩条。
5、安装屋面板、墙面板。
(四)门窗安装1、测量放线,确定门窗位置。
2、安装门窗框,校正。
3、安装门窗扇,调试。
(五)收尾工作1、清理施工现场,做到工完场清。
2、进行竣工验收,交付使用。
四、施工进度计划本工程计划总工期为_____天,具体施工进度计划如下:(一)基础施工:_____天1、测量放线:_____天2、土方开挖:_____天3、基础垫层:_____天4、基础钢筋、模板:_____天5、基础混凝土:_____天6、基础养护:_____天(二)钢结构制作:_____天1、钢材检验、矫正:_____天2、放样、号料:_____天3、切割、钻孔:_____天4、组装、焊接:_____天5、钢结构除锈、涂装:_____天(三)钢结构安装:_____天1、测量放线:_____天2、钢柱安装:_____天3、钢梁安装:_____天4、屋面檩条、墙面檩条安装:_____天5、屋面板、墙面板安装:_____天(四)门窗安装:_____天1、测量放线:_____天2、门窗框安装:_____天3、门窗扇安装、调试:_____天(五)收尾工作:_____天1、清理施工现场:_____天2、竣工验收:_____天五、质量保证措施(一)建立质量管理体系成立质量管理小组,明确质量管理职责,制定质量管理规章制度。
(完整版)钢结构施工组织设计含土建部分
第一章总则1.1编制目的本施工组织设计为吉安运通一汽大众车4S店工程施工而编制。
编制的指导思想是:施工时对业主负责,竣工时让业主满意,同时在经济上合理,技术措施可靠的前提下,确保安全、确保质量、确保工期前提下进行编制。
1.2编制依据1.2.-1《吉安运通一汽大众车4S店工程设计施工图》。
1.2.-2《ISO9000质量管理体系》、《ISO14000环境管理体系》、《OSHMS18000 职业健康安全管理体系》。
1.2.-3国家有关建筑工程法规、规范与文件;1.2.-4本公司ISO9002国际质量体系、《质量手册》、《程序文件》、《技术标准》及拥有的技术力量;1.2.3工程采用规范标准1.2.3.1《建筑地基基础工程施工质量验收规范GB50202-2002》1.2.3.2《混凝土质量控制标准GB50164-92》1.2.3.3《混凝土结构工程施工及验收规范GB-50204-2002》1.2.3.4《建筑地面工程施工及验收规范GB50209-2002》1.2.3.5《施工现场临时用电安全技术规范JGJ46-1988》1.2.3.6《建筑施工安全检查标准JGJ59-1999》1.2.3.7《建筑工程施工质量验收统一标准GB50300-2001》1.2.3.8《工程测量规范》GB50026—2001;1.2.3.9《钢结构设计规范》GBJ50017—2002;1.2.3.10《钢结构工程施工及规范》GB50205—2001;1.2.3.11《建筑钢结构焊接规程》JGJ81—91;1.2.3.12《钢焊缝手工超声波探伤方法和探伤结果分级》GB11545—89;1.2.3.13《涂装前钢材表面锈蚀等级和除锈等级》GB8923—88;1.2.3.14《低合金钢焊条》GB5118—85;1.2.3.15《碳钢焊条》GB5117—85;1.2.3.16《建筑施工安全检查评分标准》JGJ59—99;1.2.3.17《建筑施工高处作业安全技术规范》JGJ80—91;1.2.3.18《建筑机械使用安全技术规程》JGJ33—86;1.2.3.19《施工现场临时用电安全技术规范》JGJ46—88;1.2.3.20门式刚架轻型房屋钢结构技术规程CECS102:2002。
钢架结构厂房施工组织设计
钢架结构厂房施工组织设计一、施工组织设计目标1.完成工期:在合理时间内完成施工任务,确保厂房按计划交付使用。
2.保证质量:按照标准和要求进行施工,确保所建厂房结构稳定、安全。
3.保证安全:制定科学周密的安全措施,降低事故发生的风险。
4.节约成本:合理优化施工工艺和资源配置,减少浪费和成本。
5.提高效率:通过施工进度计划和管理,确保施工按照各项计划进行。
二、施工组织设计方案1.人员组织:根据厂房施工的规模和复杂程度,合理安排施工人员,包括项目经理、施工队长、技术员、工人等,确保人员的专业性和配合。
2.设备配置:按照施工进度计划,准备所需的机械设备和工具,包括吊车、起重机、挖掘机等,确保施工能够顺利进行。
3.施工工艺:根据设计图纸和工程特点,确定施工工艺和流程,包括土方开挖、地基处理、基础施工、钢架安装、屋面防水等。
同时,根据施工工艺制定施工顺序和时间节点。
4.安全措施:制定严格的安全措施和操作规程,包括安全帽、安全绳、安全网等防护设施。
同时,进行安全教育和培训,提高员工的安全意识,降低事故发生的可能性。
5.质量控制:建立质量控制体系,包括检测和试验,确保材料的合格和施工工艺的有效性,及时处理质量问题,确保施工质量符合要求。
6.进度管理:编制详细的施工进度计划,包括各项工程的时间节点和关键路径,及时调整计划,保证施工按照计划进行,及时解决施工中的问题。
三、施工组织设计实施步骤1.制定施工方案:根据施工要求和目标,制定施工组织设计方案,包括人员组织、设备配置、工艺流程等。
2.分工合作:根据施工方案,明确各个岗位的职责和任务,确保施工人员的合理配备和工作安排。
3.安全管理:制定安全管理规章制度,加强安全教育和培训,提高施工人员的安全意识,严格执行安全措施和操作规程。
4.质量控制:建立质量控制体系,制定质量检测和试验计划,对材料和施工工艺进行检查和控制。
5.施工进度管理:编制详细的施工进度计划,监督施工进度的执行,及时发现和解决施工中的问题。
钢木结构施工组织设计
施工组织设计第一章编制依据及原则 (23)第二章施工方案 (25)第三章施工进度计划和各阶段进度的保证措施 (32)第四章劳动力投入计划及其保证措施 (34)第五章质量保证措施 (36)一、编制依据1、本项目招标文件、图纸、工程量清单等资料;2、本项目招标文件要求的技术标准、规范,国家有关方针政策、法律、法规以及国家、现行规范、规程、验标等各项技术标准;3、我公司现场踏勘、调查获得的相关资料;4、我公司拥有的管理水平、技术能力、装备能力,以及从事工程建设所积累施工经验。
5、《建造地基基础工程施工质量验收规范》 (GB50202-2002)6、《建设工程施工现场供用电安全规范》 (GB50194-2022)7、《建造工程施工质量验收统一标准》 (GB50300-2022)8、《混凝土结构工程施工质量验收规范》 (GB50204-2002)9、《施工现场暂时用电安全技术规范》 (JGJ46-88)10、《木结构工程施工质量验收规范》 (GB50206-2002)二、编制原则1、符合性原则:严格遵守安全、质量、工期、环保、文明施工等要求和规定,遵守工程施工合同条件、合同协议条款内容,满足本工程建设工期和工程质量标准,符合施工安全、环境保护、水土保持等要求。
2、科学、先进、经济、合理与实用相结合的原则结合本工程特点,采用先进的施工技术,科学的组织方法,优化施工方案,合理安排施工顺序、组织均衡、连续生产;以关键路线为主线,建立数学模型,进行工期、资源优化;明确管理目标,量化管理指标、细化具体措施、强化针对性。
3、创新、发展的原则:积极采用、鼓励研发提高工程施工管理、组织、工艺、技术和装备水平,保证施工安全、提供工程质量、加快施工进度、降低工程成本的新技术、新材料、新工艺、新设备。
4、“安全第一、预防为主”的原则:在认真总结、吸取以往工程施工经验教训的基础上,坚决贯彻执行“安全第一、预防为主”的方针,严格执行国家有关安全法律、法规和规章制度,结合本项目各专业工程的特点,抓住安全工作的重点、难点和关键环节,制定切实可行的施工安全措施和控制流程,责任、目标逐级分解,定期检查与考核,使安全工作有序可控,全面实现安全管理目标。
钢结构施工组织设计-完整版
钢结构施工组织设计-完整版目录目录 ........................................................................................................................................................ I 第一章编制说明及工程概况 (1)1.1 引言 (1)1.2 承诺 (2)1.2.1 工期承诺 (2)1.2.2 质量承诺 (3)1.2.3 安全承诺 (3)1.2.4 文明施工承诺 (3)1.2.5 服务承诺 (3)1.2.6 环境保护承诺 (3)1.3 编制依据 (3)1.3.1 规范依据 (3)1.4 编制原则 (5)1.5 工程概况 (5)1.5.1 工程概况表 (5)1.5.2 建筑概况 (5)1.5.3 结构概况 (6)1.6 ABC类似大型工程业绩 (6)第二章 ABC深化设计能力、技术创新能力介绍 (8)2.1 钢结构设计能力介绍 (8)2.1.1 钢结构深化设计能力 (8)2.1.2 ABC提供以下设计相关的服务 (9)2.1.3 ABC针对钢结构建筑系统的主要产品开发研究工作 (10)2.2 钢结构设计详解 (11)2.2.1 文件依据 (11)2.2.2 规范及标准依据 (11)2.2.3 设计的重点、难点分析及解决方案 (12)2.2.4 设计的部署及思路 (12)2.2.5 深化设计施工详图 (15)2.3 新材料、新技术、新工艺的应用及介绍 (15)2.3.1 ABC新材料、新技术、新工艺的应用 (15)2.3.2 ABC新材料、新技术、新工艺的介绍 (16)2.4 ABC类似大型工程设计业绩 (18)第三章工程重难点分析、解决措施及项目部署概述 (19)3.1 工程实施的重点、难点 (19)3.1.1资源高强度投入的协调与配合的管理 (19)3.1.2焊接变形控制和制作精度的控制 (20)3.1.3 钢梁跨度大,易平面外吊装失稳 (21)3.1.4 加工制作的重难点分析 (21)3.1.5 不利气候与环境条件下的钢结构安装防护 (22)3.1.6 深化设计的重难点分析 (22)3.1.7 现场安装的重难点分析 (22)3.1.8 高空作业安全防护措施 (23)3.1.9 围护安装与采光板的搭接、屋面板及墙面开洞 (24)3.2 项目总体部署及相关计划安排 (24)3.2.1 项目的质量、进度、成本及安全目标 (24)3.2.2 项目管理组织机构 (25)3.2.3 施工进度计划 (28)3.2.4 主要材料供应计划 (28)3.2.5 拟投入的施工机械设备需用计划 (29)3.2.6 拟投入的劳动力计划 (30)3.2.7 施工总平面布置 (31)3.2.8 施工用水及用电计划 (32)3.2.9 现场临时用地 (33)第四章 ABC围护系统特点及节点处理措施介绍 (35)4.1 ABC屋面围护系统介绍 (35)4.1.1 屋面围护系统形式 (35)4.1.2 ABC屋面板型特点 (36)4.2 ABC墙面维护系统介绍 (39)4.2.1 墙面系统的分类: (39)4.2.2 ABC墙面系统常用板型及铺板方向 (39)4.3 ABC针对围护系统节点采取的专项技术措施 (41)4.3.1围护系统固定措施、防风、防雨节点构造措施 (41)第五章 ABC加工、制作及运输方案 (52)5.1 ABC自身加工优势介绍 (52)5.1.1 加工厂实力 (52)5.2 加工设备投入计划 (60)5.2.1 钢板矫正设备 (60)5.2.2 下料设备 (60)5.2.3 H型钢加工设备 (62)5.2.4 焊接设备 (63)5.2.5 抛丸设备 (64)5.2.6 检测设备 (65)5.3 钢结构加工制作工艺方案 (66)5.3.1 钢结构通用制作工艺措施 (66)5.3.2 H型钢加工制作工艺 (71)5.4 围护系统构配件的加工 (75)5.4.1 檩条的加工 (75)5.4.2 压型钢板的生产 (76)5.4.3 压型板在成型后的控制 (77)5.5.1 钢结构涂装工艺 (77)5.5.2 钢构件运输 (80)第六章钢结构安装方案 (84)6.1 钢结构施工准备 (84)6.1.1 钢结构施工前准备事项 (84)6.2 钢结构施工技术分析 (85)6.2.1 钢结构吊装分析 (85)6.3 钢结构安装总体思路及流程 (89)6.3.1 钢结构现场安装总体思路 (89)6.3.2 钢结构安装总体流程 (89)6.4 钢结构现场安装 (91)6.4.1 钢结构安装施工工艺流程 (91)6.4.2 吊机起吊能力分析 (92)6.4.3 钢结构安装措施及方法 (93)6.5 高强螺栓安装 (99)6.5.1 技术要求 (99)6.5.2 高强螺栓进场检验与保管 (99)6.5.3 高强螺栓安装流程 (100)6.5.4 高强螺栓安装工艺 (101)6.5.5 安装时注意事项 (102)6.5.6 高强螺栓安装施工检查 (103)6.5.7 高强螺栓检测 (103)6.6 钢结构现场涂装施工 (103)6.6.1 防腐涂装规划 (103)6.6.2 油漆补涂部位 (103)6.6.3 防腐涂装顺序 (104)6.6.4 施工工艺 (104)6.6.5 涂层检测 (104)6.6.6 注意事项 (104)6.6.7 防腐涂装施工质量保证措施 (105)6.7 主结构施工安全说明 (105)6.8 类似工程实例 (108)第七章围护系统安装方案 (109)7.1 围护系统概述 (109)7.2 屋面系统安装 (109)7.2.1 屋面系统安装工艺流程 (109)7.2.2 各分项工程安装步骤及方法 (110)7.2.3 屋面板安装 (110)7.3 保温棉铺设及固定支座安装 (113)7.3.1屋面保温棉的铺设 (113)7.3.2 固定座安装 (113)7.4.1 墙面系统的安装流程 (114)7.4.2 墙面板的运输及堆放 (114)7.4.3 安装放线 (115)7.4.4 墙面板的吊装 (115)7.4.5 安装方向 (116)7.4.6 墙面泛水板、包边配件的安装 (119)7.5 围护系统施工安全说明 (119)7.6 围护系统关键控制点 (121)7.6.1 屋面防漏水施工措施 (122)7.6.2 采光板施工及防范冷凝水的措施 (122)7.6.3墙面门窗、设备等洞口防渗漏措施 (122)7.6.4防结露措施 (122)7.6.5 屋面孔洞防水处理 (123)7.7 工程实例照片 (123)第八章确保工程质量的技术组织措施 (127)8.1 工程质量目标 (127)8.2 质量控制总体思路 (127)8.2.1 质量保证体系规范管理 (127)8.2.2 中间过程质量控制 (127)8.3 质量管理体系 (128)8.3.1 项目层面管理体系 (128)8.3.2 技术管理体系 (128)8.3.3 工厂加工质量保证体系 (129)8.3.4 项目部层面管理体系 (130)8.3.5 现场施工质量保证体系 (131)8.3.6 质量管理制度 (131)8.4 钢结构生产制作质量控制 (132)8.4.1 原材料供应体系及质量控制 (132)8.4.2 钢构件生产制作及质量控制 (133)8.4.3 运输质量控制 (135)8.5 成品保护措施 (136)8.5.1 成品保护的具体措施 (136)8.6 安装各阶段质量控制 (137)8.6.1 测量质量控制 (137)8.6.2 焊接质量控制 (138)8.6.3 高强螺栓质量控制 (139)8.6.4 安装位置精度控制 (140)8.6.5 压型钢板的质量控制 (141)8.7 工程服务和保修 (143)8.7.1 保修内容 (143)8.7.2 保修的具体事项 (143)8.7.3 工程使用注意事项 (143)8.8 质量检测管理控制 (144)8.8.1 检测标准依据 (144)8.8.2 钢结构质量检测内容 (144)8.8.3 质量检测方法及措施 (147)8.8.4 质量记录管理 (148)8.8.5 检验资料 (148)8.8.6 工程岗位质量职责技术培训 (148)8.9 钢结构各种检测流程 (149)8.9.1 原材料送样检测、见证取样流程 (149)8.9.2 钢结构超声波检测流程 (149)8.10 检测设备 (151)第九章安全文明施工措施,绿色节能措施 (152)9.1 安全生产目标及承诺 (152)9.2 安全教育普及安全施工 (152)9.2.1 签订劳动合同 (152)9.2.2 进行安全培训 (153)9.2.3 开展三级教育 (153)9.2.4 班前安全教育及现场教育 (153)9.2.5 安全标牌的设置 (154)9.2.6 “三宝四口” (154)9.2.7 安全知识的宣传 (155)9.2.8 施工安全性分析 (156)9.2.9 安全施工保证措施 (158)9.3 卫生管理措施 (161)9.4 消防保卫管理 (162)9.4.1 消防保证措施 (162)9.5 安全施工保证体系 (163)9.5.1 组织保证体系 (163)9.5.2 我司的施工安全责任 (164)9.5.3 安全检查制度 (165)9.5.4 施工安全技术保证体系 (165)9.5.5 施工安全资源投入保证体系 (166)9.5.6 施工安全工程信息保证体系 (166)9.6 文明施工及环境保护 (166)9.6.1 文明施工保证措施 (166)9.6.2 施工现场环境保护措施 (168)9.6.3 防扰民措施 (169)9.7紧急应急预案 (169)9.7.1 制定应急方案的意义 (169)9.7.2施工现场风险分析 (169)9.7.3应急救援措施 (170)9.7.4 生产安全事故的应急救援和调查处理 (171)第十章确保工期的技术组织措施 (172)10.1 工期保证措施概述 (172)10.2 前期准备阶段的措施 (172)10.3 施工过程控制 (172)10.3.1 施工现场与我司总部进行计算机同步管理 (172)10.3.2 钢结构设计工期保证措施 (172)10.3.3 钢结构制作工期保证措施 (173)10.3.4 钢结构安装工期保证措施 (173)10.3.5 钢结构设计、制作、安装协调保证措施 (174)10.4 确保总进度目标实现的措施 (174)10.4.1 组织保证措施 (174)10.4.2 管理保证措施 (174)10.4.3 技术保证措施 (175)10.4.4 资金保证措施 (176)10.5 赶工措施 (176)10.5.1 深化设计阶段抢工措施 (177)10.5.2 加工制作阶段抢工措施 (177)10.5.3 现场堆放、拼装阶段抢工措施 (178)10.5.4 现场安装阶段抢工措施 (178)10.6 工期延误回补应急预案 (178)10.6.1 应急预案管理小组及响应机制 (178)10.6.2 关键工期节点回补措施应急预案 (180)第十一章季节性施工的技术组织措施 (181)11.1 本工程季节性施工综述 (181)11.2 冬季施工措施 (181)11.2.1 冬季焊接措施 (181)11.2.2 冬季吊装措施 (184)11.2.3 冬季涂装施工措施 (185)11.2.4 冬季施工用电管理 (185)11.3雨季施工措施 (185)11.3.1 雨季施工预防管理措施 (185)11.3.2 雨季施工设备保护措施 (185)11.3.3 雨季施工措施 (187)11.4 台风(大风)天气施工保证措施 (187)第十二章沟通协调 (189)12.1 配合承诺 (189)12.2 加强配合方面的措施 (189)12.3 建立完善的项目管理机构 (189)12.4 与业主的配合 (190)12.5 与监理单位的配合 (190)12.6 与设计单位的配合 (190)12.7 与总包单位的配合 (191)12.7.1 服从总包的CI及现场管理规定 (191)12.7.2 服从总包的施工管理规定 (192)12.7.3 服从总包的函件处理规定 (192)12.8 与其他承包商的配合 (192)第十三章竣工验收资料的编制管理计划 (194)13.1 文档资料编制计划 (194)13.2 竣工验收准备工作 (194)13.3 文档资料竣工验收前的检查计划 (194)13.4 文档资料竣工验收管理计划 (195)附件一钢结构项目施工进度计划安排表 (196)附件二钢结构施工现场总平面布置图 (197)第一章编制说明及工程概况1.1 引言非常感谢招标方的信任,使我美建建筑系统(中国)有限公司(简称“ABC”)有机会参与山东潍坊百货集团股份有限公司佳乐家农产品物流园项目钢结构工程(以下简称“本工程”)的竞标。
钢结构仓库施工组织设计方案
钢结构仓库施工组织设计方案目录一、前言 (2)1.1 编制目的 (2)1.2 编制依据 (3)1.3 工程概况 (5)二、施工组织基本原则与目标 (6)2.1 基本原则 (6)2.2 施工目标 (8)三、施工组织架构及人员配置 (9)3.1 组织架构图 (10)3.2 人员配置表 (11)四、施工进度计划与资源配置 (12)4.1 施工进度计划表 (12)4.2 材料设备供应计划 (14)五、施工方法与工艺流程 (15)5.1 钢结构制作安装方案 (16)5.2 钢结构焊接方案 (17)5.3 混凝土结构施工方案 (18)5.4 砌体工程施工方案 (19)5.5 防腐防火处理方案 (19)六、施工现场布置与管理 (20)6.1 施工现场平面布置图 (21)6.2 施工现场管理措施 (22)七、施工安全管理与应急预案 (23)7.1 安全管理措施 (24)7.2 应急预案 (26)八、施工质量保证措施 (27)8.1 质量管理体系 (29)8.2 质量控制流程 (29)九、施工成本控制措施 (30)9.1 成本预算 (32)9.2 成本控制方法 (33)十、施工效益分析 (34)10.1 施工周期分析 (35)10.2 效益评估 (36)一、前言随着现代工业与商业的快速发展,仓储管理的重要性日益凸显。
为了满足日益增长的需求,本项目致力于构建一座高效、安全、可靠的钢结构仓库。
我们制定了本“钢结构仓库施工组织设计方案”,旨在确保项目顺利进行,确保施工质量与效率达到最优。
本项目的施工组织设计是整个工程的关键环节,涉及多方面的协同合作,包括工程技术、施工管理、质量安全等多个部门。
我们的目标是确保工程的顺利进行,在保证安全和质量的前提下,实现施工效率的最大化。
我们将充分利用先进的施工技术与管理理念,确保工程按期完成,满足使用需求。
本方案明确了施工组织设计的指导思想、总体要求和主要任务。
通过科学合理的安排,实现工程建设的快速、高效、优质与安全。
园林钢结构及木制作施工方案
园林钢结构及木制作施工方案在园林景观设计中,钢结构和木制品作为重要的施工材料在园林建设中发挥着重要作用。
本文将重点探讨园林钢结构及木制品的施工方案,以确保园林景观项目的顺利实施和高质量完成。
一、园林钢结构施工方案1.1 设计方案确认在进行园林钢结构施工前,首先需要对设计方案进行确认。
设计方案应符合园林景观整体风格和需求,且经过专业结构师审查通过。
确认设计方案可以有效避免后期工程变更带来的额外成本和时间浪费。
1.2 材料准备钢结构作为园林中的重要建筑材料,其材料质量和规格的准备至关重要。
在施工前,应对钢材的来源、质量认证和规格进行仔细检查,并确保材料的合格性。
1.3 施工工序安排钢结构施工的工序安排应合理,避免施工过程中的混乱和浪费。
施工过程中需要严格按照设计方案和施工图纸进行操作,保证每个步骤的准确性和完成度。
1.4 安全生产措施钢结构施工过程中存在一定的安全风险,因此必须加强安全生产管理。
工地应设置明显的安全警示标识,并进行员工安全培训,保证施工过程中的安全性。
二、园林木制品施工方案2.1 木材选择在园林景观设计中,木制品的选择至关重要。
需要根据项目的整体风格和环境特点选择适合的木材种类和规格,以确保木制品的美观性和耐用性。
2.2 加工制作木制品施工前需要进行加工制作,包括切割、打磨、上漆等工艺。
加工制作过程中需要注意细节,确保木制品的质量达到设计要求。
2.3 搭建安装木制品搭建安装过程中需要遵循严格的施工流程,确保安装的稳固性和准确性。
员工应按照工艺要求操作,避免出现安装不牢固或不符合设计要求的情况。
2.4 养护维护木制品施工完成后需要进行养护维护工作,包括防腐防水处理、定期检查和清洁等。
养护维护工作可以延长木制品的使用寿命,保持园林景观的整体美观性。
结语园林钢结构及木制品作为园林景观设计中常用的建筑材料,其施工方案的设计和执行对整个园林项目的质量和效果有着重要影响。
通过对园林钢结构和木制品施工方案的详细规划和精心实施,可以确保园林景观项目的顺利完成和美观实现。
某门式钢架结构厂房施工组织设计方案
某门式钢架结构厂房施工组织设计方案1.项目概况我们要明确这个项目的概况。
这是一座占地面积约为10000平方米的门式钢架结构厂房,位于我国某工业区内。
厂房主要用于生产各类机械设备,对施工质量和进度有着严格要求。
2.施工组织设计原则(1)确保施工安全:在整个施工过程中,要始终将安全放在首位,严格执行国家有关安全生产的法律法规。
(2)提高施工效率:通过科学合理的施工组织,提高施工效率,缩短工期,降低成本。
(3)保证施工质量:严格按照国家施工规范和标准进行施工,确保工程质量。
3.施工组织设计方案(1)施工前期准备①人员组织:组建一支专业的施工队伍,明确各岗位职责,确保施工过程中各项工作有序进行。
②技术准备:对施工人员进行技术培训,确保他们熟悉各类施工工艺和技术要求。
③材料准备:根据施工图纸和材料清单,提前采购各类材料,确保施工过程中材料充足。
(2)施工阶段①基础施工:采用桩基础,施工过程中要严格控制桩基质量,确保厂房稳定。
②主体结构施工:采用门式钢架结构,施工过程中要注意焊接质量,确保主体结构安全。
③屋面施工:选择合适的屋面材料,施工过程中要确保防水层施工质量,避免漏水问题。
④外墙施工:采用外墙保温板,施工过程中要确保保温板安装牢固,美观大方。
⑤室内装修施工:按照设计要求进行室内装修,施工过程中要注重装修质量,满足使用需求。
(3)施工后期验收①工程验收:按照国家验收标准,对工程进行全面验收,确保工程质量。
②安全评估:对施工现场进行安全评估,确保施工现场安全。
③售后服务:提供完善的售后服务,解决施工过程中出现的问题。
4.施工进度安排(1)制定详细的施工进度计划,明确各阶段施工任务和时间节点。
(2)加强项目管理,确保各项施工任务按时完成。
(3)对施工进度进行实时监控,对可能出现的问题进行预警,及时调整施工计划。
5.施工质量控制(1)严格执行国家施工规范和标准,确保施工质量。
(2)加强施工现场监督,对施工过程进行实时把控。
钢结构厂房施工方案49880
*****************88钢结构车间实训工程一、工程概况1.1、工程简要(图表No.1-A)1.2、工程特点●1、该钢构工程位于学校,施工时主构件需随吊随运,并有组织计划地运输,次构件必须分类堆放及保管,小构配件分类打包,同时合理安排起重机械和人力,做到均衡施工,以提高工效。
●2、该钢构工程虽形状规则、跨度适中、檐高适中,但钢构件有效吊装工作面较小,吊装也有一定的难度,宜采用单机旋转法吊装。
●3、该工程构件品种较多,各构件均需工厂加工制作,现场也有一定的拼装工作量,故必要时人工抬升构件辅助吊机进行拼装。
●4、现场钢构施工按照总包进度计划安排,但主构件吊装时间须10天完成,虽然总工期较长,但构件安装时间较紧,且主构件吊装完毕后存在与土建交叉施工的现象,从而施工内容多,故必须合理安排各工序平行、交叉均衡施工。
鉴于该工程以上的特点,本公司将组织强有力的管理班子,对工程各环节精心制订科学而又周密的实施计划,确保工程施工过程中人、财、物到位,努力克服各种不利条件,以饱满的精神,拼搏求实的工作作风,创一流的管理水平,一流的工程速度和一流的工程质量。
1.3、地区资源情况●因该钢构工程地处市保税区,紧临市区道路。
施工用电用水均可接总包方提供的工地市政管网接线点,主要交通依靠市区道路,工地入口处即市区主要道路英伦路。
施工中所需的部分工具、次构件、乙炔氧气电焊条等消耗性材料,当地均可满足供应。
二、施工总体部署2.1、工程项目任务安排●按钢结构工程的先后顺序分四个阶段:构件制作阶段基础施工阶段(土建负责)主体钢结构安装阶段板材安装阶段。
防火涂料施工(专业公司负责)随主体结构及板材施工进度情况配合进行。
单栋连跨采用单机分区旋转法吊装,结构吊装时次构件安装交叉进行。
由于场地较窄,采用一台汽吊,一条主吊装线,两吊装区,多条辅安装线交叉进行。
2.2、原则要求●根据该钢构工程实际有效场地较窄,地处市区,且实际要求主构件吊装工期紧及存在与土建交叉施工的特点,为此确定如下原则:●1、安装时拟用一台汽吊,随吊随运,人工抬升为辅,构件就位后采用单机旋转法吊装,为提高吊装效率,在堆放柱时,尽量使柱的绑扎点、柱脚中心与基础中心三点共圆弧。
某地区单层20m跨厂房钢结构施工图
钢结构和框架结构厂房施工组织设计方案
钢结构和框架结构厂房施工组织设计方案目录一、前言 (2)1.1 编制目的 (2)1.2 编制依据 (3)1.3 工程概况 (4)二、施工组织基本原则与目标 (5)2.1 基本原则 (7)2.2 施工目标 (8)三、施工方案 (8)3.1 施工流程 (9)3.2 施工方法 (10)3.2.1 钢结构制作安装 (11)3.2.2 框架结构安装 (13)3.2.3 钢筋混凝土施工 (14)3.2.4 防水防腐处理 (16)3.3 施工进度计划 (17)3.4 施工资源需求 (18)四、施工管理 (19)4.1 组织架构 (21)4.2 施工人员培训 (23)4.3 施工现场布置与管理 (24)五、施工质量保证措施 (25)5.1 施工质量控制点 (26)5.2 施工检测方法 (27)5.3 质量问题整改措施 (28)六、施工安全与环保措施 (30)6.1 安全规章制度 (31)6.2 安全教育培训 (32)6.3 环保措施 (33)七、施工应急预案与风险管理 (34)7.1 应急预案制定 (35)7.2 风险因素识别 (37)7.3 风险应对措施 (38)一、前言随着我国经济的快速发展,各类厂房的建设需求日益增加。
钢结构和框架结构作为现代建筑的主要形式,具有施工速度快、质量可控、环保节能等优点,越来越受到市场的青睐。
本施工组织设计方案旨在为钢结构和框架结构厂房的施工提供一套系统、科学、合理的方法,确保工程顺利进行,达到预期的设计效果和使用要求。
本方案遵循国家相关法律法规和标准规范,结合现场实际情况,对钢结构和框架结构厂房的施工过程进行详细规划。
从施工准备、基础施工、主体结构施工、屋面及墙体施工、装饰装修、设备安装等方面进行全面阐述,以期为施工单位提供有益的参考和借鉴。
在施工过程中,我们将严格遵循安全生产、质量管理、环境保护等方面的要求,确保工程质量和安全。
我们将积极与设计单位、监理单位等各方保持密切沟通,共同推进工程进度,确保项目的顺利完成。
钢木结合方案
钢木结合方案概述钢木结合是一种现代建筑设计中常用的结构方案,结合了钢材和木材的优势,既有钢材的强度和稳定性,又有木材的自然美感和环保特性。
本文将介绍钢木结合方案的优势和应用,并探讨其在建筑设计中的具体应用案例。
优势强度与稳定性钢材具有较高的强度和稳定性,可以承受较大的荷载和外力作用。
通过将钢材与木材结合起来,可以在保持结构强度的同时增加木材的美感和舒适性。
自然美感木材具有温暖、自然的美感,能为建筑带来更加个性化的风格和舒适的空间感。
在钢木结合方案中,可以通过使用木材作为表面装饰材料,提供更多样化的设计选择。
环保特性相对于传统的建筑材料,木材具有较低的环境影响。
通过合理利用木材资源,可以减少对自然资源的消耗和环境的破坏。
钢木结合方案能够在满足建筑强度和功能需求的同时,降低对环境的负面影响。
应用案例1. 钢木结合的屋顶设计一种常见的钢木结合方案是在屋顶设计中应用。
传统的屋顶结构通常采用钢骨架或混凝土结构,缺乏自然的美感。
而通过在钢结构上装饰木材,可以赋予屋顶更加温暖和亲切的感觉。
例如,在一个现代别墅的屋顶设计中,可以使用钢结构来确保屋顶的稳定性,然后使用木材来装饰外观,创造出一种融合了现代与自然元素的独特风格。
2. 钢木结合的室内装饰钢木结合方案也可以应用于室内装饰,为空间增加温暖和美感。
例如,在一个办公楼的大堂设计中,可以使用钢结构的悬挂天花板,并在其下方添加装饰性的木材板块,营造出优雅而舒适的氛围。
同时,木材可以被运用到地板、墙面和家具等方面,给办公空间增添自然的元素。
3. 钢木结合的户外空间设计钢木结合方案还可以应用于户外空间的设计中,为人们提供一个舒适、美观的休闲环境。
例如,在一个城市公园的休息区设计中,可以利用钢结构来建造座椅和休闲桌,再通过植物和木材来营造更加自然的氛围。
这样的设计既满足了人们的休闲需求,又能带来美感和舒适感。
结论钢木结合方案是一种将钢材和木材优势相结合的现代建筑设计方案。
某家具有限公司一期工程施工组织设计
江苏美勒家具有限公司一期工程施工组织设计江苏大公建设有限公司二〇一二年十月十日目录第一章编制说明一、编制依据第二章工程概况一、建设项目概况二、工程特点三、工程设计主要内容第三章施工管理目标一、质量管理目标二、安全生产管理目标三、工期管理目标四、文明施工管理目标五、服务目标第四章项目部组织机构一、项目管理组织构架图二、项目承包技术力量配备原则三、管理人员配备情况四、项目施工技术工人配备情况第五章施工准备工作计划一、施工技术准备二、施工机械准备三、施工物资准备江苏大公建设有限公司 1四、施工人员的配备表一施工人员投入计划表表二主要机械设备选用表第六章施工进度计划及保证措施一、工期目标二、工程施工控制节点三、施工进度计划四、施工进度保证措施五、确保总进度实施的措施第七章施工现场平面布置一、施工现场平面布置原则二、现场施工总平面布置三、现场临电、临水布置四、现场CIS形象布置五、现场施工总平面布置图第八章施工部署一、指导思想二、施工部署第九章工程施工测量一、施工依据二、平面控制网的测设三、高程控制四、轴线控制江苏大公建设有限公司 2五、质量保证措施六、沉降观测第十章主要项目施工方法及技术措施第一节轻型井点降水第二节土方工程第三节基础部分施工方案第四节主体结构部分施工方案第五节脚手架工程施工方案第六节屋面工程方案第七节装饰工程施工方案第八节安装工程施工方案第十一章质量管理及质量保证措施一、质量组织体系二、工程质量管理措施三、质量管理制度四、本项目质量控制点的确定五、工程质量通病预防措施第十二章安全生产及文明施工措施一、安全保证措施二、安全生产管理三、综合治理目标及措施四、文明施工保证措施五、安全管理措施江苏大公建设有限公司 3六、环保保证措施第十三章主要技术及管理措施第一节季节性施工保证技术措施第二节成本控制措施第三节土建、装饰和安装的施工配合第四节项目的配合工作第五节业主指定专业分包的管理与控制第十四章保修与服务附图及附表江苏大公建设有限公司 4第一章编制说明一、编制依据1、建设工程施工合同及议标文件;2、江苏美勒家具有限公司一期工程现场实际踏勘情况3、江苏美勒家具有限公司一期工程设计图纸4、现行的国家及南通市的有关规范、规程、标准及强制性条文的规定5、南通市现行的安全生产、文明施工规定6、现行的国家及南通市有关标准图集7、本公司质量、环境、职业安全健康综合管理手册,管理程序文件和作业指导书8、《混凝土结构工程施工质量验收规范》(GB50204—2002);9、《建筑工程施工质量验收统一标准》(GB50300—2001)。
家居综合楼钢结构施工方案
北京建通士鼎钢结构建筑工程有限公司ISO 9002 认证企业山东省潍坊市广丰家居综合楼工程施工组织设计编制单位:北京建通士鼎钢结构建筑工程有限公司编制时间: 2002.12目录一、工程概况……………………………………………………二、施工部署……………………………………………………1、施工组织机构设置…………………………….…………2、人员组织……………………………………………….三、施工方案及施工方法………………………………………(1)钢结构工程………………………………………….. (2)彩钢板工程…………………………………………….四、质量保证……………………………………………………五、工期安排……………………………………………………六、劳动力安排…………………………………………………七、雨季施工……………………………….……………….八、安全生产、文明施工………………………………………一、工程概况:二、施工部署:1、施工组织机构设置针对该工程施工质量、安全生产及文明施工要求高的特点,我公司组织一个有同类工程施工经验,管理水平高、有特色、强有力的项目经理部。
该项目经理部曾成功的保质保量的完成大钟寺家居广场(建筑面积53500m2,地上三层地下一层),南京LG熊猫厂房(建筑面积:17000平方米,高度:13米,跨度:72米)、北京北汽福田工程(面积:16000平方米,地上11层,高度:40米)等工程的施工任务。
2、人员组织本工程施工管理人员和主体作业队伍全部由我公司自有职工组成,所有成员分别参加过大钟寺家居广场、南京LG同创厂房、南京LG熊猫厂房、北京北汽福田工程的施工建设,具有丰富的同类工程施工经验。
项目管理人员组成注重老、中、青相结合,技术水平方面高、中、初级职称人员互相搭配,确保整个项目班子既具有丰富的施工经验和较高的技术水平,同时还充满活力和创新精神。
项目部工程技术科下设钢构安装焊接施工员1名;生产安全科设专职安全员各一名;工程质量科下设专职质量员一人。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
广德捷林家具有限公司5#、6#、7#厂房施工组织设计安徽天和建筑工程有限公司目录第一章编制说明1.1、编制总体思路1.2、编制内容及范围1.3、编制依据1.4、编制原则第二章工程概况2.1、施工范围2.2、质量要求2.3、计划工期2.4、商业网点、办公楼、厕所设计概况2.5、彩钢大棚主要概况2.6、水电安装2.7、室外附属工程概况第三章工程特点及施工条件3.1、工程特点分析3.2、施工管理重点分析第四章现场组织管理机构及管理目标4.1、施工组织机构4.2、管理目标第五章施工部署5.1、施工力量的组织5.2、主要施工方案的选择第六章施工总平面布置6.1、施工总平面布置原则及依据6.2、施工平面布置6.3、施工临时用水布置6.4、施工临时用电布置6.5、施工现场维护和管理第七章资源配备计划7.1、机械设备计划7.2、劳动力计划7.3、主要材料计划第八章施工进度计划及措施8.1、总工期安排8.2、施工进度计划安排8.3、保证工期的措施第九章主要施工方案及技术措施9.1、施工准备9.2、土方工程施工方案9.3、钢筋工程施工方案9.4、模板工程9.5、混凝土工程9.6、脚手架工程9.7、砌体工程9.8、卷材防水工程施工方案9.9、抹灰及抹灰面油漆工程9.10、门窗工程9.11、地面砖工程9.12、墙面砖工程9.13、保温工程施工9.14、室内安装工程施工一、给排水工程二、电气工程9.15、室外附属工程一、道路工程二、室外路灯及电缆工程三、给、排水工程施工四、塑料检查井施工五、挡土墙施工9.16、钢结构工程施工第十章质量、安全管理体系及措施10.1、质量保证措施10.2、安全保证措施第十一章现场文明施工的措施11.1、文明施工组织的建立11.2、文明施工具体措施11.3、消防措施11.4、现场保卫及现场管理措施第十二章环境保护管理体系及措施12.1、环境保护管理体系12.2、实行环保目标责任制12.3、防止环境污染采取的措施12.4、防止水源污染的措施12.5、防止噪音污染的措施12.6、地下、地上管线、文物保护措施第十三章冬、雨季的施工安排第十四章成品(半成品)的保护措施第十五章成品、地下、地上管线保护措施第十六章协调配合措施第十七章工程技术档案、数据管理附表部分第一章编制说明1.1、编制总体思路本《施工组织设计》以招标文件、工程设计图纸、国家规范及相关规定为依据,以“创精品工程”为主线,以丰富的施工和管理经验为依托,以业主∕用户满意为目的,通过精心组织、精心施工,打造美好景观。
施工组织设计的主要内容围绕工程施工管理展开,突出工程的施工特点、重点难点,解决工程施工中的组织和协调问题;做好工程管理工作。
充分考虑工程位于城镇及灾后重建的特点,在环保、文明施工及交通运输等方面均作出具体的方案,解决以往施工过程中产生的问题;合理布置施工现场,布置高效节能的设备和生产工具。
围绕工期、质量、安全、环保等目标,组织相应的人员和数量,确保工程项目的顺利施工和目标的实现。
1.2、编制内容及范围本施工组织设计内容包括项目组织机构设置、施工部署、现场平面布置和管理、施工目标、人力及机械配置、主要工程施工方案、方法、质量、安全、环境和文明施工等自开工至竣工的全过程组织管理措施。
编制范围涵盖了各专业工程。
1.3、编制依据1、本工程施工图纸。
2、本工程招标文件及招标文件要求的技术条款。
3、本工程招标答疑及现场考察的情况。
4、本工程的《地质勘测报告》、和本地区的气象资料。
5、本工程的工程量清单及我公司的企业内部定额。
6、建筑物周围地理位置和施工环境。
7、工程所在地的资源供给情况。
8、我公司的施工技术力量和技术装备情况。
9、本公司内部质量、安全、环境体系文件,公司标准及管理制度。
10、国家现行有关法律法规及政府部门相关文件。
11、国家现行有关标准规范规程:(1)工程测量规范(2)地基基础工程施工质量验收规范(3)砌体工程施工质量验收规范(4)混凝土结构工程施工质量验收规范(5)屋面工程施工质量验收规范(6)建筑地面工程质量验收规范(7)建筑装饰装修工程质量验收规范(8)组合钢模板技术规范(9)建筑工程施工质量验收统一标准(10)建设工程文件归档整理规范(11)钢筋焊接及验收规程(12)建筑机械使用安全技术规程(13)施工现场临时用电安全技术规范(14)建筑施工安全检查标准(15)建筑施工扣件式钢筋脚手架安全技术规范(16)建筑给水排水及采暖工程施工质量验收规范(17)建筑电气工程施工质量验收规范(18)建筑给水塑料管道工程技术规程(19)埋地硬聚氯乙烯排水塑料管道工程技术规程(20)建筑排水硬聚氯乙烯管道工程技术规程1.4、编制原则1、施工组织设计的编制紧紧围绕本工程的设计图纸、工程地质情况、工程场地情况和工程的结构特点展开;2、施工组织设计的编制要紧密结合本公司的劳动力、机械设备、本公司拥有的周转料具及项目管理情况确定和编制;3、施工组织设计的内容要紧密联系,相互关联,组成一个可以全面直到工程施工的体系。
第二章工程概况本项目的项目名称为绵阳市高水农产品批发市场灾后异地重建项目,建设地点位于涪城区龙门镇,由业主自筹资金招标。
招标范围为施工图所示范围内的全部工程内容。
招标计划施工工期为60日历天,工程质量要求符合国家现行《工程施工质量验收规范》合格标准。
本工程主要的施工项目(根据工程量清单)包括:水果、蔬菜、肉类轻钢结构大棚、商业网点、办公楼、大门、挡土墙、厕所、化粪池及其他室外附属工程。
2.1、施工范围施工图所以范围内的全部工程内容。
施工现场临设的布置。
施工现场及周围建筑物、道路及地下管道的保护,安全和环境保护等。
施工后建筑物周围全部施工场地的清理平整。
2.2、质量要求符合国家现行《工程施工质量验收规范》合格标准。
2.3、计划工期计划工期:180日历天。
(具体开工时间以签订的施工合同为准)2.4、商业网点、办公楼、厕所设计概况1、施工范围:三栋厂房土建及安装。
2、砌体工程:主要采用煤矸石砖墙,厨房、卫生间采用GRC轻质隔板墙。
3、内外墙工程:墙体饰面主要采用外墙砖、文化石砖、外墙漆,及抹灰面刷乳胶漆。
4、屋面工程:屋面防水材料主要采用聚丙纶防水卷材、改性沥青防水卷材,其中1#大门处屋面安装钢化玻璃。
具体做法可详见图纸说明及相关图集。
5、楼地面工程:采用水泥砂浆楼地面、细石砼楼地面、地砖及防滑地砖楼地面。
6、顶棚工程:主要采用石膏板吊顶及铝合金条板吊顶,抹灰面刷乳胶漆。
7、门窗工程:成品门安装及塑钢门窗安装。
8、基础形式:主要采用独立基础。
9、结构形式:钢混结构。
2.5水电安装1、给排水设计室内给水主要采用PP-R管材、排水主要采用UPVC管材。
安装水表、角阀、截止阀、铜芯闸阀等,及其洁具、卫具安装。
室外检查井采用塑料检查井。
2、电气设计主要施工项目包括配电箱、电力电缆敷设、配管配线、小电器安装、灯具安装、防雷接地等。
第三章工程特点及施工条件该工程地理位置处于城镇;交通便利;钢结构设计标准较高,内部功能布局合理简单。
3.1、工程特点分析社会影响较大:该工程为灾后重建工程,容易引起各方的关注。
施工工期较短:要完成从全部工作。
施工设备、机具、周转工具、劳动力投入多。
交叉作业工序多:为确保工程按期竣工,许多工序需交叉作业。
专业工程工程多:商业网点工程、附属工程、彩钢大棚工程。
3.2、施工管理重点分析加强施工管理是施工组织管理的重点之一。
由于本工程工期紧,加之交叉作业多,人员、材料、机械设备投入量大,工序衔接交叉量大,其中不论哪个环节出了问题,将发生连锁反应影响大范围甚至整个工程的施工。
为确保工程能顺利施工就必须做好各专业之间的协调工作,如何组成一个有机整体、协同作战将是摆在公司面前的一个难题。
该工程具有建设周期短、任务量大、专业工程多等特点。
因此,参建单位对此都必须引起高度的重视,在公司的统一协调指挥下,集中优势力量,将优秀的设计及先进的施工技术实现最佳的组合,以便优质、高效、低成本完成本工程。
第四章现场组织管理机构及管理目标4.1、施工组织机构依据招标文件的要求和本公司施工承包管理实施办法,结合本工程的特点,本公司组织施工管理经验丰富的工程技术人员和工程管理人员,组建“工程项目经理部”及相应的组织机构。
1、项目组织机构项目组织机构图2、岗位职责分工(1)项目领导层由项目经理、副经理、技术负责人组成,项目经理是企业法人在本工程上的代表,具有人事、行政、工程成本控制、施工管理、技术决策、设备租赁的权力,对工程质量、进度、生产安全负责。
领导分工:1)项目经理是工程的总负责人,负责对外联系及质量及安全、文明施工工作。
2)项目副经理负责生产调度、机械设备管理、材料供应、劳动力分配及调动。
3)项目技术负责人负责技术准备、图纸会审、技术问题处理、技术攻关、内业资料、技术签证等。
(2)项目管理层由各专业施工员及管理人员组成,负责项目中各项具体工作的组织及实施,在本工程中,计划成立下述基层机构:施工组:由项目副经理负责,施工员组成,负责全部工程各项施工管理、人员管理、机械管理等。
技术组:由技术负责人负责,各专业工程师及技术人员组成,负责工程设计问题、施工技术、各项方案及措施及工程资料等工作。
器材组:负责材料及设备的采购供应工作。
质安组:负责具体各项工程质量、安全工作。
行政组:负责本项目经理部的日常行政管理及保卫工作。
(3)作业层由施工班组、各分项工程施工班长及操作工人组成,主要任务是各分项工程项目的具体操作实施。
4.2、管理目标1、工期目标根据招标文件要求本工程施工工期为60日历天。
2、质量目标符合国家现行《工程施工质量验收规范》合格标准。
3、安全生产目标杜绝重大伤亡事故,轻伤事故率控制在千分之一点五以下。
4、环保目标控制环境污染,创造绿色环境,建造绿色工程。
5、服务目标建造业主满意工程。
第五章施工部署5.1、施工力量的组织1、施工人力组织在研究了工程的特点以后,除按第四章已表述的选择了项目班子成员外,并拟选派抽调技术成熟、组织严密,有丰富工程施工经验的施工队伍投入施工。
2、机具组织在全公司调配落实大宗材料的运输。
自备运输车辆和小型机械将随施工队伍一起落实。
5.2、主要施工方案的选择1、现场规划方案现场主要布置办公及为施工生产服务设施。
施工现场水电按规范要求,在中标进场后编制专项方案,本施工组织设计不对其作出深入讨论。
2、混凝土工程施工方案本工程使用现场搅拌砼。
3、模板工程方案采用定型钢模板,支撑主要采用扣式钢管。
4、土方工程方案采用机械配合人工施工土石方。
5、垂直运输方案本工程选用轮式吊车作垂直运输,商业网点及办公楼配备塔吊。
第六章施工总平面布置6.1、施工总平面布置原则及依据1、布置原则为保证施工现场布置紧凑合理、现场施工顺利进行,施工平面布置原则确定如下:(1)经济实用、合理方便。
