直埋电缆线路(标准版)
电缆线路施工及验收规范(GB 50168-2006)条文说明
1、总则1.0.1本条说明了制定本规范的目的。
1.0.2~1.0.4目前我国已大量使用500kV电缆,第1.0.2~1.0.4条规定了本规范的适用电压等级范围和内容。
对于特殊用途的电缆,如矿用、船用、冶金及化工等用的电缆,其结构、性能、安装场所均有其特殊性,本规范不可能都给予明文规定,因此提出“尚应符合专业规程的有关规定”。
1.0.5本条强调电缆线路采用的电缆及附件,均应为符合国家现行标准及相关产品标准的合格产品。
1.0.6本规范是以质量标准和主要工艺要求为主的,现行的安全技术规程只是一般性规定,二者对于专业性的施工都不可能面面俱到,规定得非常齐全;同时由于电缆工业的发展,新的施工工艺及施工方法不断采用,施工环境也各不相同。
因此,要求除应遵守本规范及现行各种安全技术规程的规定外,对重要的施工工序、施工方法,还应制定出切实可行的安全技术措施。
1.0.7对电缆及附件安装所用的钢制紧固件,根据现有条件和市场供应情况,除地脚螺栓外,应采用热镀锌制品,从而保证防腐蚀要求。
地脚螺栓可按设计要求自行加工或采购成品。
热镀锌为目前常用镀锌工艺,尤其是对钢制螺栓使用热镀锌比电镀锌和喷镀更为广泛、实用,效果也好。
考虑到技术发展,也允许采用性能等同热镀锌的其他制品。
1.0.8本条为增加的内容。
强调对有抗干扰要求的电缆线路,应按设计要求采取抗干扰措施。
2、术语本章为原标准《电气装置安装工程电缆线路施工及验收规范》GB 50168—92附录一内容的修改补充。
为便于理解和使用,增加了电缆、电缆分接箱和电缆导管[保护管]的内容。
3、电缆及附件的运输与贮zhù存cún保管3.0.1、3.0.2对电缆及其附件的运输、保管进行了原则规定,没有要求具体运输方法,因为各地、各部门运输工具、道路及施工经验不同,不强调用同一种运输方法。
但不论用何种方法运输,均要确保不损坏箱体外表面以及箱内部件。
3.0.3盘装电缆在运输和滚动前应检查其盘的牢固性。
最新电缆敷设国家标准GB50217-精选.pdf
电缆敷设国家标准GB50217-94 (5 电缆敷设) GB50217-94 (5 电缆敷设)5 电缆敷设5.1 一般规定5.1.1 电缆的路径选择,应符合下列规定:(1) 避免电缆遭受机械性外力、过热、腐蚀等危害。
(2) 满足安全要求条件下使电缆较短。
(3) 便于敷设、维护。
(4) 避开将要挖掘施工的地方。
(5) 充油电缆线路通过起伏地形时,使供油装置较合理配置。
5.1.2 电缆在任何敷设方式及其全部路径条件的上下左右改变部位,都应满足电缆允许弯曲半径要求。
电缆的允许弯曲半径,应符合电缆绝缘及其构造特性要求。
对自容式铅包充油电缆,允许弯曲半径可按电缆外径的20倍计。
5.1.3 电缆群敷设在同一通道中位于同侧的多层支架上配置,应符合下列规定:(1) 应按电压等级由高至低的电力电缆、强电至弱电的控制和信号电缆、通讯电缆的顺序排列。
当水平通道中含有35kV以上高压电缆,或为满足引入柜盘的电缆符合允许弯曲半径要求时,宜按“由下而上”的顺序排列。
在同一工程中或电缆通道延伸于不同工程的情况,均应按相同的上下排列顺序原则来配置。
(2) 支架层数受通道空间限制时,35kV及以下的相邻电压级电力电缆,可排列于同一层支架,1kV及以下电力电缆也可与强电控制和信号电缆配置在同一层支架上。
(3) 同一重要回路的工作与备用电缆需实行耐火分隔时,宜适当配置在不同层次的支架上。
5.1.4 同一层支架上电缆排列配置方式,应符合下列规定:(1) 控制和信号电缆可紧靠或多层迭置。
(2) 除交流系统用单芯电力电缆的同一回路可采取品字形(三叶形)配置外,对重要的同一回路多根电力电缆,不宜迭置。
(3) 除交流系统用单芯电缆情况外,电力电缆相互间宜有35mm空隙。
5.1.5 交流系统用单芯电力电缆的相序配置及其相间距离,应同时满足电缆金属护层的正常感应电压不超过允许值,并使按持续工作电流选择电缆截面尽可能较小的原则来确定。
未呈品字形配置的单芯电力电缆,有两回线及以上配置在同一通路时,应计入相互影响。
直埋电缆敷设安装施工工艺标准-直埋电缆敷设

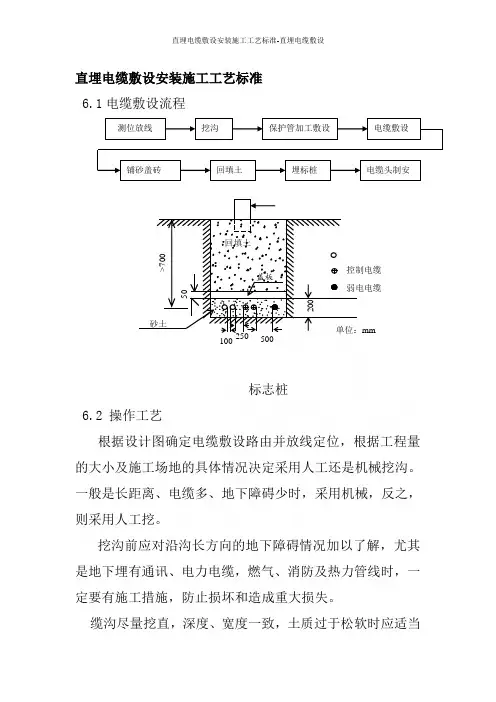

直埋电缆敷设安装施工工艺标准6.1电缆敷设流程放坡。
机械挖沟应用人工进行清沟,(机械挖沟的宽度及深度不好掌握)6.3 保护管制安根据道路及地下障碍情况,加工制作电缆保护管,一般情况选用钢保护管。
保护管的直径应由设计确定,如设计未规定时,应按保护管内径大于所穿电缆外径的1.5倍,有弯曲时应大于2.0倍。
保护管的长度要求是:比路宽和障碍每侧均应大出 1.0米,由室内引到室外的保护管应伸出散水边缘。
保护管的两端管口应打成喇叭状,管口应光滑无毛刺。
较长的保护管的连接方式:·螺纹连接:将要连接的管子需要连接的端部套丝,丝扣应连续无断丝现象,用管接头连接起来,并应拧紧,再焊好跨接地线,对焊接处及气焊烤过处应涂以热沥青防腐。
·套管连接:套管的长度应大于需连接管子的外径的1.5~3倍,套管的直径应与需连接的管的直径相配,不得过大或过小。
管子对口缝应平直,间距一致,对口应在套管的中间部位。
焊接应严密、连续无断焊。
对管子防腐被破坏处,应用热沥青防腐。
保护管不允许直接对口焊接。
保护管需要弯曲时,其弯曲半径应符合以下要求:·对于一般电缆,其保护管的弯曲半径不应小于管外径的10倍;·对于带钢铠的动力电缆,其保护管的弯曲半径不应小于管外径的15倍。
对于长距离的保护管,为了方便应提前穿入带线。
电缆管应有不小于0.1%的排水坡度。
6.4 电缆敷设电缆敷设前,应将电缆沟内满铺细纱或软土,不应掺杂石块等尖锐物。
电缆应从电缆轴上方引出,这样可以减少阻力。
牵引力应加以控制,防止损坏电缆。
电缆从轴上引下后,不得直接在地面上磨搽,应放置在地滑轮上,或人员手托及肩扛。
牵引电缆应使用专用的自紧式钢丝网套。
电缆转弯时,应在转弯的内侧放置侧向滑轮,或用人员手托,人员一定要站在弯曲部分的外部,防止人员被电缆挤伤。
在电缆穿管处应加以控制,防止电缆跑偏而受到损坏。
电缆敷设应统一指挥,加强联络,前后协调一致。
如人力施放电缆,应根据电缆轻重安排适量的人员,用力应一致,精力应集中,防止发生伤人事故。
10kV 电力电缆线路直埋敷设设计要求
10kV 电力电缆线路直埋敷设设计要求大飞整理1、使用范围电缆直埋敷设一般用于电缆数量少(不超4根)、敷设距离短(一般不超50米)、地面荷载比较小的地方。
路径应选择地下管网比较简单、不易经常开挖和没有腐蚀土壤的地段。
电缆直埋敷设的优点:电缆敷设后本体与空气不接触,防火性能好,有利于电缆散热,且容易实施,投资少。
电缆直埋敷设的缺点:抗外力破坏能力差,电缆敷设后如进行电缆维修及更换,则难度较大。
电缆直埋同一路径电缆根数不超过4根。
在无通车可能的城市人行道下、公园绿地、建筑物的边沿地带或城市郊区等不易经常开挖的地段,宜采用保护板直埋敷设方式。
电缆敷设的距离不长时,一般情况下可采用砖砌槽盒直埋敷设方式;相对重要的场合可采用预制槽直埋敷设方式。
2、敷设方式2.1 保护板直埋敷设电缆应敷设于壕沟内,沿电缆全长的上、下、侧面应铺以厚度不小于100mm 的软土或砂层,电缆全长应覆盖保护板,宽度不小于电缆两侧各50mm。
电缆壕沟底应位于原状土层,地基承载力特征值fak ≥100kPa。
如建设地点有孔穴、虚土坑,或土层分布不均匀,应先进行地基处理,达到要求后施工。
敷设前应将沟底铲平夯实。
电缆埋设后回填土应分层夯实,压实系数应不小于0.94。
地面恢复形式满足市政要求,不得造成路面塌陷。
▲图保护板直埋敷设断面示意图2.2 砖砌槽盒直埋敷设位于普通黏土层,地下水位不影响土方的开挖,地基承载力特征值fak≥100kPa,场地为同一标高。
当具体工程中实际情况有所变化时,应对有关项目进行相应的调整。
填充砂或细土,并盖上盖板。
砖砌槽盒的垫层采用不低于C15的混凝土,槽壁采用不低于MU10的普通砖,不低于M10的水泥砂浆砌筑,需做防水地段另做防水处理。
盖板采用C20 细石混凝土预制,现场安装。
砖砌槽盒直埋敷设不宜设置电缆接头,不推荐敷设在与其他管线交叉的地方。
▲图砖砌槽盒直埋敷设断面示意图2.3 预制槽直埋敷设位于普通黏土层,地下水位不影响土方的开挖,地基承载力特征值fak≥100kPa,场地为同一标高。
电缆敷设的标准及要求
国电榆次热电有限公司电缆敷设的标准及要求批准:审批:审核:编制:设备管理部电气专业电缆敷设的标准及要求1、电缆敷设的标准1.1敷设电缆要选择最近的距离,并要考虑到总体规划,做到横看成线,纵看成片。
引出方向一致,弯度一致,余度一致,相互间距离一致,并避免交叉压叠,达到整齐美观。
1.2选择直埋电缆路径时,要尽量考虑到不穿越含有对电缆有腐蚀性杂质(如酸、碱、粪堆、炉渣等)的土质,在必须穿越时,应采取永久性的防护措施。
1.3要尽量减少和其它建筑设施的交叉,跨越和接近(特别是热力管道和火车轨道),必要时应保持规定的距离,或采取防护措施。
1.4应选择不受机械震动和不受到外力破坏较为平坦的路径。
1.5直埋电缆深度为700~1000毫米(指地表面对电缆本体表面)。
电缆的上、下均应铺有100毫米的保护砂层或软土。
砂层或软土上要加盖水泥保护板,保护宽度应延出电缆两侧各50毫米,在保护板上应回填500毫米以下的好土,余者任意填满,要求夯实。
1.6敷设电缆应略有弯曲,使电缆比沟长出0.5%~1.0%为宜。
在中间接头及终端部位除留有足够的做头用缆外,还应留有2000~3000毫米的余缆,以备做头用。
1.7电缆应进行水平敷设,要减少高差,高差不应超过电缆敷设规定值,否则应采取措施或采取用特殊结构的电缆。
1.8在敷设和做头时,电缆弯曲半径应不小于电缆外径的25倍。
1.9直埋电缆相互交叉和平行时应符合下表规定,当不能保持规定距离时应采取防护措施。
1.10穿过墙壁的电缆和穿越公路、铁路和街道的电缆,应敷于坚固的保护管或隧道内,其管长要伸出排水沟500毫米,在街道要伸出车行道,管的内径不得小于100毫米,管口应是喇叭型。
并要严加密封。
1.11电缆沿沟架,建筑物垂直地面敷设时,地面上的2000毫米和地面100毫米的一段应加装保护管或保护角铁,且固定要牢固,电缆水平敷设时,应每隔700毫米,垂直敷设时每隔1500毫米的距离要加以固定。
电力电缆验收标准(直埋)
c所用材料、部件应符合技术要求。
d35kV及以下电缆终端与接头主要性能应符合《额定电压1kV(Um=)至35kV(Um=)挤包绝缘电力电缆及附件》~及有关其它产品标准的规定。
e220kV电缆终端与接头主要性能应符合《额定电压220kV(Um=252kV)交联聚乙烯绝缘电力电缆及附件》~及有关其它产品标准的规定。
c电缆与热管道(沟)、油管道(沟)、可燃气体及易燃液体管道(沟)、热力设备或其他管道(沟)之间,虽净距能满足要求,但检修管路可能伤及电缆时,在交叉点前后1m范围内,尚应采取保护措施;当交叉净距不能满足要求时,应将电缆穿入管中,其净距可减为0.25m。
d电缆与热管道(沟)及热力设备平行、交叉时,应采取隔热措施,使电缆周围土壤的温升不超过10℃。
c可能有载重设备已经电缆上面的区段;
d其他可能受到机械损伤的地方。
GB50168-2006
(5.3.1)
3、穿入管中电缆的数量应符合设计要求;交流单芯电缆不得单独穿入钢管内。
GB50168-2006
(5.3.4)
安装要求
1、电缆终端与接头应符合下列要求:
a型式、规格应与电缆类型如电压、芯数、截面、护层结构和环境要求一致。
电力电缆验收标准(直埋)
验收日期:
验收项目
验收标准
引用标准
验收结果
直埋电缆的敷设
1、电缆埋置深度应符合下列要求:
a电缆表面距地面的距离不应小于0.7m。穿越农田时不应小于1m。在引入建筑物、与地下建筑物交叉及绕过地下建筑物处,可浅埋,但应采取保护措施。
b电缆应埋设于冻土层以下,当受件限制时,应采取防止电缆受到损坏的措施。
GB50168-2006
直埋规范新版
第四章直埋线路 240.1直埋线路的使用场合 240.2路由选择及敷设位置的拟定 240.2.1宜于设直埋线路的路由条件 2 40.2.2直埋线路应避开的地方 340.3直埋线路缆型的选用和长度的计算 3 40.3.1线路缆型的选用 340.3.2 直埋线路设计长度的计算 440.4直埋线路的敷设方式 540.4.1埋没深度 540.4.2直埋线路长度预留方式7一、接续点盘留方式7二、半圆形预留方式8三、双弯曲形预留方式940•5直埋线路与其它建筑设施、树木的隔距规定10 40.6直埋线路的引出措施1140•7 标志设立1540.8直埋线路防机械损伤保护1840.8.1特殊地段的保护措施1840.8.2接头处的保护措施20一、套管保护20二、接头木盒保护20三、铸铁接头盒保护21四、砖砌接头槽保护21五、铺混凝土板保护23六、胶涂接头套管防潮保护2340.8.3 与其它构筑物交越处的保护措施23一、与电力线交越24二、穿越铁路公路24三、与圆形涵洞交越25四、与矩形涵洞交越27五、穿越沟渠28六、与其它管线交越2940.9直埋线路防鼠害与防蚁害2940.9.1直埋线路防鼠害措施2940.9.2直埋线路防蚁害措施3040.10直埋线路防腐蚀3040.11直埋线路防雷3140.11.7防雷措施3240.12设计示范图纸33第四章直埋线路40.1直埋线路的使用场合直埋建筑方式一般在下列情况下选用:①建设管道尚不具有条件的馈线路南。
②一次建设可以满足终局需要的馈线线路。
③城乡以外的郊区和农村线路。
④有美观规定的配线线路和接户线路。
40.2路由选择及敷设位置的拟定直埋线路是整个市内传输线路的组成部分, 其路由必须符合线路网的总体方案规定40.2.1宜于设直埋线路的路由条件①直埋线路与城市建设规划红线、地下管线之间的隔距应尽也许符合规定规定。
②尽量选择线路短, 弯曲少的路由。
⑨尽量选择地质稳定, 不致发生地陷、地裂情况, 沿线障碍少, 土壤腐蚀性小, 机械损伤的也许性小, 此后不会废弃或需另行改道的地段。
直埋光缆工艺标准要求
2. 直埋光缆线路工程质量标准长途干线光缆工程,主要是直埋敷设。
我国由于国土辽阔、地形复杂,长距离敷设不适合全机械化敷设。
同时。
光缆容易损伤,对预回土、回填以及保护提出了更高的要求。
2.1 挖沟敷设直埋光缆必须首先进行挖沟,只有达到足够的深度才能防止各种外来的机械损伤。
而且在达到一定深度后地温较稳定,减少了温度变化对光纤传输特性的影响,从而提高了光缆的安全性和通信传输质量。
挖沟可以用人工或机械辅助。
目前,国内光缆沟的挖掘方法主要靠人工,因此加强管理、统一标准就十分重要了。
为了保证工程质量,应按照下面的标准进行施工:2.1.1 路由走向挖沟是按路由复测后的划线进行,不得任意改道和偏离;光缆沟应尽量保持直线路由、沟底要平坦,克服蛇行走向。
路由弯曲时,要考虑光缆弯曲半径的允许值,避免拐小弯。
2.1.2 沟深要求光缆沟的质量,关键在沟深是否达标,不同土质及环境,对光缆埋深有不同的要求,,施工中应按设计规定地段达到表2.1中的深度标准。
对于全石质路由,若环境条件不允许爆破,而打挖又确有闲难时,经分公司工程主管部门同意并应有主管部门书面加章材料,埋深可降为50cm但应采取封沟措施,由于我省冬季寒冷冬季冻土层较深,直埋线路的埋深应在表中的埋深上增加0.2-0.3米。
?注1:石质、半石质地段应在沟底和光缆上方各铺10厘米厚的细土或沙土。
此时可将埋深视为光缆的埋深。
3.沟的宽度要求光缆沟的底部宽度一般为30cm,当同沟敷设两条光缆时,应保持5cm的间距,底部宽度一般为35cm。
沟的上宽尺寸应根据光缆沟的深度和土质来确定,对深度较深或土质松散易塌方地段,坡度应大一些,沟上部应宽一些。
对于一般土质地段,沟深为1.5m 时,上宽尺寸为60cm 。
对于同沟敷设的光缆沟以及土质松散或水位较低地段,沟宽以80cm 为适。
普通光缆沟断面图如图2-1所示。
地面600.10.31.5图2- 1 普通光缆沟断面图4.直埋光缆与其它建筑设施的最小隔距长途直埋光缆埋在地下,常常会同其它管线等设施平行或交越,为保证光缆及其它设施的安全,相互应保持一定距离,其要求如表2.2。
电缆沟的具体设计规范(正式)
编订:__________________单位:__________________时间:__________________电缆沟的具体设计规范(正式)Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-1539-88 电缆沟的具体设计规范(正式)使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
直埋电缆线路工艺标准一、总则1.1目的:为使电缆线路分项工程施工作业规范化,促进施工技术进步,确保施工质量,制定本施工工艺标准。
1.2适用范围:本工艺标准适用于工业与民用建筑安装工程中的建筑电气分部电缆线路分项工程施工作业,对于特定场所施工作业有特殊专业要求的应按规定进行。
1.3施工作业条件1.3.1和分项工程相关的施工技术文件应齐全有效,如施工图、图纸会审纪要、施工组织设计、质量计划、工艺评定标准,及相关技术标准、规范、标准图等。
1.3.2参与施工的作业人员应具备相应的施工技术资质,需要时应安排对该项施工作业的适应性培训,考核合格者才能准许上岗作业。
1.3.3本项施工作业应使用的机具性能必须满足施工特性需要,且操作安全可靠,用于检测的计量器具量程、精确度应符合测量对象的要求,且在规定的有规检定周期内。
1.3.4施工环境(1)直埋电缆沟按施工图控好,其深度应满足规范要求,底砂铺好,沟内无杂物。
(2)电缆敷设宜选择无雨天气下进行,气温宜在0℃以上。
电缆敷设的标准及要求
电缆敷设的标准及要求 Document serial number【UU89WT-UU98YT-UU8CB-UUUT-UUT108】国电榆次热电有限公司电缆敷设的标准及要求批准:审批:审核:编制:设备管理部电气专业电缆敷设的标准及要求1、电缆敷设的标准敷设电缆要选择最近的距离,并要考虑到总体规划,做到横看成线,纵看成片。
引出方向一致,弯度一致,余度一致,相互间距离一致,并避免交叉压叠,达到整齐美观。
选择直埋电缆路径时,要尽量考虑到不穿越含有对电缆有腐蚀性杂质(如酸、碱、粪堆、炉渣等)的土质,在必须穿越时,应采取永久性的防护措施。
要尽量减少和其它建筑设施的交叉,跨越和接近(特别是热力管道和火车轨道),必要时应保持规定的距离,或采取防护措施。
应选择不受机械震动和不受到外力破坏较为平坦的路径。
直埋电缆深度为700~1000毫米(指地表面对电缆本体表面)。
电缆的上、下均应铺有100毫米的保护砂层或软土。
砂层或软土上要加盖水泥保护板,保护宽度应延出电缆两侧各50毫米,在保护板上应回填500毫米以下的好土,余者任意填满,要求夯实。
敷设电缆应略有弯曲,使电缆比沟长出%~%为宜。
在中间接头及终端部位除留有足够的做头用缆外,还应留有2000~3000毫米的余缆,以备做头用。
电缆应进行水平敷设,要减少高差,高差不应超过电缆敷设规定值,否则应采取措施或采取用特殊结构的电缆。
在敷设和做头时,电缆弯曲半径应不小于电缆外径的25倍。
直埋电缆相互交叉和平行时应符合下表规定,当不能保持规定距离时应采取防护措施。
穿过墙壁的电缆和穿越公路、铁路和街道的电缆,应敷于坚固的保护管或隧道内,其管长要伸出排水沟500毫米,在街道要伸出车行道,管的内径不得小于100毫米,管口应是喇叭型。
并要严加密封。
电缆沿沟架,建筑物垂直地面敷设时,地面上的2000毫米和地面100毫米的一段应加装保护管或保护角铁,且固定要牢固,电缆水平敷设时,应每隔700毫米,垂直敷设时每隔1500毫米的距离要加以固定。
架空、管道、直埋光缆线路工程施工规范标准
架空、管道、直埋光缆线路工程施工规第一部分架空光缆线路工程施工规根据本工程的特点,结合不同的施工工序,拟定不同的质量控制点。
分公司应按照这些控制点实施逐点控制,依据设计和相关规要求的指标和标准对质量进行逐点检查和验收,以达到工程质量符合工程总体验收标准之目的。
1、杆路1) 路由复测施工单位应对所施工的工程进行复测丈量,以设计单位提供的施工图设计为依据,确定杆路路由的具体位置、准确长度以及每根电杆的杆位,确定线路穿越障碍物的具体位置和相应保护措施,复测中继段距离时,应根据地形起伏,核算包括接头重叠长度、各种必要的预留长度在的敷设总长度,并确定接头的具体位置。
监理工程师采用见证或巡视的方法,检查复测所取得的数据是否与施工图纸相一致,以及复测单位所采取的纠偏技术措施,出现设计文件和施工图纸与实际要求不一致或其他必须变更设计才可以满足施工要求时,施工单位需现场通知监理单位并通过设计变更后才能进行下一工序的施工。
2) 立杆(1) 电杆洞深不同土质,水泥电杆的洞深亦不相同,施工时一定按规要求,不得随意增减深度,防止造成安全和质量事故。
监理按(一)表1规定的技术数据和偏差应小于-50mm的要求检查洞深。
(一)表1 水泥电杆洞深⑵杆距电杆间的距离按设计规定,允许士5m偏差,但不得随意加大设计杆距。
(3) 电杆的垂直度利用简易量具检查电杆的垂直度。
直线段的电杆轴心线应上下垂直,其位置应在路由的中心线上,左右偏差应不大于50mm。
水泥电杆杆路的角杆向线路转角点移100〜150mm因地形限制而不能移或装撑木的角杆可不移。
终端杆竖立后应向拉线侧倾斜100〜200mm.(4) 杆根装置施工时,监理必须及时检查杆根装置的装设。
水泥电杆的杆根装置有卡盘和底盘两种,卡盘用“ U'形抱箍固定在距地面400mm处。
杆跟装置的安装应符合如下规定:①直线路由上电杆杆根用的卡盘一般装在线路的一侧,相邻电杆均用卡盘时应交错装设;杆距长度不等时,装在长杆档的一侧。
GB50168-2006电缆线路施工及验收规范
中华人民共和国国家标准GB50168-2006电气装置安装工程电缆线路施工及验收规范2006-07-20发布2006-11-01施行中华人民共和国建设部目次1总则 (3)2术语 (3)3电缆及附件的运输与保管 (4)4电缆线路附属设施和构筑物的施工 (5)4.1电缆管的加工及敷设 (5)4.2电缆支架的配制与安装 (6)4.3电缆线路其它防护设施与构筑物的施工 (7)5电缆的敷设 (7)5.1一般规定 (7)5.2直埋电缆的敷设 (10)3电缆导管内电缆的敷设 (12)5.4电缆构筑物中电缆的敷设 (12)5.5桥梁上电缆的敷设 (13)5.6水底电缆的敷设 (13)5.7电缆的架空敷设 (14)6电缆附件的安装 (14)6.1一般规定和准备工作 (14)6.2安装要求 (16)7电缆线路防火阻燃设施的施工 (17)8工程交接验收 (18)附录A侧压力和牵引力的常用计算公式 (19)1总则电缆线路的安装应按已批准的设计进行施工。
2术语指电缆线路中除去电缆接头和终端等附件以外的电缆线段部分,通常称为电缆。
注:有时电缆也泛指电缆线路,即由电缆本体和安装好的附件所组成的电缆系统。
sheath均匀连续密封的金属管状包覆层。
由金属带或金属丝组成的包覆层,通常用来保护电缆不受外界的机械力作用。
注:金属带起径向加强保护作用,金属丝起纵向加强保护作用。
安装在电缆末端,以使电缆与其他电气设备或架空输电线相连接,并维持绝缘直至连接点的装置。
连接电缆与电缆的导体、绝缘、屏蔽层和保护层,以使电缆线路连续的装置。
ble feeding pillar完成配电系统中电缆线路的汇集和分接功能,但一般不具备控制测量等二次辅助配置的专用电气连接设备。
注:电缆分接箱常用于城市环网供电和(或)辐射供电系统中分配电能和(或)终端供电。
一般直接安装在户外,有时也安装在户内。
电缆终端是电缆分接箱内必需的主要部件.通常采用可分离式终端(也称为可分离连接器)或户内终端。
直埋电缆规范要求(word版)
直埋电缆规范要求直埋电缆的敷设要求电缆埋置深度应符合下列要求:①电缆表面距地面的距离不应小于0.7m。
穿越农田时不应小于1m。
在引入建筑物、与地下建筑物交叉及绕过地下建筑物处,可浅埋,但应采取保护措施。
②电缆应埋设于冻土层以下,当受条件限制时,应采取防止电缆受到损坏的措施。
③电缆之间,电缆与其他管道、道路、建筑物等之间平行和交叉时的最小净距,应符合下表的规定。
严禁将电缆平行敷设于管道的上方或下方。
直埋电缆的上、下部应铺以不小于100mm厚的软土或沙层,并加盖保护板,其覆盖宽度应超过电缆两侧各50mm,保护板可采用混凝土盖板或砖块。
软土或沙子中不应有石块或其它硬质杂物。
直埋电缆在直线段每隔50~100m处、电缆接头处、转弯处、进入建筑物等处,应设置明显的方位标志或标桩。
直埋电力电缆的敷设要求主要有:①直埋电缆应有铠装和防腐保护层。
②直埋电缆的深度一般不小于0.7m,农田中不小于1m,35KV及以上不小于1m,若不能满足上述要求,应采取保护措施。
③直埋电缆应在电缆上、下均匀铺设100mm厚细砂或软土,垫层上侧应用水泥盖板或砖衔接覆盖,回填土时应去掉砖、石等杂物。
④直埋电缆在拐角、接头、交叉、进出建筑物等地段,应设明显的方位标桩。
直线段应适当增设标桩。
标桩露出地面以上150mm为宜。
⑤电缆经过含有酸碱、矿渣、石灰等的场所时,不应直接埋设;必须经过该地段时,应采用缸瓦管、水泥管等防腐保护措施。
⑥直埋电缆不应水平敷设在各种管道上面或下面;⑦电缆沿坡敷设时,中间接头应保持水平,多条电缆同沟敷设时,中间接头的位置应前后错开。
⑧敷设电缆时,应防止电缆扭伤和过分弯曲,电缆弯曲半径与电缆外径的比值不应小于下列规定:纸绝缘多芯电力电缆,铅包15倍、铝包25倍。
电力电缆敷设前应检查电力电缆的型号、规格及长度是否符合设计要求,是否有外力损伤。
低压电力电缆用1000V兆欧表摇测绝缘电阻,绝缘电阻值一般不应低于10MΩ;高压电力电缆用2500V兆欧表摇测绝缘电阻,绝缘电阻值一般不应低于400MΩ。
直埋电缆技术规范
电缆直埋敷设直埋电缆沟的开挖1、开挖的技术要求(1)用白粉划线标出实际的电缆线路挖沟范围,以便与市政建设其他工程分工同时进行挖沟,沟的宽度一般一条电缆时0.4〜0.5m,两条电缆时为0.6m 左右。
电缆条数较多时,宽度应作相应比例的增加,弯曲处应满足电缆弯曲半径的要求。
(2)挖沟深度为0.9〜1.2m,若有规划时应满足规划要求。
(3)挖掘时应将路面材料下面土层分别放置距沟边0.3m以外的两旁。
(4)挖掘时还应考虑土质和周围设施情况,土质酥松或对建筑物有影响时,应做好支撑加固措施。
(5)挖掘时应考虑交通安全,采取设置隔离护栏、设置警告标志、夜间挂红灯等安全措施。
(6)穿越道路的电缆线路应与市政协调确定施工方案,如采用道路开挖,可用按道路宽度分段预埋管道的施工方法或在夜间施工的施工办法解决,以免影响交通;如无法进行路面开挖,可采用顶管的施工方法进行穿越。
2、施放电缆当直埋电缆沟挖好、平整、夯实,打好垫层后,电缆就可放入沟中,施放电缆线的方法如下:(1)清理电缆沟。
应在放线前清理一次电缆沟,将杂物清楚。
(2)沟内安置滚轮。
电缆放线时,一般必须在沟内安置好直线滚轮,每隔3-5m 放置一个滚轮,其间距与电缆单位长度的质量有关,电缆越重间距越小。
直线段的滚轮应放置在一条直线上,在转弯处应放置转角滚轮或转角滚轮组。
(3)架设电缆盘及牵引。
1) 用专用线盘支架将电缆盘顶离地面5〜10c m即可。
2) 应有电缆盘紧急制动措施,简易的或暂时安装的机械式制动装置视实际需要而定。
3)电缆线应从盘的上方引入电缆沟中,这样可使电缆引入电缆沟时的弯曲半径增大,同时又可使牵引力减小。
4)机械牵引时,牵引机械应固定稳当,电缆应装好拉线头或套好钢丝套。
5)在接头处的电缆不应有重叠。
人工敷设时重叠长度不应大于0.5m,机械敷设时重叠长度不小于1.5m。
(4)覆土。
电缆施放好后,取出滚轮,应沿电缆全长的上、下紧邻两侧铺以厚度不小于100mm勺软土或砂层,在盖上水泥保护板。
电力电缆验收标准(直埋).docx
验收项目电力电缆验收标准(直埋)验收日期:验收标准引用标准验收结果1、电缆埋置深度应符合下列要求:a 电缆表面距地面的距离不应小于0.7m。
穿越农田时不应小于1m。
在引入建筑物、与地下建筑物交叉及GB50168-2006绕过地下建筑物处,可浅埋,但应采取保护措施。
( 5.2.1)b 电缆应埋设于冻土层以下,当受件限制时,应采取防止电缆受到损坏的措施。
2 严禁将电缆平行敷设于管道的上方或下方。
特殊情况应按下列规定执行:a电力电缆间及其与控制电缆间或不同使用部门的电缆间,当电缆穿管或用隔板隔开时,平行净距可降低为 0.1m。
b电力电缆间、控制电缆间以及它们相互之间,不同使用部门的电缆间在交叉点前后 1m 范围内,当电缆穿入管中或用隔板隔开时,其交叉净距可降为 0.25m。
直埋电缆的敷设c 电缆与热管道 (沟 )、油管道 (沟)、可燃气体及易燃液体管道 (沟 )、热力设备或其他管道 ( 沟)之间,虽净距能满足要求,但检修管路可能伤及电缆时,在交叉点前后1m 范围内,尚应采取保护措施;当交叉净距不能满足要求时,应将电缆穿入管中,其净距可减为0.25m。
d 电缆与热管道(沟 )及热力设备平行、交叉时,应采取隔热措施,使电缆周围土壤的温升不超过10℃。
e当直流电缆与电气化铁路路轨平行、交叉其净距不能满足要求时,应采取防电化腐蚀措施。
f直埋电缆穿越城市街道、公路、铁路,或穿过有载重车辆通过的大门时,进入建筑物的墙角处,进入隧道、人井,或从地下引出到地面时,应将电缆敷设在满足强度的管道内,并将管口堵好。
g高电压等级的电缆宜敷设在低电压等级电缆的下面。
3、电缆与铁路、公路、城市街道、厂区道路交叉时,应敷设于坚固的保护管或隧道内。
电缆管的两端宜伸出道路路基两边各 2m;伸出排水沟 0.5m;在城市街道应伸出车道路面。
4、直埋电缆的上、下部应铺以不小于 100mm 厚的软土或沙层,并加盖保护板,其覆盖宽度应超过电缆两侧各 50mm,保护板可采用混凝土盖板或砖块。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改直埋电缆线路(标准版)Safety management is an important part of production management. Safety and production are inthe implementation process直埋电缆线路(标准版)一、总则1.1目的:为使电缆线路分项工程施工作业规范化,促进施工技术进步,确保施工质量,制定本施工工艺标准。
1.2适用范围:本工艺标准适用于工业与民用建筑安装工程中的建筑电气分部电缆线路分项工程施工作业,对于特定场所施工作业有特殊专业要求的应按规定进行。
1.3施工作业条件1.3.1和分项工程相关的施工技术文件应齐全有效,如施工图、图纸会审纪要、施工组织设计、质量计划、工艺评定标准,及相关技术标准、规范、标准图等。
1.3.2参与施工的作业人员应具备相应的施工技术资质,需要时应安排对该项施工作业的适应性培训,考核合格者才能准许上岗作业。
1.3.3本项施工作业应使用的机具性能必须满足施工特性需要,且操作安全可靠,用于检测的计量器具量程、精确度应符合测量对象的要求,且在规定的有规检定周期内。
1.3.4施工环境(1)直埋电缆沟按施工图控好,其深度应满足规范要求,底砂铺好,沟内无杂物。
(2)电缆敷设宜选择无雨天气下进行,气温宜在0℃以上。
2、操作工艺2.2工艺流程细则2.2.1准备工作(1)对用于施工项目的电缆进行详细检查,其型号、电压、规格等应与施工图设计相符;电缆外观应无扭曲、坏损及漏油、渗油现象。
(2)电缆应进行绝缘电阻检测或耐压试验。
a、1KV及以下电缆,用1000V兆欧表测其线间及对地的绝缘电阻应不低于10MΩ。
b、6-10KV电缆应经检测绝缘电阻、直流耐压和泄漏试验,试验标准应符合国家标准规定。
c、油纸绝缘电缆,测试不合格者,应检查芯线是否受潮,如受潮,可锯掉一段再测试,直到合格为止。
检查方法是:将芯线绝缘纸剥下一块,用火点着,如发出叭叭声,即电缆已受潮。
d、电缆测试完毕,油纸绝缘电缆应立即用焊料(铅锡合金)将电缆端头封好,其它电缆应用橡塑材料封头。
(3)按设计和实际路径计算每根电缆的长度,合理安排每盘电缆,减少电缆接头。
(4)电缆线路所需敷设的电缆保护管应加工好并放置现场。
电缆保护管的加工应符合以下要求:①管口应无毛剌和尖锐棱角,管口宜做成喇叭形。
②电缆管在弯制后,不应有裂缝和显著的凹瘪现象;电缆管的弯曲半径不应小于所穿入电缆的最小允许弯曲半径。
③金属管应在外表涂防腐漆或涂沥青。
(5)电缆放线架应放置稳妥,钢轴的强度和长度应与电缆盘重量和宽度相配合。
2.2.2电缆敷设(1)电缆敷设可用人力拉引或机械牵引。
用机械的最大牵引强度宜满足表-1的规定,其速度不宜超过15m/min,且应在牵引头或钢丝网套与牵引钢缆之间装设防捻器。
电缆最大牵引强度(N/mm2)表-1牵引方式牵引头钢丝网套受力部位铜芯铝芯铅套铝套塑料护套允许牵引强度704010407(2)电缆敷设时,电缆应从盘的上端引出,不应使电缆在地面摩擦拖拉。
电缆上不得有铠装压扁、电缆绞拧、护层折裂等未消除的机械损伤。
(3)电缆弯曲半径应符合规范要求,在沟内敷设应有适当的蛇形弯,电缆的两端、中间接头、穿管处、垂直位差处均应留有适当的余变。
(4)电缆之间,电缆与其它管道:道路、建筑物等之间平行和交叉时的最小净距,应满足规范的要求。
(5)冬季敷设电缆,温度达不到规范要求时,应将电缆提前加温。
(6)电缆敷设应设置联络指挥系统,宜以无线电对讲机联络,手持扩音喇叭指挥。
2.2.3覆砂盖砖(1)电缆敷设完毕,应请建设单位、监理及质量监督部门作隐蔽工程验收,作好记录、签字。
(2)电缆上面与电缆下面一样,覆盖10cm砂土或软土,然后用砖或电缆盖板将电缆盖好,覆盖宽度应超过电缆两侧5cm。
2.2.4回填土(1)直埋电缆回填土前,应经隐蔽工程验收合格。
(2)回填土应及时并分层夯实。
2.2.5埋标桩电缆在拐弯、接头、交叉,进出建筑物等地段应设明显的方位标桩。
电缆直线段每隔50-100处应加设间距适当的路径标桩。
标桩应牢固,标志应清晰,标桩露出地面以15cm为宜。
2.3质量检测检验应达到的标准及检测仪表、检测方法2.3.1质量检测检验应达到的标准(1)直埋电缆的电压等级、型号规格及路径符合设计要求,电缆本体质量是合格的。
(2)电缆的埋置深度应符合下列要求:①电缆表面距地面的距离不应小于0.7m,穿越农田时不应小于1m,且电缆应埋在冻土层以下。
②在电缆引入建筑物、与地下建筑物交叉及绕过地下建筑物处等受条件限制时,可浅埋,但应采取保护措施。
(3)在电缆线路路径上有可能使电缆受到机械性损伤、化学作用、地下电流、振动、热影响、腐植物质、虫鼠等危险的地段,均应依据规范要求采取保护措施。
2.3.2检测仪表、检测方法(1)检测绝缘电阻:ZC型兆欧表(2)宜流耐压及泄漏试验:高压试验设备2.4安全生产、文明施工要求和措施(1)施工人员应戴安全帽、戴帆布手套,在施工过程中要精力集中,服从指挥,听从调遣,确保安全生产。
(2)电缆壕沟开挖直到回填土完工,应尽可能地均衡、连续施工,缩短工期;在有行人的场所内施工,电缆壕沟开挖后应有警示牌,夜间有警示红灯。
3、质量记录采用隐蔽工程记录表格。
电缆沟施工、施工顺序:场地平整放线、定位基槽(坑)开挖槽底夯实浇垫层(预留排水沟)砌沟壁埋设预埋铁沟顶找平沟壁粉刷沟底找平支架安装、电缆铺设铺装盖板4.2.2、基槽开挖机械挖槽、人工修整、由于埋土较密实,沟槽较浅,不必放坡。
4.2.3、电缆沟伸缩缝设置,混凝土沟20米设置一道,砖沟每隔50米设置一道,详见施工图。
4.4.4、一般沟道采用砖砌,过道路及紧靠道路的电缆沟段,必须采用混凝土现浇。
沟盖板布置为搭盖式,沟道盖板与路面平齐布置。
一般场地盖板采用40厚混凝土角钢边框预制盖板,过道路处采用钢筋混凝土现浇盖板.盖板与沟道结合部位采取消除盖板响声措施.砌砖要注意上下错缝、砂浆饱满、内外搭接。
砌筑时注意预埋铁埋设位置。
900宽电缆沟为单面埋设2层预埋铁,上层为通长扁铁、下层为间距800的-100*100*6的铁块。
1300宽电缆沟为双面埋设2层预埋铁,上层为通长扁铁、下层为间距800的-100*100*6的铁块。
通讯沟埋铁用L30*4角钢,间距为@500mm,上面焊接通长-40*4扁铁。
4.4.5、电缆沟内采用沟底集水坑排水方式,所有电缆沟底设排水沟,做法详见施工图,电缆沟转角处倒角为45。
电缆沟排水沟设置在沟中间。
用Φ100的钢管做模具,留置半圆形排水槽,接排水管用地漏隔离杂物。
通讯沟与电缆沟并联处每隔10m用Φ100钢管排水至电缆沟。
4.4.6、沟道粉刷25厚1:2水泥砂浆分二次抹平4.4.7、沟壁回填电缆沟砌筑后洒水养护5—7天,沟侧用细土分层回填,每250mm厚分层夯实至沟顶。
4.4.8、沟顶支座沟壁砌筑至盖板下负50处停止砌筑,然后用C10混凝土浇筑120宽*50厚盖板支座,120宽C10混凝土支座内平均内侧,详见安装图。
4.4.9、沟道转角处盖板安装埋设120厚混凝土预制过梁。
盖板宽度为500宽,不足500宽处同相连盖板整体预制,最宽盖板不得大于800。
盖板预制后,角钢先除锈,刷防锈漆两道,面银粉漆一道。
5、质量要求5.1、预埋件中心线位移不超过8mm,水平高差不超过3mm。
上下埋铁平整度≯4mm,直线平整度≯5mm。
5.2、粉刷表面平整度、立面垂直度、阴阳角垂直度、阴阳角方正,均控制在3mm以内。
5.3、沟坑中心及端部位移为±10mm;顶面标高偏差0—-10mm;底面坡度偏差±0.1设计坡度;截面尺寸偏差±15mm.壁厚偏差+3—-5mm。
砌体垂直度≯5mm,平整度≯4mm。
直埋电缆的敷设第1条在电缆线路路径上有可能使电缆受到机械性损伤、化学作用、地下电流、振动、热影响、腐植物质、虫鼠等危害的地段,应采取保护措施。
第2条电缆埋置深度应符合下列要求:一、电缆电缆电缆电缆表面距地面的距离不应小于0.7m。
穿越农田时不应小于1m。
在引入建筑物、与地下建筑物交叉及绕过地下建筑上,可浅埋,但应采取保护措施。
二、电缆应埋于冻土层以下,当受条件限制时,应采取防止电缆受到损坏的措施。
第3条电缆之间,电缆与其它管道、道路、建筑物等之间平行和交叉时最小净距,应符合表5.4.3的规定。
严禁将电缆平行敷设于管道上方。
特殊情况应按下列规定执行:一、电力电缆间及其民控制电缆间或不同使用部门的电缆间。
当电缆穿管或用隔板隔开时,平行净距可降低为0.1m。
二、电力电缆间、控制电缆间以及它们相互之间,不同使用部门的电缆在交叉点前后1m范围内,当电缆穿入管中或用隔板隔开时,其交叉净距或降为0.25m。
三、电缆与热管道(沟)、油管道(沟)、可燃气体及易燃液体管道(沟)、热力设备或其它管道(沟)之间,虽净距能满足要求,但检修管路可能伤及电缆时,在交叉点前后1m范围内,尚应采取保护措施;当交叉净距不能满足要求时,应将电缆穿入管中,其净距可减为0.25m。
四、电缆与热管道(沟)及热力设备平行、交叉时,应采取隔热措施,使电缆周围土壤的温升不超过10℃。
五、当直流电缆与电气化铁路路轨平行、交叉其净距不能满足要求时,采取防电化腐蚀措施。
电缆之间,电缆与管道、道路、建筑物之间平行和交叉的最小净距(m)表5.4.3项目最小净距离(M)电力电缆间及其与控制电缆间10KV及以下平行交叉10KV以上0.100.50控制电间0.250.50不同使和部门的电缆间—0.50热管道(管沟)及热力设备0.500.50油管道(管沟)2.000.50可燃气体及易燃液体管道(沟)1.000.50其它管道(管沟)1.000.50电气化铁路路轨交流3.001.00直流3.001.00公路1.501.0城市街道路面1.000.70杆基础(边线)1.00—建筑物基础(边线)0.60—排水沟1.000.50注:①电缆与公路平行的净距,当情况特殊时可酌减;②当电缆穿管或者其它管道有保温层等防护设施,表中净距从管壁或防护设施外壁算起。
第4条电缆与铁路、公路、城市街道、厂区道距交叉时,应敷设于坚固的保护管或隧道内,电缆电缆电缆电缆管的两端宜伸出车道路基两边各2m;伸出排水沟0.5m;在城市街道应伸出车道路面。
第5条直埋电缆的上、下部应铺以不小于100mm厚的软土或沙层,并加盖保护板,其覆盖宽度应超过电缆两侧各50mm,保护可采用泥凝土盖板或砖块。
