混凝土多孔砖的方案

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

简介:本方案为混凝土多孔砖施工方案。主要介绍了混凝土多孔砖的一般施工方法,内容包括施工准备,施工工艺,质量验收标准,成品保护,季节性施工措施,环境、职业健康安全管理措施等。

关键字:混凝土,多孔砖,施工方案,专项施工方案,混凝土多孔砖施工方案

本方案为混凝土多孔砖方案。主要介绍了混凝土多孔砖的一般施工方法,内容包括施工准备,施工工艺,质量验收标准,成品保护,季节性施工措施,环境、职业健康安全管理措施等。

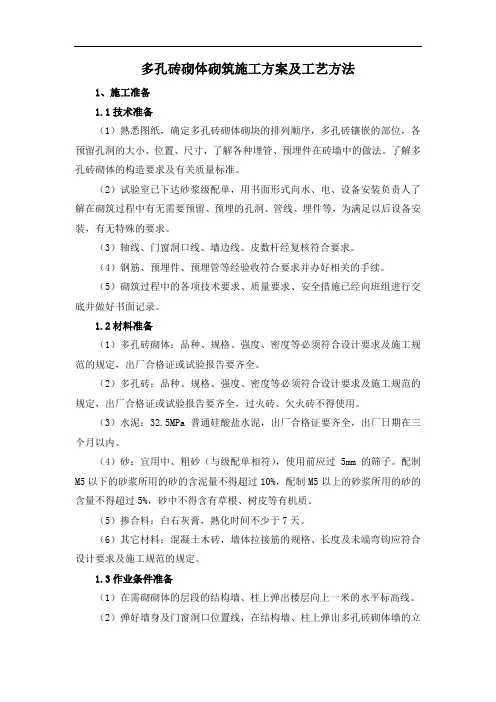

一编制说明

根据现有纸,变更,*项目砌体分项工程内隔墙系统采用混凝土多孔砖砌筑。设计墙体厚度为200m m,所采用多孔砖规格为240mm×180mm×115mm。本施工方案适用于*项目混凝土多孔砖砌体分项工程施工,施工时按此方案进行。

二编制依据

建设单位提供*施工图纸、施工图纸日提供)。

《混凝土多孔砖砌体工程施工及验收规程》(DB 34/T465—2004)。

《砌体工程施工验收规范》(GB50203—200 2)。

《多孔砖砌体结构技术规范》(JGJ137—200 1)。

三施工准备

1 材料及主要机具

1.1 混凝土多孔砖:品种、规格、强度等级必须符合设计要求,规格应一致。进入施工现场的多孔砖养护龄期不得低于28天,应有产品合格证和质量保证书。多孔砖进场后应见证取样进行强度等级、干燥收缩率、相对含水率检验。检验批应以同一生产厂

家、同一品种、同一强度等级不超过3.5万块为一批取样。多孔砖质量应符合《混凝土多孔砖砌体工程施工及验收规程》(DB34/T465—2004)的要求。

1.2 水泥:根据设计要求的砌筑砂浆强度等级,本工程砌筑砂浆采用325号普通硅酸盐水泥。进入施工现场的水泥应有产品合格证和质量保证书。使用前应分批进行强度、安定性复检。检验批应以同一生产厂家、同一编号不超过200吨为一批进行取样。

1.3 砂:宜用中砂,过5mm孔径筛子,配制M5以下砂浆,砂含泥量不超过10%,M5及其以上砂浆,砂的含泥量不超过5%,并不含草根、建筑垃圾等杂物。

1.4 掺合料:砌筑砂浆掺合料采用石灰膏。如果现场熟化生石灰,生石灰熟化时不得少于7d,生石灰熟化成石灰膏时应用孔径不大于3mm×3mm的网过滤。严禁使用脱水硬化的石灰膏和消石灰粉。

1.5 水:用自来水或不含有害物质的洁净水。

1.6 其它材料:拉结钢筋、预埋件、木砖等,提前做好防腐处理。

1.7 主要机具:备有搅拌机、翻斗车、磅秤、吊斗、砖笼、手推车、胶皮管、筛子、铁锹、半截灰桶、喷水壶、托线板、线坠、水平尺、小白线、砖夹子、大铲、瓦刀、刨锛、工具袋、专业检测工具一套等。

2 作业条件

2.1 主体分部中承重结构已施工完毕。

2.2 弹出轴线、墙边线、门窗洞口线,经复核,办理预检手续。

2.3 立皮数杆:宜用30mm×40mm木料制作,皮数杆上注明门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高。皮数杆间距15~20mm,转角处均应设立,一般距墙皮或墙角50mm为宜。皮数杆应垂直、牢固、标高一致,经复核,办理预检手续。

2.4 根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,用细石混凝土找平,不得用砂浆找平或砍砖包合子找干。

2.5 常温天气在砌筑前一天将砖浇水湿润,冬期施工应清除表面冰霜。

2.6 砂浆配合比经试验室确定,准备好砂浆试模。

四施工工艺

1 施工方案

1.1 定位放线

砌体施工前,施工人员根据建设单位提供的设计建筑施工图纸、设计结构施工图、,认真核对门窗洞口尺寸,准确放出墙体轴线、边线以及控制线。

1.2 施工准备

根据现场实际情况,选定好多孔砖堆放场地。场地应平整,周边作好排水,混凝土多孔砖堆跺的顶部应采

取适当的遮雨措施。搬运装卸混凝土多孔砖时,,严禁碰撞、扔摔或翻车倾卸,垂直吊运应采用带网罩或围栏的吊笼。

砌筑前,将基础梁或楼面清扫干净,并洒水充分湿润基层面。

专业工长充分熟悉纸,明确门窗洞口位置、尺寸大小、构造柱以及过梁设置要求等。

每层每段墙体开始砌筑前,施工工长应绘制砌体排版图,并对操作工人进行安全技术交底。

1.3 排砖搁底

根据施工图纸各部位尺寸,排砖撂底,使组砌方法合理,便于操作。

一般房间内隔墙最下层砖砌筑方式如下图:

1.4 拌制砂浆

根据设计要求,本工程砂浆等级±0.00以下和±0.00以上的卫生间四周1.0米以下采用M10水泥砂浆砌筑,±0.00以上采用Mb5混合砂浆砌筑。

砌筑砂浆采用现场搅拌,砂浆配合比应用重量比计量,计量精度为:水泥±2%,砂及掺合料±5%。

搅拌的砂浆应有良好的工作性(包括稠度、流动性、和易性、分层度等)。砂浆稠度应控制在50m m~70mm,分层厚度不应大于20mm。

砌筑砂浆随拌随用,水泥砂浆和混合砂浆必须在拌后3小时和小时内使用完毕,如施工期间温度超过30˚C,应在2小时和3小时内使用完毕。

每一楼层或250m3砌体的各种强度等级的砂浆,每台搅拌机至少应作一组试块(每组6块),砂浆材料、配合比变动时,还应制作试块。

1.5 砌筑砖墙

施工前应根据砌体排版图试排砖,组砌方法应正确,上下错缝、内外搭接。宜采用一顺一丁或梅花丁的砌筑方式。

水平灰缝不宜大于15mm,应砂浆饱满,平直道顺,立缝用砂浆填实。

多孔砖墙在地面或楼面上先砌三皮实心砖;砌至梁或楼板下,斜砌一皮实心砖,斜砖应等到墙体砂浆强度达到70%以上才能砌筑。

卫生间和有防水要求的地面,墙底部应设置高度为190mm高的现浇混凝土反梁,内配410纵筋,箍筋。

各种预留洞、预埋件等,应按设计要求设置,避免后剔凿。

多孔砖墙门窗框两侧宜用实心砖砌筑,每边不少于240mm 。

转角及交接处同时砌筑,不得留直槎,斜槎高不大于1.2m。

相关文档
最新文档
