材料进场复验试验项目与取样规定
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

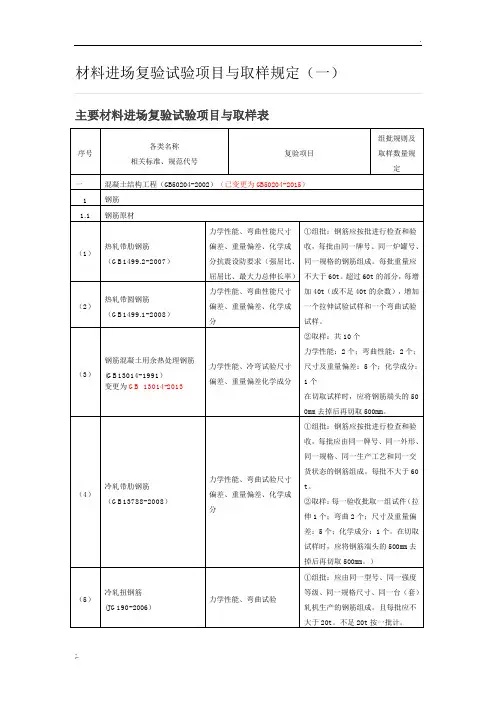

主要材料进场复验试验项目与取样表
序号
各类名称
相关标准、规代号
复验项目组批规则及取样数量规定一混凝土结构工程(GB50204-2002)(已变更为GB50204-2015)
1钢筋
1.1钢筋原材
(1)
热轧带肋钢筋
(GB1499.2-2007)力学性能、弯曲性能
尺寸偏差、重量偏差、
化学成分抗震设防要
求(强屈比、屈屈比、
最大力总伸长率)
①组批:钢筋应按批进行检查和验收,每批
由同一牌号、同一炉罐号、同一规格的钢筋
组成。每批重量应不大于60t。超过60t的部
分,每增加40t(或不足40t的余数),增加
一个拉伸试验试样和一个弯曲试验试样。
②取样:共10个
力学性能:2个;弯曲性能:2个;
尺寸及重量偏差:5个;化学成分:1个
在切取试样时,应将钢筋端头的500mm去掉
后再切取500mm。
(2)
热轧带圆钢筋
(GB1499.1-2008)力学性能、弯曲性能尺寸偏差、重量偏差、化学成分
(3)钢筋混凝土用余热处理钢
筋(GB13014-1991)
变更为GB 13014-2013
力学性能、冷弯试验
尺寸偏差、重量偏差
化学成分
(4)
冷轧带肋钢筋
(GB13788-2008)力学性能、弯曲试验
尺寸偏差、重量偏差、
化学成分
①组批:钢筋应按批进行检查和验收,每批
应由同一牌号、同一外形、同一规格、同一
生产工艺和同一交货状态的钢筋组成。每批
不大于60t。
②取样:每一验收批取一组试件(拉伸1个;
弯曲2个;尺寸及重量偏差:5个;化学成分:
1个。在切取试样时,应将钢筋端头的500mm
去掉后再切取500mm。)
(5)
冷轧扭钢筋
(JG190-2006)力学性能、弯曲试验
①组批:应由同一型号、同一强度等级、同
一规格尺寸、同一台(套)轧机生产的钢筋
组成。且每批应不大于20t。不足20t按一批
计。
②取样:每一验收批取一组试件(拉伸3个、
弯曲3个)。
1.2钢筋焊接(JGJ18-2003)
(1)钢筋电阻点焊拉伸试验、剪切试验①组批:凡钢筋牌号、直径及尺寸相同的焊接骨架和焊接网应视为同一类制品,且每300件为一验收批,一周不足300件的也按一批计。
②取样:
a.试件应从成品中切取,当所切取试件的尺寸小于规定的试件尺寸时,或受力钢筋大于
8mm时,可在生产过程中焊接试验网片,从中切取试件。
b.由几种钢筋直径组合的焊接骨架或焊接网,应对每种组合的焊点做力学性能检验。
c.热轧钢筋的焊点应作剪切试验,试件数量3件;冷轧带钢筋的焊点除作剪切试验外,尚应对纵向和横向冷轧带肋钢筋作拉伸试验,试件数量1件。剪切试件纵筋长度应大于或等于290mm,横筋长度应大于或等于50mm;拉伸试件纵筋长度应大于或等于300mm。
d.焊接网剪切试件应沿同一横幅向钢筋随机切取,使制品中的纵向钢筋成为试件的受力钢筋。
序号
各类名称
相关标准、规代号
复验项目组批规则及取样数量规定
(2)钢筋闪光对焊接头拉伸试验、弯曲试验①组批:同一台班由同一焊工完成的300个同牌号、同直径钢筋焊接接头应作为一批。当同一台班,焊接的接头数量较少,可在一周累计计算;累计仍不足300个接头,也按一批计。
②取样:
a.力学性能试验时,试件应从成品中随机抽取6个试件,其中3个做拉伸试验,3个做弯曲试验。
b.焊接等长预应力钢筋(包括螺丝杆与钢筋)。可按生产条件作模拟试件。
c.螺丝端杆接头可只做拉伸试验。
d.封闭环式箍筋闪光对焊接头,以600个同牌号、同规格的接头作为一批,只做拉伸试验。
e.当模拟试件实验结果不符合要求时,因进行复验。复验应从现场焊接接头中切取,其数量和要求与初始试验相同。
(3)钢筋电弧焊接头拉伸试验①组批:在现浇混凝土结构中,应以300个同牌号、同型式接头作为一批;在房屋结构中,应在不超过二楼层中300个同牌号、同型式接头作为一批。每批随机切取3个接头,做拉伸试验。
②取样:
a.在装配式结构中,可按生产条件制作模拟试件,每批3个,做拉伸试验。
b.钢筋与钢板电弧搭接焊接头可只进行外观检查。
c.当模拟试件实验结果不符合要求时,因进行复验。复验应从现场焊接接头中切取,其数量和要求与初始试验相同。
(4)钢筋电渣压力焊接头拉伸试验①组批:在现浇混凝土结构中,应以300个同牌号钢
筋接头作为一批;在房屋结构中,应在不超过二楼层
中300个同牌号钢筋接头作为一批;当不足300个接
头时,仍应用为一批。
②取样:每批接头中随即切取3个试件做拉伸试验。
(5)钢筋气压焊接头拉伸试验、弯曲试验(板、
梁的水平筋连接)①组批:在现浇混凝土结构中,应以300个同牌号钢筋接头作为一批;在房屋结构中,应在不超过二楼层中300个同牌号钢筋接头作为一批;当不足300个接头时,仍应作为一批。
②取样:在柱、墙的竖向钢筋连接中,应从每批接头中切取3个接头做拉伸试验;在梁、板的水平钢筋连接中,应另取3个接头做弯曲试验。
(6)预埋件钢筋T型接头拉伸试验①组批:预埋件钢筋埋弧压力焊,同类型预埋件一周
累计每300件时为一验收批,不足300个接头也按一
批计。每批随机切取3个试件做拉伸试验。
②取样:当初试结果不符合规定时,再取6个试件进
行复试。
1.3钢筋机械连接
(JGJ107-2010)
抗拉强度试验①组批:每种规格钢筋的接头试件不应少于3根;
②接头的现场检验按验收批进行。同一施工条件下采
用同一批材料的同等级、同型式、同规格接头、以500
个为一个验收批进行检验与验收,不足500个也作为
一个验收批。
③取样:现场连续检验10个验收批抽样试件抗拉强
度试验一次合格率为100%时,验收批接头数量可扩大
一倍。
序号
各类名称
相关标准、规代号
复验项目组批规则及取样数量规定
2预应力筋
(1)预应力混凝土用钢丝
(GB/T5223-2002)拉伸试验(抗拉强度、规
定非比例伸长应力、最大
力下总伸长率、断后伸长
率)弯曲试验
①组批:钢丝应成批检查和验收、每批钢丝由同一牌号、
同一规格、同一加工状态的钢丝组成,每批质量不大于
60t,每批抽取一组试件。
②取样:抗拉强度为1根/盘;规定非比例伸长应力为3
根/批;最大力下总伸长率为3根/批;断后伸长率为1
根/盘;弯曲试验为1根/盘。
(2)中强度预应力混凝土用钢丝
(YB/T156-1999)拉伸试验(抗拉强度、伸
长率)、反复弯曲
①组批:钢丝成批验收,每批由同一牌号、同一规格、
同一强度等级、同一个生产工艺制作的钢丝组成。每批
重量不大于60t,每批抽取一组试件。
②取样:在每盘钢丝两端取样进行抗拉强度、反复弯曲
和伸长率的检验。
