绿化工程分部开工报告

合集下载

工程开工报告(共13篇)

工程开工报告(共13篇)

工程开工报告(共13篇)篇1:工程开工报告一、工程概况我标段的路基防护工程有路堤路堑植草防护、预制砼空心六角网格边坡防护、路堑拦土墙、三维植被网喷播植草、冲刷防护、挡土墙等几种形式。

在填方边坡主要为植草防护;在主线上跨国省干道的分离式立交桥两侧各不大于50米范围内,路基边坡采用六角网格防护至边坡高度为4米处,网格内边坡采用回填拌草籽种植土;路基处于冲刷、浸泡路段时,边坡采用防冲刷防护,下部为M7.5浆砌片石砌护,上部采用植草防护。

本合同段护坡道不进行砌护,而采用植草防护。

挖方路段的土质边坡采用植草进行防护,平台采用25cm厚度的浆砌片石防护,并在平台中部设混凝土预制流水槽。

对边坡高度小于10米的全风化、强风化硬质岩挖方段坡面不进行工程防护。

对页岩挖方段,挖方边坡高度大于10米的全风化、强风化岩石挖方段,在挖方坡脚设置路堑拦土墙。

二、工期计划路基防护工程总体目标:4月10日开工,5月31日完工。

三、施工方案(一)路堤路堑植草防护路堤路堑施工完成后,用人工对边坡进行修整,清除边坡上的危石及不密实的松土。

使坡面防护层与坡面密帖结合。

从坡顶自上而下铺设种植土,种植土铺设要均匀。

种草施工,草籽应撒布均匀,同时做好保护措施。

种植完成后要适时用不含油、酸、碱、盐等有碍草木生长的成分的水进行洒水养护,同时还要进行施肥等养护措施,直到植被成活。

(二)预制砼空心六角网格边坡防护混凝土空心六角预制块采用定型模板集中预制,混凝土采用强制式搅拌机集中拌合。

施工时严格按照配合比进行施工。

网格砌筑前先进行浆砌片石基础施工,浆砌工程施工应符合下列要求:a.浆砌工程所用砂浆全部采用机械拌和。

所用水泥、砂、水等原材料及砂浆配合比经试验室检验确定,并报监理工程师批准。

b. 浆砌工程施工前,认真复核,构造物位置及几何尺寸,并标明砌筑线。

砌筑施工人员必须严格按照放线位置准确施工。

c. 浆砌工程全部采用坐浆法砌筑,坐浆饱满均匀。

灌缝砂浆用铁棒捣实。

园林施工开工报告参考

园林施工开工报告参考
建设单位
监理单位
施工单位
年月日
年月日
年月日
具体条件情况说明
1、XXXX绿化工程范围主要包括绿化、铺装及图纸范围内内容。
2、机械设备、公司项目部成员已全部到位,
项目监理机构:
监理工程师:
日期:
开工报告
工程名称
XXXX绿化工程
工程地点
XXXX
建设单位
XXXX
施工单位
XXXX园林绿化工程公司
开工日期
年月日
施工工期
日历天
开工条件准备情况:
(一)、开工所需施工人员已组织到位。
(二)、甲方要求及意图已熟悉掌握。
(三)、开工所需施工材料、机械、车辆均到位。
已具备开工条件




工程开工报审表
工程名称:编号:001
致:XXXXXXXXX监理工程有限公司
我方承担的XXXXXXX绿化工程,已完成了以下各项工作,具备了开工条件,特此申请施工,请审查并签发开工指令。
附件:
1绿化有限公司
项目经理:
日期:年月日
审查意见:

绿化工程开工报告(DOC)

绿化工程开工报告(DOC)

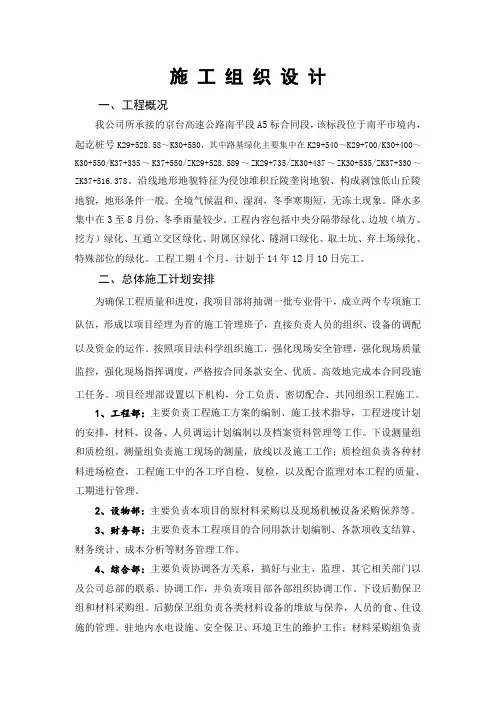

施工组织设计一、工程概况我公司所承接的京台高速公路南平段A5标合同段,该标段位于南平市境内,起讫桩号K29+528.58~K30+550,其中路基绿化主要集中在K29+540~K29+700/K30+400~K30+550/K37+335~K37+550/ZK29+528.589~ZK29+735/ZK30+437~ZK30+535/ZK37+330~ZK37+516.378。

沿线地形地貌特征为侵蚀堆积丘陵垄岗地貌、构成剥蚀低山丘陵地貌,地形条件一般。

全境气候温和、湿润,冬季寒期短,无冻土现象。

降水多集中在3至8月份,冬季雨量较少。

工程内容包括中央分隔带绿化、边坡(填方、挖方)绿化、互通立交区绿化、附属区绿化、隧洞口绿化、取土坑、弃土场绿化、特殊部位的绿化。

工程工期4个月,计划于14年12月10日完工。

二、总体施工计划安排为确保工程质量和进度,我项目部将抽调一批专业骨干,成立两个专项施工队伍,形成以项目经理为首的施工管理班子,直接负责人员的组织、设备的调配以及资金的运作。

按照项目法科学组织施工,强化现场安全管理,强化现场质量监控,强化现场指挥调度,严格按合同条款安全、优质、高效地完成本合同段施工任务。

项目经理部设置以下机构,分工负责、密切配合、共同组织工程施工。

1、工程部:主要负责工程施工方案的编制、施工技术指导,工程进度计划的安排,材料、设备、人员调运计划编制以及档案资料管理等工作。

下设测量组和质检组,测量组负责施工现场的测量,放线以及施工工作;质检组负责各种材料进场检查,工程施工中的各工序自检、复检,以及配合监理对本工程的质量、工期进行管理。

2、设物部:主要负责本项目的原材料采购以及现场机械设备采购保养等。

3、财务部:主要负责本工程项目的合同用款计划编制、各款项收支结算、财务统计、成本分析等财务管理工作。

4、综合部:主要负责协调各方关系,搞好与业主、监理、其它相关部门以及公司总部的联系、协调工作,并负责项目部各部组织协调工作。

园林绿化工程开工报告+安全施工方案

园林绿化工程开工报告+安全施工方案

园林绿化工程开工报告+安全施工方案
一、工程概况
本次园林绿化工程的立项是为了美化城市环境,提升市民生活品质。

整个工程范围涵盖市政道路两侧绿地、公园景观改造等内容,工程计划总面积约5000平方米,预计工期为3个月。

二、工程内容
1.绿化范围:首先,根据设计图纸确认绿化范围和各种植物的种植位
置,确保每种植物都有足够的生长空间。

2.土壤改良:进行土壤改良和施肥,以确保植物的根系能够良好生长。

3.绿化植物选择:根据当地气候和土壤条件,选择适合生长的绿化植
物,提高植物成活率。

4.绿化设施建设:安装必要的园林设施和灌溉系统,确保绿地的日常
维护管理。

三、安全施工方案
1.施工前的准备工作
–严格遵守施工许可证和相关安全规定,确保施工资质齐全。

–对施工现场进行全面清理,清除危险物品和障碍物。

–配备必要的安全设备,如安全帽、护目镜、手套等。

2.作业过程中的安全管理
–制定详细的施工计划,明确各项作业内容和责任人员。

–所有作业人员必须接受安全教育培训,了解施工现场的安全规定和应急预案。

–定期进行安全检查,发现隐患及时处理,确保施工过程的安全性。

3.应急预案和安全措施
–制定完善的应急预案,明确各类事故的处理程序和责任人员。

–配备应急救援设备,如急救箱、安全绳等,以应对突发意外情况。

四、总结与展望
本次园林绿化工程的开工标志着城市环境的改善和生态保护工作的深入开展。

我们将严格按照安全施工方案进行工作,确保施工过程的安全和顺利进行,同时也期待成效显著的绿化后景观能够给市民带来更美好的生活体验。

祝工程顺利开展!。

《开工报告内容》word版

《开工报告内容》word版

一、工程概况1.1.1工程名称:合肥高新区王咀湖生态湿地建设工程—小西河绿化工程1.1.2建设单位:合肥高新城创建设投资有限公司1.1.3工程地点:高新区1.1.4现场条件:部分场地无施工便道,场地不能一次性移交,存在交叉施工干扰。

1.2.1编制依据1、合肥高新区王咀湖生态湿地建设工程—小西河绿化工程招标文件及施工图纸、答疑文件;2、现行国家有关规定及标准及图纸中规定的规范:(1)中华人民共和国《工程建设标准强制性条文》(2)建设部《市政工程质量等级评审规定》及《补充规定》(3)《工程建设监理规范》GB50319-2000(4)《关于市政工程施工资料整理的规定》(建设部[2002]221号文件)(5)《园林绿化工程施工及验收规范》(6)《绿化施工导则》以及《绿化养护导则》3、观察现场和咨询有关单位关于工程的情况。

4、根据我企业的企业素质和综合施工能力及类似道路建设工程施工经验。

1.2.2编制原则:1、制定切实可行的技术措施、质量保证措施、安全保证措施和文明施工措施,认真贯彻执行国家有关标准,施工验收规范和操作规程,积极推行全面质量管理,坚持质量第一和安全第一,确保工程的施工质量和安全、文明施工。

2、科学合理地编制施工项目程序,并进行工序交叉并配合程序设计,综合平衡机械、人力、物力、财力,采用平行流水施工方法和网络计划技术,组织有节奏均衡连续性的施工。

施工方案科学合理化,施工方法和工艺规范重点突出。

3、严格施工管理,确保施工质量、施工安全、工期、控制造价、环境保护、文明施工、施工工艺等的技术组织措施有力。

4、我们的目标是精心组织、精心施工、保安全、保质量、保工期地向业主提交质量合格、人民满意的工程。

二:组织管理机构设置及劳动力安排2.1.1组织管理机构设置2.1.2主要施工管理人员职能分工:项目经理:对本工程全面负责。

组织协调现场施工与公司总部之间、项目与业主之间及横向单位之间的关系,负责本工程的施工质量,材料质量的监督管理与否决,负责工程预决算,合同履行、资金运作、成本核算、人事劳动组织分配,是本工程的总负责人。

景观工程施工开工报告(3篇)

景观工程施工开工报告(3篇)

第1篇一、项目概况项目名称:XX景观工程施工项目项目地点:XX市XX区XX路建设单位:XX房地产开发有限公司施工单位:XX建筑工程有限公司设计单位:XX规划设计研究院项目总投资:人民币伍仟万元整开工日期:2024年10月15日预计竣工日期:2025年10月15日二、项目背景随着我国城市化进程的加快,人们对居住环境的要求越来越高,景观工程作为提升城市品质和居民生活品质的重要手段,得到了广泛关注。

本项目旨在通过科学规划、精心设计,打造一个集休闲、娱乐、生态、文化于一体的现代化景观工程,为市民提供优质的休闲娱乐场所。

三、项目规模及主要内容本项目总占地面积约为10万平方米,主要包括以下内容:1. 水景工程:建设一个人工湖,水域面积约为5000平方米,设置喷泉、瀑布等景观。

2. 绿化工程:种植各类乔木、灌木、草坪,形成多层次、多色彩的绿化景观。

3. 公共设施:设置休闲座椅、垃圾桶、照明设施等,满足市民休闲娱乐需求。

4. 休闲广场:建设一个面积为2000平方米的休闲广场,供市民举办各类活动。

5. 主题雕塑:设置一组体现当地文化特色的主题雕塑,展示城市风貌。

四、施工组织及管理1. 施工单位成立项目经理部,负责项目的整体管理。

2. 项目经理部下设工程技术部、质量安全管理部、物资设备部、财务部等部门,确保项目顺利进行。

3. 严格执行国家相关法律法规和行业标准,确保工程质量、安全和进度。

4. 加强与设计单位、监理单位的沟通协调,确保项目顺利实施。

五、施工进度安排1. 第一阶段(2024年10月15日-2024年12月31日):完成水景工程、绿化工程、休闲广场、主题雕塑的施工。

2. 第二阶段(2025年1月1日-2025年4月30日):完成公共设施安装、调试。

3. 第三阶段(2025年5月1日-2025年10月15日):完成项目竣工验收、交付使用。

六、质量保证措施1. 选用优质材料,确保工程质量。

2. 严格执行施工规范,加强过程控制。

绿化工程开工报告方案范文

绿化工程开工报告方案范文

绿化工程开工报告方案范文一、项目概述绿化工程是指对城市、工矿企业、农村、交通等区域开展绿地、花草、树木的种植和养护工作,以改善环境、美化风景、改善微气候、净化空气等为目的的一项工程。

在城市化进程加速,生态环境受到破坏的今天,开展绿化工程具有重要的意义和价值。

本次绿化工程位于某市郊区的一处工业园区,园区内主要是工厂、车间等生产用地,因为园区地块面积大,大部分区域都是灰色的混凝土地面,缺乏绿化植被,导致园区环境差、气候炎热,加上工厂排放的废气,给周围的居民带来生活上的困扰。

因此,对该园区进行绿化工程是十分必要的。

二、项目背景该园区位于城市的北郊,毗邻密集的居民区,缺乏绿化植被,周边环境差。

由于园区地块面积大,圈内车辆流量大,容易导致交通拥堵和交通事故。

而且地面大部分是混凝土高耐磨地坪,导致夏季温度高,园区环境恶劣。

三、项目目标1. 改善园区环境,美化景观,提升空间质量;2. 降低园区温度,改善夏季炎热的气候环境;3. 净化空气,改善周边居民的生活环境。

四、项目内容1. 对园区内部分区域进行绿地景观改造,种植花草树木,增加绿化覆盖率;2. 在园区主要通道、停车场等地方增加草坪和植被,降低地面温度;3. 配套设施建设:设置喷雾系统、喷泉等水景设施,增加湿度,改善园区气候;4. 开展环境保护宣传教育,倡导园区企业和职工积极参与绿化工作;5. 定期对绿化设施进行养护管理,确保绿化效果长期保持。

五、项目进度安排1. 确定绿化设计方案:确定园区绿化布局、树种搭配、草坪种植等设计方案,由专业设计团队负责;2. 绿化施工准备:采购苗木、草坪、喷雾系统等绿化材料,组织施工队伍做好准备工作;3. 绿化施工实施:根据设计方案,有序进行绿化材料的种植、喷雾系统等设施的安装和调试等施工工作;4. 绿化设施调试:对已种植的植物进行养护和调试,确保绿化设施正常运行;5. 完成验收和交付:对绿化工程进行验收,确保达到项目要求,交付使用。

园林绿化工程开工施工报告

园林绿化工程开工施工报告

园林绿化工程开工施工报告园林绿化是在肯定的地域运用工程技术和艺术手段,通过改造地形(或进一步筑山、叠石、理水)种植树木花草、营造建筑和布置园路等途径创作而成的美的自然环境和游憩境域,我细心为你整理了园林绿化工程开工施工报告,盼望对你有所借鉴作用哟。

第一章综合概况一、工程概况1、工程名称:xx仙女山新区2023年秋季绿化工程2、工程地点:xx县仙女山新区3、工程范围主要包括:苗木组织、苗木栽植、苗木爱护、养护等①挖种植穴,②起挖绿化苗木,③栽植绿化苗木,④用地的精细平整,⑤铺种,⑥栽植后的技术管理和养护措施。

4、施工总工期50日历天二、编制原则:我公司认真阅读了工程招标文件,对施工现场进行了仔细勘察,熟识了本工程的基本状况,在此基础上,通过对该工程进行的深化讨论和组织分析,结合本工程的特点和实际需求,以我方多年胜利的施工阅历、科学严谨的的工作态度编制了本施工组织设计。

本施工组织设计为本工程施工的纲领文件,以指导本工程的施工与管理,确保各项目标得以实现,充分体现业主至上、用户第一的企业精神。

三、编制依据:(1)国家与地方颁布的有关法律、法规。

(2)施工规范、规程。

(3)公司质量体系文件、质量手册。

(4)现场踏勘测量所把握的施工区域位置和周边环境。

(5)本公司多年来积累的绿化施工管理阅历、机械装备及资金实力。

(6)施工图纸。

其次章本工程的施工组织结构依据本工程特点,工期要求和施工图纸要求,我公司打算组织多位高级专业人士参与绿化项目部,负责本项目施工及交付使用全过程的组织管理,确保本工程的质量、工期、平安作业、文明施工等目标得以全面落实。

拟设定项目管理机构。

第三章工程管理目标我公司将以业主为中心、科学组织、细心施工、信守合同、严格管理,确保各项指标符合行业标准,达到优良工程,树立良好的企业形象。

一、施工目标:贯彻执行质量管理体系标准,科学规范管理,与业主亲密协作,确保工程顺当开展。

二、质量目标:严格根据图纸设计要求,细心组织施工,确保工程达到国家施工验收规范省级优良标准。

工程开工报告范本

工程开工报告范本

工程开工报告范本1.工程开工报告怎么写工程开工申请表监A-(004)工程名称:编号:01监理机构:*******************************************施工监理部我单位承担*************************************工程施工准备工作已完成。

1、施工组织设计(方案)已审批□2、劳动力按计划已进场□3、机械设备已进场□4、管理人员全部到位□5、施工材料已备齐□6、开工前的各种手续已办妥(见附件)□7、其他□特此申报开工,请批准。

承包人:负责人:日期:监理机构审查意见:总监理工程师:日期:业主审查意见:业主负责人:日期:工程项目开工由业主审批,单位工程由监理机构审批。

本表由承包人填报,一式三份,经监理审批后,业主、监理、承包人各一份。

2.开工申请报告怎么写开工报告工程名称工程地点建筑面积结构类型层次建设单位工程造价承包方式承包单位计划进场人数进场人数开工日期竣工日期合同协议竣工日期审查情况开工基本条件已签定工程承包合同设计经过审查、图纸已会审、技术已交流土建工程已具备安装条件施工组织设计(施工方案)已编制(1)、施工技术措施已确定(2)、施工图纸预算和施工预算已编制完毕(3)、主要材料已进场,并能保证供应(4)、成品、半成品加工构件能保证供应(5)、主要施工机具设备已进场(6)、劳动力已落实、进度计划已编制承包单位:(签章)年月日建设单位:(签章)年月日监理单位:(签章)年月日满意请采纳。

3.开工申请报告怎么写开工报告工程名称工程地点建筑面积结构类型层次建设单位工程造价承包方式承包单位计划进场人数进场人数开工日期竣工日期合同协议竣工日期审查情况开工基本条件已签定工程承包合同设计经过审查、图纸已会审、技术已交流土建工程已具备安装条件施工组织设计(施工方案)已编制(1)、施工技术措施已确定(2)、施工图纸预算和施工预算已编制完毕(3)、主要材料已进场,并能保证供应(4)、成品、半成品加工构件能保证供应(5)、主要施工机具设备已进场(6)、劳动力已落实、进度计划已编制承包单位:(签章)年月日建设单位:(签章)年月日监理单位:(签章)年月日满意请采纳4.开工报告怎么写工程开工申请表监A-(004)工程名称:编号:01监理机构:*******************************************施工监理部我单位承担*************************************工程施工准备工作已完成。

绿化施工开工报告

绿化施工开工报告

绿化施工开工报告项目背景本报告旨在对某绿化施工项目进行开工报告,为项目组成员提供一个清晰的工作指导和计划。

该项目位于某城市的市中心地带,是一项重要的城市改造工程,旨在提升市区的环境质量和居民的生活质量。

开工准备1.确定项目目标:本项目的目标是通过合理的绿化设计和施工,改善市中心地区的生态环境,提升城市形象。

2.成立项目团队:根据项目规模和工作内容,成立了由专业设计师、工程师和施工人员组成的项目团队。

3.确定项目计划:项目团队制定了详细的项目计划,包括工作内容、工期、资源需求等。

4.资源准备:为项目准备了必要的工具、设备和材料,并进行了必要的采购。

工作步骤1.现场勘察:项目团队首先进行了对施工区域的现场勘察,了解了地形、土壤条件、植被状况等,并制定了相应的绿化方案。

2.设计方案:根据现场勘察结果和项目目标,设计师制定了详细的绿化设计方案,包括植物选择、布局设计、灌溉系统等。

3.土壤处理:为了确保植物能够良好生长,施工人员对施工区域的土壤进行了处理,包括翻耕、施肥、调整土壤pH值等。

4.建造固定设施:根据设计方案,工程师开始建造固定设施,如花坛、石头路等,为后续的植物种植做好准备。

5.植物种植:根据设计方案和施工区域的要求,施工人员开始进行植物种植工作,确保每个植物都能得到适当的土壤、阳光和水分供应。

6.灌溉系统建设:为了确保植物能够得到充足的水分供应,工程师开始建设灌溉系统,包括水源选择、管道敷设、喷头安装等。

7.绿化保养:施工完成后,项目团队将进行定期的绿化保养工作,包括修剪植物、施肥、除草等,确保绿化效果的长期保持。

安全措施为确保施工过程的安全,项目团队将采取以下措施: - 建立安全管理制度:制定详细的施工安全管理制度,明确责任和安全流程。

- 提供安全培训:对项目团队成员进行必要的安全培训,增强他们的安全意识和技能。

- 使用个人防护装备:施工人员在施工过程中将佩戴必要的个人防护装备,如安全帽、防护眼镜等。

园林工程开工报告的编写

园林工程开工报告的编写

园林工程动工汇报旳编写一、什么是动工汇报。

动工汇报是控制质量旳一种质量管理措施。

动工汇报即建设项目或单项(位)工程动工旳根据,包括建设项目动工汇报和单项(位)工程动工汇报。

(1)总工期动工汇报:承包人动工前应按协议规定向监理工程师提交动工汇报,重要内容应包括:施工机构旳建立、质检体系、安全体系旳建立和劳力安排,材料、机械及检测仪器设备进场状况,水电供应,临时设施旳修建,施工方案旳准备状况等。

虽有以上规定,并不阻碍监理工程师根据实际状况及时下达动工令。

(2)分部工程动工汇报:承包人在分部工程动工前14D向监理工程师提交动工汇报单,其内容包括:施工地段与工程名称;现场负责人名单;施工组织和劳动安排;材料供应、机械进场等状况;材料试验及质量检查手段;水电供应;临时工程旳修建;施工方案进度计划以及其他需阐明旳事项等,经监理工程师审批后,方可动工。

(3)中间动工汇报:长时间因故停工或休假(7D以上)重新施工前,或重大安全、质量事故处理完后,承包人应向监理工程师提交中间动工汇报。

二、动工汇报编制旳法律根据国务院《建设工程质量管理条例》、建设部《工程质量监督工作导则》、省《园林工程施工质量验收规程》和《市都市绿化管理条例实行细则》等有关法律、法规。

建设项目动工前,应确定施工单位,签订施工协议,编制施工组织设计或施工方案,上报动工汇报,经同意后即可组织工程施工。

动工汇报由建设单位会同施工单位共同提出,一般都按项目附属关系由所在地旳建设行政主管部门与建设项目主管部门审核或审批。

大、中型中央项目由国家主管部门审批,其中总投资1000万元及其以上旳应报国家计划委员会立案;地方项目中:(一)总投资在100万元以上旳,分别由省计划委员会、省建设委员会审核后报省人民政府审批,其中1000万元以上旳报国家计划委员会立案;(二)总投资在50万元至100万元旳,由地(市)计划委员会、建设委员会提出初审意见后,分别报省计划委员会、建设委员会审批;(三)总投资在50万元如下旳,属于地(市)旳由地(市)计划委员会、建设委员会审批,省属项目分别由省计划委员会、建设委员会审批。

绿化项目施工开工报告范文

绿化项目施工开工报告范文

绿化项目施工开工报告范文下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!绿化项目在城市建设中扮演着至关重要的角色,不仅可以美化城市环境,提升居民生活质量,还能够改善空气质量,调节气候,增加生态系统的稳定性。

工程开工申请报告范文4篇

工程开工申请报告范文4篇

工程开工申请报告范文4篇Project commencement application report model编订:JinTai College工程开工申请报告范文4篇小泰温馨提示:报告是按照上级部署或工作计划,每完成一项任务,一般都要向上级写报告,反映工作中的基本情况、工作中取得的经验教训、存在的问题以及今后工作设想等,以取得上级领导部门的指导。

本文档根据申请报告内容要求展开说明,具有实践指导意义,便于学习和使用,本文下载后内容可随意修改调整及打印。

本文简要目录如下:【下载该文档后使用Word打开,按住键盘Ctrl键且鼠标单击目录内容即可跳转到对应篇章】1、篇章1:工程开工申请报告范文2、篇章2:工程开工申请报告范文3、篇章3:工程开工申请报告范文4、篇章4:种植单位分项工程开工申请报告范文工程开工报告是建设项目或单项(位)工程开工的依据,包括建设项目开工报告和单项(位)工程开工报告。

本文是小泰为大家整理的工程开工申请报告范文,仅供参考。

篇章1:工程开工申请报告范文陕西天虹工程建设监理部:我公司于20xx年x月x日已进驻工地,组建了本工程施工项目部,现项目部组成人员、施工设备均已到位,办公设施等已配备齐全,施工场地已按施工组织设计布置完毕;我工程技术人员对施工区原始控制点进行了复测,符合设计及施工规范要求,并布设控制点。

先已具备了本工程开工条件,特此申请施工,请检查并签发开工令。

附件:1、项目部成立批文2、控制点测量成果审批表3、项目部组成人员及上劳人数审批表5、主要检测实验器具审批表xxx有限公司大店新区项目部篇章2:工程开工申请报告范文【按住Ctrl键点此返回目录】我******有限公司承建******工程,已按要求完成项目部组建,材料、机械施工队伍已组织齐全、并组织项目经理、总工等人员进行施工现场勘查,*******工程已具备开条件,申请开工。

1、合同段开工申报表2、施工管理组织机构图3、工程进场机械设备表4、工程现场施工人力表*******有限公司日期:***年**月**日篇章3:工程开工申请报告范文【按住Ctrl键点此返回目录】**********有限公司:我*****公司中标后,积极组织相关人员,立即成立大岔河(海螺水泥厂桥至G312国道段)堤防治理工程第二标段项目部,选择技术力量雄厚,施工经验丰富的人员担任本工程项目经理、技术负责人,安全、经营等主要职务,并选择技术与实践、理论丰富的分包队伍于20xx年x月x日进驻现场,人员、机械、材料等设备全部进场,在甲方的协调于配合下做好“三通一平”工作,现上报贵部申请开工。

绿化开工报告

绿化开工报告

绿化开工报告致:公司领导自古以来,绿色是人们向往的代表着和平、和谐和生命的颜色。

在现代社会中,随着环境污染和城市化进程的加速,绿色的价值更加凸显。

为了营造更加美丽、生态、健康的城市环境,公司决定开展绿化项目,对于此项工程,我司高度重视、认真策划,按照有关规定分别进行了如下工作:一、前期准备我们在决定开展绿化工程前,首先进行了周密调研。

分别从土壤、气候、水源、植物配合以及周围环境等方面进行综合考虑,分析出了适宜的植物和栽种方式。

同时,在栽种之前,我们对现有生态环境进行了全面剖析,确定好了各种植物所在位置、生长环境以及所需养护,为后期工作提供了有力保障。

二、绿化施工在前期准备工作完成之后,我们按照生态环境和设计图纸的要求,制定了详细的施工方案和时间表,分别进行岩石、土壤、草皮等工程的施工。

我们采用了科学的方法和全新的设备,全面提高了施工的效率和品质,并且,我们在施工期间,遵循了“节能、环保、低碳”的理念,使得施工过程无污染、无损害。

三、后期养护绿化工程的后期养护是工程的重要环节之一。

我们安排了专业团队,对经过栽种和修建的植物进行定期养护。

我们对每个植物都进行了细致分析,提出了相应的养护策略,并严格按照计划进行实施。

同时,在养护期间,我们不断学习和探索,建立了科学的养护体系。

总之,绿化工程是一个大的系统工程,与环境和城市发展密切相关。

通过此次绿化施工,我们在保持城市美观的同时,还营造了更加愉悦、健康的生活环境。

未来,我们将继续按照“质量第一、服务至上”的理念,认真贯彻落实各项措施,为创建更加美丽的城市环境做出更大的贡献。

特此报告。

工程开工报告范文(精选6篇)

工程开工报告范文(精选6篇)

工程开工报告范文(精选6篇)工程开工报告范文(精选6篇)随着个人素质的提升,报告对我们来说并不陌生,报告根据用途的不同也有着不同的类型。

你还在对写报告感到一筹莫展吗?以下是小编为大家整理的工程开工报告范文(精选6篇),供大家参考借鉴,希望可以帮助到有需要的朋友。

工程开工报告篇1一、工程概况我标段的路基防护工程有路堤路堑植草防护、预制砼空心六角网格边坡防护、路堑拦土墙、三维植被网喷播植草、冲刷防护、挡土墙等几种形式。

在填方边坡主要为植草防护;在主线上跨国省干道的分离式立交桥两侧各不大于50米范围内,路基边坡采用六角网格防护至边坡高度为4米处,网格内边坡采用回填拌草籽种植土;路基处于冲刷、浸泡路段时,边坡采用防冲刷防护,下部为M7.5浆砌片石砌护,上部采用植草防护。

本合同段护坡道不进行砌护,而采用植草防护。

挖方路段的土质边坡采用植草进行防护,平台采用25cm厚度的浆砌片石防护,并在平台中部设混凝土预制流水槽。

对边坡高度小于10米的全风化、强风化硬质岩挖方段坡面不进行工程防护。

对页岩挖方段,挖方边坡高度大于10米的全风化、强风化岩石挖方段,在挖方坡脚设置路堑拦土墙。

二、工期计划路基防护工程总体目标:xx年4月10日开工,xx年5月31日完工。

三、施工方案(一)路堤路堑植草防护路堤路堑施工完成后,用人工对边坡进行修整,清除边坡上的危石及不密实的松土。

使坡面防护层与坡面密帖结合。

从坡顶自上而下铺设种植土,种植土铺设要均匀。

种草施工,草籽应撒布均匀,同时做好保护措施。

种植完成后要适时用不含油、酸、碱、盐等有碍草木生长的成分的水进行洒水养护,同时还要进行施肥等养护措施,直到植被成活。

(二)预制砼空心六角网格边坡防护混凝土空心六角预制块采用定型模板集中预制,混凝土采用强制式搅拌机集中拌合。

施工时严格按照配合比进行施工。

网格砌筑前先进行浆砌片石基础施工,浆砌工程施工应符合下列要求:a.浆砌工程所用砂浆全部采用机械拌和。

开工报告

开工报告
施工组织设
计编审情况
根据工程特点以及所处的环境情况编写,内容全面具体,并根据工程的施工工艺和施工方法,编写针对性较强的安全技术措施。
现场“三通
一平”及临
设满足施工情况
⑴建设单位已确保“水通、路通、电通、场地平整”。
⑵按青岛市建管局批准的标准图集搭建临时活动板房及围挡,确保正常生活要求。
项目主要管理人员
资格证书号
项目负责人
董运秋
080180430
技术负责人
梁振辉
28320
申请开
工日期
批准开
工日期
施工单位
申请意见
项目负责人:(单位公章)
年月日
监理单
位意见
专业监理工程师(园林工程师):(单位公章)
年月日
建设单位审批意见
项目专业负责人:(单位公章)
年月日
注:此表格一式四份,建设、监理、施工单位各一份、存档机构一份。
法人
代表
项目负责人
设计
单位
青岛景观市政建筑设计公司
资质证
书号
项目负责人
施工
单位
青岛绿地生态技术有限公司
资质证
书号
CYLZ·05·00004·3·2·2·1
法人代表
王少萍
监理
单位
青岛雍达建设监理有限公司
资质证
书号
项目
总监
殷建军
监督
机构
监督员
资格证书号
施工图纸会审情况
一、熟悉设计图纸,了解工程特点和设计意图,找出需要解决的技术难题,并制定解决方案;二、解决图纸中存在的问题,减少图纸的差错。
工程开工报告
工程名称:青岛高新区规划东6#线(南段)道路绿化工程

园林绿化工程开工报告使用范围

 园林绿化工程开工报告使用范围

园林绿化工程开工报告使用范围【正文】使用范围:园林绿化工程开工报告尊敬的领导、各位同事:您们好!本次向各位汇报的是园林绿化工程的开工报告。

经过前期的准备工作,我们将于近期启动该项目的施工。

为了确保项目的顺利进行,特向您们汇报以下内容。

一、项目简介本次园林绿化工程位于城市中心的市政广场,总占地面积约20000平方米,是市政府提出的城市环境改善计划的重要组成部分。

该工程旨在通过绿化布局的优化和景观美化的提升,打造一个舒适、美丽的城市公共空间,为市民提供优质的休闲活动场所。

二、项目目标1. 绿化面积:根据市政府要求,本次工程的绿化面积要达到15000平方米以上,其中包括草坪、花坛、树木等。

我们将通过科学合理的规划和布局,确保绿化面积的达标。

2. 植被质量:要求工程所使用的植被株高饱满、根系发达、枝繁叶茂。

我们将选择当地优质的苗木供应商,从源头上确保植被质量。

3. 施工质量:工程施工过程中要保证设计方案的准确实施,确保景观石材、草坪铺设、喷泉建设等工程质量,力争做到细节处处精益求精。

三、施工计划1. 前期准备:招标、采购办理、场地平整等。

2. 水电工程:主要包括供电、供水等。

3. 打桩施工:根据设计方案进行桩基施工。

4. 绿化布局:根据设计方案进行绿化布局施工,包括草坪的铺设、花坛的修建、树木的栽植等。

5. 人工景观建设:主要包括喷泉、雕塑等人工景观的建设。

6. 照明工程:根据设计方案进行照明设施的安装。

7. 道路硬化:对园区内的道路进行硬化处理,确保交通畅通。

四、安全措施在项目施工过程中,我们将严格按照国家的相关安全规范进行操作,确保施工人员的人身安全和周围环境的安全。

1. 建立健全安全制度:明确责任人,制定施工现场安全操作规范。

2. 安全培训:提供必要的安全培训,确保施工人员熟知安全操作规程。

3. 安全设备:配备必要的个人防护用品,及时检修和更换使用不当的设备。

4. 安全巡查:定期进行安全巡查,及时发现和解决安全隐患。

工程开工报告申请

工程开工报告申请

关于尚书房景观绿化工程总体开工报告批复
赣州开发区重点林区森林防
火带工程








江西巽泰建设有限公司
日期:2015年11月30日
赣州开发区重点林区森林防火带
工程开工申请报告
我江西巽泰建设有限公司承建赣州开发区重点林区森林防火带
工程,已按要求完成项目部组建,材料、机械施工队伍已组织齐全、并组织项目经理、总工等人员进行施工现场勘查,赣州开发区重点林区森林防火带工程已具备开条件,申请开工。

江西巽泰建设有限公司
2015年11月30日
*******工程开工申报表
施工管理组织机构图施工单位:江西巽泰建设有限公司
工程进场机械设备表。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

绿化工程分部开工报告
开工报告是承包人开工前应按合同规定向监理工程师提交开工报告,主要内容应包括:施工机构的建立、质检体系、安全体系的建立和劳力安排,材料、机械及检测仪器设备进场情况,水电供应,临时设施的修建,施工方案的准备情况等。

以下是我整理的绿化工程分部开工报告范本,欢迎阅读!
一、编制依据
根据施工合同、设计图纸、技术规范以及当地实际条件编制。

二、工程概况
1、项目位置
本分部工程位于国道218线。

三、施工前准备工作
1、参与施工的技术员已熟悉了设计图纸及有关规范,掌握了施工工艺及方法。

设计图纸所给尺寸经审核无误。

已进行了施工测量和放样,水准点、导线点已复测并已加固保护,增设控制点均加设在高架塔的混凝土墩子上,测量成果资料已递交监理工程师批准。

施工现场及施工便道已放置好标志牌、警示牌,已安排洒水车进行洒水养护。

施工负责人及技术员、试验负责人及试验员、施工现场杂工、安全员等均已进场。

施工所用机械设备均已进场,设备现场待命,状
况良好。

2、人员配备情况:
技术总负责:杨登峰施工负责人:李荣生
试验负责人:曹广飞试验员:白天亮、潘晓瑞
质检负责人:杜俊阳安全员:肖靖宇、李建军合同计划负责人:代云龙施工人员:8人
3、机械配备情况
20kw发电机2台20m3自卸车5辆
现代150轮式挖掘机1台
4、开工前材料进场及试验情况;
⑴、材料进场:
木桩、三维土工网
四、施工方案
1、工程概括
三维土工网垫植草灌是指利用活性植物并结合土工合成材料等工程材料,在坡面构建一个具有自身生长能力的防护系统,通过植物的生长对边坡进行加固的一门新技术。

根据边坡地形地貌、土质和区域气候的特点,在边坡表面覆盖一层土工合成材料并按一定的组合与间距种植多种植物。

通过植物的生长活动达到根系加筋、茎叶防冲蚀的目的,经过生态护坡技术处理,可在坡面形成茂密的植被覆盖,在表土层形成盘根错节的根系,有效抑制暴雨径流对边坡的侵蚀,增加土体的抗剪强度,减小孔隙水压力和土体自重力,从而大幅度提高边坡的稳定性和抗冲刷能力。

2、施工工艺流程及操作要点
2.1施工操作要点
2.1.1坡面整理与回填种植土
整理坡面:清处坡面杂物,平整坡面,视边坡情况可在坡面人工开挖水平种植沟,开挖水平种植沟的目的是保水、保土,给植物生长形成一个好的局部生长环境。

水平种植沟的间距为20cm,深20cm。

回填种植土:根据坡面的坡比情况,回填种植土施工方法有泥浆覆盖法及干土覆盖法两种。

坡比小于1:1的边坡采用泥浆覆盖法施工,坡比大于1:1的边坡采用干土覆盖法,可根据施工条件采用二者之一。

⑴.泥浆覆盖法:
(a)泥浆覆盖法采用粘性土、肥料及水等混合搅拌成泥浆状,自上而下覆盖在三维网上,分多次覆盖,直到坡面泥浆厚度符合图纸要求。

(b)应采取必要措施确保泥浆覆盖后的通透性。

⑵.干土覆盖法:
(a)将沙性土壤和肥料拌和,分层敷设在坡面,厚度为12cm左右,沟内为20-25cm左右,铺设后,淋水使其沉降,直至达到图纸要求厚度为止。

在抛洒土壤层的’表面洒水时,水柱要分散,洒水量不能太多,以免造成新回填土流失,目的使回填的干土层自然沉降,并要进行适度夯实。

(b)干土拌和后应进行筛分,剔除大的土块,保证坡面平顺。

(c)应确保填土与边坡结合紧密。

土壤杀菌处理:由于边坡为多年堆积形成的硫铁矿渣,为防止以后植物的病害出现,在回填客土时伴以多菌灵对土壤和边坡进行杀菌处理。

2.1.2施底肥:在播种前施用底肥和土壤改良剂。

底肥主要包括氮肥、磷肥和钾肥,比例为15∶8∶7,施肥量随土壤的肥力情况而定,一般情况按35g/m2左右施用。

2.1.3播草灌籽
由于边坡坡面长,采用分段人工撒播草灌种子的方法进行播种。

即完成一段播种一段的方法,以免由于边坡长,人力不及,播种不均匀或漏播的情况出现。

播种质量要求:种子分布要均匀,随时检查有无漏播的现象,播种后及时浇水,出苗前后及小苗生长阶段都应始终保持地面湿润,局部地段发现缺苗时需查找原因,并及时补播。

草种混播配比与播种量:
白三叶+狗牙根+高羊茅+紫花苜蓿+银合欢+荆条:6+12+15+6+18+16g/㎡。

具体选用和配比可根据施工季节和气温进行调整、增减。

2.1.4钉设网三维土工网
三维土工网垫,为绿色,规格型号为:EM3。

三维土工网垫在坡上、下两端各留有20cm和30cm,上端应埋入土中,下端应留成水平面;将网放在坡顶上,然后顺坡拉出网垫,自上而下至坡脚处。

网与网之间搭接不小于lOcm,并使网紧贴坡面无悬空褶折现象。

上下网用土工
绳连接,网与网之间搭接不小于l5cm,在坡顶、搭接处采用Ф12mm主锚钉固定。

坡面其余部分采用Ф8mm辅锚钉固定。

坡顶锚钉间距为70cm,坡面锚钉间距为100cm。

锚钉规格:主锚钉为(Ф12mm钢筋)U型钢钉长20~30cm,宽10cm,辅锚钉为(Ф8#钢筋)U型铁钉长15~20cm,宽5cm,固定时,钉与网紧贴坡面。

2.1.5覆盖无纺布
根据施工期间气候情况及边坡的坡度,来确定在喷播表面层盖单层或多层无纺布,以减少因强降水量造成对种子的冲刷,同时也减少边坡表面水分的蒸发,从而进一步改善种子的发芽、生长环境。

2.1.6养护管理
苗期注意浇水,确保种子发芽、生长所需的水分。

前期喷灌水养护为30天,中期靠自然雨水养护,若遇干旱,每日喷水1次,后期养护每星期喷水2次;适时揭开无纺布,保证草苗生长正常;适度施肥,一般使用进口复合肥,为植物生长提供所需养分。

在苗高8~10cm时进行第一次追肥,还可依据实际情况进行叶面追肥;定时针对性地喷洒农药,定期清除杂草,保证植物健康生长。

3、质量控制
3.1施工时可用小竹杆或小木棍穿于整卷网垫中,顺坡拉出网垫,四周用U型铁钉钉住。

3.2钉子长度一般为15cm(距离土面),
3.3地形突变处或地形较复杂处应注意保持网垫平整,
并增加钉子密度。

3.4注意搭接,搭接长度10cm,搭接处钉子应顺势钉入,钉子密度应增加一倍,搭接处上层网垫要靠紧,不留间隙。

3.5钉子的形状,钉子上端宽度应大于网孔径2倍,以便同时起垂直镇压作用。

3.6草灌籽播种深度应根据土壤墒情,因地制宜而定,草种应选择适合当地气候条件,根系长且发达的草种,有长根系的多年生小灌草种更佳。

3.7草灌籽播种在网垫中,这样更能加强复合保护的效果。

3.8草灌籽播种后及时盖网和无纺布,网子一定要紧贴表土,防止表土流失。

但必须注意使其有利于草灌籽的发芽和生长。

3.9草灌籽播种后,土层的含水量应以40%~60%为宜,并在土层加压,以有利于草灌籽发芽。

3.10网垫在护坡顶端铺设时,网垫纵向连接处应有60度夹角,埋入土中30cm。

坡度应有50cm以上的水平面。

因工程中坡面上端的含水量要比下层低得多,不利于草灌籽发芽,应在离开网垫20cm坡顶处顺势开一条蓄水沟,以利于灌水。

相关文档
最新文档
