水电工程土石比界定细则

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

XXXXXX水电工程土石比界定细则

(2011-04-16 15:34:41)

转载▼

标签:

分类:水利水电施工规范

水电工程师

工程技术

标准

土石比界定

杂谈

第一章总则

第一条为规范坦桑利亚巴巴拉电站工程土石比界定工作,实现土石比界定工作规范化、程序化。结合巴巴拉江水电有限公司坦桑利亚巴巴拉建设公司(简称建设公司,以下同)工程管理的特点,制定本细则。

第二条本细则中所述土石比,是指按照各项目合同中对土方、石方的定义,所确定的土方开挖量与石方开挖量的比例。本细则以坦桑利亚巴巴拉电站工程项目合同为依据,对开挖土石比界定作出规定。

第三条变更项目在进行土石比界定时,土方、石方的定义仍套用原合同土石比的定义。

第四条零星工程项目在进行土石比界定时,土方、石方的定义套用交通工程土石比的定义。

第五条交通工程合同内项目土石比调整,必须按全合同段土石比调整的原则进行,不单独对某一部位的土石比进行调整。

第二章主体工程土石比界定

第一条土方及石方定义

一、土方:指人工填土、表土、黏土、砾质土、松散坍塌体、软弱的全风化岩石,以及小于或等于0.7m3的孤石、岩块等,无需采用爆破技术而可直接用手工工具或土方机械开挖的全部材料。

二、石方:指需要进行系统钻孔和爆破作业的岩石开挖,以及体积大于0.7m3需用钻爆方法破碎的孤石或岩块。

第二条合同项目内开挖土石比的界定

合同项目内开挖土石比原则上按开挖施工设计图中所列的土方开挖工程量、石方开挖工程量的比例确定。

一、当土层开挖有大面积石方出露时,合同项目施工单位应按第二章第一条的定义进行石方出露界线的测定,由项目监理工程师组织施工、设计和业主单位进行土石方分界点检查,填写并会签《坦桑利亚巴巴拉水电站主体工程合同内土石方分界点检查记录表》,见表1,项目监理工程师按会签的《坦桑利亚巴巴拉水电站合同内土石方分界点检查记录表》确定土方、石方开挖工程量。

二、当石方开挖表层有土层覆盖时,合同项目施工单位应按第二章第一条的定义进行土方出露界线的测定,由项目监理工程师组织施工、设计和业主单位进行土石方分界点检查,填写并会签《坦桑利亚巴巴拉水电站合同内土石方分界点检查记录表》,见表1,项目监理工程师按会签的《坦桑利亚巴巴拉水电站主体工程合同内土石方分界点检查记录表》确定土方、石方开挖工程量。

第三条孤石的界定与计量由合同项目监理工程师签认。

第四条设计修改或地质原因引起设计变更项目开挖土石比的界定

主体工程坝基开挖,因设计修改或地质原因等引起明挖设计变更,当变更开挖线超出原设计开挖线时,合同项目施工单位应按第二章第一条的定义进行土石

分界线的测定,由项目监理工程师组织施工、设计和业主单位进行土石方分界点检查,填写并会签《坦桑利亚巴巴拉水电站主体工程变更土石方分界点检查记录表》,见表2,项目监理工程师按会签的《坦桑利亚巴巴拉水电站主体工程变更土石方分界点检查记录表》确定土方、石方开挖工程量。

第五条土层开挖中遇石方出露时,若合同项目施工单位未及时测量并申请土石界定,则全部视为土方。石方开挖中遇土方出露时,若项目监理工程师未及时组织参建四方进行土石界定,则按《监理考核实施细则》处理责任监理工程师,并按施工设计图界定土石分界线。

第三章交通工程及零星工程土石比界定

第一条土石划分

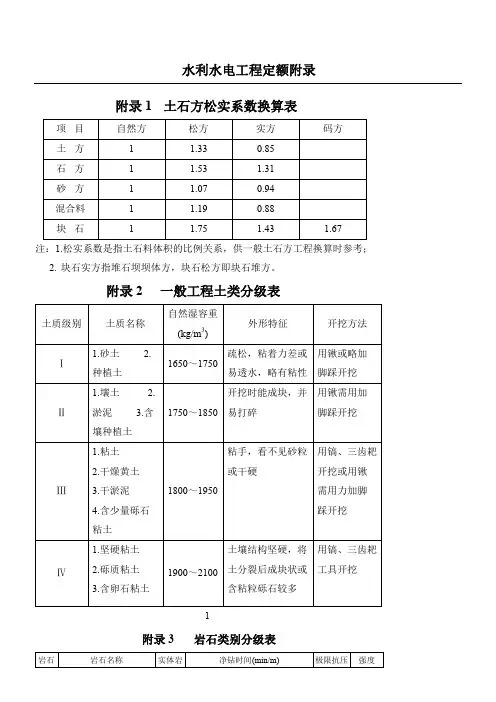

在公路挖方中用不小于112.5kw(150匹马力)推土机单齿松动器无法松动或其它挖掘设备无法开挖,须用爆破或用钢楔大锤或用气钻法开挖的,以及大于或等于1m3的孤石为石方,余为土方。

第二条交通工程合同项目开挖土石比的界定

交通工程合同内开挖土石比原则上按施工设计图中所列的土方开挖工程量与石方开挖工程量的比例确定。

一、当项目施工单位认为工程项目实际开挖石方工程量超出项目合同施工设计图中所列石方开挖工程量时,应按照全合同段土石比调整的原则,按第三章第一条土石划分定义及时测量全合同段各计量断面的土石分界线,并报项目监理工程师鉴定签认,并在工程完工前向项目监理工程师提出全合同段开挖土石比调整申请报告,项目监理工程师及时进行审核批复,同意调整时应及时组织施工、设计和业主单位对全合同段各计量断面的土石分界线进行现场复核会签,项目监理工程师汇总整理分析复核会签资料后,向建设公司工程部提出全合同段土石比调整报告,经工程部审查后,报公司分管领导批准下发。

二、项目监理工程师认为工程项目实际开挖土方工程量超出项目合同施工设计图中所列土方开挖工程量时,应按照全合同段土石比调整的原则,按第三章第一条土石划分定义及时指示项目施工单位测量全合同段各计量断面的土石分界线,并组织施工、设计和业主单位对全合同段各计量断面的土石分界线进行现场复核会签,项目监理工程师汇总整理分析复核会签资料后,向建设公司工程部提出全合同段土石比调整报告,经工程部审查后,报公司分管领导批准下发。

第三条交通工程设计修改或地质原因引起设计线外开挖及零星工程开挖土石比的界定

承担交通工程设计线外开挖或承担零星工程开挖的项目施工单位,应按第三章条一条土石划分定义测量设计线外开挖或零星工程各计量断面的土石分界线,并报项目监理工程师签认,设计线外开挖或零星工程开挖完成后,项目监理工程师组织施工、设计、监理和业主单位对项目施工单位测量的各计量断面土石分界线进行现场复核,并填写会签下发《坦桑利亚巴巴拉电站零星工程土石比鉴定表》,见表3。

第四章附则

第一条开挖工程项目施工单位应做好各计量断面的土石分界线的测量工作,并提供断面图和平面图报项目监理工程师进行鉴定与签认。

第二条本细则由坦桑利亚巴巴拉建设公司负责解释。

第三条本细则自下发之日起开始执行。

坦桑利亚巴巴拉水电站土石方分界点记录表

相关文档
最新文档
