实验二稳定流抽水试验

一、抽水孔(主孔)的布置要求

布置抽水孔的主要根据是抽水试验的任务和目的,目的任务不同其布置原则也不同。二、水位观测孔的布置要求

不同目的的抽水试验,其水位观测孔布置的原则是不同的。

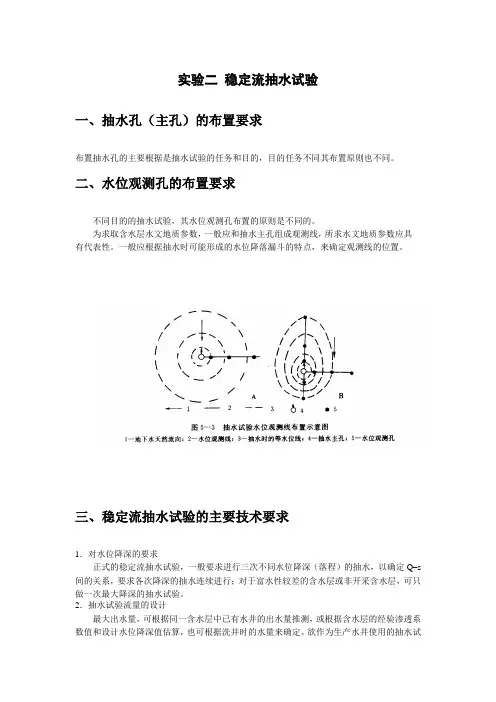

为求取含水层水文地质参数,一般应和抽水主孔组成观测线,所求水文地质参数应具有代表性。一般应根据抽水时可能形成的水位降落漏斗的特点,来确定观测线的位置。

三、稳定流抽水试验的主要技术要求

1.对水位降深的要求

正式的稳定流抽水试验,一般要求进行三次不同水位降深(落程)的抽水,以确定Q–s 间的关系,要求各次降深的抽水连续进行;对于富水性较差的含水层或非开采含水层,可只做一次最大降深的抽水试验。

2.抽水试验流量的设计

最大出水量,可根据同一含水层中已有水井的出水量推测,或根据含水层的经验渗透系数值和设计水位降深值估算,也可根据洗井时的水量来确定。欲作为生产水井使用的抽水试

验钻孔,其抽水试验的流量最好能和需水量一致。

3.对水位降深和流量稳定后延续时间的要求

稳定延续时间必须从抽水孔的水位和流量均达到稳定后计算起。根据《供水水文地质勘察规范》(中华人民共和国国家标准,GB50027-2001):

(1)卵石、圆砾和粗砂含水层8h;

(2)中砂、细砂和粉砂含水层16h;

(3)基岩含水层(带)为24h

4.水位和流量观测时间的要求

抽水主孔的水位和流量与观测孔的水位,都应同时进行观测,应由密到疏。《供水水文地质勘察规范》(中华人民共和国国家标准,GB50027-2001):抽水开始后的第5、10、15、20、25、30min各测一次,以后每隔30min或60min测一次。

四、抽水试验设备及用具

1.抽水设备

选择抽水设备时,应考虑吸程、扬程、出水量、能否满足设计要求;还要考虑孔深、孔径是否满足水泵等设备下入的要求,以及搬迁难易及花费大小等。

(1)水量较大,地下埋藏浅,降深小时可用离心式水泵。

(2)埋深或降深大、精度要求高,井径足够大时可使用深井泵。

(3)精度要求不高,井径较小,则可选用空气压缩机(风泵)。

(4)井径小、埋藏较深、涌水量较小,可采用射流泵。

2.测水用具

抽水时用的测水用具包括水位计及流量计。

水位计:在抽水试验中,常用的是电测水位计、万用表水位计。

对自流水,若水位高出地表不多,可接套管测定水位;否则需安置压力计测定水位。

流量计:目前生产中所用的主要是堰箱,堰箱是前方为三角形或梯形切口的水箱。水自

箱后部进入,从前方切口流出。适用于100L/s以内的流量的测定。

五、稳定流抽水试验现场资料整理的要求

对于稳定流抽水试验,除及时绘制出Q-t 和s-t 曲线外,尚需绘制出Q-s和q-s 关系曲线(q为单位降深涌水量)(Q、s、q均为稳定时段内的平均值)。Q-t、s-t曲线可及时帮助我们了解抽水试验进行得是否正常。常见的各种Q-s和q-s曲线类型:

①曲线Ⅰ表示承压井流(或厚度很大、降深相对较小的潜水井流);

②曲线Ⅱ表示潜水或承压转无压的井流(或为三维流、紊流影响下的承压井流);

③曲线Ⅲ表示从某一降深值起,涌水量随降深的加大而增加很少;

④曲线Ⅳ表示补给衰竭或水流受阻,随s加大Q反而减少;

⑤曲线Ⅴ通常表明试验有错误,但也可能反映在抽水过程中,原来被堵塞的裂隙、岩溶通道被突然疏通等情况的出现。
