钢结构防火涂料施工方案
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢结构工程防火涂料施工方案
编制人:
审核人:
批准人:
1、编制依据
《建筑装饰装修工程质量验收规范》GB50210-2001
《民用建筑工程室内环境污染控制规范》GB50209-2002
《北京市建筑工程施工安全操作规程》DBJ01-62-2002
《建筑设计防火规范》GBJ16
《钢结构防火涂料》GB14907
《建筑长城杯工程质量评审标准》DBJ/T101-70-2003
《饰面型防火涂料通用技术条件》GB12441
《建筑防火涂料(板)工程设计、施工与验收规范》DBJ10411-2004
本工程《施工组织设计》
本工程设计文件(施工图纸、图纸会审、工程恰商及设计变更记录)
2、工程概况
本工程设计的钢结构耐火极限为一级,技术要求如下:钢柱结构:3小时(包括:剧场屋顶柱.观众厅屋顶柱。采光顶住。)钢梁结构:2小时(包括:剧场屋顶梁。观众厅屋顶梁.2.3#楼采光顶梁)。钢梁结构:1.5小时(包括:观众厅面桥钢板.5#楼耳光室钢梯及栏杆。其它构件:1.5小时(包括:剧场屋顶钢梯及栏杆.观众厅钢板网栏杆.4号电梯.1至6号连廊)拟定于本工程所采用的是北京金隅涂料有限责任公司生产的金隅.三旗牌防火涂料钢柱结构3小时:STI-A厚型钢结构防火涂料;
钢梁结构1-2小时:SB-2薄型钢结构防火涂料;
其它构件1-1.5小时:BTCB-1超薄型钢结构防火涂料。
3、施工准备
3.1技术准备
1.施工前组织技术人员和专业工长认真查阅图纸、洽商、方案和相关规范,将图纸中的不明确的问题解决在施工之前,特别是应注意各专业图纸的交圈。组织专业工长和技术员等人员学习和施工有关的技术规范、规程、标准。
2.本工程所有的钢结构防火涂装在施工前应与涉及的各相关专业互相沟通和研究,提前做好准备。
3.根据本工程的特点、设计图纸的要求和施工现场的具体条件,安排施工进度计划。工长要做好劳务队伍的技术交底和安全交底工作,并做好现在安全文明施工的各项准备。
3.2材料准备
防火涂料:使用经主管部门鉴定并经北京市消防部门批准的产品。在防火涂料进场前必须及时做材料进场报验和复试检验,所有材料须有产品合格证及性能检测报告,涂料的品种、规格、性能符合设计要求和规范要求,并符合以下要求:
1.防火涂料的防火性能根据国家或行业标准,由专业检测机构检验确定。
2.在使用前检查批准文件,并以100t为一批检查出厂合格证。技术性能应满足有关标
准的规定。
3.耐火试验由消防局每1000t现场抽样一次,送国家耐火构件质量监督中心检验,其耐火极限应符合设计要求。
4.粘结强度及抗压强度每500t抽样一次,送国家化工建材检测中心检验,其粘结强度及抗压强度应大于技术指标的规定。
5.现场堆放地点应干燥、通风、防潮,发现结块变质时禁止使用。
6.高强胶粘剂及钢防胶由厂家配套供应,按说明书使用。钢丝网、钢筛卡、塑料布等。
7.本工程所采用的是北京金隅涂料有限责任公司生产的金隅三旗牌防火涂料,详见下附表1。
3.3 主要机具
混合机、灰浆泵、钢丝网剪刀、计量容器、带刻度钢针、钢尺、空压机、搅拌机、喷枪、气线、滚涂毛刷、电闸箱等。
3.4现场准备
1.钢结构防火涂料施工应在钢结构安装工程检验批和钢结构防腐涂料涂装检验批的施工质量验收合格后进行。
2.在涂料施工前应根据工程的结构及现场条件提出具体可行的施工方案并按照生产厂家的施工工艺要求施工。
3.钢结构防火涂料涂装施工的环境温度和相对湿度应符合涂料涂装产品说明书的要求。当产品说明说无要求时,施工环境温度宜在5~45℃,相对湿度不应大于90%,且空气流通。当风速大于5m/s、雨天或构件表面有结露时,不宜施工。
4.对于可能被封堵或遮挡的构件和部位,必须在其被封堵或遮挡前进行涂装。应及时对被封堵或遮挡的部位和构件做好隐蔽工程的施工验收和中间验收记录。
5.在对钢构件进行涂装施工前,应对其他构件采取保护措施避免污染。
6. 防火涂料的储存应存放在干燥通风的仓库内。应将涂料摆放整齐,防止风吹雨淋、阳光暴晒,如结块变质的涂料,不得使用。
4、施工方法
4.1.防火涂料具体施工部位
4.2. BTCB-1型防火涂料具体施工方法主要性能
一、涂料性能
BTCB-钢结构防火涂料是超薄型防火涂料,涂层厚度薄,干燥快,具有优异的装饰效果,可配制成多种颜色,可刷涂、喷涂、施工方便。该涂料可广泛用于工业厂房、体育馆、候机楼、高层建筑等装饰要求很高的钢结构的防火保护。
二、施工方法
a、用前将被涂物表面的油污、尘土等清理干净,对金属构件需做防锈处理。
b、将涂料充分搅拌均匀,如太稠可加专用稀料稀释。
c、施工时采用刷、喷均可,每遍4~8小时刷(喷)一次,待涂层表干后进行下一次刷(喷)
涂。
d、每遍涂层厚度<0.5mm。
三、注意事项
a、施工应在通风良好的环境下进行、严禁明火。
b、未用完的涂料应密封贮存,以备再用。不需涂刷的部位需遮挡。

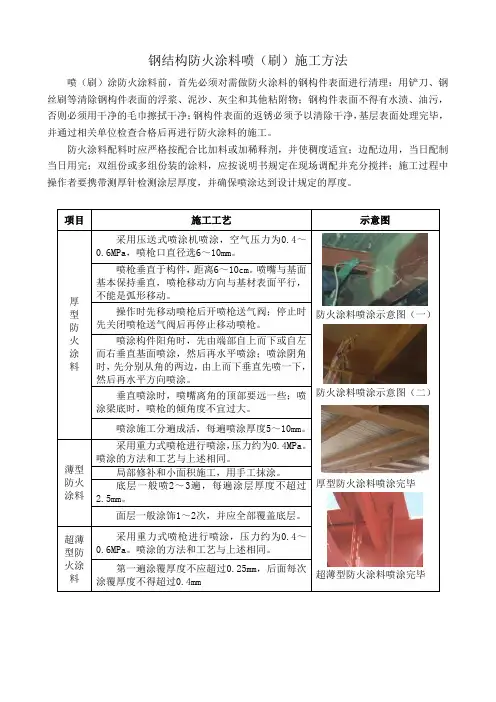

4.3.SB-2型防火涂料具体施工方法
一.工艺流程
基层处理→第一次涂装→待表面干燥后→第二次涂装→待表面干燥后→下一次涂装到
满足厚度→检验→修补。
二、操作工艺
1.基层处理:钢结构构件在进行防火涂料涂装前应将构件表面的灰尘、油污、鳞皮、锈斑、焊渣、毛刺等清理干净。
2.喷涂施工:喷涂时喷枪要垂直于被喷涂的钢件表面,距离以40-60cm为宜,喷涂气压应保持在0.4-0.6Mpa,喷枪口径宜为4-6mm。第一层喷涂厚度应小于2mm,必须在第一遍基本干燥之后或固化后,再喷涂后一遍。以后每层厚度以2-3mm为宜,直至达到所需厚度为止。
三、检验
1.防火涂料施工完毕后,用小捶轻轻敲打,无哑声为合格。
2.按CECS24:90标准要求,用探针测量防火层厚度,达到检验报告检测厚度为合格。
3.涂抹的防火层表面应光滑平整,无明显凹凸不平,涂层均匀,不得有漏涂和空鼓现象。一般不出现裂纹,但少许裂纹宽度不大于1.0mm,且长度不大于50mm也为合格。
四、防火层的修补
如发现防火层存在空鼓,应立即挖掉至少三倍空鼓的面积,将松动薄弱的涂料清除干净,切口呈15°坡口,润湿后再补涂抹平。修补用料和施工要求与原防火层一致。
五、施工注意事项
1.防火涂料在运输存放过程中要防雨防潮。
2.防火涂料当出现固化、结块时不得使用。刚施工完的涂层应防止雨水冲淋。
3.若涂料在使用中若变稠时(不属时间过长硬化)可再加入少量水搅匀后再用。
4.涂料喷涂后,宜用塑料布或其它物品遮挡,以免强风直吹和暴晒,造成涂层开裂。
5.不需喷涂抹涂的部位,要在喷涂前盖住,一旦造成污染,应马上清洗干净。
6.涂抹工具停止使用后,应马上清洗干净,以备再用。
7.施工温度:施工期间,以及施工后24之内,施工周围的环境温度、钢构件温度均应
保持在5℃以上为宜。若不能满足此温度条件时,应采取其它特殊措施,防止涂层受冻。
当风速大于5m/s,或雨天和构件表面如有结露时,不宜作业。
8.防火涂料初期强度较低,容易碰坏。因此,喷涂应在相关钢结构施工完后再进行,防
止强烈震动和碰撞。
9. 施工时若有上、下立体交叉作业,应注意安全。特别是在脚手架上的操作人员要加
倍小心,操作人员必须戴好防护用具,系好安全带后方可操作。
