旧石拱桥维修加固方案

摘要:针对交通量的迅速增长及超载、超限车辆的大量增加,道路上的一些旧石拱桥出现了各种各样的病害,因此及时找出病害产生的原因,并提出合理的加固维修方案具有十分重要的现实意义。

关键词:旧石拱桥加固方案

1 引言

随着国民经济的蓬勃发展,我区道路交通量迅速增长,有大量超载运煤车辆通过,特别是煤炭运输的”小火车”,这种”小火车”即人们通常所说的主,挂车装载量均在40-60吨重的特重型超限运输车辆, 与一节火车皮无异;随着荷载的大大增加,一些早年修建的石拱桥处于一种超负荷状态,各种各样的病害暴露了出来,譬如拱圈裂缝、局部变形,拱墙外鼓,基础下沉等,有些拱桥已经处于一种危险状态,为此我们根据以往从事设计、施工的经验,及时找出病害原因,提出危桥加固方案。

旧石拱桥病害原因分析

旧石拱桥发生损坏体现在主拱圈上就是出现各种裂缝,主要是由以下原因造成:

2.1由于墩台移动、拱圈受力不对称或基础沉陷的影响,在拱顶下部或拱脚上部可能发生裂缝,有时裂缝会通裂至拱壁;

2.2由于拱圈变形而产生的拱上构造的外加应力,可能使空腹式小拱发生裂缝;

2.3如拱桥由多层平行拱圈石砌成,在施工中圈与圈又未注意交错搭接,则会在拱圈下部腹石发生纵向裂缝。

拱圈裂缝也许只有1-2MM,但一经开裂,往往容易发展,足以危及桥梁的正常使用。

结合实例介绍旧石拱桥改造方案

下面根据我区旧石拱桥维修的实例,探讨旧石拱桥维修改造的三种方案:

1压浆法处理方案

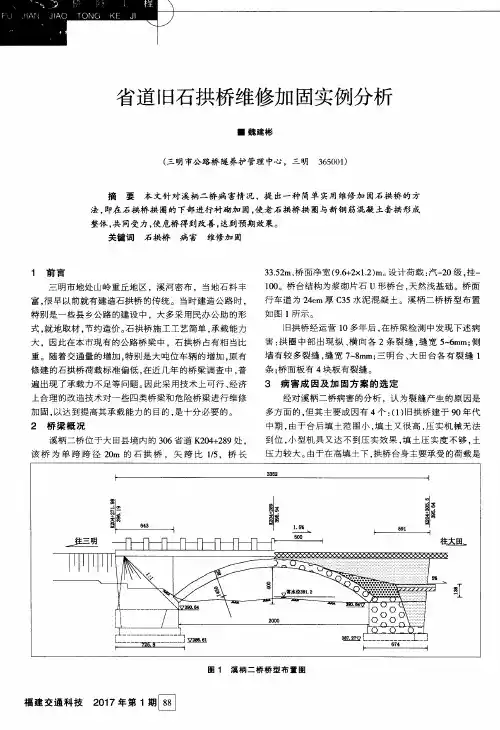

我区县道冯木公路11K+800马庄中桥原桥建于1988年,为5孔-11M石拱桥,桥面净宽7M ,垂直净空2.5M,矢跨比1:6,设计荷载:汽-15,挂-80,10#浆砌块石重力式桥墩,10#浆砌片石U型桥台。由于使用年限较长及大量超

载、超重通过,基础、拱圈、台身、墩身都出现了纵、横向裂缝,最宽达2CM,针对以上情况,我们拟定采取压浆法进行维修加固。

具体施工步骤为:

3.1.1采用1:2的水泥砂浆将所有裂缝表面封住,并对其它待脱落勾缝重新勾缝;

3.1.2 在桥台、桥墩、拱圈上每隔20CM预留压浆孔,浇注前预埋Φ72厚壁钢管,一端深入桥台、桥墩、拱圈内部,另一端露外0.5M。

3.1.3浆体的配料选为水泥、粉煤灰、早强剂、膨胀剂、水。压浆前各种材料在实验室经过严格的配比,做好的试块养生后,进行抗压试验,其抗压强度不低于5Mpa,最后选定配比为:水:水泥:粉煤灰:早强剂:膨胀剂=24:35:35:4:2。粉煤灰为球磨灰严防结块,最大粒径不大于1MM,以便在压浆管中减少磨擦;水为人畜饮用水;膨胀剂可用铝粉代替;水泥这里选用425#硅酸盐水泥;早强剂选用建筑常用的jk24型。压浆设备由一台灰浆搅拌机(JW180L型)和一台压浆泵(济南产UB-3A型)组成,工作压力为5Mpa,水平输送150M,垂直输送40M。压浆过程应该均匀进行,密切观察压力表,将拌和均匀的浆体从压浆管压入,如浆体从其它压浆管喷出,要及时用木塞堵住继续压浆,直到压力表的读数达1.5Mpa时停止压浆。

每个桥墩台基础需制作灰浆试块3块,试模采用三联带底砂浆试模,试块养护7天(正常养护6天,饱水1天),抗压强度不得低于5mpa。

3.2增设钢筋砼套拱箱涵方案

在原拱涵内侧增设整体式钢筋混凝土套拱箱涵,在桥下净空容许、或根据水文资料,桥下泄水面积容许缩小时,可在原有拱圈下部增设拱圈。

我区县道洪马线某2-4M石拱桥,由于基础下沉,造成拱脚发生位移,从而引起拱圈的内弯矩较大,产生拉应力,导致拱圈开裂。为此我们首先拟定拱圈加固厚度,确定拱圈厚度一般根据原有拱圈的厚度及使用情况,加上桥梁荷载等级所需厚度进行综合考虑确定。即把所需厚度减去原拱圈厚度,再加上安全厚度(由原桥使用情况确定),最后得出新加拱圈的厚度。

根据经验拱圈厚度可按下式估算:

L0—拱圈净跨径(CM);

d—拱圈厚度(CM);

m—系数,一般为4.5~6,取用m值时随矢跨比的减小而增大;

k—荷载系数,对于汽车-10级,k=1.0;汽车-15级,k=1.1;汽车-20级,k=1.2。

由于原拱圈厚30CM,拟定套拱拱圈厚为20CM。

通过整体式钢筋砼箱涵抵抗原拱圈的超限值拉应力,计算钢筋数量。然后立模、安装钢筋,浇筑混凝土,养生、成形。

3.3挂网喷浆加固法方案

我区县道八冯公路13-6M石拱桥,由于拱顶填土太高,造成拱圈变形,产生纵向裂缝,缝宽近1CM,为此我们拟定在旧拱圈及墩台身内侧设置钢筋网格,然后利用水泥喷枪喷射高强水泥砂浆,厚6CM左右;为降低散失量,施工前需将拱圈及墩台身表面除尘、凿毛,然后定位钻孔,安装锚杆,固定、绑扎钢筋;锚杆采用Φ16二级钢筋,间距200CM,钢筋网采用Φ6一级钢筋,间距为10CM,绑扎钢筋结束以后喷射混凝土,喷射混凝土分双层先后喷浆,最后养生、成形。

具体工艺如下:

3.3.1 钻锚钉孔

1、搭设施工平台。

2、按锚钉设计参数根据现场实际情况确定的间距、孔径、深度、角度进行钻孔。

3、吹孔及处理塌孔。

3.3.2 锚钉安装

1、按设计C25砂浆配合比搅拌砂浆。

2、锚钉孔注砂浆。

3、加工好的锚钉插入孔内。

4、吹孔及处理塌孔。

3.3.3 铺设钢筋网

1、按10CM×10CM布设钢筋网;

2、焊接钢筋网与锚钉;

3.3.4喷射混凝土

1、搭设施工平台、铺设喷射混凝土管路;

2、按设计配合比搅拌混凝土;

3、喷射混凝土严格执行规范标准,注意控制喷射方向、角度、距离,严格控制水及速凝剂用量,确保喷射混凝土强度。

结束语

我区公路石拱桥大部分修建于70年代,桥龄在30年以内,病害尚未大量暴露出来,但不少桥梁已经出现老化、破损、裂缝等现象,危桥逐年增加,荷重能力明显下降,为避免出现重大交通事故、保障道路安全畅通,应及时对现有桥梁进行加固;旧石拱桥的加固工作主要是修理拱圈、拱上结构砌体的损伤及基础下沉,为及时发现旧石拱桥的各种病害,更重要的是将各种病害控制在萌芽状态,减少维修费用,做到防患于未然,应该加强对现有桥梁定期检查,及时准确掌握桥梁现状,对出现的各种病害分析损坏原因,区别不同情况及时采取相应的维修加固措施,力争恢复损伤结构的整体作用,并且合理提高桥梁的承载能力和通过能力,以便充分发挥现有桥梁的经济效益和社会效益。
