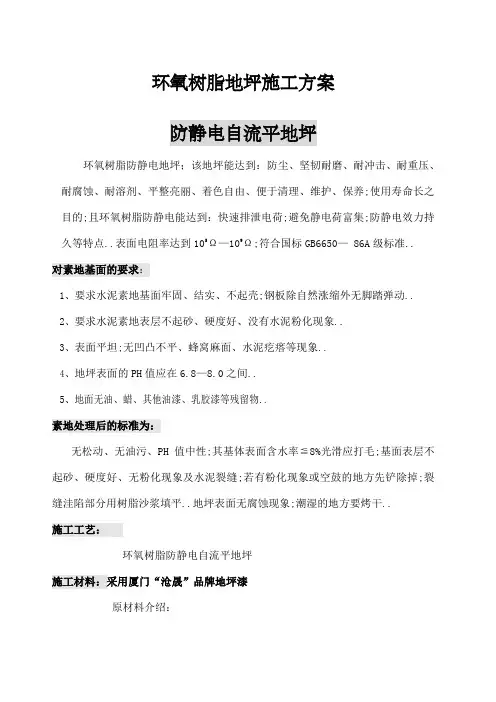

地坪涂装基面要求和处理

一、基面要求

1、要求水泥基面牢固、结实、不起壳,最好是水泥面与混凝土底一起浇注,以杜绝砂浆层起壳现象;如果是先捣混凝土后铺砂浆找平层,则要求砂浆层厚度大于3cm;如果是跑车的,则砂浆层要更厚一些,以防止车压后砂浆层脱块、分离、粉碎。

2、要求水泥层表面不起砂、硬度好。要达此目的一是水泥质量要好,二是与砂子的比例要恰当,不能掺沙太多,三是新拌水泥沙浆层要充分保养好,适好浇水,防止粉化。

3 、表面平坦、无凹凸不平、蜂窝麻面、水泥疙瘩等现象。

4、表面干燥,含水量<6%,从时间上看,施工后保养期混凝土是夏季3-4周、冬季5-6周,砂浆层夏季2周、冬季4周。或作橡胶垫试验,即用一块0.5m×0.5m左右的橡胶板平铺在水泥地上,四周用胶纸封边,四个小时后检查橡胶垫里层是否有水珠,如无则为表层干燥,可以施工。

5、地坪表面的PH值应小于10。

6、地面无油、蜡、其它油漆、乳胶漆、泡泡糖残渣。如有,要设法先行清除。

7、用2m直尺和楔型尺检查,平整度误差不大于5mm。

8、坡度应符合设计要求,允许偏差值为坡度的0.2%,并且小于30mm(尺量检查和作泼水试验)。

二、涂装前地面处理

1、对于水泥或水磨石地面有油污的(食用油、机油等),先用氢氧化钠(俗称烧碱)洒于已用水冲湿的地表面,用竹扫把反复擦洗,然后用水冲洗干净,可反复2-3次,直到表面无油迹为止。施工人员要穿长统长靴,戴橡胶手套操作,以防烧碱腐蚀皮肤。

2、对于有其他油漆的地面,如该油漆易起壳、脱落或与派希地坪漆会起反应,则必须全部铲除或打磨掉,然后才可施工。如该油漆面大部分附着力良好,且不与派希地坪漆起反应,则先铲除掉易脱落部分漆皮,再用打磨机或手持砂纸将旧油漆表层打平以增加新漆的层间附着力。

3、对于打过蜡的地面,须先用除蜡水清洗去蜡或请清洁公司除蜡。

4、对于掉在地面的防锈漆、乳胶漆、泡泡糖、沥青漆,必须全部铲掉。

5、不大平整、有水泥疙瘩、浮水泥渣的地面,先用金刚石水磨机打磨一遍,然后清扫、吸尘。

6、对于地坪表面碱性太大,PH>10的,要先用草酸水清洗中和,然后用清水冲洗。

7、对于较深的伸缩缝,须先用彩色弹性胶填充到低于地平面约1-2mm的高度,然后用块干硬油漆腻子刮平,防止返色。

8、对于潮湿或部分有水又急需施工的地面,要采取吸水、擦干、太阳灯照、热风机吹或煤气火焰烘烧等措施使其加速干燥,以达到施工要求。

三、施工条件:

1、温度:一般要求现场温度在5℃以上。在5℃以下时,必须有空调,或采取其它加热保温措施,提高室内温度,但不得用明火或蒸汽直接加热。

2、通风:最好有自然通风条件,在无风沙、不下雨、外界温度不高的情况下,尽量打开门窗通风。

3、照明:要求室内有灯光照明,如甲方尚未安装灯光,则工程队必须带电线、灯具,以保证施工现场的光线要求。

4、水电:要求施工现场有电源以保证施工机械的正常使用。如要冲洗地面时,还须有自来水接口。

5、临时仓库:要求甲方提供一间临时仓库或施工人员住宿房间,以便临时存放油漆、工具、材料。

6、材料储放:原材料必须存放于遮阳、避雨、通风、远离热源、明火的地方,以防止材料着火或变质。

7、消防措施:对施工人员要进行安全教育,施工现象严禁烟火,任何人不得吸烟、点明火,应准备好消防器具。

8、现场保护:禁止交叉作业,施工期间严禁非本单位施工人员以外的人员进入现场,未干的油漆面应拦绳并树立警示标志加以保护,任何人员进入已涂底漆的场地施工或视察时,必须脱鞋后才准进入。
