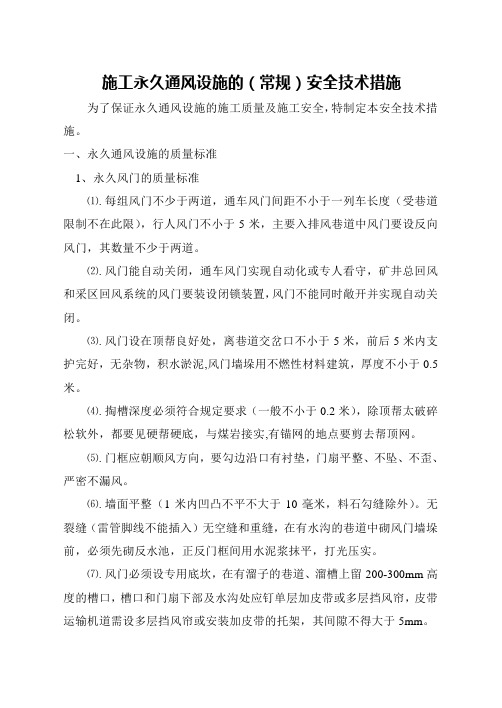

通风构筑物施工常规安全技术措施实用版

In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.

(示范文稿)

二零XX年XX月XX日

通风构筑物施工常规安全技术措

施实用版

提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。下载后可以对文件进行定制修改,请根据实际需要调整使用。

一、概况:

随着口孜东矿矿建进尺的延伸,20xx年口

孜东矿井下巷道将有几次较大的贯通,为确保

通风系统稳定可靠需对通风系统进行适量调

节,增加部分通风构筑物(风门、挡风墙

等),为确保通风构筑物施工质量符合技术要

求以及工程的施工安全,特编制本措施。

二、施工质量标准:

1、每组风门应分别设置两道,风门的门框

和门轴要向关闭的方向倾斜800~850,使风门

能借助自重而关闭;立风门框时采用4根4米长的2寸水管、采用“八字”型交叉分别固定两边风门框,并用双股8#铁丝将支撑架捆绑在风门框的顶端;“八字”型交叉架下端用手镐在底板上挖一深度不少于200mm的地槽,其下端深入地槽内以防止滑动。用木板固定时,必须用4寸铁钉将门框钉牢固。挂门扇时应由不少于5人操作,并有专人观察安全情况,发现安全隐患及时采取措施、确保安全后方可施工,施工时人员分别抓牢门扇的边框,把门扇竖起并挂到门框的铰联上;挂门扇时人员应相互配合、注意自身及周围环境的安全。

2、风门墙及挡风墙垛厚度不少于0.6m,瓦石要纵横压茬,木质门板要错口接缝,木板厚不少于40毫米,门框厚度不少于150毫米,过

门梁嵌入墙体的深度不少于300mm,风门墙外面要用1:1-1:2的水泥沙浆抹面,抹面厚度不少于100mm,应分两次抹、并适当洒水养护,墙面要平整(1米内凹凸不大于10mm,料石沟缝除外),无裂缝、重缝、空缝(雷管脚线不能插入)确保不漏风,并抹不少于100mm的裙边。

3、风门墙抹面后,并养护在3天以上方可挂门扇,挂风门及关闭投入使用时,必须在技术人员的指挥下方可进行。

4、风门应设置底坎,底坎用水泥沙浆浇灌牢固,风门底坎要留有轨道牵引过的槽缝,在门下部设挡风帘,通过电缆及小线的孔口要用半圆铁管加以保护,防止巷道来压挤压电缆。风门前后5米内的巷道要支护好,无杂物、积

水和淤泥,无空帮和空顶,使风门漏风率不大于2% 。

5、风门要包边沿口,有衬垫,四周要接触严密(以不透光为准,通车门坎除外),门扇与门框不得歪扭。

6、风门门扇的规格应按现场实测指定规格安设,风门横梁嵌入墙体的深度不少于300mm。

7、每道风门均要安装反向风门,并且要保证风门打开时在自重作用力下能够自动关闭。

8、风门电缆孔洞应填堵严密。

9、风门墙及挡风墙采用手镐进行掏槽,掏槽宽度为墙厚的1.1倍,墙两帮和顶底都要掏槽,槽中要填实。两帮掏槽深度不少于300mm、底板掏槽深度不少于300mm或见硬帮硬底,与煤岩接实。顶板掏槽深度不少于200mm或见硬

帮硬底,以不破坏顶板完整性为原则,将顶板破碎矸石清理干净。

10、风门墙及挡风墙的构筑:先在底槽铺一层水泥砂浆,再向上砌筑,风门墙及挡风墙要保证无重缝、空缝、裂缝,用水泥砂浆勾缝,水泥砂浆配比为1:2--1:3,为了便于封顶,封顶时利用凹形顶槽施工,并用混凝土等粘结性材料填满顶部空间。

11、风门设齐后,风门上应设拉手,风门之间应设置连锁绳,确保两道风门不能同时被打开,每道风门应安装风门开关传感器,以便随时监控风门的开关状态。

12、风门墙及挡风墙施工结束后,对墙体用红漆刷墙面并用白漆打上格子,对于风门门扇及门框进行刷漆处理以防止腐蚀。

13、风门及挡风墙施工完毕后,封闭队应及时将剩余的物料打运走,保持现场环境清洁。

三、施工安全注意事项:

1、施工地点应悬挂瓦斯便携仪,当瓦斯浓度达到0.8%时,必须停止工作,进行处理,只有瓦斯浓度降至0.8%以下时,方可施工。

2、风门墙及挡风墙位置:具体位置由通风区技术室人员现场标定。

3、施工顺序:按照由里向外、自上而下的顺序进行施工。

4、施工风门墙及挡风墙前应先执行“敲帮问顶”制度,及时找尽施工地点处附近的浮矸和碎石,用长柄工具(长度不少于2米)找顶时,必须按由顶至帮,由近至远的顺序进行,确保在安全的环境下方可施工。

5、封闭队班队长在跟班期间必须随身携带瓦斯检测便携仪,负责指导现场工作、把好安全关。

6、风门及挡风墙施工期间应保护好风水管线、风筒等设施。

7、如负压大风门难以打开时,要在风门上安装减压窗(掏小门),防止人员过风门时伤人。

8、风门及挡风墙施工时,应在施工地点前后各10米处,设置警戒绳并悬挂“有人施工、禁止通行”的牌子并悬挂红灯警戒,车辆禁止通行,当必需行车时应停止施工,人员应从脚手架上下来,并将脚手架撤除确保巷道畅通,当车辆安全通行后方可施工。

9、施工过程中,人员通过时必须经现场施

工人员同意后方可快速通过。

10、脚手架上施工人员所使用工具器械必须设有防脱落尾绳,确保工具脱落后不对脚手架下施工人员造成伤害。

11、往脚手架上运瓦石及风门施工时脚手架下方不能有人。

12、脚手架的腿子下端应用手镐挖一深度不少于300mm的地槽,以固定脚手架。

13、运瓦石人员一次只准搬一块瓦石,不准乱扔瓦石,搬运门板及门框时,人员应相互配合、口号一致、步履一致、轻拿轻放、注意自身及周围人员的安全。

14、井下行走时应看清顶底板及巷道中是否有障碍物,防止碰手碰脚、切实做好自保及联保工作。
