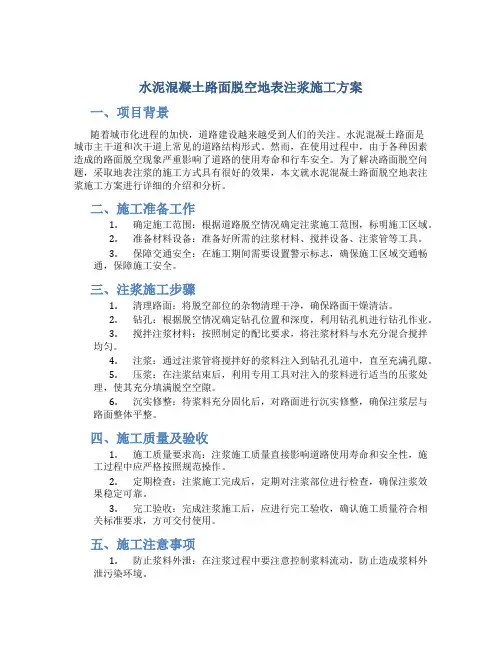

精心整理水泥混凝土路面板底脱空压浆处理专项施工方案

在混凝土面板底部有脱空处钻孔,通过孔洞利用高强压力将流质材料压入脱空空隙,流质材料凝固后产生一定的强度,对面板产生均匀承托的作用,达到稳固板块的目的。脱空位置可以通过弯沉测定法确定,须用5.4米长杆

(1)

:膨寸

(2)、压浆设备??????

主要有:(1)钻孔设备:JHZ-2型钻孔取芯机;(2)制浆

设备JB200型灰浆拌和机;(3)压浆设备:UB-3A型灰浆泵;(4)紧固装置膨胀螺栓压浆头;(5)ZS1115柴油发电机。??

二、施工准备?

(1)、脱空板的确定调查发现,混凝土路面使用中出现的断板、

心和4个角隅处,断裂较严重出现错台的板块,断缝位置也存在脱空,板角、断缝均应钻孔压浆,考虑其边角位置可能已有支撑,钻孔距边角太近时,好浆很难压进且注压力极易从角散失,因此

板角的钻孔应距边角60cm;挖补权的周边板块,四角都应进行压浆。?

(3)、板底压浆的工艺流程及要求?具体的工艺流程:定位、钻孔、制浆、压浆、堵孔,交通控制,弯沉检测。

空隙处,注压力控制在1.5-2.0MPa,待砂浆抗压强度达到3MPa 时,釆用M20水泥砂浆堵孔。压浆后,原砼板不得起拱;用锤击或汽车上去后没有空洞声。

5、交通控制:压浆完成后的板块,禁止车辆通行,待M30水泥净浆强度达到5MPa,以上时方可开放交通,一般需要3d。

6、弯沉检测:压浆完成3d后,用BZZ-100重型标准汽车进行测定及贝克曼梁复测压浆板四角的回弹弯沉值,当弯沉值超过

出现板底脱空现象后要及早处理,防止病定恶化。(3)﹑M30水泥净浆在保证施工和易性的前提下,降低水灰比,并添加适当的减水剂、膨胀剂,能够减少硬化收缩,更有效地充填空隙。(4)﹑判断掊空板与确定钻孔位置是板底脱空处理中的一项重要工

作,确保工程质量与压浆效果的前提条件。(5)﹑压浆过程中要注意控制好压力,压力过高则易造成板块损坏。(6)﹑无论是日常养护还是改造工程,板底脱空病害都要引起重视,认真处理,决不能认为铺筑补强层就可以代替处理旧板,这样做的后果只能是事倍功半,得不偿失。(7)﹑压浆时压浆喷头附近严禁站,以防

⑤、对施工区进行安全管制,必要时进行封闭。

五、应急救援组织机构

为了使施工现场出现突发性事故时,使伤员能得到及时救助,项目部成立以项目经理为主的安全应急救援指挥部。工地安全应急救援指挥部下设行动组、报警组、通讯联络组。具体机构如下: 安全应急救援指挥部

医院救护中心:120火警:119匪警:110

项目部应急救援电话:

压浆组应急救援电话:

七、安全救援预案

发生安全事故后,现场施工负责人应立即报告项目部应急救

援小组,并说明事故地点,严重程度、及时拨打120进行抢救。在医院护人员没有到来之前,应迅速检查伤者的伤势,心跳及呼情况,
