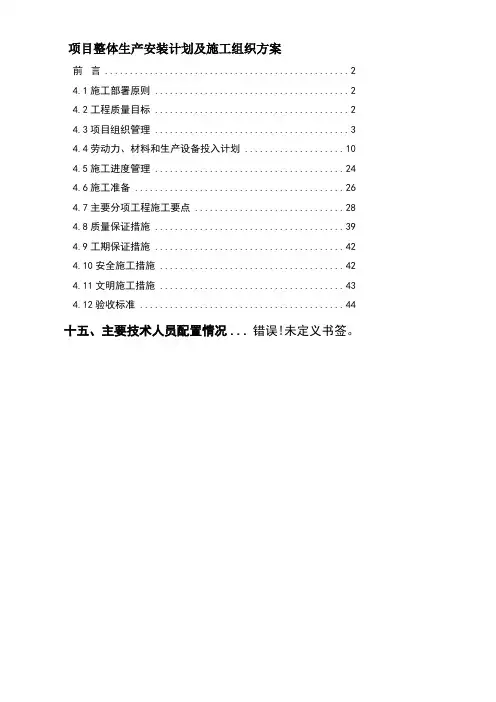

整理实验室设备安装施工组织方案
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
文件编号________
20 年月日
山东化工技师学院
化学实验室技术项目通风设备
技术方案及分项报价清单
1、通风设备方案描述产品名称:台式通风柜
产品结构:全钢结构
2、通风设备施工方案
实验室家具强电预留及施工示意图
1)落地通风柜强电
1.通风柜强电回路来自房间配线箱内。
2.每一台通风柜预留一个回路,回路为380V电压,三相五线组成。
3.每一个回路预留电线线径为4平方或6平方,每一相线均为单芯线。
4.落地通风柜强电预留点距离地面2000mm,台式通风柜强电预留点距离地面500mm,
预留在墙上,甩线长度不少于1米;土建负责完成。
5.通风柜自身配线箱:380V 4P 32A总空开、2个用于插座220V 2P空开、1个用于照
明空气开关、1个220V 2P备用开关、1个交流接触器。
实验室洗涤台上下水预留及施工示意图
1)台式通风柜
1.上下水点预留在靠墙服务通道内右上方内部(距离右侧板不少于150mm)。
2.每一个上水点预留一个开关阀,阀门之上预留一个DN15外丝接头;穿地面高度不大
于300mm;土建负责完成。
3.上水管和水龙头之间采用金属软管连接,
4.下水管和水槽之间采用PVC软管或硬管连接,
3、实验室家具验收及运行方案
工程施工完成后,将采用如下标准进行验收:
1.《实验室建筑设备(一)》 07J901-1
2.《实验室建筑设备(二)》 07J901-2
3.所有实验台的外观、喷漆、外壳完好,铭牌正确,实验台及附件的材质符合设计要求。
4.实验台安装到买方待定位置且固定。
5.实验台摆放水平,接缝紧密整齐。
6.踢脚线安装整齐,固定良好。
7.实验台干净,整洁,无损坏、划伤。
8.抽屉开关平顺,自回功能良好,开关无噪音。
9.相同规格抽屉可以互换。
10.所有实验台及附件齐全,无破损,规格和数量与设计要求一致。
11.化验台按照如下性能验收,若不能满足任何一条,卖方按不合格数量无偿补供:
12.实验台现场安装后,各项指标应符合产品规格书中的要求。
13.台面承重400kg/m2
14.台面平整光滑,无气泡暗伤,密实度较高,接缝整齐平整紧密。
15.耐酸碱性能测试符合标准要求。
耐高温性能测试符合标准要求。
4、通风设备技术方案
设计依据:
<<民用建筑供暖通风与空气调节设计规范>>GB 50736-2012
<<建筑设计防火规范>>GB 50016-2014
<<建筑机电工程抗震设计规范>>GB 50981-2014
<<良好实验室规范原则>>GB/T 22278-2008
<<科学实验建筑设计规范>>JGJ 91-93
<<排风柜>>JB/T 6412-1999
<<实验室变风量排风柜>>JG/T 222-2007
<<变风量空调系统工程技术规程>>JG/J 343-2014
<<大气污染物综合排放标准>>GB 16297-1996
<<公共建筑节能设计标准>> GB 500189-2015
<<全国民用建筑工程设计技术措施节能专篇:2007 暖通空调.动力>>
<<民用建筑采暖通风设计技术措施>>
业主提出的技术要求
离心风机:风机出口应采用软连接,软接材料应符合消防要求。叶轮和轴在制造厂内必须经静平衡和动平衡检测合格,平衡精度不低于 ISO1940-G4.0标准。电机:轴承寿命应不小于150,000
小时。离心风机和驱动电机安装在共同机架上,该共同机架底部与箱体之间应设有高效可靠的隔振装置,减振效率在95%以上(当采用钢弹簧隔振器时,应设有防止高频失效措施);风机在规定工况下运行时,其轴承支承部位或附近箱体上的振动值,应符合表一的要求。
5、暖通系统材料施工方案
1.排风风管法兰垫片采用δ5.0mm厚的橡胶板制作;排烟风管法兰垫片采用直径6.0mm厚的陶瓷纤维绳制作。
2.矩形风管弯头制作,一般应采用曲率半径为一个平面边长的内外同心弧形弯管。当采用其他形式弯管,边长≥500mm,且内弧半径与弯头端口边长比≤0.25时,应设置导流叶片。
3.未注明长度的矩形变径管长度可按照L=(大边-小边)x1.5+100mm,或按现场情况决定与空调设备连接的短管,如未注明截面尺寸,视设备出入口尺寸而定。
4.风管系统应严密,漏风量应小于设计值的10%。
5.风管支、吊架安装按照国家建筑标准设计图集《风管支吊架》08K132中的有关要求进行。
6.风管法兰及支、吊架除锈后刷防锈漆及灰色调合漆各两遍,软接管不刷油漆。
7.穿过房屋结构的管道,应该在墙的孔处加套管,待管道穿过后,风管与套管之间应用对人体无害的防火泥封堵,封堵材料满足GB 23864-2009的要求。
8.风管道安装完毕应进行调试后方可进行使用。安装单位应根据调试要求,在风管适当部位设置测量孔,做法参见国标06K131。
9.为防止地震时空调管道失效及跌落造成人员伤亡及财产损失,根据《建筑机电工程抗震设计规范》GB50981-2014,对机电管线系统进行抗震加固。本工程直径大于0.7m的圆形风管系统、截面面积大于0.38m 的矩形风管、防排烟风管、防排烟相关设备以及大于≥DN65的空调水管都需设置抗震支吊架。
10.吊装的风机应安装牢固、安全可靠。当重力大于1.8kN的空调设备、风机吊装时,应设置抗震支吊架。
