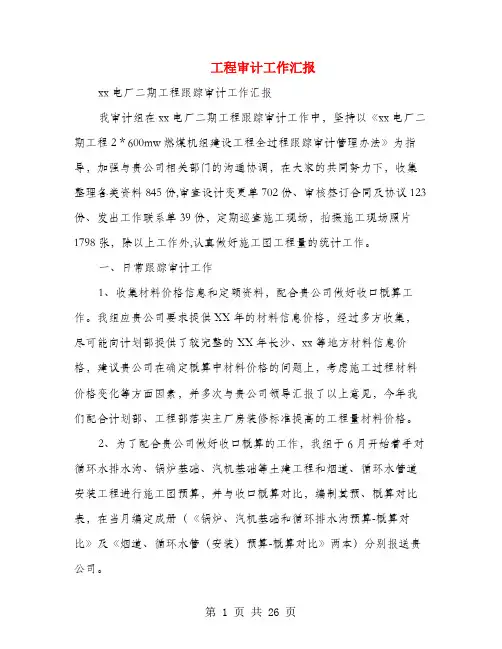

工程审计工作汇报xx电厂二期工程跟踪审计工作汇报我审计组在xx电厂二期工程跟踪审计工作中,坚持以《xx电厂二期工程2*600mw燃煤机组建设工程全过程跟踪审计管理办法》为指导,加强与贵公司相关部门的沟通协调,在大家的共同努力下,收集整理各类资料845份,审查设计变更单702份、审核签订合同及协议123份、发出工作联系单39份,定期巡查施工现场,拍摄施工现场照片1798张,除以上工作外,认真做好施工图工程量的统计工作。
一、日常跟踪审计工作1、收集材料价格信息和定额资料,配合贵公司做好收口概算工作。
我组应贵公司要求提供XX年的材料信息价格,经过多方收集,尽可能向计划部提供了较完整的XX年长沙、xx等地方材料信息价格,建议贵公司在确定概算中材料价格的问题上,考虑施工过程材料价格变化等方面因素,并多次与贵公司领导汇报了以上意见,今年我们配合计划部、工程部落实主厂房装修标准提高的工程量材料价格。
2、为了配合贵公司做好收口概算的工作,我组于6月开始着手对循环水排水沟、锅炉基础、汽机基础等土建工程和烟道、循环水管道安装工程进行施工图预算,并与收口概算对比,编制其预、概算对比表,在当月编定成册(《锅炉、汽机基础和循环排水沟预算-概算对比》及《烟道、循环水管(安装)预算-概算对比》两本)分别报送贵公司。
3、收到计划部转送的《关于xx电厂二期工程初设概算收口 1的有关意见》及《关于xx电厂二期工程初设概算收口意见的函》后,我审计组对文件中的相关内容进行了核对分析和讨论。
为了让概算收口工作顺利完成,我组在《对〈关于xx电厂二期工程初设概算收口意见的函〉的看法及意见》一文中建议:将概算收口的结果与承包合同价分开,概算收口的结果只做为控制投资的依据,而不做为承包合同的合同价款依据,以便于概算收口的进行,同时也符合相关的文件精神。
4、对湖南xx电厂二期铁路运输接轨站扩建工程设计变更及增加预算进行了初步审查。
并与贵公司工程部、计划部及施工单位相关人员实地考查了工程变更情况,并参加了之后的铁路运输接轨站扩建工程设计变更及增加工程量的工作协调会。
某工程跟踪审计工作总结报告

某工程跟踪审计工作总结报告一、背景介绍本文档旨在对某工程跟踪审计工作进行总结和报告,以便对工程的执行情况进行评估和改进。
本次审计的目的是确保工程在预算、进度和质量方面的合规性,并发现潜在的风险和问题。
二、审计目标和范围本次审计的目标是对某工程的执行情况进行全面审计,包括:1.预算是否执行合理,是否存在超支或未充分利用预算的情况;2.工程进度是否按计划进行,是否存在延迟或提前完成的情况;3.工程质量是否符合相关标准和要求,是否存在质量问题或隐患;4.工程管理是否规范,是否存在管理漏洞或不当的操作。
审计范围包括工程的整个过程,包括规划、设计、采购、施工和验收等环节。
三、审计方法和过程本次审计采用了以下方法和过程:1.阅读相关文件和资料,包括工程合同、预算报告、进度计划和质量检验报告等;2.实地考察工程现场,观察施工情况和质量控制措施的执行情况;3.与工程管理人员、施工人员和相关人员进行面谈,了解他们对工程的看法和存在的问题;4.对工程的数据进行分析,比对实际情况与预期计划的差异,并找出原因和解决方案;5.综合以上的信息和分析结果,得出对工程执行情况的评价和建议。
四、审计结果经过审计,得出以下主要结果:1.预算方面:工程的预算执行情况良好,没有发现超支或未合理利用预算的情况。
预算编制较为科学合理,能够较好地满足工程的需求;2.进度方面:工程进度存在一定的延迟,主要是由于天气条件不佳和施工人员的调整等原因所导致。
但整体进度还在可控范围内,不会对工程的最终完成时间产生重大影响;3.质量方面:工程的质量控制措施基本得到落实,未发现重大质量问题。
但对于一些细节的处理还需进一步加强,以确保工程的持久性和可靠性;4.管理方面:工程管理较为规范,但在供应链管理和施工人员配备方面还存在一些问题。
建议加强与供应商和承包商的合作,提高施工团队的素质和管理水平。
五、问题和风险分析本次审计发现的问题和风险有:1.延迟进度可能导致工程拖延交付,影响后续工作;2.质量控制不到位可能导致工程存在安全隐患,影响使用效果;3.管理不当可能导致资源浪费和效率低下,影响整体效益。
建设工程跟踪审计报告范文

X X X X X X X X X X X X X有限责任公司XXXXXXXXX跟踪审计[202X]第00XX号基本建设工程跟踪审计报告XXXXX局(公司):我公司接受贵单位委托,于20XX年XX月对XXX项目进行了跟踪审计,我们的责任是对项目跟踪审计并发表审计意见。
我们的跟踪审计工作是遵循独立、客观公正、科学合理、实事求是的原则进行的。
在跟踪审计过程中,我们结合该工程具体情况,分类收集整理资料,实施现场勘查等我们认为必要的审计程序,现将跟踪审计进度报告如下:一、基本情况建设内容:新建一栋XXX,占地XXX亩,建筑面积XXX平方米,并配有XX设备、XX设施以及供水、供暖、供电等必要的基本和辅助设备、道路硬化、绿化建设等。
资金来源:项目总投资XX万元,其中XX预算内投资XX万元,XX级配套XX万元。
建设地点:XXXX,左邻XX,右邻XX、前方为XXX,地理位置优势明显。
各参建设单位:建设单位为XXX;施工单位为XXX;监理单位为XXX;设计单位为XXX。
建设期限:XXX项目施工合同中工期总日历天数XX 天,计划开、竣工日期为XX年XX月XX至XX年XX月XX日。
二、跟踪审计依据1、《XXX项目可行性研究报告的批复》;2、《XXX建设项目初步设计及概算的批复》;3、XXX建设项目实施方案;4、XXX建设项目施工合同;5、XXX建设项目施工图纸;6、XXX建设项目监理合同;7、混凝土结构工程施工规范(GB50666-2011);8、建筑工程质量管理条例;9、建设工程监理规范(GB50319-2013);10、建筑工程施工质量评价标准(GBT50375-2016 )11、与项目相关的会计账册、会计凭证等财务资料及与项目相关的合同资料。
三、项目进展情况20XX年XX月XX日取得项目建议书批复;20XX年XX月XX日取得不动产权证书;20XX年XX月XX日取得建设用地规划许可证;20XX 年XX月XX日取得可行性研究报告批复;20XX年XX月XX日取得初步设计及概算批复;20XX年XX月XX日,取得XXX建设项目XXXX建设工程施工图设计文件审查合格书;20XX年XX月XX日取得建设工程规划许可证;20XX年XX月XX日取得预算评审报告;20XX年XX月XX日通过XX发布工程施工招标公告,项目投标最高限价为X万元;20XX年1X月XX日取得中标通知书确定施工中标单位为XXXX,中标金额为XX万元;202X年X月X日签订施工合同,合同价款同中标金额;202X年XX月XX日通过XX公共资源交易中心发布工程监理招标公告,项目投标最高限价为XX万元;202X年XX月XX日取得中标通知书确定监理中标单位为XX工程项目管理有限公司,中标金额为XX 万元;202X年XX月XX日签订监理合同,合同价款同中标金额;202X 年XX月XX日取得施工许可证;20XX年XX月XX日监理单位签署工程开工令。
公路工程跟踪审计工作总结

公路工程跟踪审计工作总结篇一:XX大道道路跟踪审计总结报告XX大道道路及排水工程、路灯工程、绿化景观工程跟踪审计工作总结我公司受XX市审计局的委托,对XX路工程实施了全过程跟踪审计,在XX市审计局、XX市建设局、XX监理单位、XX监理有限公司、BT单位XX有限公司、道路及排水工程施工单位XX建设集团有限公司、路灯工程施工单位XX工程技术有限公司、绿化景观工程施工单位XX园林建设有限公司、XX园林绿化管理有限公司等单位的大力支持下,我们能顺利开展跟踪审计工作,较好地完成了对该项目的跟踪审计工作。
现工程已经竣工验收,我们把跟踪审计情况向领导作总结汇报:一、工程概况及建设项目相关单位:1、工程名称:XX大道道路及排水工程、路灯工程、绿化景观工程2、建筑规模:道路及排水、路灯、绿化景观工程:K0+000-XX大道K4+460;3、工程地点:XX市高新技术产业开发区城东街道4、建设单位:XX市高新区投资开发有限公司5、设计单位:XX市城乡规划设计院、XX工程咨询有限公司6、监理单位:XX项目管理有限公司、XX监理有限公司7、跟踪审计:XX市审计局XX大道跟踪审计小组8、投资公司:XX有限公司9、道路施工单位:XX建设集团有限公司10、路灯施工单位:XX工程技术有限公司11、绿化景观施工单位:XX园林建设有限公司、XX园林绿化管理有限公司XX大道道路及排水、路灯、绿化景观工程,整体呈南北走向,北起XX公路(起点桩号K0+000),南至XX大道(终点桩号K4+460),全长约4460m。
道路红线宽60m,即宽度60.0m=10.5m(中央分隔带)+12.25m(机动车道)*2+3.0m(侧分带)*2+7.0m(非机动车道)*2+2.5m*2(人行道)。
拟建道路两侧现状分布农田及部分住宅,沿线主要相交的现状及规划道路依次为XX东路、XX公路、已建宏通路、规划横二路、在建龙泉路、在建XX东路、规划东盛路,并跨越红光河和东横河,与XX大道立交预留口相接。
公路工程跟踪审计月报范文

公路工程跟踪审计月报范文一、引言公路工程跟踪审计月报旨在对公路建设项目进行全面的审计跟踪和监督,确保项目进展顺利、质量可靠,并及时发现和解决问题,为项目的顺利推进提供有力支持。
本月报将对上月工程进展情况、质量检查结果、问题及解决措施等方面进行详细介绍。
二、工程进展情况1.项目概况本月,我们对XX公路工程进行了跟踪审计,该项目位于XX区域,总投资XX万元,工程规模为XX公里。
2.工程进展截止本月底,该项目已完成XX%的工程进度,主要工作包括道路填方、挖土、路基处理等。
同时,项目部还完成了XX公里道路的路基平整和沥青铺设工作,确保了施工质量。
3.关键节点本月工程的关键节点是XX,项目部利用优质的施工设备和技术力量,按计划顺利完成了节点任务,为项目后续工作的顺利进行奠定了基础。
三、质量检查结果1.质量检查概况本月我们对工程施工过程中的质量进行了全面检查,重点关注了道路的平整度、路基的承载能力以及沥青铺设的质量等方面。
2.质量检查结果根据检查结果,工程施工质量总体良好,道路平整度符合要求,路基承载能力达到设计标准,沥青铺设质量符合规范要求。
四、存在的问题及解决措施1.问题一:部分路段路基夯实不足经过检查发现,部分路段的路基夯实不足,可能会影响道路的稳定性和使用寿命。
解决措施:项目部将加强对路基夯实工作的监督和管理,增加夯实时间和频次,确保路基的夯实质量。
2.问题二:部分路段沥青铺设厚度不均匀部分路段的沥青铺设存在厚度不均匀的情况,可能会导致道路表面的起伏和开裂。
解决措施:项目部将加强对沥青铺设工作的质量控制,采取适当的施工措施,确保沥青层的均匀厚度。
五、下月工作计划1.工程进展计划下月工程将继续进行道路填方和路基处理工作,同时进行沥青铺设和路面平整等工作,力争完成XX%的工程进度。
2.质量控制计划下月我们将继续加强对施工质量的监督和检查,重点关注路基夯实和沥青铺设等环节,确保工程质量符合设计要求。
六、总结与展望通过本月的跟踪审计工作,我们对XX公路工程的工程进展情况和质量状况有了全面的了解,并针对存在的问题提出了相应的解决措施。
道路工程跟踪审计工作总结

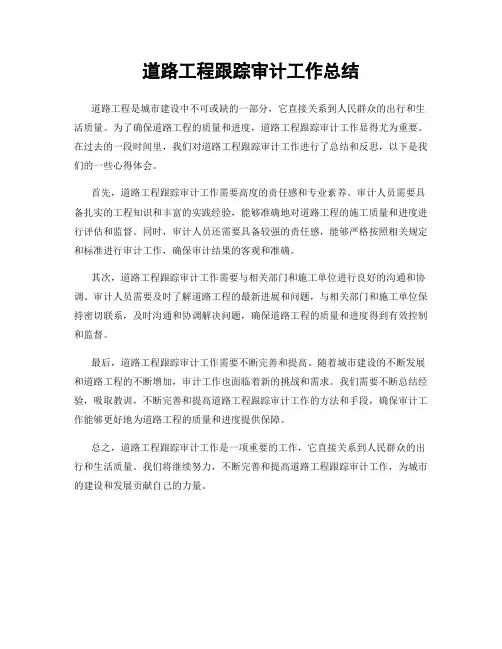

道路工程跟踪审计工作总结
道路工程是城市建设中不可或缺的一部分,它直接关系到人民群众的出行和生活质量。
为了确保道路工程的质量和进度,道路工程跟踪审计工作显得尤为重要。
在过去的一段时间里,我们对道路工程跟踪审计工作进行了总结和反思,以下是我们的一些心得体会。
首先,道路工程跟踪审计工作需要高度的责任感和专业素养。
审计人员需要具备扎实的工程知识和丰富的实践经验,能够准确地对道路工程的施工质量和进度进行评估和监督。
同时,审计人员还需要具备较强的责任感,能够严格按照相关规定和标准进行审计工作,确保审计结果的客观和准确。
其次,道路工程跟踪审计工作需要与相关部门和施工单位进行良好的沟通和协调。
审计人员需要及时了解道路工程的最新进展和问题,与相关部门和施工单位保持密切联系,及时沟通和协调解决问题,确保道路工程的质量和进度得到有效控制和监督。
最后,道路工程跟踪审计工作需要不断完善和提高。
随着城市建设的不断发展和道路工程的不断增加,审计工作也面临着新的挑战和需求。
我们需要不断总结经验,吸取教训,不断完善和提高道路工程跟踪审计工作的方法和手段,确保审计工作能够更好地为道路工程的质量和进度提供保障。
总之,道路工程跟踪审计工作是一项重要的工作,它直接关系到人民群众的出行和生活质量。
我们将继续努力,不断完善和提高道路工程跟踪审计工作,为城市的建设和发展贡献自己的力量。
工程跟踪审计报告7篇

工程跟踪审计报告7篇工程跟踪审计报告7篇工程跟踪审计报告7篇篇一:建设工程跟踪审计报告模板根据贵局委派,我公司于XXXX年XX月XX日派出人员,进驻XXXXXX工程现场,根据审计局规章制度和审计方案要求,对该工程进行跟踪审计。
现将XXXX年XX月XX日-XXXX年XX月XX日的月(季、半年、年)度审计情况报告如下:一、项目概况项目基本情况。
(位置、建设内容、总投资、总建筑面积、总合同价款等);审计组组成。
组长XXX,主审XXX,成员XXX、XXX。
二、项目建设情况1、工程建设情况。
(1)该工程本月(本季度、本半年、本年)完成哪些主要内容,完成形象进度多少;本月(本季度、本半年、本年)完成多少投资金额,占合同总金额比例;本月(本季度、本半年、本年)工程实际进度较计划提前或滞后,其原因是什么等。
如工程划分几个标段,则各标段情况同前叙述。
(2)至审计时,该工程完成总体形象进度比例多少,完成多少总投资金额,完成哪些主要内容;工程实际进度较计划提前或滞后,其原因是什么等。
如工程划分几个标段,则各标段情况同前叙述。
2、资金支付情况。
(1)本月支付施工进度款XX万元(一期或一标XX万元,二期或二标XX万元,三期或三标XX万元…..)。
该工程累计共支付工程款XX万元(一期或一标XX万元,二期或二标XX万元,三期或三标XX 万元…..)。
(此条月报提交)(2)本季度(本半年、本年)该工程支出费用为XX万元。
其中工程建安投资支出XX万元(一期或一标XX万元,二期或二标XX万元,三期或三标XX万元…..);工程设备投资支出XX万元(一期或一标XX万元,二期或二标XX万元,三期或三标XX万元…..);工程其他投资支出XX万元。
(此条季报、半年报、年报提交)(3)截止审计时,该工程项目总支出费用为XX万元。
其中工程建安投资支出XX万元(一期或一标XX万元,二期或二标XX万元,三期或三标XX万元…..);工程设备投资支出XX万元(一期或一标XX万元,二期或二标XX万元,三期或三标XX万元…..);工程其他投资支出XX万元(可研费XX万元,设计费XX万元,监理费XX万元,勘察费XX万元………….)。
工程跟踪审计年度总结(3篇)

第1篇一、前言随着我国经济的快速发展,工程建设领域日益扩大,工程项目投资规模逐年增加。
为确保工程建设质量、提高投资效益,审计部门对工程项目实施全过程跟踪审计,以加强对工程建设活动的监督。
本年度,我单位按照审计计划,对多个工程项目进行了跟踪审计,现将年度总结如下:二、审计项目概况本年度,我单位共对XX个工程项目进行了跟踪审计,涉及建筑、交通、水利等多个领域。
审计对象包括项目招标、合同签订、施工过程、竣工验收等各个环节。
三、审计发现的主要问题1. 招标环节:部分工程项目招标过程存在不公平竞争、违规操作等问题,如招标文件不完善、评标委员会组成不合理等。
2. 合同签订环节:部分合同条款不明确,存在风险隐患,如工期、质量、费用等方面的约定不明确。
3. 施工过程:部分工程项目施工过程中存在质量隐患、进度滞后、安全生产等问题,如材料采购不规范、施工工艺不当、安全措施不到位等。
4. 竣工验收环节:部分工程项目竣工验收不规范,存在质量隐患,如验收标准不统一、验收程序不严格等。
四、审计整改情况针对审计发现的问题,我单位积极督促被审计单位进行整改。
截至目前,已整改问题XX项,其余问题正在整改中。
具体整改情况如下:1. 招标环节:已对存在不公平竞争、违规操作等问题的工程项目进行整改,确保招标过程的公平、公正。
2. 合同签订环节:已对存在风险隐患的合同进行修订,明确工期、质量、费用等方面的约定。
3. 施工过程:已对存在质量隐患、进度滞后、安全生产等问题的工程项目进行整改,确保施工过程规范、安全。
4. 竣工验收环节:已对存在质量隐患的工程项目进行整改,确保竣工验收的规范、严格。
五、工作成效通过本年度的工程跟踪审计,取得了以下成效:1. 提高了工程建设质量,降低了投资风险。
2. 规范了工程建设管理,促进了工程建设领域的健康发展。
3. 增强了审计部门在工程建设领域的权威性和影响力。
六、下一步工作计划1. 继续加强对工程项目的跟踪审计,确保审计质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
竭诚为您提供优质文档/双击可除工程跟踪审计工作汇报
篇一:跟踪审计工作汇报
xx项目
跟踪审计工作汇报
受xx市审计局委托,我跟踪审计小组于20XX年10月24日至20XX年1月7日参与xx项目工程的建设,对本工程施工建设进行全程跟踪审计工作,坚持独立、客观、公正的原则,科学严谨的进行计量工作和处理每一份周报、签证,并向建设单位提出合理化建议,本着实事求是的态度对发生的工程量及造价进行有效的控制。
一、跟踪审计工作的主要工作
我们现场跟踪审计小组要做的主要工作是:
1、坚持每天的施工现场巡查工作,每天至少现场巡查一次;
2、记录施工时真实情况,并做好隐蔽工程的拍照;
3、查看清单结合实际情况核减工程量及工程价款;
4、施工遇到问题,积极提出建议,做到监督和服务并举。
二、跟踪审计工作中发现的若干问题及处理
1、在例行巡查的过程中,我们发现部分雨水管质量不过关,混凝土管壁有麻面、掉皮等不合格的现象。
发现问题后,我们及时与监理、业主及施工单位沟通,要求施工单位退回不合格的管道给厂家,并坚决不能用不合格的管道。
2、在例行巡查的过程中,我们发现拌合灰土的土里含有硅藻土,我们与监理讨论后,要求施工单位尽量不要用含有硅藻土的土,如果用硅藻土的含量不得超过20%。
3、监理要求施工单位改正和改进的地方,我们会予以重申并提出合理的建议和要求,但施工单位若对于其要改正或改进的地方没有改善或已开始改善但进展缓慢,这时我们会予以督促。
三、跟踪审计工作中存在的几点不足
1、我们应与被审计单位建立定期例会制度,多参加被审计单位的重要例会,及时了解、掌握项目有关情况,提出审计意见,并且作
好会议记录。
2、我们要做到更好的审计宣传工作,使被审计单位了解跟踪审计的程序、内容及应配合的要求,自觉接受审计。
3、我们应该根据跟踪审计实施方案的要求,要求被审计单位按照审计组规定的时间和方法报送工程结算资料。
第1页共2页xx项目跟踪审计项目部20XX年1月7日篇二:淮上大道工程跟踪审计工作报告
蚌埠市淮上大道道路雨水工程
跟踪审计工作报告
安徽永合价字[20XX]520号
蚌埠市城市排水有限责任公司:
为了加强对本工程的监督及探索审计新方法,经蚌埠城市排有限责任公司决定对该项目采用施工阶段全过程造价
跟踪审计的新方法,以加强项目的投资管理。
安徽永合工程咨询有限公司接受委托于20XX年5月份开始对本工程进行施工阶段全过程造价跟踪审计。
在蚌埠城市排水有限责任公司的领导支持和监督指导下,在有关部门的密切配合下,在蚌埠市解放路、胜利路立交桥改造工程的跟踪审计工作中,我们通过认真准备、精心组织和有效实施,达到了强化工程建设管理及提高投资效益的审计目标。
目前该工程结算工作已经结束,现就有关跟踪审计情况向贵单位总结汇报如下:
一、项目基本情况
本工程位于解放路与胜利路交叉口,总面积约46000平米,该项目主要对解放路、胜利路立交桥主桥及八条匝道进行病害修复和桥面改造,合同总价1195.7万元,后期因实
际需要纳入了解放路、胜利路立交桥南北引道工程,共计三个合同段,最终工程结算总价款为1520.5411万元。
该工程于20XX年5月15日开工,计划于20XX年11月11日竣工。
实际因增加引道工程等原因,该工程于20XX年11月11日才通过验收。
由于施工单位报审结算不及时(:工程跟踪审计工作汇报)及资料收集不完整,20XX年12月工程才结算完毕。
解放路、胜利路立交桥项目建设由蚌埠市城市排水有限责任公司组织实施,安徽恒泰工程监理有限公司监理,蚌埠市第五建筑安
装公司施工。
二、审核依据
1、招标文件;
2、投标文件商务标;
3、中标通知书;
4、施工合同;
5、施工图纸;
6、实际测量记录;
7、各种经济技术签证等;
8、送审工程结算书。
三、人员配备与组织协调
1、人员配备为做好跟踪审计工作,我们成立了项目领导小组,由公司总经理(注册造价工程师)任组长、由专业
注册造价工程师任项目经理,设立了现场跟踪审计组、并同时设立了审计质量控制组,所选派人员均是工程造价专业资深技术人员。
2、组织协调项目领导小组负责各方协调工作,具体项目审计工作由项目经理总负责,现场计量与签证由专业的工程师代表我公司签字认可,项目经理根据现场工程师的签字并审核后签发相关资料,盖单位跟踪审计专用章确认。
为保证项目顺利实施,现场跟踪审计组安排专人值班,无论节假日,只要工作需要,工程师均能随时到现场,以保证随时为业主提供相应服务。
四、主要工作内容
1、收集整理审计依据及资料项目组进驻现场后即着手收集相关依据及资料。
主要有以下资料:
①、招标文件;
②、投标文件(商务标);
③、中标通知书;
④、施工合同;
⑤、施工图纸;
⑥、实际测量记录;
⑦、变更图纸;
⑧、各种经济技术签证等。
2、深入施工现场,掌握工程进展、变更等真实情况在
日常工作中,我方现场审计人员经常深入工地,随时掌握工程进展情况,建立了《跟踪审计项目日志》,及时记录当天发生的各项事宜。
无论何时,只要现场需要,只要有关单位通知了我方,我方均会有专业的工程师深入现场,及时解决相关问题。
3、变更
(1)设计变更:施工图纸变更须经设计部门、业主和监理工程师同意,并报送现场审计组;
(2)施工方案变更:须经业主和监理工程师认可,同时应报送现场审计组;
(3)工程量增减:须经业主和监理工程师认可,同时报送现场审计组。
(4)所有变更计量须在隐蔽前通知审计组人员到现场实测实量,隐蔽前核实,否则不予确认。
五、工作成果及总体审计效果
(一)工作成果:
经过跟踪审计项目组的不懈努力,累计总送审金额1741.115万元,最终审定工程总造价为1520.5411万元,累计审减工程总造价220.6089万元,审减率12.67%,审定金额详见附表。
(二)总体审计效果
跟踪审计和事后审计相比,真实性更高。
