过渡板施工方案

合集下载

板工程施工方案

板工程施工方案

板工程施工方案

项目名称:XX板工程施工方案

项目地址:XXX

建设单位:XXX

施工单位:XXX

设计单位:XXX

监理单位:XXX

一、工程概况

本工程位于XX地区,总建筑面积为XXX平方米,主要包括XX板、XX板、XX板等,是一座XX级别的建筑工程。本工程的施工范围为XX到XX层,地下室一层。工程预计周期为XX个月。

二、施工方案

1. 施工准备

1.1 地面平整

在工程开始前,需要对施工现场进行地面平整,确保施工区域平整无障碍。同时,为了保证施工场地的安全性,需要对现场进行安全警示标识的设置。

1.2 施工物资准备

施工前需要准备各类施工物资,包括混凝土、钢筋、模板、脚手架等。同时要做好材料的储存、防潮措施。

1.3 现场设备准备

施工现场需要配置合适的设备和机械,如起重机、混凝土搅拌机、模板支撑等,以保障施工过程的顺利进行。

2. 施工工序

2.1 模板架设

首先进行模板的搭设,根据设计要求进行模板的安装,并做好定位、支撑和固定工作。

2.2 钢筋加工与安装

根据设计图纸要求进行钢筋的加工与安装,确保钢筋的质量和位置符合要求。2.3 混凝土浇筑

在模板和钢筋就绪后进行混凝土的浇筑,确保混凝土的均匀性和质量。

2.4 施工接缝处理

在混凝土凝固后,进行接缝的处理,确保接缝的平整和强度。

2.5 表面处理

混凝土凝固后进行表面的处理,确保表面的平整和光滑。

2.6 后续工序

根据设计要求进行后续工序的施工,包括切割、打磨、防水处理等。

3. 安全措施

本工程施工中,需要落实以下安全措施:

3.1 施工现场要设置围挡,禁止无关人员进入;

3.2 施工现场要设置安全警示标识,提醒施工人员注意安全;

圆木桩围堰施工方案

圆木桩围堰施工方案

圆木桩围堰施工方案

圆木桩围堰施工方案

一、工程概述

圆木桩围堰是一种常用的临时围堰工程,主要用于河流、湖泊等水体的临时围堰和水中施工。本方案旨在确保围堰的稳定性和安全性,并尽可能减少对环境的影响。

二、工程材料

1. 圆木桩:直径为20厘米至30厘米的木桩,长度根据水体深度确定;

2. 过渡板:宽度为30厘米至50厘米,厚度为5厘米至10厘

米的木板;

3. 钢丝绳:直径为12毫米至18毫米的钢丝绳。

三、施工步骤

1. 确定围堰的位置和尺寸:根据施工需求和水体情况,确定围堰的位置和尺寸,并根据需要制作施工图纸;

2. 桩点勘测:根据施工图纸确定桩点位置,并进行测量和标记;

3. 桩基准线的搭建:在水面上横设两根钢丝绳,作为桩基准线,以确保桩的位置准确;

4. 桩的安装:将预先加工好的木桩按照围堰位置标记的桩点进行安装,使用锤子或振动器将桩打入水底,直至达到设计深度;

5. 过渡板的安装:将过渡板横放在相邻两个木桩之间,并使

用钢丝绳进行固定,保持平整且与水面平行;

6. 围网的安装:用合适的材料将围堰四周封闭,确保水流不会从围堰侧面渗透;

7. 检查和修整:施工完成后,对围堰进行检查,并修整和加固不稳定的部分。

四、安全措施

1. 桩的安装过程中,操作人员必须穿戴好安全防护装备,并设置警戒线和警示标识,以确保施工安全;

2. 桩安装时,要注意人员分工协作,确保操作平稳,避免伤人和损坏设备;

3. 在施工现场设置救生设备和救生人员,以防意外事故发生。

五、施工注意事项

1. 在选择木桩时,要注意选择材质坚固、无腐烂和损伤的木材;

过渡段专项施工方案

过渡段专项施工方案

过渡段专项施工方案

一、项目背景

过渡段是道路中两个不同等级连续路段之间的交接段,也是交通流从高速道路向城市道路或相反方向过渡的区域。过渡段的施工对行车安全和道路使用效率有重要影响。为了保证施工质量和减少对交通的影响,制定过渡段专项施工方案至关重要。

二、项目目标

本项目的目标是通过合理的施工方案实现以下几个目标: 1. 确保施工期间交通安全。 2. 保障车辆顺畅通行。 3. 尽量减小施工对道路正常使用的影响。

三、施工准备工作

在正式开始施工之前,需要进行以下几项准备工作:

1. 勘察与设计

对过渡段进行勘察和设计,包括道路的宽度、

长度、坡度等参数的测量和确定。根据测量结果,进行设计,制定出可行的施工方案。

2. 材料准备

根据施工方案的要求,准备需要的材料,包括

沥青、水泥、砂石等。确保材料的供应充足,并

对材料进行质量检查,以确保施工质量。

3. 设备准备

准备施工所需的机械设备,如推土机、压路机等。保证设备的正常运转和安全使用。

4. 交通管理计划

根据道路交通情况和施工方案,制定出详细的交通管理计划。包括交通标志、道路封闭、车辆通行路线等。

四、施工步骤

本项目的施工步骤分为以下几个阶段:

1. 锚定施工区域

根据施工方案确定过渡段施工区域,进行区域内的道路封闭,确保安全施工。

2. 拆除旧路面

使用适当的机械设备,拆除过渡段旧路面,确保下一步施工的平整基础。

3. 路基处理

对拆除后的道路基础进行处理,包括填土、夯实等工作。确保基础的稳定性和承载能力。

4. 路面铺设

根据施工方案,在路基的基础上进行沥青或水泥路面的铺设。采用专业的设备和施工工艺,确保路面的平整度和耐久性。

工程建设过渡方案模板

工程建设过渡方案模板

工程建设过渡方案模板

1. 项目背景

1.1 项目简介

描述项目的类型、规模、定位以及建设目的。例如,国家X计划在Y地区建设Z工程项目,旨在改善当地基础设施和促进经济发展。

1.2 建设现状

概述当前项目的建设进度、存在的问题和待解决的挑战。例如,目前工程项目尚处于规划阶段,尚未开工建设。

2. 过渡方案目标

2.1 过渡方案目标

清晰列出过渡方案的目标和期望达成的效果。例如,确保工程建设从规划到实施的顺利过渡,并在建设期间最大程度地减少对周边环境的影响。

2.2 过渡期限

详细说明过渡方案的执行时间范围,确保在规定时限内完成过渡期的各项任务。例如,过渡期限为项目启动后的两年时间。

3. 过渡方案内容

3.1 规划与设计

具体阐述工程项目规划与设计的过渡内容,包括规划方案的修订、设计文件的调整等。例如,组织专业团队对前期规划进行评估,提出完善方案建议。

3.2 环境保护与风险防控

详细描述在建设过渡期间,如何保护环境和防控各类风险的措施。例如,制定生态恢复计划,加强施工安全管理。

3.3 资金和物资准备

说明过渡期间所需的资金、物资、设备等准备工作,确保项目建设的顺利进行。例如,提前采购建设所需材料,并建立相应的资金筹备机制。

3.4 协调与沟通

阐述在过渡期间开展的各项协调与沟通工作,包括与相关政府部门、业主方及周边居民的沟通。例如,建立定期沟通机制,及时回应相关方的关切和建议。

4. 过渡方案执行

4.1 组织机构

设立相应的组织机构,明确过渡期间各个部门的职责和工作分工。例如,成立过渡方案

执行领导小组,明确各成员的责任。

桥路过渡段施工技术交底

桥路过渡段施工技术交底

桥路过渡段施工技术交底

一、施工概述

桥路过渡段是连接桥梁和接近道路之间的关键部分,起到平稳

过渡的作用。本文将介绍桥路过渡段施工的一般步骤、关键技术要

点及注意事项。

二、施工步骤

1. 准备工作

在施工前,需对施工现场进行充分的准备。包括清理施工区域,确保施工场地干净整洁,清除障碍物和堆放物品。同时,检查施工

所需材料储备情况,并做好材料标识工作。

2. 板块调整

根据设计要求和现场情况,对桥路过渡段的板块进行调整。首先,使用线桩进行布控,确定需要调整的位置和高度。然后,采用

液压顶升等工具,逐步调整板块的位置和高度,使其与桥梁和道路

平齐。

3. 铺设防水层

为保证桥路过渡段的防水性能和使用寿命,必须进行防水层的

铺设。首先,清理并修补板块表面的裂缝和破损处。然后,使用专

用的防水涂料进行刷涂,确保涂料均匀覆盖整个板块表面。

4. 安装过渡坡道

过渡坡道是桥路过渡段的关键组成部分,能够平稳连接桥梁和

道路,减少车辆震动和冲击。在安装过渡坡道前,需进行施工方案

制定和材料准备。然后,根据设计要求,采用螺栓连接或焊接等方式,将过渡坡道固定在桥梁和道路之间。

5. 测试和调整

施工完成后,需对桥路过渡段进行测试和调整,确保其平稳度

和稳定性。使用工程级仪器对过渡段的高度、坡度等进行测量,并

与设计要求进行比对。如有偏差,需及时进行调整,直至满足要求。

三、关键技术要点

1. 板块调整技术

板块调整是桥路过渡段施工的关键环节,直接影响到道路行车

的平稳性。在调整过程中,需注意板块位置的准确性,以及高度的

一致性。采用液压顶升时,应控制液压油的压力,并定期检查液压缸和管路的密封性。

电力过渡工程施工方案模板

电力过渡工程施工方案模板

电力过渡工程施工方案模板

一、项目概述

电力过渡工程是指在电力系统运行中出现特殊情况时,为了保障系统的稳定运行,及时调整、切换或增加电力设备的工程。本工程所涉及的内容包括对电力设备、电力线路、变电站及相关设备进行检修、改造、新建等工作,以应对系统运行中可能出现的突发事件。

二、工程范围

本工程施工范围包括但不限于:

1. 对电力设备进行检修、维护、更换;

2. 电力线路的敷设、检修、改建;

3. 变电站的新建、改造、升级;

4. 相关设备的安装、调试和运行保障。

三、施工前准备

1. 项目立项:根据实际情况确定工程项目,并进行立项申请;

2. 设计方案确认:对工程项目进行初步设计方案确定,并进行相关审查和确认;

3. 施工图纸编制:制定符合设计要求的详细施工图纸;

4. 施工组织设计:根据工程特点和实际情况进行施工组织设计,确定施工方案和措施;

5. 施工人员培训:对施工人员进行必要的安全生产培训;

6. 施工材料准备:准备工程所需的材料、设备和其他必要物资。

四、施工方案

1. 施工单位应按照相关法规、设计要求及施工组织设计要求,制定详细的施工方案;

2. 在制定施工方案时,应对工程所涉及的施工工序、工艺要求、质量控制、安全防护等进行详细规划;

3. 应对可能出现的施工风险进行预防和控制措施的规划;

4. 确定施工单位的组织结构以及各个施工单位的具体责任分工;

5. 制定施工安全与质量控制方案,明确施工中的安全与质量要求,并组织实施。

五、施工流程

1. 施工前期准备:包括场地准备、材料调运、机械设备安装等;

2. 施工过程控制:根据施工图纸和施工方案进行施工操作,并对施工过程进行动态控制;

路基过渡段施工方案

路基过渡段施工方案

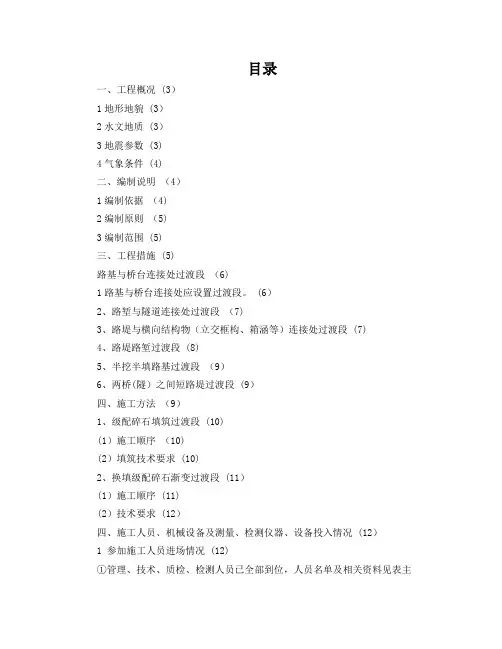

目录

一、工程概况 (3)

1地形地貌 (3)

2水文地质 (3)

3地震参数 (3)

4气象条件 (4)

二、编制说明(4)

1编制依据(4)

2编制原则(5)

3编制范围 (5)

三、工程措施 (5)

路基与桥台连接处过渡段(6)

1路基与桥台连接处应设置过渡段。 (6)

2、路堑与隧道连接处过渡段(7)

3、路堤与横向结构物(立交框构、箱涵等)连接处过渡段 (7)

4、路堤路堑过渡段 (8)

5、半挖半填路基过渡段(9)

6、两桥(隧)之间短路堤过渡段 (9)

四、施工方法(9)

1、级配碎石填筑过渡段 (10)

(1)施工顺序(10)

(2)填筑技术要求 (10)

2、换填级配碎石渐变过渡段 (11)

(1)施工顺序 (11)

(2)技术要求 (12)

四、施工人员、机械设备及测量、检测仪器、设备投入情况 (12)

1 参加施工人员进场情况 (12)

①管理、技术、质检、检测人员已全部到位,人员名单及相关资料见表主

要施工人员表 (12)

2 投入试验段施工的机械设备(14)

五、填筑施工方法 (14)

六、过渡段基地处理(15)

七、质量保证措施(15)

1措施 (16)

2质量目标(16)

3质量保证体系 (17)

4质量管理组织机构 (18)

十、安全保证措施(19)

1措施(19)

2安全目标(19)

3安全管理组织机构 (19)

3安全保证管理制度 (20)

十一、环保措施及文明施工(22)

1环保措施(22)

2文明施工 (23)

七、注意事项 (24)

路基过渡段施工方案

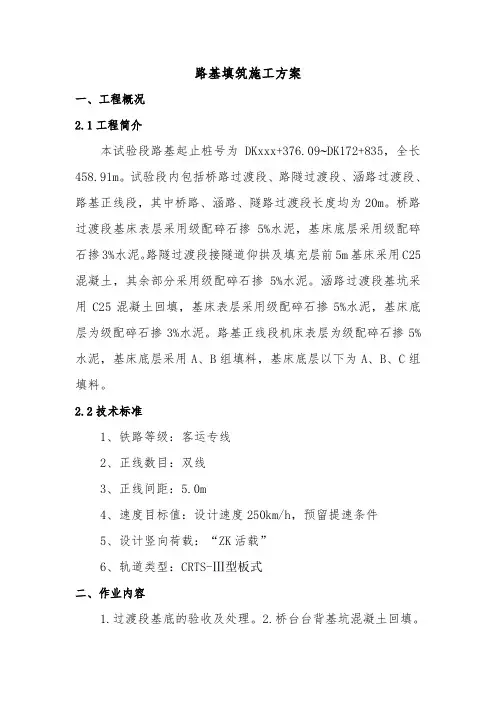

一、工程概况

我分部起讫里程D2K698+360,终点里程D2K710+865。49,全长12。56公里;其中区间路基10段,分别位于南羊镇、狗街镇,路基全长3380。334m。

过渡工程施工方案

过渡工程施工方案

过渡工程施工方案

过渡工程施工方案

一、工程概况

本工程位于XX市,是连接X区和X区的一座过渡工程。该

工程主要包括XX桥、XX路段道路改造和相关辅助设施的建设。工程总长度为XX公里,总投资预算为XX万元。

二、工程施工方案

1.施工队伍组织

本工程将组织一支由经验丰富的工程师和熟练的施工人员组成的施工队伍。在施工过程中,将严格按照相关规范和标准进行操作,确保施工质量和安全。

2.施工期限

根据工程概况和施工难度,初步估计本工程施工期限为XX个月。具体工期将根据实际施工情况和进度进行调整。

3.施工方案

(1)XX桥施工方案

为了保证XX桥的稳定性和安全性,将采用钢结构桥梁的设计方案。首先进行地质勘察,确定桥梁基础设置;然后进行桥台、桥墩、桥面板等构件的制作与安装;最后进行桥面铺装和边栏安装。在施工过程中,将加强对桥墩和桥梁的监测和检测,确保施工质量和安全。

(2)XX路段道路改造方案

根据现有道路状况和交通流量,将进行道路拓宽、交通标线和标识安装、排水设施设置等道路改造工作。在施工过程中,将合理调度施工序列,确保道路改造期间交通畅通和施工质量。

(3)辅助设施

根据工程概况和实际需求,将建设相关辅助设施,如路灯、交通信号灯、人行道等。在施工过程中,将严格按照规范和标准进行施工,确保设施安全和环境整洁。

三、施工组织与管理

1.施工组织

根据工程施工方案,将建立施工组织机构,并按照施工进度进行合理调度和安排。

2.施工管理

(1)严格施工安全管理,加强施工现场防护设施设置,确保施工人员安全;

(2)加强工程质量监控,对施工过程中的重要节点和关键部位进行检测和评估;

过渡板施工方案

过渡板施工方案

路桥、路隧、桥隧过渡段施工方案

一、编制依据

⑴《公路混凝土路面技术规范》(JTG F30-2003)

⑵《公路工程质量检验评定标准》(JTG F80/1-2004)

二、适用范围

路桥、路隧水泥混凝土过渡板的施工。

三、工程概况

过渡板设计:

(1)主线接隧道复合式路面:

水泥混凝土面层:29cm水泥砼面层铺于沥青面层下,设计弯拉强度5.0 MPa

基层或调平层:设于水泥砼面层下,为32cm的C20砼调平层

(2)隧道复合式路面接桥梁搭板:

水泥混凝土面层:29cm水泥砼面层,设计弯拉强度5.0 MPa

基层或调平层:设于水泥砼面层下,为32cm的C20砼调平层

(3)主线接桥梁搭板:

混凝土过渡板:29cm的C35水泥砼

基层:32cm的C15水泥混凝基层

四、主要工程数量

五、施工准备

1、图纸的审核

由工程部的技术人员对施工图纸进行审核;由专业测量工程师对整个工程施工图中给出所有测量放线起始数据进行了认真的复核计算,并以表格或附图的形式形成书面资料

2、配合比的选取

面层砼的配合比根据设计要求的弯拉强度采用水泥:细集料:粗集料:水:外加剂:外掺材料=1:1.8:3.2:0.37:0.022:0.002

单位体积用量(kg):水泥:细集料:粗集料:水:外加剂:外掺材料=380:684:1215:141:8.36:1

3、物资材料准备

集料由坚硬岩石用反击式碎石机加工而成,针片状含量小于12%,具有足够的强度,耐磨性能好。严格控制碎石级配4.75~31.5mm,三级配碎石。施工中根据施工进度计划,编制原材料及半成品需求计划,由物资部负责材料的采购供应工作。

过渡段专项施工方案

过渡段专项施工方案

过渡段专项施工方案

一、项目概述

二、施工内容

1.过渡段划线工作:根据道路标线设计方案,在过渡段内进行道路标线的划设工作,包括车道线、中心线、停车线等。

2.过渡段绿化工作:根据绿化设计方案,在过渡段内进行绿化工作,包括栽植花草树木、修剪整理植被、铺设草坪等。

3.过渡段设施建设:根据设施建设方案,在过渡段内进行设施建设,包括路灯、交通信号灯、广告牌、护栏等设施的安装。

三、施工方案

1.施工前准备:做好施工资料的准备工作,包括施工图纸、施工方案和施工材料等。确保施工过程中的安全、质量和环境保护等要求。

2.施工过程:按照施工方案的要求进行施工,确保施工质量和进度。同时,加强施工现场的管理和安全监控,遵守相关法律法规和安全操作规程。

3.施工后处理:完成施工工作后,进行相关的清理和修整工作,确保施工现场的整洁和美观。

四、施工时间安排

根据项目的具体情况,制定施工时间计划。尽量选择在交通较为疏导的时间段进行施工,并与相关部门协调好交通管制和路线调整工作,确保施工过程中的交通流畅。

五、材料和设备

根据施工需要,选取符合质量标准和施工要求的材料和设备。同时,做好材料和设备的检测和验收工作,确保施工质量和安全。

六、安全措施

1.施工现场设置警示标识,明确施工区域和禁止通行区域,确保施工现场的安全。

2.做好现场安全巡查和安全教育工作,提高工人的安全意识和应急处置能力。

3.加强施工现场的防火和防盗工作,保护施工现场的安全和财产。

七、环境保护

1.选择环保材料和设备,减少对环境的污染。

2.做好施工现场的垃圾清理和处理工作,保持施工现场的整洁和环境卫生。

过渡工程施工方案

过渡工程施工方案

过渡工程施工方案

1. 项目背景

过渡工程是指项目建设或改建过程中,为了保证原有线路的正常运行,临时调整或安装的设施和设备。本文档旨在详细介绍过渡工程施工方案,确保施工过程安全、顺利。

2. 施工目标

本次过渡工程的主要施工目标如下:

•保障原有线路的正常运行

•在不影响施工进度的前提下,完成过渡工程的建设和调整

•保证施工过程的安全性

•提供符合相关法规要求的工程质量

在进行过渡工程施工前,需要做好以下准备工作:

3.1 施工规划

详细制定过渡工程施工计划,包括施工阶段、时间安排、施工区域划分等内容。确保施工过程有序进行。

3.2 资源准备

准备必要的人力资源、物资设备等。确保施工过程中所需资源的充足和合理调配。

3.3 安全防护

制定详细的安全防护方案,包括施工现场的安全设施搭建、安全教育培训等。确保施工过程的安全性。

本次过渡工程的施工流程如下:

4.1 现场准备

在施工现场设立施工标志牌和安全警示标志,搭建必要的安全设施。对施工现场进行清理和整理,确保施工区域的安全和整洁。

4.2 设备调试

按照施工计划,对过渡设备进行安装、调试和测试。确保设备的正常运行和稳定性。

4.3 设施改建

按照设计方案进行设施的改建工作,包括管道的调整、电缆的更换等。确保施工过程中不会影响正常线路的运行。

4.4 联调联试

在施工完成后,对过渡设施和原有线路进行联调联试。确保过渡工程的顺利过渡和线路的正常运行。

4.5 安全验收

对过渡工程进行安全验收,确保施工过程符合相关法规要求,并达到预期的工程质量。

5. 施工注意事项

在过渡工程施工过程中,需要注意以下事项:

路桥过渡段施工方案

路桥过渡段施工方案

路桥过渡段施工方案

1. 引言

路桥过渡段施工是道路和桥梁建设中非常重要的环节,它负责连接道路和桥梁的过渡部分,确保行车的平稳和安全。本文旨在提供一份详细的施工方案,以确保路桥过渡段施工的顺利进行。

2. 施工前准备

施工前准备工作对于施工的成功和顺利进行至关重要。以下是施工前的准备工作:

2.1 施工方案的制定

施工方案是施工过程中的指导文件,它包括施工的具体步骤、施工方法和安全措施等。在制定施工方案时,需要考虑地质条件、施工期限和预算等因素,确保施工方案的可行性和合理性。

2.2 材料准备

在施工过程中需要使用大量的材料,包括混凝土、钢筋和沥青等。在施工前,需要进行材料的采购和运输工作,确保施工过程中材料的及时供应。

2.3 设备准备

施工过程中需要使用各种设备,包括起重机、挖掘机和压路机等。在施工前,需要对设备进行检修和调试,确保设备的正常运行。

2.4 人员安排

施工过程中需要一支合适的施工队伍,包括工程师、技术人员和施工工人等。在施工前,需要对人员进行培训和安全教育,确保施工过程中人员的安全和协作。

3. 施工流程

3.1 地面整平

在施工前,需要对地面进行整平,确保施工的基础条件。地面整平工作可以使用挖掘机和压路机等设备进行,通过填土和夯实等操作,使地面平坦坚固。

3.2 桥梁支座的安装

在地面整平完成后,需要进行桥梁支座的安装工作。桥梁支座的安装相当重要,它可以支撑桥梁的重量和承载力。在安装过程中,需要注意支座的位置和方向,确保其正确安装。

3.3 路面铺设

桥梁支座安装完成后,需要进行路面的铺设工作。铺设路面可以使用混凝土或沥青等材料进行,通过挖掘机和压路机等设备进行施工,确保路面的平稳和牢固。

过渡段渗水板施工技术交底

过渡段渗水板施工技术交底

过渡段渗水板施工技术交底

一、引言

过渡段渗水板施工技术交底是指在工程现场,由施工技术负责

人向施工人员详细讲解过渡段渗水板施工的具体步骤、注意事项及

质量要求等技术要点,以确保施工工作的顺利进行和施工质量的达标。

二、施工步骤

1. 准备工作

在开始施工前,要对施工现场进行清理,清除杂物和灰尘。同

时还要检查工具和材料的准备情况,确保施工所需的工具和材料齐全。

2. 基层处理

过渡段渗水板的施工首先需要对基层进行处理。主要包括清理、清洗和填补缺陷等工作。对于有油污、灰尘等杂物的地方,要清理

干净;对于空鼓、裂缝和凹凸不平的地方,要进行填补。

3. 阳角处理

阳角处理是过渡段渗水板施工的重要步骤之一。首先要根据设计要求进行阳角尺寸的测量和标注,然后将阳角热熔带固定在阳角处,确保阳角处具有良好的防水效果。

4. 渗水板铺设

根据设计要求和施工图纸,将渗水板进行铺设。先将渗水板放置在施工区域,并用钉子或胶水进行固定。在铺设过程中,要确保渗水板的接缝处紧密贴合,避免出现渗水漏气等情况。

5. 底层处理

渗水板铺设完成后,需要进行底层处理。底层处理主要是在渗水板铺设后,进行底层封闭,以增强整体的防水效果。底层处理可以使用涂料、胶粘剂等材料进行,要保证涂料均匀、扎实。

6. 检查验收

施工完成后,要进行检查验收工作。主要检查渗水板的铺设质量、阳角处理效果、接缝处的牢固程度等。如发现问题,及时修补和整改,确保施工质量符合要求。

三、注意事项

1. 施工现场要保持整洁,杂物和灰尘及时清理干净,以确保施

工质量。

2. 渗水板的选择要符合设计要求,并且需要进行检查,确保质

路基过渡工程施工方案模板

路基过渡工程施工方案模板

路基过渡工程施工方案模板

一、项目概述

路基过渡工程是指在路基高填路段或者其他处于变动状态的施工区段,为了保障交通安全和减小路基工程对交通影响而采取的一种临时性措施。路基过渡工程通常由临时铺装、过渡坡连结等构筑物构成。本文将针对路基过渡工程施工方案进行详细的讨论。

二、施工目标

1. 保障施工区段的交通安全;

2. 减小施工对交通的影响;

3. 提高施工效率,保证工程质量。

三、施工前准备

1. 编制施工方案,确定施工范围和工期安排;

2. 低洼处提前排水,确保施工现场畅通;

3. 采购所需材料和设备,准备施工人员。

四、工程施工流程

1. 清理施工区域

首先,对施工区域进行清理,清除杂物和杂草,确保施工场地平整。

2. 路基铺设

根据路基过渡工程设计要求,进行路基铺设。一般采用沥青混凝土作为临时铺装材料。在施工过程中,需要严格控制材料的配比和压实度,保证铺装的牢固和平整。

3. 连结坡施工

连接坡一般采用土方或砾石填筑,根据设计要求进行坡度和强度的施工。

4. 安装标志和警示牌

完成路基过渡工程后,需要设置交通标志和警示牌,提醒过往车辆注意安全。

五、质量控制

1. 施工材料要符合相关标准,严格把控配比和压实度;

2. 施工过程中注意施工工艺和技术要求,保证铺装的平整和牢固;

3. 施工完成后,进行验收,确保工程质量达标。

六、安全防护措施

1. 施工现场设置警示标志,提醒过往车辆注意安全;

2. 施工人员应穿戴好安全防护装备,严禁酒后施工;

3. 定期进行施工现场安全检查,及时排除安全隐患。

七、环境保护

1. 施工现场应做好周边环境的保护工作,避免对周边环境造成污染;

过渡工程施工方案

过渡工程施工方案

过渡工程施工方案

一、工程概述

本项目为某城市轨道交通线路过渡工程,主要包括过渡段路基、桥梁、隧道、排水设施等工程。过渡段路基长度为 500m,桥梁长度为 200m,隧道长度为 300m。工程所在地地形复杂,地质条件较差,施工过程中需充分考虑地形、地质、交通、环境保护等因素。

二、施工目标

1. 确保工程质量:严格按照设计文件和规范要求施工,确保工程质量满足使用功能和美观要求。

2. 保证施工安全:加强施工现场安全管理,预防安全事故的发生,确保人员生命安全和工程设施完好。

3. 控制工程进度:合理安排施工计划,确保工程按期完成。

4. 保护环境:遵循环保法规,采取有效措施减少施工对环境的影响。

三、施工组织架构

成立施工现场指挥部,负责施工现场的整体协调和管理工作。指挥部下设若干施工小组,分别负责过渡段路基、桥梁、隧道、排水设施等工程的施工。

四、施工技术方案

1. 过渡段路基施工:采用明挖法施工,先进行地表处理,再开挖路基,最后进行路基填筑和压实。针对地质条件较差的地段,可采用加固措施,如注浆、锚杆等。

2. 桥梁施工:采用支架法或悬臂法施工,先进行桩基施工,再进行桥梁上部结构的施工。在施工过程中,加强对桥梁结构的监测,确保结构安全。

3. 隧道施工:采用钻爆法或盾构法施工,根据地质条件选择合适的施工方法。施工过程中,加强通风、排水、支护等措施,确保隧道结构安全和施工人员安全。

4. 排水设施施工:根据设计要求,施工排水沟、雨水井等排水设施。确保排水系统畅通,防止水患发生。

五、施工进度计划

根据工程总量和施工条件,制定详细的施工进度计划,明确各施工阶段的开始和结束时间。定期对施工进度进行监控,及时调整施工计划,确保工程按期完成。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

路桥、路隧、桥隧过渡段施工方案

一、编制依据

⑴《公路混凝土路面技术规范》(JTG F30-2003)

⑵《公路工程质量检验评定标准》(JTG F80/1-2004)

二、适用范围

路桥、路隧水泥混凝土过渡板的施工。

三、工程概况

过渡板设计:

(1)主线接隧道复合式路面:

水泥混凝土面层:29cm水泥砼面层铺于沥青面层下,设计弯拉强度5.0 MPa 基层或调平层:设于水泥砼面层下,为32cm的C20砼调平层

(2)隧道复合式路面接桥梁搭板:

水泥混凝土面层:29cm水泥砼面层,设计弯拉强度5.0 MPa

基层或调平层:设于水泥砼面层下,为32cm的C20砼调平层

(3)主线接桥梁搭板:

混凝土过渡板:29cm的C35水泥砼

基层:32cm的C15水泥混凝基层

四、主要工程数量

五、施工准备

1、图纸的审核

由工程部的技术人员对施工图纸进行审核;由专业测量工程师对整个工程施工图中给出所有测量放线起始数据进行了认真的复核计算,并以表格或附图的形式形成书面资料

2、配合比的选取

面层砼的配合比根据设计要求的弯拉强度采用水泥:细集料:粗集料:水:外加剂:外掺材料=1:1.8:3.2:0.37:0.022:0.002

单位体积用量(kg):水泥:细集料:粗集料:水:外加剂:外掺材料

=380:684:1215:141:8.36:1

3、物资材料准备

集料由坚硬岩石用反击式碎石机加工而成,针片状含量小于12%,具有足够的强度,耐磨性能好。严格控制碎石级配4.75~31.5mm,三级配碎石。施工中根据施工进度计划,编制原材料及半成品需求计划,由物资部负责材料的采购供应工作。

4、机械设备的准备

根据本项目实际情况,主要施工机械设备按照“满足需求,确保使用,略有富裕”的原则进行配置,并充分考虑各种设备的性能配套。

5、过渡段施工人员配备情况

施工工艺流程如下图所述

1、技术要求

1.1 基层或调平层施工

(1)测量放样

在路基上进行测量放样每5米设一个中心桩;每处过渡段布设临时水准点,确定基底标高;放出电力、通信、消防管道中心坐标点位及标高。

(2)开挖预埋件基坑

根据测量放样点位及标高开挖电力、通信、消防、排水预埋管道基坑。洞外通信管道距洞口12m,洞外消防管线距洞口8m,洞外供电管线距洞口4m;基坑开挖深度距设计路面181cm。各隧道口下坡道口10m处横向设置φ25排水管,纵向设置φ40排水管,上坡道处设置洞口拦水沟。基坑开挖深度电力、通信、消防距设计路面181cm;洞口横向排水距设计路面93.5cm,洞口纵向排水距设计路面108.5cm。

(3)安装预埋件

电力、通信管道安装:

①基坑开挖完成后,测量基底标高,确保基底标高符合设计要求。

②基底铺设10cm沙垫层且整平。

③安放两层

电力、通信管线位置示意图

电力、通信管线安装示意图电力、通信管线混凝土包封示意图

消防管道的安装:

① 基坑开挖完成后,尺量基底尺寸,确保基底尺寸符合设计要求。 ② 安防消防套管,如下图所示:

排水系统安装:

① 基坑开挖完成后,尺量基底尺寸,确保基底尺寸符合设计要求。

隧道口公路路面

消 防 管 线 位 置 示 意 图

② 安防排水管道,如下图所示:

(4)钢筋绑扎

在与桥梁搭板连接处,基层内安装单层钢筋网片,采用φ10钢筋,间距20×20cm ,如下图所示

基层内钢筋布置图

钢筋绑扎要求

过渡段路面基层底层

纵向排水管道

过渡段基层底层

横向排水管道

过渡板面层

洞口拦水沟示意图

①钢筋的截断与弯折必须由合格工人用专门设备来完成。

②钢筋绑扎前,现场技术人员按照设计要求进行技术交底,钢筋绑扎工人严

格按照技术交底进行绑扎,如有不明白地方及时联系现场技术人员。

③钢筋绑扎就位后经监理工程师检查合格并签认后方可进行混凝土浇注作

业。

(5)架立模板

①模板采用刚度足够的槽钢,其高度为32cm,长度为3~6m。

②每米模板应设置1处支撑固定装置,模板垂直度用垫木楔方法调整。模板

安装应稳固、顺直、平整,无扭曲,相邻模板连接紧密平顺。

③模板安装前扫杂物,然后再支立模板,模板高度与基层顶面高度相齐平。

模板安装检验合格后,与砼接触的表面铺薄塑料纸;接头粘贴胶带或塑料膜密封。

(6)浇筑基层混凝土

混凝土由拌合站的砼运输车运至现场,倒向安装好侧模的路槽内,并用人工找补均匀,有明显离析时应重新拌匀。在模板附近,需用方铲用扣铲法撒铺混合料并插入捣几次,使砂浆捣出,以免发生空洞蜂窝现象。松散混凝土应略高过模板顶面设计高度的10%左右。振捣时,先插入振捣,再用平板振捣,以免出现蜂窝现象,过程中辅以人工找平,并应及时检查模板,如有下沉、变形或松动应及时纠正。为了使混凝土表面更加平整密实,用铁滚筒再进一步整平,效果更好,并能起到提浆收水抹面的效果。

(7)养生

采用覆盖保湿膜洒水养生方式。保持砼表面始终处于潮湿状态,并由此确定每天洒水遍数。

1.2面层或过渡板施工

(1)测量放样

基层混凝土养护7后,在基层上放样施工缝位置。

(2)架立模板

①模板采用刚度足够的槽钢,其高度为32cm,长度为3~5m。

②横、纵向施工缝模板按设计规定的传力杆直径和间距设置传力杆插入孔

和定位套管。

③每米模板应设置1处支撑固定装置,模板垂直度用垫木楔方法调整。模

板安装应稳固、顺直、平整,无扭曲,相邻模板连接紧密平顺。

④模板安装前扫杂物及浮土,然后再支立模板,模板高度与路面高度相齐

平。模板安装检验合格后,与砼接触的表面铺薄塑料纸;接头粘贴胶带或塑料膜密封。

(3)安放钢筋和传力杆

①所有的传力杆、拉杆均设在板厚中央,平行于板顶面,并严格与接缝垂直,传力杆端套子在相邻板块中交错布置;

②所有支架与支架横向钢筋之间的连接应采用焊接固定;

③拉杆和角隅钢筋采用螺纹钢筋,其余采用光面钢筋;

④过渡段左右幅处各设两条胀缝,在临近胀缝的三条横缝及洞口处横缝应

埋设传力杆。

⑤浇筑混凝土过程中因故中断浇注时,必须设置横向施工缝。

(4)混凝土施工

①混凝土混合料的制备

拌制混凝土时要准确控制配合比,进入拌和机的砂、石料及散装水泥须严格按照施工配合比进行拌制,特别要严格控制用水量,每天拌制前,要根据天气变化情况,测量砂、石材料的含水量,调整拌制时的实际用水量。混凝土每盘的搅拌时间应根据搅拌机的性能和拌和物的和易性确定,时间不宜过长也不宜太短。每天开盘都要测混凝土坍落度,必要时搅拌第一盘混凝土拌合物时,
