排水方涵施工

合集下载

排水方涵施工方案

排水方涵施工方案

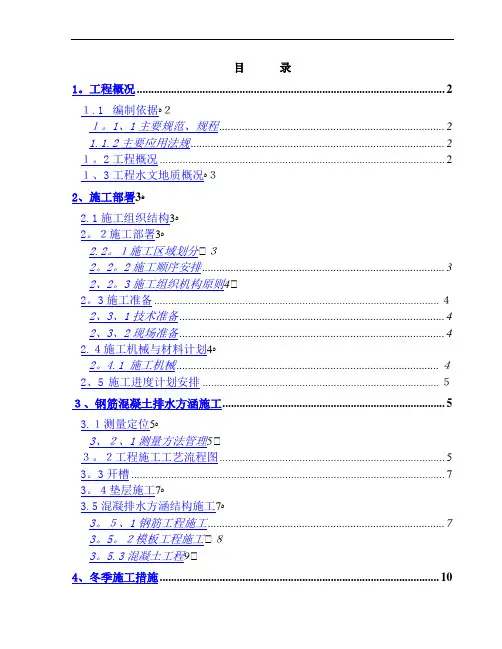

目录1。

工程概况 (2)1.1编制依据ﻩ21。

1、1主要规范、规程 (2)1.1.2主要应用法规 (2)1。

2工程概况 (2)1、3工程水文地质概况ﻩ32、施工部署3ﻩ2.1施工组织结构3ﻩ2。

2施工部署3ﻩ2.2。

1施工区域划分ﻩ32。

2。

2施工顺序安排 (3)2、2。

3施工组织机构原则4ﻩ2。

3施工准备 .................................................................................................... 42、3、1技术准备 (4)2、3、2现场准备 (4)2.4施工机械与材料计划4ﻩ2。

4.1 施工机械 ............................................................................................ 42、5施工进度计划安排 ................................................................................... 53、钢筋混凝土排水方涵施工 (5)3.1测量定位5ﻩ3、2、1测量方法管理5ﻩ3。

2工程施工工艺流程图 (5)3。

3开槽 (7)3。

4垫层施工7ﻩ3.5混凝排水方涵结构施工7ﻩ3。

5、1钢筋工程施工 (7)3。

5。

2模板工程施工ﻩ83。

5.3混凝土工程9ﻩ4、冬季施工措施 (10)5、质量保证体系及措施11ﻩ5。

1管理体系11ﻩ5。

2质量管理措施11ﻩ6、安全保证体系及措施12ﻩ6.1安全保证体系12ﻩ6、2安全保证措施12ﻩ7。

施工保证措施................................................................................................ 15 8、环境保护措施................................................................................................ 161、工程概况1、1 编制依据1、1。

过路涵排水沟工程施工

过路涵排水沟工程施工

过路涵排水沟工程施工一、项目背景过路涵排水沟工程是一项用于道路排水的工程,主要包括涵洞、涵洞头墙和排水沟三部分。

它的作用是解决道路上积水问题,保证道路畅通无阻。

随着城市化进程的加快和交通建设的不断推进,过路涵排水沟工程的需求也日益增加。

因此,对过路涵排水沟工程的施工技术和方法进行研究和总结,具有重要意义。

二、施工前的准备工作1.设计计划在进行过路涵排水沟工程施工前,首先要制定施工设计计划。

该计划应包括工程概况、工程范围、工程要求、施工方案、工程周期、工程预算等内容。

2.选址测量确定施工地点后,需要进行选址测量。

测量包括现场勘察、地面勘探和地面标志等工作,以确定施工范围和地形地貌情况。

3.材料准备过路涵排水沟工程的材料主要包括水泥、沙子、碎石、钢筋等。

在施工前,需要通过供货商或市场购买足够数量和质量的材料,以保证施工质量。

4.施工人员培训为了保证施工顺利进行,需要对参与施工的人员进行培训。

培训内容包括工程施工流程、安全操作规程等。

5.设备准备过路涵排水沟工程施工需要使用各种设备,包括挖掘机、混凝土搅拌机、水泥泵等。

在施工前,需要检查设备的工作状态,确保正常运转。

三、过路涵排水沟工程施工流程1.准备工作在进行过路涵排水沟工程施工前,首先要在施工现场搭建临时工程设施,包括办公室、仓库、厕所等,以提供便利条件。

同时,还需搭建安全通道、设置施工标志、清理施工场地等。

2.挖掘开挖挖掘开挖是过路涵排水沟工程的第一步,主要是将施工范围内的土方开挖至设计要求的尺寸和高度。

开挖过程中,需要注意土方的质量和土方排放的规范。

3.基础施工基础施工是过路涵排水沟工程的关键环节,包括基础底板的浇筑和涵洞头墙的砌筑。

在浇筑基础底板时,需要注意混凝土的配合比例和浇筑质量;在砌筑涵洞头墙时,需要注意砖块的摆放和墙体的垂直度。

4.涵管安装涵管安装是过路涵排水沟工程的重要环节,主要包括涵管的铺设和连接。

在铺设涵管过程中,需要保证涵管的平整度和连接的牢固度。

现浇雨水方涵安全施工方案

现浇雨水方涵安全施工方案

现浇雨水方涵安全施工方案1. 引言现浇雨水方涵是城市雨水排水系统中的重要组成部分。

为了确保施工过程中的安全性,减少施工风险,本文将介绍现浇雨水方涵的安全施工方案。

2. 施工前准备在进行现浇雨水方涵施工之前,施工方应进行充分的准备工作以确保施工安全。

具体的准备工作包括但不限于:•调查设计要求:仔细研读现浇雨水方涵的设计图纸和相关施工文件,了解施工要求和安全注意事项;•组织力量:合理安排施工人员,并确保他们具备相关的技术和经验;•安全防护设施:准备所需的安全防护设备,如安全帽、安全鞋、防护眼镜、手套等,确保施工人员的人身安全;•环境清理:将施工现场进行清理,清除杂物和障碍物,确保施工过程中没有妨碍施工安全的因素。

3. 现浇雨水方涵施工步骤现浇雨水方涵的施工步骤需要按照设计图纸和相关施工文件的要求进行,确保施工质量达到设计要求。

一般的施工步骤如下:步骤一:设置基准线和控制点施工方应根据设计要求,使用测量工具确定施工现场的基准线,并标明控制点,以确保施工的准确性和一致性。

步骤二:模板制作和安装根据设计要求,施工方应制作适当的模板,用于浇筑混凝土。

施工方应确保模板的质量和稳定性,并按照设计要求进行安装。

步骤三:钢筋安装根据设计要求,施工方应安装适当的钢筋以增强混凝土的承载能力和抗震能力。

施工方应确保钢筋的准确位置和正确连接,以确保施工质量。

步骤四:混凝土浇筑在进行混凝土浇筑之前,施工方应根据设计要求进行混凝土配比并进行试验,以确保混凝土的质量。

施工方应在模板和钢筋安装完毕后,按照设计要求进行混凝土的浇筑。

步骤五:混凝土养护混凝土浇筑完成后,施工方应进行适当的养护工作,以确保混凝土的强度和耐久性。

养护期间,施工方应避免混凝土表面的干裂和温度变化过大。

4. 安全措施为确保现浇雨水方涵的施工安全,施工方应采取一系列的安全措施,包括但不限于:•确保施工人员参加必要的安全培训,并具备相关的技术和经验;•配备完善的安全防护设备,如安全帽、安全鞋、防护眼镜、手套等;•施工现场设立明显的安全警示标志,提醒工人注意施工安全;•确保施工现场的通风条件良好,避免有害气体的积聚;•定期检查和维护施工设备和工具,确保其正常运行;•建立应急预案,以应对突发情况。

排水方涵施工组织设计

排水方涵施工组织设计

排水方涵施工组织设计排水方涵是指在道路、铁路、隧道等交通工程中为了排除雨水、地下水和河水,而设置的暗挖结构。

其施工组织设计是为了保证工程的顺利进行,确保施工安全与质量。

一、施工组织设计的主要内容1.施工组织设计的前期准备工作:(1)对施工现场进行勘察和测量,确定施工范围和施工条件,了解地质情况和水文地质条件,为方便施工做出合理的设计方案。

(2)制定施工方案,包括施工工艺、施工工序、施工方法、关键技术方案等。

2.施工组织设计的具体内容:(1)施工队伍组建:根据项目规模和施工要求,确定施工班组和工种配备,建立组织架构,明确各岗位职责与权限。

(2)施工机械设备配置:根据工程需要,确定所需机械设备种类和数量,确保施工能够按时进行。

(3)施工临时设施布置:根据施工现场条件和工程特点,合理布置施工临时设施,包括办公室、仓库、工伤等,确保施工安全和工效。

(4)施工方法与工序:根据工程特点,确定施工方法和各个工序的进行顺序和安全要求,确保施工质量和进度。

(5)材料与物资准备:根据工程需要,确定材料与物资种类和数量,对供货商进行筛选,确保材料和物资质量合格,并做好储存和保管工作。

(6)施工安全与质量控制:制定施工安全管理、质量管理制度和操作规程,严格遵守国家法律法规和工程施工标准,加强现场检查和监督,保证施工安全和质量。

(7)施工进度计划与控制:根据工期要求,编制施工进度计划,确保施工能够按时完成,及时调整施工计划和资源配置,确保施工有序进行。

3.施工组织设计的后期控制与整改:(1)定期检查与评估:对施工过程进行定期检查和评估,及时发现施工中存在的问题和隐患,及时整改和改进。

(2)施工问题解决与协调:及时解决施工中出现的问题和纠纷,加强与相关单位的沟通与协调,确保施工顺利进行。

二、施工组织设计的重点和难点1.临时设施布置和管理:临时设施包括办公室、宿舍、仓库等,需要合理布置,并进行管理,确保施工组织的正常运行。

2.施工安全与质量控制:排水方涵施工存在的一些难点,比如施工空间狭窄、施工环境恶劣等,需要采取相应的措施,确保施工安全和施工质量。

有关排水箱涵的工程施工

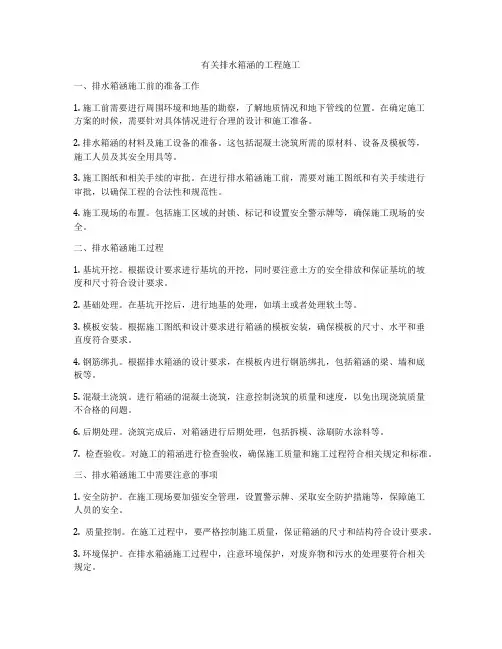

有关排水箱涵的工程施工

有关排水箱涵的工程施工一、排水箱涵施工前的准备工作1. 施工前需要进行周围环境和地基的勘察,了解地质情况和地下管线的位置。

在确定施工方案的时候,需要针对具体情况进行合理的设计和施工准备。

2. 排水箱涵的材料及施工设备的准备。

这包括混凝土浇筑所需的原材料、设备及模板等,施工人员及其安全用具等。

3. 施工图纸和相关手续的审批。

在进行排水箱涵施工前,需要对施工图纸和有关手续进行审批,以确保工程的合法性和规范性。

4. 施工现场的布置。

包括施工区域的封锁、标记和设置安全警示牌等,确保施工现场的安全。

二、排水箱涵施工过程1. 基坑开挖。

根据设计要求进行基坑的开挖,同时要注意土方的安全排放和保证基坑的坡度和尺寸符合设计要求。

2. 基础处理。

在基坑开挖后,进行地基的处理,如填土或者处理软土等。

3. 模板安装。

根据施工图纸和设计要求进行箱涵的模板安装,确保模板的尺寸、水平和垂直度符合要求。

4. 钢筋绑扎。

根据排水箱涵的设计要求,在模板内进行钢筋绑扎,包括箱涵的梁、墙和底板等。

5. 混凝土浇筑。

进行箱涵的混凝土浇筑,注意控制浇筑的质量和速度,以免出现浇筑质量不合格的问题。

6. 后期处理。

浇筑完成后,对箱涵进行后期处理,包括拆模、涂刷防水涂料等。

7. 检查验收。

对施工的箱涵进行检查验收,确保施工质量和施工过程符合相关规定和标准。

三、排水箱涵施工中需要注意的事项1. 安全防护。

在施工现场要加强安全管理,设置警示牌、采取安全防护措施等,保障施工人员的安全。

2. 质量控制。

在施工过程中,要严格控制施工质量,保证箱涵的尺寸和结构符合设计要求。

3. 环境保护。

在排水箱涵施工过程中,注意环境保护,对废弃物和污水的处理要符合相关规定。

4. 施工现场文明施工。

在施工现场要保持整洁,避免建筑垃圾乱丢乱堆,保护环境卫生。

四、排水箱涵施工后的维护工作1. 施工完成后,要对箱涵进行维护,保持箱涵的结构完好。

对于有损坏或者老化的箱涵,及时进行修复和维护。

排水涵施工及检查井砌筑

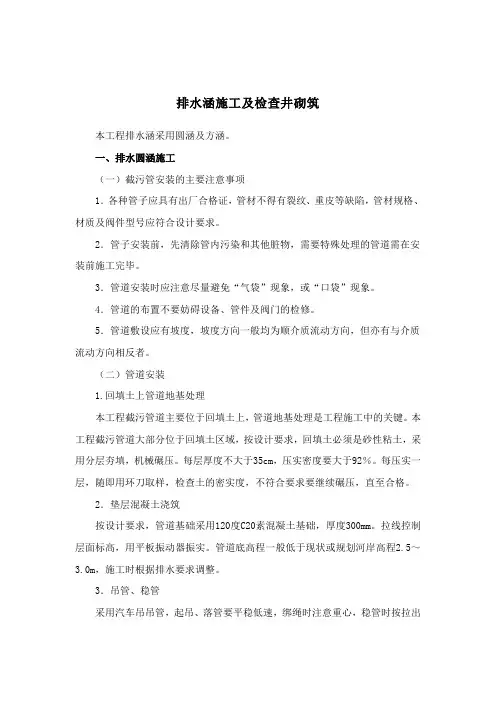

排水涵施工及检查井砌筑

排水涵施工及检查井砌筑本工程排水涵采用圆涵及方涵。

一、排水圆涵施工(一)截污管安装的主要注意事项1.各种管子应具有出厂合格证,管材不得有裂纹、重皮等缺陷,管材规格、材质及阀件型号应符合设计要求。

2.管子安装前,先清除管内污染和其他脏物,需要特殊处理的管道需在安装前施工完毕。

3.管道安装时应注意尽量避免“气袋”现象,或“口袋”现象。

4.管道的布置不要妨碍设备、管件及阀门的检修。

5.管道敷设应有坡度,坡度方向一般均为顺介质流动方向,但亦有与介质流动方向相反者。

(二)管道安装1.回填土上管道地基处理本工程截污管道主要位于回填土上,管道地基处理是工程施工中的关键。

本工程截污管道大部分位于回填土区域,按设计要求,回填土必须是砂性粘土,采用分层夯填,机械碾压。

每层厚度不大于35cm,压实密度要大于92%。

每压实一层,随即用环刀取样,检查土的密实度,不符合要求要继续碾压,直至合格。

2.垫层混凝土浇筑按设计要求,管道基础采用120度C20素混凝土基础,厚度300mm。

拉线控制层面标高,用平板振动器振实。

管道底高程一般低于现状或规划河岸高程2.5~3.0m,施工时根据排水要求调整。

3.吊管、稳管采用汽车吊吊管,起吊、落管要平稳低速,绑绳时注意重心,稳管时按拉出的管顶线和管边线用混凝土块固定。

管道敷设方向与流水方向相反。

新设计污水管道与现有污水管道相接时,应先核准现有管道的位置及高程,如果现有管道位置及高程与设计管道不符时,要通知设计单位,协商解决。

4.管道接口和管座管道接口和管座按设计要求参照国标图集施工,采用水泥砂浆承插接口,排水管道接口和管座混凝土同时施工。

5.管道闭水试验(1)应按图纸要求和有关规定进行闭水试验。

(2)管道的闭水试验应在管道、检查井外观检测合格,管道未作回填土,沟槽内无积水,全部顶留孔洞封堵严密、牢固,并报监理工程师核准后方可进行。

(3)闭水试验的水位,应为试验段上游管道内顶上2mm,若上游管道内顶水位受井室限制小于2m,则实际高H的允许渗水量按H/2值计算。

方涵清淤施工方案

方涵清淤施工方案

方涵清淤施工方案一、项目概述方涵清淤是为了保持管道畅通和提高排水效率,对方涵内部的淤泥进行清理和清淤作业。

本方案旨在规范施工程序和方法,确保施工的安全和高效。

二、施工准备1.施工前,应对方涵进行勘察,确定淤泥的堆积情况和深度。

2.准备必要的施工设备和工具,包括挖掘机、清淤机、抽水设备等。

3.确定施工队伍的人员组成和工作分工,并进行安全培训。

三、施工步骤1.清理周边区域施工前,需要清理周边区域,保证施工区域的安全和通道畅通。

2.抽水降位为了方便清淤作业,需要抽水将方涵内的水位下降至合适的深度。

根据方涵的大小和水位高度,选择适当的抽水设备,并将水抽出至安全区域。

3.清理淤泥使用挖掘机等设备,将方涵内的淤泥进行挖掘清理。

在清理过程中,需确保挖掘机和作业人员的安全,注意控制挖掘机的挖掘深度,避免损坏方涵结构。

4.运输和处理淤泥清理完淤泥后,将其运输至指定的处理区域。

可以选择将淤泥倒入专用容器中进行储存或进行后续处理,也可以将淤泥运输至污水处理厂进行处理。

5.清理方涵内部清理完淤泥后,需要对方涵内部进行清洗,以去除残余的污泥和杂物。

可以使用清淤机进行清洗,也可以使用高压水枪进行冲洗。

保证方涵内部干净整洁。

6.检查和修复清理完淤泥和清洗方涵后,需要对方涵进行检查,确保无损坏和漏水现象。

如有发现问题,需要及时修复。

7.还原施工区域清淤施工完成后,需要将施工区域恢复原状。

清理施工废弃物和杂物,平整地面,确保周边环境整洁。

四、安全措施1.在施工现场设置警示标志,并指定专人负责安全监控。

2.施工人员应佩戴安全防护用具,如安全帽、防护服等。

3.使用施工设备时,操作人员应熟悉设备操作规程,确保安全操作。

4.在抽水作业时,设备应符合安全要求,防止电气设备泄漏。

5.在清理淤泥时,要注意避免身体接触到有毒有害物质,如重金属等。

6.清理淤泥和清洗方涵时,应采取措施防止污染环境,避免污水外溢。

五、施工总结本方案对方涵清淤施工进行了详细的步骤和安全措施描述,保证施工的安全和高效。

新建排水涵洞工程施工方案

新建排水涵洞工程施工方案

新建排水涵洞工程施工方案一、工程概况新建排水涵洞工程是指为解决道路或铁路交通中因排水问题而产生的堵塞、泛水等情况,而设计建造的工程。

其主要作用是通过管道或涵洞将雨水、地下水等排除到指定区域,以保证道路或铁路的安全畅通。

本工程施工地点位于城市道路交通繁忙的地段,施工内容包括地面开挖、涵洞设置、管道连接、排水测试等。

为保证施工质量和安全,特制定本方案。

二、施工准备1. 相关人员配备:施工人员包括工程队长、机械操作人员、电工、管道安装工、抹灰工等,各个岗位人员要有相应的证书和经验。

2. 施工机具和设备:铲车、挖掘机、起重机、水泵、电焊机等。

3. 施工材料准备:土石方、混凝土、钢筋、管道、水泥、砂石等。

4. 安全措施:施工现场要设置警示标志,配备消防器材和急救箱,施工人员要穿戴好安全防护装备。

三、施工过程1. 现场布置:根据设计图纸,确定施工范围和施工线路,将施工区域围起来,设置进出口通道,方便机具和设备进出。

2. 地面开挖:根据设计要求,在施工区域内进行地面开挖,保证土石方平整,并预留好地面基础。

3. 涵洞设置:根据设计要求,在地面基础上设置涵洞,包括涵洞的长度、宽度、高度、弯曲等。

4. 管道连接:将排水管道连接到涵洞内,确保管道连接牢固,无漏水现象。

5. 混凝土浇筑:在涵洞内部和周围进行混凝土浇筑,保证涵洞结构牢固耐用。

6. 排水测试:完成工程后,进行排水测试,检查排水系统是否畅通无阻。

四、质量和安全管理1. 施工过程中要按照设计要求和施工规范进行,严格控制质量。

2. 安全管理要做好,遵守相关施工安全规定,确保施工人员的人身安全。

3. 做好工程验收工作,检查工程质量,保证工程达到设计要求。

五、施工结束1. 施工结束后,清理现场,彻底清除施工垃圾等杂物。

2. 进行工程验收,验收合格后,接受监理部门的检查和备案工作。

3. 做好施工资料的整理和归档工作,以备日后查阅。

六、工程总结本次新建排水涵洞工程施工过程中,我们严格按照设计要求和施工规范进行,保证了工程质量和安全,同时也顺利完成了施工任务,为城市道路交通安全畅通做出了贡献。

排水方涵施工方案

排水方涵施工方案

排水方涵施工方案一、项目背景和目标1.1项目背景排水方涵是城市排水工程中的重要组成部分,主要用于收集和引导雨水和污水,避免水灾和水污染的发生。

在城市化进程中,排水方涵的建设和维护具有重要意义。

1.2项目目标本项目的目标是设计和施工一套完善的排水方涵系统,确保城市区域的排水能力和排水水质的标准,以确保城市的可持续发展和居民的生活质量。

二、工程范围2.1工程规模本工程的规模确定为:建设3个排水方涵,总长约为2000米。

2.2工程内容本工程的主要内容包括:-负责方涵设计,确保方涵与周边道路和排水系统的高效连接;-选择适当的材料和施工方法,确保方涵的稳定性和耐久性;-合理布置沟槽和渠道,确保方涵的排水能力;-安装排水设备,包括排水管道、雨水篦子等,并进行合理的维护和检修方案。

三、设计与施工方案3.1方涵设计方案根据本工程的实际情况,方涵的设计方案应满足以下要求:-方涵应能够适应不同雨量条件下的排水需求,确保排水系统的正常运行;-方涵的设计应采用合理的斜度和横向坡度,以保证排水顺利进行;-方涵的入口和出口设计应尽可能避免水流的堵塞和溢出;-方涵的材料和结构应具有良好的耐久性和抗压能力。

3.2施工方案本工程的施工方案应满足以下要求:-在施工过程中,应确保工作区域的安全,并采取适当的防护措施,以防止事故和伤害的发生;-施工人员应具备相关的技术和经验,以确保施工质量;-施工过程中应注意环境保护和资源利用,尽量减少对周边环境的影响;-施工过程中应与相关部门和业主保持沟通和协调,及时解决问题和遇到的困难。

四、进度安排根据工程的规模和内容,制定以下进度安排:4.1前期准备阶段-项目审批和立项:1个月;-设计和施工方案的编制:2个月。

4.2施工阶段-方涵的开挖和建设:4个月;-材料和设备的采购和安装:2个月;-方涵的调试和验收:1个月。

4.3收尾阶段-方涵的维护和检修:长期进行;-工程的归档和报验:1个月。

五、质量控制在工程施工过程中,应根据相关标准和规范,采取以下质量控制措施:-严格按照方涵设计方案进行施工,确保施工质量;-采用合格的材料和设备,以确保方涵的耐久性和稳定性;-遵守工程施工规范和安全操作规程,确保施工过程中的安全和质量;-进行工程巡检和定期检查,确保方涵的正常运行。

方涵施工方案

方涵施工方案

方涵施工方案一、引言方涵施工方案是指用于建筑工程中方涵(也称管涵)的施工方案。

方涵作为一种特定形式的管道结构,主要用于河道、渠道、桥梁等场所,以便通行特定的液体或物质。

方涵施工方案的制定是确保方涵工程顺利进行的关键步骤,本文将详细介绍方涵施工方案的各个环节及注意事项。

二、施工前准备1.方案评估:在制定方涵施工方案之前,需要进行方案评估,确定施工方案的可行性和安全性。

评估内容包括地质条件、水位情况、土壤承载力等,以确保方涵工程能够适应各种环境条件。

2.材料准备:根据方案评估的结果,确定所需材料的种类和规格。

常用的方涵材料有钢筋混凝土、工程塑料等。

在施工前,需按照规定进行材料的采购和检验,保证施工材料的质量。

3.施工团队组建:根据方涵工程的规模和施工难度,组建合适的施工团队。

施工团队应包括工程师、技术人员、施工人员等,以确保施工过程的顺利进行。

4.施工设备选择:根据方涵工程的具体情况,选择合适的施工设备。

常用的施工设备包括挖掘机、起重机、扬土机等,这些设备能够提高施工效率和质量。

三、施工过程1.地基处理:根据地质条件和工程要求,对方涵工程的地基进行处理。

常见的地基处理方法包括挖方、填方、夯实等,以保证地基的稳定性和承载能力。

2.基础施工:在地基处理完成后,进行方涵工程的基础施工。

基础施工包括基坑开挖、基础灌注等,以确保方涵的稳定性和牢固性。

3.方涵安装:在基础施工完成后,进行方涵的安装工作。

安装过程中,需严格按照设计方案要求进行,确保方涵的质量和使用效果。

4.施工质量控制:在施工过程中,严格执行质量控制措施,确保方涵工程的施工质量。

包括材料检验、施工过程中的检查和验收等,以保证方涵工程的安全可靠。

四、施工安全措施1.施工现场安全:在施工现场设置明显的警示标志,确保施工现场的安全有序。

施工人员应佩戴安全防护用品,如安全帽、安全鞋等。

2.材料安全:施工中的材料应堆放整齐,避免堆放不当导致材料滑落或倾倒,造成人员伤害或工程质量问题。

雨水方涵施工注意事项

雨水方涵施工注意事项

所谓的涵洞指的是指在水渠通过公路的地方,为了不妨碍交通,修筑于路面下的过路(桥)孔洞.圆涵、方涵指的是涵洞断面形状,相比这两种形状外,拱形的涵洞更为常见。

而对于很多业内人士来说很多人都很在意它的施工注意事项,下面我们就来介绍一下吧。

一、施工注意事项1、箱涵应在施工完毕后回填中粗砂,两侧回填高差不应大于50厘米,回填土内摩擦为φ≥35°,回填土分层密实,密实度不小于95%。

2、每15米或在地基有变化处,设沉降缝一道。

顶、底板及侧壁沉降缝构造见下图;3、设计荷载:城-A级4、砼保护厚度:箱涵侧墙、顶板为3.5cm;底板为4cm;5、箱涵砼抗渗等级为P6;6、施工时箱涵顶部注意预留洞口做检查井口;7、箱涵构造横断面及箱涵尺寸数据需要注意8、箱涵开挖按管道开挖标准断面开挖。

六、安全注意事项1、手持电动机具,其电闸箱要安装灵敏有效的漏电保护装置,并做好防雨、防潮工作.电焊机要有防雨罩,下设有防潮垫,电源接头设有防漏电装置.机电设备由专人负责管理,定期检查保养。

电工、焊工、等必须持证上岗。

2、施工用电采用三级配电,两级保护措施,施工机具必须保证一机一闸.3、施工作业人员进场后禁止穿拖鞋。

4、运输建筑材料、渣土、垃圾的车辆应遮挡严实。

工地内道路平坦畅通,排水井然有序,不应满地乱流和到处积水,材料堆放不得占用土地、道路。

5、按审查批准后的施工总平面图布置各类生产临时设施,做到经济合理,布置有序,搭设规范。

6、按施工总平面布置定点堆放现场材料,周转材料和半成品堆放整齐.所有进场施工机具均应摆放整齐,机身保持清洁,标记明显安徽三江水泥制品有限公司创立于90年代初期,注册资金1001万元,下设安徽三江非开挖科技有限公司。

公司属中国水泥制品协会会员单位,取得《全国工业产品生产许可证》。

公司拥有一支训练有素的职工队伍,检测设备完善。

拥有两条新型的制管设备“芯模振动”生产线,同时研发生产出内衬PVC钢筋混凝土排水管(内壁衬上一层改性PVC防腐片,达到防止管身混凝土受到强碱、强酸的腐蚀效果)。

排水涵洞工程施工(3篇)

排水涵洞工程施工(3篇)

第1篇一、施工准备1. 工程勘察:对施工现场进行详细的勘察,了解地质条件、水文条件、周边环境等因素,为施工提供依据。

2. 施工方案:根据勘察结果,制定合理的施工方案,包括施工工艺、施工顺序、施工设备、施工人员等。

3. 材料准备:根据设计要求,采购施工所需的各类材料,如混凝土、钢筋、水泥、砂石等。

4. 施工设备:准备施工所需的各类设备,如挖掘机、装载机、运输车、混凝土搅拌机、振捣器等。

二、施工流程1. 基坑开挖:按照设计要求,采用挖掘机进行基坑开挖,确保基坑尺寸、形状符合设计要求。

2. 基坑支护:根据地质条件和设计要求,采用合适的支护方式,如边坡支护、地下连续墙等,确保基坑稳定。

3. 模板制作与安装:根据涵洞结构形式,制作相应的模板,并在基坑内进行安装。

4. 钢筋加工与绑扎:根据设计图纸,加工钢筋,并按照要求进行绑扎。

5. 混凝土浇筑:在模板内浇筑混凝土,采用混凝土搅拌车运输混凝土,利用混凝土输送泵进行浇筑。

6. 混凝土养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。

7. 涵洞回填:涵洞施工完成后,进行回填,确保回填土的密实度。

8. 检查验收:对施工完成的涵洞进行检查验收,确保工程质量符合设计要求。

三、施工技术1. 施工质量控制:严格控制施工过程中的每一个环节,确保工程质量。

2. 施工安全:加强施工现场安全管理,确保施工人员安全。

3. 施工进度:合理安排施工计划,确保工程按期完成。

四、注意事项1. 遵循设计要求:严格按照设计图纸进行施工,确保工程质量。

2. 施工材料:选用优质施工材料,确保施工质量。

3. 施工环境:注意施工现场的环境保护,减少施工对周边环境的影响。

4. 施工人员:加强施工人员培训,提高施工技能和安全意识。

总之,排水涵洞工程施工是一项复杂而重要的工程,需要严格按照施工规范和设计要求进行施工,确保工程质量、安全、进度和环境保护。

第2篇一、工程概述排水涵洞工程是道路、桥梁、水利等基础设施建设中不可或缺的一部分,主要用于排除地面雨水、地下涌水等,保证道路、桥梁的通行安全。

排水涵施工方案

排水涵施工方案

目录1.、编制依据 (1)2.、工程概况 (1)3.、施工组织及施工安排 (1)3.1、施工组织 (1)3.2、工期安排 (2)4.、施工准备 (3)4.1、技术准备 (3)4.2、试验准备 (3)4.3、物资、机械准备 (3)4.4、现场准备 (4)5.、具体施工方案 (4)5.1、交通导改 ......................... 错误!未定义书签。

5.2、基底地基处理反循环钻孔桩的施工 (10)5.3垫层施工 (9)5.4、排水涵主体施工 (10)5.4.1、施工测量放样 (10)5.4.2、钢筋工程 (10)5.4.3、模板工程 (12)5.4.4、脚手架工程 (13)5.4.5、混凝土工程 (14)5.4.6、防水层 (15)5.4.7、附属工程 (16)5.4.8、基坑回填 (16)6.、质量保证措施 (17)6.1、组织保证措施 (18)6.2、隐蔽工程质量保证措施 (18)6.3、混凝土外观质量保证措施 (19)6.4、钢筋施工质量保证措施 (20)7.、安全保证措施 (20)8.、文明施工 (21)1.编制依据1.1、《客货共线铁路桥涵工程施工技术指南》TZ203-2008;1.2、《铁路桥涵工程施工质量验收标准》TB10415-2003;1.3、《纤维混凝土结构技术规程》CECS38:2004;1.4、《建筑地基处理技术规范》JGJ79-2002;1.5、《铁路混凝土与砌体工程施工规范》TB10210-2001;1.6、《铁路混凝土工程施工质量验收补充标准》铁建设(2005)160号;1.7、《钢筋焊接及验收规程》JGJ18-2003;1.8、《铁路桥涵工程施工安全技术规程》TB10303-2009;2.工程概况K2+932.884涵位于既有环铁试验线内侧,新建正线独立段路基处,该桥涵下主要用于附近居民排放生活污水,宽度约6m,新建城轨试验线桥涵跨度为6m,桥下净高6.5m,全宽7.25m,全长15.6m。

排水涵工程施工

排水涵工程施工

排水涵工程施工一、前言排水涵工程是道路、桥梁工程中常见的一种基础设施,其主要作用是解决地表水和地下水对路基的侵蚀问题,保证道路的稳定性和使用寿命。

排水涵工程施工质量的优劣直接影响到道路工程的质量和使用寿命,因此,对排水涵工程施工进行深入研究,提高施工质量,对我国道路桥梁工程的发展具有重要意义。

二、工程概况本工程为某高速公路排水涵工程,涵洞长度为100米,洞宽8米,洞高4米,采用钢筋混凝土结构。

工程所在地地势较低,雨季易发生洪涝灾害,因此,排水涵工程的建设对保障道路的正常使用和周边地区的防洪安全具有重要意义。

三、施工准备1. 技术准备:施工前,施工单位应编制详细的施工方案和技术交底,对施工人员进行技术培训,确保施工人员掌握施工技术和要求。

2. 施工现场准备:施工前,应清除施工现场的障碍物,平整场地,设置临时排水设施,确保施工现场的排水畅通。

3. 材料准备:对所需原材料进行检验,确保质量符合规范要求。

同时,准备足够的施工材料,确保施工进度不受影响。

四、施工流程1. 基础施工:首先进行基础的开挖,开挖深度应满足设计要求。

基础开挖完成后,进行基础的验收,验收合格后进行基础的浇筑。

2. 涵洞主体施工:基础浇筑完成后,进行涵洞主体的施工。

本工程采用钢筋混凝土结构,施工过程中应严格控制钢筋的焊接质量,确保涵洞主体的结构安全。

3. 防水施工:涵洞主体施工完成后,进行防水施工。

防水层应均匀涂抹,厚度满足设计要求,确保涵洞的防水效果。

4. 洞口施工:涵洞主体和防水层施工完成后,进行洞口的施工。

洞口施工应按照设计要求进行,确保涵洞的通行能力和安全性。

5. 排水系统施工:最后进行排水系统的施工,包括排水沟、排水管等设施的安装,确保涵洞周围的排水畅通。

五、施工质量控制1. 严格把控原材料的质量,对原材料进行检验,确保质量符合规范要求。

2. 加强施工过程的控制,对施工过程中的各个环节进行质量检查,确保施工质量。

3. 强化验收工作,对施工完成的涵洞进行质量评定,确保涵洞工程质量达到设计要求。

排水方涵施工方案设计

排水方涵施工方案设计

目录1.工程概况 (3)1.1编制依据 (3)1.1.1主要规范、规程 (3)1.1.2主要应用法规 (3)1.2工程概况 (3)1.3工程水文地质概况 (3)2.施工部署 (4)2.1施工组织结构 (4)2.2施工部署 (4)2.2.1施工区域划分....................................................... 错误!未定义书签。

2.2.2施工顺序安排 (4)2.2.3施工组织机构原则 (5)2.3施工准备 (5)2.3.1技术准备 (5)2.3.2现场准备 (5)2.4施工机械和材料计划 (5)2.4.1 施工机械 (5)2.5施工进度计划安排 (6)3.钢筋混凝土排水方涵施工 (6)3.1测量定位 (6)3.2.1测量方法管理 (6)3.2工程施工工艺流程图 (7)3.3开槽 (8)3.4垫层施工 (8)3.5混凝排水方涵结构施工 (8)3.5.1钢筋工程施工 (8)3.5.2模板工程施工 (9)3.5.3混凝土工程 (11)4.冬季施工措施 (12)5.质量保证体系及措施 (13)5.1管理体系 (13)5.2质量管理措施 (13)6.安全保证体系及措施 (14)6.1安全保证体系 (14)6.2安全保证措施 (14)7.施工保证措施 (17)8.环境保护措施 (18)1.工程概况1.1 编制依据1.1.1主要规范、规程1、本工程施工图纸、设计说明、合同文件;2、本工程地质勘察报告;3、《排水管(渠)工程施工质量检验标准》(DBJ01-13-2004)4、《北京市给水排水管道工程施工技术规程》(DBJ01-47-2000)5、《市政基础设施工程资料管理规程》(DBJ01-71-2003)6、《城市测量规范》(CJJ8-99);7、《市政基础设施工程质量检验与验收统一标准》(DBJ01-90-2004);8、《混凝土强度检验评定标准》;9、《钢筋焊接及验收规程》(JGJ 18-2003);10、《建筑机械使用安全技术规程》(JGJ 33-2001);11、《北京市建筑工程施工安全操作规程》(DBJ 01-62-2002);1.1.2主要应用法规1.《工程建筑法规文件》2.《建筑工程质量管理条例》3.《中华人民共和国环境保护法》4.《关于在基本建设工程中加强地下文物保护管理的通知》1.2工程概况林萃路位于北京市朝阳区、海淀区和昌平区交界处。

排水涵洞工程施工

排水涵洞工程施工

排水涵洞工程施工一、工程概况排水涵洞工程是城市基础设施建设的重要组成部分,其主要作用是为了解决城市排水问题,降低城市内涝风险,提高城市生态环境质量。

本次施工的排水涵洞工程位于某城市,主要包括涵洞主体结构、进出口及相关附属设施的建设。

二、施工准备1. 施工前,应充分了解和掌握设计文件及规范要求,组织施工人员认真学习,确保施工过程中严格遵循设计要求和施工规范。

2. 做好施工现场的勘查工作,了解地质、水文、交通等情况,为施工方案的制定提供依据。

3. 准备施工所需的各种材料、设备及工具,确保施工顺利进行。

4. 建立健全质量、安全、环保等管理制度,确保施工过程中的各项工作有序进行。

三、施工流程1. 涵洞主体结构施工(1)基坑开挖:根据设计要求,采用挖掘机进行基坑开挖,严格控制开挖深度和边坡稳定性。

(2)基础处理:对基坑进行排水、降水处理,确保施工安全。

根据地质情况,采取相应的地基处理措施,如换填、加固等。

(3)涵洞主体结构施工:按照设计图纸,现场浇筑涵洞主体结构,包括涵台、涵身、拱圈等。

注意控制混凝土的配合比、浇筑时间和养护条件,确保混凝土质量。

2. 进出口施工(1)进出口基础处理:根据设计要求,对进出口基础进行处理,确保基础稳定。

(2)进出口结构施工:按照设计图纸,施工进出口的混凝土结构,包括进出口通道、翼墙等。

3. 附属设施施工(1)排水系统施工:施工排水沟、排水井等设施,确保涵洞内部排水畅通。

(2)防渗衬砌施工:根据设计要求,施工防渗衬砌,提高涵洞的防渗性能。

(3)路面施工:施工涵洞进出口路面,确保路面平整、耐磨。

四、施工质量控制1. 严格把控原材料质量,确保原材料符合设计要求和规范要求。

2. 加强施工过程控制,确保施工质量符合设计图纸和规范要求。

3. 强化验收管理,对施工过程中的各个环节进行严格验收,确保工程质量。

五、施工安全与环保措施1. 建立健全安全管理制度,严格执行施工现场安全规定,确保施工过程中人员安全。

排水管涵施工方案及方法

排水管涵施工方案及方法

排水管涵施工方案及方法一、沟槽开挖1、沟槽主要采用人工开挖,局部用机械辅助,并预留30cm人工找平。

开挖前应将拆迁的建筑垃圾清运干净,将可利用作为回填土的堆放在沟槽1m以外,其余的土质运出场外,开挖时不得随意扰动地基。

2、沟槽开挖至设计高程后,排水采用明沟导流进积水坑,再用潜水泵抽走的方法进行排水。

3、沟槽开挖前根据测量放线的情况严格按照设计要求,对开挖范围内的地下管线和电线、电缆做认真仔细检查,同时进行现场核对和补充调查,并要求业主按要求进行挖掘迁移和清理改造。

二、管涵基础施工1、沟槽开挖到设计要求高程后,由监理验收合格再进行下步施工。

2、根据沟槽基底的土质不同,有积水部位及软土部分,用毛碴换填30~50cm 至基底高程。

3、管涵基础采用分层浇筑,先浇筑管底平面基础,再浇筑管侧基础混凝土。

三、管涵施工1、管道垫层的处理管材运到现场,应报监理验收合格后,将管口外壁凿毛并冲洗干净。

管涵垫层应根据地质情况采取180°、135°或90°的构造方法,管涵应先采取临时支撑,固定好位置,标高,然后按要求浇筑垫层。

2、管道的连接采用起重机下管,安放到管道的平面基础上,并用与管基同标号的砂浆将平基与管材接触的三角部位塞填,使管材固定。

再浇筑管侧基础混凝土。

本工程采用承口式连接,注意做好嵌缝处理,质量达到规范及招标文件的要求。

管涵安全到位后,采用钢丝网水泥砂浆抹带接口,抹带做完后立即用麻袋覆盖,3小时后进行洒水养护。

3、灌水试验:采取分段封堵进行,实验要求符合招标文件的要求。

四、检查井施工1、沉泥井要按设计要求做好底部管井的基础和管壁。

2、检查井基础的混凝土标号为C20,则基础施工面与管线基础同时进行,如果地基不良应用石屑换填30~50cm。

3、检查井井墙可心在支管与主管安装完成后,用M10水泥砂浆和Mu10粘土砖砌筑。

五、土方回填1、管涵两边对称进行回填。

管涵采用人工分层回填,并用蛙式打夯机每30cm 夯实一次。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

排水方涵施工组织设计东港市大东西街方涵工程施工组织设计建设单位:东港市城市投资有限公司编制单位:辽宁荣泰建筑(工程)集团有限公司编制日期:2016年6月10日目录一、工程概况二、施工布置三、施工准备四、施工方法五、保证工期技术组织措施六、安全防火措施七、保证工程质量控制计划八、雨季施工措施九、工程档案管理十、各种图表东港市大东西街方涵工程施工组织设计一、工程概况该工程位于东港市大东西街道路中心桩号K1+480处,角度为0°,直双孔钢筋混凝土箱涵,净跨度布置2×5米。

方涵横向布置为18米车行道+2×6.25米人行步道,全宽30.5米,方涵建筑面积346.2㎡。

大东西街原路基为腐殖土和淤泥质粉土。

二、施工布置1 、施工程序安排本工程主要按照下面施工程序进行施工:定位放线→施工导流→基础开挖→粉喷桩施工→基层砂砾、土工格栅及砼施工→方涵主体施工→土方回填→方涵附属工程施工→交工验收(工种工序交叉流水作业,穿插进行)。

2、施工现场平面布置由于该工程为排水方涵,施工里程为K1+467.325~K1+492.675,施工工作面狭窄,施工困难较大,对投入该工程中的人、财、物提升出了非常高的要求,因此,对施工机械现场临时设施的布置、水平垂直运输机械的设置作以下安排:(1)施工临建设施:由于工期不是很长,临建用房采用简易活动房,临建用房面积共计50㎡,其中办公室20㎡,材料库30㎡。

(2)材料堆放:该工程施工路线较长,开槽后工作面狭窄在施工路上设6个材料堆放场地。

(3)施工作业区布置:木工,钢筋工作业区设在公司仓库院内集中制作。

(4)垂直运输机械:根据该工程施工场地特点,该工程采用25吨汽车吊上下吊料。

(5)水平运输机械:该工程水平运输机械采用1台小型机动翻斗车和一台平板拖车,运送模板、钢筋及施工所用的材料。

(6)施工便道,由于采用25吨汽车吊及现场商品砼车辆运输及施工,利用现在垫好碾压完的路基,和新修的施工便道。

可以满足施工要求。

(7)施工现场用电:本工程远离大电网的乡镇无法接临时用电,为确保工程顺利进行。

在本工地安放1台75瓦千的柴油发电机,以保证供电的连续性及适应用电负荷曲线的变化,持续运行输出功率能满足全工程最大计算负荷选择,并应根据负荷的重要性确定发电机组备用机组容量。

柴油机持续进行的输出功率,一般为标定功率的0.9倍。

(8)施工现场用水:采用水车运水。

三、施工准备工作1、组织工程技术人员熟悉图纸,进行设计交底和施工组织计划交底。

2、应及时会同建设单位、设计、监理进行图纸会审。

3、临建用房及施工道路等按施工平面布置要求在施工准备阶段完成。

4、提出加工订单及工料分析明细表。

5、做好各种材料进场的准备工作,抓紧订购6、施工所需机具设备应提前做好检修工作,如期进场。

7、做好劳动就位和准备工作。

四、施工工作内容及工程特点导流挖土围堰修筑,基础土方挖土倒运,基础四周边角按圆木护坡,挖排水沟,积水坑往外抽水,(用18瓦千柴油发电机发电,带6寸污水泵。

)及方涵施工后,围堰撤土,导流及方涵两侧土方回填。

(一)、土方开挖1、准备工作(1)会同建设单位查看地下敷设物,及地上地下障碍物。

(2)施工放样,包括水准点设置,标记在固定位置,放好开挖沟槽上口两条平行线。

(3)先挖方涵东侧的导流,导流尺寸同原沟形尺寸做围堰坝埂,挖方、弃土及回填土均需一挖两倒到已征用的水田地内。

2、导流排水根据放出的开挖线,按照方涵设计位置结合现场实际情况,按原沟形开挖,保证导流上口宽度、下口宽度及深度满足原沟渠排水要求。

导流线形要求平顺,采用折线型,转弯处做成弧形。

导流施工采用挖掘机开挖,开挖材料可根据现场情况用于护坡道施工,多余材料采用自卸汽车运走。

采用人工修底,但是,杜绝在沟底铺设薄层,杜绝沟底堆土及杂物。

(具体做法见附图1)3、施工便道:由于拆迁原因,方涵东侧道路基础石渣未垫,道路不通,场地为水田地。

导流挖好后,围堰成形后,开始挖基础土方,由于土地未征用的原因,方涵东侧道路基础石渣未垫,无法向东侧倒运土方,方涵基础挖土倒运。

需垫施工便道,往外倒运,倒运500米以内。

(具体尺寸见附图)4、开挖断面方涵基槽开挖,基槽与路直交方向为50.5米。

水流方向30.35米,边坡为1:2.5坡,两侧底角采用木桩加固,木桩为落叶松圆木规格长6米,直径50cm,圆木中心间距为0.5米。

5、开挖方法土方开挖工程量较大,由于现场的场地条件影响,基础挖方需要垫施工便道,开挖方式为沟端开挖法,反铲挖掘机停在沟端开挖,一挖一倒一装车,土方倒运到甲方指定征用的水田地里面,并土方平整。

6、基坑排水在基槽开挖过程中,基槽四周挖排水沟及两侧设置2个集坑。

集水坑的尺寸为1m×1m×1m。

7、施工过程中应经常检查基槽边坡稳定情况,发现问题及时处理。

(二)、基槽排水基槽开挖会遇到地下水渗出和地表水流入,造成基槽积水,破坏边坡稳定,影响施工进行,必须做好槽内排水和地面截水,保证建基面无水作业。

具体方案如下:(1)在每个集水坑内配置,1台4寸泥浆泵和1台2寸污水泵,视水量情况实施排水。

(2)为防止雨天雨水灌入,在挖暗渠沟时,地面截水利用挖出的土向周筑0.5m高的土堤截水。

(三)粉喷桩施工1、方涵设计加固处理软基为粉喷桩,粉喷桩机械施工中需要的工作面为纵向5米,横向2米,基础挖方需考虑工作位置,已减少基础挖方工程量。

2、机械设备及人员配备我公司采用其型号为PH-5型液压步履式粉喷桩机,并配有储灰罐、粉体发送机、空压机、压力胶管以及经市级以上有关部门认可的电脑自动打印装置的喷灰计量装置和显示钻杆钻进时电流变化的电流表、压力表(配标定证书)。

钻机均配备电工1人,机械工1名,操作人员2人。

力工5人。

2、场地平整及设备布臵:①在粉喷桩钻机和发电机以及材料进场之前,进行粉体搅拌桩施工的场地,事先应予平整,清除桩位处地上、地下的一切障碍物(包括石块、树根和垃圾等),场地低洼时,应回填与处理地质相同的土质(不得回填杂土),压实度不低于85%,使之符合粉喷桩施工要求。

②根据场地情况将发电机及储料棚布臵于地势稍高处,并在其周围开挖排水沟,以防止雨后积水影响水泥品质和损坏施工机具,确保粉喷桩施工质量优良。

③施工测量与放样,为保证粉喷桩位臵的准确性,我部安排一位已从事公路桥梁测量10年以上的测量工程师专门负责粉喷桩的测量放样工作,测量仪器采用日本产拓普康全站仪及自动安平水准仪。

④在场地整平后,我公司在测量组对粉喷桩控制桩位放样完毕后,我公司实行三级检验制度对其进行检验即:项目技术负责人-→装基施工技术员-→监理工程师检验,合格后进行粉喷桩桩位的放样,按图纸中的桩距和经监理工程师批准使用的粉喷桩桩位布臵图进行梅花形布臵,并用白灰和竹钎作明显标记。

3、软基加固施工①施工中各参数的控制,钻进速度:80~100cm/分、提升速度:50~80cm/分、搅拌速度: 30~50转/分、每米水泥用量: 50kg/m 钻进、复搅及提升时管道压力空气压力:0.1~0.2Mpa、喷灰时管道压力: 0.2~0.4Mpa 。

②钻机就位应满足图纸要求,用水平尺检查钻机转盘的水平度和用垂球检查钻杆的垂直度,其垂直度偏差不得大于1.5%,为确保垂直度控制良好,我公司的钻机四个支座处加设较大面积的钢板,使钻机在钻进中保持平稳,钻进时要经常检查垂直度,如发现偏差则边钻进边调整,对于设计长度较长的水泥搅拌桩,在开始时保持较慢的钻进速度,待机身稳定后再加快钻进速度。

桩孔位臵与图纸位臵偏差不得大于100mm。

③搅拌桩工艺试桩按“一喷两搅”法,施工中发现喷粉量不足,实行整桩复打,并不小于设计用量;如遇停电机械事故等原因导致粉喷中断也必须复打。

复打重叠孔段长度不小于1m。

④搅拌机每次下沉或提升的时间应有专人记录,深度误差不得大于5cm,时间误差不得大于5秒。

施工中发现的问题及处理的情况均应在备注栏中注明。

⑤施工时发送机发送水泥必须连续,水泥用量以及输入干粉水泥的时间应有专人记录。

喷灰量应由电子显示器和提升速度进行控制,水泥用量的误差不得大于±1%。

施工时应严格控制喷灰时间,停止喷灰时间和水泥喷入量,确保水泥粉体搅拌桩质量,发现喷灰量不足时,应整桩复打,因客观原因喷灰中断时,复打重叠段不应小于1m。

⑥水泥粉喷桩施工过程中应做好施工记录,实际的孔位、孔深,每个钻孔的地下障碍物,洞穴,涌水,漏水及工程地质情⑦施工过程中如发现异常情况应马止上报有关部门及时配合解决。

4、施工注意事项①每台钻机施工前必须进行试桩,以检验桩机的机械性能、掌握下钻和复搅的阻力情况。

施工中如因地下障碍物等原因使钻杆无法钻进时应及时通知监理及设计人员,以便及时采取补桩措施。

②应定期检查拌合叶片的直径大小,如磨损使叶片直径小于设计桩径时应更换叶片。

5、检测标准①必须由专门的检测单位进行质量检测。

②N10检测,成桩龄期7D内用轻便触探器进行N10检测,检测频率为总桩数的10%。

③抽芯检验,抽芯检验主要用于评价桩身质量,抽芯检验桩的数量为桩数的1%,且每个施工作业点不少于6根。

⑤单桩荷载试验数量不低于总桩数的0.3%,且每个施工作业点不少于3根。

(四)、褥垫层、土工格栅及C15素混凝施工1、清除清理基坑范围内杂草、树木等有害于基础砂垫层稳定的杂物,对于地表积水,先将水抽干,清除淤泥,并用合格土方进行砂砾回填,并进行压实。

2、砂垫层施工,厚度60㎜级配较好地砂砾,第一层砂垫层铺设厚度为30㎝,铺设完成后采用压路机静压2边。

3、在第一层砂垫层上铺设土工格栅,测量员按照设计要求进行土工格栅平面位置放样。

要求在规范误差范围内。

放样复测好后,经测量监理工程师验收合格后,即可进行土工格栅的施工工作。

4、土工格栅,采用极限拉强度大于110KN的双向经编土工格栅,铺设时沿路基横向铺设,搭接宽度不小于50㎝,搭接时用塑料卡进行连接,铺设时路基坡脚两侧预留2m回折长度,等第二层砂垫层铺设完成后回折。

摊平时拉直平顺,紧贴下承层,不得出现扭曲、折皱、重叠。

在斜坡上摊铺时,应保持一定松紧度。

5、现场施工中,如果发现土工格栅有破损时,必须立即修补好再铺设。

并尽量避免长时间暴露和暴晒,以免性能劣化。

6、土工格栅铺设完成后,井现场监理工程师验收合格后,方可进行第二层砂垫层施工。

7、C15商品混凝土垫层操作工艺:①工艺流程支模板→槽底砂砾层或模板内清理→混凝土浇筑→混凝土振捣→混凝土养护②清理:清除砂砾层上的杂物,对于干燥土应用水润湿,表面不得留有积水。

③ C15商品混凝土,垫层厚度为150㎜,采用人工摊铺平板振动器振捣,振捣器的移动间距,应能保证振动器的平板覆盖已振捣的边缘,且捣密实。

④混凝土振捣密实后,按事先做好的控制标高桩找平,表面应用木抹子搓平。
