GIS组合电器安装作业指导书

合集下载

220GIS组合电器作业指导书

220GIS组合电器作业指导书

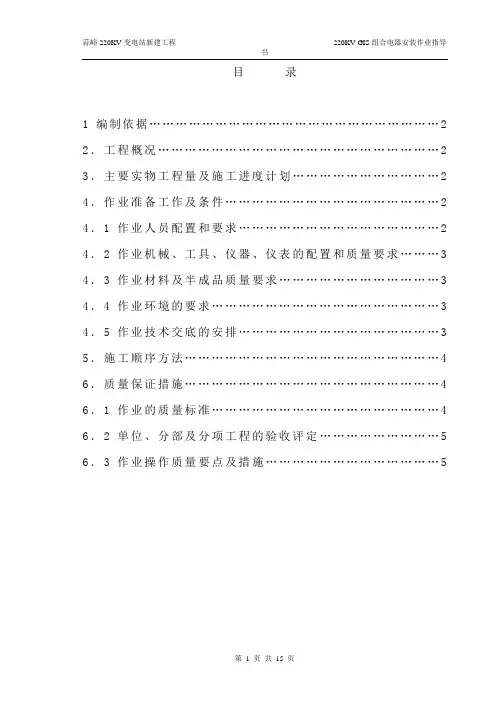

目录1编制依据 (2)2.工程概况 (2)3.主要实物工程量及施工进度计划 (2)4.作业准备工作及条件 (2)4.1作业人员配置和要求 (2)4.2作业机械、工具、仪器、仪表的配置和质量要求 (3)4.3作业材料及半成品质量要求 (3)4.4作业环境的要求 (3)4.5作业技术交底的安排 (3)5.施工顺序方法 (4)6.质量保证措施 (4)6.1作业的质量标准 (4)6.2单位、分部及分项工程的验收评定 (5)6.3作业操作质量要点及措施 (5)1. 编制依据1.1 《电气装置安装工程施工及验收规范》GBJ147-90 GB50151-91 1.2 《电气装置安装工程质量检验及评定规程》DL/T5161.1~5161.17-20021.3 《电气装置安装工程电气设备交接试验标准》GB50150-911.4 《电力建设安全健康与环境管理工作规定》国电电源[2002]49号1.5 蒜峪220KV变电站新建工程电气施工设计图纸2. 工程概况本工程为蒜峪220KV变电站新建工程220KV封闭式组合电器设备安装施工,工程包括:220KV GIS封闭式组合电器设备安装7组。

3. 主要实物工程量及施工进度计划主要实物工程量:220KV封闭式组合电器7个间隔;施工进度计划:2008 年6月21日至2008年7月10日4. 作业准备工作及条件4.1 作业人员配置和要求技术员1名,技工4名,辅助技工5名。

技术员负责全面技术工作,技工负责带领辅助技工施工。

所有电工、电焊工必须持有效的上岗操作证。

4.2 作业机械、工具、仪器、仪表的配置和质量要求汽车吊 25T/8T各一台、平板车 8T一辆、水平仪一套、切割机一台、电焊机二台、台钻一台、直尺、角尺、卷尺、撬杠、滚杠、倒链、水平尺、铅坠、圆锉、焊把、焊帽、锯弓、1000V摇表、2500V摇表、常用电工工具若干。

要求上述设备、机具完好,仪表在使用有效期内。

4.3 作业材料及半成品质量要求所有设备及附件各参数正确、符合设计要求,设备及附件出厂证件齐全、有效,并经入库检验合格。

GIS安装作业指导书.doc

GIS安装作业指导书.doc

GIS安装作业指导书HOkV输变电工程全封闭组合电器(GIS)施工作业指导书批准:审核:编制:实业公司2012. 03. 301S录1、编制目的................................... .32、编制依据................................... .33、工程概述................................... .34、施工总体安排............................... .45、GIS安装施工方案 ........................... .66^ 施工质量控制措施 (13)7、工程交接验收 (16)8、主要危险点预测及防范措施 (17)9、环境保护措施 (17)10、................................ 安全注意事项1811、........... 危险源辩识及环境因素辩识表(附表).1821、编制目的:为保证llOkV GIS设备的施工安装质量,促进施工安装工艺的进步,确保设备、人身安全,确保设备安全运行,特制定本作业指导书,对llOkV GIS设备的本体就位安装、验收、储存、检查、总体复装、投入运行前的检查等工作提供施工指导。

2^编制依据:2.1《电气装置安装工程高压电器施工及验收规范》GBJ 147-90;2.2《电气装置安装工程电气设备交接试验标准》GB 50150-20;2.3《电力建设安全工作规程(变电所部分)》DL5009-3-1997;3、工程概述:3.1本丁程110kV GIS设备选用由新东北电气(沈阳)高压开关有限公司生产的ZFW20- 145 (L) /T3150-40型气体绝缘金属封闭开关设备,本期新建5个间隔:包括2个进线间隔、1个主变间隔、1个PT间隔、1个母联间隔。

4、施丁总体安排:4.1施工人员安排:施丁负责人安全负责人:质量、技术负责人:4.2主耍吊装施工机具的计划安排:4.2. 1准备16吨吊车一辆,提前做好起重施工机械及吊索具投用前安全技术性能检验及吊车、人员资质报审。

GIS安装作业指导书

GIS安装作业指导书

一、工程概况及工程量1.1 工程概况1.1.1 220kV配电装置采用户外GIS设备,朝东北方向出线,本期上石钟山I、石钟山II 线。

另有2回主变进线和2回去整流变的出线。

220kV母线采用双母接线方式。

1.1.2 220kV户外GIS设备为河南平高集团产品。

产品由断路器、隔离开关、接地开关、母线、电压互感器套管、出线套管、就地控制柜等组成。

三相共箱,隔离开关附电动作操机构,断路器附液压操作机构。

1.1.3产品采用整件包装运输,设备到货次序不可混乱。

设备开箱、吊装转运、组装工作量大,质量过程控制极为重要。

1.2 工程量1.2.1 主变进线间隔2个;出线间隔4个;母设间隔1个;母联间隔1个1.2.2220kV封闭母线95.5米二、编制依据2.1 江西电力设计院《220kV配电装置》施工图纸BA03351S—D0102。

2.2《电气装置安装工程高压电气施工及验收规范》GBJ147—19902.3《电力建设安全工作规程》(变电部分)DL5009.1-20022.4《国家电网电力建设安全健康与环境管理工作规定》2.5 《电气装置安装工程质量检验及评定规程》DL T 5161.1-20022.6 《电气装置安装工程电气设备交接试验标准》GB 50150-2006三、施工准备及条件3.1 施工准备3.1.1 场地平整工作已完毕,施工图纸已会审,施工电源已具备,工程材料齐全并已运至施工现场。

3.1.2 人员配备:负责接地施工的主要人员的资格及要求必须合格,持证上岗序号工种工作内容人数1 电焊工设备支架焊接 22 电气安装工GIS设备安装83 管理人员安全质量 24 辅助性工人辅助施工83.1.3 机械器具配备:序号机械器具名称机械器具规格数量1 电焊机B×6—200—3A 22 型材切割机φ400 13 液压压接机压接LGJ-300/25导线 14 钻床台钻 1四、施工方法及工艺要求本节将按照施工工序流程,对各道工序中的工艺和技术要求进行简要的阐述,更详尽的内容可参阅有关厂家资料和规程。

组合电器(GIS)现场安装作业指导书.docx

组合电器(GIS)现场安装作业指导书.docx


2、220kV典型间隔单元描述:
出线间隔
编山1、轴II、备用体期上设
备)、孝义西I、孝义回I、
备用璀娜上设备)
2ZUU :
l53toH
母联间隔
UAA1W01?00
I、II母PT间隔
六、设备安装过程
1、一次设备的清点和地基的测量
1.1对一次设备的包装箱进行清点。

1.2对附件包装箱进行清点并妥善保管。

1.3根据地基图纸进行现场地基的测量。

1.4根据安装顺序一次设备间隔进入作业场地。

2、一次设备的安装
2.1 一次设备安装前应进行安装人员的技术培训和必要的安全培训。

2.2 一次设备安装前应对安装现场进行清洁处理。

2.3一次设备组装前应对CT、各包装单元内间隔进行必要的试验。

2.4一次设备的安装应从中间往两边组装,并对各装配单元内部零部件进行仔细检查、清理,并进行记录。

措施:专业吊装工进行吊装和操作,装配吊装指挥设一人专职指挥。

危险点5:临时电源的使用。

措施:每次使用前、后要进行检查并记录。

使用过程中,要清楚使用状态,避免影响其它设备使用。

八、消辅材料的准备
工作开始前,除生产厂家自带的工具材料外,应准备以下耗材:
九、现场安装工序流程表:
注:每天安装工作开始前,必须保证环境湿度不大于70%
十、现场作业流程及责任分工。

110KV GIS组合电器安装作业指导书

110KV  GIS组合电器安装作业指导书

110KV GIS组合电器安装作业指导书110KV GIS组合电器安装作业指导书一、引言本作业指导书旨在为110KV GIS(气体绝缘开关设备)组合电器的安装提供详细指导,确保安装过程顺利进行,并保证设备的正常运行和安全性。

本指导书适用于110KV GIS组合电器的安装作业。

二、安装前准备1. 安全措施在进行安装作业之前,必须确保所有参与人员已经接受相关安全培训,并严格遵守安全操作规程。

所有安装人员必须佩戴个人防护装备,如安全帽、安全鞋、防护手套等。

2. 工具和设备准备准备好所需的工具和设备,包括但不限于螺丝刀、扳手、电缆夹具、测量仪器等。

确保这些工具和设备处于良好状态,并经过检查和校准。

3. 施工图纸和技术文件准备好110KV GIS组合电器的施工图纸和相关技术文件,包括设备的布置图、接线图、设备参数等。

施工图纸和技术文件应由专业人员编制,并经过审核和批准。

4. 施工场地准备确保施工场地符合安装要求,包括地基平整、通风良好、无积水等。

清理施工场地,确保没有杂物和障碍物影响安装作业。

三、安装步骤1. 基础安装根据施工图纸和技术文件的要求,进行基础的安装工作。

首先,测量和标记基础的位置和尺寸。

然后进行基础的挖掘和浇筑工作,确保基础的稳固性和平整性。

2. 设备安装根据施工图纸和技术文件的要求,进行设备的安装工作。

首先,将设备运送到施工现场,并进行检查,确保设备完好无损。

然后,根据设备的布置图,将设备安装到基础上,并进行固定和连接。

3. 接线和调试根据施工图纸和技术文件的要求,进行设备的接线和调试工作。

首先,根据接线图进行设备的接线工作,确保接线正确无误。

然后,进行设备的调试工作,包括电气参数的调整和测试,确保设备的正常运行。

4. 安全检查和验收在安装完成后,进行安全检查和验收工作。

首先,对设备进行全面的安全检查,包括设备的外观、接线、绝缘等方面。

然后,进行设备的功能测试和性能测试,确保设备满足相关标准和要求。

GIS设备现场安装作业指导书.

GIS设备现场安装作业指导书.

GIS封闭式组合电器安装作业指导书1合用范围本作业指导书结合项目实际情况及环境条件编制,在GIS封闭式组合电器安装过程中严格按照作业指导书要求进行编写。

2对现场安装环境的要求a)时常清扫作业区内的异物并保持清洁;b)作业区相对湿度≤80%,阴雨天气不允许装配;c)作业区内不得进行产生粉尘及金属微粒的作业;d)作业区内应有专用的垃圾回收装置.3现场注意事项3.1 产品接收、装卸、开箱和存放注意事项气体绝缘设备的接收、装卸、开箱和储存》。

3.1.1 产品接收、装卸、开箱和存放注意事项参见《SF63.1.2 如果产品接收后不能即将组织安装,须按以下条款执行a)产品、附件和备件必须在有保护设施的地方储存;b)为了保证产品的状态良好,应在户内储存;当不可能在户内储存时,应满足以下要求:----设备存放必须高出地面至少150mm;----须用蓬布彻底盖住,并用绳子绑好。

c)每月目视检查一次储存状况,以防潮、防盗、防损伤。

3.2 现场安装注意事项a)吊装设备前必须确认起重设备,如:吊车、吊绳、吊带、吊环等的起重能力及产品自重,禁止盲目作业;b)不要对产品施加外力或者重击套管、管路、箱体等部位;c)每日安装前必须清扫作业现场并根据当日安装内容提前准备好安装工具及辅消材料;安装结束后须对安装工具进行清点,对现场进行清理并确定次日装配内容;d)安装过程中要特殊小心,防止灰尘、杂质和潮气进入GIS本体内部。

内部清理、安装时应戴上塑料手套;e)为防止杂质进入本体内部,清理后的导体、壳体等应即将安装,外露部份要用塑料布包覆。

对于暂时不安装的壳体、管路等,切勿将保护盖板取下;f)O型圈种类不能混淆,要分类存放,区别使用。

O型圈在使用前要检查其外表面,不能有划伤;气体,应经过减压阀减压;g)不能直接由气瓶向气室内充SF6气体已回收,且SF6表压为零,才干松开盖板或者法兰的螺栓h)在进行返修作业之前,必须确认SF6连接,法兰螺栓必须沿圆周方向对角均匀松动,不能一个一个的拆卸;i)气体回收后,将进行GIS壳体内部的安装时,必须检查对内部氧气浓度进行检测(氧气浓度应大于14%),必要时采取换气措施,否则不能进行内部作业。

封闭式组合电器安装作业指导书

封闭式组合电器安装作业指导书

封闭式组合电器(GIS)安装作业指导书1、目的:按照图纸和出厂资料正确的进行封闭式组合电器(GIS)安装,使其质量和工艺符合有关的规定及规范。

2、适用范围:适用于达布逊110kV输变电工程封闭式组合电器(GIS)的安装调试。

3、职责范围:施工负责人:在安装时正确有效的执行作业指导书规定。

技术员职责:制定技术措施及在安装过程中进行技术指导及技术交底。

班组长职责:调整和检查执行作业指导书情况,调试人员负责对断路器的检验和试验。

4、工作程序:根据电气装置安装工程,高压电器施工及验收规范进行编写,同时参考了相关的厂家技术资料。

4.1概述高压断路器类型很多,但就其结构来讲,都是由开断元件、支撑绝缘部件、底座,传动元件和操动机构五个基本部件组成。

封闭式组合电器是以SF6气体做为灭弧和绝缘介质,采用单压式灭弧室,并配用液压操动机构或压缩空气操动机构,压缩空气操动机构分单机供气或集中供气两种供气方式。

该设备具有防跳跃保护装置,非同期保护装置,操动气压降低及SF6气体压力降低的闭锁装置和防慢分慢合装置。

4.2施工前准备在封闭式组合电器(GIS)安装前,工程负责人应组织有关人员对人员分工,对材料、机械等进行准备和检查,并组织技术人员进行技术安全交底。

a、人员组织:由一名有施工操作经验人员负责,对每道工序进行指挥和检查,由一至二名有操作经验人员配合,还应配有焊工,滤油人员,高压试验人员。

b、材料,机具及场地:安装机具:焊机、氧气乙炔、扳手、管钳、手锤、虎钳、钢尺,水平尺、线坠、电工工具、电钻、台砂轮、滤油设备等。

其它材料包括脚手架、照明及一般消耗材料如白布、棉纱、塑料布、酒精、汽油、砂布等。

施工场地和脚手架的布置应满足安全、可靠、施工便利、防火、防雨、防风等要求,必要时滤油设备应搭设篷布。

c、设备开箱检查及保管:设备开箱前,应上报主要设备开箱检验报审表,经业主项目部、监理项目部、施工项目部、设备厂家四方负责人批准开箱后,方可进行;首先检查有无技术文件,包括安装使用说明书,装箱一览表,出厂证明书,产品合格证,以及随产品带的备品备件,专用工具。

GIS作业指导书

GIS作业指导书

1.标准化作业流程图
变电安装标准化作业流程图
2.范围
本作业指导书针对GIS组合电气新装工作。

3.引用文件
《电业安全工作规程(热力和机械部分)》水电部1978年颁
《电业安全工作规程(发电厂和变电所电气部分)》DL 408-91
《变电所管理规范(试行)》辽电生(2004)101号
《ZF12-72.5/2000A-31.5kA GIS组合电气安装使用说明书》
4.准备阶段
4.1准备工作安排
GIS组合电器新装准备工作安排
4.2作业人员要求GIS组合电气新装作业人员要求
4.3工器具GIS组合电器新装作业工器具
责任人:安洪伟
GIS组合电器新装作业工器具
4.4备品备件及材料
GIS组合电器新装作业备品备件及材料
责任人:朱宁宁
4.5危险点分析及安全控制措施
GIS组合电器新装危险点分析及安全控制措施
4.7人员分工GIS组合电器新装人员分工
GIS组合电器新装人员分工
5.设备检修流程图
GIS组合电器新装检修流程图

6.作业程序及作业标准6.1开工
6.4安装内容及工艺标准。

110KV GIS组合电器安装作业指导书要点

110KV  GIS组合电器安装作业指导书要点

110KV GIS组合电器安装作业指导书要点110KV GIS组合电器安装作业指导书要点一、引言本文档旨在提供110KV GIS组合电器安装作业的详细指导,以确保安装过程顺利进行并符合相关标准和要求。

本指导书包括安装前准备工作、安装步骤、安装注意事项以及质量控制要求等内容。

二、安装前准备工作1. 安全准备- 确保安装人员具备相关的安全培训和证书。

- 提供必要的个人防护装备,如安全帽、防护眼镜、防护手套等。

- 确保安装现场符合相关的安全标准和规定。

2. 工具和设备准备- 准备所需的安装工具,如扳手、螺丝刀、电缆剥线器等。

- 确保所需的安装设备和材料齐全,如电缆、绝缘子、接地装置等。

3. 施工方案准备- 制定详细的施工方案,包括安装步骤、工期计划和质量控制要求等。

- 确定安装过程中可能遇到的问题,并提前制定解决方案。

三、安装步骤1. 安装前检查- 检查所提供的设备和材料是否符合规格和要求。

- 检查安装现场是否符合相关的安全标准和规定。

- 确保施工方案和相关图纸的准确性。

2. 安装GIS组合电器- 按照施工方案的要求,逐步安装GIS组合电器,包括固定件、连接件和附件等。

- 严格按照设备制造商提供的安装说明进行操作。

- 在安装过程中,注意保护设备不受损坏,并确保连接部位的紧固和绝缘性能良好。

3. 安装电缆和接地装置- 按照施工方案的要求,安装电缆和接地装置。

- 确保电缆的选用符合相关标准,且电缆的敷设和连接符合规范要求。

- 接地装置的安装应符合相关的电气安全标准,确保良好的接地效果。

4. 安装绝缘子和附件- 按照施工方案的要求,安装绝缘子和附件。

- 确保绝缘子的选用符合相关标准,且安装位置和固定方式正确。

- 附件的安装应符合相关的要求,确保其功能正常且可靠。

5. 安装完成检查- 检查安装过程中可能存在的问题,并及时解决。

- 进行安装质量的终检,确保设备安装符合相关标准和要求。

- 做好安装记录和报告,包括安装日期、人员、设备型号和安装质量等信息。

封闭式GIS组合电器安装作业指导书

封闭式GIS组合电器安装作业指导书

彩虹桥66kV变电站新建工程封闭式组合电器安装作业指导书启辰电力工程有限责任公司彩虹桥66kV变电站新建工程施工项目部批准: 日期: 年月日审核: 日期: 年月日编写: 日期: 年月日目录1.适用范围 (1)2. 编写依据 (1)3. 作业流程 (2)3.1作业(工序)流程图 (2)4. 安全风险辨析与预控 (3)5. 作业准备 (4)5.1 人员配备 (4)5.2 主要工器具及仪器仪表配置 (4)6.作业方法 (5)6.1施工准备: (5)6.2组合电器设备安装 (5)7. 质量控制措施 (6)7.1质量控制措施 (6)1. 适用范围全封闭组合本作业指导书适用于110kV电压等级以下的作业施工,频率为50Hz SF6电器的安装作业,包括户外式、户内式、组合型、单元型。

2. 编写依据3. 作业流程3.1 作业(工序)流程图图3-1 作业流程图4. 安全风险辨析与预控表4-1工作前安全风险辨析及措施表请您认真检查并签名确认,您的签名意味着将承担相应的安全质量责任施工单位检查人:监理单位检查人:日期:日期:注:对存在风险且控制措施完善填写“√”,存在风险而控制措施未完善填写“×”,不存在风险则填写“―”,未检查项空白。

5. 作业准备5.1 人员配备5.2 主要工器具及仪器仪表配置6.作业方法6.1施工准备6.1.1技术准备:按规程、厂家安装说明书、图纸、设计要求及施工措施对施工人员进行技术交底,交底要有针对性;6.1.2人员组织:技术负责人:邹宏;安装负责人:张文革;安全质量负责人:季鹏;和工作人员王运来、唐晓伟、李志、夏春秋、曲久利;6.1.3机具的准备:按施工要求准备机具并对其性能及状态进行检查和维护;6.1.4施工材料准备:酒精、无尘纸巾、农用薄膜、丙酮。

6.2组合电器设备安装6.2.1 以母管的中心为基准,标出各间隔的中心线。

6.2.2 整个间隔为1件设备,每件的重量约在6至9吨之间,设备就位时比较困难,用室内天车吊装时,要选择好吊点,尼龙吊套、吊装角度要符合要求,避免设备倾斜,吊装过程中要设专人指挥,防止振动过大损伤设备及地面。

GIS组合电器作业指导书

GIS组合电器作业指导书

GIS组合电器作业指导书关键信息项:1、作业人员资质要求2、作业前的准备工作3、作业流程与步骤4、安全注意事项5、质量检验标准6、作业后的清理与整理1、作业人员资质要求11 作业人员应经过专业培训,熟悉 GIS 组合电器的结构、原理和操作方法。

111 具备相关的电气知识和技能,持有有效的电工操作证书。

112 了解并掌握相关的安全操作规程和应急处理措施。

2、作业前的准备工作21 详细了解作业任务和工作范围,制定作业计划。

211 检查所需工具和设备是否齐全、完好,包括绝缘工具、测试仪器等。

212 确认作业现场的安全措施已到位,如设置警示标识、隔离区域等。

22 对 GIS 组合电器进行外观检查,查看有无异常情况,如外壳变形、渗漏油等。

221 检查气体压力是否正常,如有异常应及时处理。

222 核实相关的操作票和工作票是否完备。

3、作业流程与步骤31 停电操作311 按照规定的操作顺序断开电源进线开关和负荷开关。

312 检查确认开关已分闸到位,并悬挂“禁止合闸,有人工作”的标识牌。

32 气体处理(如有需要)321 按照操作规程进行气体回收或排放,确保气体处理过程安全可靠。

322 对气体处理设备进行检查和校验,保证其性能良好。

33 设备拆解与检修331 使用专用工具拆解 GIS 组合电器的部件,注意保护零部件不受损坏。

332 对拆解的部件进行详细检查和维修,更换损坏的零部件。

34 组装与调试341 按照相反的顺序进行设备组装,确保各部件安装牢固、密封良好。

342 进行电气性能测试和调试,包括绝缘电阻测试、回路电阻测试等。

35 送电操作351 检查设备组装无误,各项测试指标合格。

352 按照规定的操作顺序合上电源进线开关和负荷开关,恢复供电。

4、安全注意事项41 作业人员必须穿戴好个人防护用品,如绝缘手套、绝缘鞋等。

411 在进行电气操作时,应严格遵守操作规程,严禁违规操作。

412 作业现场应保持干燥、清洁,防止触电事故发生。

GIS安装作业指导书

GIS安装作业指导书

GIS安装作业指导书关键信息项:1、安装准备工作工具与设备清单施工人员资质要求安装环境要求2、 GIS 设备检查外观检查内部零部件检查出厂检验报告核对3、基础与预埋件检查基础平整度预埋件位置与尺寸4、安装步骤母线安装间隔单元安装操作机构安装密封处理5、调试与测试电气性能测试机械性能测试密封性测试6、质量验收标准各项测试指标要求外观质量要求7、安全注意事项施工人员个人防护现场安全标识设置11 安装准备工作111 工具与设备清单施工前应准备齐全的工具和设备,包括但不限于吊车、扳手、螺丝刀、力矩扳手、水平仪、绝缘测试仪、高压试验设备等,并确保其性能完好、精度满足要求。

112 施工人员资质要求参与 GIS 安装的施工人员应具备相应的电气安装资质和经验,熟悉GIS 设备的安装流程和技术要求,经过专业培训并考核合格。

113 安装环境要求安装现场应保持清洁、干燥,无灰尘、杂物等。

温度、湿度应符合GIS 设备的安装要求,一般温度在 5℃至 40℃之间,相对湿度不超过80%。

12 GIS 设备检查121 外观检查在安装前,应对 GIS 设备的外观进行仔细检查,查看外壳是否有变形、划伤、锈蚀等情况,各部件的连接是否牢固,标识是否清晰。

122 内部零部件检查打开设备包装,检查内部零部件是否齐全,有无损伤、受潮等现象。

重点检查导体、绝缘子、密封件等关键部件。

123 出厂检验报告核对认真核对 GIS 设备的出厂检验报告,确认各项性能指标符合设计要求。

13 基础与预埋件检查131 基础平整度检查基础的平整度,其水平度偏差应不超过规定值,以确保 GIS 设备安装后的稳定性。

132 预埋件位置与尺寸复核预埋件的位置和尺寸,确保与 GIS 设备的安装要求相符。

14 安装步骤141 母线安装首先进行母线的安装,安装时要保证母线的连接紧密、接触良好,并且符合相间及对地的安全距离要求。

142 间隔单元安装按照设计顺序安装间隔单元,注意各单元之间的连接和密封,确保安装精度。

六氟化硫封闭式组合电器GIS安装作业指导书

六氟化硫封闭式组合电器GIS安装作业指导书

xx工程GIS安装施工作业指导书编号:批准:审核:编制:XX项目部年月日1、编制依据:1.1 GIS厂家资料1.2《电气装置安装工程施工及验收规范》1.3《电气装置安装工程高压电器施工及验收规范》1.4《电气装置安装工程电气设备交接试验标准》2、施工内容GIS安装工程的工程量、工期及其劳动力配置见下表所示:3、安装前的准备工作3.1准备好厂家技术资料及有关设计图纸。

3.2完成基础预埋,水平误差,不应低于产品的技术规定 3.3安装调试工、器具如下:4、施工流程5.施工技术措施由于GIS断路器体积重量较大,其就位安排在GIS主体钢结构尚未完成时进行,其他GIS部件就位安排在GIS主体钢结构及行车施工完毕后进行。

5.1站内承重路面平整5.1.1站内承重路段见附后GIS运输示意图5.1.2将承重路面原土挖至底标高,上铺300MM厚连沙石,压实5.2 GIS断路器就位5.2.1要求天气情况正常,无大风大雨5.2.2 GIS断路器包装应无残损;所有元件、附件、备件及专用工器具应齐全,无损伤变形及锈蚀;瓷件及绝缘件应无裂纹及破损5.2.3使用25吨吊车和10吨载重汽车分次将三台GIS断路器转运并卸载到总变GIS室内安装位置(进站路线见附后GIS运输示意图),就位时位置要求大致精确(其他GIS部件就位安装时再作调整),站内吊车起吊时,分别在吊车位置1,位置2,位置3,吊放F1、F2、F3断路器5.2.4 核查吊车,吊具、货车是否合乎吊装技术要求5.2.4.1 F1、F2断路器净重8000KG(F3净重小于8000KG),吊钩和钢丝绳重300KG,起吊重量共计8300KG,F1、F2断路器外型尺寸为(5382×1700×3150),吊装幅度选8M,主杆长度选15.25M,经查该25T吊车在8M幅度内起吊重量为8500KG,因此起吊重量在该吊车额定负荷内5.2.4.2起吊钢丝绳选用6×37+1-170φ17.5,4股受力钢丝绳,夹角为30O ,L=7M,经查单根钢丝绳破断拉力为P=18950KG,安全倍数为K=18950×4×COS15 O/1.1×8300=8.02,满足安全要求。

05封闭组合电器(GIS)安装(W08-EL-ZDS-005)

05封闭组合电器(GIS)安装(W08-EL-ZDS-005)

封闭组合电器(GIS)安装1目的为了提高GIS施工工艺水平,保证GIS安装质量,规范GIS施工程序。

2适用范围适用于500kV及以下电压等级GIS的安装。

3安装前准备3.1技术准备3.1.1熟悉制造厂提供的技术资料;3.1.2熟悉施工设计图纸;3.1.3编制施工技术措施;3.1.4组织施工人员学习、掌握各种工艺、材料、专用工具、仪器的使用方法;3.1.5对于进口的GIS,应邀请外方指导人员进行开工前的交底、答疑。

3.2工器具准备安装某一GIS前,除了备齐各种常用的安装工机具之外,还要按照制造厂的要求,选用下列其中的某些工机具或类似的机、工具。

3.2.1汽车液压吊(30t/1台)……………………吊装500kV GIS出线套管3.2.2汽车液压吊(16t/1台)…………吊装220kV GIS 出线套管和卸设备3.2.3汽车液压吊(8t/ 1台)…………………………………………吊装设备3.2.4气体处理车(1台)………………充、回收、抽真空、储存SF6气体3.2.5充气车(1台)………………………………………….抽真空、充气3.2.6烘箱(温度400℃)……………………………………………烘干燥剂3.2.7大直径母线装置车(Ф190 /1台)……安装Ф190mm母线(专用工具)3.2.8小直径母线装置车(Ф130 /1台)……安装Ф130mm母线(专用工具)3.2.9母线插入工具(1个)……………………………安装母线(专用工具)3.2.10法兰连接导销(4根)………………….法兰连接时导向(专用工具)3.2.11锥形法兰连接导销(4根)……………………法兰导向(专用工具)3.2.12接地带抛光轮(100个)…………….抛光接地带接触面(专用工具)3.2.13电缆接线间隔安装架(1套)…………安装电缆室母线(专用工具)3.2.14避雷器间隔安装架(1套)……………安装避雷器室母线(专用工具)3.2.15法兰夹(2个)…………………………………夹紧法兰(专用工具)3.2.16手动操作曲柄(5个)………………操作手动操作机构(专用工具)3.2.17活动脚手架(2套)……………………………………………安装GIS 3.2.18梯子(高4m 、3把)………………………………………安装GIS 3.2.19力矩板手(16-70N.m、30-140N.m 各2把)………………紧固螺栓3.2.20力矩板手(60-280N.m 2把)……………………………….紧固螺栓3.2.21力矩板手(100-500N.m 1把)………………………………紧固螺栓3.2.22力矩板手(100-600N.m1把)………………………………紧固螺栓3.2.23尼龙吊绳(3t,L=10m 1对)………………………………吊装GIS 3.2.24尼龙吊绳(3t,L=6m 2对)………………………………吊装GIS 3.2.25尼龙吊绳(3t,L=4m 2对)………………………………吊装GIS 3.2.26尼龙吊绳(2t,L=8m 1对)………………………………吊装GIS 3.2.27尼龙吊绳(2t,L=6m 2对)………………………………吊装GIS 3.2.28尼龙吊绳(2t,L=4m 1对)………………………………吊装GIS 3.2.29冲击钻(1把)……………………………………………钻地脚螺栓孔3.2.30吸尘器(220V,2kW~4kW 2个)…………………….清洁GIS内部3.3测量仪器的准备3.3.1SF6气体检漏仪(LF-1型、1个)………………测量SF6气体泄漏3.3.2SF6含水测量仪(WSI-1A、1台)………测量SF6气体,N2的含水量3.3.3密度计校验台(1台)……………………………………校验密度计3.3.4麦氏真空表(1台)………………………………测量气室的真空度3.3.5高真空表(1只)…………………………………………测量真空度3.3.6湿度计(1只)…………………………………………测量空气湿度3.3.7微欧计BIDDLE247100-47(1台)………………测量触头接触电阻3.4施工材料的准备3.4.1法兰密封胶…………………………涂于法兰密封面与“0”形环上3.4.2导电接触面电力脂……………………………涂于触头的导电面上3.4.3无水酒精(化学试剂)………………………………GIS内部清洁剂3.4.4白细擦布(不起毛、不脱线)…………………………清洁GIS内部3.4.5细砂布00#……………………………………清除GIS内部毛剌、划痕3.4.6地脚螺栓凝固剂……………………………………固定地脚螺栓用3.4.7塑料薄膜(100m)………………………………………………封口用3.5劳动保护用品的准备3.5.1薄塑料手套………………………………施工人员清理盆式绝缘子用3.5.2拖鞋………………………………………………………非施工人员用3.5.3防毒口罩………………………………………更换、添加干燥剂时用3.6装配前的设备检查GIS在装配前,应按国标进行下列检查,并做相应的记录:3.6.1GIS元件的所有部件应完整无损。

110KV--GIS组合电器安装作业指导书要点

110KV--GIS组合电器安装作业指导书要点

目录1.工程概况2.编制依据3.施工准备及条件4.主要施工机械及工器具的配置5.劳动力组织6.质量目标、环境、职业安全健康目标的设定7.施工工序及施工方法8.成品保护措施9.质量检查标准及工艺要求10.HSE管理11.应交付的技术资料及施工记录1. 工程概况1.1施工地点及名称、范围本作业指导书适用于热电(2×135MW)机组工程220kV屋外配电装置施工项目中的隔离开关安装调整。

主要施工地点在主厂房A排外220kV屋外配电装置1、2号主变进线间隔、甘棠Ⅰ、Ⅱ出线间隔、母联间隔、母线设备间隔(PT间隔)部分。

1.2主要工程量隔离开关GW16A-252W 4组带单接地隔离开关GW16A-252DW 8组带双接地隔离开关GW17A-252ⅡDW 2组母线接地开关JW6-252 4组槽钢[10 10米钢板δ=10,200×280 16块钢板δ=10,250×400 18块镀锌钢管Ф32 240米电动主开关操作机构14套手动接地开关操作机构16套1.3工程特点2.编制依据2.1西北电力设计院60-F4541S-D209 110kV屋内GIS配电装置图。

2.3 GBJ 147-90《电气装置安装工程高压电器施工及验收规范》2.4《火电施工质量检验及评定标准》2002年版2.5《电力建设安全工作规程》2002年版2.6《安装使用说明书》(长沙高压开关有限公司的随机资料)2.7《电气专业施工组织设计》3.施工准备及条件3.1 材料及设备准备3.1.1 GIS运抵施工现场后,组织有关人员进行验收检查,包装应无破损。

3.1.2 所有元件、附件、备件及专用工器具应齐全,无损伤变形及锈蚀。

3.1.3 瓷件及绝缘件应无裂纹及破损。

3.1.4出厂证件及技术资料应齐全。

3.1.5设备验收完后,暂不安装的应进行妥善保管,GIS应按原包装于平稳、无积水、无腐蚀性气体的场地,在室外加蓬布遮盖,并采取防雨、防火、防潮的措施。

22 gis组合电气就位及安装作业指导书.doc

22 gis组合电气就位及安装作业指导书.doc

编号:ZY/JD-B/B-1/22 XX变电站GIS组合电器就位安装作业指导书编写:年月日审核:年月日年月日年月日批准:年月日作业负责人:作业时间:年月日时分至年月日时分吉达变电分公司变电X X队- 0 -1 工作任务本作业指导书针对XX变电站GIS组合电气就位及安装工作。

2 工期安排序号内容负责班组计划日期1 组合电器开箱检查XX队X月X日2 组合电器主体就位、安装XX队X月X日3 组合电器附件安装XX队X月X日4 组合电器抽真空、充SF6气体。

XX队X月X日5 组合电器各元件特性试验。

XX队X月X日3 作业准备阶段3.1 准备工作√序号内容标准备注1 现场调查工作负责人应在作业前对作业现场的作业环境进行认真、全面调查对现场组合电器基础、设备到货情况等进行调查,确定是否具备施工条件。

2 技术准备(1)应准备组合电器新装时,所使用的检修工艺及相关附件检修使用说明书。

(2)工作负责人检查现场防尘、放火、防风、防雨防潮措施是否齐全。

如安装现场地面铺塑料薄膜等措施,保持现场清洁。

(3)施工前天吊,保证其处于良好的工作状态。

3 工器具准备根据组合电器新装的实际要求准备作业所必须的专用工具、常用工器具、仪器仪表、电源设施等工器具。

4 备品备件及材料准备根据新装组合电器的实际要求准备作业所必须的备品备件及消耗性材料、装置性材料。

5 通知厂家及相关专业如需厂家进行现场指导和需要其他相关专业配合时,要求在作业前及时通知厂家及相关专业6 技术交底作业班全体成员学习并掌握所安装设备的检修工艺、技术要求、质量标准及有关作业程序- 1 -3.2 主要工器具√√序号名称规格/编号单位准备数量备注1 电源箱及电源线2 真空泵(气体回收装置)DOV5000 台 13 吸尘器台 14 SF6捡漏装置150L/min 台 15 力矩扳手套 16 电动扳手15 t 个 47 吊车16t 台 28 吊装带10 t 条 29 电源箱及电源线3.3 主要备品备件及材料√序号名称规格单位准备数量备注1 S F6气瓶2 凡士林3 松动剂4 润滑脂5 白布带6 砂布7 锯条8 焊条9 棉纱布10 铁丝11 塑料胶带- 2 -3.3 主要备品备件及材料(续)√序号名称规格单位准备数量备注12 酒精13 无毛纸3.4 危险点分析及安全控制措施√序号危险点安全控制措施1 高处坠落及落物伤人1)进入作业现场必须带安全帽,高处作业系好安全带。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

某某110kV变电站电气工程GIS作业指导书批准: 日期:年月日审核: 日期:年月日日期:年月日日期:年月日编制: 日期:年月日福建省送变电工程公司二零一三年九月目录一编制依据--------------------------------------------------------1 二工程概况--------------------------------------------------------1 三安装流程--------------------------------------------------------2 3.1施工准备--------------------------------------------------------2 3.2基础复测--------------------------------------------------------6 3.3设备接收保管及防尘罩的组装说明----------------------------------6 3.4间隔单元安装----------------------------------------------------7 3.5母线筒安装------------------------------------------------------8 3.6抽真空及真空检验------------------------------------------------9 3.7注气及密封检查--------------------------------------------------9 3.8二次施工-------------------------------------------------------11 3.9 耐压试验------------------------------------------------------11 3.10设备调整------------------------------------------------------12 3.11整体检查------------------------------------------------------13 四工艺质量标准---------------------------------------------------14 4.1GIS基础检查----------------------------------------------------144.2SF6气体含水量基本要求------------------------------------------144.3SF6气体漏气率基本要求------------------------------------------15五安全文明施工及注意事项-----------------------------------------15 附表一施工安全危险点分析及预防措施-------------------------------17 附图二施工现场平面布置图-----------------------------------------19 附图三 GIS防尘罩示意图-------------------------------------------20GIS安装策划书一、编制依据《电气装置安装工程高压电器施工及验收规范》GB50147-2010《电气装置安装工程电气设备交接试验标准》GB50150-2006《电气装置安装工程质量检验及评定规程》DL/T5161.1~5161.17-2002《国家电网公司输变电工程标准化施工作业手册》2010版变电工程分册厂家提供的技术图纸及安装手册设计院提供的设计图纸等相关技术资料及现场实际情况编制二、工程概况某某110kV变电站安装工程采用户内GIS型配电装置,变电站面积不大,结构紧凑,远景110kV出线 2回,分别接入 220kV江阴变,本期2回出线一次性完成,出线江何一回、江何二回,户内布置采用的产品是无锡恒驰中兴开关有限公司生产的SF6全封闭式组合电器。

110kV远景采用扩大内桥接线,本期采用内桥接线。

三、安装流程施工流程图见附图一。

3.1施工准备3.1.1 现场布置:安装场地的土建工程已施工完毕,并经验收合格,施工场地必须清洁。

安装附件叠放合理,以便于安装。

3.1.2 技术准备:厂家说明书、试验报告齐全,现场技术负责人对所有参加施工作业人员进行安全技术交底,指明作业过程中的危险点和危险源,接受交底人员必须在交底记录上签字。

设备、材料、施工机具和仪表均已齐备、检验合格。

附图一:GIS安装作业流程图3.1.3 人员组织施工总负责人:蔡忠技术负责人:王健安全员:王宪椿起重负责人:蒋高闽工器具管理员:黄见华安装人员:陈伟,王阿龙,黄丙甫,王惠群,陈丽海厂家技术人员:以实际到现场人员为准3.1.4 机具及材料准备:见下表现场安装专用工器具清单现场安装普通工具清单3.1.5 现场准备:现场安装平面布置图见附图二,由于此次安装为户内施工,因此在现场准备号温湿度计并做好每天的记录工作,同时准备好电源和照明等,并准备好一副两层货架和一副单层货架,以堆放工器具和小件附件。

3.2 基础复测3.2.1户内土建工程已经全部结束,并经交接验收、签证完毕。

3.2.2 GIS主体就位前,应根据厂家提供的技术资料的规定,利用水平仪和经纬仪,土建技术负责人与电气技术负责人共同对GIS基础中心线进行复测,并对基础复测结果进行确认。

相邻、相间间隔的基础中心线的误差必须在允许的范围之内,并打出相应的基础中心线,具体数据见工艺质量标准。

3.2.3 基础及预埋槽钢接地良好符合设计要求。

3.2.4 基础复测合格后方可施工。

3.3 设备接收保管及防尘罩的组装3.3.1 设备到场后应验证产品铭牌、附件和备件,检查在运输过程中有无碰撞及破损。

3.3.2 由于本工程属于户内布置,场地比较狭小,因此货到现场后必须做好防潮防尘保管。

3.3.3 开箱检查的零件、部件、组件应按照其性能特点进行保管,将所有的贵重附件摆放在专用的房间内,房间钥匙由专人保管,以保证贵重设备的安全。

3.3.4在GIS设备吊装前,先清理吊装区域内卫生,在吊装区域铺设彩条布并用吸尘器清理彩条布面上灰尘,施工过程用电风扇保证防尘罩内部通风及干燥度,施工人员进入吊装区域应穿鞋套方能进入区域施工。

3.4 间隔单元安装3.4.1 间隔单元安装应根据实际布置情况,本次工程以中间为第一安装单元,逐级分步向两侧进行。

第一安装单元按设计要求安装就位后,应核对其轴线及水平,同时打开需要对接处的临时封板。

封板打开后检查其盆式绝缘子应完整无破损,气室内的支柱绝缘子应完好、紧固,内部清洁且无异物,连接触头完好,内部若有临时支撑件应予拆除。

打开相邻的第二安装单元的封板,并对内部进行相同的检查。

3.4.2 对接法兰面用很细的砂纸(A400级)抛光接触表面,保证表面平整、清洁无划伤,并用柔软干燥和无绒毛的布擦拭密封环槽。

已用过的密封垫禁止使用,新换的密封垫必须无扭曲、裂纹,且用无水酒精干洗涂抹密封脂时,不得流入垫圈内侧,同时对盆式绝缘子、内部支柱绝缘子的表面进行清洁工作。

3.4.3 将第二安装单元安装就位,并与第一安装单元对接,对接时要非常小心,不能损坏连接触头,确保轴线及水平度能够满足厂家要求,检查密封圈无偏移后,穿好对接螺丝并紧固,其具体的螺栓扭矩值见下表。

螺栓扭矩值3.4.4 对间隔单元内的隔离开关及接地器在手动操作时,传动齿轮和连杆应操作灵活,无卡阻现象,分合位置指示正确。

间隔之间的主回路电阻应按厂家指定的位置检测,带CT的气室应完成常规试验,组装后的间隔单元绝缘试验应合格。

3.4.5 第二安装单元安装完毕后,即可按上述步骤进行后续单元安装,直至间隔单元安装全部结束。

3.5 母线筒安装3.5.1 导电杆在安装前必须经过严格的检查,砂去能够引起放电的突起和渐次等,再用丙酮或无水酒精清洁。

若导电杆未立即安装,必须放置于干净的场所并用薄膜裹住。

3.5.2 水平安装导电杆时,先用杆触轮将导电杆滑至在配件底部的电极处,用手将杆插入电极;垂直安装导电杆时,先用打了两个活结的尼龙绳环绕杆,将杆吊起,移至电极的正上方,降低杆,用手将其置于中心位置,插入杆。

3.5.3 安装外壳时,先将两根定心标杆放置于对侧配件的2个直通孔中,已经插入电极的导电杆由定中心工具定位于中心位置,吊起外壳将定心标杆齿合在相应的孔中,将螺栓用力矩上紧。

3.5.4 安装结束后,其主回路电阻应按厂家指定的位置检测。

为便于与设备出厂测试结果比较,二者应选择相同的测量回路及测量方法。

下述程序仅限于现场:合上待测回路的隔离开关、断路器和接地开关。

从接地开关上移开接地板后,接上电源。

通以直流20~100 A,测量接地开关两端的毫伏数,在这种情况下,毫伏表测量点尽可能远离测量电源。

比较现场测量值与制造厂测量值。

判定标准:现场测量值应不超过制造厂测量值的20%。

3.6 抽真空及真空检验3.6.1 在抽真空前,必须检查用于开闭气管的阀门是否操作灵活,密度继电器经校验合格,其报警、闭锁整定值要符合厂家规定。

对抽真空的管道进行真空检测,确保气体管路无泄露。

3.6.2 在抽真空前对气室内的吸附剂进行更换,更换不能安排在雨天和相对湿度大于80%的情况下进行,吸附剂从包装箱中取出到装入产品的时间不应超过2h。

更换吸附剂后应尽快进行抽真空处理。

3.6.3 确保密度继电器处的阀门及其他阀门处于开启位置并进行抽真空。

抽真空用真空回收装置,如发现真空下降,则要立刻找到漏气的地方,进行处理。

抽真空过程应按厂家规定执行。

抽真空过程中应设专用电源,并设专人进行巡视。

3.6.4 在真空度抽至100Pa之后维持12小时后,开始注气。

3.7 注气及密封检查3.7.1 在确认安装产品的密封性符合要求并经验收合格之后,开始注气。

3.7.2 注气前应对SF6气体进行检测,其检验结果应符合规范要求,见下表。

SF6气体的参数指标充气有两种方法,分别为直接充气和间接充气。

在户外作业时两种方法皆可使用。

3.7.3 GIS充气时,作业人员保持通风良好。

在注气时,应在出口处加装减压阀,确保SF6气体以恒定压力进入气体。

3.7.4 在充SP6气体过程中,作业人员应进行不间断巡视,随时查看气体检测仪是否正常,并检查通风装置运转是否良好、空气是否流通。

如有异常,立即停止作业,组织施工人员撤离现场。

3.7.5 施工现场准备SF6气体回收装置,在发现有漏气或气体检验不合格的情况时,应立即进行回收,防止SF6气体污染环境。

相关文档
最新文档
