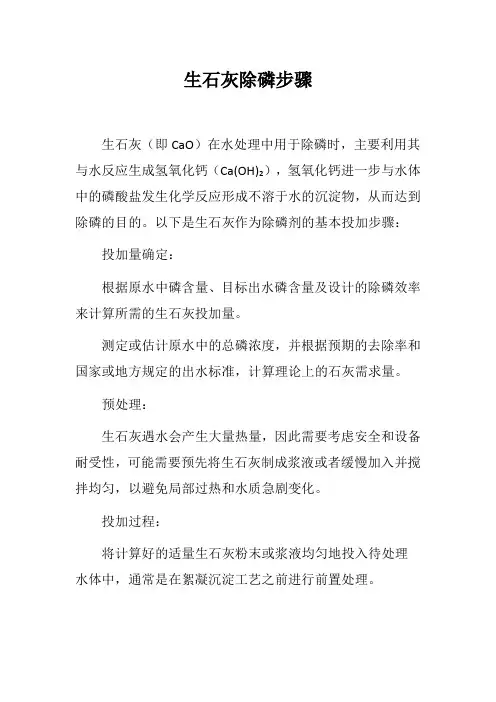

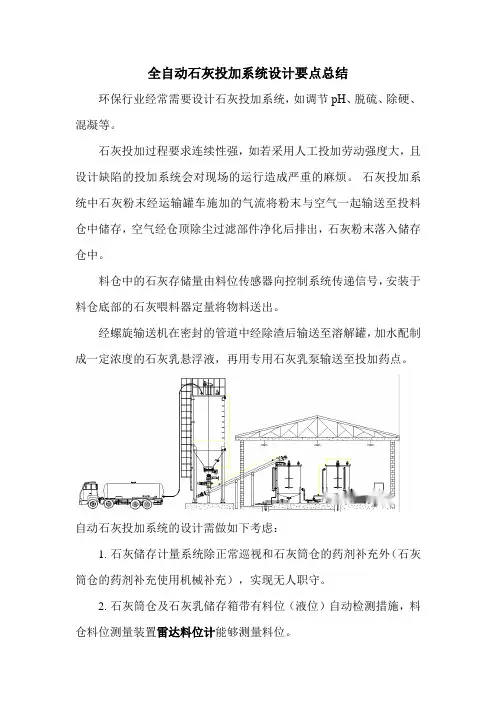

公司领导、同事们:

针对危险化学品(石灰)加药现场,对本人经历、处理方法、设计建议和现场实践进行总结,希望对公司日后相关项目设计时避免一些现场无法挽救的问题发生。

1、石灰属于强碱,遇水放热,所以,配置比例一般不超过10%(大概温度40℃左右),建议石灰配料管不要使用玻璃钢材质,可以钢砼结构内衬玻璃钢防腐,这样比较保险,因为人为误操作可能会投加过多的石灰造成溶药罐温度上升过多。

2、石灰内杂质含量太多,石子、沙子、未溶解的固体、包装袋、塑料绳、保证用线绳等,这些都会堵塞加药泵叶轮或进料管。建议预埋管直径不小于DN50,增加阀门,流出足够长的直管做变径在于加药泵相连(一般加药泵进出口直径较小),考虑安装管道过滤器,并且经常拆卸清洗。石灰溶液为乳浊液,不能使用转子流量计,如果增加就用电磁流量计,前后增加短接,定期清洗。有条件在加药管道上增加自来水管道,定期反冲洗,避免低点积累石灰固体,所有低点必须安装三通排空,否则会造成管路堵塞。

3、盘根密封的加药泵不能选,螺杆泵不要用(磨损严重),机械密封使用应该可以坚持20-30天,视使用环境而定。做好密封处漏药的预防处理措施,比如地沟自流到较低的调节池等。加药泵转速尽量偏低,扬程超过实际高度的2倍即可。

4、管道建议使用镀锌管,避免使用PVC、PPR、PE等,塑料管时间长变形,不美观,而且冬季零下是容易冻爆管,建议低点过每隔20米增加一段短接,法兰连接,定期拆卸清洗,避免管道堵塞,必要时考虑双加药管,一用一备,实际运行的效果要远超过成本的影响(用1千元钱避免不能加药的情况,现场认为还是值得、建议双加药管,直径不要低于DN40,建议镀锌或碳钢材质)。

5、配料罐不要太大,否则搅拌不充分就会沉淀,而且加药水搅拌器不能停止。

6、配料罐或储料罐设置排空装置,建议2-3天清理一次。

7、液位控制、温度显示尽量配备,减少人工操作危险性和降低劳动强度。

石灰拆袋用壁纸刀割袋子,造成加药泵叶轮堵塞

石灰穿孔加药泵管时间长容易堵塞,考虑自上而下,带旁通冲洗管道

充分考虑石灰内杂质,尤其是石子等

盘根密封不可用,石灰乳液为悬浊液,会造成盘根的磨损。

盘根磨损造成加药泵漏药,操作环境恶劣。

经过过滤网过滤的,每天都要清洗。否则堵塞加不了药。

投加位置集中,造成石灰乳混合不均而沉淀,浪费药剂及堵塞。

加药泵被石灰杂质堵塞,经常清理。
