工程经济45个计算公式

合集下载

工程经济相关计算公式

工程经济相关计算公式

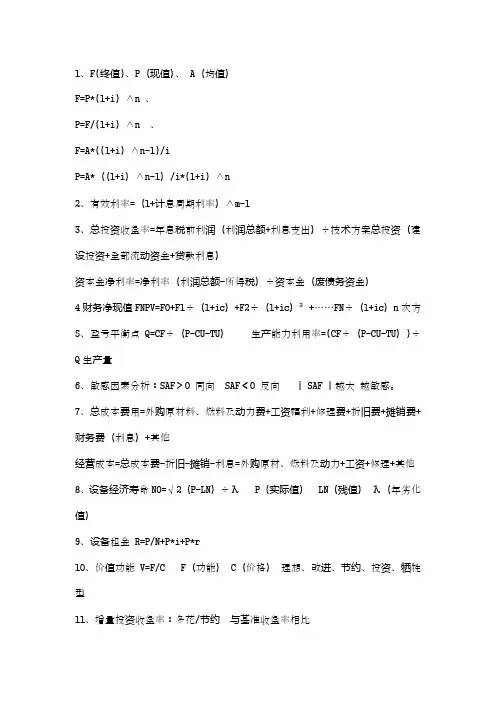

1、F(终值)、P(现值)、 A(均值)F=P*(1+i) ∧n 、P=F/(1+i) ∧n 、F=A*((1+i) ∧n-1)/iP=A*((1+i)∧n-1)/i*(1+i) ∧n2、有效利率=(1+计息周期利率)∧m-13、总投资收益率=年息税前利润(利润总额+利息支出)÷技术方案总投资(建设投资+全部流动资金+贷款利息)资本金净利率=净利率(利润总额-所得税)÷资本金(废债务资金)4财务净现值FNPV=F0+F1÷(1+ic)+F2÷(1+ic)²+……FN÷(1+ic)n次方5、盈亏平衡点 Q=CF÷(P-CU-TU)生产能力利用率=(CF÷(P-CU-TU))÷Q生产量6、敏感因素分析:SAF>0 同向 SAF<0 反向丨SAF丨越大越敏感。

7、总成本费用=外购原材料、燃料及动力费+工资福利+修理费+折旧费+摊销费+财务费(利息)+其他经营成本=总成本费-折旧-摊销-利息=外购原材、燃料及动力+工资+修理+其他8、设备经济寿命N0=√2(P-LN)÷λ P(实际值) LN(残值)λ(年劣化值)9、设备租金 R=P/N+P*i+P*r10、价值功能 V=F/C F(功能) C(价格)理想、改进、节约、投资、牺牲型11、增量投资收益率:多花/节约与基准收益率相比12、折算费用法:总价*费率+每年运行费13、营业利润=营业收入-营业成本(营业费用)-销售费用-管理费用-财务费用-资产减值损失+公允价值变动+投资收益(收入-成本)利润总额=营业利润+营业外利润-营业外支出净利润=利润总额-所得税14、流动比率=流动资产÷流动负债速度比率=速度资产÷流动负债速动资产=流动资产-存货=货币资金+交易性金融资产+应收票据+应收账款+其他应收款资产负债率=总负债÷总资产产权比率=负债总额÷股东权益权益乘数=资产总额÷股东权益15、放弃现在折扣成本率(一年内360天)=(折扣百分比÷(1-折扣百分比))×(360÷(信用期-折扣期))16、资金成本率=资金占用费÷筹资净额筹资净额=筹资总额-筹资费用=资金利息×(1-25%)÷筹资总额×(1-筹资费率)17、经济订货量Q=√2KD÷K2 K=一次订货成本 D 年度采购总量 K2每吨材料年平均储备成本18、材料单价=(材料原价+运输费)×(1+运输损耗率)×(1+保管费率)19、建设期利息=第一年借款额一半×费率 + (第一年借款额一半×费率+第二年借款额一半)×费率……..20、综合单价=(人+材料+机械+管理费+利润)÷工程量21、价差预备费综合单价调整报价与控制价相差15%以上调整报价小于控制价*(1-下浮率)*(1-15%)的按照控制价*(1-下浮率)*(1-15%)报价高于控制价*(1+15%)时候按照控制价*(1+15%)报价在控制价*(1-下浮率)*(1-15%)与控制价*(1+15%)。

建设工程经济公式

建设工程经济公式

建设工程经济公式建设工程经济是指在建设工程项目的投资、开发、运营和管理等各个阶段,对工程项目进行经济评价和决策的过程。

在建设工程经济分析中,有一些常用的公式可以帮助我们进行经济效益的计算和分析。

下面将介绍一些常用的建设工程经济公式。

1.总投资计算公式总投资=建筑工程费+安装工程费+设备购置费+土地费用+其他费用2.投资回收期计算公式投资回收期=总投资/年净收入3.静态投资回收期计算公式静态投资回收期=总投资/(年净收入+年折旧)4.平均投资回收期计算公式平均投资回收期=∑(年末投资×回收期)/总投资5.财务内部收益率计算公式财务内部收益率=(∑净现金流量/CFt)/(1+贴现率)-16.静态财务内部收益率计算公式静态财务内部收益率=(净现金流量/CFt)/(1+贴现率)-17.收益评价率计算公式收益评价率=年利润/年平均投资额8.平均资产回报率计算公式平均资产回报率=净利润/(年初资产+年末资产)/29.累计净现金流量计算公式累计净现金流量=净现金流量1+净现金流量2+...+净现金流量n10.成本效益比计算公式成本效益比=总投资/(累计净现金流量×年限)11.收益期计算公式收益期=总投资/净年产值12.价值评价系数计算公式价值评价系数=现值累计产值/现值总投资13.敏感度分析计算公式敏感度=(新值-基准值)/基准值需要注意的是,以上公式仅仅是建设工程经济分析中的常用公式,在具体的项目分析中可能需要根据实际情况进行适当的调整和修正。

此外,还应当认识到,建设工程经济分析不仅仅依赖于公式的运算,还需要科学的数据收集和合理的经验判断,以及对各种因素的综合考虑,才能得出准确可靠的经济评价和决策结果。

2024年版《建设工程经济》公式

2024年版《建设工程经济》公式

建设工程经济是研究工程投资、成本、效益等经济问题的学科,是建设工程管理的重要组成部分。

以下是2024年版建设工程经济涉及的一些公式:
1.项目总投资公式:
总投资=建筑工程费+安装工程费+设备购置费+土地价格+基础设施费+其他费用
2.年费用公式:
年费用=固定费用+可变费用
3.平均成本公式:
平均成本=总费用/产量
4.投资回收期公式:
投资回收期=投资金额/年净收入
5.投资回报率公式:
投资回报率=(年收益-年费用)/投资金额*100%
6.筹资贷款期限公式:
筹资贷款期限=贷款本金/贷款每年还本付息金额
7.借款年限公式:
借款年限=贷款本金/年还本付息金额
8.资本金的应纳本金比例公式:
资本金的应纳本金比例=资本金/项目投资总额*100%
9.计算风险偏好系数公式:
风险偏好系数=风险厌恶系数*(年末资产余额/年初资产余额)
10.建筑面积计算公式:
建筑面积=建筑层数*每层面积
11.投资财务内部回报率公式:
内部回报率=∑[(年净收入/(1+内部回报率)^n)]-投资金额
以上只是建设工程经济中的一部分公式,不同的项目和情境可能会使用不同的公式进行计算。

在实际应用中,需要根据具体情况进行公式的选择和修改,以满足实际需求。

因此,建设工程经济领域的研究和实践需要不断地更新和改进公式以适应不断变化的经济环境和项目需求。

工程经济计算公式汇总

工程经济计算公式汇总

《建设工程经济》重点计算公式汇总1、单利计算: 单i P I t ⨯=——代表第t 计息周期的利息额; P ——代表本金;i 单——计息周期单利利率。

2、复利计算: 1-⨯=t t F i Ii ——计息周期复利利率;1——表示第(t -1)期末复利本利和。

而第t 期末复利本利和的表达式如下:)1(1i F F t t +⨯=-3系数名称 符号表示 标准表达式公 式 形象记忆一次支付复本利和系数 一次存钱,到期本利取出 一次支付现值系数 已知到期本利合计数,求最初本金。

等额支付终值系数等额零存整取 等额支付现值系数 若干年每年可领取年金若干,求当初一次存入多少钱等额支付偿还基金系数 已知最后要取出一笔钱,每年应等额存入多少钱 等额支付资本回收系数 住房按揭贷款,已知贷款额,求月供或年供4、名义利率(r )的计算公式:5、年有效利率的计算公式:6、静态投资回收期:()流量出现正值年份的净现金的绝对值上一年累计净现金流量现正值的年份数累计净现金流量开始出+=1-t P7、财务净现值:财务净现值()=现金流入现值之和-现金流出现值之和8、量本利模型: ×Q -×Q --×Q为了方便记忆可上式变形如下:×Q -「()×Q -」 式中 B ——表示利润:p ——表示单位产品售价; Q ——表示产销量;——表示单位产品销售税金及附加(当投入产出都按不含税价格时,T不包括增值税);——表示单位产品变动成本; ——表示固定总成本。

基本假定:1、产品的产量与产品的销量相等;2、单位产品变动成本保持不变;3、单位产品的价格保持不变。

9、敏感度系数=(△)/( △)式中 ——敏感度系数;△——不确定因素F 的变化率(%);△——不确定因素F 发生变化率时,评价指标A 的相应变化率(%)。

10、经营成本:经营成本=总成本费用—折旧费—摊销费—利息支出经营成本=外购原材料、燃料及动力费+工资及福利费+修理费+其他费用11、设备经济寿命就是在不考虑资金时间价值的基础上计算设备年平均成本NC ,使NC 为最小的0N 就是设备的经济寿命。

《建设工程经济》计算公式汇总

《建设工程经济》计算公式汇总

《建设工程经济》计算公式汇总建设工程经济是建筑行业中重要的管理和决策工具之一,涉及到各种计算和分析。

下面是一些常见的建设工程经济计算公式的汇总。

1.成本计算公式:建设项目总成本=施工成本+设备成本+材料成本+人工成本+管理费用+税金+利润。

2.利润计算公式:利润=总收入-总成本。

3.利润率计算公式:利润率=利润/总收入。

4.投资回报率计算公式:投资回报率=(每期净现金流量)/(投资金额)×100%。

5.投资回收期计算公式:投资回收期=初始投资/净现金流量。

6.净现值计算公式:净现值=∑(净现金流量/(1+折现率)^n)-初始投资。

7.内部回报率计算公式:0=∑(净现金流量/(1+项目内部收益率)^n)-初始投资。

8.年金现值计算公式:年金现值=每期净现金流量×((1-(1+折现率)^-n)/折现率)。

9.年金等额偿还计算公式:每期偿还金额=额度金额×折现率/((1+折现率)^n-1)。

10.折现率计算公式:折现率=(1+名义利率)/(1+通货膨胀率)-111.现金流量计算公式:现金流量=销售收入-成本-税金。

12.总产值计算公式:总产值=粗活面积×单位造价。

13.经济效益计算公式:经济效益=总收益-总成本。

14.资金回收期计算公式:资金回收期=初始投资/净现金收益。

15.项目回收期计算公式:项目回收期=初始投资/平均每年现金流量。

以上是一些常见的建设工程经济计算公式的汇总,但是请注意,在实际应用中可能还需要考虑一些其他的因素和修正。

同时,在进行计算时,也需要根据具体情况和实际数据进行调整和具体化。

这些公式可作为建设工程经济计算的基础,并结合实际情况进行分析和决策。

工程经济涉及公式

工程经济涉及公式

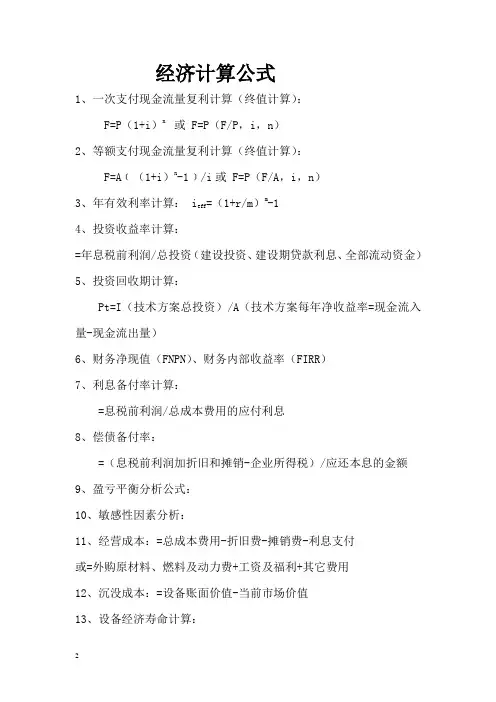

经济计算公式1、一次支付现金流量复利计算(终值计算):F=P(1+i)n 或 F=P(F/P,i,n)2、等额支付现金流量复利计算(终值计算):F=A﹝(1+i)n-1﹞/i或 F=P(F/A,i,n)3、年有效利率计算: i eff=(1+r/m)m-14、投资收益率计算:=年息税前利润/总投资(建设投资、建设期贷款利息、全部流动资金)5、投资回收期计算:Pt=I(技术方案总投资)/A(技术方案每年净收益率=现金流入量-现金流出量)6、财务净现值(FNPN)、财务内部收益率(FIRR)7、利息备付率计算:=息税前利润/总成本费用的应付利息8、偿债备付率:=(息税前利润加折旧和摊销-企业所得税)/应还本息的金额9、盈亏平衡分析公式:10、敏感性因素分析:11、经营成本:=总成本费用-折旧费-摊销费-利息支付或=外购原材料、燃料及动力费+工资及福利+其它费用12、沉没成本:=设备账面价值-当前市场价值13、设备经济寿命计算:N0=√2(P-L N)/λP--目前设备实际价值,λ--设备的年劣化值,L N--预计残值14、租金计算(附加率法):R=P(1+N×i)/N+P×rP--租赁设备价格,N--租赁期数(月、半年、年),i--与租赁期数相对应的利率,r--附加率15、投资收益率计算:大于基准收益率方案可行16、固定资产折旧计算:17、资产负债率计算:=总负责/总资产×100%18、流动比率(速动比率)=流动资产(速动资产)/流动负责19、资金成本率:=资金占用费/筹资净额筹资净额=筹资总额-筹资费=筹资总额×(1-筹资费率)20、材料经济订货量计算:Q*=√2KD/K2K—每次定货的变动成本,D—存货年需用量,K2—单位储存量21、基本预备费、涨价预备费、建设期利息计算:22、进口设备抵岸价、到岸价、货价、银行财务费、外贸手术费费计算:23、台班折旧费计算:=机械预算价格×(1-残值率)/耐用总台班数耐用总台班数=折旧年限×年工作台班。

2024年一建《工程经济》公式汇总讲解

2024年一建《工程经济》公式汇总讲解

《工程经济》是一门研究工程项目决策以及资源配置的学科,也是工程管理的重要组成部分。

在工程经济学中,有一些重要的公式需要我们掌握和运用。

下面是2024年一建《工程经济》公式汇总讲解。

1.总成本计算公式:
总成本=直接成本+间接成本+利润+税金
2.利润率计算公式:
利润率=(销售收入-成本)/销售收入
3.利润计算公式:
利润=销售收入-成本
4.剩余年限计算公式:
剩余年限=总年限-折旧年限
5.折旧计算公式:
折旧=(原值-残值)/总年限
6.平均利润计算公式:
平均利润=利润/年限
7.回收期计算公式:
回收期=投资额/平均利润
8.扣除后净现值计算公式:
净现值=现金流入-现金流出
9.净现值比率计算公式:
净现值比率=净现值/投资额
10.平均回报率计算公式:
平均回报率=年平均利润/投资额
11.资金利用率计算公式:
资金利用率=平均回报率/平均投资额
12.投资回收期计算公式:
投资回收期=项目总投资/每年净收入
13.内部收益率计算公式:
内部收益率=(年净收入/项目总投资)*100%
14.费用比较计算公式:
费用比较=(现金流出1-现金流出2)/现金流量2
15.报酬率计算公式:
报酬率=(总投资收益-总投资成本)/总投资成本
以上是2024年一建《工程经济》中常用的公式汇总讲解。

这些公式在工程经济学的学习和实践中起着重要的作用,可以用来分析和评估工程项目的经济效益,帮助我们做出决策。

掌握和理解这些公式,对于工程经济学考试和实际工作都是非常重要的。

工程经济计算公式汇总

工程经济计算公式汇总

工程经济计算公式汇总1、利息I=F=PI-利息;(interest)F-目前债务人应付总金额,即还本付息总额;P-原借贷金额,即本金。

(Principal)2、利率i=It/PI-利率It-单位时间内所得的利息额3、单利It=P×i单It-第t计息周期的利息额;P-本金;i单-计息周期单利利率4、第n期末单利本利和F=P+In=P(1+n×i单)In-n个计息周期所付或所收的单利总利息5、复利It=i×F t-1I-计息周期复利利率;F t-1——表示第(t-1)期末复利本利和。

6、第t期末复利本利和F t=F t-1×(1+i)7、净现金流量(CI-CO)t8、一次支付n年末终值(即本利和)F=P(1+i)n其中(1+i)n称之为一次支付终值系数9、等额支付系列现金流量P=A1(1+i)-1+A2(1+i)-2+......+A n(1+i)-n=∑A t(1+i)-t F=∑A t(1+i)n-t=A[(1+i)n-1]/i其中At=A=常数t=1,2,3,......,n A表示年金,发生在某一特定时间序列各计息期末(不包括零期)的等额资金序列的价值。

[(1+i)n-1]/1 称为等额支付系列终值系数或年金终值系数10、名义利率r=i×mI-周期利率;m-计息周期数;r-名义利率i=r/m年本利和F=P(1+r/m)m年利息I=f-P=P[(1+r/m)m-1]年有效利率ieff=I/P=(1+r/m)m-111、投资收益率R=A/IA-技术方案年净收益额或年平均净收益额;I-技术方案投资12、基准投资收益率RcR>Rc 技术方案可行R<="" p="">13、总投资收益率(ROI:return of investment)表示总投资的盈利水平ROI=EBIT/TIEBIT-技术方案正常年份的年息税前利润或运营期内年平均息税前利润;earnings before interest and taxTI-技术方案总投资(包括建设投资、建设期贷款利息和全部流动资金)total investment14、资本金净利润率(ROE):表示技术方案资本金的盈利水平ROE=NP/ECNP-技术方案正常年份的年净利润或运营期内年平均净利润,净利润=利润总额-所得税;EC-技术方案资本金15、静态投资回收期(Pt)的计算公式Pt-技术方案静态投资回收期;CI-技术方案现金流入量CO-技术方案现金流出量(CI-CO)t-技术方案第t年净现金流量16、当技术方案实施后各年的净收益均相同时,静态投资回收期计算公式:Pt=I/AI-技术方案总投资;A-技术方案每年的净收益,即A=(CI-CO)t17 基准投资回收期PcPt≤Pc 技术方案可行;Pt>Pc 技术方案不可行17、财务净现值FNPVtntictCOCIFNPV-=+-=∑)1()((CI-CO)t-技术方案第t年的净现金流量Ic-基准收益率;n-技术方案计算期18、FNPV≥0 说明技术方案在财务上可行;FNPV<0 说明技术方案在财务上不可行;19、财务内部收益率(FIRR))1()(FNPV(FIRR)t+-=-=∑tnFIRRtCOCIFIRR≥ic 技术方案在经济上可以接受;FIRR<="" p="">20 基准收益率最低限度不应小于资金成本21 借款偿还期tBrRDBIdPdt∑=-++=(Pd-借款偿还期(从借款开始年计算,当从投产年算起时,应予注明);Id-投资借款本金和利息(不包括已用自有资金支付的部分)之和;B-第t年可用于还款的利润;D-第t年可用于还款的折旧和摊销费;Ro-第t年可用于还款的其他收益;Br-第t年企业留利22、利息备付率ICR=EBIT/PIEBIT-息税前利润,即利润总额与计入总成本费用的利息费用之和;PI-计入总成本费用的应付利息23、偿债备付率DSCR:在技术方案借款偿还期内,各年可用于还本付息的资金(EBITDA)与当期应还本付息金额(PD)的比值。

一建工程经济计算公式总结归纳

一建工程经济计算公式总结归纳

一建工程经济计算公式总结归纳1.折旧计算公式:
折旧费用=(原值-残值)/使用寿命
2.利润计算公式:
利润=总收入-总成本
3.投资回收期计算公式:
投资回收期=投资额/年净现金流量
4.净现值计算公式:
净现值=投资额+年净现金流量/(1+折现率)^n-资产残值5.利润率计算公式:
利润率=净利润/总收入
6.计价器械台班费用计算公式:
台班费用=台班数×台班单价
7.总成本计算公式:
总成本=直接成本+间接成本
8.施工任务单价计算公式:
施工任务单价=施工任务成本/施工任务量
9.劳动生产率计算公式:
劳动生产率=单位产量/劳动力量
10.产值计算公式:
产值=产量×对应单价
11.动态平衡计算公式:
动态平衡=(静态平衡-历史帐款差额)/未收款
12.合同工期计算公式:
合同工期=开工日期+施工天数
13.毛利润率计算公式:
毛利润率=毛利润/销售额
14.利息计算公式:
利息=本金×利率×时间
15.资本金计算公式:
资本金=资本成本×折现率/(1-折现率^期数) 16.定额计算公式:
定额=标准工日/工日产值
17.已收款项计算公式:
已收款项=合同价款×已收款百分比
18.安全储备计算公式:
安全储备=施工成本×安全预警值
19.利息资本化计算公式:
利息资本化=固定资本×利息×(建设工期/12)
20.动态投资损益计算公式:
动态投资损益=建设投资额-以前期末余额
以上是一建工程经济计算的常用公式总结归纳,能够在经济计算过程中提供参考和指导。

2024年工程经济计算公式大汇总

2024年工程经济计算公式大汇总

工程经济是指在工程项目中运用经济学的原理和方法,进行成本分析、效益评价和投资决策的一门学科。

在进行工程经济计算时,需要使用一系列的计算公式来评估项目的经济效益和投资回报率。

以下是2024年工程经济计算公式的大汇总:1.现值公式:PV=CF/(1+r)^t这个公式用于计算未来现金流的现值,其中PV为现值,CF为现金流,r为贴现率,t为时间。

2.内部收益率公式:IRR=∑(CF/(1+IRR)^t)这个公式用于计算项目的内部收益率,即使得项目净现值等于零的收益率。

3.净现值公式:NPV=∑(CF/(1+r)^t)-C这个公式用于计算项目的净现值,其中NPV为净现值,CF为现金流,r为贴现率,t为时间,C为初始投资。

4.折旧计算公式:D=(P-S)/t这个公式用于计算资产折旧,其中D为每年的折旧费用,P为资产的原值,S为资产的残值,t为使用年限。

5.年金公式:P=A*(1-(1+r)^-n)/r这个公式用于计算等额年金的现值,其中P为现值,A为年金金额,r为贴现率,n为年数。

6.投资回收期公式:PIR=I/(NS/CF)这个公式用于计算投资回收期,其中PIR为投资回收期,I为初始投资,NS为净收益,CF为每年的现金流。

7.所需最小年收益公式:MRR=I/TIR这个公式用于计算所需最小年收益,其中MRR为所需最小年收益,I为初始投资,TIR为目标内部收益率。

8.等效期限公式:NEWT=(D1/C1)*T1+(D2/C2)*T2这个公式用于计算两个不同利率的等效期限,其中NEWT为等效期限,D1为第一个利率的折扣,C1为第一个利率的金额,T1为第一个期限,D2,C2和T2同理。

9.利息公式:I=P*r*t这个公式用于计算利息,其中I为利息,P为本金,r为利率,t为时间。

10.等效利率公式:EFFR=(1+r/n)^n-1这个公式用于计算等效利率,其中EFFR为等效利率,r为名义利率,n为复利计算次数。

以上是2024年工程经济计算公式的大汇总,这些公式可以帮助工程师或投资者评估项目的经济效益和投资回报率,从而做出明智的决策。

(完整版)工程经济计算公式汇总

(完整版)工程经济计算公式汇总

F----本利和;P----本金; A----多次现金流量。

i-----利率;本利和(已知P ,求F ):F=P (1+i )n 也写成F=P (F/P ,i ,n )本金计算(已知F ,求P ):P=F (1+i )-n 也写成P=F (P/F ,i ,n )终值计算(已知A ,求F ):F=A 也写成:F=A (F/A ,i ,n )i i n 1)1(-+偿债基金计算(已知F ,求A ):A=F 也写成:A=F (A/F ,i ,n )1)1(-+n i i 现值计算(已知A ,求P ):P=A 也写成:P=A (P/A ,i ,n )n n i i i )1(1)1(+-+资金回收计算(已知P ,求A ):A=P 也写成:A=P (A/P ,i ,n )1)1()1(-++n n i i i 名义利率和有效利率转换很重要 有效利率计算:i eff = (1+r/m )m – 1=(1+i )m -1r 为名义利率,m 为一年内计算次数。

财务净现值:FNPV =主要是判别准则∑=+n 0t t -t ic)(i CO)-(CI (CI-CO )t ——第t 年的净现金流量(注意“+”“-”号);i c ——基准收益率FNPV (FIRR )= =0FIRR ——财务内部收益率∑=+n 0t t -t ic)(i CO)-(CI 财务净现值率FNPVR=I p = (P/F ,i c ,t )p I FNPV ∑=k 0t t I I p ——投资现值;It ——第t 年投资额;k ——投资年数。

(P/F ,i c ,t )——现值系数。

总投资收益率ROI=*100% EBIT ——项目正常年份的年息税前利润或营运期内年平均息税前利TI EBIT润; TI ——项目总投资(含建设投资,建设期贷款利息和全部流动资金)资本金净利润率ROE=*100% NP ——项目正常年份的年净利润或运营期内年平均净利润;净利EC NP润=利润总额 – 所得税; EC ——项目资本金。

建筑工程经济公式汇总

建筑工程经济公式汇总

建筑工程经济公式汇总一、 资金的时间价值计算公式 1、 一次支付终值:n i P F )1(+= 2、 一次支付现值:n i F P -+=)1(3、 等额支付终值:ii A F n 1)1(-+⨯=4、年金现值:nn i i i A P )1(1)1(+⨯-+⨯= 5、 有效利率:1)1(-+=meffmr i二、 技术方案经济效果评价之盈利能力分析 1、 总投资收益率:%100⨯=TIBEITROIBEIT:息税前利润或平均息税前利润TI:技术方案总投资2、 资本金净收益率:%100⨯=ECNP REONP:净利润或平均净利润 EC:技术方案资本金3、 静态投资回收期:当年净现金流量对值上一年累计现金流量绝直的年份累计净现金流量出现正+=1-Pt4、 财务净现值:FNPV∑=-+-=nt tc i CO CI FNPV 0)1)((当FNPV=0,ic=FIRR( 财务内部收益率)三、技术方案经济效果评价之偿债能力分析: 1、 借款偿还期余额盈余当年可用于还款的盈余当年应偿还借款额的年份借款偿还开始出现盈余+=1-Pd2、 利息备付率:PIEBIT ICE =PI:计入总成本费用的应付利息3、 偿债备付率:PDT EBITDA DSCR AX-=EBITDA:企业息税前利润加折旧和摊销T AX :企业所得税 PD:应还本付息的金额4、 资产负债率(当50%时有利风险和收益平衡)%100⨯=总资产总负债资产负债率 5、 流动比率:流动负债流动资产流动比率=生产性企业一般为26、 速动比率:流动负债速动资产速动比率=速动资产=货币资金+交易线金融资产+应收票据+应收账款+其他应收款 速动资产=流动资产-存货;等于1,企业偿债能力强。

4、5、6为财务分析中偿债能力比率四、技术方案经济效果评价不确定分析之盈亏平衡分析(只能用于财务评价)A:基本的量本利模型;盈亏平衡点时的产销量:UU FT C p C Q BEP --=)(盈亏平衡点时的生产能力利用率:%100)((%)⨯=dQ Q BEP BEP五、技术方案经济效果评价不确定分析之敏感性分析FF AA S AF ∆∆=S AF :敏感度系数;△F/F :不确定因素F 的变化率(%);△A/A :F 发生△F 变化时,评价指标A 的相应变化率(%)。

工程经济学公式大全

工程经济学公式大全

工程经济学公式大全。

2、复利计算式中i——计息周期复利利率;F t-1——表示第(t-1)期末复利本利和。

而第t期末复利本利和的表达式如下:3、一次支付的终值和现值计算①终值计算(已知P求F即本利和)②现值计算(已知F求P)4、等额支付系列的终值、现值、资金回收和偿债基金计算等额支付系列现金流量序列是连续的,且数额相等,即:①终值计算(即已知A求F)②现值计算(即已知A求P)③资金回收计算(已知P求A)④偿债基金计算(已知F求A)5、名义利率r是指计息周期利率:乘以一年内的计息周期数m所得的年利率。

即:6、有效利率的计算包括计息周期有效利率和年有效利率两种情况。

(1)计息周期有效利率,即计息周期利率i,由式(1Z101021)可知:(1Z101022-1)(2)年有效利率,即年实际利率。

年初资金P,名义利率为r,一年内计息m次,则计息周期利率为。

根据一次支付终值公式可得该年的本利和F,即:根据利息的定义可得该年的利息I为:再根据利率的定义可得该年的实际利率,即有效利率i eFF为:7、财务净现值(1Z101035)式中 FNPV——财务净现值;(CI-CO)t——第t年的净现金流量(应注意“+”、“-”号);i c——基准收益率;n——方案计算期。

8、财务内部收益率(FIRR——Financial lnternaI Rate oF Return)其实质就是使投资方案在计算期内各年净现金流量的现值累计等于零时的折现率。

其数学表达式为:(1Z101036-2)式中 FIRR——财务内部收益率。

9、财务净现值率(FNPVR——Financial Net Present Value Rate)其经济含义是单位投资现值所能带来的财务净现值,是一个考察项目单位投资盈利能力的指标,考察投资的利用效率,作为财务净现值的辅助评价指标。

计算式如下:(1Z101037-1)(1Z101037-2)式中 I p——投资现值;I t——第t年投资额;k——投资年数;(P/F,i c,t)——现值系数(详见式1Z101083-4)。

工程经济公式

工程经济公式

工程经济公式1、终值运算:(1)n F P i =+ F=P (F/P , i, n)2、现值运算:(1)n P F i -=+ P=F (P/F , i, n)3、等额支付系列现金流量的复利运算: 终值运算:(1)1n i F A i+-= F=A(F/A, i, n)现值运算:(1)n P F i -=+4、等额还本利息照付系列现金流量的运算:111(1)t P t A P i n n-=+⨯⨯- 示中:A t ——第t 年的还本付息额 P 1——还款起始年年初的借款金额n ——预定的还款期 i ——年利率5、年有效利率(P12)〔r 为名义利率,m 为一年内计息次数〕(1)1m eff I r i P m==+-6、财务净现值率〔I p 为投资现值〕 p FNPV FNPVR I =7、投资收益率(P20) 100%A R I=⨯ A ——方案年净收益额或年平均净收益额; I ——方案投资 8、总投资收益率(P20) 100%EBIT ROI TI =⨯ EBIT ——年息税前利润或运营期内年平均息税前利润;TI ——项目总投资〔包括建设投资、建设期利息和全部流淌资金〕9、资本金净利润率〔ROE 〕(P20)100%NP ROE EC=⨯ NP ——项目正常年份的年净利润或运营期内年平均净利润,净利润=利润总额-所得税 EC ——项目资本金10、静态投资回收期〔年净收益≠年利润额〕(P22)t IP A= I ——总投资 A ——每年的净收益,即A=〔CI-CO 〕t 11、借款偿还期(P30) (-1)+d P =盈余当年应偿借款额借款偿还开始出现盈余年份盈余当年可用于还款的余额12、利息备付率〔≥2〕(P30)EBITICR PI =EBIT ——息税前利润,即利润总额与计入总成本费用的利息费用之和PI ——计入总成本费用的应对利息13、偿债备付率〔≥1.3〕(P30)AXEBITDA T DSCR PD -=EBITDA ——息税前利润加折旧和摊销 TAX ——企业所得税PD ——应还本付息的金额,包括当期应还贷款本金额及计入总成本费用的全部利息。

工程经济学计算公式

工程经济学计算公式
⑵现值计算(已知 F 求 P)
P=F(1+i)ˉn
式中(1+i)ˉn 成为一次支
付现值系数,用符号(P/F,
i,n)表示,故上式可改写
成:P=F(P/F,i,n) 多次支付的情形计算 等额系列现金流量
F=A
/i}
/i 称为等额 系列终值系数或年金终值 系数,用符号(F/A,i,n) 表示,故上式可改写成 F=A(F/A,i,n) ⑴现值计算(已知 A 求 P)
P=F(1+i)ˉn
=A[(1+i)n-1]/i(1+i)n


[(1+i)n-1]/i(1+i)n 称
为等额系列现值系数或年 金现值系数,用符号(P/A, i,n)表示,故上式可改写
成 P=A(P/A,i,n)。
⑵资金回收计算(已知 P 求 A)
A=P[
i(1+i)n]/
(1+i)n-1
式 中 [ i(1+i)n]/
⑴利息与利率: ①利息 I=F-P; 其中 I:利息,F:还本付息
总额,P:本金。
②利率 i=It/P×100%
其中 i:利率,It:单位时
间内的利息,P:借款 本金。
⑵单利计算:It=P×id
其中 It:第 t 年计息期的
利息额,P:本金,id:计
息期单利利率。
⑶复利计算:It=i×Ft-1
i 其中 :计息期利率,Ft-1:
其中 Pt 为静态投资回收期; CI 为现金流入量;CO 为现
金流出量。(CI-CO)t 为第 t 年净现金流量。 静态投资回收期可根据项 目现金流量表计算: ⑴项目建成投产后各年的 现金流量均相同,则
算 ROE= ×100%

《建设工程经济》重点计算公式汇总

《建设工程经济》重点计算公式汇总

《建设工程经济》重点计算公式汇总1.现值计算公式:
现值=未来价值/(1+折现率)^年数
2.折现率计算公式:
折现率=(1+年化利率)^年数-1
3.内部收益率计算公式:
内部收益率=年收益总值/年净投资现值
4.投资回收期计算公式:
投资回收期=初始投资额/年现金流量净收入
5.净现值计算公式:
净现值=年现金流量净收入-年折旧费用/(1+折现率)^年数6.利润率计算公式:
利润率=分红/投资
7.资本金计算公式:
资本金=项目总投资-贷款额
8.经济年限计算公式:
经济年限=年净现金流量/年度固定资产投资额
9.投资利润计算公式:
投资利润=经济年限*年净现金流量-项目总投资
10.贷款利息计算公式:
贷款利息=贷款额*年利率
这些计算公式涵盖了《建设工程经济》中经常用到的重点内容,可以帮助工程师和投资者分析和评估建筑工程项目的投资效益。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、资金时间价值的计算及应用:
1.单利计息模式下利息的计算:
It=P×i单
2.复利计息模式下利息的计算:
It=i×Ft-1
★对于利息来说,更为重要的计算思路,为I=F–P。

3.一次支付终值的计算:
F=P(1+i)n[F=P(F/P,i,n)]
★现值系数与终值系数互为倒数。

4.已知年金求终值:
★逆运算即为求偿债基金。

5.已知年金求现值:
★逆运算即为求等额投资回收额
6.名义利率r和计息周期利率i的转换:
i=r/m
7.计息周期小于或(或等于)资金收付周期时的等值计算(按计息周期利率计算)。

二、技术方案经济效果评价:
1.总投资收益率:
★分母的总投资包括建设投资、建设期贷款利息和全部流动资金。

注意和总投资的区别(生产性建设项目包括建设投资和铺底流动资金)。

2.资本金净利润率:
★分子的净利润=税前利润-所得税=息税前利润-利息-所得税;分母为投资方案资本金。

3.投资回收期:
★记住含义即可,现金净流量补偿投资额所需要的时间。

4.财务净现值:
★记住含义即可,现金流量的折现和(流出带负号)。

5.财务内部收益率:
★记住含义即可,现金流量现值之和等于零的折现率,即财务净现值等于零的折现率。

6.基准收益率的确定基础:
★作为基准收益率确定的基础,是单位资金成本和单位投资机会成本中的高者。

7.基准收益率的计算:
★影响基准收益率的因素有机会成本、资金成本、风险和通货膨胀等因素。

8.借款偿还期:
★表明可以作为偿还贷款的收益(利润、折旧、摊销及其他收益)用来偿还技术方案投资借款本金和利息所需要的时间。

9.利息备付率(ICR):
★已获利息倍数各年可用于支付利息的息税前利润(EBIT)与当期应付利息(PI)的比值。

10.偿债备付率(DSCR):
★各年可用于还本付息的资金(EBITDA-TAX)与当期应还本付息金额(PD)的比值。

如果企业在运行期内有维持运营的投资,可用于还本付息的资金应扣除维持运营的投资。

三、技术方案的不确定性分析:
1.总成本的计算:
总成本=固定成本+变动成本=单位变动成本×产销量+固定成本
2.量本利模型的核心公式:
利润=单价×产销量-单位产品税金×产销量-单位变动成本×产销量-固定成本
★这个公式非常重要,对于计算盈亏平衡点,保本点,目标利润的产销量等,都可以用该公
式进行推导,教材中的其他类似公式就不必死记硬背了。

3.敏感度系数:
SAF=(△A/A)/(△F/F)=分析指标的变动率/影响因素的变动率
★敏感程度大小排序标准:敏感度系数绝对值由高到低排列。

四、技术方案现金流量表的编制:
1.流动资金的投入:
流动资金=流动资产-流动负债。

2.总成本费用的计算:
总成本费用=外购原材料、燃料及动力费+工资及福利费+修理费+折旧费+摊销费+利息支出+其他费用
3.经营成本的计算:
经营成本=总成本费用-折旧费-摊销费-利息支出
经营成本=外购原材料、燃料及动力费+工资及福利费+修理费+其他费用
★该指标的计算非常重要,需要结合总成本费用的公式来理解。

4.消费税的计算:
(1)实行从价定率办法
应纳消费税额=销售额×比例税率
(2)实行从量定额办法
应纳消费税额=销售数量×定额税率
(3)实行复合计税办法
应纳消费税额=销售额×比例税率十销售数量×定额税率
5.増值税的计算:
应纳增值税额=当期销项税额-当期进项税额
五、设备更新分析:
1.沉没成本的计算:
沉没成本=设备账面价值-当前市场价值
或:沉没成本=(设备原值-历年折旧费)-当前市场价值
2.经济寿命确定的简化算法(低劣化数值法):
★注意低劣化值λ的确定(各年运行成本的差额)。

六、设备租赁与购买方案的比选分析:
1.租金计算的附加率法:
★可以这样记忆:把资产价值均摊到各年,然后加上资产价值乘以(附加率+折现率)。

2.租金计算的年金法:
①期末支付方式;
②期初支付方式。

设备的价值应等于未来租金的现值和,列式解出即可。

需要注意期初支付,公式表达为:P=R×(P/A,i,n)×(1+i)
3.设备租赁与购买方案的经济比选中需要注意增量原则:
比较租赁或购置方案的差异部分
设备租赁:所得税率×租赁费-租赁费
设备购置:所得税率×(折旧+贷款利息)-设备购置费-贷款利息
七、价值工程在工程建设中的应用:
1.价值工程的基本公式:
★价值=功能/寿命周期成本,通过这个公式,可以得出价值工程的三要素:价值、功能、寿命周期成本;其核心是进行功能分析。

2.产品寿命周期成本的计算:
产品寿命周期成本(C)=生产成本(C1)+产品使用维护成本(C2)
八、新技术、新工艺和新材料应用方案的技术经济分析:
1.增量投资收益率的计算:
★注意判定标准,如果该指标大于基准收益率,选择投资额大的方案;反之,选择投资额小的方案。

2.折算费用法:
(1)有用成果相同情况下,比较费用大小:
1)采用新方案需要增加投资;
Zj=Cj+Pj×RC
2)在采用新方案不需要增加投资。

★即需要增加投资,就需要考虑投资额和基准收益率的乘积(Pj×RC);如果不增加投资,只需要考虑每年的生产成本(Cj)。

(2)当有用成果不相同时:
1)列出对比方案的生产成本;
2)绘制生产成本与产量的关系曲线;
3)计算临界点产量;
4)选择相应的适宜方案。

★注意判定标准,当实际产量大于临界点产量时,选择固定费用大(单位可变费用小)的方案;当实际产量小于临界点产量,选择固定费用小(单位可变费用大)的方案。

九、财务会计基础:
1.动态会计等式:
收入-费用=利润(财务成果等式)
★编制利润表的重要依据。

2.静态会计等式:
资产=负债+所有者权益
★编制资产负债表的重要依据。

3.综合会计等式:
资产=负债+(所有者权益+收入-费用)
★综合利润分配前财务状况等式和经营成果等式之间的关系。

十、成本与费用:
1.固定资产折旧的平均年限法:
固定资产年折旧额=(固定资产原值-预计净残值)/固定资产预计使用年限
固定资产月折旧额=年折旧额÷12
2.固定资产折旧的工作量法:
某项固定资产月折旧额=该项固定资产当月工作量×单位工作量折旧额
①行驶里程法(汽车);②工作台班法(搅拌机)
★实质和平均年限法一致:平均年限法用时间,工作量法用工作量。

3.固定资产折旧的双倍余额递减法
折旧额=账面价值(余额、净值)×双倍折旧率
★是一种加速折旧法。

折旧基数发生变化,折旧率不变。

4.年数总和法
将固定资产的原值减去净残值后的净额乘以一个逐年递减的分数计算每年折旧额的一种方法。

★是一种加速折旧的方法。

折旧基数不变,折旧率发生变化。

收入
1.完工百分比法
①确定建造合同的完工进度,计算出完工百分比;
②根据完工百分比确认和计量当期的合同收入。

★确定建造(施工)合同完工进度有以下三种方法:①根据成本来予以计算;②根据合同工作量来予以计算;③根据已完成合同工作的技术测量确定。

★注意掌握教材的例题。

十一、利润和所得税费用:
1.营业利润
营业利润=营业收入-营业成本-营业税及附加-销售费用-管理费用-财务费用-资产减值损失+公允价值变动收益(损失为负)+投资收益(损失为负)
2.利润总额
利润总额=营业利润+营业外收入-营业外支出
3.净利润
净利润=利润总额-所得税费
★注意三种利润间的关系。
