综合楼模板施工方案
综合办公楼施工方案
综合办公楼施工方案一、前期准备工作在进行综合办公楼的施工前,需要进行充分的前期准备工作,确保施工顺利进行。
前期准备工作主要包括以下几个方面:1.1 确定施工方案在确定综合办公楼施工方案时,需要考虑到建筑设计图纸、施工周期、施工人员配备等因素,以确保施工顺利进行。
1.2 完善施工计划制定详细的施工计划,明确施工工序、施工周期、材料采购等内容,确保施工进度可控。
1.3 确保施工安全在施工前需要对施工现场进行安全检查,制定施工安全方案,确保施工过程中安全生产。
二、施工过程2.1 地基处理首先需要对综合办公楼的地基进行处理,包括挖土、填土、夯实等工作,确保地基承重能力满足建筑要求。
2.2 主体结构施工完成地基处理后,开始进行主体结构施工,包括梁柱混凝土浇筑、钢结构安装等工作,确保主体结构牢固稳定。
2.3 室内装修主体结构施工完成后,进行室内装修工作,包括地面铺设、墙面粉刷、设备安装等内容,确保办公楼内部环境舒适。
三、收尾工作3.1 完善设施在施工完成后,对办公楼设施进行检查和完善,确保设施齐全,方便办公使用。
3.2 环境整治完成施工后,对施工现场进行清理整治,确保环境整洁美观。
3.3 竣工验收完成综合办公楼的建设后,进行竣工验收,确保建筑质量合格,符合相关规定。
四、总结综合办公楼施工是一个复杂的过程,需要充分准备、科学组织施工,才能保证施工顺利进行,建成一座质量优良的办公楼。
建设单位在施工过程中需要加强沟通协调,确保施工进度和质量,为办公楼的使用提供一个良好的建筑环境。
综合楼模板施工方案
中国移动通信集团广西有限公司蒙山解放路手机卖场工程模板安装及拆除施工方案文件编号:2012-南宁分公司—方案—编制单位:广西建工集团第四建筑工程有限责任公司编制人员:编制日期:2012年5月19日目录1 编制依据 (1)2 工程概况 (2)3 模板方案 (2)4 施工准备 (3)5 模板施工方法 (4)6 质量要求、质量控制措施 (7)7 安全防护措施 (9)8 环境保护与文明施工 (12)9 模板计算 (12)1 编制依据1.1编制依据1.1.1国家现行的建筑安装工程施工及验收规范、规程、建筑工程预算定额及建筑施工手册。
1.1.2本工程招标文件、施工文件、设计施工图1.1.3公司的管理体系文件以及已有的相类似的建筑施工经验。
1.1.4施工现场条件以及资源配备情况。
1.2编制原则1.2.1全面执行公司的管理方针,切实贯彻执行国家施工及验收规范操作规程和制度,确保工程质量和安全。
1.2.2发挥公司技术优势和整体实力,利用先进的施工技术科学管理,确保施工质量以及加快施工进度。
1.2.3遵循自治区及有关环保文件精神,采取有效措施,减少环境污染,降低噪音。
1.2.4坚持“安全第一、预防为主”的方针,充分提高施工现场的安全管理水平,防止施工现场安全事故的发生。
1.3技术规范《建筑工程施工质量验收统一标准》(GB50300-2001)、《建筑施工模板安全技术规范》(JGJ162-2008)《建筑结构荷载规范》(GB50009-2001)《建筑施工模板及作业平台钢管支管构造安全技术规范》(DB45/T608-2009)《建筑施工扣件式钢脚手架安全技术技术规范》(JGJ130-2011)《混凝土结构工程施工质量验收规范》(GB50204-2002)、《建筑施工高处作业安全技术规范》(JGJ80-91)、《建筑机械使用安全技术规程》(JGJ39-86)、《建筑施工安全检验标准》(JGJ59-99)。
《混凝土结构设计规范》GB50010-2002《建筑结构荷载规范》(GB 50009-2001)2 工程概况2.11、本工程为中国移动通信集团广西公司蒙山综合楼工程,位于广西蒙山县湄江开发区。
办公大楼模板工程专项施工方案
办公大楼模板工程专项施工方案一、项目背景近年来,随着城市化进程的不断加快和经济的快速发展,办公大楼项目建设的需求逐渐增多。
为了保证办公大楼项目的质量和进度,特制定了本施工方案。
二、施工范围本施工方案适用于办公大楼模板工程的施工阶段,包括但不限于地基处理、主体结构施工、外墙装饰、内部装修等工程内容。
三、施工组织3.1 施工组织机构为了保证施工顺利进行,将建立由总监、项目经理、主管工程师和各专业技术顾问组成的施工组织机构。
3.2 施工计划根据项目需要和施工周期,制定详细的施工计划,并严格执行,确保施工进度和质量。
四、质量控制4.1 质量目标本施工方案将以确保办公大楼工程的稳定性、安全性和美观性为质量目标,严格按照相关标准和规范进行施工。
4.2 质量保证措施设立专门质量监督部门,由专业人员负责监督施工过程中的质量控制,确保施工质量符合相关标准。
五、安全生产5.1 安全管理制定安全施工标准和流程,建立完善的安全管理制度,加强安全教育和培训,确保施工过程中的安全生产。
5.2 突发事件应急预案针对施工过程中可能发生的突发事件,编制应急预案,明确各项措施和责任人,及时处置,并确保人员安全。
六、环境保护6.1 环境保护意识提升施工人员的环保意识,严格按照相关环保法规进行施工,节约能源,减少污染。
6.2 废弃物处理建立废弃物分类处理制度,做到减量化、资源化和无害化处理,保护环境。
七、总结与展望通过本施工方案的制定和实施,将确保办公大楼模板工程的高质量、高效率完成,同时也提升了团队的施工管理水平和专业素质。
未来,我们将不断完善施工方案,提升施工质量,满足社会的需求和期待。
综合楼模板工程施工方案

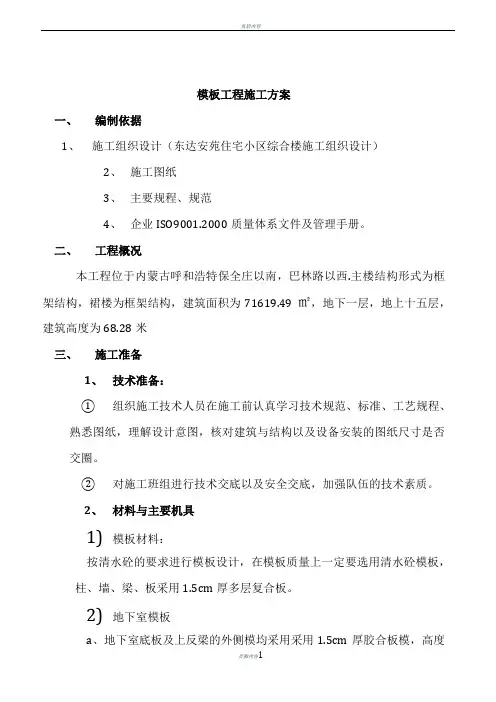

模板工程施工方案一、编制依据1、施工组织设计(东达安苑住宅小区综合楼施工组织设计)2、施工图纸3、主要规程、规范4、企业ISO9001.2000质量体系文件及管理手册。
二、工程概况本工程位于内蒙古呼和浩特保全庄以南,巴林路以西.主楼结构形式为框架结构,裙楼为框架结构,建筑面积为71619.49㎡,地下一层,地上十五层,建筑高度为68.28米三、施工准备1、技术准备:①组织施工技术人员在施工前认真学习技术规范、标准、工艺规程、熟悉图纸,理解设计意图,核对建筑与结构以及设备安装的图纸尺寸是否交圈。
②对施工班组进行技术交底以及安全交底,加强队伍的技术素质。
2、材料与主要机具1)模板材料:按清水砼的要求进行模板设计,在模板质量上一定要选用清水砼模板,柱、墙、梁、板采用1.5cm厚多层复合板。
2)地下室模板a、地下室底板及上反梁的外侧模均采用采用1.5cm厚胶合板模,高度为500~1000mm。
反梁采用吊模形式立模。
b、地下室墙体板采用1.5cm厚胶合板,50×100木方和50钢管做楞,配套穿墙栓使用。
模板使用前将表面清理干净,涂刷脱模剂,严禁脱模剂沾污钢筋,以砼的接槎处竖向背楞采用50×100木方@250,水平背楞用Φ48脚手管400(起步为150)外加两根钢管@600竖楞加强加固,通过在双钢管处打孔穿螺栓@600用“3”型铁固定在钢管上,为保证其稳定用钢管上中下三道进行顶稳,外墙侧模支顶在坑壁上,螺栓采用止水栓,内墙模支顶在脚手架上或支顶在地上,螺栓采用普通栓,可再次使用。
另外在螺栓处加设内顶杆应预先加工好。
c、柱模板采用多层板,在木工厂加工制作现场组拼,背楞采用50×100木方加固,木方必须进行刨面,用脚手管双根做柱箍,用Φ14的螺栓加3型铁加固。
起步150每隔600一道,保证棱角方直、美观,木模板拼缝严密,严禁漏浆。
为保证其稳定采用上中下三道进行顶稳找垂直,柱与柱间采用拉通线检查验收d、现浇板及梁模板梁模采用多模板,XB模采用多层板,用50×100现场拼制,用钢顶撑现场拼制,支撑系统用满堂脚手架,由立杆、模杆,可调支托组成,50×100木方做小楞,钢管做大楞,立杆间距1200。
郑州某超高层综合楼模板施工方案
模板施工方案⑴本工程拟采用的主要模板体系非相准层和地下室部分墙、板、柱均采用15mm厚多层胶合板模板,标准层墙、柱采用定型钢模板,以保证混凝土施工质量达到清水效果。
模板组拼详附图5、6序号结构部位模板选型序号结构部位模板选型1承台、基础梁等砖胎模4标准层墙柱大钢模板2地下室墙、柱多层板5框架梁、板多层板3楼梯多层板6非标层框架柱多层板7标准层框架柱钢模板⑵基础砖胎模施工基础底标高不一致,在有高差部位采用砖胎模,基础及承台外侧部分采用砖胎模,由于部分承台较厚度较大,全部采用砖胎模对于施工进度有一定的影响,并且高砖胎模在施工中存在一定的安全隐患,故承台或底板小于1M的全部采用砖胎模,厚度大于1M的在1M以下采用砖胎模,1M以上采用多层板模板。
基础外侧砖胎模施工时最上三皮砖采用低标号水泥砂浆砌筑,并且在作防水时不用与墙体粘结,以便以后做地下室侧壁防水时便于拆除和接合良好。
详见附图5⑶地下室墙体模板支设墙体模板次龙骨采用5×10cm方木,主龙骨采用双钢管,面板采用15厚多层胶合板。
次龙骨间距不大于300mm,主龙骨间距不大于600mm,并采用φ12对拉螺栓进行加固,对拉螺杆间距450×600通过山型卡与双钢管拉接,模板外侧面采用钢管、顶托及地锚或土壁进行加固,确保墙体的垂直度。
对于附墙柱的模板支设基本同墙体模板支设,加设对拉螺杆进行加固,柱角的钢管用扣件连接形成报箍。
对于地下室外墙、人防部分墙体、附墙柱,对拉螺栓中部应焊接5mm厚80×80mm大的钢片止水环,在紧靠模板的一面应设置软木塞及定位钢筋,在混凝土浇筑完成拆模后,将软木塞掏出,割断对拉螺杆后,用高标号膨胀水泥砂浆抹平。
对于地下室内墙非人防部分及±0.00以上部分的墙体,对拉螺杆上应穿PVC塑料管,塑料管应伸出模板外侧面1~2cm,以便于在混凝土浇筑完成后将对拉螺杆抽出重复利用。
⑷独立框架柱模板支设地下室及非标层独立框架柱模板采用多层板模板,竖肋采用50×100方木,间距250~300mm,横肋采用双钢管,间距500mm,对接螺栓采用ф14圆钢自制。
综合楼高模板专项施工方案
综合楼高模板专项施工方案一、前期准备在进行综合楼高模板专项施工前,需要进行充分的前期准备工作。
首先要对建筑设计图纸进行详细的审查,确认施工计划和施工工艺,制定详细的施工方案。
其次,要进行场地勘察,确保施工过程中的安全和顺利进行。
同时,要准备好所需的材料、设备和施工人员,保证施工进度。
二、基础工程在进行综合楼高模板专项施工中,基础工程是至关重要的一环。
首先进行地基处理,包括挖土、填土和压实等工作,确保地基承载力达到要求。
然后进行基础的浇筑,采用适当的混凝土配合比和防水措施,以确保基础结构的稳固和耐久。
三、模板搭设综合楼高模板专项施工中,模板的搭设是非常重要的环节。
首先要选择适当的模板材料,确保其质量和可靠性。
然后根据设计图纸进行模板的精确搭建,保证建筑结构的准确性和完整性。
同时,要加强模板的支撑和连接,确保施工过程中的安全和稳定。
四、主体结构施工主体结构施工是综合楼高模板专项施工的核心环节。
在进行主体结构的浇筑之前,要对模板和支撑进行细致的检查和调整,确保施工过程中的准确性和稳定性。
然后按照设计要求进行混凝土的浇筑和养护,保证主体结构的强度和耐久性。
五、收尾工程综合楼高模板专项施工的最后阶段是收尾工程。
在主体结构完成后,要进行墙体、地面和屋面的装修和收尾工作,使建筑物达到设计要求的外观和功能。
同时要进行设备的安装和调试,确保建筑物的正常使用和运营。
结语综合楼高模板专项施工是一项复杂而重要的工程,需要综合考虑设计、施工、安全和质量等各个方面的因素。
只有科学规划和精心准备,才能确保施工过程的顺利进行和建筑物的安全耐久。
希望通过本文的介绍,能够对综合楼高模板专项施工有更深入的了解和认识。
综合楼模板支撑专项施工方案
综合楼模板支撑专项施工方案(专家论证)一、项目背景及目标二、模板支撑体系设计1.模板支撑体系选用针对本项目特点,我们选用碗扣式脚手架作为模板支撑体系。
该体系具有结构稳定、承载能力强、安装拆卸方便等特点,适用于高层建筑施工。
2.支撑体系设计原则(1)确保支撑体系的安全性,满足施工过程中的荷载要求。
(2)考虑施工过程中的便捷性,提高施工效率。
(3)遵循相关规范要求,确保施工质量。
3.支撑体系设计参数(1)立杆:采用Φ48×3.5mm的钢管,壁厚3.5mm。
(2)横杆:采用Φ48×3.5mm的钢管,壁厚3.5mm。
(3)剪刀撑:采用Φ48×3.5mm的钢管,壁厚3.5mm。
(4)脚手板:采用厚度为50mm的松木脚手板。
(5)连接件:采用碗扣式连接件。
三、模板支撑体系施工步骤1.施工准备(1)对施工人员进行安全技术交底,确保施工人员熟悉施工方案。
(2)检查施工材料,确保材料合格。
(3)检查施工工具,确保工具齐全、完好。
2.施工顺序(1)安装基础垫板和立杆。
(2)安装横杆、剪刀撑和脚手板。
(3)安装防护栏杆和踢脚板。
(4)验收模板支撑体系。
3.施工注意事项(1)施工过程中,严禁超载使用模板支撑体系。
(2)施工人员应佩戴安全帽、安全带等防护用品。
(3)定期检查模板支撑体系,发现问题及时处理。
四、质量控制措施1.施工材料质量控制(1)选用合格的材料,确保材料质量。
(2)对材料进行复试,确保材料性能满足施工要求。
2.施工过程质量控制(1)严格按照施工方案进行施工。
(2)加强施工过程中的监督检查,确保施工质量。
(3)对施工人员进行技术培训,提高施工水平。
五、应急预案1.施工现场发生突发事件,立即启动应急预案。
2.组织施工人员迅速撤离现场,确保人员安全。
3.及时向上级领导报告,按照应急预案进行处理。
六、施工进度计划1.模板支撑体系施工:10天。
2.模板安装:5天。
3.混凝土浇筑:10天。
综合楼模板支撑专项施工方案
目录编制依据的规范、标准工程概况模板设计支模架计算模板施工方案拆模模板安装的质量标准和拆除规定质量保证措施安全生产保证措施模板支撑专项施工方案一、编制依据的规范、标准1.《混凝土结构工程施工及验收规范》(GB50204-92)中模板分项工程内容。
2.《建筑施工高处作业安全技术规范》(JGJ80-91)4.2.4条(强制性条文)。
3.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001,2002年版),5.6模板支架计算及相关内容。
5.《建筑施工安全检查标准》(JGJ59-99),浙江省建设厅《建筑施工安全检查标准》(JGJ59-99)实施意见(试行),嘉兴市《建筑施工安全检查标准》实施细则(暂行)等相关内容。
6.《建筑结构荷载规范》(GB50009-2001),《木结构设计规范》(GBJ5-88),《钢结构设计规范》(GBJ17-88)。
二、工程概况浙江嘉化集团股份有限公司11000吨/年精胺及系列产品工程综合楼拟建于嘉兴港区嘉化工业园内,本单项为综合楼,建筑层数为4层(局部两层)。
该工程长58.6米,宽28.2米,建筑总高19.8米,最大梁达250×900mm。
建设单位:浙江嘉化集团股份有限公司;设计单位:浙江省天正设计工程有限公司;勘察单位:浙江省浙中地质工程勘察院。
三、模板设计本工程上部结构梁、柱及楼板均采用木模板进行支模,支承系统采用木搁栅和扣件式钢管架子。
模板安装前,向施工队组做好技术交底。
模板及支撑确保有足够强度、刚度和稳定性,对柱子加固也应在计算的基础上加强,防止模板炸模。
模板的支撑系统采用扣件式脚手架,框架梁底设两排立杆,横距视梁的宽度而定,一般每边宽出梁侧面300左右,纵距框架梁不大于750mm,次梁立杆纵距可为900mm。
水平横杆横距步距为1500mm,最底处设扫地杆,立杆应按构造设置剪刀撑,梁底处立杆剪刀撑应加强设置。
梁底主龙骨采用υ48×3.5的钢管用扣件固定在扣件式钢管架的立杆上,小横也采用υ48×3.5的短钢管,间距不大于600mm,模板接头处小横杆间距加密为300mm,梁高大于600mm时受力横杆与立杆连接处加防滑扣件。
模板工程专项施工方案-综合楼
模板工程专项施工方案-综合楼1. 项目背景综合楼是工程建设中不可或缺的重要组成部分,其建设需要细致周密的施工方案来确保施工质量和工期进度。
本文旨在制定针对模板工程的专项施工方案,以实现对综合楼施工的有效管理。
2. 施工准备2.1 现场准备在施工前期,必须对施工现场进行合理布置和准备。
需要清理现场、搭建施工临时设施、规划施工区域,确保施工环境整洁有序。
2.2 人员配备合理配置各类施工人员,包括技术人员、工人、安全员等,确保施工队伍结构合理、人员素质高、各项工作有序开展。
3. 施工方案3.1 模板制作施工前需根据设计图纸制作各种规格的模板,并严格按照要求进行检查,确保模板质量符合标准要求。
3.2 模板安装在模板安装前,需对施工现场进行测量、定位,并按照设计图纸要求对模板进行安装与调整,保证模板完好且符合要求。
3.3 混凝土浇筑在模板安装完成后,按照流程对混凝土进行准备、施工、养护等工序,确保混凝土浇筑质量符合要求。
3.4 模板拆除待混凝土充分凝固后,进行模板拆除工作,需注意操作规范,保证拆除过程中不损坏混凝土结构。
4. 质量控制4.1 工序检验在施工过程中,对各项工序进行及时检验,确保施工质量符合相关标准要求。
4.2 质量验收在施工结束后,进行全面的质量验收工作,确保施工质量达到设计要求。
5. 安全管理5.1 安全教育加强安全教育培训,提高施工人员的安全意识和防范能力,确保施工过程中的安全。
5.2 安全监管建立完善的安全管理制度,加强安全监管力度,及时发现和解决安全隐患,确保施工现场安全。
6. 环境保护6.1 废弃物处理合理处理施工过程中产生的废弃物,减少对环境的影响。
6.2 绿化工作在施工现场周边进行绿化工作,提升周边环境质量,减轻施工对环境造成的影响。
7. 总结综合楼的施工是一项复杂的工程,对各项施工工序都需要严格管理与控制。
通过制定本专项施工方案,可以有效提高施工质量、保证施工安全,实现预期的工期进度和质量目标。
模板综合工程施工方案
模板综合工程施工方案工程概况本工程位于XX市XX区,总用地面积为XXXX平方米,总建筑面积为XXXX平方米,属于XX类工程。
本工程包括XX栋建筑物,其中包括主楼、辅楼、地下车库、绿化等。
本工程的施工内容主要包括地基处理、桩基施工、主体结构施工、装饰装修、给排水和电气工程等。
一、地基处理1、地基勘测地基处理前需要对用地进行勘测,了解地质情况和基础承载能力,以便确定地基处理方案。
2、地基处理方式根据勘测情况,采取合理的地基处理方式,包括土石方开挖、地基灌浆、地基改良、地基加固等,确保地基承载能力满足建筑要求。
3、地基处理工艺地基处理采用机械化施工,确保施工质量和进度。
施工过程中需密切关注地基变形情况,及时调整施工方案。
二、桩基施工1、桩基设计根据工程要求和地质条件,设计合理的桩基施工方案,包括桩基种类、桩基数量、桩基直径和深度等。
并进行桩基承载力检测,确保桩基满足承载要求。
2、桩基施工工艺桩基施工采用挖孔灌注桩施工工艺,保证桩基施工质量。
施工中需加强对桩基的质量控制和安全管理,确保桩基施工质量。
3、桩基验收桩基施工完成后,进行桩基验收,并做好桩基验收记录和档案管理,确保施工质量。
三、主体结构施工1、混凝土浇筑主体结构采用钢筋混凝土结构,根据设计要求进行混凝土浇筑,确保混凝土的工作性能和强度等指标满足要求。
2、钢结构安装主体结构中涉及到的钢结构安装工程,需按照设计要求和制定的方案进行安装,确保钢结构的安装精度和质量。
3、主体结构施工质量控制主体结构施工中,需加强对现场的施工质量控制,包括混凝土强度试验、钢筋工序验收、模板拆除质量检查等,确保主体结构施工质量。
四、装饰装修1、室内装修根据设计要求和业主需求,进行室内装修,包括墙面装饰、地面铺装、天花装饰、门窗安装等,确保室内装修质量。
2、外墙装饰外墙装饰采用合理的材料和工艺,保证外墙装饰的美观和防水性能。
3、装饰装修施工管理装饰装修工程需加强进度和质量的管理,确保装饰施工进度和质量。
综合楼工程施工方案(完整版)
综合楼工程施工方案(完整版).pdf文档一:一、综合楼工程施工方案概述1.1 项目背景综合楼工程是为满足办公、会议、展览等多种需求而设计和建造的综合性建筑。
本项目位于市中心,占地10000平方米,总建筑面积50000平方米。
本方案旨在确保工程施工的顺利进行,按时交付。
1.2 施工目标本工程的施工目标主要包括:合理组织施工人员,高效安全地进行各项施工工作;保证质量达到设计要求,并按计划完成各项工程节点;严格遵守相关法律法规,保障工程施工的合法性和安全性。
二、施工组织方案2.1 施工划分本工程的施工主要可以划分为以下几个阶段:地基与基础施工、主体结构施工、建筑装修施工、设备安装施工、景观绿化施工、综合调试与验收。
2.2 施工人员组织为了保证施工进度和质量,将组织一个专业的施工团队,包括工程经理、安全员、质检员、施工队长等。
同时,还将与各个专业工程队伍进行合作。
三、工程施工方案3.1 地基与基础施工方案3.1.1 地基处理方案根据地质勘察报告,采取土石方开挖、填筑等方式进行地基处理。
3.1.2 基础施工方案根据结构设计要求,采用混凝土浇筑方式进行基础施工。
3.2 主体结构施工方案3.2.1 钢筋加工与预制钢筋加工根据结构设计图纸要求,在工地进行预制,保证尺寸和质量的准确性。
3.2.2 混凝土浇筑与养护根据施工图纸,按照标准进行混凝土浇筑,并进行养护工作,确保强度和稳定性。
3.3 建筑装修施工方案3.3.1 室内装修方案根据设计要求和业主需求,进行室内装修施工,包括墙面、天花板、地面等。
3.3.2 室外装修方案根据设计要求和业主需求,进行室外装修施工,包括立面、屋面、门窗等。
3.4 设备安装施工方案3.4.1 给排水系统安装按照设计图纸和相关标准,进行给排水系统的安装施工,包括给水管道、排水管道、设备等。
3.4.2 电气系统安装按照设计图纸和相关标准,进行电气设备的安装施工,包括电缆敷设、灯具安装、开关面板等。
模板工程专项施工方案-综合楼
模板工程专项施工方案一、工程概况:工程名称:南宁市壮志路小学教学楼工程建设单位:南宁市壮志路小学设计单位:广西农垦设计院监理单位:柳州市诚信建设工程监理有限责任公司南宁分公司施工单位:广西华行建工有限责任公司本工程为教学楼一个单体工程,独立基础,地上6层,建筑高度22.95m,总建筑面积为2500平方米。
合同工期为234天,计划工期为200天。
结构形式:框架结构,设计使用年限:50年,抗震设防烈度:6度;项目设计规模等级;小型;屋面防水等级为二级。
二、编制依据《建筑结构荷载规范》(GB50009-2001)中国建筑工业出版社;《混凝土结构设计规范》(GB50010-2002)中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社;《钢结构设计规范》(GB 50017-2003)中国建筑工业出版社;《钢结构设计规范》(GB50017-2003)中国建筑工业出版社;三、施工工艺及操作要求1 、梁模板施工1)工艺流程:抄平、弹线(轴线、水平线)→支撑架搭设→支柱头模板→铺设底模板→拉线找平→封侧模→预检。
2)根据主控制线放出各梁的轴线及标高控制线。
3)梁模支撑。
梁模板支撑采用扣件式满堂钢管脚手架支撑,立杆纵、横向间距均为1.0m;立杆须设置纵横双向扫地杆,扫地杆距楼地面200mm;立杆全高范围内设置纵横双向水平杆,水平杆的步距(上下水平杆间距)不大于1500mm;.立杆顶端必须设置纵横双向水平杆。
在满堂架的基础上在主次梁的梁底再加一排立杆,沿梁方向间距1.0m。
梁底小横杆和立杆交接处立杆加设保险扣。
梁模板支架宜与楼板模板支架综合布置,相互连接、形成整体。
?48×3.5钢管枋木对拉螺栓4)剪刀撑。
竖直方向:纵横双向沿全高每隔四排立杆设置一道竖向剪刀撑。
水平方向:沿全平面每隔2步设置一道水平剪刀撑。
剪刀撑宽度不应小于4跨,且不应小于6m,纵向剪刀撑斜杆与地面的倾角宜在45~60度之间,水平剪刀撑与水平杆的夹角宜为45度。
综合楼样板引路施工方案模板
编号:NHWB-综合楼样板引路施工方案编制:审核:审批:有限公司项目部年月日附件7:注:根据设置部门不同可适当修改目录第一章工程概况 (1)第二章建筑设计概况 (1)2.1、砌体 (1)2.2、防水 (2)2.3、内墙装饰 (2)2.4、外墙装饰 (4)第三章施工准备 (5)第四章分部分项工程实物样板施工 (5)4.1、墙砌筑实物样板施工 (5)4.2、电箱及开关插座的安装实物样板施工 (6)4.3、内墙装饰实物样板施工 (7)4.4、门窗安装实物样板施工 (7)4.5、外墙装饰实物样板施工 (8)4.6、厨房、卫生间、阳台防水实物样板施工 (9)第五章样板引路施工注意事项 (9)第六章样板参考图片 (9)第一章工程概况建筑名称:综合楼建设地点:基地位于贵广、南广、武广高速铁路以南、广珠西高速以东、环岛南路以北,规划泰山路以西的地块内。
结构形式:框架剪力墙结构,设计使用年限50年,建筑结构安全等级为二级。
抗震设防烈度为7度;建筑规模:本工程总建筑面积为18304.93m2,建筑基底面积为2573.71m2。
建筑高度:主体部分56.650m(室外地坪至女儿墙高度),裙房部分12.750(室外地坪至女儿墙高度)。
建筑耐火等级:一级。
屋面防水等级:1级。
施工单位:监理单位:设计单位:建设单位:第二章建筑设计概况2.1、砌体2.1.1、砌体外墙标高0.200以下采用240MU20 蒸压灰砂砖(一等砖),M10水泥砂浆砌筑;标高0.200以上采用200厚加气混凝土砌块,Ma7.5专用砂浆砌筑。
2.1.2、砌体内墙标高±0.000以下采用240MU20蒸压灰砂砖,M10水泥砂浆砌筑(一等砖);标高±0.000以上墙体采用Ma7.5专用砂浆砌筑200及250厚加气混凝土砌块,加气混凝土砌块墙应抹灰到顶(墙厚区分详各层平面图)。
内外墙采用的加气混凝土砌块密度等级不低于BO6,强度等级不得低于A5,质量等级不得低于一等品。
模板工程专项施工方案-综合楼
模板工程专项施工方案一、工程概况:工程名称:南宁市壮志路小学教学楼工程建设单位:南宁市壮志路小学设计单位:广西农垦设计院监理单位:柳州市诚信建设工程监理有限责任公司南宁分公司施工单位:广西华行建工有限责任公司本工程为教学楼一个单体工程,独立基础,地上6层,建筑高度22.95m,总建筑面积为2500平方米。
合同工期为234天,计划工期为200天.结构形式:框架结构,设计使用年限:50年,抗震设防烈度:6度;项目设计规模等级;小型;屋面防水等级为二级。
二、编制依据《建筑结构荷载规范》(GB50009—2001)中国建筑工业出版社;《混凝土结构设计规范》(GB50010-2002)中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社;《钢结构设计规范》(GB 50017—2003)中国建筑工业出版社;《钢结构设计规范》(GB50017—2003)中国建筑工业出版社;三、施工工艺及操作要求1 、梁模板施工1)工艺流程:抄平、弹线(轴线、水平线)→支撑架搭设→支柱头模板→铺设底模板→拉线找平→封侧模→预检。
2)根据主控制线放出各梁的轴线及标高控制线。
枋木对拉螺栓3)梁模支撑。
梁模板支撑采用扣件式满堂钢管脚手架支撑,立杆纵、横向间距均为1。
0m;立杆须设置纵横双向扫地杆,扫地杆距楼地面200mm;立杆全高范围内设置纵横双向水平杆,水平杆的步距(上下水平杆间距)不大于1500mm;。
立杆顶端必须设置纵横双向水平杆。
在满堂架的基础上在主次梁的梁底再加一排立杆,沿梁方向间距1。
0m。
梁底小横杆和立杆交接处立杆加设保险扣.梁模板支架宜与楼板模板支架综合布置,相互连接、形成整体。
4)剪刀撑。
竖直方向:纵横双向沿全高每隔四排立杆设置一道竖向剪刀撑。
水平方向:沿全平面每隔2步设置一道水平剪刀撑。
剪刀撑宽度不应小于4跨,且不应小于6m,纵向剪刀撑斜杆与地面的倾角宜在45~60度之间,水平剪刀撑与水平杆的夹角宜为45度。
学校教学综合楼模板工程专项施工方案
学校教学综合楼模板工程专项施工方案目录一、编制依据 (1)二、工程概况 (1)三、施工准备 (1)四、施工布置 (2)五、主要部位支模方法 (2)六、模板拆除 (6)七、模板工程施工质量标准 (7)八、模板工程施工质量措施 (8)九、模板工程施工安全措施 (10)一、编制依据:1、《玉树州八一孤儿学校教学综合楼施工组织设计》;2、《02系列结构标准设计图集》;3、玉树州八一孤儿学校教学综合楼住宅楼施工图纸;4、《建筑物抗震构造评图》03G329-1;5、《混凝土结构施工图平面整体表示方法制图规则和构造详图》;6、本企业具备的施工技术及设备能力。
二、工程概况:该工程为独立柱基,四层框架结构。
基础地梁设在-0.100标高以下。
框架柱纵向间距为3。
0m到9.6m不等,横向间距为3。
6m到7.2m不等,共计54根,截面尺寸主要为700×700、400×400.框架梁主要规格为300×900、300×800、300×700、300×650、300×600、300×550、300×500、300×400。
楼、屋面板均为100厚。
三、施工准备:1、技术准备:详细阅读图纸,了解工程特点,做好图纸会审和技术交底工作。
参与并执行施工组织设计的工期要求,技术要求以及与其它专业工种相配合的重点注意事项.2、现场准备:①模板合模前,首先由水电等专业,对预埋管件验收检定无误后,再行合模。
②支模前,必须弹线,包括轴线,300控制线,标高线。
③模查钢筋绑扎质量,办好隐蔽工程记录,并要检查钢筋保护层厚度.④安装模板前,应把模板面清理干净,刷好隔离剂。
3、劳动力组织准备建立模板浇筑领导小组:组长:×××副组长:×××技术负责:×××质检员:×××4、机具准备:电钻1台,6KW,刨、车床2台12KW,电锯1台,6KW,其它相关机具现场确定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
餐厨废弃物资源化利用和无害化处理综合楼模板工程施工案编制人:审核人:批准人:编制单位:中柢建设工程有限公司编制日期:2017年5月10日模板工程施工案一、编制说明和编制依据1、编制说明本施工案是对餐厨废弃物资源化利用和无害化处理工程施工组织设计的深化和补充,以便能直接指导现场施工。
2 、编制依据本工程施工组织设计编制依据:1)《施工组织设计》2)《工程承包合同》3)工程施工图4)、本工程主要采用规目录A、《工程测量规》GB50026-2007B、《工程测量基本术语标准》B50228-96C、《建筑施工扣件式钢管支模架安全技术规》JGJ130-2001D、《施工现场临时用电安全技术规》JGJ46-2005E、《建筑机械使用安全技术规程》JGJ33-2001F、《建筑施工安全检查标准》JGJ59-99G、《建筑施工安全质量标准化达标实施手册)》一、工程概况工程名称:餐厨废弃物资源化利用和无害化处理项目综合楼结构类型:框架结构建设单位:市启环科技有限公司设计单位:启迪桑德环境资源股份有限公司监理单位:常源电力工程监理有限公司施工单位:中柢建设工程有限公司工程地址:市水师营镇催门村填埋场市餐厨废弃物资源化利用和无害化处理项目是市市政府投资兴建的重点工程,由启迪桑德环境资源股份有限公司施工总承包。
该工程位于市南的昂昂溪区门镇填埋场。
总建筑面积10287.56㎡。
其中综合楼建筑面积1967㎡。
建筑结构形式:框架结构。
三、施工准备施工准备工作是工程顺利进行的的重要保证,为确保基础工程施工顺利进行,要做好以下准备工作:1、熟悉施工规及施工工艺。
2、仔细阅读施工图纸、图纸会审记录及设计变更。
3、对作业人员进行安全技术交底。
本工程每一道工序开工前,均需进行安全技术交底,安全技术交底是我公司技术管理的一个重要制度,是保证工程质量的重要因素,其目的是通过技术交底使参加施工的所有人员对工程施工要求做到心中有数,以便科学地组织施工和按合理的工序、工艺进行施工;安全技术交底各专业均采用三级制,即项目部项目技术负责人→专业工长→各班组长。
安全技术交底必须有书面文字及图表,级级交底签字,工程项目技术负责人向专业工长进行交底要求细致、齐全、完善,并要结合具体操作部位、关键部位的质量要求、操作要点及注意事项等进行详细的讲述交底,工长接受后,应反复详细地向作业班组进行交底,班组长在接受交底后,应组织工人进行认真讨论,全面理解施工意图,确保工程的质量和进度。
5、及时编制材料、物资、机械设备、人员的需用计划,及时落实并组织进场。
模板施工必须编制的计划有:A、材料需用计划B、机械设备需用计划C、劳动力需用量D、施工进度计划F、资金使用计划6、及时办理完相关施工手续7、作好调查工作1)气象资料的调查:掌握气象资料,以便综合组织全过程的均衡施工。
2)各种物资资源和技术条件的调查由于工程施工所需物资品种多,数量较大,故应对各种物资资源的生产和供应情况、价格、品种等进行详细调查,以便及早进行供需联系,落实供需要求。
9、其他准备工作。
四、施工进度计划1、施工进度计划合理、科学地安排工程进度,将是本分项工程的重点之一。
基本要:上道工序的完成要为下道工序创造施工条件,下道工序的施工要能够保证上道工序的成品完整不受损坏,以减少不必要的返工浪费,确保工程质量。
土建施工时,设备专业穿插进行的适宜时间和部位等,这些均需进行密的安排。
模板分项工程施工顺序:柱筋绑扎→柱模安装→搭设梁板支撑满堂支模架→梁底、侧模安装→板模安装→验收模板→梁、板钢筋绑扎、钢筋→浇筑混凝土。
必须注意:1)、柱模安装必须在柱筋绑扎验收合格之后进行。
2)、柱混凝土可根据工程情况适时插入或与梁板一起浇捣。
3)、施工资料必须做到与工程施工同步。
4)、结构施工阶段,水电设备安装穿插进行预埋工作。
2 、工期保证措施本工程合同要求工期紧,要在保证质量和安全的基础上,确保施工进度,以总进度网络图为基础,编制基础施工进度网络图,以各项管理措施为保证手段,进行施工全过程的动态控制。
1)、坚持每定期召开一次由工程施工总负责人主持,各专业工程施工负责人参加的工程协调会议,听取关于工程施工进度问题的汇报,协调工程施工外部关系,解决工程施工存在的矛盾,对其中有关施工进度的问题,提出明确的计划调整意见。
2)、各级必须按计划,提前为下道工序的施工,做好人力、物力和机械设备的准备,确保工程一环扣一环地紧凑有序地施工。
对于影响工程施工总进度的关键项目、关键工序,主要领导和有关管理人员必须跟班作业,必要时组织有效力量,加班加点突破难点,以确保工程总进度计划的实现。
3)、编制主体施工网络计划,并依此编制月计划和施工计划。
A、以关键线路和次关键线路为线索,以网络计划中的起止点、里程碑为控制点,在不同施工阶段确定重点控制对象,制定施工细则。
达到保证控制节点的实现。
B、每对计划的执行情况进行检查、总结,不断地将实际进度与计划进度进行比较,一旦发现进度拖后或提前,要分析原因,系统分析对后续工作会产生的影响,并及时对总体计划进行调整,编制计划。
C、工程计划执行过程,如发现未能按期完成工程计划,必须及时检查分析原因,立即调整计划和采取补救措施,以保证工程施工总进度计划的实现。
4)、在不同专业和不同工种的任务之间,要进行综合平衡,并强调相互间的衔接配合,确定相互交接的日期,强化工期的肃性,保证工程进度不在本工序造成延误。
通过对各道工序完成的质量与时间的控制达到保证各分部工程进度的实现。
5)、设计变更是影响工程进度的较大因素,项目部要对图纸进行仔细的查阅,并积极的与业主、设计单位和监理单位交流,采取主动姿态,最大限度地实现预防,把影响降低到最低。
6)、保证资源配置A、劳动力配置:在保证劳动力的条件下,优化工人的技术等级和思想、身体素质的配备与管理。
以均衡流水为主,对关键工序、关键环节和必要工作面根据施工条件及组织抢工期及实行双班作业。
B、材料配置:按照施工进度计划要求及时进货,做到既满足施工要求,又要使现场无太多的积压,以便有更多的场地安排施工。
C、机械配置:为保证本工程的按期完成,我们将配备足够的中小型施工机械,不仅满足正常使用,还要保证有效备用。
另外,要做好施工机械的定期检查和日常维修,保证施工机械处于良好的状态。
D、资金配备:根据施工实际情况编制月进度报表,根据合同条款申请工程款,并将预付款、工程款合理分配于人工费、材料费等各个面,使施工能顺利进行。
7)、技术因素:实行工种流水交叉,循序渐进的施工程序,抢工期间昼夜分两班作业。
发扬技术力量雄厚的优势,大力应用、推广“四新项目”,运用ISO9000国际标准、TQC、网络计划技术、计算机等现代化的管理手段或工具为本工程的施工服务。
五、模板分项工程施工法1、柱模本工程竖向构件主要是柱,柱采用12mm厚模板按构件断面尺寸以大面包小面的形式现场配制安装,支撑采用φ48钢管,50mm×100mm断面木枋作背楞,背楞间距300—400mm,φ48钢管做柱箍,间距600mm,为防止模板中部变形,当柱边大于800时,需在柱截面加穿对拉螺栓一根,向上间距450 mm,800≤柱边长<1100时柱截面加穿对拉螺栓一根,向上间距450 mm;1100≤柱边长<1500时柱截面加穿对拉螺栓二根,向上间距450 mm;1500≤柱边长时柱截面加穿对拉螺栓三根,向上间距450 mm;对拉螺杆水平间距450 mm。
其施工顺序为:钢筋绑扎→模板拼装→加对拉螺栓→柱箍固定→混凝土浇筑→养护→拆模→转下一段使用。
3、梁板模板一、施工工艺及操作要求1 、梁模板施工1)工艺流程:抄平、弹线(轴线、水平线)→支撑架搭设→支柱头模板→铺设底模板→拉线找平→封侧模→预检。
2)根据主控制线放出各梁的轴线及标高控制线。
3)梁模支撑。
梁模板支撑采用扣件式满堂钢管支模架支撑,立杆纵、横向间距均为1.0m;立杆须设置纵横双向扫地杆,扫地杆距楼地面200mm;立杆全高围设置纵横双向水平杆,水平杆的步距(上下水平杆间距)不大于1500mm;.立杆顶端必须设置纵横双向水平杆。
在满堂架的基础上在主次梁的梁底再加一排立杆,沿梁向间距1.0m。
梁底小横杆和立杆交接处立杆加设保险扣。
梁模板支架宜与楼板模板支架综合布置,相互连接、形成整体。
4)剪刀撑。
竖直向:纵横双向沿全高每隔四排立杆设置一道竖向剪刀撑。
水平向:沿全平面每隔2步设置一道水平剪刀撑。
剪刀撑宽度不应小于4跨,且不应小于6m,纵向剪刀撑斜杆与地面的倾角宜在45~60度之间,水平剪刀撑与水平杆的夹角宜为45度。
5)梁模板安装○1大龙骨采用Ø48×3.5mm双钢管,其跨度等于支架立杆间距;小龙骨采用40mm×80mm木,间距300mm,其跨度等于大龙骨间距。
○2梁底模板铺设:按设计标高拉线调整支架立杆标高,然后安装梁底模板。
梁跨中起拱高度为梁跨度的2‰,主次梁交接时,先主梁起拱,后次梁起拱。
○3梁侧模板铺设:根据墨线安装梁侧模板、压脚板、斜撑等。
梁侧模应设置斜撑,当梁高大于400mm时设置腰楞,并用对拉螺栓加固,对拉螺栓水平间距为500,垂直间距300。
4、楼板模板施工1)工艺流程:支架搭设→龙骨铺设、加固→楼板模板安装→预检。
2)支架搭设:楼板模板支架搭设同梁模板支架搭设,与梁模板支架统一布置。
立杆顶部如设置顶托,其伸出长度不应大于300mm;顶部支撑点位于顶层横杆时,应靠近立杆,且不大于100㎜。
3)模板安装:采用木胶合板作楼板模板,一般采用整铺设、局部小块拼补的法,模板接缝应设置在龙骨上。
大龙骨采用Ø48×3.5mm双钢管,其跨度等于支架立杆间距;小龙骨采用50mm×70mm木,间距300mm,其跨度等于大龙骨间距。
挂通线将大龙骨找平。
根据标高确定大龙骨顶面标高,然后架设小龙骨,铺设模板。
4)楼面模板铺完后,应认真检查支架是否牢固。
模板梁面、板面清扫干净。
5)模板的拆除(1)柱模板及梁侧模板必须在平台、梁混凝土浇筑48小时后可拆除。
(2) 对于b≤2.0m的板,必须在混凝土试块常规养护达到设计混凝土强度标准值的50%后可拆除;对于2.0m<b≤8.0m的板,必须在混凝土试块常规养护达到设计混凝土强度标准值的75%后可拆除;对于b>8.0m的板,必须在混凝土试块常规养护达到设计混凝土强度标准值的100%时可拆除(即28天后) ,如果上一层的梁板混凝土未施工,该层的梁板底模若在上一层梁板混凝土之前拆除则需加支撑回顶。
(3) 对于跨度≤8.0M的梁,必须在混凝土试块常规养护达到设计混凝土强度标准值的75%后可拆除;跨度>8.0M的梁,必须在混凝土试块常规养护达到设计混凝土强度标准值的100%后可拆除。
