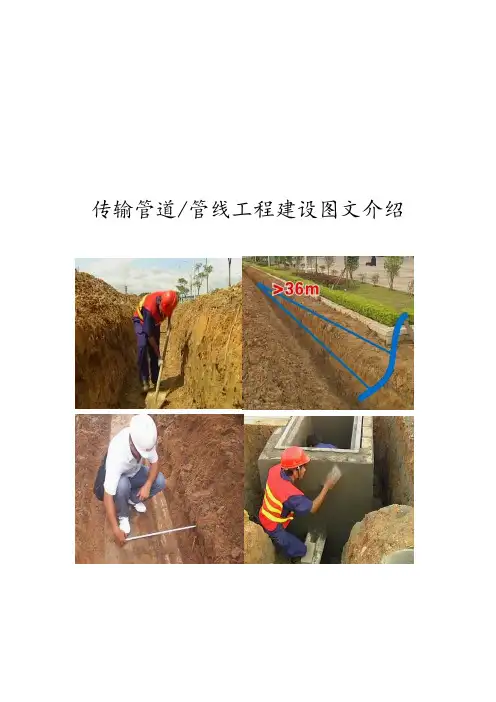

市政通信管道工程施工方案

市政通信管道工程施工方案

第一章概况

1.1 工程概况

本工程为邳州经济开辟区戴圩街区提档升级改造工程弱电综合管道工程,为单侧布置,管群位置依据规范红线布置距临近侧道路边线 0.5m。一般人行道下主线信息管道采用 5*? 100pvc-c 管。

1.2 施工内容

邳州经济开辟区戴圩街区提档升级改造工程红泇路弱电综合管道工程,施工主要内容为管道土方工程、管道垫层及管道包管等,以及原有道路结构的拆除及恢复。

第二章施工安排

2.1 前期准备

施工前充分做好各项准备工作,包括控制测量工作;原材料检验,砂浆、砼配合比设计;钢筋加工场地的建设;施工用水;电力供应;道路交通疏解;施工材料等统筹安排;进场人员安全教育等确保满足施工需要。

2.2 人员组织

根据我部总体施工计划,我公司组织具有丰富施工经验和管理经验的工程技术人员主管此工程,并组织技术过硬、操作熟练的现场技术人员进行监督作业。

2.1.1、操作工人配置计划如下:

管道工: 12 人

砼工: 10 人

杂工: 8 人

合计: 30 人

2.1.2、其他人员配置:将根据实际情况,合理调配,及时安排,以满足施工需要。

2.3 技术准备

2.2.1、技术文件:项目总工将组织项目部工程技术人员,进一步熟悉施工图纸和设计文件,了解并掌握设计意图,并对施工现场作进一步的实地察看。

2.2.2、及时办理相关报验报批手续;

2.2.3、向参加施工的全体人员进行技术、安全等方面的交底。

第三章施工工艺

3.1.1、根据设计院给导线点以及监理批复加密的控制点成果,将管线中线、标高测量放样,并用木桩做好标识,做好保护工作。

通信管道施工规范

通信管道施工规范

通信管道施工规范

通信管道施工规范

一、通信管道施工概述

通信管道施工是指在规定范围内,按照工程设计要求进行通信线缆和光缆的敷设施工。通信管道的施工一般分为开挖、埋设以及填充三个阶段。本规范旨在规范通信管道施工的工艺和质量要求,确保通信线缆和光缆的正常运行和使用。

二、通信管道施工的前期准备

1. 设计前准备

施工单位应根据工程设计要求,制定详细的施工方案,并进行相关材料和设备的选购和准备,确保施工过程中的材料和设备符合工程要求。

2. 基础准备

在进行通信管道施工之前,必须进行相关的基础准备工作,包括勘察、踏勘、标记等,确保施工的顺利进行。

3. 安全准备

施工单位应按照相关安全规范,制定详细的安全措施和预防措施,确保施工期间安全无事故发生。

三、通信管道施工的工艺要求

1. 开挖

(1)开挖应按照工程设计要求进行,确保开挖的深度、宽度

和斜坡的坡度符合要求。

(2)开挖过程中应进行降噪处理,以减少对周围环境的影响。(3)开挖完成后,应及时清理施工现场,确保场地整洁。

2. 埋设

(1)埋设时应选用质量符合国家标准要求的管道和管件。(2)冷缩管道连接时,应加强管道的防腐蚀处理。

(3)埋设过程中应注意保护现有的地下管线和设施,防止二次破坏。

(4)埋设完成后,应进行管道连通测试和质量检查,确保管道的质量符合要求。

3. 填充

(1)填充应按照工程设计要求进行,确保填充的材料和厚度符合要求。

(2)填充过程中应采取有效的措施防止管道移位和损坏。(3)填充完成后,应进行压实和检查,确保填充质量符合要求。

四、通信管道施工的质量要求

通信管线施工方案

通信管线施工方案

通信管线施工方案

一、工程概况

本项目为某城市通信管线施工项目,主要包括新建通信管道、光缆敷设、设备安装等内容。工程涉及区域广泛,包括市区、郊区和农村地区。本施工方案旨在确保工程质量、进度和安全,满足通信需求。

二、施工准备

1.技术准备:组织技术人员熟悉设计图纸、规范和标准,编制施工方案,进行技术交底。

2.材料准备:根据工程量清单,提前采购所需通信管道、光缆、设备等材料,并做好检验和储存工作。

3.设备准备:配置挖掘机、起重机、发电机、光缆熔接设备等施工设备,并进行调试和维护。

4.人员准备:组织施工队伍,对施工人员进行技术

培训和安全教育,确保施工人员具备相应的施工技能和安全意识。

三、施工方法及工艺

1.管道施工

(1)管道铺设:根据设计图纸,确定管道走向和

位置,采用挖掘机进行开挖,确保管道铺设平整、稳定。

(2)管道连接:采用热熔或冷熔方式连接管道,

确保接头牢固、密封。

(3)管道保护:在管道穿越公路、铁路、河流等

特殊地段,采取套管保护、焊接固定等措施,防止管道受损。

2.光缆敷设

(1)光缆牵引:利用牵引机将光缆沿管道内壁牵

引至指定位置,避免光缆受损。

(2)光缆固定:在管道内设置固定支架,将光缆固定在支架上,确保光缆不受外力影响。

(3)光缆接续:在指定位置进行光缆接续,采用熔接方式,确保光缆传输质量。

3.设备安装

(1)设备选址:根据设计要求,选择合适的位置安装通信设备,确保设备正常运行。

(2)设备安装:按照设备安装说明书,进行设备安装,确保设备固定牢固、接线正确。

(3)设备调试:安装完成后,进行设备调试,确保设备运行正常,满足通信需求。

通信管道工程施工

通信管道工程施工

通信管道工程施工

一、通信管道工程施工的定义

通信管道工程施工是指在国家通信部门的统一规划下,根据通信设施建设项目的具体要求

和规范,对通信管道系统进行施工和安装的过程。通信管道工程施工包括勘察设计、土建

施工、管道铺设、设备安装、系统调试等多个环节,是一个综合性工程,需要各个环节的

协同配合,以确保通信系统的正常运行。通信管道工程施工通常由通信设施建设单位负责

组织实施,并由相关的设计、施工单位参与。

二、通信管道工程施工的流程

通信管道工程施工的流程主要包括前期筹备、勘察设计、采购预算、施工实施和竣工验收

等阶段。具体流程如下:

1、前期筹备:通信管道工程施工前,需要进行项目立项、编制施工方案和施工图纸等前

期准备工作。项目立项包括确定通信管道系统的需求和功能,编制项目建议书,争取相关

的工程批复。施工方案包括通信管道系统的总体设计方案,包括管道布局、管径选取、设

备选型等内容。施工图纸包括通信管道系统的详细设计图纸,包括管道工程、土建工程和

设备布置等内容。

2、勘察设计:通信管道工程施工前,需要进行现场勘察和设计工作。现场勘察包括对工

程地点的环境、地质、气候等情况进行勘察,确定工程的具体条件。设计工作包括根据勘

察结果编制管道系统的详细设计方案和施工图纸,包括管道的布局、尺寸、设备选型等内容。

3、采购预算:通信管道工程施工需要编制工程的采购预算,包括工程材料、设备、人工

和其他费用的估算,以为工程的顺利施工提供保障。

4、施工实施:通信管道工程施工的实施阶段包括土建施工、管道铺设、设备安装和系统

调试等环节。土建施工包括对管道的基础和支撑结构进行施工,保证管道系统的稳定性。

通信管道工程施工方案模板

通信管道工程施工方案模板

一、工程概况

1.1 项目名称:XXXX通信管道工程

1.2 工程地点:XXXX

1.3 工程规模:管道总长度为XX公里,包括XX个接入点。

1.4 工程内容:管道开挖、铺设、回填、人(手)孔井砌筑、管道标识等。

1.5 工程工期:XX个月

二、施工组织与管理

2.1 施工单位:XXXX公司

2.2 施工项目经理:XXX

2.3 施工队伍:XXX

2.4 施工设备:XXX

2.5 施工材料:XXX

2.6 施工组织机构:

(1)项目经理部:负责整个工程的施工组织、协调、管理、监督等工作。(2)施工班组:负责具体施工任务,包括管道开挖、铺设、回填等。

2.7 施工管理措施:

(1)严格执行国家有关规范、标准、法规,确保工程质量。

(2)加强施工现场安全管理,确保施工人员生命财产安全。

(3)严格控制施工进度,确保工程按时完成。

三、施工工艺与技术

3.1 施工准备:

(1)施工图纸会审,明确施工要求。

(2)施工材料、设备准备。

(3)施工现场平整、排水。

3.2 施工工艺:

(1)测量放线:根据设计图纸进行测量放线,确保管道走向准确。

(2)开挖管道沟:按照设计要求开挖管道沟,沟底平整,沟壁垂直。

(3)铺设管道:按照设计要求铺设管道,确保管道连接牢固、密封。

(4)回填:回填材料为砂石,分层回填,压实度达到要求。

(5)人(手)孔井砌筑:按照设计要求砌筑人(手)孔井,确保井壁垂直、牢固。(6)管道标识:在管道上设置标识牌,标注管道名称、规格、长度等信息。

3.3 施工技术措施:

(1)采用先进施工工艺,提高施工质量。

(2)加强施工过程控制,确保施工质量。

通信光纤管道工程施工工艺图解

通信光纤管道工程施工工艺图解
②外观检查:主要检查光缆盘包装在运输过程中是否损坏, 然后开盘检查光缆的外皮有无损伤,缆皮上打印的字迹是否清 晰、耐磨,光缆端头封装是否完好。对存在的问题,应做好详 细记录,在光缆指标测试时,应做重点检验。
③ 核对端别:从外端头开剥光缆约30cm,根据光纤束(或 光纤带)的色谱判断光缆的外端端别,并与厂方提供的资料相 对照,看是否有误。然后在光缆盘的侧面标明光缆的A、B端, 以方便光缆布放。
两端配光缆。
ຫໍສະໝຸດ Baidu
⑵光缆配盘时,应尽量做到整盘配臵,以减少接头数量。一般接头总数
不应突破设计规定的数量。
⑶为了降低连接损耗,一个中继段内,应配臵同一厂家的光缆,并尽量
按出厂盘号的顺序进行配臵。
⑷为了提高耦合效率,靠(局)站侧的单盘长度一般不少于1km,应并选
择光纤参数接近标准值和一致性好的光缆。
(5)光缆配盘后的接头应满足下列要求:
按设计要求核定光缆路由走向、敷设方式、环境条件以及中继站站址。 丈量、核定中继段间的地面距离;管道路由并测出各人孔间距离。 核定穿越铁道、公路、河流、水渠以及其它障碍物的技术措施及地段,并核定设计中
各具体措施实施的可能性。 核定“三防”(防机械损伤、防雷、防白蚁)地段的长度、措施及实施可能性。 核定、修改施工图设计。 核定关于青苗、园林等赔补地段、范围以及对困难地段“绕行”的可能性。 注意观察地形地貌,初步确定接头位置的环境条件。 为光缆配盘、光缆分屯及敷设提供必要的数据资料

通信光纤管道工程施工工艺图解

通信光纤管道工程施工工艺图解
第21页
管道光缆机械牵引示意图
光缆引出口处的安装
第22页
人孔内光缆的安装 (l)直通人孔内光缆的固定和保护 光缆牵引完毕后,由人工将每个人孔中的余缆沿人孔壁放至规定的托 架上,一般尽量置于上层。为了光缆今后的安全,一般采用蛇皮软管 或PE软管保护,并用扎线绑扎使之固定。 (2)接续用余留光缆在人孔中的固定 人孔内供接续用光缆余留长度一般不少于8m,由于接续工作往往要过 几天或更长的时间,因此余留光缆应妥善地盘留于人孔内。具体要求 如下。①光缆端头作好密封处理:为防止光缆端头进水,应采用端头 热可缩帽作热缩处理。②余缆盘留固定:余留光缆应接弯曲的要求, 盘圈后挂在人孔壁上或系在人孔内盖上,注意端头不要浸泡于水中。
第23页
第24页
路由复测 单盘检验
清刷管孔 光缆配盘
敷设子管
敷设光缆
光缆接续
中继测试
竣工 资料
验 收
光缆接续,一般是指机房光纤分配架(ODF架)或线路终端盒(T-BOX)以外的光 缆接续。每一个光缆接头包括以下内容: ⑴光缆接续准备,接头盒组件安装;⑵加强件固定或引出;⑶铝箔层、铠装层
第6页
路由复测 单盘检验
清刷管孔 光缆配盘
敷设子管
敷设光缆
光缆接续
中继测试
竣ቤተ መጻሕፍቲ ባይዱ 资料
验 收
光缆单盘检验同时也是界定光缆质量问题与工程施工责任的重要环节。 光缆在生产、贮存和长途运输过程中,光纤有可能受到损伤。根据《光缆数 字传输系统工程施工及验收技术规范》要求,在光缆盘运至施工现场后,必 须对每盘光缆的每根光纤进行测试(检测率为100%),符合技术指标后方可 进行配盘和布放。一旦在光缆布放完毕后才发现光缆性能指标不合格,就很 难区分是光缆质量问题还是施工质量问题。

通信管道施工方案及工艺方法

通信管道施工方案及工艺方法

通信管道施工方案及工艺方法

1、施工流程

开工前准备工作→放样→开挖基坑→垫层施工→铺设管道→回填料并压实→清理场地。

2、测量放线

a.根据设计院交桩的导线点以及监理批复加密的控制点成果,全站仪放出管道中心线,直线段10m一点,曲线段5m一点,并测定出检查井的平面位臵及原地面高程。

b.开挖时根据图纸设计沟槽开挖断面图,按规定坡度放坡,并用石灰撒出开挖坡顶上口两边的边线。开挖时进行跟踪测量,沟底每隔10m测定出一个平面位臵及基底高程控制桩,严格控制好沟槽底的平面位臵及高程。测量资料需认真做好记录,测量成果及时上报监理工程师审核批复

c.开挖沟槽施工前,由测量工程师做好放样交底工作,经技术主管审查无误后,给现场施工员、施工班长技术交底。让操作工人知道开挖深度,随时检查复核,避免出现超挖或欠挖的情况。

d.管道中心线不得大于±10㎜,直通型人(手)孔的中心位臵不得大于100㎜,管道转角处的人孔中心位臵不得大于20㎜。

e.通讯管道沟底宽度应符合下列请求:

①管道基础宽630mm以下时,其沟底宽度应为基础宽度加300mm(即每侧各加150mm)。

②管道基础宽630mm以上时,其沟底宽度应为基础宽度加600mm(即每侧各加300mm)。

3、沟槽开挖

a.通信管道施工中,遇到不稳定土壤或有腐蚀性土壤时,应及时向监理和甲方反应,待有关单位提出处理意见后方可施工。

b.管沟开挖时,与其他管线的间隔距离应符合设计要求,同时注意原有管线的安全。

c.沟深及人手孔坑超过超过3米时,采用设臵倒土平台(宽400㎜),确保人身安全。

通信管道施工工艺流程图

通信管道施工工艺流程图

通信管道施工工艺流程图

测量放样

人孔手孔检查井砌筑

~监理签认I

管沟回填

线路调试

监理签认-------------------

交工验收

测量I 测量放

线定位I

通信管道工程施工工艺图解

通信管道工程施工工艺图解

▪硅芯管
▪硅芯管
第11页
▪管道材料
5孔梅花管
32/28子管
波纹管
Φ 63塑料管
7孔蜂窝管
第12页
▪机具
打夯机
第13页
▪土石材料
搭配好的天然砂石
第14页
通信管道工程施工流程图
勘查及测量一材料进场检验一基础施工一管道敷设一包封一回填一人(手)孔施工一管道试通一竣工图绘制、编制。
测量 开沟 沟底抄平 基础
第19页
3、建筑材料检查
对于方砖的检查,要求砖块无 蜂窝状、缺角、断裂、易碎等现 象,其规格尺寸须符合规范要求。
各种标号的水泥应符合设计 规定的产品质量标准,工程施工 中严禁使用假冒、过期或受潮硬 化的水泥。
第20页
通信管道工程用的石料,应采用天然砾 石或人工碎石,不得使用风化石;石料的粒 径应符合设计规定的要求;石料中含泥量, 按重量计不得超过2%;针状、片状颗粒含量, 按重量计不得超过20%;硫化物和硫酸盐类 含 量,按重量计不得超过1%;石料中不得含有 树叶、草根、木屑等杂物。
实、抄平。然后进行人工地基的浇筑。
第24页
管道基础宽度 沟底宽度
第25页
深度符合设计要求
深度不符合设计要 求
正确:管沟开挖深度、宽度必须符合设计要求
错误:管沟开挖深度、宽度不符合设计要求
第26页

信息传输管道施工方案及工艺方法

信息传输管道施工方案及工艺方法

信息传输管道施工方案及工艺方法

1. 引言

本文档旨在提供信息传输管道施工方案及工艺方法的详细说明。该方案适用于需要建设信息传输管道的项目,包括网络通信、电力

传输等领域。

2. 施工方案

2.1 规划与设计

在施工前,需进行管道规划与设计,包括确定管道的路径、长

度和直径等参数。根据实际需求和情况,选择合适的材料进行施工。

2.2 基础施工

在进行管道施工前,需要进行基础施工工作。这包括清理、平

整施工区域,确保施工区域的稳定性与安全。

2.3 材料准备

根据设计要求,准备所需的管道材料,包括管道、接头、锚定

件等。确保材料的质量和规格满足施工要求。

2.4 施工过程

2.4.1 开挖与铺设:根据设计要求进行开挖工作,保证开挖的路线与深度准确无误。然后进行管道的铺设工作,确保安装牢固。

2.4.2 连接与固定:进行管道的连接工作,确保连接点的密封性和稳固性。同时,按照设计要求进行管道的固定工作,确保管道的

稳定性。

2.4.3 检测与测试:在施工过程中进行管道的检测与测试工作,确保管道的质量和安全性。包括进行管道的压力测试、漏水测试等。

2.4.4 绝缘与保护:根据设计要求,在管道上进行绝缘和保护工作,确保管道的稳定性和耐久性。

2.5 收尾工作

施工完成后,进行管道的收尾工作。主要包括清理施工区域、

排除安全隐患等。

3. 工艺方法

3.1 管道焊接

在管道的连接部位,采用焊接工艺进行连接。确保焊接接头的质量和可靠性。

3.2 管道涂层

对管道进行涂层处理,增加管道的耐腐蚀性和抗氧化性。选择合适的涂层材料,确保涂层的质量和效果。

3.3 起重与安装

2、通信_光纤架空工程施工工艺图解

2、通信_光纤架空工程施工工艺图解

第16页
复测任务
按设计要求核定光缆路由走向、敷设方式、环境条件以及中继站站址。 丈量、核定中继段间的地面距离;管道路由并测出各人孔间距离。 核定穿越铁道、公路、河流、水渠以及其它障碍物的技术措施及地段,并核定设计中 各具体措施实施的可能性。 核定“三防”(防机械损伤、防雷、防白蚁)地段的长度、措施及实施可能性。 核定、修改施工图设计。 核定关于青苗、园林等赔补地段、范围以及对困难地段“绕行”的可能性。 注意观察地形地貌,初步确定接头位置的环境条件。 为光缆配盘、光缆分屯及敷设提供必要的数据资料
深大于15m,应在转角杆安装两条顶头拉线。
(5)直线杆每16档设置一处防风拉线(人字拉);每32根电杆设置一处防凌拉
线(四方拉)[四方拉的顺风拉线设在吊线上10-15cm处且做辅助线,侧面拉线
设在吊线下25-30cm]。
第31页
木撑
钢丝拉线
地锚
第32页
杆上伸缩弯
引上光缆的安装及保护
第33页
路由复测
第22页
第23页
1、电杆架设后回填土时,不可将大石 块、杂草、稀泥填入洞内;杆根回 土应分层劣实,每回填土30cm夯实 一次 。 2、回填土以后,杆根应培土高出原有 地面10~15cm 。 3、在沼泽地、河滩或水田等地带立杆, 回土夯实后应立即做好根部的保护 设施,以使电杆加固。

通信管道工程施工工艺图解

通信管道工程施工工艺图解

第37页
规范要求: 1、通信管道的
上覆包封厚度应达到8~10公分 包封厚度、混凝 土标号,应符合 设计规定。 2、按规定两侧包 封及上覆包封厚
侧包封厚度 度应达到8~10cm。
应达到8~10公分
第38页
塑料管接续处理:应符合设计要求,塑料管道的接口断面应平直、无 毛刺,并应采用配套的密封接头件接续。无论是套箍式或插口式,均 应安放防水胶圈,插入到位,塑管的承接部分要涂PVC粘合剂、涂抹 长度为承接口的三分之二,接续部位相邻两管间错开应不小于30cm。
第6页
认识管道人手孔
通信人孔分为直通、拐弯、分支、扇形、特殊和局前等几 种,每一种又因尺寸的不同而分成多个小类;通信手孔分为半页 (多用于小区布线)、单页、双页和三页等几种。
第7页
不同方向的人孔
第8页
单页
多页
双页(类似于冰箱的门)
第9页
井盖框
漏水孔
第10页
管道材料
双壁波纹管
栅格管
梅花管
硅芯管
第48页
恢复原貌
针对花砖路面,翻覆时应先清扫砖缝沙土,要求手工操作、整齐堆放,并 做好对原有花砖的保护。花砖路面恢复过程中,需垫沙平整基础,用木方小心 均匀挤对,对于受损砖块必须更换,并使花砖与先前图案保持一致。
绿化带开挖时,应注意对绿化带原有植被的成形保护,并摊开平放在阴凉 遮阳处;恢复时,须将原有草皮或其它植被小心摆放,还原后进行浇水养护一 至两次,避免恢复植被无法存活。

通信主要施工工艺流程图..

通信主要施工工艺流程图..

通信施工工艺流程脚本Array 1基本要求

1)施工现场的各项管理制度应齐全,管理机制健全,岗位职责明确到人;施工人员数量、机具仪表配备应满足“施工组织设计”的要求。

2)针对详细工程施工特点,制定平安保障措施;开工前进行必要的平安培训,并进行平安考试,考试合格后方可上岗作业。

3)对于通信线路工程,施工前要和沿线相关部门及单位取得联系,办理相关手续、签订平安协作协议等。项目部要教化施工人员遵守当地法律法规、风俗习惯、施工现场的规章制度,保证施工现场的良好秩序。

4)对于通信设备安装工程,应了解通信机房的管理制度,听从机房管理人员的支配,提前办理必要的准入手续。对于既有机房,调查机房内在用设备的运用状况,制定在用设备的平安防护措施。施工过程中严禁乱动和工程无关的在用设备、设施。

5)GSM-R及列车无线调度通信工程铁塔安装、漏泄同轴吊挂等须要在车站站台、隧道、路肩等处进行施工,应提前和有关部门联系,签订平安协作协议。

6)对于铁路车站客运服务信息系统工程,应了解车站的管理制度,提前办理准入证等各种相关手续。

7)技术交底的重点依据工程实际状况确定,一般应包括主要施工工艺及施工方法;进度支配、工程质量、平安措施等。交底要交到施工操作人员。交底必需在作业前进行,要有交底记录,交底人和被交底人都要在记录上签字。

8)对于通信工程,施工项目及工程特点不同,其施工工艺及施工方法也有所不同。因此,通信工程施工作业指导书要依据工程详细状况进行编写。

9)做好物资的进场和标识工作,物资应整齐码放,要留意防火、防盗。还应做好进货、领用的账目记录工作。

通信管道工程质量控制PPT讲义课件

通信管道工程质量控制PPT讲义课件
+5.0%,-12.5%,管孔内壁应光滑,无节
疤、无裂缝;
2. 钢管规格、数量根据设计要求选用。
3. 管壁内外镀锌均匀、牢固、无飞刺, 不得有
未镀上锌的黑斑和气泡存在。允许有不大的
粗糙面和局部的锌瘤存在;
十、电缆托架及穿钉
十、电缆托架及穿钉材料的质量控制
1. 人孔内内安装的电缆托架(60cm),应用
6. 施工时,必须按以下规定进行校测:
1 在完成沟(坑)挖方及地基处理后,应校测管道沟及人手孔
坑地基高程是否符合设计要求;
2 施工过程中如发现水平桩错位或丢失,应及时进行校测并补
设桩点;
3 凡在沟(坑)中的其他管、线、地下设施,必须测量其顶部
(底部)的高程、宽度,及其与临近人手孔和通信管道的相对
位置(垂直、水平隔距),并注明其类别、规格,并编入竣工
铸钢或型钢制成,不得使用铸铁制造。
2. 人孔内安装的托架穿钉使用(M16)的穿钉,
采用热镀锌表面防护处理。
3. 电缆托架及穿钉的规格、数量应符合设计规
定要求。
十一、人孔口圈(含外盖、内盖、井圈)
十一、人孔口圈材料的质量控制
1. 人手孔口圈(含外盖、内盖、井圈)的规格、
型号、数量及质量应符合设计要求;
2. 圆钢级别、规格(¢12mm-¢18mm)、
间距必须符合设计要求;

移动通信工程施工工艺图解

移动通信工程施工工艺图解

未完…………….

更多精练易懂的施工图解及动画讲解视频,通信与广电实务的宝贵资料,纯干货,请联系

QQ:2877464382

小店:

/item.htm?id=43469967627

本店特色:

1、不同于一般培训机构或网上流传的精华考点总结(九阴真经)

2、秒记口诀(利用天马行空的联想,帮助记忆)

3、各种施工动画讲解视频,生动形象,让专业名词不再是障碍,易于记忆。

4、线路工程、管道工程、设备安装工程的工艺图解,图文并茂,展现施工流

程,让你彻底抛弃繁琐冗长的文字。

5、案例专题分析(双代号网络图,工期费用索赔,线路工程,管道工程,设

备安装工程等专题)。

6、网络辅导。购买后会被邀请加入内部VIP培训群,学习过程中有疑问可随

时提出,亦可一对一交流,店主也会一直与考友共同学习,争取随时解答各老友的疑问。

7、各大培训机构的讲课视频及押题(张毅、袁立云、张永刚等),2014的视

频全部齐全,2015的视频会陆续更新。

8、附送公共课各培训机构视频课件资料!

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
Fra Baidu bibliotek
相关文档
最新文档
