2020年一级建造师《水利工程管理与实务》案例习题

合集下载

2020年一级建造师《水利工程管理与实务》案例习题

2020年一级建造师《水利工程管理与实务》案例习题

案例特训班(5小时左右根据学科内容酌情调整)
2020(1)3.2 背景: 事件二:大坝基础工程完工后,验收主持单位组织制定了分部工程 验收工作方案,部分内容如下: (1)由监理单位向项目法提交验收申请报告; (2)验收工作由质量监督机构主持; (3)验收工作组由项目法人、设计、监理、施工单位代表组成; (4)分部工程验收通过后,由项目法人将验收质量结论和相关资料 报质量监督机构核定。 问题: 2.指出事件二不妥之处。
优化后的网络图
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)2.2 背景: 事件二:项目经理因患病经常短期离开施工现场就医,鉴于项目经 理健康状况,承包人按合同规定履行相关程序后,更换了项目经理。 问题: 2.根据事件二。分别说明项目经理短期离开施工现场和承包人更换 项目经理应履行的程序。
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)1.3 问题: 3.根据《水电水利工程施工重大危险源辨识与评价导则》 (DL/T5247-2012),依据事故可能造成的人员伤亡数量及财产损失情 况,重大危险源共划分为几级?根据事件二的评价结果,分别说明主坝、 副坝、溢洪道、引水洞单位工程的重大危险源级别。 参考答案:3.(第2小问超纲) (1)根据《水电水利工程施工重大危险源辨识及评价导则》重大危 险源划分为一级重大危险源、二级重大危险源、三级重大危险源以及四 级重大危险源等4级。 (2)主坝二级,副坝四级,溢洪道三级,引水洞三级。(超纲)
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)3.1 参考答案:1. (1)采购:承包人应将各项材料的供货人及品种、规格、数量和供 货时间等报送监理人审批。承包人应向监理人提交其负责提供的材料的 质量证明文件,并满足合同约定的质量标准。 (2)验收:对承包人提供的材料和工程设备,承包人应会同监理人 进行检验和交货验收,查验材料合格证明和产品合格证书,并按合同约 定和监理人指示,进行材料的抽样检验和工程设备的检验测试,检验和 测试结果应提交监理人,所需费用由承包人承担。

2020年水利水电工程管理与实务案例分解版

2020年水利水电工程管理与实务案例分解版

2020年一级建造师《水利水电工程管理与实务》考试真题及答案解析三、案例分析题(共 5 题,(一)、(二)、(三)题各 20分,(四)、(五)题各 30分)(一)2020(1)1.1背景:某水利工程经监理工程师批准的施工网络进度计划如下图(单位:天)。

问题:1、计算施工网络进度计划的工期以及E工作的总时差,并指出施工网络进度计划的关键线路。

参考答案:1、(6分)计划工期为450天(2分),E工作的总时差为15天(2分),关键线路为A→C→D→H →K(或①→③→④→⑥→⑦→⑧)(2分)。

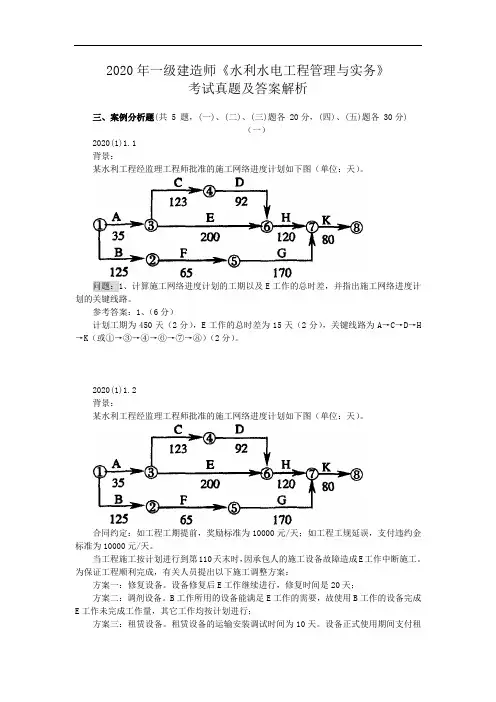

2020(1)1.2背景:某水利工程经监理工程师批准的施工网络进度计划如下图(单位:天)。

合同约定:如工程工期提前,奖励标准为10000元/天;如工程工规延误,支付违约金标准为10000元/天。

当工程施工按计划进行到第110天末时,因承包人的施工设备故障造成E工作中断施工。

为保证工程顺利完成,有关人员提出以下施工调整方案:方案一:修复设备。

设备修复后E工作继续进行,修复时间是20天;方案二:调剂设备。

B工作所用的设备能满足E工作的需要,故使用B工作的设备完成E工作未完成工作量,其它工作均按计划进行;方案三:租赁设备。

租赁设备的运输安装调试时间为10天。

设备正式使用期间支付租赁费用,其标准为350元/天。

问题:2、若各项工作均按最早开始时间施工,简要分析采用哪个施工调整方案较合理。

参考答案:2、(8分)分析:方案一,设备修复时间20天,E工作的总时差为15天,影响工期5天,且增加费用(1×5)=5万元。

(2分)方案二,B工作第125天末结束,E工作将推迟15天完成,但不超过E工作的总时差(或计划工期仍为450天,不影响工期),不增加费用(2分)。

方案三,租赁设备安装调试10天,不超过E的总时差(或不影响工期),但增加费用43750元(350元/天×125天=43750元)。

(2分)三个方案综合比较,方案二合理(2分)。

2020年一级建造师《水利水电工程管理与实务》案例习题

2020年一级建造师《水利水电工程管理与实务》案例习题

案例特训班(5小时左右根据学科内容酌情调整)
2020(1)2.2,2.3:(1/3) 背景: 合同约定: (1)2011年9月1日开工,2011年12月1日截流,工期24个月。 (3)经监理人批准的施工进度计划如图2-1所示(每月按 30天计): 本工程在施工过程中发生以下事件: 事件一:由于发包人未按时提供施工场地,造成了开工时间推迟,导 致“初期围堰填筑”的延误,经测算“初期围堰填筑”要延至 2012年1月 30日才能完成。承包人据此向监理人递交了索赔一项通知书,后经双方协 商达成如下事项: (1)截流时间推迟到2012年2月1日; (2)“围堰加高”须在2012年5月30日(5月30日)前完成; (3)完工日期不变,调整进度计划; (4)发包人依据工期—费用表(如表2所示),重新编制新的施工进 度计划,并提交了赶工措施和增加的费用,上报监理人并批准。
参考答案:3. (1)直接经济损失的大小,检查、处理事故对工期的影响时间长短和 对工程正常使用的影响。 (2)较大质量事故。
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)1.4: 背景: 事件四:桥头堡混凝土施工中,两名工人沿上、下脚手架的斜道向上 搬运钢管时,不小 心触碰到脚手架斜道外侧不远处的380V架空线路,造成 1人死亡、1人重伤。事故调查中 发现脚手架外缘距该架空线路最小距离为 2.0m。 问题: 4.指出事件四中脚手架及斜道架设方案在施工用电方面的不妥之处。 根据《水利工程建设重大质量与安全事故应急预案》(水监管[2006]202 号),水利工程建设质量与安全事故共分为几级?事件四的质量与安全事 故属于哪一级? 参考答案:4. (1)脚手架外缘距该架空线路最小距离为 2.0m 不符合规范要求,应 为 4.0m; (2)特别重大、特大、重大和较大四级; (3)较大事故。

2020年一级建造师《(水利水电工程)管理与实务》考试真题及答案解析【完整版】

2020年一级建造师《(水利水电工程)管理与实务》考试真题及答案解析【完整版】

2020年一级建造师《(水利水电工程)管理与实务》考试真题及答案解析(完整版)一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意)1.岸坡岩体发生向临空面方向的回弹变形及产生近似平行于边坡的拉张裂隙,称为( )。

A.滑坡B.蠕变C.崩塌D.松弛张裂【答案】D【解析】松弛张裂:是指由于临谷部位的岩体被冲刷侵蚀或人工开挖,使边坡岩体失去约束,应力重新调整分布,从而使岸坡岩体发生向临空面方向的回弹变形及产生近平行于边坡的拉张裂隙,一般称为边坡卸荷裂隙。

2.某堤防建筑物级别为2级,其合理使用年限不超过( )年。

A.20B.30C.50D.100【答案】C【解析】2级堤防合理使用年限是50年。

3.流网的网格是由( )图形构成。

A.曲线正方形(或矩形)B.曲线正方形(或圆形)C.曲线三角形或正方形、矩形)D.曲线六边形(或正方形、矩形)【答案】A【解析】流网法:是-种图解法,适用于任意边界条件,是在渗流区域内由流线和等势线组成的具有曲线正方形(或矩形网格的图形。

只要按规定的原则绘制流网,-般可以得到较好的计算精度。

4.水库水位和隧洞闸门开度保持不变时,隧洞中的水流为( )。

A.恒定流B.均匀流C.层流D.缓流【答案】A【解析】流场中任何空间,上所有的运动要素(如时均流速、时均压力、密度等)都不随时间而改变的水流称为恒定流。

例如某-水库工程有一泄水隧洞,当水库水位、隧洞闸门保持不变时隧洞中的水流的所有运动要素都不会随时间改变,即为恒定流。

5.土石分级中,土分为( )级。

A.3B.4C.5D.6【答案】D【解析】土石分级依开挖方法、开挖难易、坚固系數等共划分为16级,其中土分4级岩石分12级。

6.水工建筑物岩石建基面保护层可采用( ) 爆破法施工。

A.分块B.分层C.分段D.分区【答案】B【解析】建基面保护层可采用水平预裂、柔性垫层一次爆破法或分层爆破方法。

7.土坝碾压采用进退错距法设计碾压遍数为5遍碸滚净宽为4m,错距宽度为( )m。

2020年一级建造师《水利水电工程管理与实务》简答题及答案

2020年一级建造师《水利水电工程管理与实务》简答题及答案

【解析】1.项目法人向施工单位提供的地下管线资料可能有:供水、排水、供电、供气(或燃气)、供热(供暖)、通信(或通讯)、广播电视。

2.A、围堰稳定;B、渗流(或基坑排水);C、基坑排水(或渗流);D、脚手架强度刚度稳定性;E、脚手架强度刚度稳定性;F、开挖爆破;G、施工用电;H、开挖料运输与渣料平衡3.应参加的部门还有:安全部门(安全部)、技术部门(技术部)。

4.应经施工单位技术负责人、总监理工程师、项目法人(建设单位)单位负责人审核签字方可组织施工。

二.(20分)某混凝土重力坝工程,坝基为岩基,大坝上游坝体分缝处设置紫铜止水片。

施工中发生如下事件:事件一:工程开工前,施工单位编制了常态混凝土施工方案。

根据施工方案及进度计划安排,确定高峰月混凝土浇筑强度为25000m3。

施工单位采用《水利水电工程施工组织设计规范》有关公式对混凝土拌合系统的小时生产能力进行计算,有关计算参数如下:小时不均匀系数Kh=1.5,月工作天数M=25d,日工作小时数N=20h。

经计算拟选用生产率为35m3/h的JS750型拌合机2台。

事件二:岩基爆破后,施工单位在混凝土浇筑前对基础面进行处理。

监理单位在首仓混凝土浇筑前进行开仓检查。

事件三:某一坝段混凝土初凝后4h开始保湿养护,连续养护14d后停止。

事件四:监理人员在巡检过程中,检查了紫铜止水片的搭接焊接质量。

问题1.根据事件一,计算该工程需要的混凝土拌合系统小时生产能力,判断拟选用拌合设备的生产能力是否满足要求?指出影响混凝土拌合系统生产能力的因素有哪些?2.事件二中,岩基基础面需要做哪些处理?大坝首仓混凝土浇筑前除检查基础面处理外,还要检查的内容有哪些?3.指出事件三中的错误之处,写出正确做法。

4.事件四中,紫铜止水片的搭接焊接质量合格的标准有哪些?焊缝的渗透检验采用什么方法?【解析】1.(1)Q h=K h Qm/MN=1.5×25000/(25×20)=75m3/h判断:2×35m3/h=70 m3/h<75m3/h,不满足要求。

2020年一级建造师-水利工程管理与实务-真题及答案

2020年一级建造师-水利工程管理与实务-真题及答案

一建《水利水电》真题1、单项选择题(共20题,每题1分。

每题的备选项中,只有1个最符合题意)1.岸坡岩体发生向临空面方向的回弹变形及产生近平行于边坡的拉张裂隙()。

A.蠕变B.松弛张裂C.崩塌D.滑坡答案:B2、某堤防建筑物级别为2级,其合理使用年限不超过()年。

A.20B.30C.50D.100答案:C3.流网的网格是由()图形构成。

A.曲线正方形(或矩形)B.曲线正方形(或圆形)C.曲线三角形(或正方形、矩形)D.曲线三角形(或正方形、矩形)答案:A4.水库水位和隧洞闸门开度保持不变时,隧洞中的水流为()A.恒定流B.均匀流C.层流D.缓流答案:A5.土石分级中,土分为()级。

A.3B.4C.5D.6参考答案: B6.水工建筑物岩石建基面保护层可采用()爆破法施工。

A.分块B.分层C.分段D.分区参考答案: B7.土坝碾压采用进退错距法,设计碾压遍数为5遍,碾滚净宽为4m,错距宽度为()m。

A.1.25B.1C.0.8D.0.3参考答案: C8.碾压混凝土施工质量评定时,钻孔取样芯样获得率主要是评价碾压混凝土的()。

A.均质性B.抗渗性C.密实性D.力学性能参考答案: A9.堤防防汛抢险施工的抢护原则为前堵后导、强身固脚、缓流消浪和()A.加强巡查B.消除管涌C.减载平压D.及时抢护参考答案: C10.根据《水利工程设计变更管理暂行办法》,下列设计变更中,属于重大设计变更的是()。

A.主要料场场地的变化B.主要弃渣场场地的变化C.主要施工设备配置的变化D.场内施工道路的变化参考答案: A11.根据《政府和社会资本合作建设重大水利工程操作指南(试行)》,项目公司向政府移交项目的过渡期是()个月。

A.3B.6C.12D.18参考答案: C12.水库大坝首次安全鉴定应在竣工验收后()年内进行。

A.5B.6C.8D.10参考答案: A13.根据《水利建设工程施工分包管理规定》,主要建筑物的主体结构由()明确。

2020年一级建造师《水利水电工程管理与实务》案例题

2020年一级建造师《水利水电工程管理与实务》案例题

2020(1)1.1背景:某大(2)型水库工程主要由主坝、副坝、溢洪道、放水洞、电站等建筑物组成,其中主坝由混凝土重力坝,最大坝高 75m。

本工程施工混凝土运输主要采用混凝土泵和塔机:溢洪道和电站上部预制构件采用起重机吊装:放水洞采用光面爆破法施工:电站机组采用厂房内的桁车安装。

在施工过程中发生下列事件:事件一:为加强工程施工质量与安全控制,项目法人组织制定了应急救援预案,组织成立了质量与安生事故应急处置指挥部,施工单位项目经理任指挥,项目监理部、设计代表处的安生分管人员为副指挥。

问题:1.根据《水利工程建设重大质量与安全事故应急预案》指出事件一中质量与安生事故应急处置指挥部组成人员的不妥之处。

该指挥部应由哪些人员组成?参考答案:1.不妥之处:①施工单位项目经理任指挥;②项目监理部、设计代表处的安生分管人员为副指挥。

指挥部组成人员包括:指挥:项目法人主要负责人:副指挥:工程各参建单位(或施工单位、监理单位、设计单位)主要负责人;成员;工程各参建单位(或施工单位、监理单位、设计单位)有关人员。

2020(1)1.2背景:事件一:为加强工程施工质量与安全控制,项目法人组织制定了应急救援预案,组织成立了质量与安生事故应急处置指挥部,施工单位项目经理任指挥,项目监理部、设计代表处的安生分管人员为副指挥。

问题:2.根据《水利工程建设安生生产管理规定》,事件一中项目法人组织制定的应急救援预案包括哪些主要内容?参考答案:2.应急救援预案主要包括:应急救援的组织机构、人员配备、职责划分、检查制度、物资准备、人员财产救援措施、事故分析与事故报告。

2020(1)1.3背景:事件二:为避免主坝在施工过程中产生贯穿性裂缝,施工单位采取了减少混凝土的发热量、降低混凝土的入仓温度、加速混凝土散热等多项温控措施。

问题:3.事件二中施工单位可采取哪些具体措施以减少混凝土的发热量?参考答案:3.减少混凝土发热量的具体措施有:减少水泥用量、选用低发热量水泥;掺加粉煤灰;采用低流态混凝土;掺高效外加剂(或高效减水剂);加大骨料粒径、优选骨料级配。

2020年一级建造师《水利水电工程管理与实务》案例习题

2020年一级建造师《水利水电工程管理与实务》案例习题
参考答案:3.
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)2.4:(题目还要添加已经条件,不然不好讲解) 背景: 合同规定:(1)工期17个月,自2008年11月1日至 2010年3 月30日。 工程按合同约定如期开工,施工过程中发生的如下事件: 事件一:由于设计变更,发包人未能按期提供图纸,致使“ 新建防浪墙”在2009年12月30日完成,因设备闲置等增加费用2 万元。据此承包人提出了顺延工程20天,增加费用2万元的索赔 要求。
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)1.3: 参考答案:3. 不妥之处:(葡萄牙) ①先进行黏土心墙填筑,在进行上下游反滤料及坝壳料填筑; ②分别进行碾压(或心墙与上、下游反滤料及坝壳施工顺序。
正确做法: 心墙应同上下游反滤料及坝壳料平起填筑,跨缝碾压。
案例特训班(5小时左右根据学科内容酌情调整)
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)2.1,2.2,2.3:
问题: 2.按均衡施工原则,确定施工网络进度计划中 D1、D2 的值,并指 出“上游护坡重建 (一)” 的最早完成日期。 参考答案:2. D1为128(160×80%=128),D2为32(160-128=32)。 上游护坡重建(一)最早完成日期为 2009年6月8日。
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)2.1,2.2,2.3:(1/2)
问题: 3.如下表所示,根据第二个 非汛期的施工网络进度计划, 在答题纸上绘制第二个非汛期 施工进度的横道图(按最早时 间安排)。
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)2.1,2.2,2.3:(2/2)
案例特训班(5小时左右根据学科内容酌情调整)

2020年一建《水利》真题-案例

2020年一建《水利》真题-案例

大立2020年一级建造师考试真题《水利水电工程管理与实务》三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)(一)背景资料某大(2)型水库枢纽工程由混凝土面板堆石坝、电站、溢流坝和节制闸等建成物成。

节制闸共2孔,采用平板直升钢闸门,闸门尺时为净宽15m,净高12m,闸门结构如图1所示。

图1 平板钢闸门结构图某水利施工单位承担工程土建施工及金属结构、机电设备安装任务。

闸门门槽采用留槽后浇二期混凝土的方法施工:闸门安装完毕后,施工单位及时进行了检查、验收和质量评定工作。

其中平板钢闸门单元工程安装质量验收评定表如表1所示。

表1 平板钢闸门单元工程安装质量验收评定表单元工程量×××单元工程量×××A ×××安装单位×××单元工程名称、部位×××评定日期×年×月×日项次项目主控项目(个)一般项目(个)合格数其中优良数合格数其中优良数1 反响滑板12 9 / /2 焊缝对口错边17 14 / /3 表面清除和凹坑焊补/ / 24 184 橡胶止水20 16 28 22B 质量标准合格安装单位自评意见各项试验和单元工程试运行符合要求,各项报验料符合规定。

检验项目全部合格。

检验项目优良率为 C ,其中主控项目优良率为 79.6% ,单位工程安装质量验收评定等级为合格。

问题1.分别写出图1中代表主轨、橡胶止水和主轮的数字序号。

2.结合背景材料说明门槽二期混凝土应采用具有什么性能特点的混凝土;指出门槽二期混凝土在入仓、振捣时的注意事项。

3. 根据《水闸施工规范》(SL 27-2014)规定,闸门安装安完毕后水库蓄水前需作什么启闭试验?指出该试验目的和注意事项。

4. 根据《水利水电工程单元工程施工质量验收评定标准水工金属结构安装工程》(SL635-2012)要求,写出表1中所示A、B、C字母所代表的内容(计算结果以百分表示,并保留1位小数)。

2020年一级建造师《水利水电工程管理与实务》案例题

2020年一级建造师《水利水电工程管理与实务》案例题

案例特训班(5小时左右根据学科内容酌情调整)
2020(1)2.4 背景: 在机电设备安装期间,当地群众因征地补偿款未及时兑现,聚 众到工地阻挠施工,并挖 断施工进场道路,导致施工无法进行, 监理单位未及时作出暂停施工指示。经当地政府协调, 事情得到 妥善解决。施工单位在暂停施工1个月后根据监理单位通知及时复 工。 问题: 4.针对背景资料中发生的暂停施工情况,根据《水利水电工 程标准施工招标文件》(2009 版),承包人在暂停施工指示方面 应履行哪些程序? 参考答案:4. 针对该情况,承包人应先暂停施工,并及时向监理人提出暂停 施工的书面申请,承包人按监理人答复意见处理,若监理人在接到 申请的 24 小时内未答复,视为同意承包人的要求。
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)2.3(2/3)
表 2 泵站建筑安装工程内容及工程量表
工作名称 代号
施工 基坑 地基 准备 开挖 处理
泵 室
出水池
进水池
拦污栅
机电设备安 装
A B CD E
F
G
H
工程量 (万元) 30 90 120 500 160 180 50
100
持续时间(天) 30 30 30 120 60 120 90
120
注:各项工作均衡施工:每月按 30 天计,下同。
图 2-1
问题: 1.根据图 2-1,分析C、E 和 F工作在第90天的进度情况(分别 按“××工作超额或拖延工程量的 ×%,提前或拖延×天”表述); 说明第90天的检查结果对总工期的 影响。 参考答案:1. C 工作拖欠总工程量的 50%, 拖延 15 天; E 工作拖欠总工程量的 50%, 拖延 30 天; F 工作拖欠总工程量的 25%, 拖延 30 天; 影响总工期 15 天。

2020年一级建造师《水利水电工程管理与实务》考试案例分解版

2020年一级建造师《水利水电工程管理与实务》考试案例分解版

案例(一)2020(1)1.1:背景:项目部在审核初始网络计划时,发现逻辑关系有错并将其改正。

问题:1.指出事件 1 中初始网络计划逻辑关系的错误之处。

参考答案:1.错误之处:E 工作的紧前工作应为 C、D 工作,而初始网络计划中,E 工作的紧前工作只有 C 工作。

在节点④、⑤之间缺少一项虚工作。

2020(1)1.2:背景:接2020(1)1.1背景;问题:2.依据正确的网络计划,确定计划工期(含施工准备)和关键线路。

参考答案:2.计划工期 270 天,关键线路:A→B→D→H→I→K→L→M。

2020(1)1.3:背景:接2020(1)1.1和2020(1)1.2背景;事件 2:项目部在开工后第 85 天末组织进度检查,F、H、E、J 工作累计完成工程量分别为400m³、600m2、20000m³、125m2(假定工作均衡施工)。

问题:3.根据事件 2 的结果,说明进度检查时 F、H、E、J 工作的进展状况(按“……工作已完成……天工程量”的方式陈述)。

指出哪些工作的延误对工期有影响及影响天数。

参考答案:3.F 工作已完成 4 天工程量,H 工作已完成 8 天工程量,E 工作已完成 10天工程量,J 工作已完成 25 天工程量,H、J 工作拖延对工期有影响,H 工作的延误对工期影响 2 天,J 工作2020(1)1.4:背景:接2020(1)1.1、2020(1)1.2、2020(1)1.3背景;事件 3:由于设计变更,K 工作的实际完成时间为 33 天,K 工作的结算工程量为 292m ³。

除发生上述事件外,施工中其他工作均按计划进行。

问题:4.事件 3 中,施工单位是否有权提出延长工期的要求?并说明理由。

参考答案:4.有权,依据合同承包人对 K 工作结算工程量超过 276m³(240×115%)部分所造成的工程延误可以提出延期要求,可提出 2 天的延期要求。

备考2020年一建水利必练核心案例50题_

备考2020年一建水利必练核心案例50题_

案例题专项训练一、阅读理解1、背景:某水利枢纽工程位于甲、乙两省交界处,由大坝、泄洪闸、引水洞、发电站等建筑物组成。

该枢纽工程于2012 年 10 月开工建设,计划 2015 年 6 月建设完成,项目在施工过程中发生如下事件:事件 1:为加强企业管理,树立良好的企业形象,2013 年5 月承包人直接向水利部文明委申报文明工地,此时该项目已完成全部建安工程量的 15%。

事件 2:上级有关主管部门为加强质量管理,在工地现场成立了由省水利工程质量监督中心站以及工程项目法人、设计单位和监理单位等有关人员组成的工程质量监督项目站。

事件 3:发电站工地基坑开挖时,由于局部塌方,造成 1 名工人重伤。

<1> 、根据《水利建设工程文明工地创建管理暂行办法》的有关规定,指出事件 1 中申报文明建设工地程序和条件的不妥之处,并简要说明理由。

<2> 、根据事件 2 中工地现场工程质量监督项目站组成形式的不妥之处,并简要说明理由。

<3> 、根据水利水电工程有关建设管理的规定,简述工程现场项目法人、设计单位、承包人、监理单位、工程质量监督机构之间在建设管理上的相互关系。

<4> 、根据《水利工程建设重大质量与安全事故应急预案》,说明水利工程建设质量与安全事故共分为哪几级?同时指出事件 3 的事故等级。

<5> 、根据水利工程建设安全生产的有关规定,对于判定出的重大事故隐患,要做到哪“五落实”?水利生产经营单位安全生产的五到位具体指什么?2、背景:施工单位承包某中型泵站,建筑安装工程内容及工程量见表 2,签订的施工合同部分内容如下:签约合同价 1230 万元;工程预付款按签约合同价的 10%一次性支付,从第 3 个月起,按完成工程量的 20%扣回,扣完为止。

表2 泵站建筑安装工程内容及工程量表注:各项工作均衡施工;每月按 30 天计,下同。

开工前,项目部提交并经监理工程师审核批准的施工进度计划如图 2-1。

2020至23年一级造价师建设工程水利案例考试真题及答案(第三套)

2020至23年一级造价师建设工程水利案例考试真题及答案(第三套)

2020至23年一级造价师建设工程水利案例考试真题及答案(第三套)案例(一)背景材料:中部某省为提高当地某流域水资源利用效率,增强水资源调节能力,拟建设一座大型水库工程,该水库工程以供水和灌溉为主要任务,兼顾防洪。

建设单位委托某设计院正在开展可行性研究,该设计院建设征地移民安置专业的可行性研究阶段征地实物调查报告部分成果如下:本工程永久占地900亩,临时用地1200亩,临时用地的使用年限为6年,所有永久占地和临时用地均为耕地,耕地上作物的种植方式为单作,该地区目前人均分配耕地为1.2亩。

当地政府发布的近3年本地区耕地年产值资料见表。

近3年本地区耕地年产值表中华人民共和国国务院令第679号通过的《国务院关于修改〈大中型水利水电工程建设征地补偿和移民安置条例〉的决定》作如下修改:将第二十二条修改为:大中型水利水电工程建设征收土地的土地补偿费和安置补助费,实行与铁路等基础设施项目用地同等补偿标准,按照被征收土地所在省、自治区、直辖市规定的标准执行。

据悉,该省关于征收土地补偿费和安置补助费的相关规定如下:大中型水利水电工程建设征收耕地的,征收耕地的补偿补助单价应按该耕地被征收前 3 年平均年亩产值和相应的倍数计算。

土地补偿单价倍数为 10,安置补助单价倍数为 8。

土地补偿费=被征收地亩数×平均年亩产值×补偿倍数。

安置补助费=需要安置的人数×平均年亩产值×补偿倍数。

另外,根据相关资料测算,本地区土地复垦工程费为每亩 16000 元。

问题1:计算本工程征收土地补偿费。

解答:征收土地补偿费为1719.00万元。

被征收地为900亩,平均年产值为1910元/亩,土地补偿单价倍数为10,征收土地补偿费=被征收地亩数×平均年亩产值×补偿倍数=900×1910×10=1719.00(万元)。

问题2:计算本工程安置补助费。

解答:安置补助费为1146.00万元。

2020年一级建造师《水利工程管理与实务》考题

2020年一级建造师《水利工程管理与实务》考题

2020年一级建造师《水利工程管理与实务》真题答案一、单项选择题(共20题,每题1分。

每题的备选项中,只有1个最符合题意)2020(1)-1.下列观测方法中,适用于翼墙沉降观测的是()。

A.交会法B.视准线法C.小角度法D.水准观测法2020(1)-2.某土石坝工程施工高程超过上游围堰高程,其相应的拦洪库容为0.8×108m3,该坝施工期临时度汛的洪水标准为()年一遇。

A.20~50B.50~100C.100~200D.200~3002020(1)-3.某溢洪道工程控制端建筑物级别为2级,其闸门的合理使用年限为()年。

A.20B.30C.50D.1002020(1)-4.右图为挡土墙地板扬压力示意图,图中的Ps是指()。

A.浮托力B.静水压力C.动水压力D.渗透压力2020(1)-5.右图所示的消能方式属于()。

A.底流消能B.挑流消能C.面流消能D.消力戽消能2020(1)-6.某5级均质土石围堰,采用简化毕肖普法验算其边坡稳定时,按《水利水电工程施工组织设计规范》(SL303-2017)规定,其边坡稳定安全系数应不小于( )。

A.1.05B.1.15C.1.20D.1.302020(1)-7.采用钻孔法检查高喷墙的防渗性能时,钻孔检查宜在相应部位高喷灌浆结束()后进行。

A.7dB.14dC.28dD.56d2020(1)-8.黏性土堤防填筑施工中,在新层铺料前,需对光面层进行刨毛处理的压实机真是()。

A.羊足碾B.光面碾C.凸块碾D.凸块振动碾2020(1)-9.根据《水利水电工程施工组织设计规范》(SL303-2017),生产能力为75m ³/h拌合系统规模为()。

A.大型B.中型C.小(1)型D.小(2)型2020(1)-10.在加工场加工钢筋接头时,一般应采用()。

A.绑扎链接B.气压焊链接C.接触点焊接D.闪光对焊链接2020(1)-11.明挖爆破施工,施工单位发出“鸣10s,停,鸣10s”的音响信号属于()。

2020年一级建造师考试《水利水电工程管理与实务》金题解析(一)

2020年一级建造师考试《水利水电工程管理与实务》金题解析(一)

③招标人提出的仅对潜在投标人的资质条件、业绩进行资格审查是不正确的。
理由:资格审查的内容还应包括:信誉;技术;拟投入人员;拟投入机械;财务 状况;项目经理资格;营业执照和安全生产许可证等。
【解析】 ①A投标人的投标文件有效。 ②B投标人的投标文件(或原投标文件)有效,但补充说明无效,因开标后投标 人不能变更(或更改)投标文件的实质性内容(经评审的计算性算术错误除外)。
混凝土拌合系统、地磅房、油料库、生活区、预制构件厂
【问题】 1.按照合理布置的原则,指出示意图中代号①、②、③、④、⑤所对应的临时设 施的名称。 2.指出枢纽加固改造工程项目中哪些是控制枢纽工程加固改造工期的关键项目, 并简要说明合理的工程项目建设安排顺序。
3.指出新建深孔闸(完工前)、浅孔闸加固(施工期)、新建船闸(2005年8月
非汛期十年一遇的导流标准。枢纽所处河道的汛期为每年的6、7、8三个月。 (2) 在施工期间,连接河道两岸村镇的县级公路不能中断交通。施工前通过枢
纽工程的县级公路的线路为A→B→H→F→G。
(3) 工程2004年3月开工,2005年12月底完工,合同工期22个月。
(4)2005年汛期枢纽工程基本具备设计排洪条件。
②该项目应自中标通知书发出后30日内按招标文件和A投标人的投标文件签订书 面合同,双方不得再签订背离合同实质性内容的其他协议。
③签约合同价格应为8000万元。
【案例二】
南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固 ,其中两座副坝(1号和2号)的加固项目合同工期为8个月,计划当年11月10日开工。 副坝结构形式为黏土心墙土石坝。承包人拟定的施工进度计划如图所示。实施过程 中发生了如下事件:
5.根据事件4,指出该单位工程验收工作组组成方面的不妥之处。

2020年一级建造师《水利水电工程管理与实务》案例押题

2020年一级建造师《水利水电工程管理与实务》案例押题

2020(1)1.1:背景:库枢纽工程有大坝、溢洪道、引水洞和水电站组成。

水库大坝为黏土心墙土石坝,最大坝高为 70m。

在工程施工过程中发生以下事件:事件一:为加强工程施工安全生成管理,施工单位根据《水利工程建设安全生产监督检查导则》(水安监[2011]475号),制定了安全生产管理制度,对危险源分类、识别管理及应对措施作出详细规定,同时制定了应急救援预案。

问题:1.简单说明事件一中施工单位制定的安全生产管理制度应包括哪几项主要内容?参考答案:1.安全生产管理制度主要包括:安全生产例会制度、隐患排查制度、事故报告制度、培训制度。

2020(1)1.2:背景:库枢纽工程有大坝、溢洪道、引水洞和水电站组成。

水库大坝为黏土心墙土石坝,事件二:施工单位报送的施工方案部分内容如下:选用振动碾对坝体填筑土料进行压实;施工前通过碾压实验确定土料填筑压实参数:坝体填筑时先进行黏土心墙填筑,待心墙填筑完成后,再进行上下游反滤料及坝壳料填筑,并分别进行碾压。

问题:2.简单说明事件二中施工单位通过碾压试验,确定的黏土心墙土料填筑压实参数主要包括哪些?参考答案:2.压实参数主要包括:碾压机具的重量(或碾重)、土料的含水量、碾压遍数、铺土厚度、震动频率、行走速率。

2020(1)1.3:背景:库枢纽工程有大坝、溢洪道、引水洞和水电站组成。

水库大坝为黏土心墙土石坝,事件二:施工单位报送的施工方案部分内容如下:选用振动碾对坝体填筑土料进行压实;施工前通过碾压实验确定土料填筑压实参数:坝体填筑时先进行黏土心墙填筑,待心墙填筑完成后,再进行上下游反滤料及坝壳料填筑,并分别进行碾压。

问题:3.指出事件二中坝体填筑的不妥之处,并说明正确做法。

参考答案:3.不妥之处:①先进行黏土心墙填筑,在进行上下游反滤料及坝壳料填筑;②分别进行碾压(或心墙与上、下游反滤料及坝壳施工顺序)。

正确做法:心墙应同上下游反滤料及坝壳料平起填筑,跨缝碾压。

2020(1)1.4①②③:背景:事件三:某天夜间在进行水电站厂房混凝土浇筑时,现场灯光昏暗,一工人在距地面 13m 高的作业处攀爬脚手架,不慎跌落,直接坠地死亡。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

节点名称
水库除险加固工程完工 泄洪闸加固具备通水条件 灌溉涵洞拆除重建具备通水条件
控制性节点工期
2013年4月30日 T
2013年3月30日
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)2.2 问题: 2.指出表2-1中控制性节点工期T的最迟时间,说明理由。
参考答案:2. 控制性节点工期T的最迟时间为2012年5月30日。 施工期间泄洪闸与灌溉涵洞应互为导流,因灌溉涵洞在第二个非汛 期施工,泄洪闸加固应安排在第一个非汛期,而6月份进入主汛期(在5 月30日前应具备通水条件)。
建设工程*********
一级建造师执业资格考试
主讲老师:***
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)1.1 背景: 某平原区枢纽工程由泵站、节制闸等组成,采用闸、站结合布置方 式,泵站与节制闸并排布置于调水河道,中间设分流岛,如图1所示。 泵站共安装4台立式轴流泵,装机流量100m3/s,配套电机功率4×1600kW ;节制闸最大过闸流量960m3/s。 问题: 1.指出本枢纽工程等别、主要建筑物级别以及施工围堰的洪水标准 范围。
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)1.5 背景: 事件三:施工单位为加强施工安全生产管理,在施工区入口处悬挂 “五牌一图”,对施工现场的“三宝”、“四口”、“五临边”作出明 确规定和具体要求。 问题: 5.事件三中提到的“四口”指的是什么?
参考答案:5. “四口”是指楼梯口、通道口、预留洞口、电梯井口。
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)3.1 背景: 某新建水库工程由混凝土面板堆石坝、溢洪道、引水发电系统等主要建筑 物组成。其中,混凝土面板堆石坝最大坝高95m,坝顶全长222m,坝体剖面图 如图3所示。
问题:1.指出图3中A、B、C所代表的坝体分区名称及相应主要作用。 参考答案:1. A代表垫层区,主要作用是为混凝土面板提供平整、密实的基础。 B代表过渡区,主要作用是保护垫层,防止垫层在高水头作用下产生破坏 。
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)3.3-3.4 背景: 事件二:当大坝填筑到一定高程时,为安全度汛,承包人甲对堆石 坝体上游坡面采取了防渗固坡处理措施。
问题: 3.根据《混凝土面板堆石坝施工规范》(SL49-94),列举事件二中 承包人甲可采取的防渗固坡处理措施。
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)2.3
背景:
事件二:大坝加固项目计划于2011年10月1日开工,2012年9月30日
完工。承包人对大坝加固项目进行了细化分解,并考虑施工现场资源配
备和安全度汛要求等因素,编制了大坝加固项目各工作的逻辑关系表(
如表2-2)。其中大坝安全度汛目标为,重建迎水面护坡、新建坝身混
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)3.2 背景: 承包人甲中标承担该水库工程的施工任务,施工过程中发生如下事 件: 事件一:由于异常恶劣天气原因,工程开工时间比原计划推迟,综 合考虑汛前形势和承包人甲的施工能力,项目法人直接指定围堰工程由 分包人乙实施。承包人甲同时提出将混凝土面板浇筑分包给分包人丙实 施的要求,经双方协商,项目法人同意了承包人甲提出的要求,并签订 协议,协议中要求承包人甲对两个分包人的行为向项目法人负全部责任 。
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)2.5 参考答案:5. (1)2月份监理人认可的已实施工程价款:98万元 (2)工程预付款扣回金额:220-211.43=8.57万元 截至2013年1月底合同累计完成金额1920万元,相应工程预付款扣回 金额按公式计算结果为211.43万元。 截至2013年2月底合同累计完成金额2018万元,相应工程预付款扣回 金额按公式计算结果为225.43万元。 225.43万元>220万元(2200×10%) (3)工程质量保证金扣留额:98×5%=4.9万元 (4)发包人应支付的工程款:98-8.57-4.9=84.53万元 (或:98-(2200×10%-211.43)-(98×5%)=84.53万元)。
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)1.3 背景: 建筑物地基地层结构从上至下依次为淤泥质黏土、中粉质壤土、重 粉质壤土、粉细砂、中粗砂等,其中粉细砂和中粗砂层为承压含水层, 承压水位高于节制闸底板高程。节制闸基础采用换填水泥土处理。泵站 基坑最大开挖深度为10.5m,节制闸基坑最大开挖深度为6.0m(包括换 土层厚度)。 该枢纽工程在施工期间发生如下事件: 事件一:纵、横向围堰均采用土石结构。在基坑四周布置单排真空 井点进行基坑降水。 问题: 3.事件一中基坑降水方案是否可行,为什么?你认为合适的降水方 案是什么?
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)2.2 背景: 某水库除险加固工程的主要内容有泄洪闸加固、灌溉涵洞拆除重建 、大坝加固。工程所在地区的主汛期为6~8月份,泄洪闸加固和灌溉涵 洞拆除重建分别安排在两个非汛期施工。施工导流标准为非汛期5年一 遇,现有泄洪闸和灌溉涵洞均可满足非汛期导流要求。 承包人依据《水利水电工程标准施工招标文件》(2009年版)与发 包人签订了施工合同。合同约定: (1)签约合同价为2200万元,工期19个月(每月按30天计,下同) ,2011年10月1日开工。 (4)控制性节点工期如表2-1所示:
60
C
砌筑背水面砌石护坡
90
D
拆除迎水面护坡
40
E
预制混凝土砌块
50
F 砌筑迎水面混凝土砌块护坡
100
G
拆除坝顶道路
20
H
重建坝顶防浪墙和道路
50
K
新建坝身混凝土防渗墙
120
紧前工作 - G
F、K - G
B、E A、D
C BBiblioteka 例特训班(5小时左右根据学科内容酌情调整)
2020(1)2.3 问题: 3.根据事件二,说明大坝加固项目施工进度计划(图2)应修订的主 要内容。
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)1.3 参考答案:3. 不可行。 因为粉细砂和中粗砂层渗透系数较大,地基承压含水层水头较高( 承压水位高于节制闸底板高程),因此不宜采用单排真空井点降水。 宜采用管井降水方案。
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)1.4 背景: 事件二:泵站厂房施工操作平台最大离地高度38.0m,节制闸启闭机 房和桥头堡施工操作平台最大离地高度35.0m。施工单位采用满堂脚手 架进行混凝土施工,利用塔吊进行混凝土垂直运输,其中厂房外部走廊 采用外悬挑脚手架施工。厂房内桥式起重机安装及室内装饰工程采用移 动式操作平台施工,泵站机组利用桥式起重机进行安装;节制闸启闭机 房施工时进行闸门安装(交叉作业),闸门在铺盖上进行拼装。 问题: 4.根据事件二的施工方案以及工程总体布置,指出本工程施工现场 可能存在的重大危险源(部位或作业)。 参考答案:4. 施工现场可能存在的重大危险源(部位或作业)有:30米以上的高 处作业(泵站厂房、启闭机房、桥头堡施工操作平台)、“四口”部位 (楼梯口、通道口、预留洞口、电梯井口)、临时用电设施、塔吊、外 悬挑脚手架、移动操作平台、易发生事故的交叉作业、桥式起重机等。
参考答案:4. 按计划,F工作最早完成日期为2012年5月10日,在施工条件不变情 况下,增加12%的工程量,工作时间需延长12天(100×12%=12),F工 作将于2012年5月22日完成,对安全度汛无影响。
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)2.5 背景: 合同约定: (1)签约合同价为2200万元,工期19个月(每月按30天计,下同) ,2011年10月1日开工。 (2)开工前,发包人按签约合同价的10%向承包人支付工程预付款 ,工程预付款的扣回与还清按R=A(C-F1S)/(F2-F1)S计算,其中F1=20% ,F2=90%。 (3)从第一个月起,按工程进度款5%的比例扣留工程质量保证金。 事件四:截至2013年1月底累计完成合同金额为1920万元, 2013年2 月份经监理人认可的已实施工程价款为98万元。 问题: 5.计算2013年2月份发包人应支付承包人的工程款(计算结果保留2 位小数)。
问题: 2.根据《水利建设工程施工分包管理规定》(水建管[2005]304号) ,指出事件一中项目法人行为的不妥之处,并说明理由。
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)3.2 参考答案:2. 不妥1: 对围堰工程的分包,项目法人直接指定分包人。理由:对于指定分 包,必须经项目的上级主管部门同意方可指定分包人。 不妥2: 项目法人同意承包人甲提出的要求(或同意混凝土面板浇筑分包给 分包人丙实施)。理由:混凝土面板作为主要建筑物的主体结构,不得 进行工程分包。 不妥3: 协议中要求承包人甲对两个分包人的行为向项目法人负全部责任。 理由:指定分包人乙直接对项目法人负责;混凝土面板浇筑为违法分包 。
凝土防渗墙两项工作必须在2012年5月底前完成。
根据表2-2,承包人绘制了大坝加固项目施工进度计划如图2所示。
经检查发现图2有错误,监理人要求承包人根据表2-2对图2进行修订

表2-2 大坝加固项目各工作的逻辑关系表
工作代码 A B C D E F G H K
工作名称 拆除背水面护坡 坝身迎水面土方培厚加高 砌筑背水面砌石护坡 拆除迎水面护坡 预制混凝土砌块 砌筑迎水面混凝土砌块护坡 拆除坝顶道路 重建坝顶防浪墙和道路 新建坝身混凝土防渗墙
案例特训班(5小时左右根据学科内容酌情调整)
2020(1)1.2 问题: 2.根据事件一,本枢纽工程是先施工泵站还是先施工节制闸?为什 么?
参考答案:2. 先施工节制闸。根据事件一分期实施方案和工程总体布置,本工程 分两期实施主要是方便施工导流,先施工节制闸,利用原有河道导流( 泵站无法进行施工导流);在泵站施工时可利用节制闸导流。
相关文档
最新文档
