固化粉煤灰施工方案

合集下载

固化粉煤灰在工程施工中的应用

固化粉煤灰在工程施工中的应用

固化粉煤灰在工程施工中的应用摘要:介绍了固化粉煤灰的强度形成原理、特点和适用范围,阐述了固化粉煤灰的施工工艺及在工程施工中的应用及成果。

关键词:固化粉煤灰工艺应用随着道路工程建设质量和工期要求日益提高,项目施工多面临着质量要求高、施工任务重、建设工期短的现状。

在土地资源逐步匮乏的今天,如何利用新技术、新材料、新工艺来解决施工过程中存在的工期紧和在尽可能少征用土地的情况下保证施工质量的问题显得犹为重要和突出。

固化粉煤灰的使用在一定程度上解决了工程质量与施工面不足、工期紧之间的矛盾,为工程建设赢得时间并提供了质量保证。

1 原理、特点和适用范围固化粉煤灰是以原状粉煤灰为主要原材料,加入一定比例的粉煤灰专用固化剂、水等材料,通过机械搅拌均匀后,经机械振捣或碾压成型的一种新型水硬性复合材料。

固化粉煤施工具有质量轻、强度形成快、中后期强度高、水稳定性好、施工周期短、施工方便、工后沉降少等特点。

适用于路基填筑、软土地基处理、管线沟槽回填、桥梁桥台背、箱(洞)涵背、挡土墙背(简称为“三背”)回填工程等施工作业面小、机械化施工难度大、工程质量难以得到保证的部位。

2 材料质量要求固化粉煤灰的材料主要包括:粉煤灰、固化剂、水。

2.1 粉煤灰SiO2+A12O3总含量应≥75%,烧失量≤15%,SO3含量≤3%。

2.2 固化剂SO3含量应≥7.5%,CaO含量应≥50%,MgO含量≤2.5%,细度(0.9mm 筛余)≤12.5%。

2.3 水饮用水。

3 配合比及控制指标根据在苏嘉杭南段扩建工程先导试验段及镇江市九华山路对固化粉煤灰的使用情况,固化剂含量一般采用4%~8%的范围,以无侧限抗压强度作为控制指标。

对于一般的路基处理,其28天无侧限抗压强度一般为1.0~2.0MPa;沟槽回填28天无侧限抗压强度一般为不小于0.5MPa。

实际施工中应按照设计要求,或根据施工部位及填筑深度的不同对无侧限抗压强度指标进行适当的调整。

如表1所示。

粉煤灰水泥施工方案

粉煤灰水泥施工方案

粉煤灰水泥施工方案1. 引言粉煤灰(Fly Ash)是一种主要由燃煤产生的固体废弃物,在建筑施工行业中被广泛应用于水泥制备。

粉煤灰水泥是通过将粉煤灰与水泥和其他适当的添加剂混合而成,具有环保、经济和可持续发展等特点。

本文将介绍粉煤灰水泥的施工方案,包括施工准备、施工工艺、施工注意事项等。

2. 施工准备在进行粉煤灰水泥施工前,需要进行以下准备工作:2.1 材料准备•粉煤灰:确保粉煤灰的质量符合相关标准,并进行适当的筛分处理。

•水泥:选择合适的水泥种类,并检查其质量和保存情况。

•添加剂:根据实际需要选择适当的添加剂。

•骨料:确保骨料的质量符合相关标准。

•混凝土搅拌机:准备好搅拌机,并确保其正常运行。

2.2 设备准备•混凝土输送泵:准备好输送泵,并确保其正常运行。

•混凝土模具:根据施工需求选择合适的模具。

•施工工具:准备好测量工具、刷子、拖把等施工所需的工具。

2.3 施工环境准备•施工场地:清理施工场地,并确保其平整、干燥。

•环境保护:在施工过程中,需要采取措施保护周围环境,防止粉煤灰水泥的污染。

3. 施工工艺3.1 配制水泥浆首先,根据施工需要计算出需要的粉煤灰、水泥、添加剂和水的比例。

然后,将适量的水加入搅拌机中,再逐渐加入粉煤灰、水泥和添加剂,混合搅拌至达到均匀、充分混合的状态。

3.2 浇筑混凝土在混凝土模具中,按照设计要求逐层浇筑水泥浆。

注意控制浇筑厚度和浇筑速度,避免出现气孔、空洞和裂缝等问题。

在浇筑过程中,可以使用振动器进行震实处理,以提高混凝土的密实性和强度。

3.3 养护完成混凝土浇筑后,需要对其进行养护。

在环境温度适宜的情况下,可以采取以下措施:•覆盖防水薄膜:在混凝土表面覆盖一层防水薄膜,防止水分的蒸发。

•喷水养护:定期喷水保持混凝土表面湿润。

4. 施工注意事项在进行粉煤灰水泥施工时,需要注意以下事项:•施工质量控制:严格按照相关标准和要求进行施工,确保施工质量。

•施工前试验:在正式施工前进行试验,掌握粉煤灰水泥的性能和适用范围。

固化粉煤灰施工方案

固化粉煤灰施工方案

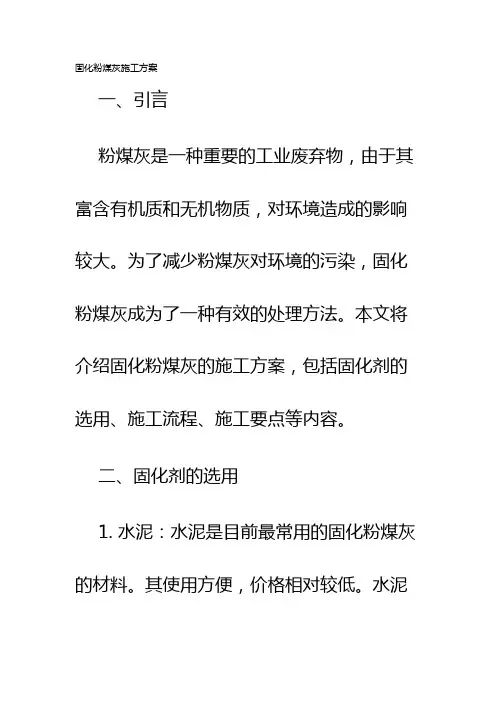

固化粉煤灰施工方案一、引言粉煤灰是一种重要的工业废弃物,由于其富含有机质和无机物质,对环境造成的影响较大。

为了减少粉煤灰对环境的污染,固化粉煤灰成为了一种有效的处理方法。

本文将介绍固化粉煤灰的施工方案,包括固化剂的选用、施工流程、施工要点等内容。

二、固化剂的选用1. 水泥:水泥是目前最常用的固化粉煤灰的材料。

其使用方便,价格相对较低。

水泥可以与粉煤灰发生反应,形成水化产物,固化粉煤灰并增强其力学性能。

2. 石灰:石灰也是一种常用的固化剂。

石灰可以与粉煤灰中的硅酸盐等物质发生反应,形成胶凝材料,从而固化粉煤灰。

3. 硅酸盐水泥:硅酸盐水泥是一种特殊的水泥,其主要成分是硅酸盐。

硅酸盐水泥对粉煤灰有较好的胶凝效果,能够有效固化粉煤灰。

根据实际情况和要求,选取合适的固化剂进行施工。

三、施工流程1. 粉煤灰的预处理:将粉煤灰进行筛分,去除其中的杂质。

将筛选出的粉煤灰进行干燥处理,控制水分含量在合适的范围内。

2. 固化剂的制备:根据所选用的固化剂,按照一定的比例将固化剂与水混合搅拌均匀,制备成固化剂浆料。

3. 施工准备:清理施工区域,确保无杂物存在。

根据实际需要,搭建施工临时设施,如围挡、施工场地。

4. 施工操作:将预处理过的粉煤灰均匀撒在施工区域上。

然后将制备好的固化剂浆料倒在粉煤灰上,用专用工具将其彻底混合均匀,确保固化剂充分与粉煤灰反应。

5. 养护:施工完成后,对固化后的粉煤灰进行养护,保持适宜的温度和湿度,促进固化产物的形成。

四、施工要点1. 施工区域选择:根据实际情况和要求选择合适的施工区域,确保施工安全和效果。

2. 固化剂浆料的制备:按照合适的比例将固化剂与水混合搅拌均匀,避免浆料过稀或过浓。

3. 施工工具的选择:选用合适的工具进行施工,确保固化剂和粉煤灰的充分混合。

4. 养护管理:施工完毕后,养护的质量与时间直接影响固化效果。

根据固化剂的要求,合理控制养护的时间和环境。

五、结论固化粉煤灰是一种有效处理粉煤灰的方法,可以减少其对环境的污染。

水泥粉煤灰注浆注浆施工方案

水泥粉煤灰注浆注浆施工方案

水泥粉煤灰注浆注浆施工方案水泥粉煤灰注浆施工方案的重要性和目的。

水泥粉煤灰注浆是一种常用于灌注工程中的施工方法。

它通过将水泥和粉煤灰混合后制成注浆液,并将其注入孔洞或者地下空间,以实现填充、增加固结和加强地基的效果。

该施工方案的目的在于提供一种有效的方法来改善土壤的物理特性,增加地基的承载力和稳定性。

通过注浆的方式,可以填充土壤间隙,增加土壤的密实度,降低地基的沉降和变形风险。

同时,水泥粉煤灰注浆还可以提供一定的抗渗和抗剪强度,从而增加地基的稳定性和耐久性。

此施工方案的编制旨在确保注浆工程的顺利进行,并保证工程质量和效果的达到预期目标。

在具体的施工实施过程中,需要根据现场实际情况进行具体调整和措施的制定,以确保施工过程安全可靠,注浆效果符合设计要求。

通过本方案的实施,我们可以有效地改善地基条件,增强地基的稳定性和承载力,为后续工程的顺利进行打下坚实的基础。

本部分将讨论水泥粉煤灰注浆施工前的准备工作,包括材料准备、设备准备、施工环境准备等。

材料准备在进行水泥粉煤灰注浆施工之前,需要做好以下材料的准备工作:水泥:选择符合标准要求的水泥,确保其质量稳定性和适应性。

粉煤灰:选择高质量的粉煤灰,符合相关规范要求。

水:清洁的水,符合使用要求。

设备准备为了顺利进行水泥粉煤灰注浆施工,需要准备合适的设备:搅拌设备:包括搅拌机、搅拌槽等设备,确保能够均匀混合材料。

输送设备:用于输送注浆材料至施工现场,如输送泵、输送管道等设备。

测量设备:用于测量施工过程中的各项参数,如压力计、流量计等设备。

施工环境准备在进行水泥粉煤灰注浆施工之前,需要做好施工环境的准备工作:清洁施工现场:确保施工现场的清洁,清除杂物和污染物。

确保安全:设置警示标志、防护措施,确保施工过程中的安全。

温度控制:根据施工要求,对施工环境的温度进行控制。

以上是水泥粉煤灰注浆施工前的准备工作,确保施工过程的顺利进行。

本文档详细描述水泥粉煤灰注浆施工的步骤,包括预处理、拌合、注浆等。

固化粉煤灰在工程施工中的应用

固化粉煤灰在工程施工中的应用

械 振 捣 或 碾 压 成 型 的 一 种 新 型 水 硬 性 复
合材料 。
水 量 , 据 理 论 配 合 比 计 算 出 该 含 水 量 根
4固化粉煤灰配料计量方法
4 1质 量法 根 据固化粉 煤灰 混合料 的质量 比 , 计 算 出单 位 体 积 所 需 的 粉煤 灰 的干 质 量 和 固

Q :
S c en and i ce T ech nol ogy n I nov i Her术
固化 粉 煤 灰 在 工 程 施 工 中 的应 用
狄 旭 明
( 苏省 交通工 程集 团有 限公 司 江苏 镇江 2 0 1 江 1 0 ) 2
苏 嘉 杭 南 段 扩 建 工程 先导 试 验 段 采 用
的是 港 湾 式 的 扩 建 形 式 , 过 每 l 里 左 右 通 公 设置一个长10 m的停 车港 湾 。 湾 路 基 由 5 港
地 资 源 逐 步 匮 乏 的 今 天 , 何 利 用 新 技 如 术 、 材 料 、 工 艺 来 解 决 施 工 过 程 中 存 新 新
随 着 道 路 程 建 设 质 量 和 工 期 要 求 日益 提 高 , 目施 工 多 面 临 着 质 量 要 求 项 高 、 1 任 务 重 、 设 工期 短 的现 状 。 土 施 : 建 在
Mg O含量 ≤2 5 细度( 9 .%, 0.mm筛余) 2 5 ≤l .%。
2 3水 . 饮用水 。
下 各 种 材 料 的 掺 量 , 这 个 班 组 的 施 工 即
配 合 比。
固化 粉 煤 施 丁 具 有 质 量 轻 、 度 形 成 强 快、 中后 期 强 度 高 、 稳 定 性 好 、 工 周 期 水 施 短 、 工 方 便 、I后 沉 降 少 等 特 点 。 施 : =

固化粉煤灰施工方案

固化粉煤灰施工方案

固化粉煤灰施工方案1. 引言粉煤灰是煤炭 combustion 过程中生成的一种残留物质。

由于粉煤灰中含有大量的无机物和重金属,如果未经处理直接投放到环境中会对环境和人类健康造成潜在的风险。

为了安全处置粉煤灰,固化技术被广泛用于将粉煤灰转化为具有一定强度和稳定性的固态材料。

本文档将介绍固化粉煤灰的施工方案,包括材料准备、施工过程和注意事项等内容。

2. 材料准备2.1 粉煤灰选择含有一定矿化度和粒度分布的粉煤灰作为原材料。

粉煤灰应具备以下特性:•硅( SiO2 )含量大于40%•铝( Al2O3 )含量大于15%•火成重量大于60%•粒度分布符合要求2.2 固化剂选择适合固化粉煤灰的固化剂,常用的固化剂包括水泥、石灰和硫酸钙等。

选用固化剂时应考虑以下因素:•与粉煤灰发生反应形成稳定结构•保证固化体的强度和稳定性•经济可行2.3 辅助材料•水:用于固化剂的搅拌和粉煤灰的湿化•混凝土摊料机:用于混合和搅拌固化材料•搅拌器:用于将固化剂和粉煤灰混合3. 施工过程3.1 粉煤灰湿化将粉煤灰与适量的水搅拌,保证粉煤灰的顺利湿化。

湿化的目的是增加粉煤灰与固化剂的接触面积,促进反应的进行。

3.2 固化材料制备将固化剂与湿化后的粉煤灰按一定比例混合。

混合时可以使用混凝土摊料机,保证混合均匀。

3.3 施工操作将固化材料均匀覆盖在待固化区域,厚度根据实际情况而定。

使用振动器或压路机对固化材料进行压实,提高固化体的密实度。

3.4 平整和养护待固化体固化后,使用平整机对表面进行平整处理,确保施工质量。

在固化过程中,根据情况进行养护,保持固化体的湿润,有利于固化反应的进行。

4. 注意事项•施工现场应具备良好的通风条件,避免粉煤灰扬尘对人体的危害。

•在操作过程中,应佩戴防护设备,如手套、口罩和护目镜等。

•施工过程中应遵守相关的环保规定,防止固化材料对环境造成污染。

•施工人员应经过培训,熟悉施工流程和操作规范,确保施工质量。

5. 结论固化粉煤灰是一种有效的粉煤灰处理方法,能将粉煤灰转化为具有一定强度和稳定性的固态材料。

粉煤灰固化剂施工方案(1)

粉煤灰固化剂施工方案(1)

河西新城区黄山路南延工程固化粉煤灰施工方案编制:审核:审批:江苏省建工集团有限公司2012年12月6日目录一、工程概况 (3)二、编制依据 (3)三、施工组织及施工计划 (3)四、主要施工方法及技术措施 (5)五、质量保证措施 (9)六、安全文明保证措施 (12)粉煤灰加固化剂施工方案一、工程概况南京河西新城区黄山路南延工程为城市I级次干路,设计车速为40KM/h,平面走向均按规划所示走向进行施工。

本次施工范围北起金沙江东街,南至江山大街,路线全长约362.886米,道路红线宽度为49m,跨河流一处。

为了减小沉降量,保证路基稳定,解决结构物处跳车等病害,设计桥头处采用粉煤灰加固化剂填筑对地基进行处理。

二、编制依据1、黄山路南延工程施工图纸,设计文件中的有关规定。

2、《固化粉煤灰应用技术规程》[苏JG/T031-2009]3、《城市道路工程施工质量验收规范》[CJJ1-2008]4、工程洽商单及联系单5、工地例会会议纪要三、施工组织及施工计划3.1 技术准备1、施工前组织进行技术交底,说明设计意图和固化粉煤灰的各项技术指标、施工要求等。

2、建立健全材料送检、配合比计量、混合料的质量以及工序间的交验制度,形成完整有效的质量保证体系,组织技术人员学习相关技术文件,熟悉施工现场情况,并编制固化粉煤灰施工专项方案。

3.2 材料准备1、根据固化粉煤灰专项施工组织设计相关要求,预先准备好所需的各种材料。

2、按规定对原材料进行见证取样试验,确保各种材料的技术指标符合规范要求。

3、粉煤灰堆放要进行遮盖,防止雨淋和灰粉飞扬,确保不影响周围环境。

3.3施工机具的配置1、运输机械:汽车。

2、拌合机械;挖机、推土机、装载机。

3、成型密实、养护机械:震动压路机、三轮压路机、洒水车。

3.4 劳动力组织本工程拟采用机械翻拌法施工,现场装载机等机具配合使用,需配备人员见下表:3.5 施工进度计划。

本工程总计填筑方量1700立方,最大填筑高度1米,计划7个日历天内完成粉煤灰施工进度计划横道图 日期 阶 段 日历天 11 22 33 44 55 56 87 88 59 110…准备阶段粉煤灰填筑四、主要施工方法及技术措施4.1 固化粉煤灰施工流程: 工种人数 工种 人数 挖机操作手2人 装载机驾驶员 1人 压路机操作手2人 质检员 1人 推土机操作手1人 施工员 2人 施工队长1人施工准备配合比设计材料计量混合料翻拌路基平整处理摊铺碾压养护分层检查验收4.2固化粉煤灰混合料配料计量在正式进行固化粉煤灰施工前,先进行试验段的摊铺工作。

粉煤灰处置方案

粉煤灰处置方案

粉煤灰处置方案粉煤灰是一种由燃烧煤炭时产生的固体废物,在中国的发电、钢铁和化工等行业中广泛存在。

粉煤灰的处理一直是一个亟待解决的问题,如果不妥善处理,会对环境造成严重的污染。

为了保护环境以及可持续发展,制定适合的粉煤灰处理方案是非常必要的。

以下是一些可行的粉煤灰处理方案。

1. 浅层填埋浅层填埋是将粉煤灰填埋于地下的处理方法。

该方法不会对地下水造成严重的污染,因为填埋区域是通风透气的,但仍有一定的风险。

填埋的过程需要控制湿度和PH值,以避免过多的有害物质渗漏到地下水或大气中。

2. 水泥制品生产水泥制品生产是一项使用粉煤灰回收资源的经济有效方法。

粉煤灰可以作为水泥生产的原材料,生产出类似于砖、路面等建筑材料。

这种方法适用于含有一定比例粉煤灰等其他材料的建筑材料生产。

3. 超细粉煤灰加固地基超细粉煤灰可以与水混合后形成一种胶凝材料,因为其具有良好的耐磨性和耐蚀性,可以用于加固地基。

这种方法可以在处理粉煤灰的同时,改善土壤质量,提高土壤的稳定性和耐久性。

4. 硬化固化处理硬化固化处理方法是将粉煤灰与水泥、黏土等混合物结合在一起,形成一种硬化体。

这种处理方法可以将粉煤灰变成一种具有强度和可靠性的新型材料,不易解体。

硬化固化处理方法在含有高浓度重金属或其他有害物质的粉煤灰处理中是非常有效的。

5. 粉煤灰悬浮液化粉煤灰悬浮液化是利用化学物质将粉煤灰转化为可溶性物质,通过深度过滤、过滤、离心等物理方法将污泥分离。

这种处理方法可以将粉煤灰转化为稳定的固体颗粒,不会释放有害物质。

粉煤灰的大量排放,需要运用切实有效的解决方案将其妥善处理。

接受科学性、可行性和经济性等多个因素的影响,选择适合的处置方案。

粉煤灰处置需要面对的挑战并不简单,需要我们更积极的推动科技创新,将粉煤灰处理变成一项可持续的、环境友好的发展方式。

固化粉煤灰应用技术规程2024

固化粉煤灰应用技术规程2024

固化粉煤灰应用技术规程1范围本文件规定了固化粉煤灰应用技术的材料、设计、施工、验收和维护等。

本文件适用于江苏省行政区域内建筑和市政工程中固化粉煤灰的设计、施工及验收。

其他工程可参照本规程使用。

2规范性引用文件下列文件中的内容通过文中的规范性引用而构成本文件必不可少的条款。

其中,注日期的引用文件,仅该日期对应的版本适用于本文件;不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。

GB/T 176 水泥化学分析方法GB/T 1345 水泥细度检验方法筛析法GB 8076 混凝土外加剂GB/T 8077 混凝土外加剂匀质性试验方法GB/T 50123 土工试验方法标准GB 50268 给排水管道工程施工及验收规范CJJ 1 城镇道路工程施工与质量验收规范JGJ 63 混凝土用水标准JTG D30 公路路基设计规范JTG E51 《公路工程无机结合料稳定材料试验规程》释义手册JTG 3430 公路土工试验规程3术语和定义下列术语和定义适用于本文件。

3.1粉煤灰fly ash从煤燃烧后的烟气中收捕下来的细灰,是燃煤电厂排出的主要固体废物。

注:包含新排放或陈年堆积的粉煤灰。

3.2固化剂solidifying agent由活化剂、调凝剂、激发剂等材料复合而成的。

3.3固化粉煤灰solidified fly ash由粉煤灰、固化剂、水充分混合成型后获得的具有水化强度的新型建筑材料。

3.4CBR值california bearing ratio一种评定基层材料承载能力的试验方法。

承载能力以材料抵抗局部荷载压入变形的能力表征,并采用高质量标准碎石的承载能力为标准,以相对值的百分数表示。

3.5软化系数softening coefficient材料饱含水后的无侧限抗压强度与干燥时的无侧限抗压强度之比,为表征材料吸水前后机械强度变化的物理量。

注:软化系数是评价材料耐水性的一项重要参数。

4材料4.1原材料的技术指标4.1.1粉煤灰的技术指标应符合表1的规定。

道路固化土应用-技术规程

道路固化土应用-技术规程

道路固化土应用-技术规程
道路固化土是一种以粉煤灰、水泥等为主要材料加入适量减水剂、缓凝剂、砂子、碎石等掺
合制成的道路表层地基材料,其性能稳定,耐久性好,抗剪强度高,可有效提高道路的承载能力
和耐久性。

下面简述一下固化土应用的技术规程。

1. 材料选用
道路固化土使用的原材料需要通过质量检验,并符合相关的标准。

例如,粉煤灰需符合
GB/T1596-2017中的要求、水泥必须符合GB175-2007、砂子和碎石需符合JTG E51-2009中的规定等。

2. 配比确定
在确定了原材料之后,需要根据设计要求进行合理的配合比。

配合比的确定应综合考虑原材
料性能、施工条件、交通荷载等因素,并进行试验验证。

3. 施工前处理
将施工现场清理干净,并满足固化土夯实前的要求。

如果土壤不紧密,则需进行夯实处理;
如果土壤过于松散,则需要进行加强处理。

4. 施工方法
在基底上先摆设好定位线,垂直土面加设纵向坡度线。

可采用单层或多层夯实法,夯实均匀、密实,保证固化土的质量。

5. 施工后处理
道路固化土夯实完毕后,应在24小时内进行水养护,并保持湿润。

通常由于夯实的效果不同,需要进行修整,在修整后再次水养护,直到固化土达到设计要求。

6. 监理检验
对固化土的配合比、原材料质量、施工质量、养护情况等进行监督检查,并进行试验检验,
确保固化土达到设计要求。

以上就是道路固化土应用的技术规程,通过严格按照这些规程进行施工,可以提高道路的耐
久性和承载能力,降低运营成本和维护难度。

固化粉煤灰施工方案

固化粉煤灰施工方案

固化粉煤灰施工方案固化粉煤灰施工方案背景:粉煤灰是一种常见的工业废弃物,含有大量的有害物质和重金属,对环境和人体健康造成很大的危害。

为了防止粉煤灰对环境造成污染,固化剂被广泛应用于粉煤灰的处理中。

固化粉煤灰可以有效地减少其离解度,防止有害物质的渗漏和扩散。

施工方案:1. 前期准备在进行固化粉煤灰施工之前,首先需要进行前期准备工作。

包括制定详细的施工方案,准备所需的设备和材料,清理施工现场,并组织施工人员进行培训。

2. 施工流程(1)混合固化剂将固化剂与粉煤灰按一定比例混合,同时加入适量的水,搅拌均匀。

固化剂的选择应根据粉煤灰的性质和使用环境进行合理搭配。

(2)喷洒固化剂将混合好的固化剂通过喷雾设备均匀地喷洒到粉煤灰表面。

喷洒过程中要确保喷洒均匀,避免出现漏喷和重喷的情况。

(3)固化过程待固化剂喷洒完毕后,需要等待固化剂与粉煤灰发生化学反应,形成固体结构。

通常情况下,固化时间为24小时以上。

在此期间,需要对施工现场进行严密监控,确保固化过程进行顺利。

(4)表面处理固化完毕后,需要对固化体表面进行处理,包括平整、拓片、清理等,以提高固化体的美观度和硬度。

3. 安全措施在进行固化粉煤灰施工过程中,需要注意以下安全措施:(1)佩戴防护设备,包括口罩、手套、防护服等,以防止固化剂对人体造成伤害。

(2)确保施工现场通风良好,避免有害气体的积聚。

(3)严格遵守操作规程,杜绝一切违章行为。

(4)采取必要的消防措施,防止火灾等事故的发生。

(5)及时清理施工现场,保持环境整洁和安全。

总结:固化粉煤灰施工是一项关系到环境和人体健康的重要工作,需要严格按照施工方案进行操作,遵守安全规程,并及时清理施工现场。

只有做到以上几点,我们才能有效地固化粉煤灰,减少对环境造成的污染。

相信通过我们的努力,粉煤灰的处理问题将得到有效解决,为建设绿色环境做出贡献!。

水泥粉煤灰碎石桩施工工艺

水泥粉煤灰碎石桩施工工艺

水泥粉煤灰碎石桩施工工艺
水泥粉煤灰碎石桩是一种广泛应用于土建工程中的桩基施工工艺。

具体工艺如下:
1. 地面处理:首先对施工场地进行清理和平整,确保施工区域无杂草、无障碍物。

2. 确定桩位:按照设计要求和图纸确定桩基位置,并进行标志。

3. 桩孔开挖:利用土方机械或人工开挖桩孔,桩孔的直径和深度要符合设计要求。

4. 桩孔清理:将桩孔内的杂物、泥浆等清理干净,确保桩孔壁面光洁。

5. 碎石填充:将碎石投入桩孔中,采用合适的方法和设备进行填充,并在填充过程中进行浇水和夯实,使碎石密实。

6. 粉煤灰注入:在碎石填充后,利用泵车将粉煤灰注入桩孔中,注入的粉煤灰要充满整个桩孔,并进行充分压实。

7. 水泥灌注:在粉煤灰固化后,将水泥通过泵车注入桩孔中,确保水泥均匀分布,并进行充分压实。

8. 桩顶处理:在水泥灌注完成后,进行桩顶处理,如修整平整、加装钢筋等。

9. 养护与验收:对施工完成的水泥粉煤灰碎石桩进行养护,并及时进行验收。

总的来说,水泥粉煤灰碎石桩施工工艺包括桩位确定、桩孔开挖、桩孔清理、碎石填充、粉煤灰注入、水泥灌注、桩顶处理、养护与验收等步骤。

这种施工工艺在土建工程中应用广泛,可以提高桩基的承载力和稳定性。

固化粉煤灰施工方案

固化粉煤灰施工方案

固化粉煤灰施工方案1. 引言粉煤灰是一种工业废弃物,含有大量的无机物质和重金属元素,对环境造成严重污染。

为了减少粉煤灰对土壤和水源的污染,并有效利用这种资源,固化粉煤灰成为了一种常见的处理方法。

本文将介绍固化粉煤灰的施工方案,包括施工材料、施工工艺和施工步骤。

2. 施工材料固化粉煤灰的施工材料主要包括粉煤灰、水泥、混凝土和固化剂。

•粉煤灰:选择质量好、无污染的粉煤灰作为原料。

•水泥:选用适合工程要求的普通硅酸盐水泥。

•混凝土:选择合适的混凝土配比,确保固化物质的稳定性。

•固化剂:可以选择活性矿物掺合材料作为固化剂,提高固化效果。

3. 施工工艺粉煤灰的固化主要通过水泥的水化反应来实现。

具体的施工工艺如下:1.准备工作:清除施工区域的杂物和积水,确保施工场地干净整洁。

2.粉煤灰预处理:对粉煤灰进行筛分、破碎和干燥处理,保证粉煤灰的颗粒均匀细小。

3.混合材料调配:根据设计配比,将粉煤灰、水泥、混凝土和固化剂按一定比例进行充分混合。

4.施工现场搅拌:将混合后的材料搅拌均匀,以确保固化物质的稳定性。

5.施工操作:将混合材料倒入施工区域,并利用机械设备进行均匀的铺设。

6.固化过程:在施工完成后,根据需要进行养护,保持施工区域湿润,促进水泥的水化反应。

7.检测和验收:对固化后的粉煤灰进行强度和稳定性的检测,合格后进行验收。

4. 施工步骤4.1 准备工作清理施工区域,移除杂物和积水,确保施工场地干净整洁。

4.2 粉煤灰预处理对粉煤灰进行筛分、破碎和干燥处理,保证粉煤灰的颗粒均匀细小。

4.3 混合材料调配根据设计配比,将粉煤灰、水泥、混凝土和固化剂按一定比例进行充分混合。

4.4 施工现场搅拌将混合后的材料倒入搅拌机中,利用机械设备进行均匀的搅拌,直至达到均匀稳定的固化材料。

4.5 施工操作将搅拌好的混合材料倒入施工区域,使用平板或者振动器进行均匀的铺设。

4.6 固化过程在施工完成后,根据需要进行养护,保持施工区域湿润,促进水泥的水化反应,提高固化效果。

石灰粉煤灰土施工方案

石灰粉煤灰土施工方案

石灰粉煤灰土施工方案
一、施工准备
在进行石灰粉煤灰土施工之前,首先需要进行施工准备工作。

包括:
1.石灰粉煤灰土的选材与比例确定:根据工程要求和设计方案确定石灰
粉、煤灰和土的配比比例,确保施工后达到设计要求的强度和稳定性。

2.施工工具和设备准备:准备好必要的施工工具和设备,如搅拌机、平
整机、振捣棒等。

3.施工人员培训:对施工人员进行培训,确保他们掌握施工技能和安全
操作规程。

4.现场清理:清理施工现场,确保施工环境整洁,避免杂物影响施工质
量。

二、施工步骤
1. 准备原材料
按照预定的配比准备好需要的石灰粉、煤灰和土材料,确保质量符合要求。

2. 搅拌制备混合料
使用搅拌机将石灰粉、煤灰和土进行充分混合,保证各种材料均匀分布。

搅拌
时间和速度要适中,以确保混合均匀。

3. 进行铺设和压实
将混合料铺设到指定位置,采用平整机进行均匀压实,确保整个施工层厚度均匀、密实。

4. 后期养护
施工完成后,对新铺设的石灰粉煤灰土进行必要的养护工作,保持其表面湿润,以确保混合料充分凝固和固化。

三、施工注意事项
1.施工现场应保持通风良好,避免粉尘扬起或工人受到化学物质刺激。

2.施工人员应按照规定配比制备混合料,避免配比错误影响施工质量。

3.施工过程中应严格按照施工工艺操作,避免操作失误导致施工问题。

4.施工结束后,将施工现场进行清理,清除杂物和余料,确保施工验收
通过。

以上就是关于石灰粉煤灰土施工方案的详细介绍,希望对您有所帮助。

如需进一步了解,请咨询相关专业人士。

固化粉煤灰桥涵台背填筑施工技术

固化粉煤灰桥涵台背填筑施工技术
桥 梁 工 程 器
Br e Eng n i dg i eern ig
固化粉 煤灰桥 涵 台背填筑施工技术
费汝勇 , 陈涛 , 长福 , 炎龙 , 张 张 俞 隆劲 军
( 州 市 政 工程 有 限公 司 , 江 湖州 3 3 0 ) 湖 浙 10 0

要 : 合 湖州 市 外 庄 路 、 育场 路 工 程 , 述 了桥 梁 台 背 同 化粉 煤 灰 混合 料 填 筑 的工 艺 原 理 与 特 点 、 工 工 艺 流 程 与 结 体 论 施
剂 , 成 一 种 新 型水 硬 性 建 筑 充 填 材 料 , 过 现 场 机 基 础上 , 形 经 固化 剂 的掺量 越 大 , 无侧 限抗 压 强度 越 高 . 其 械 拌 合 , 层 摊铺 、 捣 、 护 成 型 , 成 质量 轻 , 盈 且 随龄期 的增 长 而提 高 。 分 振 养 形 充 无侧 限抗 压强 度 为主要 质 量 效 果好 , 度 满足要 求 的填 筑体 强
12 工 艺 特 点 .
控 制 指标 。 3 减轻 结 构荷 载 )
固化 粉煤 灰 是 一种 特殊 的轻 型 填筑 材 料 , 与传 统 的 回填材 料相 比 , 其施 工工 艺具 有 以下 特点
粉 煤灰 混 合 物 与 同体 积石 灰 土 相 比质 量 轻 . 一 在 定程 度 上 减轻 了施加 于路 堤 下软 基 的 附加 应 力 降 低
在 工业 废 料 粉煤 灰 中掺加 由改 性 活性 硅 化 物 、 调 体 间 的 空 隙 , 消除 构 造物 回填 中人 T夯 实 密 度 达不 到
凝剂 、 高分 子 激 发剂 和 凝 结剂 等 复 合材 料 组 成 的 固化 要求 、 角夯 实 不 到位 等 质量 隐患 。在 基 准 配合 比 的 边

固化粉煤灰施工工艺包括

固化粉煤灰施工工艺包括

固化粉煤灰施工工艺包括固化粉煤灰施工工艺是一种将粉煤灰固化的方法,可以将其应用于各种工程中,例如填埋场、道路等。

1. 物料准备在固化粉煤灰施工前,需要准备好以下物料:(1)粉煤灰:数量根据工程需要确定,建议选用干燥、颗粒细且均匀的粉煤灰。

(2)水泥:用来固化粉煤灰,建议选用325号或425号普通硅酸盐水泥。

(3)水:用于水泥搅拌和养护,应选用洁净的自来水。

(4)搅拌器:用于拌合水泥和粉煤灰,可选用混凝土搅拌机或人工搅拌。

2. 拌合将粉煤灰和水泥按照一定的比例混合搅拌。

一般建议水泥与粉煤灰的比例为1:4,即1份水泥和4份粉煤灰。

将粉煤灰和水泥依次倒入搅拌机中,搅拌均匀后即可得到固化剂。

注意,在拌合过程中应该避免固化的原料过于潮湿,以免影响固化效果。

3. 加水搅拌在拌合后的固化剂中加入适量的水进行搅拌。

加水量应该根据工程需要进行调整,一般为固化剂重量的15%左右。

搅拌均匀后即可得到可用于浇灌的混凝土。

4. 浇灌将混凝土浇灌到所需位置,例如填埋场、道路等。

浇灌前应该对基面进行清理,以确保浇灌效果。

浇灌后应该及时进行抹平。

5. 抹平浇灌后,应将混凝土表面抹平,以使其表面平整、光滑。

一般可采用手工抹平的方式进行抹平。

抹平后应该等待一段时间,以确保混凝土表面干燥。

6. 养护在混凝土表面干燥后,应该对其进行养护。

一般采用浇水养护的方式,每天浇水一次,养护时间一般为7天。

在养护期间,应该避免混凝土受到阳光直射和风吹雨淋等影响。

7. 检查在养护期结束后,应该对固化粉煤灰的质量进行检查。

一般包括外观、厚度、强度等方面。

外观应该平整、无气泡;厚度应该符合设计要求;强度应该达到所需标准。

如若质量不符合标准,则需要进行修整或重新施工。

8. 回收对于已经固化的粉煤灰,可以进行回收利用。

一般可以将其用于制作新型建筑材料、路基填料等。

需要注意的是,在回收利用前应该对固化粉煤灰进行检测,以确定其是否符合相关标准和使用要求。

同时,在回收利用过程中应该注意环境保护,避免造成二次污染。

粉煤灰清运实施方案

粉煤灰清运实施方案

粉煤灰清运实施方案一、背景粉煤灰是煤炭燃烧后产生的一种固体废弃物,含有大量有害物质,对环境和人体健康造成严重影响。

因此,粉煤灰的清运工作显得尤为重要。

二、目的本实施方案的目的在于规范粉煤灰的清运工作,保障环境和人体健康,达到清洁生产的目标。

三、实施步骤1. 制定清运计划首先,需要对粉煤灰的产生量进行评估,然后制定清运计划,明确清运的时间节点、清运的范围以及清运的方式方法。

2. 确定清运设备根据清运计划,确定清运所需的设备和工具,包括运输车辆、装载设备等,确保清运设备的安全性和高效性。

3. 安全防护措施在清运过程中,要严格遵守安全操作规程,做好安全防护工作,确保清运人员的安全。

4. 粉煤灰的处置清运后的粉煤灰应当得到妥善处置,可以选择填埋、固化等方式,确保不对环境造成污染。

5. 监督检查清运工作完成后,需要进行监督检查,确保清运工作符合相关标准和法规要求,达到预期的效果。

四、责任分工1. 生产部门负责粉煤灰的产生量评估和清运计划的制定。

2. 设备部门负责清运设备的准备和维护。

3. 安全管理部门负责安全防护措施的制定和执行。

4. 环保部门负责粉煤灰的处置工作。

5. 监督部门负责清运工作的监督和检查。

五、实施效果评估在清运工作完成后,需要对清运效果进行评估,包括清运的及时性、清运的安全性、清运后的环境影响等方面进行评估,以便对实施方案进行调整和改进。

六、总结粉煤灰的清运工作是一项重要的环保工作,需要各部门的通力合作,确保清运工作的顺利进行。

只有做好粉煤灰的清运工作,才能保障环境和人体健康,实现清洁生产的目标。

七、附录1. 粉煤灰清运计划表2. 粉煤灰清运设备清单3. 粉煤灰处置方案以上为粉煤灰清运实施方案,希望各部门能够严格执行,确保清运工作的顺利进行,达到预期的效果。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

固化粉煤灰填筑路基施工方案
一、工程概况:
临江路K1+090-K1+258段原图纸设计为深层搅拌桩进行软基处理,但由于该段落内在K1+160处有两道直径1.2米,在K1+230处有两道直径0.8米的自来水管横穿路基,且该自来水管为镇江城区主供水管道,同时在K1+130处有一6300伏的高压线从路基上方横穿,因此该段落无法进行深层搅拌桩施工,根据镇江市规划设计研究院下发的第2008-市-065号设计变更文件,临江路K1+090-K1+258段二灰碎石基层以下包括路床部分和路面底基层都采用固化粉煤灰进行填筑,固化粉煤灰采用粉煤灰加10%水泥再加水拌合, 7天强度要求≥0.6Mpa,28天强度要求≥1.0Mpa,该段落固化粉煤灰处理深度平均为1.5m,固化粉煤灰填筑工程量6400m3。

二、施工准备
在接到变更通知后,我施工单位即开始进行全面的施工准备工作,具体如下:
1、场地清理:先清除该段落的表土,并会同监理、业主及审计等部门对清表后标高进行测量。

2、料场整平:在路基K1+120处左幅整理出场地作为粉煤灰和水泥的堆放料场。

3、确定水源:K1+260处的水沟作为固化粉煤灰施工的施工用水
一、施工组织
1、人员、机械组织
在施工之前,我项目部配备了以项目副经理潘学清及技术负责人李庚作为首的管理班子,这套班子的人员名单及职责如下:项目副经理:潘学清负责生产协调
项目技术负责人:李庚作负责施工现场技术指导合关键指标的控制
现场施工员:程峰负责现场施工的指挥和协调
测量员:汪亚洲对高程、宽度、厚度、横坡的控制
试验员:李庚作对原材料的检测,对现场灰剂量、含水量、强度的控制
生产队长:邵荣田负责现场施工
在固化粉煤灰施工期间以上人员各司其职,坚守施工现场,技术人员对各项检测指标进行现场跟踪检测,特别是对灰剂量、含水量的控制,是影响固化粉煤灰质量的关键因素。

为了保证固化粉煤灰施工的顺利进行,我施工单位配备了如下的机械设备。

2、材料组织
材料进场计划:本段固化粉煤灰回填共需粉煤灰7000T(含水量25%),水泥560T,根据施工进度粉煤灰材料分三次进场,每批进场2300T,相应的水泥也分三批次进场,每批次进场186T,水泥采用袋装水泥。

一、施工工艺
具体施工顺序及方法如下:
1、施工放样
恢复路基中线,每20米设一桩,在两侧路基边缘外设指示桩,进行水平测量,在两侧指示桩上用标记标出石灰、粉煤灰层边缘的位置,并用石灰标出固化粉煤灰的铺设宽度,该段落填筑平均宽度为28.6m(包括两侧人行道)。

2、粉煤灰铺筑
粉煤灰铺筑采用挖掘机配合推土机进行铺筑整平,每层铺筑厚度控制在25cm~30cm,考虑到开挖后原土层土质较差,第一层摊铺厚度应控制在40cm-50cm,以保证第一层压实时不会出现返浆现象。

3、水泥摊铺
先根据数据推算出水泥单位面积用量,计算过程如下:
潮湿粉煤灰方量(按30cm/层):V=1×1×0.3=0.3M3
粉煤灰干重(粉煤灰含水量25%):G=0.3/1.25×0.75=0.18T
需水泥重量:G=0.18×10%=0.018T
单位面积水泥用量:G=18Kg/平方米
根据水泥用量,按5m×5m打格子摊铺水泥,即每格子摊铺水泥450Kg,人工均匀摊平,,以求水泥摊铺均匀。

第一层(厚度按45cm计)水泥单位面积用量为:
45/30×18=27Kg/m2;每格子用量为:675Kg
4、拌合
水泥摊铺均匀后,采用旋耕机拌和2遍,待混合料拌合均匀后,再加水用振捣棒进行振捣密实。

加水量以混合料表面不出现流水现象
为准,最佳含水量控制在28%,误差范围控制在±2%。

混合料拌合好后,及时取样做7天及28天强度试块。

5、压实
对于路基填筑部分,含水量达到要求后,先用振动压路机静压一遍,对平整度不符合要求的地方进行人工整平,整平后用6-8压路机稳压2-3遍,直至表面没有明显轮迹为止。

对于管道两侧及管顶回填部分压实采用振捣棒进行振捣密实,震捣时采用插入式震动棒震捣(泵震式虚铺厚度为40CM以内),防止漏震,震捣时用插入式震动棒“拖震”(插入深度不小于15CM),每棒水平间距间隔25cm左右,直至表面冒出浆液不翻泡为止(震捣前必须将水加足加透、但不流淌、含水率控制在45%左右)。

震实后其表面平整,无松散现象。

6、施工缝搭接
在段落与段落施工搭接处,应分层设置台阶便于段落之间层与层之间的搭接,台阶宽度为1米。

7、施工时间的衔接
固化粉煤灰填筑在本层施工结束后应及时开始上一层的填筑,如不连续分层填筑,当下层达到一定强度后再进行下层的施工,由于机械的碾压,有可能导致达到强度的层次的结构遭到破坏,而达不到固化的效果,连续分层填筑到顶层后,整体养护7天后再进行下道工序的施工。

该段还有358米的雨水管道没有施工,当固化粉煤灰填筑到雨水
管道管顶50cm的标高后,应开始进行雨水管道铺设的施工,雨水管道回填施工结束后,应保证路基部分的固化粉煤灰养护期达到7天后再进行下层固化粉煤灰的填筑施工。
