通信施工难点、重点的技术措施
高速铁路四电系统集成通信信号工程重点工程施工方法
高速铁路四电系统集成通信信号工程重点工程施工方法1.1 通信系统重点难点工程的施工方法及措施根据本工程的情况,在通信工程中,光缆接续质量的好坏,直接影响传输信号的质量,列为重点难点工程。
光缆接续施工在光传输系统中是至关重要的环节,选用先进的熔接机、光时域反射仪(OTDR)双向监测接续。
杜绝在雨天、大雾天及仪器仪表临界环境进行接续作业,接续时做好防尘工作,避免因灰尘、沙粒影响接续施工及接续的质量。
依据光缆接头盒安装说明书及技术交底书安装骨架(收容盘)。
为防止感应电压的累积,光缆的铠装层、金属护套和加强芯在接头处断开并且不接地。
调整好工作台固定支架上光缆的距离,使两侧光缆基本平直对应。
将光纤熔接机及接续专用工具,擦洗干净放置在操作台上。
光纤接续采用熔接法,先按顺序在每根光纤上用编码纸编上号,再在一侧光纤穿入光纤热熔加强芯。
光纤接续完毕后对接头点进行检查,出现接头点有焊纹、接点成球状、接头变细、变粗、轴向偏差、气泡等现象必须重新接续。
光缆接续施工测试,采用“终端光纤环接,测试点随接续点移动的双向监测法”,用光时域反射仪(OTDR)实时监视接续质量。
具体施工方法如下:在测试端将光时域反射仪(OTDR)通过尾纤用V型槽或耦合管连接被测光纤,将被测光纤A通过尾纤接入OTDR的光发送输出端。
根据被测光缆接续处距OTDR的距离,在OTDR上设置好起始位置、测试距离、折射率等参数,启动发送光脉冲。
OTDR的荧光屏上即可显示出被测光纤的背向散射曲线,然后把被测接头处的曲线移至荧光屏的中间,通过放大曲线,在接续处左右两边各设置两个标记,使该两标记逼近背向散射曲线,将中心标记设在接续点下降沿的起始位置,此时OTDR即可计算出接头点的接续损耗值。
将环回的光纤B接至OTDR,用同样的方法测出光纤接续处的接续损耗。
光纤测试合格后,立即用热熔加强芯加强保护,确保收缩均匀,无气泡。
每接完一根光纤,把余长盘留在收容盘内,光纤接头(加强管)放在收容盘两侧固定槽内。
通信施工难点、重点的技术措施
通信施工难点、重点的技术措施通信施工难点、重点的技术措施一、施工难点1. 光缆敷设难点光缆敷设是通信施工中的重要环节,但由于地形复杂、人为因素和自然因素等原因,施工中会遇到以下难点:- 地下管线交叉:地下大部分区域已经铺设了各种不同功能的管线,如电力、燃气、给水等。
沟槽内的管线交叉使得光缆敷设困难。
- 现有管道太窄:有些地方的地下管道太窄,无法容纳光缆的敷设,需要采取特殊措施。
- 硬岩地质:部分地区地质情况特殊,例如硬岩地质,需要采用先进的施工设备来敷设光缆。
2. 建设场地准备难点建设场地准备是通信施工中的前期工作,它的好坏直接影响后续的施工进展。
以下是常见的准备难点:- 土地准备困难:有些施工地点是农田或城市街道,需要事先与土地所有者进行协商并获得许可,才能进行施工。
- 地质勘察不充分:地质勘察不充分会导致对地下管线的掌握不准确,从而增加施工难度和风险。
二、技术措施1. 光缆敷设技术措施为解决光缆敷设的难点,我们可以采取以下技术措施:- 管道共建共享:与其他单位合作,共同利用已有的地下管线,避免重复施工。
- 水平钻孔敷设:对于有交叉的区域,可以采用水平钻孔技术进行光缆敷设,避免地下管线交叉。
- 使用特殊光缆:对于地下管道太窄的情况,可以选择使用特殊尺寸的光缆,以适应狭小空间的敷设需求。
- 爆破法处理硬岩地质:对于硬岩地质的地区,可以采用爆破法处理地质难题,再进行光缆敷设。
2. 建设场地准备技术措施为解决建设场地准备的难点,我们可以采取以下技术措施:- 提前与土地所有者协商:与土地所有者进行沟通,明确施工范围和要求,避免开展施工时出现问题。
- 地质勘察全面详细:进行充分的地质勘察,了解地下管线分布情况,避免施工中发生意外。
扩展内容:1、本所涉及附件如下:- 图纸附件:包括光缆敷设路径、地下管线分布图等相关图纸;- 技术规范附件:包括光缆敷设技术规范、建设场地准备规范等相关规范。
2、本所涉及的法律名词及注释:- 土地所有者:指土地的合法所有人。
通信施工难点重点的技术措施
通信施工难点重点的技术措施通信施工是指在建设通信网络的过程中,根据设计要求和工程图纸进行的具体实施工作。
在通信施工过程中,会面临一些难点和重点的技术措施。
以下是通信施工中的难点以及应对措施:1.难点:布线工作在通信施工中,布线工作是一个重要的环节。
由于布线涉及到电缆的引入、铺设和连接等过程,因此在实施过程中,可能会面临布线不规范的问题,如线路交叉、短路、断线等。
应对措施:-严格按照设计要求进行布线,确保线路的正常走向和相应的防护;-在布线之前,对线缆进行质量检查,确保线缆质量达到要求;-在布线过程中,严格控制线缆的张力,避免线缆断裂。
2.难点:设备安装调试通信施工中设备的安装和调试是一个复杂的过程,可能会面临设备的故障、连接异常等问题。
应对措施:-在设备安装前,检查设备的外观是否完好,并对设备进行预检;-安装设备时,准确了解设备的安装规范,并按照需求进行正确的安装;-在设备安装完成后,及时进行调试,确保设备正常运行。
3.难点:天气和环境因素通信施工可能会受到天气和环境因素的影响,如恶劣天气、高温、高海拔等。
应对措施:-对施工人员进行必要的培训,提高对恶劣天气和环境因素的应对能力;-在施工前,合理安排工期,根据天气情况进行合理调整;-在施工过程中,采取相应的防护措施,如搭建遮阳棚、加强防晒措施等。
重点技术措施是指在通信施工中,需要特别关注的技术措施。
以下是通信施工的重点技术措施:1.技术验证和测试在通信施工完成后,需要进行技术验证和测试,以确保通信设备和网络的正常运行。
这包括对设备连接、信号传输、数据传输等方面进行测试。
2.环境电磁辐射防护通信设备和设施会产生电磁辐射,可能对周围环境和人员产生负面影响。
因此,在通信施工过程中,需要合理安排设备的摆放位置,采取有效的电磁辐射防护措施。
3.设备接地保护为了确保设备和人员的安全,通信施工中需要对设备进行接地保护。
接地保护包括设备的接地电阻检测、接地线的选择和铺设等。

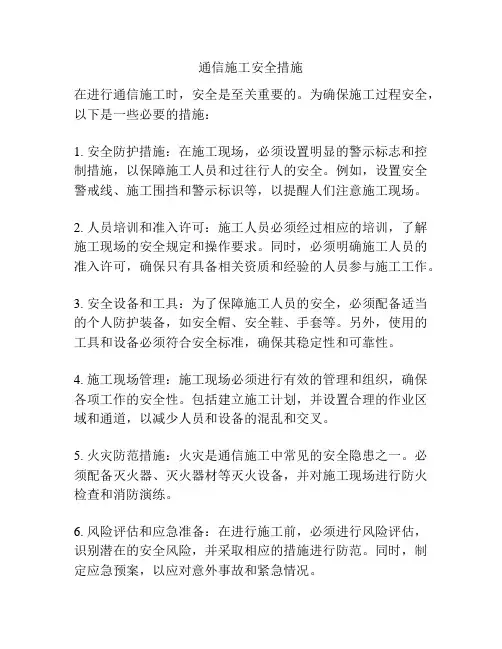

通信施工安全措施
通信施工安全措施
在进行通信施工时,安全是至关重要的。
为确保施工过程安全,以下是一些必要的措施:
1. 安全防护措施:在施工现场,必须设置明显的警示标志和控制措施,以保障施工人员和过往行人的安全。
例如,设置安全警戒线、施工围挡和警示标识等,以提醒人们注意施工现场。
2. 人员培训和准入许可:施工人员必须经过相应的培训,了解施工现场的安全规定和操作要求。
同时,必须明确施工人员的准入许可,确保只有具备相关资质和经验的人员参与施工工作。
3. 安全设备和工具:为了保障施工人员的安全,必须配备适当的个人防护装备,如安全帽、安全鞋、手套等。
另外,使用的工具和设备必须符合安全标准,确保其稳定性和可靠性。
4. 施工现场管理:施工现场必须进行有效的管理和组织,确保各项工作的安全性。
包括建立施工计划,并设置合理的作业区域和通道,以减少人员和设备的混乱和交叉。
5. 火灾防范措施:火灾是通信施工中常见的安全隐患之一。
必须配备灭火器、灭火器材等灭火设备,并对施工现场进行防火检查和消防演练。
6. 风险评估和应急准备:在进行施工前,必须进行风险评估,识别潜在的安全风险,并采取相应的措施进行防范。
同时,制定应急预案,以应对意外事故和紧急情况。
7. 员工监督和纠正措施:持续对施工人员进行监督和指导,确保他们严格遵守安全操作规程。
对于违反安全规定的行为,必须及时进行纠正,并采取相应的教育和惩罚措施。
通过以上措施的实施,可以有效提高通信施工过程中的安全性,并保护施工人员和公众的生命财产安全。
通信施工难点、重点的技术措施
通信施工难点、重点的技术措施范本1:通信施工难点一、施工环境1.地形复杂:山区、河网等。
2.气候恶劣:高温、低温、多风等。
二、施工材料1.材料种类繁多:光缆、电缆、管道等。
2.材料存储方式:严格遵守存储要求。
三、人员要求1.技术工人:具备专业技能,熟悉施工流程。
2.安全人员:负责施工现场的安全保障。
四、隐患排查1.雷电防护:安装避雷设备,防止雷击损坏设备。
2.地基处理:选择适当的地基处理方式,确保施工质量。
五、施工流程1.勘测设计:根据实际情况进行勘测设计。
2.材料采购:根据设计要求,采购合格材料。
3.施工施工:根据设计方案进行施工作业。
4.维护保养:定期检修和维护设备。
六、质量控制1.施工过程监控:严格按照要求开展监控工作。
2.质量检测:确保施工质量符合规定标准。
附件:施工计划、材料清单、施工记录。
法律名词及注释:1.施工环境:施工现场的地理、气候等条件。
2.勘测设计:根据实际情况进行设计工作。
范本2:通信施工重点的技术措施一、工程前期准备1.施工方案制定:根据项目要求制定详细施工方案。
2.材料采购:确保材料符合要求,避免影响施工进度。
二、基础施工1.地下管道敷设:避免与其他管线发生冲突。
2.基础工程施工:采取合适的施工方法,确保基础稳定。
三、光缆敷设1.线路选线:选择合适的敷设路径,避免不必要的损耗。
2.光缆敷设:遵循光缆敷设规范,确保线缆质量。
四、设备安装1.设备选型:根据需求选择合适的设备。
2.设备安装:按照设备安装要求,正确安装设备。
五、通信网络搭建1.网络结构设计:根据需求进行网络结构设计。
2.设备互联配置:确保设备之间的互联配置正确。
六、施工质量控制1.施工现场监控:进行施工现场巡查,及时发现问题。
2.质量检测:根据要求进行质量检测,确保施工质量合格。
附件:施工方案、设备选型表、网络结构图。
法律名词及注释:1.基础施工:指通信工程中的基础设施建设。
2.光缆敷设:指光纤电缆的安装和敷设。
通讯工程施工注意事项
通讯工程施工注意事项
一、施工准备
1. 施工前需做好相关准备工作,包括编制施工方案、获取相关施工许可证、确定人员配备等。
2. 对所需材料和设备进行采购,确保材料质量和设备完好。
3. 对施工现场进行勘察,了解地形、地质等情况,做好施工前的安全评估。
4. 制定详细的施工计划和进度表,确保施工过程井然有序。
二、施工过程
1. 在进行施工前,需要对施工现场进行布线和标识,确定各个设备的安装位置和线路走向。
2. 按照设计要求,进行通讯设备的安装和接线工作,注意设备之间的连接和接地。
3. 在进行设备调试和联调时,需要按照规定的步骤和方法进行,确保设备正常运转。
4. 在设备安装和调试完成后,需要进行设备运行测试和质量检查,确保设备性能符合要求。
5. 施工现场要保持整洁,设备安装完成后需要清理残留物和垃圾,保持通道畅通。
三、施工后维护
1. 对已安装的设备进行定期巡检和维护,保持设备的正常运转。
2. 对设备进行定期清洁和防护处理,延长设备的使用寿命。
3. 定期进行设备性能测试和设备数据备份,防止设备故障和数据丢失。
4. 对设备进行定期的安全检查和防雷处理,确保设备和人员的安全。
通过以上的施工准备、施工过程和施工后维护等步骤,可以有效地提高通讯工程施工的质
量和效率,保障通讯设备的正常运行。
在进行通讯工程施工时,施工人员要严格按照规范
和标准进行操作,确保工程的安全和可靠。
希望以上内容对通讯工程施工有所帮助。
通信工程施工技术要求
通信工程施工技术要求标题:通信工程施工技术要求引言概述:通信工程是现代社会的重要基础设施之一,其施工技术要求严格,涉及多方面知识和技能。
本文将从施工前的准备工作、施工过程中的注意事项、施工现场管理、质量控制以及安全防护等方面进行详细阐述,以期为通信工程施工提供参考。
一、施工前的准备工作1.1 确定施工方案:根据设计图纸和工程要求,制定施工方案,明确施工流程和施工进度计划。
1.2 确定施工人员:合理分配施工人员,确保每个岗位都有专业技术人员负责。
1.3 准备施工材料和设备:提前准备好所需的施工材料和设备,确保施工过程顺利进行。
二、施工过程中的注意事项2.1 遵守规范标准:严格按照相关规范标准进行施工,确保工程质量符合要求。
2.2 注意施工环境:保持施工现场整洁,避免杂物堆积和危险因素存在。
2.3 定期检查施工质量:定期对施工质量进行检查,及时发现并解决问题,确保工程质量。
三、施工现场管理3.1 制定施工安全管理制度:建立健全的施工安全管理制度,加强对施工人员的安全教育和培训。
3.2 定期开展安全检查:定期组织安全检查,发现安全隐患及时整改,确保施工现场安全。
3.3 做好施工日志记录:及时记录施工过程中的关键信息和问题,为后续工作提供参考。
四、质量控制4.1 严格执行质量验收标准:按照相关质量验收标准进行验收,确保工程质量达标。
4.2 强化质量管理:加强对施工过程中每个环节的监督和管理,及时纠正问题,提高工程质量。
4.3 定期组织质量检查:定期组织质量检查,发现问题及时整改,确保工程质量稳定。
五、安全防护5.1 配备必要的安全防护设备:确保施工人员配备必要的安全防护设备,如安全帽、安全鞋等。
5.2 定期进行安全培训:定期组织安全培训,提高施工人员的安全意识和应急处理能力。
5.3 做好安全风险评估:在施工前做好安全风险评估,采取有效措施减少安全事故发生的可能性。
结论:通信工程施工技术要求严格,需要施工人员具备专业知识和技能,同时要做好施工前的准备工作、施工过程中的注意事项、施工现场管理、质量控制以及安全防护等方面的工作。
通信工程施工难点
通信工程施工中常见难点及解决方法随着信息技术的快速发展,通信工程在我国得到了广泛的应用和推广。
然而,在通信工程施工过程中,施工人员常常会遇到一些难点问题,这些问题不仅影响了施工进度,还可能对工程质量产生不利影响。
本文将对通信工程施工中常见的难点进行分析,并提出相应的解决方法。
一、通信工程施工中的难点1. 施工环境复杂通信工程施工过程中,施工环境复杂是施工人员面临的一大挑战。
这主要表现在以下几个方面:(1)地形地貌复杂:通信工程施工地点往往位于偏远山区、丘陵等地形地貌复杂的区域,施工设备运输和施工难度大。
(2)城市建设干扰:在城市中进行通信工程施工,需要克服地下管线、建筑物等障碍物的影响,增加了施工难度。
(3)气候条件恶劣:在雨季、高温、严寒等极端气候条件下,施工安全性和工程质量容易受到影响。
2. 技术要求高通信工程涉及众多技术环节,如无线通信、光纤通信、数据通信等,施工人员需要具备较高的技术水平和专业素养。
此外,随着5G、物联网等新技术的不断发展,通信工程施工对技术要求越来越高。
3. 质量控制难度大通信工程质量是关系到整个通信网络稳定性和信息安全的关键。
在施工过程中,如何确保工程质量达到标准要求,是施工人员需要解决的问题。
质量控制难度大主要表现在以下几个方面:(1)施工材料质量把控:通信工程施工过程中,施工材料质量直接影响到工程质量。
如何确保施工材料符合标准要求,是施工人员需要关注的问题。
(2)施工工艺优化:施工工艺是通信工程施工过程中关键的一环,如何优化施工工艺,提高施工质量,是施工人员需要探讨的问题。
(3)工程验收标准严格:通信工程验收标准严格,施工人员需要严格按照相关规范和标准进行施工,以确保工程质量。
二、通信工程施工难点的解决方法1. 加强施工现场管理针对施工环境复杂的问题,施工单位应加强施工现场管理,优化施工方案,确保施工顺利进行。
具体措施如下:(1)提前进行现场调查,了解施工地点的地形地貌、气候条件等,制定合理的施工方案。
通信施工难点重点的技术措施
通信施工难点重点的技术措施随着信息化时代的快速发展,通信施工成为了现代社会建设的重要一环。
然而,通信施工中存在着许多技术难点和重点问题,例如网络覆盖范围、信号传输质量、工程周期等等。
为了解决这些问题,需要采取一系列的技术措施来保证通信施工的顺利进行。
本文将针对通信施工中的难点问题,提出一些技术措施,以便对相关人员在实际工作中提供参考。
首先,通信施工的难点之一是网络覆盖范围。
在大型工地、地下车库、厂房等特殊场所,由于结构复杂、环境恶劣等因素,通信信号会受到严重的干扰,导致网络覆盖范围受限。
因此,在施工前需要进行仔细的勘查和测试,确定信号盲区并采取相应的技术措施进行补救。
例如,可以通过增设信号中继器、优化天线布局、增加信号传输功率等方法,提高网络覆盖范围,确保通信信号的顺畅传输。
其次,通信施工中的另一个难点是信号传输质量。
在一些特殊的施工场所,例如高楼大厦、山区等,信号传输质量会受到较大的影响,导致信号弱、断网等问题。
为了解决这个问题,可以采取多个方面的技术措施。
首先,可以选用高性能的通信设备,保证信号的传输质量。
其次,可以通过增设信号放大器、优化信号传输路径等方法来提高信号的传输质量。
此外,还可以在施工过程中进行定期的信号测试和维护,确保信号传输质量的稳定和可靠。
另外一个重点问题是通信施工的工程周期。
在实际施工中,通信施工的工程周期往往会受到很多因素的影响,例如天气条件、施工队伍素质等。
为了缩短通信施工的工程周期,需要采取一系列的技术措施。
首先,可以优化施工计划,合理安排施工顺序和工作流程,提高工作效率。
其次,可以加强施工队伍的培训和管理,提高施工人员的技术水平和工作效率。
此外,还可以选用高效的施工设备和工具,提高施工的质量和效率,从而缩短通信施工的工程周期。
综上所述,通信施工中存在着一些技术难点和重点问题,但通过合理的技术措施可以得以解决。
网络覆盖范围、信号传输质量、工程周期等都可以通过增设设备、优化布局、提高工作效率等手段来改善。
通信工程难点重点的施工方法技术措施
通信工程难点重点的施工方法技术措施通信工程的重点施工方法和技术措施通常涉及到以下几个方面:输电线路施工、通信线路铺设和安装、通信设备安装和调试、通信网络优化与维护。
1.输电线路施工:(1)土建工程:施工需要进行路基开挖、基础浇筑、塔桩打设等。
需要注意土壤承载能力、地质条件,确保施工质量。
(2)杆塔安装:根据设计要求设置杆塔,并进行基础固定、杆塔安装和塔杆的定位和纠偏。
注重杆塔的稳固性和安全性。
(3)输电线路架设:根据设计要求,选择合适的导线和绝缘子,进行塔杆上的线路架设,确保导线张力和绝缘子的安全可靠。
(4)导线连接和导线的绝缘处理:根据设计要求进行导线的连接和绝缘处理,保证导线的通电性能和安装质量。
2.通信线路铺设和安装:(1)线路勘测与选线:通过现场勘测,选择合适的线路走向与通道,避开干扰源和障碍物,并考虑线路的抗风、避雷的性能要求。
(2)线缆敷设:根据设计要求,选择合适的线缆类型,进行线缆的敷设。
分为地埋敷设、架空敷设和管道敷设等方法。
(3)线缆连接和终端盒安装:根据设计要求进行线缆的连接和终端盒的安装。
需要符合连接规范,确保信号质量和连接可靠性。
(4)接头处理和线路保护:对线缆的连接进行处理,通过接头箱和终端盒等设施进行线路的保护,防止损坏和外界干扰。
3.通信设备安装和调试:(1)设备安装:根据通信设备的特性和设计要求,进行设备的安装和固定。
确保设备安装稳固,符合安全要求。
(2)设备连接和布线:根据通信设备的需求和设计要求,进行设备之间的连接和布线。
确保连接质量和信号传输的稳定性。
(3)设备调试:对安装完毕的通信设备进行调试,确保设备能够正常运行和传输数据。
需要测试设备的各项功能,进行故障排除和优化设置。
4.通信网络优化与维护:(1)网络优化:通过网络优化技术和工具,对通信网络进行调整和优化,提高网络带宽和传输速度,降低信号时延。
(2)网络监测和故障排除:通过网络监控系统和故障报警系统,实时监测网络运行状况,及时发现并排除故障,保障网络正常运行。
通信工程难点重点的施工方法、技术措施
通信工程难点重点的施工方法、技术措施1、土方部分1.1.挖掘沟(坑)通信管道施工中,遇到不稳定土壤或有腐蚀性的土壤时,及时向业主提出处理意见后施工。
管道施工开挖时,遇到地下已有其他管线平行或垂直距离小于通信管道设计规范要求或危及其他设施安全时,应向业主反映,经业主和产权单位许可后方可施工。
开挖前先划出径路线再进行开挖,主线通信管道采用直槽挖沟方法。
通信管道沟开挖成后,凡被水泡过地段必须进行人工地基处理,否则严禁进行下一道工序,沟全部挖成后将沟底平整。
管道敷设坡度应与主线坡度一致。
1.2.回填土通信管道工程的回填土,应在管道或人(手)孔按施工顺序完成施工内容,并经24小时养护和隐蔽工程检验合格后进行。
回填土前,应先清除沟(坑)内的遗留木料、草帘、纸袋等杂物,清除积水和淤泥将沟(坑)内拆除的其它管线修复。
必须排除积水和淤泥才可进行回填土。
管道及人手孔坑夯实密度应符合公路部门施工有关规定。
回填管道土,应符合下列规定:1)非砼包封段管道用回填10cm细沙。
2)管道顶部30厘米以内及靠近管道两侧的回填土内,不应含有直径大于5厘米的砾石、砖碴等坚硬物。
3)管道两侧应同步举行回填土,每填15厘米厚,用小扁木夯排夯两遍。
回填人(手)孔应符合下列要求:1)靠近人(手)孔壁周围的回填土内,不应含有直径大于10厘米的砾石、砖碴等坚硬物。
2)每填30厘米厚用大木夯排三遍或用机械夯排夯两遍,直至地平为止。
3)回填土严禁高出人(手)孔的高程。
回填土完毕后,应及时清理现场的碎砖、破管等杂物。
工程交工验收前,如回填过土的中央,有下沉的坑、洼,应实时补填。
2、铺设管道硅芯管道铺设时受到地形限制或躲避障碍物时可铺设弯管道,管材只能在外力作用下形成自然弧度,严禁加热弯曲。
硅芯管道的接续方法必须采用专用密封接头,硅芯管切割应使用专用切割工具。
通信管道的防水、防蚀、防强电干扰等防护措施,必须按设计要求处理。
质量符合《通信管道工程施工及验收技术规范》。
小区宽带实施难点重点的技术措施
小区宽带实施难点重点的技术措施应对措施:在施工前对小区或建筑物内的井(管)道进行详细勘测,尽可能避免强弱电共用井(管)道,如确实无法避免,需进行专业的隔离和保护,确保光缆铺设和设备安装的安全性和稳定性。
二、技术难点及应对措施本工程实施过程中,存在一些技术难点,需要采取相应的应对措施,以确保工程的顺利进行:难点一:小区宽带网络的覆盖范围和信号强度难以保证。
应对措施:在施工前进行细致的勘测和规划,采用先进的网络技术和设备,优化网络结构和信号传输,确保小区宽带网络的覆盖范围和信号强度达到预期目标。
难点二:小区宽带网络的稳定性和安全性难以保证。
应对措施:采用先进的网络设备和技术,加强网络管理和监控,建立完善的安全防护机制,确保小区宽带网络的稳定性和安全性。
难点三:小区宽带网络的带宽和速度难以满足用户需求。
应对措施:在施工前进行充分的用户需求调研,根据用户需求量身定制网络方案,采用高带宽和高速度的网络设备和技术,确保小区宽带网络的带宽和速度能够满足用户需求。
三、结语小区宽带实施难点重点的技术措施主要包括施工难点及应对措施和技术难点及应对措施两个方面。
在实施过程中,我们将采取一系列的措施,包括物业协调、勘测规划、设备技术等方面的优化和改进,以确保小区宽带实施的顺利进行,为用户提供高质量的网络服务。
随着互联网流量增速的不断加快,光网络容量增速已经落后,预计不久将出现容量危机。
为了解决这个问题,新一代光纤技术开始不断涌现。
同时,随着智能终端的普及和大带宽业务的涌现,用户对于网络速度和质量的要求也越来越高。
因此,___的高质量需要完善的光纤接续技术加以保障,其中“冷熔”接续技术的先进与否,也将直接影响后续FTTH部署的质量。
光纤热熔作为传统干线及机房建设的主配设备,以接续质量可靠著称,但应用于___光纤到户却有着先天不足。
初期投入大、接续效率低、施工强度大,特别是我国入户光缆采用的是3X2的皮线光缆,光纤包覆层直径0.25mm,巨大的线径差导致收缩热熔管需要巨大的电能支撑,对电池容量的需求和对熔接机便携性的要求的矛盾,以及熔接机操作时劣质光缆的易断性,导致施工进度相当缓慢。
通信工程施工的重点和难点及保证措施
通信工程施工的重点和难点及保证措施1. 重点和难点通信工程施工中存在一些关键的重点和难点,需要特别关注和解决。
以下是其中一些重点和难点:技术难题通信工程施工涉及复杂的技术问题,例如网络架构设计、无线信号传输、光纤布线等。
这些技术难题需要专业的技术人员和设备来解决。
施工进度控制通信工程施工需要按照项目计划和时间要求进行,确保工程按时完成。
然而,施工过程中可能遇到一些不可预见的情况,如天气变化、材料供应延迟等,可能会影响施工进度的控制。
资源管理通信工程施工需要合理管理人力资源和物资资源。
人力资源包括工程师、技术人员等,物资资源包括设备、材料等。
有效管理资源是确保施工顺利进行的重要因素。
2. 保证措施为了保证通信工程施工的顺利进行,可以采取以下一些保证措施:预先策划在施工开始之前,进行详细的项目策划和规划。
包括确定施工进度、资源需求、技术方案等,以便提前做好准备工作。
强化技术支持提供充足的技术支持和专业人员,解决施工过程中遇到的技术问题。
可以与专业的通信工程公司合作,获得更专业的技术支持。
管理控制通过严格的项目管理和控制,监督施工进度和质量。
确保各个环节有序进行,及时发现和解决问题,避免施工延误和质量问题。
风险评估和应对在施工前进行全面的风险评估,识别可能的风险和障碍。
制定应对措施和预案,以便在施工过程中能够迅速应对和处理各种突发情况。
综上所述,通信工程施工的重点和难点在于技术难题、施工进度控制和资源管理。
通过预先策划、技术支持、管理控制和风险评估等保证措施,可以有效应对这些挑战,确保通信工程施工的顺利进行。
通信工程施工难点及解决措施
通信工程施工难点及解决措施背景介绍通信工程施工是指在电信、网络等通信领域进行设备安装、线路敷设以及配置调试等工作。
在实践过程中,通信工程施工中存在着各种难点,需要采取相应的解决措施以确保施工顺利进行。
施工难点及解决措施难点一:环境复杂许多通信工程需要在复杂的环境条件下进行,例如繁忙的城市街道、高海拔地区、恶劣气候等。
这些环境条件可能会导致施工困难以及安全风险。
解决措施:- 在施工前进行详细的环境评估,了解存在的障碍和风险。
- 采用适当的施工技术和设备,以应对不同的环境条件。
- 建立必要的安全措施和紧急预案,以应对突发情况。
难点二:资源限制通信工程施工需要大量的人力、物力和财力资源,但在一些地区或项目中,资源可能有限。
这可能导致施工进展缓慢或无法按计划完成。
解决措施:- 在施工前进行充分的资源调查和规划,确保资源的合理配置。
- 寻找合适的合作伙伴或供应商,共同完成工程。
- 制定详细的施工计划和进度安排,合理利用有限的资源。
难点三:技术复杂性通信工程涉及到各种复杂的技术,例如光纤布线、无线网络配置等。
这些技术要求施工人员具备专业知识和技能,并且需要保证施工过程的准确性和质量。
解决措施:- 招聘或培训具备相关专业知识和经验的施工人员。
- 制定详细的技术要求和施工规范,确保施工质量符合要求。
- 进行现场监督和检查,及时纠正存在的技术问题。
难点四:项目管理通信工程通常涉及多个子项目和多个参与方,项目管理复杂度较高。
如果管理不善,可能导致进度延误、沟通不畅等问题。
解决措施:- 任命专人负责项目管理,确保项目进度和沟通的顺利进行。
- 建立清晰的项目计划和任务分配,明确各方责任。
- 定期召开会议或沟通,及时解决问题和调整计划。
结论通信工程施工中存在着环境复杂、资源限制、技术复杂性和项目管理等难点。
通过采取相应的解决措施,包括环境评估、资源调查、技术培训和项目管理等,可以有效应对这些难点,确保通信工程施工的顺利进行。
通信工程施工技术要求
通信工程施工技术要求一、引言通信工程施工技术要求是为了确保通信工程施工过程中的质量、安全和效率,保证通信设备的正常运行和通信网络的稳定性而制定的。
本文将详细介绍通信工程施工技术要求的各个方面。
二、施工前准备1. 施工前的调研和规划在施工前,必须进行充分的调研和规划工作,包括现场勘察、施工方案的制定、施工图纸的编制等。
确保施工过程中不会浮现因为规划不周导致的问题。
2. 施工人员的培训和资质要求施工人员必须经过相应的培训和持有相关的资质证书才干进行施工工作。
施工人员应熟悉通信工程施工的各项规范和标准,掌握相关的施工技术。
三、施工过程中的技术要求1. 施工现场的安全措施在施工现场必须设置明显的安全警示标志,确保施工人员的人身安全。
同时,必须配备必要的安全防护设施,如安全帽、防护眼镜、防护手套等。
2. 施工设备的选择和使用施工设备必须符合国家相关标准,并且经过合格的测试和检验。
施工设备的使用必须由熟悉操作的人员进行,并按照操作手册进行操作。
3. 施工材料的选择和使用施工材料必须符合国家相关标准,并且经过合格的测试和检验。
施工材料的使用必须按照像关规范和标准进行,确保施工质量。
4. 施工过程的质量控制在施工过程中,必须进行严格的质量控制,包括施工过程的监控、检测和验收。
确保施工质量符合规范和标准要求。
5. 施工过程的记录和报告在施工过程中,必须进行详细的记录和报告工作,包括施工进度、质量问题、安全事故等。
确保施工过程的可追溯性和可控性。
四、施工后的验收和维护1. 施工结束后的验收工作在施工结束后,必须进行全面的验收工作,包括设备的功能测试、通信网络的稳定性测试等。
确保通信设备的正常运行。
2. 施工后的维护工作在施工结束后,必须进行定期的维护工作,包括设备的清洁、检修和更换等。
确保通信设备的长期稳定运行。
五、总结通信工程施工技术要求涵盖了施工前准备、施工过程中的技术要求以及施工后的验收和维护等方面。
惟独按照这些要求进行施工,才干确保通信工程的质量和稳定性。
通信施工难点重点的技术措施
通信施工难点重点的技术措施一、引言通信施工是现代社会建设中不可或缺的一项工作。
随着社会的不断发展,通信网络的建设、扩容和维护成为城市发展和人民生活的重要组成部分。
然而,在通信施工过程中,常常会遇到诸多难点和挑战,如地形复杂、设备安装复杂、施工环境恶劣等。
为了解决这些问题,我们需采取一系列有效的技术措施。
本文将重点探讨通信施工的难点,并提出相应的技术措施,以期为通信施工人员提供一些有益的参考。
二、难点及技术措施1.地形复杂地形复杂是通信施工中常见的难点之一。
特别是在山区、河流交错、地质条件复杂的地区,施工人员常常面临着地势陡峭、交通不便等问题。
为了应对这一问题,可以采取以下技术措施:- 在施工前进行详尽的地形勘测和规划,确保施工路线的合理性和可行性。
- 使用专业的设备和工具,如登山绳索、悬崖攀爬工具等,保证施工人员的安全。
- 在施工过程中,加强沟通与协调,确保各个环节的密切配合,提高施工效率。
2.设备安装复杂通信施工中涉及到大量的设备安装工作,其中包括天线、光缆、传输设备等。
这些设备的安装工作通常需要高度技术,并且安装环境多样,工作难度较大。
为了应对设备安装复杂的问题,可以采取以下技术措施:- 提前进行设备的规划与选型工作,确保设备的稳定性和适应性。
- 针对不同设备的安装要求,安排专业的技术人员进行安装工作,确保安装质量。
- 在设备安装过程中,加强施工队伍的培训与管理,提高工作效率。
3.施工环境恶劣通信施工往往需要在恶劣的环境下进行,如高温、低温、高海拔等。
这样的工作环境对施工人员的身体健康和工作效率都带来了一定的影响。
为了应对施工环境恶劣的问题,可以采取以下技术措施:- 采购适宜的防护服、口罩等个人防护用品,确保施工人员的安全。
- 施工前进行详细的环境调查,制定合理的施工计划,尽量避开恶劣天气条件。
- 在施工过程中加强对施工人员的监测和检查,及时发现并处理潜在危险。
三、总结在通信施工中,各种难点和挑战无法避免,但通过科学合理地采取技术措施,可以有效地解决这些问题,提高通信施工的质量和效率。
通讯工程施工教学
通讯工程施工教学一、基本要点通讯工程施工的基本要点是根据设计要求和项目实施计划,合理组织施工队伍,确定施工方案,合理安排施工进度,达到设计要求的技术指标和质量标准。
通讯工程施工的基本要点还包括:严格按照设计要求进行施工,严格按照要求进行验收和收尾,确保工程质量和安全。
通讯工程施工应加强对施工现场的管理,确保设备和施工人员的安全,保证工程的正常施工。
二、工艺流程通讯工程施工的工艺流程主要包括:前期准备、地基处理、设备安装、布线铺设、调试和验收等环节。
前期准备包括确定施工队伍、物资准备、施工计划编制等工作。
地基处理是通讯工程施工的基础,包括地基平整、混凝土浇筑等工作。
设备安装包括天线安装、信号设备安装等工作。
布线铺设是通讯工程施工的重点,需要根据设计要求进行布线,确保系统的正常运行。
调试和验收是通讯工程施工的最后一个环节,对施工完成的通讯工程系统进行调试和验收,确保系统的正常运行。
三、施工方案通讯工程施工方案主要包括施工组织设计、施工工艺设计、安全防护设计等方面。
施工组织设计是根据项目实施计划和设计要求,组织施工人员、设备等资源,确保工程按时完成。
施工工艺设计是根据通讯工程的具体要求,制定施工方案,确保工程按照设计要求进行施工。
安全防护设计是为了保障施工人员和设备的安全,制定相应的安全措施,确保施工安全。
四、质量控制通讯工程施工的质量控制主要包括:施工质量检查、施工实况记录、施工工艺控制、设备检验和验收等环节。
施工质量检查是对施工现场质量进行检查,确保施工质量符合设计要求。
施工实况记录是对施工过程进行详细记录,为问题的处理和总结提供依据。
施工工艺控制是对施工工艺进行控制,确保工程按照设计要求进行施工。
设备检验和验收是对施工设备进行检验和验收,确保设备符合要求。
五、安全防护通讯工程施工的安全防护主要包括:施工现场安全管理、施工设备安全防护、施工人员安全防护等方面。
施工现场安全管理是对施工现场进行安全管理,确保施工现场的安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、冬雨季施工难点措施:
1、冬季施工准备工作:
1)进行冬季施工的工程项目,在入冬前应组织专人编制冬季施工方案。
编制的原则是:确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量较少能源消耗。
冬季施工方案应包括以下内容:施工方法;现场布置;设备、材料、能源、工具的供应计划;安全防火措施;测温制度和质量检查制度。
方案确定后,要组织有关人员学习,并向队组进行交底。
2)与当地气象台站保持联系,及时接收天气预报,防止寒流突然袭击。
3)安排专人测量施工期间的室外气温,暖棚内气温,并做好记录。
2.安全与防火:
1)冬季施工时,要采取防滑措施。
生活及施工道路、架子、坡道进场清理积水、积雪、结冰,斜跑到要有可靠的防滑条。
2)施工时如接触汽源、热水,要防止烫伤;使用氯化钙、漂白粉时,要防止腐蚀皮肤。
3)现场火源,要加强管理;使用天然气、煤气时,要防止爆炸;使用焦炭炉、煤炉或天然气、煤气时,应注意通风换气,防止煤气中毒。
4)电源开关,控制箱等设施要统一布置,枷锁保护,防止乱拉电线,设专人负责管理,防止漏电触电。
5)冬季施工中,凡高空作业应系安全带,穿胶底鞋,防止滑落及高空坠落。
7)施工现场水源及消防栓应设标记。
3、冬季施工机械管理:
1)露天使用的各种施工机械、电气开关箱等应搭设防风、雪棚,以免风雪使电气部分受潮损坏。
2)其它小型机械应入库保管,使用时临时出库,用后及时收回。
4、冬季施工电气、电源管理:
1)进入冬季时对所有机械的电气绝缘情况应认真做一次检查,接地或接零应完好有效,保证使用安全。
2)施工电源线路以及开关箱应配置漏电保护器,专职电工每天检查开关箱的安全情况并作出详细记录,发现隐患立即消除或采取其它处理措施,确保冬季施工供电安全。
3)临时设施内使用的照明电压不得超过安全电压。
5、冬季室外施工:
1)冬季室外施工应对施工处进行避风设置,避免大风对施工的影响。
2)施工时如遇大风天气应及时停止施工,对未完成的工程进行妥善处理,对完工的部分进行检查,避免大风对工程造成过大的影响。
3)冬季施工用的材料应按施工用量领取,对施工材料进行妥善保管,避免受潮。
6、冬季施工安全防火工作:
1)加强冬季安全防火工作管理,专职安全员管理好日常工作,充分发挥班组安全员的作用,坚持班组安全活动日制度,每日施工前开搬迁安全会。
2)登高作业人员攀越时注意防滑。
3)重物吊装时,绑扎要牢固,防止滑落。
4)在平台上放置的物品要放牢,必要时用麻绳绑扎固定。
5)冬季施工现场严禁燃火取暖,并对施工人员进行教育。
7、雨季施工措施:
1)在进入雨季前由施工队组织一次检查,检查重点包括仓库、休息室、暂设棚是否牢固,能否经得起雨淋、水泡、下沉、倒塌,有危险的应采取加固措施。
2)对电气设备和用电设备的防雨设施是否完备,用电设备的绝缘,接地是否良好,防雨设施是否安全可靠进行检查。
8 雨季施工设备管理:
1)进入施工现场露天存放的电气设备,如开关盘柜、电动机都要有防雨设施,由建设单位领出的电气、仪表设备,要尽快运入厂房内,减少露天存放增加防护设施费用。
2)所有露天放置的施工设备、机具,应搭设防雨罩,电气设备的电源线要悬挂固定,不得拖拉在地面上。
3)在雨季所有施工用电设备都应有防雨设施。
4)所有进场其他设备,不允许放在低洼地方,防止被
水浸泡。
9 雨季施工对材料的管理
1)进入现场的材料不要放在低洼潮湿的地方,存放时应垫离地面并用塑料布盖好,不使材料受潮和雨淋。
2)露天存放的材料或设备下边应用道木或木方垫起,避免被水浸泡。
10 雨季安全作业
1)雨季施工期所有用电设备都要有接地保护。
2)雨季施工时的所有施工行为必须遵循安全技术措施中的总体要求。
二、光缆敷设安全措施重点
1)光缆盘两侧作业人员不得将脚伸入光电缆盘下,看护员不得站于光缆盘前方。
光缆盘应架设稳固,轴杆保持水平,并应有制动措施。
人工扛放光缆时,应劳力充足,扛缆人员应带垫肩与防护手套,每人负重适度,严禁扭绞、着地拖拉、防止外护层损伤。
2)在公路、站场上扛运光缆时,严禁光缆曲伸到限界以内,并在两端设标志和防护人员。
敷设光缆过铁路或公路时,扛缆作业人员必须排列成直线与铁路或公路平行,首尾同时起步跨越,严禁排成与铁路或公路垂直的队形通过。
