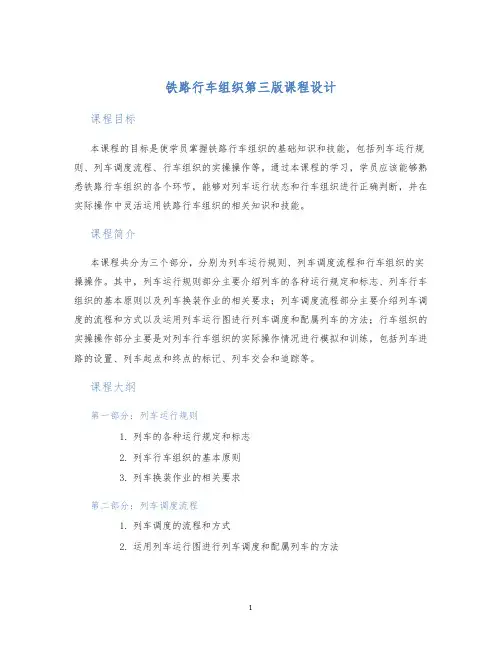

交通运输学院
《铁路行车组织》
课程设计
学院交通运输学院班级运输姓名学号
成绩指导老师
201年月日
指导教师评语及成绩
交通大学交通运输学院课程设计任务书
所在系:交通运输课程名称:铁路行车组织课程设计指导教师(签名):专业班级:学生:学号:
目录
一、要求 (1)
二、车站概况 (1)
1.车站平面图(见附件二) (1)
2.车场 (1)
3.货物作业地点及取送作业方法 (1)
4.调车机车运用情况 (2)
5.列车编组计划(见附件四) (2)
6.旅客列车到发时刻。 (2)
7.各方向列车牵引定数及计长 (3)
8.各项作业时间标准: (3)
9.交班要求 (4)
三、编制资料 (4)
1.接班时的情况 (4)
2.车站班计划(见附件六) (5)
3.到达解体及转解列车的编组容(见附件七) (5)
4.货场、专用线取送作业计划 (5)
四、编制步骤 (5)
五、作业结果.............................................................................. . (6)
附件一西站技术作业表 (8)
附件二车站平面图 (9)
附件三调车场线路固定用途表 (10)
附件四列车编组计划 (11)
附件五接班时调车场的结存情况 (13)
附件六车站班计划表 (15)
附件七待解车列、到达列车及转解车列的编组顺序表 (17)
总结 (24)
参考文献 (26)
一、要求
按车站调度员指挥车站作业的要求绘制车站技术作业表,(见附件一)制定阶段计划。
二、车站概况
1.车站平面图(见附件二)
2.车场
本站为单向三级三场纵列式布置。
到达场11股道,1~4道办理上行到达及转场;5~8道上、下行到达;9~11道下行到达,超限货物列车接入1,3,5,7,9,11道。7~11道为办理接入电力机车牵引列车的线路,1~6道禁止通行电力机车及牵引的列车。
出发场17股道,其中XVⅡ道为下行正线。1道为机车走行线;2道上行到发兼转场;3~7道上行到发;8道为第一牵出线(二调),9道第二牵出线(三调);10~13道办理下行出发,14~16道下行到发。1~6道、10~16道相邻两线仅限一股道办理超限货物列车,6~10,16~17道间相邻两线可以同时办理超限货物列车。无调中转列车上行接入出发场2~7道,下行接入出发场14~16道。出发场1、15、16道为办理接发电力机车牵引列车的线路,2~7道东端设有接触网可办理电力牵引列车的始发。
调车场32股道,1~16道为上行场,17~32道为下行场。驼峰头部设有禁溜线1(北)和禁溜线2(南)分别用于临时存放上、下行禁止溜放和禁止过峰车辆,这些车辆在适当时机由调机经迂回线送入调车场1道,32道。
调车场线路的固定使用方案(见附件三)。
此外,还设有东场和北场。
东场(客车场)6股道,办理客车、军用列车的到发作业,其中Ⅳ道为上行正线,Ⅴ道为下行正线。Ⅳ、Ⅴ、6道为接发超限货物列车的固定线路,Ⅳ、Ⅴ道不能同时办理超限货物列车。车场4、5、6道为办理接发电力牵引列车的线路。
北场为地方车场,设有站修线,与货场和北部专用线联轨。
3.货物作业地点及取送作业方法
集结在调车场的货场、材料总厂、车辆段、工务段、工厂及机务段、七里河
专用线、面粉厂、车轮厂、卸煤厂、加冰线等北部专用线的作业车先送往北场(货物作业车可直接送存车线),在北场分类后再送往各作业地点,装卸完毕后收集到北场,然后转往到达场解体。物资局、机车厂、电机厂等南部专用线直接由尾部调机取送。上西园、矿机厂、煤厂、6509油库、矿务局、小西坪酸库、西工局、534处,食品库,兰阿支线等东部专用线经到达场取送。
4.调车机车运用情况
一调、八调在调车场东部区担任驼峰解体作业,北场至到达场转场和上西园方向各专用线的取送作业。
二调在调车场西部上行区担任上行列车编组、向存车线和北场送车。
三调在调车场西部下行区担任下行列车编组及物资局、机车厂、电机厂、材料厂木材车间等南部专用线的取送作业。
四、五、六调分别担任北场区、货场区、上西园区的调车作业,七调辅助二、三、四、五调作业。
本题只考虑一、八、二、三调的作业。
5.列车编组计划(见附件四)
6.旅客列车到发时刻。
表一旅客列车到发时刻表7.各方向列车牵引定数及计长
表二各方向列车牵引定数及计长
环小运转(经颖川堡)上、下行2600t
外环小运转(不经颖川堡)上、下行1300t。
8.各项作业时间标准:
(1)到达作业时间
大运转35分,小运转25分;
(2)出发作业时间
大、小运转均为25分;
(3)解体(转解)作业时间
20分(其中占用驼峰10分),采用双推单溜作业方案;(4)编组作业时间
区段、直通列车25分
零摘列车(包括按站顺成组的小运转列车)40分;(5)尾部转解时间8分
(6)送禁溜车时间8分
(7)转场作业时间
表三转场作业时间表
(8)整场时间
每解体3-5列整场一次,10-15次。
(9)交接班时间20分
(10)调车组吃饭时间
30分,在1-3时安排。
(11)调机整备时间
每班结束前半小时在站线整备。
入段整备时间为
一调星期三、日13:30-16:00
八调星期一、四13:30-16:00
二调星期一、四8:00-10:30
本班不考虑调机入段整备。
9.交班要求
(1)恢复调车场线路固定使用,因故没有恢复时应交接清楚;(2)6:30前到达的车列解体完毕;
(3)尽量编完下班图定于10:00前出发的列车
三、编制资料
1.接班时的情况
